工程造价咨询实施方案及保障措施 1
工程造价咨询技术方案及保障措施一、工程造价咨询组织方案1、工程造价咨询总体目标2、工程造价咨询组织结构二、工程造价咨询项目进度计划及控制措施1、进度响应2、满足进度的承诺3、进度控制保证措施三、工程造价咨询项目管理1、工程造价咨询服务质量管理模式2、工程造价咨询项目部人员组织及分工与职责3、工程造价咨询服务内容四、工程造价咨询的质量保证1、工程造价咨询工作质量要求及目标2、工程造价咨询工作质量保证措施3、工程造价咨询工作质量保证的工作制度一、工程造价咨询组织方案1、工程造价咨询总体目标按投标文件和服务合同的要求,为工程造价咨询提供完善,准确的造价咨询的各项服务,施工图预算造价控制在同行业建造费用的中偏下的水平,用于招标的工程量清单准确无遗漏,差错率为零。
本合同的服务期限:自合同签订之日起,至本合同服务的建设工程范围内各施工标段施工工程竣工验收合格后止。
完全满足业主对项目造价咨询的进度要求。
2、工程造价咨询组织结构根据造价咨询工作的需要,公司选派一名高级工程师任项目负责人,根据项目负责人的提名,公司拟派项目总工和各专业组工作人员,并由公司专家组监督和协助项目部工作。
二、工程造价咨询工作进度计划及控制措施1、进度响应公司完全响应业主对造价咨询服务的时间要求,并在收到委托人发出的“造价咨询任务通知书”及相关资料后,立即组织人力开展工作。
在保证各项工作质量的前提下,根据我公司实际情况及以往经验,可绝对保证按时完成工程造价咨询服务。
完成时间从我司收到委托人发出的“造价咨询任务通知书”之日起计算,提前完成预算及工程量清单(标底)的编制。
2、满足进度的承诺如果因特殊情况需要对上述完成时间进一步提前,我公司承诺将增加人员、加班加点按要求时间完成,满足业主的需要,决不以任何借口影响业主的其它工作进度及安排。
3、进度控制保证措施(1)进度控制的组织保障本项目的参与者有业主、各设计单位、工程监理、工程造价咨询、招标代理、各类器材供货(安装)商、各工程承包商,以及政府有关管理、服务机构和其他社会潜在的产品及服务提供单位等,只有参与者之间保持密切有序的协作和配合,才能使工程各预期目标顺利实现。
作为造价咨询服务单位,将配合各单位工作,特别是在编制招标工程量清单时,时间、要求都非常急,我们将成立一个高效的为工程造价咨询服务的专业团队,以满足业主的进度要求。
(2)进度控制的人员保障成立的工程造价咨询项目部,其中设项目土建总工程师、项目安装总工程师,下设土建、安装、装饰、市政、道路、园林六个项目组。
足够的专业技术人员、成熟的项目团队、丰富的大型工程造价咨询工作经验,足以满足业主同时委托若干项目造价咨询业务。
(3)进度管理的奖惩措施①、严格执行公司关于项目进度管理的奖惩制度。
②、对工程造价咨询工作进度没有按照业主公司的进度要求完成的人员,公司将给予奖惩制度之外再予以处罚。
每延迟一天,项目经理扣发当月奖金,相应责任人扣发当月奖金。
延迟一周,项目经理及相应责任人扣发全年奖金。
③、对超过合同规定的日期两周或以上,则撤换项目经理及相应责任人。
④、对工程造价咨询项目部加班加点的工作人员,公司将发加班费。
⑤、对按时或提前完成进度要求的人员,公司将给予表彰或奖励,并纳入年终考评。
三、工程造价咨询项目管理1、工程造价咨询服务质量管理模式公司严格按ISO9001-2000服务质量管理体系的要求实施工程造价咨询业务,根据我公司实施的ISO9001-2000服务质量管理体系的要求,工程造价咨询管理流程如下:(1)成立工程造价咨询项目部;为保证合同切实有效地履行,按照投标文件条款,委派适合本项目要求的项目负责人全面负责工程造价咨询项目部的工作。
A、项目负责人由公司总经理直接任命。
B、项目负责人必须具备相应资格。
C、各专业工程师由项目负责人提名,公司领导批准。
D、项目部相关专业人员必须具有相应的技术岗位证书。
(2)编制工程造价咨询服务纲要,包括对项目服务内容、进度、责任范围和质量目标、组织架构、岗位设置及人员配备等进行编制。
(3)编制服务质量计划,召开交底会议A、服务质量计划由项目经理按合约编制符合本项目要求的造价咨询服务质量计划(含实施细则),内容包括:项目概况、服务范围、进度、服务质量目标及人员安排等;服务计划须公司审核及批准;服务期在一年以上的服务计划,须同时编制服务计划进度表;项目计划和实施细则可根据项目发展的实际情况进行调整,调整后的计划和实施细则按原审批程序执行。
B、交底会议根据服务质量计划,由项目经理召集项目组人员进行项目交底,说明工程概况、服务内容、人员组成及分工、服务期限等具体内容,并填写项目交底会议纪要。
(4)工程造价咨询文件资料的提供及管理A、项目经理根据合同条款及政府行政规定提出本项目所需要的技术标准等项目需用文件;B、项目部需要的政府行政规定文件由公司办公室负责提供;C、工程造价信息等根据性资料由公司办公室负责提供;D、项目部制定专人负责管理上述文件资料;E、项目部接受或发送文件资料应做好收文、发放的记录。
(5)咨询服务质量控制A、日常工作要求:凡依据工程造价咨询合同委托,要求出具的造价咨询成果文件,须经相关授权注册造价工程师签署。
B、所有成果文件及相关的中间成果文件在签发前须经过审核程序。
成果文件涉及计量或计算工作的,审核前须实施校对程序。
C、咨询服务计划实施情况的检验:检验咨询服务计划和项目执行准则的实施情况及项目各阶段中工作记录的齐全与规范化程度。
D、根据项目情况,公司每两个月组织一次检查,并填写《项目情况检查记录表》。
内容包括:E、工程量清单(标底)的编制是否符合施工图纸及相关技术要求,工程项目内容及分项工程划分是否合理,工程量的计算是否准确,所套用的计价项目、标准是否正确;F、工程变更与工程现场签证审核的依据是否充分,设计变更手续、签证程序是否齐全,内容与实际情况是否相符,所选用的计价方式是否合理并符合施工合同规定,工程变更的数量(包括核增与核减)是否考虑全面;编制咨询成果文件所需依据是否完备,成果结论是否具有真实性和科学性;G、项目工程造价的竣工结算是否严格依据施工合同的规定执行,对工程量计算与计价、相关费用的核定、设计变更及工程签证的手续是否齐全,确保计算无误、计价正确、深度符合规定要求、计算和结论清楚、附表齐全;H、项目工程财务决算及评估报告须按竣工项目实际情况实事求是进行汇总、分析、确保咨询成果的严肃性、真实性和可靠性。
I、不合格服务的处理:出现未通过检验情况时,应执行《不合格服务控制程序》。
各种检验应有授权检验者签字并由项目部留底归档。
J、各种检验应有授权检验者签字并由项目部留底归存。
(6)、对项目部成员的考核项目经理对项目部成员按《项目部检查评比管理办法》进行考核,填写《项目部工作人员考核表》,交公司检验、备案。
(7)、服务回访公司对工程造价咨询项目的服务编制回访计划,按计划实施并根据项目部上报的《项目服务表》的要求,组织有关人员进行造价咨询服务的回访检查,回访检查结果及时填写《服务质量意见征询表》。
项目经理对项目部成员按《项目部检查评比管理办法》进行考核,填写《项目部工作人员考核表》,交公司检验、备案。
2、工程造价咨询项目部人员分工与职责(1)项目部是项目服务的主要责任体,项目负责人对工程造价咨询服务的实施负有全部责任,对项目部实施全面管理。
(2)项目部各专业工程师负责各专业服务过程的实施并承担相应的责任。
(3)项目部人员分工、职责项目经理——主持寒亭区财政投资项目的工程造价咨询项目部日常工作,签署及审阅所有重要来往文件、报告,签署及审阅其他来往文件、报告,参加重要会议、如业主、其他有关单位会议等。
项目总工——协助项目经理工作,安排项目专业造价工程师及预算员的工作,处理日常工作疑难问题,参加会议,参加日常造价咨询工作。
专业造价工程师——处理日常造价工作,包括参加会议、编制预算(标底)、工程量清单、变更审核及结算等。
预算员——协助各种预算工作及计算工程量。
专家顾问组——专家顾问组成员由公司专家顾问组派员组成,协助项目经理和项目总工处理造价咨询中的重大技术难题,解决造价工程师之间的分歧。
3、工程造价咨询服务内容(1)、工程造价咨询服务工作内容为:①施工图审核,图纸项目划分,工程预算编制。
②招标工程量清单及标底编制。
③合同工程量清单更新审核。
④工程变更审核。
⑤工程结算审核及协助完成结算审计等。
(2)、委托项目的工程造价计算依据:①项目施工合同②项目招投标文件③项目设计文件及图纸④项目的其他有关资料⑤政府有关工程造价的文件(3)、针对上述工作内容,我公司提供的服务分成以下几个阶段:①项目招标阶段:根据招标图纸及技术规范,编制承包工程、分包工程、材料/设备供应招标所需的工程量清单,并编制相应的预算书(或标底);②项目施工阶段:A、与监理单位及业主协调配合,制定现场控制造价的流程与措施;B、施工阶段定期或不定期派专业造价人员动态跟进、了解项目施工进展情况,并及时核定现场各类技术变更情况。
C、向甲方预先报告因任何设计修改所可能引起的成本增减,并每月将因工程修改所导致的造价增减额向业主呈报;D、即时审核及计算所有设计修改或现场签证所引起的合同总造价的增减,与承包单位、分包单位、材料/设备供应单位商讨合理的工程变更金额,制订工程变更清单;E、根据施工图纸,及时进行总承包、指定分包、独立承包合同中工程量清单更新审核;F、对承包单位、分包单位提出的费用与工期索赔问题,向业主提供专业评估意见及估算书,以保证业主在有关工程合同上的利益;G、参与有关工程造价及合同执行的工程会议及业主要求的其他会议,协助业主协调各承包商经济关系以利工程顺利进行。
③项目竣工结算阶段A、根据施工合同、竣工图、施工图、工程指令及工程变更单,严格审核各承包单位、分包单位、材料/设备供应单位的工程结算。
协助业主处理与承包商的有关结算纠纷;B、对本项目工程竣工后免费维修保养期内的缺陷整改方案所涉及的工程费用项目,依据合同或市场价提供造价咨询服务;C、编制最后工程结算书,并将更改或其他因素引致的总价增减包含在结算书内。
编制最终结算审核报告,包括主要经济技术分析、造价指标及相似工程的造价对比资料,对合同结算的建议以及以后应注意的问题等。
④贯彻于整个服务阶段的其他辅助咨询服务A、公司在业主需要时,就与本工程项目的造价咨询业务有关的法律、法令、条例、规定、标准、规范和一般惯例,以及深圳市的定额、材料、设备价格信息的使用规则和要求为业主提供咨询服务及有关资料;B、在设计、招标及施工阶段,我司派出项目经理参加重要的设计、工程及工地例会;C、协助业主整理全部项目合同文件及有关结算资料,统一档案格式,组织完整的资料归档工作;D、在合同签订一个月内,公司将完成“造价咨询工作规划书”内容应包含:工作流程、阶段工作范围和成果、工作计划及工作用表等。
工程造价咨询项目服务方案及保障措施
工程造价咨询实施方案及保障措施一、工程造价咨询组织方案1、工程造价咨询总体目标2、工程造价咨询组织构二、工程造价咨询项目进度计划及控制措施1、进度响应2、满足进度的承诺3、进度控制保证措施三、工程造价咨询项目管理1、工程造价咨询服务质量管理模式2、工程造价咨询项目部人员组织及分工与职责3、工程造价咨询服务内容4、工程造价咨询服务工作流程5、工程造价咨询服务操作程序内容6、工程造价咨询的信息管理四、工程造价咨询的质量保证1、工程造价咨询工作质量要求及目标2、工程造价咨询工作质量保证措施3工程造价咨询工作质量保证的工作制度一、工程造价咨询组织方案1、工程造价咨询总体目标按投标文件和服务合同的要求,为工程造价咨询提供完善,准确的造价咨询的各项服务,施工图预算造价控制在同行业建造费用的中偏下的水平,用于招标的工程量清单准确无遗漏,差错率为零。
本合同的服务期限:自合同签订之日起,至本合同服务的建设工程范围内各施工标段施工工程竣工验收合格后止。
完全满足业主对项目造价咨询的进度要求。
2、工程造价咨询组织结构根据造价咨询工作的需要,公司选派一名高级工程师任项目负责人,根据项目负责人的提名,公司拟派项目总工和各专业组工作人员,并由公司专家组监督和协助项目部工作。
二、工程造价咨询工作进度计划及控制措施1、进度响应:公司完全响应业主对造价咨询服务的时间要求,并在收到委托人发出的“造价咨询任务通知书”及相关资料后,立即组织人力开展工作。
在保证各项工作质量的前提下,根据我公司实际情况及以往经验,可绝对保证按时完成工程造价咨询服务。
完成时间从我司收到委托人发出的“造价咨询任务通知书”之日起计算,提前完成预算及工程量清单(标底)的编制。
2、满足进度的承诺:如果因特殊情况需要对上述完成时间进一步提前,我公司承诺将增加人员、加班加点按要求时间完成,满足业主的需要,决不以任何借口影响业主的其它工作进度及安排。
3、进度控制保证措施(1)进度控制的组织保障本项目的参与者有业主、各设计单位、工程监理、工程造价咨询、招标代理、各类器材供货(安装)商、各工程承包商,以及政府有关管理、服务机构和其他社会潜在的产品及服务提供单位等,只有参与者之间保持密切有序的协作和配合,才能使工程各预期目标顺利实现。
工程造价咨询质量保证措施
工程造价咨询质量保证措施一、组织保证措施1、组建一个由公司副总牵头,各专业造价工程师组成的本项目造价咨询项目部。
2、建立完善的质保管理体系,确保全过程造价控制/合同管理工作的高质量完成。
3、由项目部编制工程项目的造价控制与合同管理的工作计划,以及详细的工作流程图。
4、强化规范服务,使用标准合同文件和各种技术质量手册,强调成果文件质量,严格推行校审制度,以提高服务质量,杜绝差错。
二、经济证措施公司对项目负责人及项目组成员按《项目部检查评比管理办法》进行考核,填写《项目部工作人员考核表》,根据考核结果,进行一定的经济奖惩。
三、技术证措施1、针对工程特点,在项目造价控制的方法中充分运用科技手段进行设计、施工优化和控制项目投资,从而提高效率、降低造价、创造效益。
2、在必要时,公司将借助社会科技力量,充分发挥公司资深工程技术人员和所聘社会资深专家的组合优势,为工程设计作价值分析和优化建议,使资金得到有效利用。
3、对设计变更进行技术经济比较,严格控制由于设计变更可能对工程造价带来的影响。
4、对主要的施工方案进行技术经济比较,通过提高设计技术和施工技术节约投资。
5、重视收集、积累信息和资料并及时进行分析、整理,使之不断反馈,以指导类似或相似的工作。
四、合同证措施1、确立造价管理中的一切行为均以合同作为唯一依据的意识和理念,以合同为纽带完成工程以确实保障合同各方的经济利益。
既实施合同的动态管理,又信守合同,严格履约,以事实为依据,以最合理的合同价获得最好的技术方案和最强的工程保障能力。
2、可提供工程合同结构承发包模式的专业建议。
3、做好工程资料积累,为正确处理可能发生的工程索赔提供依据,合理处理索赔事宜。
工程造价咨询实施计划方案和保障措施1
工程造价咨询实施计划方案和保障措施1公司将建立专门的进度控制小组,负责全程跟踪项目进度,及时发现问题并采取措施解决。
2)进度控制的技术保障:公司将使用先进的项目管理软件,对项目进度进行科学、合理的规划和控制。
3)进度控制的人员保障:公司将严格按照项目进度计划,合理安排人员,确保项目按时完成。
三、工程造价咨询项目管理1、工程造价咨询服务质量管理模式公司将采用“全员参与、过程控制、持续改进”的质量管理模式,确保工程造价咨询服务的质量和效果。
2、工程造价咨询项目部人员组织及分工与职责公司将根据项目需要,组建专业的工程造价咨询项目部,明确各人员的职责和分工,确保项目的顺利进行。
3、工程造价咨询服务内容公司将按照合同要求,提供完整的工程造价咨询服务,包括施工图预算、工程量清单编制等。
四、工程造价咨询的质量保证1、工程造价咨询工作质量要求及目标公司将严格按照国家和行业标准,保证工程造价咨询服务的准确性和可靠性,确保项目顺利实施。
2、工程造价咨询工作质量保证措施公司将建立健全的质量保证体系,对工程造价咨询服务进行全程监控和检测,确保服务质量符合要求。
3、工程造价咨询工作质量保证的工作制度公司将建立健全的工作制度,包括质量控制、质量检查、质量反馈等环节,确保工程造价咨询服务的质量和效果。
本项目的参与者包括业主、各设计单位、工程监理、工程造价咨询、招标代理、各类器材供货商、各工程承包商,以及政府有关管理、服务机构和其他社会潜在的产品及服务提供单位等。
只有参与者之间保持密切有序的协作和配合,才能使工程各预期目标顺利实现。
作为造价咨询服务单位,我们将配合各单位工作,特别是在编制招标工程量清单时,时间、要求都非常紧迫。
为满足业主的进度要求,我们将成立一个高效的专业团队为工程造价咨询服务。
为保障进度控制的人员,我们成立了工程造价咨询项目部,其中设有项目土建总工程师、项目安装总工程师,下设土建、安装、装饰、市政、道路、园林六个项目组。

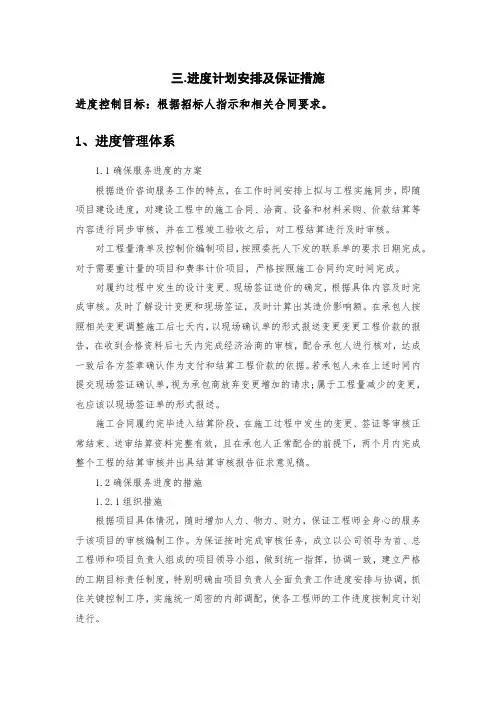

造价咨询服务方案进度计划安排及保证措施
三.进度计划安排及保证措施进度控制目标:根据招标人指示和相关合同要求。
1、进度管理体系1.1确保服务进度的方案根据造价咨询服务工作的特点,在工作时间安排上拟与工程实施同步,即随项目建设进度,对建设工程中的施工合同、洽商、设备和材料采购、价款结算等内容进行同步审核,并在工程竣工验收之后,对工程结算进行及时审核。
对工程量清单及控制价编制项目,按照委托人下发的联系单的要求日期完成。
对于需要重计量的项目和费率计价项目,严格按照施工合同约定时间完成。
对履约过程中发生的设计变更、现场签证造价的确定,根据具体内容及时完成审核。
及时了解设计变更和现场签证,及时计算出其造价影响额。
在承包人按照相关变更调整施工后七天内,以现场确认单的形式报送变更变更工程价款的报告,在收到合格资料后七天内完成经济洽商的审核,配合承包人进行核对,达成一致后各方签章确认作为支付和结算工程价款的依据。
若承包人未在上述时间内提交现场签证确认单,视为承包商放弃变更增加的请求;属于工程量减少的变更,也应该以现场签证单的形式报送。
施工合同履约完毕进入结算阶段,在施工过程中发生的变更、签证等审核正常结束、送审结算资料完整有效,且在承包人正常配合的前提下,两个月内完成整个工程的结算审核并出具结算审核报告征求意见稿。
1.2确保服务进度的措施1.2.1组织措施根据项目具体情况,随时增加人力、物力、财力,保证工程师全身心的服务于该项目的审核编制工作。
为保证按时完成审核任务,成立以公司领导为首、总工程师和项目负责人组成的项目领导小组,做到统一指挥,协调一致,建立严格的工期目标责任制度,特别明确由项目负责人全面负责工作进度安排与协调,抓住关键控制工序,实施统一周密的内部调配,使各工程师的工作进度按制定计划进行。
1.2.2技术措施为每位员工配备笔记本电脑、购置全套广联软件锁,与市定额站建立良好的工作关系,就政策法规及定额使用过程中存在的问题,及时向各位专家学者咨询。
工程造价咨询实施方案及保障措施项目实施方案保障措施
工程造价咨询实施方案及保障措施项目实施方案保
障措施
实施方案:
1.明确工程造价咨询项目的目标与任务:确定项目的具体咨询内容、范围和目标,明确项目的实施任务和时间节点。
2.组建专业团队:根据项目的需求,组建一支专业化的团队,包括工程造价咨询师、经济学专家、工程师等相关专业人员,确保团队成员具备专业知识和丰富的经验。
3.制定详细计划与阶段目标:根据项目的具体要求,制定详细的实施计划,包括各项咨询活动的时间安排、责任人分工、工作内容等,同时设定阶段目标,确保项目进度和质量。
4.采用科学的咨询方法与工具:根据项目的需求,采用适当的咨询方法和工具,包括数据收集与分析、风险评估、成本估算、技术评审等,以提供客观准确的咨询报告和建议。
5.注重项目的交流与沟通:与项目方保持良好的沟通与协调,确保项目进展顺利,及时解决问题和难题,避免误解和纠纷。
保障措施:
1.建立合理的项目管理制度:建立完善的项目管理制度,包括项目目标、任务和责任的明确,工作流程和工作标准的规范,确保项目按时按质完成。
2.提供必要的资源支持:为项目团队提供必要的人力、财力和物力支持,确保团队成员具备开展工程造价咨询工作所需的资源。
3.质量控制与评估:制定质量控制措施,定期对项目进行质量评估,及时发现和纠正问题,确保咨询报告和建议的准确性和可行性。
4.风险预警与处理:建立风险预警机制,定期对项目进行风险评估,并及时采取相应的风险防控和处理措施,确保项目的顺利进行。
5.保护项目信息安全:建立项目信息管理制度,保护项目资料的安全和机密性,防止信息泄露和被不法分子利用。
工程造价咨询项目服务方案及保障措施
工程造价咨询项目服务方案及保障措施
一、项目服务方案
1.需求分析:首先,我们将与客户进行详细沟通,了解他们的具体需求和预期目标。
通过与客户的交流,我们将对项目的规模、时间要求、预算限制等进行全面了解,并制定相应的服务方案。
2.项目计划:在与客户协商后,我们将制定详细的项目计划。
该计划将包括项目的阶段性目标、工作流程、时间安排和负责人分配等,以确保项目能够按时顺利进行。
4.成本分析:在收集到足够的资料后,我们将进行详细的成本分析。
这将包括对工程项目各个方面的成本进行细致的核算,如人工成本、材料成本、机械设备成本等。
我们将利用专业的软件工具和模型,进行成本估算和预测,以便为客户提供科学可行的造价方案。
二、保障措施
2.沟通协调:我们将与客户保持密切的沟通和协调。
在项目实施过程中,我们将定期举行工作会议,向客户汇报工作进展,并听取他们的意见和建议。
通过及时的沟通和协调,我们将确保项目能够按照客户的期望和要求进行。
4.风险管理:我们将充分考虑项目的风险因素,并制定相应的风险管理措施。
在项目实施过程中,我们将密切关注风险的变化和演化,并及时采取相应的应对措施。
通过科学有效的风险管理,我们将最大限度地降低项目的风险。
工程造价咨询实施方案及保障措施
xxx有限公司工程造价咨询实施方案及保障措施文件编号:受控状态:分发号:修订次数:第 1.0 次更改持有者:工程造价咨询技术方案及保障措施一、工程造价咨询组织方案1、工程造价咨询总体目标2、工程造价咨询组织结构二、工程造价咨询项目进度计划及控制措施1、进度响应2、满足进度的承诺3、进度控制保证措施三、工程造价咨询项目管理1、工程造价咨询服务质量管理模式2、工程造价咨询项目部人员组织及分工与职责3、工程造价咨询服务内容四、工程造价咨询的质量保证1、工程造价咨询工作质量要求及目标2、工程造价咨询工作质量保证措施3、工程造价咨询工作质量保证的工作制度一、工程造价咨询组织方案1、工程造价咨询总体目标按投标文件和服务合同的要求,为工程造价咨询提供完善,准确的造价咨询的各项服务,施工图预算造价控制在同行业建造费用的中偏下的水平,用于招标的工程量清单准确无遗漏,差错率为零。
本合同的服务期限:自合同签订之日起,至本合同服务的建设工程范围内各施工标段施工工程竣工验收合格后止。
完全满足业主对项目造价咨询的进度要求。
2、工程造价咨询组织结构根据造价咨询工作的需要,公司选派一名高级工程师任项目负责人,根据项目负责人的提名,公司拟派项目总工和各专业组工作人员,并由公司专家组监督和协助项目部工作。
二、工程造价咨询工作进度计划及控制措施1、进度响应公司完全响应业主对造价咨询服务的时间要求,并在收到委托人发出的“造价咨询任务通知书”及相关资料后,立即组织人力开展工作。
在保证各项工作质量的前提下,根据我公司实际情况及以往经验,可绝对保证按时完成工程造价咨询服务。
完成时间从我司收到委托人发出的“造价咨询任务通知书”之日起计算,提前完成预算及工程量清单(标底)的编制。
2、满足进度的承诺如果因特殊情况需要对上述完成时间进一步提前,我公司承诺将增加人员、加班加点按要求时间完成,满足业主的需要,决不以任何借口影响业主的其它工作进度及安排。
工程造价咨询服务保障方案
工程造价咨询服务保障方案一、前言工程造价咨询是指在工程建设项目的规划、设计、施工、投资、运营和管理全过程中,通过对项目工程造价的全面管理与控制,为业主提供经济合理的造价服务,使工程投资得到充分保障,是工程建设中不可或缺的重要环节。
在工程造价咨询服务过程中,如何保障咨询服务质量,提高服务水平,加强对业主的服务保障,是工程造价咨询企业必须解决的重要问题。
二、服务保障原则1.服务质量优先工程造价咨询企业必须坚持服务质量至上的原则,确保所提供的服务质量处于行业领先水平。
加强管理,做到服务意识强、责任心强、服务态度好,并与国内外知名院校、机构建立合作,引进国内领先的咨询服务理念及先进技术,提高咨询服务水平。
2.服务优势互补工程造价咨询企业应充分发挥各自的服务优势,实行多种服务模式,提供差异化的服务内容,在服务保障方面展现出差异化的服务优势。
3.服务合同规范工程造价咨询企业与业主签订的服务合同应明确服务内容、服务期限、服务成果标准等,建立相互监督制约的服务保障体系。
4.服务整合灵活工程造价咨询企业应全面整合各类资源,包括行业专家、优秀员工、国内外专业机构等,通过多种服务手段提供全方位的服务,为业主提供优质的服务。
三、服务保障措施1.加强人才队伍建设工程造价咨询企业应加强人才队伍建设,确保咨询人员具备专业技能和经验,对员工进行不定期的培训与考核,使其不断提升专业水平。
2.建立全面质量管理体系工程造价咨询企业应建立完善的质量管理体系,包括制定服务流程、服务标准、服务方案及服务检查表等文件,确保服务过程的严密把控。
3.严格执行服务流程工程造价咨询企业应对服务过程进行严格监督,规范服务流程,确保服务过程的条理、严密和规范。
4.建立服务质量反馈机制工程造价咨询企业应建立服务质量反馈机制,对每一次服务实施过程中的问题进行及时的总结和反馈,树立改进服务的意识,确保服务质量不断改进。
5.推进信息化建设工程造价咨询企业应加强信息化建设,通过建立信息化手段,提高业务工作效率和服务质量,提升服务保障水平。
工程造价咨询实施方案及保障措施项目实施方案保障措施
工程造价咨询实施方案及保障措施项目实施方案保
障措施
工程造价咨询实施方案及保障措施的具体内容根据具体的项目和需求会有所不同,下
面是一些常见的保障措施及其实施方案:
1. 项目分析和规划:在项目启动之前,进行全面的项目分析和规划,明确项目的目标
和需求,制定详细的实施计划,确保项目能够按照计划顺利进行。
2. 专业团队配备:组建一支专业的工程造价咨询团队,团队成员应具备相关专业知识
和丰富的实践经验,确保能够提供高质量的咨询服务。
3. 数据收集和分析:收集项目相关的数据信息,对数据进行详细的分析和研究,为项
目的最终决策提供科学依据。
4. 成本控制:在项目实施过程中,通过科学的方法和手段对项目成本进行控制,包括
成本估算、成本管理、成本控制等,确保项目能够按照预算、时间和质量要求完成。
5. 监督和审计:在项目实施过程中,建立完善的监督和审计机制,定期对项目进行评
估和审查,确保项目按照计划进行,并及时发现和解决问题。
6. 风险管理:对项目进行全面的风险评估,制定相应的风险应对措施,降低项目风险,并及时应对风险事件,确保项目安全和顺利进行。
除了以上的保障措施,工程造价咨询项目还需要根据具体情况,定制和实施一系列其
他的保障措施,以确保项目能够按照预期目标和要求顺利完成。
造价咨询工作的时间承诺及保障措施
造价咨询工作的时间承诺及保障措施
1. 时间承诺
我们的目标是为客户提供高质量的造价咨询服务,并积极履行时间承诺。
在此,我们承诺以下时间承诺原则:
- 及时响应:我们将在收到客户的咨询请求后的24小时内进行回复,确保客户得到及时的反馈。
- 快速评估:我们将在回复客户后的48小时内进行项目的初步评估,并与客户沟通确认所需的具体工作范围。
- 合理安排:我们将在与客户达成一致的情况下,根据项目的复杂程度和工作量,制定合理的工作计划并提供时间表。
- 准时交付:我们将根据工作计划,按时提交咨询报告或其他所需的成果物,确保客户能够按时获得我们的服务成果。
2. 保障措施
为了保障我们的时间承诺能够得到有效执行,我们采取以下保障措施:
- 专业团队:我们拥有一支经验丰富且专业的造价咨询团队,他们具备广泛的知识和技能,能够高效地完成项目工作。
- 内部协作:我们将建立良好的内部协作机制,确保团队成员之间的有效沟通和协调,以提高工作效率和准确性。
- 项目管理:我们将配备专职的项目经理,负责对项目的进展进行监控和管理,确保工作按时进行并保质保量完成。
- 质量控制:我们将建立完善的质量控制体系,对项目成果进行全面的质量检查和审核,确保提供给客户的咨询报告或成果物具备高质量和准确性。
- 反馈机制:我们鼓励客户在合作过程中提供反馈意见,以帮助我们不断改进和提升服务质量。
通过以上时间承诺和保障措施,我们致力于为客户提供优质、高效的造价咨询服务,确保客户满意度和合作的持续性。
