钢结构吊装及高空作业防护措施

合集下载

钢结构施工安全防护措施通用一篇

钢结构施工安全防护措施通用一篇

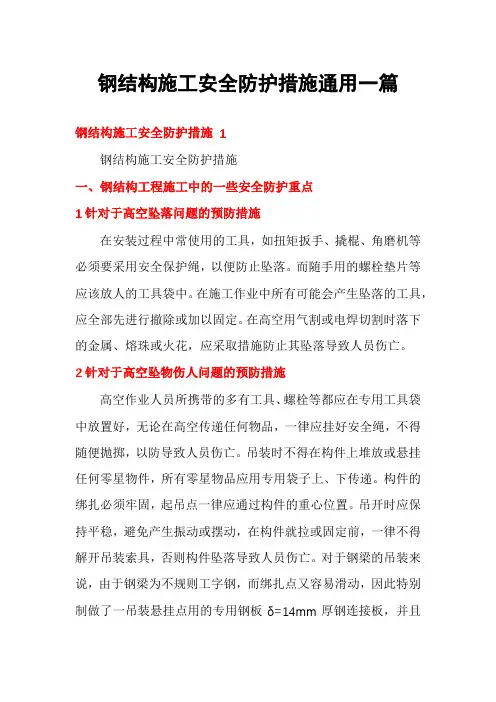

钢结构施工安全防护措施通用一篇钢结构施工安全防护措施 1钢结构施工安全防护措施一、钢结构工程施工中的一些安全防护重点1针对于高空坠落问题的预防措施在安装过程中常使用的工具,如扭矩扳手、撬棍、角磨机等必须要采用安全保护绳,以便防止坠落。

而随手用的螺栓垫片等应该放人的工具袋中。

在施工作业中所有可能会产生坠落的工具,应全部先进行撤除或加以固定。

在高空用气割或电焊切割时落下的金属、熔珠或火花,应采取措施防止其坠落导致人员伤亡。

2针对于高空坠物伤人问题的预防措施高空作业人员所携带的多有工具、螺栓等都应在专用工具袋中放置好,无论在高空传递任何物品,一律应挂好安全绳,不得随便抛掷,以防导致人员伤亡。

吊装时不得在构件上堆放或悬挂任何零星物件,所有零星物品应用专用袋子上、下传递。

构件的绑扎必须牢固,起吊点一律应通过构件的重心位置。

吊开时应保持平稳,避免产生振动或摆动,在构件就拉或固定前,一律不得解开吊装索具,否则构件坠落导致人员伤亡。

对于钢梁的吊装来说,由于钢梁为不规则工字钢,而绑扎点又容易滑动,因此特别制做了一吊装悬挂点用的专用钢板δ=14mm厚钢连接板,并且用了螺栓与钢梁上弦定固。

对于起吊构件时,速度应该不能太快,又不能在高空停留时间太久,一律严禁猛升、降,以防构件脱落。

而构件安装之后,应检查所有构件的连接和稳定的安全情况,当确定连接确实安全可靠时,才可以松钩、卸索。

吊装高空对接构件时需要绑好溜绳,并控制好它的方向。

当雨天作业时,应该采取必要的防滑措施,当夜间作业时应该保证有充足的照明。

在此特别声明,对于夹层吊装时人员应站在稳固可靠的梯子进行松钩、卸索,施工的动作。

严禁在高空向下抛掷任何物料。

3针对于起重设备的一些作业要求吊装时吊机应有专人负责指挥,指挥人员应位于吊机司机视力范围之内,应能完全清楚地看到吊装的整个过程,起重工的指挥手势要准确无误,哨音要求明亮,吊机司机要全神贯注,服从一切指挥,不得擅自离开工作岗位。

钢结构吊装安全措施

钢结构吊装安全措施

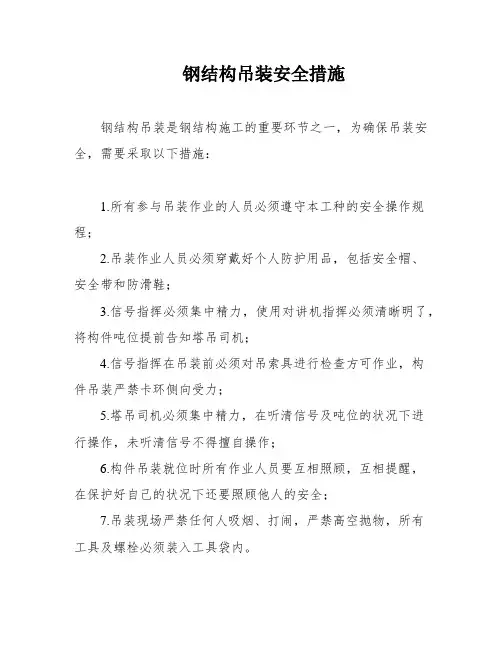

钢结构吊装安全措施钢结构吊装是钢结构施工的重要环节之一,为确保吊装安全,需要采取以下措施:1.所有参与吊装作业的人员必须遵守本工种的安全操作规程;2.吊装作业人员必须穿戴好个人防护用品,包括安全帽、安全带和防滑鞋;3.信号指挥必须集中精力,使用对讲机指挥必须清晰明了,将构件吨位提前告知塔吊司机;4.信号指挥在吊装前必须对吊索具进行检查方可作业,构件吊装严禁卡环侧向受力;5.塔吊司机必须集中精力,在听清信号及吨位的状况下进行操作,未听清信号不得擅自操作;6.构件吊装就位时所有作业人员要互相照顾,互相提醒,在保护好自己的状况下还要照顾他人的安全;7.吊装现场严禁任何人吸烟、打闹,严禁高空抛物,所有工具及螺栓必须装入工具袋内。

在焊接过程中,也需要采取以下安全措施:1.操作人员必须严格执行本工种的安全操作规程,并持证上岗;2.进入施工现场的作业人员必须严格遵守总包及本项目部的各项安全生产制度;3.进入施工现场必须正确使用个人防护用品,高空作业必须挂好安全带;4.现场施焊必须严格执行用火证制度,无用火证不得动火;5.明火作业前必须清理作业点四周的可燃物及易燃物后方可施焊;6.现场施焊时必须配备灭火器、消防桶、接火盆等灭火器材,并派专人看火;7.使用与焊接有关的电动、气动设备及工具,必须合格有效,并定期进行检查;8.电焊机一、二次线必须保证绝缘优良,双线到位,把线不准破损漏铜,严禁用钢筋、脚手架护栏当作回路;9.设备棚内严禁堆放各类杂物,严禁在设备棚内吸烟;10.气割设备(氧气、乙炔)必须保证5米安全距离,两瓶距用火点不小于10米;11.各种工具必须装入工具袋,严禁高空抛物;12.切割钢柱耳板固定,严禁耳板自由坠落;13.严禁在钢梁上无任何防护的状况下行走;14.作业完毕后,要关闭电源、气源,并查看焊点四周状况,在确认无患后方可离开。

总之,钢结构施工安全防护措施是非常重要的。

吊装和焊接是施工中的关键环节,必须严格按照规程操作,确保施工安全。

钢结构施工安全防护技术措施

钢结构施工安全防护技术措施

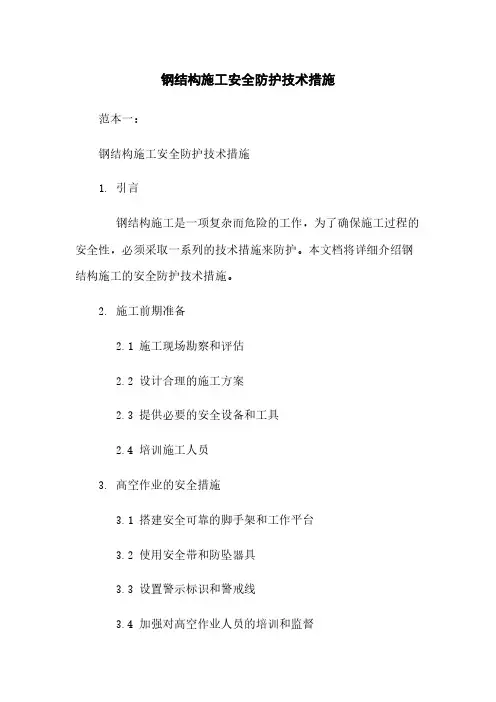

钢结构施工安全防护技术措施范本一:钢结构施工安全防护技术措施1. 引言钢结构施工是一项复杂而危险的工作,为了确保施工过程的安全性,必须采取一系列的技术措施来防护。

本文档将详细介绍钢结构施工的安全防护技术措施。

2. 施工前期准备2.1 施工现场勘察和评估2.2 设计合理的施工方案2.3 提供必要的安全设备和工具2.4 培训施工人员3. 高空作业的安全措施3.1 搭建安全可靠的脚手架和工作平台3.2 使用安全带和防坠器具3.3 设置警示标识和警戒线3.4 加强对高空作业人员的培训和监督4. 危险物品的安全处理4.1 高温焊接和切割的安全防护4.2 防止电击和火灾的安全措施4.3 储存和处理危险化学品的预防措施4.4 安全处理危险废物和废水5. 周边设施和环境的保护5.1 确保施工现场的噪音和震动控制5.2 防止施工过程中的粉尘和污染物扩散5.3 保护水源和土壤的安全6. 安全监测和应急处理6.1 施工现场的安全监测系统6.2 建立应急预案和演练6.3 处理事故和突发事件的应急措施7. 总结和附件本文档涉及附件:- 钢结构施工安全技术规范- 施工现场平面图和示意图- 相关安全设备和工具的操作手册8. 法律名词及注释- 施工现场的法律责任和法律义务- 安全设备和防护措施的相关法规和标准范本二:钢结构施工安全防护技术措施1. 前言钢结构施工是一项危险的工作,为了保障施工人员和周围环境的安全,必须采取全面的防护措施。

本文档将详细介绍钢结构施工的安全防护技术措施。

2. 施工前期准备2.1 施工现场勘察与评估2.1.1 确定施工现场的地质和土壤情况2.1.2 评估施工过程中可能存在的风险因素2.2 编制安全施工方案2.3 提供必要的安全设备和工具2.4 进行施工人员的安全培训和教育3. 高空作业的安全措施3.1 搭建安全可靠的脚手架和工作平台3.2 使用安全带和防坠落设备3.3 设置明显的警示标识和警戒线3.4 加强对高空作业人员的监督和管理4. 危险物品的安全处理4.1 高温焊接和切割的安全防护4.1.1 使用防火涂料和阻燃材料做好防火措施4.1.2 提供有效的通风设备和防火灭火器材4.2 防止电击和火灾的安全措施4.2.1 使用绝缘工具和设备4.2.2 定期检查电气设备和线路的安全性能4.3 储存和处理危险化学品的预防措施4.3.1 根据危险化学品的性质选择合适的储存场所和容器 4.3.2 定期检查和维护储存设施4.4 安全处理危险废物和废水4.4.1 严格按照国家和地方相关法规进行处理4.4.2 建立废物分类和储存的制度5. 周边设施和环境的保护5.1 控制施工现场噪音和震动5.2 防止施工过程中的粉尘和污染物扩散 5.3 保护水源和土壤的安全5.3.1 建立合理的排水和污水处理系统5.3.2 严禁向地表水和土壤中排放有害物质6. 安全监测和应急处理6.1 施工现场安全监测系统的建立6.2 制定应急预案和演练6.3 处理事故和突发事件的应急措施7. 总结和附件本文档涉及附件:- 钢结构施工安全技术规范- 施工现场平面图和示意图- 相关安全设备和工具的操作手册8. 法律名词及注释- 建筑施工安全法律责任和义务- 相关安全设备和技术标准的法规和规范。

钢结构高空作业安全方案

钢结构高空作业安全方案

钢结构高空作业安全方案一、前言钢结构高空作业是指在高处进行钢结构组装、维修、拆除等作业。

由于高空作业环境复杂,存在一定的风险,因此必须制定科学、合理的安全方案,以确保作业人员的安全。

二、安全分析1. 高处坠落风险:高空作业中,由于不慎失去平衡或操作不当,作业人员可能会发生坠落事故。

2. 钢结构脱落风险:由于吊装不牢固或安装不稳定,钢结构可能会脱落,造成人员伤亡。

3. 高处施工工具安全:使用高处施工工具时,如电钻、焊机等,存在触电、火灾等安全风险。

4. 气象条件:恶劣的气象条件如强风、雷电等,可能会对高空作业造成风险。

三、安全措施1. 人员培训和岗前指导:在进行高空作业前,必须对作业人员进行相关培训,确保其具备必要的技能和知识。

同时,要组织岗前指导,明确作业流程和安全注意事项。

2. 组织实施安全检查:在作业开始前,必须进行安全检查,确保各项设备、工具和安全措施合格,并及时排除隐患。

3. 安全防护措施:(1) 确保作业人员佩戴合适的个人防护装备,包括安全帽、安全带、防滑鞋等。

(2) 实施有效的防坠落措施,如设置安全护栏、固定安全网等,确保作业人员不会因为失去平衡而坠落。

(3) 保证钢结构的牢固安装,使用足够的吊装工具和合适的连接件,避免脱落风险。

(4) 使用符合安全要求的高处施工工具,保证其正常工作并遵守相关的操作规范。

4. 气象条件监测:在高空作业过程中,要不断关注气象条件,特别是风力、降雨和雷电情况。

如遇恶劣气象条件,应立即暂停作业,并撤离现场。

5.应急预案:制定和组织实施应急预案,明确各种突发情况下的应对措施,提高处置能力和效率。

四、责任分工安全工作涉及到许多方面,需要明确各工作人员的责任,以保障作业安全。

1. 项目经理:负责组织制定安全方案,组织安全培训和指导,监督安全措施的执行。

2. 施工队长:负责组织施工过程中的安全检查和整改,提供必要的安全保障设施和工具。

3. 作业人员:严格按照安全方案进行作业,佩戴个人防护装备,遵守操作规范,及时报告和处理安全问题。

钢结构吊装及高空作业防护措施

钢结构吊装及高空作业防护措施

钢结构吊装及高空作业安全防备举措一、安全防备要求1、高处作业的安全技术举措及其所需料具,一定列入工程的施工组织设计内。

2、单位工程施工负责人应付工程的高处作业安全技术负责并成立相应的责任制。

3、施工前应逐级进行安全技术教育及交底,落实全部安全技术举措和人身防护用品,未经落及时不得进行施工。

4、高处作业施工中的安全标记和各样设备一定在施工前应加以检查确认其完好方能投入使用。

5、登攀和悬空高处作业人员以及搭设高处作业安全设备的人员一定经过专业技术培训及专业考试合格持证上岗并一定按期进行体格检查。

6、施工中对高处作业的安全技术设备发现出缺点和隐患时, 一定及时解决危及人身安全时一定停止作业。

7、施工作业场全部坠落可能的物品应一律先行撤掉或加以固定,高处作业中所用的物料均应堆放安稳、不阻碍通行和装卸, 工具应顺手放入工具袋中,作业中的走道、通道板和登高器具应随时打扫洁净,拆卸掉的物品及余料和废料均应及时清理运走,不得任意乱置或向下抛弃传达物品禁止投掷。

8、雨天和雪天进行高处作业时一定采纳靠谱的防滑御寒和防冻举措,凡水冰霜雪均应及时消除,对进行高处作业的高耸建筑物应早先设置避雷设备遇有六级以上强风浓雾等恶劣天气不得进行露天登攀与悬空高处作业,狂风雪及台风暴雨后应付高处作业安全设备逐个加以检查,发现有松动变形破坏或零落等现象应立刻维修完美。

9、因作业必需暂时拆掉或改动安全防备设备时一定经施工负责人赞同并采纳相应的靠谱举措作业后应立刻恢复。

10、高处作业安全设备的主要受力杆件力学计算按一般结构力学公式,强度及挠度计算按现行相关规范进行,但钢受弯构件的强度计算不考虑塑性影响,构造上应切合现行的相应规范的要求。

二、临边与洞口作业的安全防备(一)临边作业防备1、对临边高处作业一定设置防备举措并切合以下要求:(1)平台预留洞口、平台周边、雨篷、挑檐及屋面等处还没有安装栏杆的都一定设置防备栏杆。

(2)楼梯口、平台、吊车梁检修走道等应随工程结构进度安装正式防备栏杆2、临边防备栏杆杆件的规格及连结要求应切合以下要求:(1)毛竹横杆小头有效直径不该小于栏杆柱小头直径不该小于并须用不小于号的镀锌钢丝绑扎不该少于圈并没有泻滑(2)原木横杆上杆梢径不该小于下杆梢径不该小于栏杆柱梢径不该小于并须用相应长度的圆钉钉紧或用不小于号的镀锌钢丝绑扎要求表面平顺和坚固无摇动。

钢结构工程高空防坠安全措施

钢结构工程高空防坠安全措施

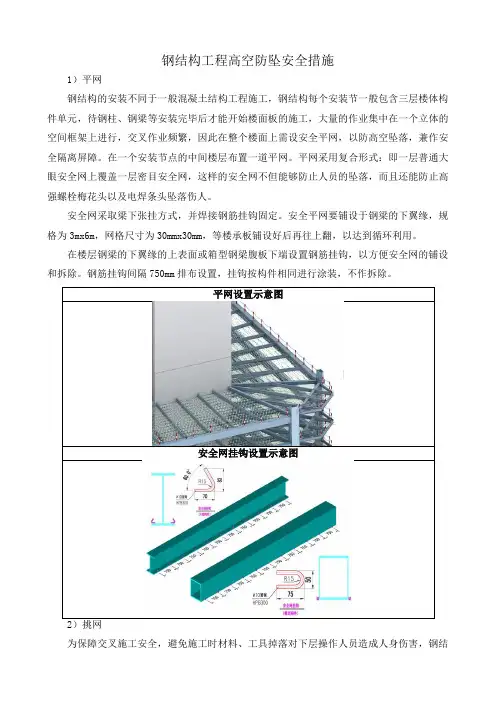

钢结构工程高空防坠安全措施1)平网钢结构的安装不同于一般混凝土结构工程施工,钢结构每个安装节一般包含三层楼体构件单元,待钢柱、钢梁等安装完毕后才能开始楼面板的施工,大量的作业集中在一个立体的空间框架上进行,交叉作业频繁,因此在整个楼面上需设安全平网,以防高空坠落,兼作安全隔离屏障。

在一个安装节点的中间楼层布置一道平网。

平网采用复合形式:即一层普通大眼安全网上覆盖一层密目安全网,这样的安全网不但能够防止人员的坠落,而且还能防止高强螺栓梅花头以及电焊条头坠落伤人。

安全网采取梁下张挂方式,并焊接钢筋挂钩固定。

安全平网要铺设于钢梁的下翼缘,规格为3mx6m,网格尺寸为30mmx30mm,等楼承板铺设好后再往上翻,以达到循环利用。

在楼层钢梁的下翼缘的上表面或箱型钢梁腹板下端设置钢筋挂钩,以方便安全网的铺设和拆除。

钢筋挂钩间隔750mm排布设置,挂钩按构件相同进行涂装,不作拆除。

平网设置示意图安全网挂钩设置示意图2)挑网为保障交叉施工安全,避免施工时材料、工具掉落对下层操作人员造成人身伤害,钢结构外围从5 层起,楼层周边设置的安全外挑网,每4层往上周转,共铺2 层,挑出宽度为3 米,挑网外口高于内口500mm 以上。

外端部支撑与上一楼层用扣件固定,楼层钢立管下端焊接于楼层钢梁上,挑网架用扣件固定于钢立管下部,并在钢立管下部临边处内侧设踢脚板,挑网与楼层连接处下部加挂安全兜网。

外挑网共两道,相互交替使用,上方一道完成上移确认无误后开始拆移下道,未经安全部门允许严禁拆除或移动,下道挑网拆移须经安全总监下达文字指令后方可执行。

拆移时将上道外挑网收拢,再用麻绳将下道外挑网拆移上翻就位。

安装前先在地面拼装成3×6 米单元框架,然后连接好水平安全网(小眼网),将Φ12 钢丝绳一端穿过小段脚手管,用卡环卡紧,另一端绕连接扣件与上层钢梁固定。

如下图所示:斜挑网设置实景图挑网设置示意图挑网立面设置示意图挑网平面面设置示意图3)钢结构临边施工护栏钢梁上设置立杆拉设钢丝绳临边防护示意图临边防护可使用钢管支架夹具和安全绳(钢丝绳)搭设进行防护。

生产厂房钢结构吊装高空作业安全控制措施

生产厂房钢结构吊装高空作业安全控制措施

生产厂房钢结构吊装高空作业安全控制措施
1)施工前,逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实的不得进行施工。

2)高空作业中的设施、设备,必须在施工前进行检查,确认其完好,方能投入使用。

3)攀登和悬空作业人员,必须持证上岗,进行专业知识考核和体格检查。

4)施工中对高空作业的安全技术措施,发现有缺陷和隐患时,应及时解决;危及人身安全时,必须停止作业。

5)施工作业场所有可能坠落的物件,一律加以固定。

高空作业中所用的物料,做到堆放平稳,不妨碍通行和装卸。

随手用的工具放在工具袋内。

作业中,走道内余料应及时清理干净,不得任意抛掷或向下丢弃。

传递物件禁止抛掷。

6)必须进行雨天高空作业时,采取可靠的防滑措施。

7)本工程为高耸建筑物施工,事先将设置避雷设施。

遇有6级以上强风、浓雾等恶劣天气,不得进行露天攀登和悬空高处作业。

施工前到当地的气象部门了解情况,做好防台风、防雨、防高温等措施。

大风暴雨前后,将对高空作业安全设施逐一加以检查,发现问题,立即加以完善。

钢结构高空作业安全预防方案

钢结构高空作业安全预防方案

钢结构高空作业安全预防方案
一、安全措施
1. 施工前,必须进行安全检查,包括设备、工具、安全带等。

确认无异常方可进行作业。

2. 在高空作业过程中,每名工人必须佩戴安全带,并将安全带固定在相应的安全绳上。

工人在作业时不能擅自脱离安全绳。

3. 为防止下落物伤人,必须使用安全网和防护栏杆进行防护。

防护措施必须完好无损,不能有松动或破损。

4. 高空作业必须由具备相关资格证书的专业人员进行。

工人必须全程佩戴工作帽、工作服、非滑动鞋,严禁饮酒后上岗。

二、紧急预案
1. 在施工现场配备急救箱,包括疏通器、呼吸器等急救设备和药品。

2. 任何事故或异常情况发生后,立即停止作业并及时拨打紧急电话。

若工人受伤,则采取必要的急救措施,等待医疗人员到来。

3. 发生火灾等情况时,及时向现场人员传达疏散指示,请工人沿安全通道迅速撤离。

三、安全教育
1. 对所有从事高空作业的工人进行安全教育,包括工作程序、安全措施、急救措施等内容,并进行考核合格后方可上岗。

2. 经常组织安全会议,及时总结经验,探讨存在的问题,并及时整改。

3. 鼓励工人积极参加安全应急演练,熟练掌握急救技能,提高应急处理能力。

以上为钢结构高空作业安全预防方案,希望所有工人、管理员严格遵守,确保施工安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢结构吊装及高空作业防护措施The document was finally revised on 2021钢结构吊装及高空作业安全防护措施一、安全防护要求1、高处作业的安全技术措施及其所需料具,必须列入工程的施工组织设计内。

2、单位工程施工负责人应对工程的高处作业安全技术负责并建立相应的责任制。

3、施工前应逐级进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实时不得进行施工。

4、高处作业施工中的安全标志和各种设备必须在施工前应加以检查确认其完好方能投入使用。

5、攀登和悬空高处作业人员以及搭设高处作业安全设施的人员必须经过专业技术培训及专业考试合格持证上岗并必须定期进行体格检查。

6、施工中对高处作业的安全技术设施发现有缺陷和隐患时,必须及时解决危及人身安全时必须停止作业。

7、施工作业场所有坠落可能的物件应一律先行撤除或加以固定,高处作业中所用的物料均应堆放平稳、不妨碍通行和装卸,工具应随手放入工具袋中,作业中的走道、通道板和登高用具应随时清扫干净,拆卸下的物件及余料和废料均应及时清理运走,不得任意乱置或向下丢弃传递物件禁止抛掷。

8、雨天和雪天进行高处作业时必须采取可靠的防滑防寒和防冻措施,凡水冰霜雪均应及时清除,对进行高处作业的高耸建筑物应事先设置避雷设施遇有六级以上强风浓雾等恶劣气候不得进行露天攀登与悬空高处作业,暴风雪及台风暴雨后应对高处作业安全设施逐一加以检查,发现有松动变形损坏或脱落等现象应立即修理完善。

9、因作业必需临时拆除或变动安全防护设施时必须经施工负责人同意并采取相应的可靠措施作业后应立即恢复。

10、高处作业安全设施的主要受力杆件力学计算按一般结构力学公式,强度及挠度计算按现行有关规范进行,但钢受弯构件的强度计算不考虑塑性影响,构造上应符合现行的相应规范的要求。

二、临边与洞口作业的安全防护(一)临边作业防护1、对临边高处作业必须设置防护措施并符合下列要求:(1)平台预留洞口、平台周边、雨篷、挑檐及屋面等处尚未安装栏杆的都必须设置防护栏杆。

(2)楼梯口、平台、吊车梁检修走道等应随工程结构进度安装正式防护栏杆2、临边防护栏杆杆件的规格及连接要求应符合下列要求:(1)毛竹横杆小头有效直径不应小于栏杆柱小头直径不应小于并须用不小于号的镀锌钢丝绑扎不应少于圈并无泻滑(2)原木横杆上杆梢径不应小于下杆梢径不应小于栏杆柱梢径不应小于并须用相应长度的圆钉钉紧或用不小于号的镀锌钢丝绑扎要求表面平顺和稳固无动摇。

(3)钢筋横杆上杆直径不应小于下杆直径不应小于栏杆柱直径不应小于采用电焊或镀锌钢丝绑扎固定。

(4)钢管横杆及栏杆柱均采用的管材以扣件或电焊固定。

(5)以其他钢材如角钢等作防护栏杆杆件时应选用强度相当的规格以电焊固定。

2、搭设临边防护栏杆时必须符合下列要求:(1)防护栏杆应由上下两道横杆及栏杆柱组成,上杆离地高度为1000mm,下杆离地高度为500mm,坡度大于45度的屋面防护栏杆设置高度应大于1500mm 高,并加挂安全立网,除经设计计算外,横杆长度大于2m时,必须加设栏杆柱。

(2)栏杆柱的固定及其与横杆的连接,其整体构造应使防护栏杆在上杆任何处能经受任何方向的1000N外力,当栏杆所处位置有发生人群拥挤或物件碰撞等可能时应加大横杆截面或加密柱距.(二)洞口作业防护1、进行洞口作业以及在因工程和工序需要而产生的使人与物有坠落危险或危及人身安全的其他洞口进行高处作业时,必须按下列规定设置防护设施:(1)电梯井口必须设防护栏杆电梯井内应每隔两层并最多隔设一道安全网。

(2)施工现场通道附近的各类洞口与坑槽等处除设置防护设施与安全标志外夜间还应设红灯示警。

(3)洞口根据具体情况采取设防护栏杆加盖件张挂安全网必须符合下列要求:<1>平台上短边尺寸小于700mm但大于400mm的孔口必须用坚实的盖板盖,盖板应能防止挪动移位。

<2>边长在1.5m以上的洞口四周设防护栏杆洞口下张设安全平网。

2、对邻近的人与物有坠落危险性的其他竖向的孔洞口,均应予以盖没或加以防护并有固定其位置的措施。

三、攀登与悬空作业的安全防护(一)攀登作业防护1、现场登高应借助建筑结构或脚手架上的登高设施,也可采用载人的垂直运输设备进行,攀登作业时还可使用梯子或采用其他攀登设施。

2、柱梁和行车梁等构件吊装所需的直爬梯及其他登高用拉攀件应有足够的安全系数,并经专人检查方可使用。

3、攀登的用具结构,构造上必须有牢固可靠。

供人上下的踏板其使用荷载不应大于1100N,当梯面上有特殊作业重量超过上述荷载时,应按实际情况加以验算。

4、移动式梯子均应按现行的国家标准验收其质量。

5、梯脚底部应坚实不得垫高,使用梯子的上端应有固定措施,立梯工作角度以不大于75度为宜,踏板上下间距以为30cm宜,梯子不得有缺档。

6、梯子如需接长使用必须有可靠的连接措施,且接头不得超过1处,连接后梯梁的强度不应低于单梯梯梁的强度。

7、上下梯子时必须面向梯子且不得手持器物。

8、钢柱安装登高时使用的钢挂梯,梯子顶端焊接在柱子上,此处要由有经验的电焊工来焊接,要有焊工操作证,然后经过专业技术人员检查后方可使用。

9、钢柱的接柱应使用梯子或操作台。

操作平台栏杆横杆高度设置高度不宜小于1m。

10、登高安装钢梁时应视钢梁高度在两端设置挂梯或搭设角钢脚手架。

梁面上需行走时其一侧的临时护栏横杆应采用钢索,便于作业人员挂设安全带行走。

11、钢架的组装和安装时,应做好以下防护:(1)、在钢架上下弦登高操作时,应在两端设置攀登时上下的梯架。

材料可选用φ12的圆钢,踏步间距不应大于40cm。

(2)屋架吊装以前,应在上弦设置防护栏杆。

(3)屋架吊装以前,应预先在下弦挂设安全网;吊装完毕后,即将安全网铺设固定。

(二)悬空作业防护1、悬空作业处应有牢靠的立足处,并必须视具体情况配置防护栏网、栏杆或其他安全设施。

2、悬空作业所用的索具脚手板吊篮、吊笼及平台等设备均需经过技术鉴定或检证方可使用。

3、构件吊装的悬空作业必须按下列要求执行:(1)钢结构的吊装构件应尽可能在地面组装,并应搭设进行临时固定、电焊、高强螺栓连接等工序的高空安全设施,随构件同时上吊就位。

拆卸时的安全措施亦应一并考虑和落实。

高空吊装桁架等大型构件吊装前,也应搭设悬空作业中所需的安全设施。

4.特殊情况下如无可靠的安全设施,必须系好安全带并扣好保险钩,或架设安全网。

四、操作平台与交叉作业的安全防护1、操作平台必须布置登高扶梯2、悬挑式钢平台按下列要求进行设置:(1)悬挑式钢平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。

(2)悬挑式钢平台的搁支点与上部拉结点必须位于牢固建筑物上,不得设置在脚手架等施工设备上。

3、吊运平台时应使用卡环,不得使用吊钩直接钩挂平台。

4.上下层作业时应尽量避免,如不可避免时应在上层设置安全网。

5.交叉作业时应设置专人看护,就作业情况随时进行安全督促。

6.交叉作业时严禁随意抛掷物体,使用完的余料和工具必须即刻进行清理。

五、高处作业安全防护设施的验收要求1、进行高处作业之前必须进行安全防护设施的逐项检查和验收,验收合格后方可进行高处作业。

检查和验收可分层进行或分阶段进行。

2、安全防护设施按如下几方面执行(1)安全防护设施的验收应具备下列资料<1>安全设施有关的验算数据<2>安全防护设施验收记录<3>安全防护设施变更记录及签证(2)安全防护设施的检查和验收主要包括以下内容<1>所有临边洞口等各类技术措施的设置状况<2>技术措施所用的配件材料和工具的规格和材质<3>技术措施的节点构造及其与建筑物的固定情况<4>扣件和连接件的紧固程度(3)安全防护设施的用品及设备的性能与质量是否合格的验证3.安全防护设施的验收应按类别逐项查验,并作出验收记录,凡不符合规定者必须修整合格后再行查验,施工工期内还应定期进行抽查。

六、钢结构吊装安全防护措施1、钢结构吊装执行“10不吊原则”(1)、指挥信号不明不准吊。

(2)、斜牵斜挂不准吊。

(3)、吊物重量不明或超负荷不准吊。

(4)、散物捆扎不牢或物料装放过满不准吊。

(5)、吊物上有人不准吊。

(6)、埋在地下物不准吊。

(7)、机械安全装置失灵或带病时不准吊。

(8)、现场光线阴暗看不清吊物起落点不准吊。

(9)、棱刃物与钢丝绳直接接触无保护措施不准吊。

(10)、六级以上风不准吊。

2、吊装时必须有两名或两名以上起重工指挥配合,起重工哨声响亮,旗语明确,吊车司机应服从指挥,不得盲目施工。

3、吊车司机在不了解吊装构件重量时有权拒绝吊装。

4.吊车作业半径、吊臂和吊物下严禁站人。

5、钢柱吊装前应进行试吊,确认可靠后才可以正式吊装。

6、因柱子吊装单元的吨位大,选用的卡环大,钢丝绳的直径大,挂钩和摘钩时一定要抓好卡环,防止卡环脱落和钢丝绳甩动伤害人。

必要时使用防脱钩器进行摘钩。

7、吊车梁及钢梁的吊装要按照设计图给出的吊耳进行吊装,钢丝绳和卡环都要经过专业技术人员的计算确认有足够的安全系数后方可使用。

8、人员严禁在起重臂或吊起的构件下作业和行走。

9、放置在作业跳板上的可能坠落的物件一律撤除或给予加固,安装时使用的工具:千斤顶、大锤、铁楔不准放置在跳板的边缘,放置在跳板上要用安全绳加以固定,安装完后应将安装使用的工具收走。

10、进入现场,无论是管理者还是生产者都要佩带好劳动保护产品,安全帽的帽带要系上,高空作业人员要佩带好安全帽、安全带和防滑鞋,而且施工时要把安全带挂在牢固可靠的地方。

11、吊车梁安装就位后轨道未最后固定时,应采取临时固定措施防止轨道滑落造成高空坠落事故。

12、吊装的构件应尽可能在地面组装,做好组装平台并保证强度,组装完的构件要采取可靠的的防倾倒措施。

13.施工时应尽可能避免交叉作业附图内容:1.屋盖系统安全网挂设示意图2.平台安全网挂设示意图3.洞口临边护栏示意图4.钢柱或刚架柱安全拖拉绳设置示意图5.钢挂梯设置示意图6.钢吊笼示意图7.钢梁安全母索设置示意图8.吊车梁安全母索设置示意图9.安全笼梯示意图10.接柱处操作平台示意图。
