起重机维修施工方案.doc

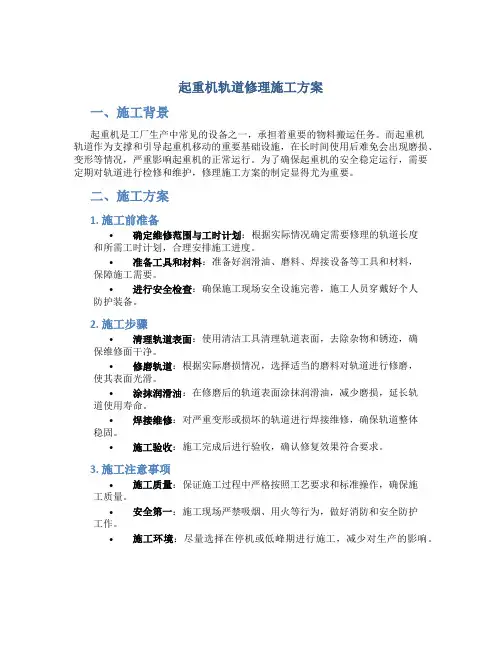

起重机轨道修理施工方案

起重机轨道修理施工方案一、施工背景起重机是工厂生产中常见的设备之一,承担着重要的物料搬运任务。
而起重机轨道作为支撑和引导起重机移动的重要基础设施,在长时间使用后难免会出现磨损、变形等情况,严重影响起重机的正常运行。
为了确保起重机的安全稳定运行,需要定期对轨道进行检修和维护,修理施工方案的制定显得尤为重要。
二、施工方案1. 施工前准备•确定维修范围与工时计划:根据实际情况确定需要修理的轨道长度和所需工时计划,合理安排施工进度。
•准备工具和材料:准备好润滑油、磨料、焊接设备等工具和材料,保障施工需要。
•进行安全检查:确保施工现场安全设施完善,施工人员穿戴好个人防护装备。
2. 施工步骤•清理轨道表面:使用清洁工具清理轨道表面,去除杂物和锈迹,确保维修面干净。
•修磨轨道:根据实际磨损情况,选择适当的磨料对轨道进行修磨,使其表面光滑。
•涂抹润滑油:在修磨后的轨道表面涂抹润滑油,减少磨损,延长轨道使用寿命。
•焊接维修:对严重变形或损坏的轨道进行焊接维修,确保轨道整体稳固。
•施工验收:施工完成后进行验收,确认修复效果符合要求。
3. 施工注意事项•施工质量:保证施工过程中严格按照工艺要求和标准操作,确保施工质量。
•安全第一:施工现场严禁吸烟、用火等行为,做好消防和安全防护工作。
•施工环境:尽量选择在停机或低峰期进行施工,减少对生产的影响。
三、施工效果评估施工完成后,定期对轨道进行检查,评估修复效果,确保轨道使用安全可靠。
同时,监测轨道使用过程中的情况,及时发现问题并进行维修处理,延长轨道的使用寿命。
四、总结起重机轨道修理是起重机维护保养的重要环节,合理制定和执行施工方案对于保障起重机的稳定运行至关重要。
在施工过程中,严格按照操作规程进行,注重施工质量和安全,才能确保维修效果和工作环境的安全。
起重机改造维修施工方案

起重机改造维修施工案编制:朝军___________________审核:力批准:文国省黄河防爆起重机有限公司2012年09月30日起重机改造维修施工案、工程概况1•起升小车安装2.电器装置安装3 •辅助设备安装4.起重机调试5•安装验收三、吊装架设安装案确定一)安装验收应遵循的标准GB6067起重机械安全规程GB50256电器装置施工及验收规GB5905起重机试验规和程序GB50278起重机维修改造工程施工及验收规二)吊装案1、根据起重机单件重量及安装高度、起重机安装,选用汽车起重机为主要吊装设备,把起重机分部件吊装,在高空组装连接(吊装法见附图)。
2、起重机安装后按标准检验和试验。
四、安装施工组织计划一)现场施工组织机构组织机构图二)劳动力计划及施工总工期1、根据本次起重机安装工程量,我公司计划配备现场管理人员及有关技术人员5人,即项目经理1人,技术工4人。
2、施工总工期为10个工作日。
五、施工准备一)场地要求(甲应当事先做好准备)1、要求场地相对开阔平整无杂物、无障碍物,保证行车安装前地面摆放应有足够的存放空间。
2、场地应设有临时库房和办公地点约30平米,便于现场办公和机具存放3、土建工程应全部验合格为起重机安装施工做好准备。
4、力能配置:场地应有三相和两相电源闸刀,便于动力设备用电。
氧气、乙炔等应满足现场施工需要。
二)施工机具准备拟投入本次工程机械设备机具及检验器具1)主要施工设备机具2)主要检验仪器及量具三)技术准备1、施工前必须认真审阅相关技术文件、图纸及相关资料。
2、主要技术数据测算及机具的选择。
3、技术负责人做好安装前技术交底工作,提出具体安装工艺要求及施工质量措施。
4、参加施工人员进行技术培训。
5、汽车吊车进场准备就绪。
六、施工管理一)施工技术管理1、案审定案审定是技术准备工作的主要容,项目部组织工程施工技术人员并邀请业主的主要技术负责人员对案中的疏漏及可能出现的错误、不合理性进行审核评述,以期施工案能够更加全面、准确地成为施工的主要依据,因此案审定应认真作好记要。
桥式起重机维修施工方案

3、由现场施工负责人和安全员对施工起重机及吊具,周围环境安全措施和防护用品等进行检查,确认无问题,方可施工。
4、确定安装施工指挥人员,明确该指挥信号。
(二)主要安全技术措施
1、施工种作业人员持证上岗。
3、明确专人做好作业区域的警戒工作。
4、停电及通电要专人对口联络和监督。
5、高空作业人员需带工具袋,不准随意乱抛物品。
七、劳动力组织(根据工程规模配备人员数量)
人员配备:
八、工程进度表
日期
施工内容
负责人
备注
1
1
2
3
准备备件施工设备进厂整车移动二期车间北门外空场小车检修大车行动电机维修大小车车轮更换主体大梁调整端梁维接车调试安装葫芦电气安装竣工验收最新可编辑word文档三维修步骤1准备维修场地连接动力电源及维修工具
桥式起重机维修施工方案
施工单位:
使用单位:
维修日期:
一、概况
1、甲方使用单位:
2、受使用单位的委托,维修桥式起重机主体及电动葫芦共计7套。
3、乙方施工单位:
4、起重机型号(主要参数):LH2-22.53台LH3-22.52台LH5-22.52台
(1)、起重量:吨、起升高度米、旋臂长:米
(2)、环链电动葫芦起重量:吨、起升高度米、运行速度米/分
4、计划维修期限:天/台,有遇加工件天/台,根据使用单位的情况制定维修周期。
二、 维修总体工艺流程:
11、小车组装试车。
12、整车电器电路调试。
13、起重设备移动至工位调试。
四、试车竣工
起重机试验应遵循GB/T5905规定的规范和程序
1、目测检查各机构、电器及安全装置、制动器和控制器,金属结构的连接,吊钩、钢丝绳及它们的紧固接头。
单梁起重机修理施工方案

单梁起重机修理施工方案1.修理前的准备工作在进行单梁起重机的修理之前,需要进行一些准备工作,确保修理施工的顺利进行。
首先,要做好对单梁起重机的检查,了解其故障情况和所需修理的部位。
其次,需要准备修理所需的工具和设备,包括常用的手动工具、起重机专用的工具,以及检测设备和安全保护装置。
另外,还需要确保修理施工现场的安全,清除施工区域的杂物和阻挡物,确保施工人员的安全。
2.故障分析和修理方案制定在进行单梁起重机的修理之前,需要对故障进行分析和确定修理方案。
根据故障的性质和程度,可以选择不同的修理方法。
常见的单梁起重机故障包括电气故障、机械故障和结构故障等。
针对不同的故障类型,制定相应的修理方案。
修理方案应包括修理的步骤、所需的材料和部件、修理所需的时间和人力成本等。
3.施工准备在进行单梁起重机的修理之前,需要进行相应的施工准备工作。
首先,要确保施工人员的安全,提供必要的安全防护装备,并进行相应的安全培训。
其次,需要准备好所需的材料和部件,以及相应的工具和设备。
还需要对施工现场进行布置,设置好修理区域和工作区域,确保施工的安全和顺利进行。
4.施工步骤4.1拆卸部件:根据修理方案,拆卸起重机的故障部件。
在拆卸过程中,要注意安全,避免损坏其他部件。
4.2清洁和检查:将拆卸下来的部件进行清洁,并进行仔细的检查。
检查时要注意细节,查找可能存在的故障和损坏。
4.3更换部件:根据检查结果,确定需要更换的部件,并进行更换。
要选择质量优良的配件,并按照规范进行更换。
4.4修理和调整:根据故障和机械调整的需要,对起重机进行修理和调整。
修理时要注意操作规范,确保修理的质量和效果。
4.5安装和测试:在修理完成后,将修理好的部件安装回原位,进行相应的测试和调试。
测试时要仔细检查各项功能和安全装置,确保其正常运行。
5.施工质量控制和验收在进行单梁起重机的修理之后,需要进行施工质量控制和验收工作。
质量控制包括对修理过程的监督和检查,确保修理工作按照要求进行。
起重机检修施工方案

起重机检修施工方案起重机的检修施工方案是确保起重机设备的正常运行和安全使用的重要环节。
下面是一份起重机检修施工方案的参考,详细说明了起重机检修的步骤和要求。
一、检修前准备工作1.检查起重机的使用记录和检修记录,了解起重机的使用情况和过去的检修情况。
2.检查起重机主要零部件的使用寿命和磨损程度,如起重钩、吊钩、钢丝绳等。
3.准备检修所需的工具、设备和材料,如扳手、润滑油、清洗剂等。
4.安排专业技术人员参与检修工作,并明确各人员的任务和责任。
二、检查起重机的工作状态1.检查起重机的外观是否完好,是否存在变形、裂纹或锈蚀等情况。
2.检查起重机的电气系统是否正常,包括电源接线、开关、保护装置等。
3.检查起重机传动系统的工作情况,如齿轮、刹车、离合器等。
4.检查起重机液压系统的运行情况,如油泵、油缸、阀门等。
5.检查起重机的安全装置是否完好,如限位器、起重量限制器、起升高度限制器等。
三、拆卸和清洗零部件1.拆卸起重机的主要零部件,包括起重钩、吊钩、下悬链条等。
2.对拆下的零部件进行清洗,去除表面的油污和灰尘,并进行维修和更换必要的零配件。
3.检查起重钩的磨损情况,如存在磨损严重的情况,及时更换新的起重钩。
4.清洗起重机的液压系统和传动系统,确保液体的清洁和通畅。
四、润滑和调整零部件1.对清洗后的零部件进行润滑处理,包括润滑油的加注、润滑点的涂抹等。
2.对润滑后的零部件进行调整,确保其工作状态和安装位置的准确性。
3.检查润滑油的质量和加注量,确保润滑系统的正常运行。
五、安装和调试起重机1.安装好清洗和润滑后的零部件,确保其位置和连接正确。
2.进行起重机的调试工作,包括检查传动系统的运行情况、液压系统的压力和流量等。
3.测试起重机的各项功能,确保其能够正常工作和安全运行。
4.对起重机的操作控制系统进行检查和调整,确保操作人员可以正确控制起重机的运行。
六、检查和试运行起重机1.对完工的起重机进行全面检查,包括外观、电气系统、传动系统、液压系统等。

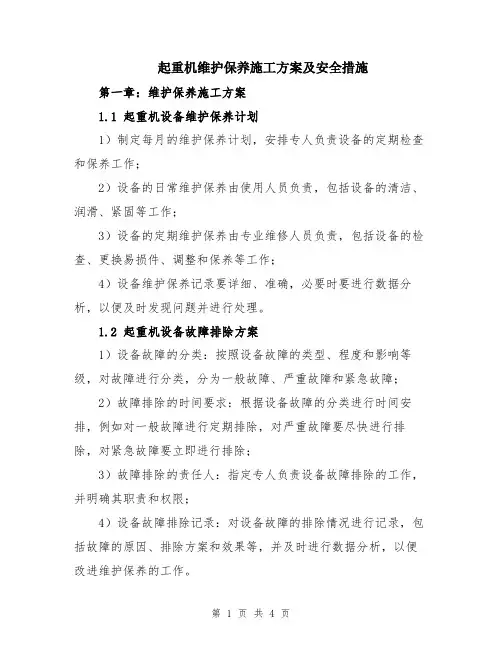

起重机维护保养施工方案及安全措施

起重机维护保养施工方案及安全措施第一章:维护保养施工方案1.1 起重机设备维护保养计划1)制定每月的维护保养计划,安排专人负责设备的定期检查和保养工作;2)设备的日常维护保养由使用人员负责,包括设备的清洁、润滑、紧固等工作;3)设备的定期维护保养由专业维修人员负责,包括设备的检查、更换易损件、调整和保养等工作;4)设备维护保养记录要详细、准确,必要时要进行数据分析,以便及时发现问题并进行处理。
1.2 起重机设备故障排除方案1)设备故障的分类:按照设备故障的类型、程度和影响等级,对故障进行分类,分为一般故障、严重故障和紧急故障;2)故障排除的时间要求:根据设备故障的分类进行时间安排,例如对一般故障进行定期排除,对严重故障要尽快进行排除,对紧急故障要立即进行排除;3)故障排除的责任人:指定专人负责设备故障排除的工作,并明确其职责和权限;4)设备故障排除记录:对设备故障的排除情况进行记录,包括故障的原因、排除方案和效果等,并及时进行数据分析,以便改进维护保养的工作。
1.3 起重机设备年度检修方案1)设备年度检修时间:制定每年的设备检修计划,明确设备的停机时间和检修周期;2)设备年度检修内容:包括设备的全面检查、清洁、润滑、紧固、更换易损件和调整等工作;3)设备年度检修的责任人:指定专人负责设备年度检修工作,并配备必要的检修工具和设备;4)设备年度检修记录:对设备年度检修工作进行记录,包括检修情况、更换的部件和维护保养建议等,并及时进行数据分析,以便改进设备的使用和维护保养工作。
第二章:安全措施2.1 起重机设备安全操作规程1)制定安全操作规程,明确设备的操作方法、限制条件和安全注意事项等;2)设备操作人员必须熟练掌握安全操作规程,并进行必要的培训和考试;3)设备操作人员必须持有效的操作证书,严格按照操作规程进行操作;4)设备操作过程中必须遵守安全信号、指挥和标志等,确保操作的安全和顺利。
2.2 起重机设备安全防护措施1)设备安全防护装置:设备必须配备完善的安全防护装置,包括限位器、报警器、安全锁等,确保设备在安全范围内进行操作;2)场地安全防护措施:设备使用场地必须符合安全标准,设备周围必须设立安全警示标志,设备的工作区域必须划定明确,禁止无关人员进入;3)设备操作人员防护措施:设备操作人员必须穿戴符合安全标准的防护装备,包括安全帽、防护眼镜、防护鞋等,防范意外事故的发生;4)设备维护保养人员防护措施:设备维护保养人员必须按照相关规定进行培训和考核,并穿戴符合安全标准的防护装备,确保维护保养工作的安全进行。
起重机大修施工方案

起重机大修施工方案起重机大修施工方案起重机的大修施工是为了确保起重机的正常运行和延长起重机的使用寿命,提高工作效率和安全性。
以下是针对起重机大修的施工方案。
一、施工前准备工作1. 人员组织:指定专业的技术人员负责施工,并组织合适的队伍进行协调配合。
2. 施工材料准备:根据起重机的实际情况,准备所需的工具、备件和材料。
3. 环境整理:将施工区域进行清理,确保施工安全。
同时,设置必要的标志和警示牌。
二、拆解和检修工作1. 拆卸:按照拆卸顺序,依次对起重机的部件进行拆卸。
拆卸前,要先进行充分的检查和测试,确保拆卸的顺利进行。
2. 部件检修:对所拆卸的部件进行细致的检查和清洁。
对损坏的部件进行修复或更换,并进行润滑和防腐处理。
3. 组装和调试:在确认部件无误后,进行组装工作。
组装后,要进行综合测试和调试,确保各项指标和功能符合要求。
三、维护和保养工作1. 润滑:对起重机的各个部件进行润滑,确保其正常运转。
要选择适当的润滑剂,并按照规定的时间和方法进行润滑。
2. 清洁:定期清洁起重机的外部和内部,清除积尘和污垢。
特别是起重机的机械系统和电气系统,要进行专业的清洁和维护。
3. 防腐:起重机在使用过程中容易受到氧化和腐蚀,因此要进行防腐处理。
要根据起重机的材料和环境条件选择合适的防腐方法。
四、安全措施1. 人员安全:施工过程中要严格遵守施工现场的安全规定,佩戴防护装备,并保持通讯畅通,随时掌握施工情况。
2. 设备安全:检查维修设备的完好性,确保设备能够正常运行。
同时,对起重机进行必要的固定,防止倾倒和跌落事故。
3. 环境安全:施工过程中要注意防火防爆措施,避免火源和可燃物的接触。
保持施工现场的整洁,防止杂物堆积和滑倒事故。
综上所述,起重机大修施工方案包括施工前的准备工作、拆解和检修工作、维护和保养工作以及安全措施。
通过合理的组织和严格的操作,可以确保起重机大修工作的顺利进行,提高起重机的使用效率和安全性。
电动单梁起重机维修施工方案

电动单梁起重机维修施工方案主要包括以下几个方面的内容:检查和测试、拆卸和更换零部件、调整和校验、检修后的试运行。
一、检查和测试1. 开始维修前,应先对起重机进行全面检查,包括外观检查、电气系统检查、机械系统检查等。
2. 对电气系统进行测试,包括电机、电缆、控制盒等各个部件的检查,确保各个部件的正常运行。
3. 对机械系统进行测试,包括钢丝绳、滑轮、传动机构等各个部件的检查,确保各个部件的正常运行。
4. 对起重机的运行性能进行测试,包括起重能力、运行速度、运动稳定性等方面的测试。
二、拆卸和更换零部件1. 对需要更换或修理的零部件进行拆卸,包括电机、电缆、控制盒、钢丝绳、滑轮等。
2. 更换或修理零部件时,应选择符合国家标准和起重机设计规范的原厂零部件。
3. 拆卸时应采取安全可靠的方法,并做好相关记录,以便后续安装和调试。
4. 定期检查起重机的中控室和电器设备,确保线路和连接器的正常。
三、调整和校验1. 在零部件更换和修理完毕后,应对起重机进行调整和校验,包括电气系统和机械系统的调整和校验。
2. 对电气系统进行调整和校验时,应确保电机、电缆、控制盒等各个部件的配合正常。
3. 对机械系统进行调整和校验时,应确保钢丝绳、滑轮、传动机构等各个部件的协调运行。
4. 对起重机的运行性能进行调整和校验,包括起重能力、运行速度、运动稳定性等方面的调整和校验。
四、检修后的试运行1. 在起重机进行调整和校验完毕后,应进行试运行,检测其运行性能是否符合设计要求。
2. 在试运行过程中,应注意起重机的运行情况,并及时处理发现的问题。
3. 完成试运行后,对起重机进行再次检查,确保没有任何问题。
4. 将试运行的结果进行记录,以备后续参考。
以上是电动单梁起重机维修施工方案的一些基本内容,具体的细节和步骤会根据实际情况进行调整和安排。
在进行维修施工时,务必要遵守相关规范和操作规程,确保施工的安全和质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
起重机维修施工方案施工方案实施计划一、建立健全施工管理制度1、严格执行施工图纸会审制度,施工现场技术交底制度,精心组织,精心施工,以工作质量保证产品质量,从原材料、设备用附格的进厂开始把关,对关键部位和重点工序必须严格把关,严格按施工图纸、施工规范、标准和技术文件进行施工;2、特殊工种的施工人员必须持证上岗;3、严格执行质量“三检制”,即自检、互检、专检工作,认真填写检验记录,并签字确认以备存档,对隐蔽工程必须经设备厂方现场指导人员、监理部门和专检人员共同检验确认合格,并做好记录后方可转入下道施工工序。
4、加强技术档案整理、归档制度,切实做到工程完资料清。
二、施工进度保证措施1、认真学习有关规程,加强安全技术培训,提高职工队伍素质。
2、将工程各部分层层分解,落实到责任人。
3、工程技术人员要保证使技术工作走到施工的前面,确保工程施工顺利进行。
4、严格贯彻施工组织及质量标准,作到施工人员施工方法知道,施工标准知道,确保各项工程一次成功,避免二次作业。
5、施工中出现特殊情况,须经主管厂领导批准后方可进行下一步操作。
三、安全技术保证措施1、严格遵守系统安装安全施工技术规程和相关劳动安全条例。
2、所有参与施工人员,必须认真学习本“施工组织方案”,做到心知肚明。
牢固树立“安全第一”思想,施工时必须有专人统一指挥,严格开好施工班前会,交代安全注意事项,明确任务,施工方法和质量要求,全过程对施工进行安全大检查,消除事故隐患。
3、施工人员要配戴齐全安全劳动保护用品,正确使用安全带,凡是发现违章者,立即停止其工作。
4、切除厂房上部所有供电电源,并挂“严禁合闸、正在施工”警示牌,待整机安装完成恢复。
5、安装现场设置安全警戒线和隔离墙,确保其他设备的正常运行,并有明显安全警示标语。
6、正确使用吊具并固定牢靠,密切注意安装设备用机具动作情况,特别是起吊设备、钢丝绳用捆扎接头等完好和牢固定联结情况,制动器的制动可靠情况等。
7、选好吊装着力点用吊装辅助结构,注意行车各部位的正确就位用在空中的正确连接,特别要保证连接件的牢固、有效,符合安装规范。
8、现场电气焊和各种用火现场地要有防火措施,所有气割电焊工作必须有专人监护。
9、氧气、乙炔瓶应按国家规定摆放使用。
10、电气安装须严格按照国家用行业施工安全标准执行。
11、必须设有专职或兼职安全人员。
12、必须按安全要求保证安全施工。
四、文明施工为保证作业现场文明施工,减少不必要的工作量和安全隐患,保证本工程安全、高效开展,采取如下措施:1、施工中产生的废料、废油要集中收集处理。
2、电焊过程中产生的焊渣、电焊头、电焊条要用时收集处理。
3、施工中的工具和设备,要摆放整交,标识明显,符合“5S”要求。
4、施工用的电源和电气制备,严格按照“岗位工操作规程”作业。
5、严格按照程序施工,不准颠倒工序施工和违反常规。
6、对施工机械、设备要妥善使用,造成损坏照价赔偿。
7、设备的安装要严格按照作业规程进行,严禁有不文明的施工行为。
特殊设备操作施工必须持证上岗和没有操作证则不能操施工安全措施1、工程开工前必须对施工人员进行安全知识教育,每人都应知道安全的重要性。
安全第一,预防为主的宗旨。
安排一名安全管理员,负责一切安全责任。
2、工人上班必须配戴安全帽、安全带、施工现场须配备灭火器、消防等一切安全工具。
3、工作人员在天车工作时,不准打闹说笑和做一切不安全动作。
4、遵守厂纪厂规和厂内一切制度。
5、上班工作时下面不准有过往行人和车辆来往,必要时可向乙方取得联系后方可进行。
6、下班期间必须清理现场,清除旧料废物、易燃物,以免发生意外事故。
7、工人在行车上作业时,使用的一切工具必须绑上安全绳,以免脱手伤人。
8、如须用电时必须与甲方取得联系,报有关部门接通电源,用后关闭电源,以免发生危险。
安全保证措施1、施工人员严格遵守建设单位的厂规、厂纪各规章制度。
2、施工人员严禁施工中吸烟喝酒,坚持安全第一。
3、检修前对每件器材进行认真检查,认真检查施工现场,对妨碍物进行拆除或采取临时措施,以保证施工的顺利。
4、施工场地划线作业,挂施工作业牌,禁止无关人员进入。
5、吊装时,指挥人员应向参加吊装的所有成员详细介绍起升方法、步骤、指挥信号、注意事项以及各个成员所负担的责任。
6、吊装区域如无充足的照明,禁止夜间进行吊装。
7、禁止任何人员随起重机一同起升,也不得沿钢丝绳或滑车下降。
8、没有绝对必要,不得在悬空下修理起升设备及起升工具。
9、起重机在吊装过程中严禁在起重机上逗留或通行。
10、操作工具、劳保用品必须良好,登高工具必须牢固可靠,严禁高空抛投物件。
11、电气、焊割设备由专人看护,严防事故发生,做到安全作业。
1. 1.所有进厂施工人员必须遵守业主方厂纪厂规。
2. 2.对业主人员必须尊重,绝不允许有与业主工作人员发生冲突事件。
3. 3.在工作厂地不得损坏业主方的任何设施、器具。
4. 4.在施工区域内设置护栏、围墙、警告标志及守卫设施,确保业主及周边单位个人的安全。
5. 5.施工人员必须配上岗证、带安全帽、穿工作服、绝缘鞋。
6. 6.施工人员不得在非工作范围内逗留、观看。
7.7.每工作完毕必须收拾好工具、关闭电源。
8.8.在工程施工完毕后我方设备、多余材料、垃圾及各种临时工程清除、撤走,使这部分工程及工地保持清洁,并经甲方验收合格其它制度及措施将在施工过程与以完善,确保工程的施工顺利完工。
技术检验标准GB5905-1986 《起重机试验规范及程序》GB/T14406-1993 《通用门式起重机》GB10183-88 《轨道安装公差》GB1497-1985 《低压电器基本标准》JB/T4315-1997 《起重机电控设备》JB/ZS2.13-1994 《设备涂漆通用技术条件》JB229-1978《矿山、工程、起重运输机械产品涂漆颜色和安全标志》GB50278-1998 《起重机安装工程施工及验收规范》JB/ZS2.04-94 《起重设备大修理通用技术条件》主要部件修理(一)运行轮组修理装配(1)整套车轮给的拆卸、更换整套车轮组的拆卸须序:1)卸下车轮轴端联轴器的连接螺栓。
2)卸下车轮组角型轴承箱与端梁连接的坚固螺栓。
3)用起重机的起重螺杆或千斤顶把起重机桥架顶起,使车轮踏面离轨道顶面约10MM左右,撬动车轮组并沿轨道面将它拉出来以便卸下更换。
4)把预先组装的、新的并带有轴端齿轮联轴器半体的主动车轮组吊运到起重机轨道上。
5)推入车轮组靠近安装位置,调整千顶使车体缓慢下降,穿入紧固螺栓,拧上螺母,确保安全。
6)适当紧固水平方向螺栓,再相应紧固垂直方向的螺栓,交替进行,在边紧固的同时,边扳车轮,检查车轮转动是否灵活,并检查车轮安装的水平垂直偏斜。
7)对准车轮轴端齿轮联轴器半体与减速机从动轴联轴器半体的螺孔,穿入连接螺栓并坚固。
8)一切正常后,将车体落下。
另一端主动车轮也采用同样步骤进行更换。
为了保证两端传动一致,确保起重机运行正常,两端主动车轮必须同时更换。
为了保证两机械传动间隙一致,减速器从动轴端的齿轮联轴器也同时更换。
采用更换整套起重机部件的(快速修理)方法,对于起重机的修理是一种行之有效的办法。
这种方法使修理工作安全可靠,停机时间短,生产效率高,不仅适用于换大、小车车轮,也适用于吊钩组、减速器、保护箱等的机、电部件的修理。
(2)旧车轮的拆卸,当车轮组自起重机上取下后,可按如下须序进行拆卸。
1)松开螺栓,拿下闷盖,撬开轴端的止动誓圈并卸下锁紧螺母。
2)把车轮组垂直吊起,使带有联轴器半体的一端朝下,放在液压机工作台的垫块上,轴对准压头的中心线。
3)车轮组支承牢靠后,在车上端垫以压块。
4)开动液压机进行试压,逐渐加载,待机件发出“砰”的响声后,说明轴与车轮产生相对运动,可继续慢速加压,直到轴与车轮脱开为止,车轮和上端轴承箱即可卸下。
5)用掳子将半联轴器拉下,卸下通盖,取下锁紧螺母和止动垫圈。
6)用掳子拉下角型轴承箱、轴承和取下通盖和轴套,至此,车轮拆卸完毕。
(3)车轮组的装配1)根据主动轴上的键槽配键。
2)车轮置于工作台的垫块上,主动轴垂直对准车轮孔和键槽,配合面滴油润滑。
3)主动轴上端垫上垫块并对正,开动液压机试压,称妥后,逐渐加压到安装位置为准。
4)轴两端装入轴套,并装入带有螺栓的通盖和带有螺栓的通盖。
5)把用沸油加热了的轴承内环趁热装入车轮轴上,将有轴承的外环和间隔环的角型轴承箱装到轴上。
6)装轴承的内环,套入止动垫圈,紧固锁紧螺母。
7)两端分别装闷盖和通盖,紧固螺栓。
8)将用油加热了的半联轴器趁热用大锤砸到轴上,至此,整套主动车轮组装配完毕。
二、减速机的拆卸检修与装配(1)减速器的拆卸1)整台减速器的拆卸如有整台同型号、同传动比的减速机备件时,已损坏的减速器可整台更换。
分别卸下减速器高速轴端、从动轴端的连接螺栓,使减速器与传动系统脱开,卸下地脚螺栓后,整台减速器即可卸下。
2)减速器零部件的拆卸A、把高速轴端和从动轴端的联轴的联轴器连接螺栓卸下,使减速器脱开传动系统。
B、卸下减速器上盖与底座间的连接螺栓,拧紧揭盖螺钉,将减速器上盖掀开,使减速器剖分结合面出现空隙,便于撬动,取下减速器上盖。
C、把减速器的主动轴总成和从动轴总成分别从减速器的底座中取出。
(2)减速器的检修1)减速器箱体接合面的检修减速器经过一段时间运转后,箱体有时发生变形。
箱体接合面处的变形不仅影响齿轮的传动精度,而且会出现漏油现象。
因此,必须进行修理。
A、用煤油清洗箱体,清洗接合面上的污垢,油泥等,涂以红铅油使两接合面磨合,每研磨一次刮掉个别高点和毛刺,经过几次研磨后,就可以达到所要求的精度。
B、研磨后,可用塞尺检验接合面的间隙,其值不应超过0。
03mm,底面与接合面的平行度误差在1m长度内不应大于0。
5mm。
2)齿轮的检修A、检查齿轮轮齿表面点蚀状况。
疲劳点蚀面积沿齿高和齿宽方向超过50%时,应报废。
B、检查齿轮轮齿表面的磨损状况。
齿轮磨损后,齿厚会变薄,强度会减小,为了保安全,超过前述报废标准的齿轮,允许用油石或刮刀清除齿端毛刺后继续使用。
3)轴的检修A、用20倍放大镜检查轴的废劳裂纹,发现裂纹立即更换。
B、齿轮轴允许径向跳动不大于0。
02~0。
03mm,传动轴的直线度误差不超过0.5mm,当轴的直线度超过此值时,应进行冷矫或热矫(火焰矫正)。
4)漏油的检修A、减速器的漏油部位减速器漏油通常发生在如下几处:a、减速器箱体的接合面,特别是立式减速器尤为严重。
b、减速器箱体的接合面,特别是立式减速器尤为严重。
c减速器各轴的轴端盖,尤其是通盖的轴孔处。
B、漏油的原因分析a箱体接合面加工精糙,接合不严密。
b箱体变形,接合面和轴承孔发生相应变化,形成缝隙。
c轴承盖与轴承孔的间隙过大,通盖盖内的回油沟堵塞,轴和通盖的密封圈老化变形而失去密封不严。
