2015年度建筑工程管理与实务精讲-主体结构工程施工技术2

合集下载

二级建造师-建筑工程管理与实务-主体结构工程施工

二级建造师-建筑工程管理与实务-主体结构工程施工

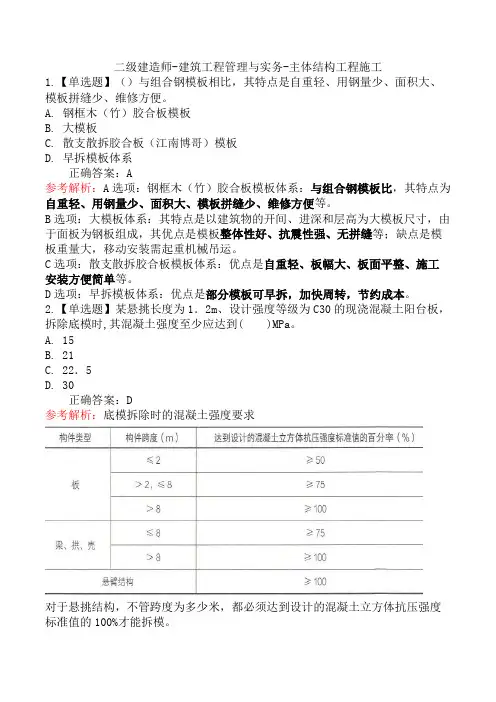

二级建造师-建筑工程管理与实务-主体结构工程施工1.【单选题】()与组合钢模板相比,其特点是自重轻、用钢量少、面积大、模板拼缝少、维修方便。

A. 钢框木(竹)胶合板模板B. 大模板C. 散支散拆胶合板(江南博哥)模板D. 早拆模板体系正确答案:A参考解析:A选项:钢框木(竹)胶合板模板体系:与组合钢模板比,其特点为自重轻、用钢量少、面积大、模板拼缝少、维修方便等。

B选项:大模板体系:其特点是以建筑物的开间、进深和层高为大模板尺寸,由于面板为钢板组成,其优点是模板整体性好、抗震性强、无拼缝等;缺点是模板重量大,移动安装需起重机械吊运。

C选项:散支散拆胶合板模板体系:优点是自重轻、板幅大、板面平整、施工安装方便简单等。

D选项:早拆模板体系:优点是部分模板可早拆,加快周转,节约成本。

2.【单选题】某悬挑长度为1.2m、设计强度等级为C30的现浇混凝土阳台板,拆除底模时,其混凝土强度至少应达到( )MPa。

A. 15B. 21C. 22.5D. 30正确答案:D参考解析:底模拆除时的混凝土强度要求对于悬挑结构,不管跨度为多少米,都必须达到设计的混凝土立方体抗压强度标准值的100%才能拆模。

3.【单选题】已知某钢筋混凝土单向板中受力钢筋的直径D=8mm,构件长度为3300mm,钢筋两端弯钩的增长值各为6.25D,钢筋保护层厚度为15mm,则此钢筋的下料长度为( )mm。

A. 3236B. 3314C. 3370D. 3386正确答案:C参考解析:各种钢筋下料长度计算如下:(1)直钢筋下料长度=构件长度一保护层厚度+弯钩增加长度。

(2)弯起钢筋下料长度=直段长度+斜段长度一弯曲调整值+弯钩增加长度。

(3)箍筋下料长度=箍筋周长+箍筋调整值。

本题钢筋下料长度计算为:3300-2×15+2×6.25×8=3370mm。

4.【单选题】墙模板内混凝土浇筑(粗骨料最大粒径36.5mm)时出料口距离工作面达到( )m以上时,应采用溜槽或串筒的措施。

2015年一级建造师考试建筑工程管理与实务真题与--环球网校

2015年一级建造师考试建筑工程管理与实务真题与--环球网校

2015年一级建造师执业资格考试建筑工程管理与实务(参考答案及解析)一、单项选择(共20题,每题1分,每题的备选项中,只有1个最符合题意)1.某厂房在经历强烈地震后,其结构仍能保持必要的整体性而不发生倒塌,此项功能属于结构的()。

A.安全性B.适用性C.耐久性D.稳定性【答案】A【解析】安全性是在正常施工和正常使用的条件下,结构应能承受可能出现的各种荷载作用和变形而不发生破坏;在偶然事件发生后,结构仍能保持必要的整体稳定性。

例如,厂房结构平时受自重、吊车、风和积雪等荷载作用时,均应坚固不坏,而在遇到强烈地震、爆炸等偶然事件时,容许有局部的损伤,但应保持结构的整体稳定而不发生倒塌。

【考点来源】1A411011建筑结构工程的安全性2.某构件受力简图如右图,则点O的力矩M为()。

A.P·aB.P·bC.P·cD.P·d【答案】B【解析】“力矩=力×力臂”,即M=P·a。

转动中心称力矩中心,力臂是力矩中心O点至力P的作用线的垂直距离a。

【考点来源】1A411022防止结构倾覆的技术要求3.关于一般环境条件下建筑结构混凝土板构造要求的说法,错误的是()。

A.屋面板厚度一般不小于60mmB.楼板厚度一般不小于80mmC.楼板的保护层厚度不小于35mmD.楼板受力钢筋间距不宜大于250mm【答案】C【解析】板的厚度与计算跨度有关,屋面板一般不小于60mm,楼板一般不小于80mm,板的支承长度不能小于规范规定的长度,板的保护层厚度一般为15~30mm。

受力钢筋直径常用6、8、10、12mm。

间距不宜大于250mm。

【考点来源】1A411031结构构造要求4.代号为P·O的通用硅酸盐水泥是()。

A.硅酸盐水泥B.普通硅酸盐水泥C.粉煤灰硅酸盐水泥D.复合硅酸盐水泥【答案】B【解析】【考点来源】1A412011水泥的性能和应用5.在工程应用中,钢筋的塑性指标通常用()表示。

二级建造师《建筑工程管理与实务》重点整理

二级建造师《建筑工程管理与实务》重点整理

二级建造师《建筑工程管理与实务》重点整理二级建造师《建筑工程管理与实务》辅导讲义第一章2A310000建筑工程技术本章包括建筑工程技术要求和建筑工程施工技术(施工测量、地基与基础、主体结构工程、防水工程和建筑装饰装修九个分部工程的施工技术要求)第一节2A311000建筑结构技术要求2A311010掌握结构技术要求力学中复习中掌握三点:第一点:利用平面汇交力系的平衡条件去分析内力和求解内力;第二点利用力矩的平衡条件去求解制作反力或未知力;第三点能够看懂内力图形2A311011掌握房屋结构平衡的技术要求P2按荷载作用面大小分类:1、均匀面荷载Q(09年真题第1题)2、线荷载3、集中荷载二、平面力系的平衡条件及应用1、二力的平衡条件:两个力大小相等,方向相反,作用线相重合2、平面汇交力系的平衡条件是:∑X=0和∑Y=0。

3、平面力系的平衡条件是∑X=0,∑Y=0,和∑M=0P3静定桁架的内力计算杆件只在杆件的两端作用有沿杆件轴线方向的轴力,轴力可以是拉力或压力,这种杆件称二力杆,轴力为零的杆称零杆。

P4一、房屋结构应具有以下几项功能:(1)安全性(2)适用性(3)耐久性。

三种功能概括称为结构的可靠性。

极限状态通常可分为两类:承载力极限状态与正常使用极限状态。

P5二、结构杆件的基本受力形式按其变形特点可归纳为以下五种:拉伸、压缩、弯曲、剪切和扭转。

P6(三)杆件稳定的基本概念在工程结构中,受压杆件如果比较细长,受力达到一定的数值(这时一般未达到强度破坏)时,杆件突然发生弯曲,以致引起整个结构的破坏,这种现象称为失稳。

=∏2EI/l2两端铰接的压杆,临界力的计算公式为:Plj的大小与下列因素有关:临界力Plj(1)压杆的材料(2)压杆的截面形状与大小(3)压杆的长度l大;两端铰接的与一端固定一(4)压杆的支承情况:两端固定的与两端铰接的比,两端固定的Plj大。

端自由的比,两端铰接的Plj(四)建筑装饰装修荷载变动对建筑结构安全性的影响装饰装修施工过程中常见的荷载变动主要有:(1)在楼面上加铺任何材料属于对楼板增加了面荷载;(2)在室内增加隔墙、封闭阳台属于增加的线荷载;(3)在室内增加装饰性的柱子,特别是石柱,悬挂较大的吊灯,房间局部增加假山盆景,这些装修做法就是对结构增加了集中荷载。

建筑工程管理与实务(二级)精讲2015新

建筑工程管理与实务(二级)精讲2015新

全国二级建造师执业资格考试 《建筑工程管理与实务》精讲2015年全国二级建造师执业资格考试考试时间、考试题型及应试技巧•本科目的考试时间为3小时;•其中:单项选择题20题,每题1分,合计20分;•多项选择题10题,每题2分,合计20分;•案例分析题4题,合计80分;•试卷总分120分。

案例分析题:(1)回答要准确,简洁,不要空;(2)尽量使用教材中的语言进行表述;(3)计算题要有计算步骤。

2A311010 建筑构造要求民用建筑构造要求民用建筑分类:(1)住宅建筑按层数分类:十层及十层以上为高层建筑(2)除住宅建筑之外的民用建筑:大于24m的为高层建筑(3)建筑高度大于100m的民用建筑为超高层建筑。

建筑的组成:(1)建筑物由结构体系、围护体系和设备体系组成。

(2)建筑物的围护体系由屋面、外墙、门、窗等组成。

2A311010 建筑构造要求民用建筑的构造(1)建筑构造的影响因素:荷载、环境、技术、建筑标准(2)建筑构造设计的原则:坚固实用、技术先进、经济合理、美观大方(3)民用建筑主要构造要求:1)建筑高度——建筑物室外地面至建筑物和构筑物最高点的高度计算。

2)非实行建筑高度控制区内建筑高度:坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算;辅助用房占屋顶平面面积不超过1/4者,突出屋面的通风道、烟囱不计入建筑高度。

楼梯构造要求:(1)楼梯平台过道处的净高不应小于2m 。

梯段净高不宜小于2.20m ;(2)室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m ;(3)靠楼梯井一侧水平扶手长度超过0.50m,其高不应小于1.05m ;(4)有儿童经常使用的楼梯,楼井净宽大于0.20m 时,必须采取安全措施。

门窗与墙体应连接牢固,且满足抗风压、水密性、气密性的要求。

民用建筑不宜设置垃圾管道;如需设置时,宜靠外墙独立设置。

2A311010 建筑构造要求2A311010 建筑构造要求2A311010 建筑构造要求建筑物理环境技术要求室内光环境:自然采光、人工照明、自然通风(每套住宅自然通风面积不应小于地面面积的5%)体形系数:建筑物与室外大气接触的外表面积F0与其所包围的体积V0的比值。

2015年二建建筑实务精讲课件

2015年二建建筑实务精讲课件

流水施 空间参数-施工区段,一般用M表示。 工参数 时间参数-流水节拍、流水步距、工期。 等节奏流水施工; 组织 异节奏流水施工,(成倍节拍流水) 形式 无节奏流水施工。
2A320000 建筑工程项目施工管理
2A320020 建筑工程施工进度管理 流水施工及其应用 无节奏流水施工的应用-大差法: 某工程某工程包括三个结构形式与建造规模完全一样 的单体建筑, 共由五个施工过程组成,分别为: 土方开挖、 基础施工、地上结构、 二次砌筑、 装饰装修。根据施工工 艺要求,地上结构、二次砌筑两施工过程间时间间隔为2 周 。现在拟采用五个专业工作队组织施工,各施工过程的 流水节拍见表。
2A320000 建筑工程项目施工管理
2A320030 建筑工程施工质量管理 混凝土结构施工质量管理 1.跨度大于4m需起拱,高度宜为跨度 1/1000~3/1000; 层高大于5m选用桁架或钢管立柱支模,≤5m,可采 用 木立柱; 模板 工程 立柱应每步设置双向水平杆,小横杆在上,大横杆在 下,交错布置,立柱严禁搭接,底部需设垫板,设置 扫地杆, 拆模:先支后拆、后支先拆,先拆非承重,后拆承重。
交底
修改
2A320000 建筑工程项目施工管理
2A320010 单位工程施工组织设计 施工组织设计管理
在下列情况发生时,施工组织应修改: 工程设计有重大修改; 有关法律、法规、规范和标准实施、修 订和废止; 施工方法的重大修改; 主要施工资源配置发生重大调整; 施工环境有重大改变。
施工组织设计审批后加盖受控章,由资料员报送发放并登记,报送 监理单位及建设单位,发送企业主管部门、 项目相关部门、主要分 包单位。 工程竣工后,项目部按有关要求整理归档。
判断改错题 判断改错题 综合分析题 综合分析题

建筑工程管理与实务(二级)课堂讲解

建筑工程管理与实务(二级)课堂讲解

某分部工程施工网络计划,在第4天下班时检查,C工作完成了该工作的1/3工作量,D 工作完成了该工作的1/4工作量,E工作已全部完成该工作的工作量。

问题:(1)绘制实际进度前锋线。

(2)如果后续工作按计划进行,试分析C、D、E三项工作对网络计划工期的产生有什么影响?(1)网络计划前锋线比较图(2)通过比较可以看出:①工作C实际进度拖后1天,其总时差和自由时差均为2天,既不影响总工期,也不影响其后续工作的正常进行;②工作D实际进度与计划进度相同,对总工期和后续工作均无影响;③工作E实际进度提前1天,对总工期无影响,将使其后续工作F、I的最早开始时间提前1天。

综上所述,该检查时刻各工作的实际进度对总工期无影响,将使工作F、I的最早开始时间提前1天。

某引水工程原施工进度网络计划(双代号)如图所示,该工程总工期为一年,在工程按计划进行14周后(已完成A、B两项工程施工),业主方向承包方提出增加一项新的土方工程项目N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N 工作完成后开始施工,根据承包商提出并经监理工程师研究认可,该项N工作的施工时间约需9周。

[问题]1.在原计划中,增加一项新工作N,业主应否给予承包方以工期延长?延长多少?2.原计划中,工作C、F、J三项均为土方工程,土方工程量分别为7 000 m3、10000m3和6000 m3共计23000 m3。

增加的工作N也是土方工程,其土方工程量为9000 m3。

所以土方工程量增加后总计为32000 m3,比原来的23000 m3增加了39.1%。

根据合同规定,工程量增加超出25%时,双方可以重新确定其单价,经协商,新的土方工程单价可从原来的15元/m3增加到17元/m3。

试问调价后的土方工程总费用应为多少?3.按照原施工计划,C、F、J三项土方工程均使用一台挖土机先后施工,所增加新的土方工程项目N仍拟用该台挖土机施工。

现承包方提出,由于增加N工程后,使租用的挖土机增加了闲置时间,要求补偿机械闲置费用(按每台闲置1天为800元计),试问业主是否应同意补偿?补偿费用多少?参考答案: 1.采用三步计算法:62-52=10周2.总费用23000×(1+25%)×15+[32000-23000×(1+25%)]×17=486500元3.应给予补偿补偿费用=4×7×800=22400元【背景资料】(进度)问题(1)计算流水步距; (2)计算总工期;(3)绘制流水施工横道图。

建筑工程管理与实务精品课件:24建筑工程主体结构施工技术

建筑工程管理与实务精品课件:24建筑工程主体结构施工技术

是1/2)
8. 非抗震设防及抗震设防烈度 6 、 7 度地区 的临时间断处,当不能留斜槎时,除转角处可 以留直槎,但必须做成凸槎并防拉结筋,数量 为每 120mm 放置 1ф6 拉结筋,间距沿墙不应
超 过 500mm , 埋 入 长 度 从 留 槎 处 不 应 小 于
500mm ,对抗震设防烈度 6 、 7 度地区不应小
土;在浇筑混凝土前,注入适量水泥砂浆。
9.设有钢筋混凝土的构造柱的抗震多层砖房, 砖墙应砌筑成马牙槎,马牙槎的高度不超过 300mm,并且马牙槎先退后进,每隔500mm
设2ф6拉结筋,墙厚每增加120mm增加1ф6
拉结筋
10.相邻工作段砌筑高度差不超过一层楼, 也不大于4m。 11.砌砖每天高度不超过1.5m或一步脚手
架高度内。
三、混凝土小型空心砌块砌体工程 1.普通混凝土小砌块施工前一般不宜浇水; 底面朝上反砌于墙上,轻骨料混凝土小砌块, 应提前浇水湿润。
2.小砌块施工灰缝应横平竖直,宽度宜8~ 12mm。砌体水平和竖向灰缝的砂浆饱满度, 按净面积计算不得低于90%。
四、填充墙砌体工程
1.龄期不应小于28d,蒸压加气混凝土砌块 的含水率宜小于30%。 2.堆置高度不宜超过2m。
建设单位提供的工程量清单及其他招标文件参
加了该工程的投标,并以34263.29万元的报价 中标。双方依据《建设工程施工合同(示范文本)》 签订了工程施工总承包合同。
问题:普通混凝土小型空心砌块墙体施工, 项目部采用的施工工艺有:小砌块使用时充分 浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌
筑完成后立即进行该芯柱混凝土浇灌工作 ;外墙
5.砌块不应与其他块体混砌,不同强度等级
的同类块体也不得混砌。 6.加气混凝土墙上不得留设脚手眼。每一楼 层内的砌块墙应连续砌完,不留接槎。如必须 留槎时,应留斜槎。

一级建造师《建筑工程管理与实务》考点精讲

一级建造师《建筑工程管理与实务》考点精讲

一级建造师《建筑工程管理与实务》考点精讲嘿,朋友们!咱们今天来聊聊一级建造师《建筑工程管理与实务》的那些考点。

要说这建筑工程啊,就像是搭积木,得一块一块稳稳当当的来。

这考点呢,就是搭积木的规则,不掌握可不行。

先说说工程技术方面的考点。

比如建筑结构,这就好比是人的骨架,得结实牢固。

从各种材料的性能到结构的设计原理,那都是有讲究的。

你想想,要是骨架不结实,这“房子”能立得住吗?还有建筑材料,那可真是五花八门,每种材料都有自己的脾气。

就像水泥,得注意它的凝结时间和强度,不然施工的时候可就麻烦大啦!再讲讲施工技术。

施工就像做菜,得有步骤,有技巧。

土方工程,测量放线,那得精确,不然差之毫厘谬以千里。

模板工程,就像给房子做衣服,尺寸不合适可不行。

还有钢筋工程,那一根根钢筋就像房子的肌肉,得布置得恰到好处,才能有力支撑。

然后是质量管理。

这质量可是建筑的生命啊!从原材料的质量把控,到施工过程中的质量检查,再到最后的竣工验收,每一个环节都不能马虎。

这就好比是一场马拉松,不能在中途掉链子。

接着是安全管理。

安全可是重中之重!工地上的各种危险,就像隐藏的怪兽,得时刻警惕。

安全防护措施、安全操作规程,那都得牢记在心。

再说说项目合同与成本管理。

合同就像是一份约定,得清清楚楚,明明白白。

成本管理呢,就像管家过日子,得精打细算,把每一分钱都花在刀刃上。

还有相关的法规和标准。

这就像是游戏的规则,得遵守,不然就出局啦!朋友们,要想在一级建造师的考场上游刃有余,就得把这些考点吃得透透的。

别嫌麻烦,别偷懒,多学多练,这证书不就到手啦?难道你不想在建筑领域大展身手,实现自己的梦想吗?加油吧!总之,一级建造师《建筑工程管理与实务》的考点繁多且重要,需要我们用心去钻研,用汗水去浇灌。

只要功夫深,铁杵磨成针,相信大家都能顺利通过考试,迈向成功的彼岸!。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

三、混凝土工程(一)混凝土用原材料1.普通混凝土结构宜选用通用硅酸盐水泥;对于有抗渗、抗冻融要求的混凝土,宜选用硅酸盐水泥或普通硅酸盐水泥。

2.粗骨料最大粒径不应超过构件截面最小尺寸的1/4,且不应超过钢筋最小净间距的3/4;对实心混凝土板,粗骨料的最大粒径不宜超过板厚的1/3,且不应超过40mm。

3.对于有抗渗、抗冻融或其他特殊要求的混凝土,宜选用连续级配的粗骨料,最大粒径不宜大于40mm。

4.对于含有尿素、氨类等有刺激性气味成分的外加剂,不得用于房屋建筑工程中。

(二)混凝土配合比1.混凝土配合比应根据原材料性能及对混凝土的技术要求(强度等级、耐久性和工作性),由具有资质的试验室进行计算,并经试配、调整后确定。

【经典真题】混凝土应按国家现行标准《普通混凝土配合比设计规程》(JGJ55)的有关规定,根据混凝土()等要求进行配合比设计。

A.吸水率B.强度等级C.耐久性D.工作性E.分层度【答案】BCD(三)混凝土的搅拌与运输1.混凝土在运输中不应发生分层、离析现象,否则应在浇筑前二次搅拌。

2.确保混凝土在初凝前运至现场并浇筑完毕。

3.搅拌运输车运送混凝土,当坍落度损失较大不能满足施工要求时,可在运输车罐内加入适量的与原配合比相同成分的减水剂。

(四)泵送混凝土1.泵送混凝土的入泵坍落度不宜低于100mm;2.泵送混凝土搅拌时,应按规定顺序进行投料,并且粉煤灰宜与水泥同步,外加剂的添加宜滞后于水和水泥。

【经典真题】最合适泵送的混凝土坍落度是()。

A.20mmB.50mmC.80mmD.100mm【答案】D(五)混凝土浇筑1.浇筑前应根据施工方案认真交底,应对模板、支撑、钢筋、预埋件等认真细致检查,合格并做好相关隐蔽验收后,才可浇筑混凝土。

2.在浇筑竖向结构混凝土前,应先在底部填以50~100mm厚与混凝土中水泥、砂配比成分相同的水泥砂浆。

3.柱、墙模板内的混凝土浇筑时,当无可靠措施保证混凝土不产生离析,其自由倾落高度应符合如下规定。

1)粗骨料粒径大于25mm时,不宜超过3m;2)粗骨料粒径不大于25mm时,不宜超过6m。

4.浇筑混凝土应连续进行。

当必须间歇时,应在前层混凝土初凝前,将次层混凝土浇筑完毕,否则应留置施工缝。

5.梁和板宜同时浇筑混凝土,有主次梁的楼板宜顺着次梁方向浇筑,单向板宜沿着板的长边方向浇筑;拱和高度大于1m时的梁等结构,可单独浇筑混凝土。

(六)施工缝1.施工缝的位置应在混凝土浇筑之前确定,并宜留置在结构受剪力较小且便于施工的部位。

施工缝的留置位置应符合下列规定:1)柱、墙水平施工缝可留设在基础、楼层结构顶面也可留设在楼层结构底面;2)高度较大的柱、墙、梁以及厚度较大的基础可根据施工需要在其中部留设水平施工缝;3)有主次梁的楼板垂直施工缝应留设在次梁跨度中间的1/3范围内;4)单向板施工缝应留设在平行于板短边的任何位置;5)楼梯梯段施工缝宜设置在梯段板跨度端部的1/3范围内;6)墙的垂直施工缝宜设置在门洞口过梁跨中1/3范围内,也可留设在纵横交接处;2.在施工缝处继续浇筑混凝土时,应符合下列规定:1)已浇筑的混凝土,其抗压强度不应小于1.2N/mm2;2)混凝土应细致捣实,使新旧混凝土紧密结合。

(七)后浇带的设置和处理后浇带通常根据设计要求留设,并保留一段时间(若设计无要求,则至少保留28d)后再浇筑,将结构连成整体。

后浇带应采取钢筋防锈或阻锈等保护措施。

填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。

(八)混凝土的养护1.混凝土浇筑后应及时进行保湿养护。

选择养护方式应考虑现场条件、环境温湿度、构件特点、技术要求、施工操作等因素。

2.对已浇筑完毕的混凝土,“应在混凝土终凝前(通常为混凝土浇筑完毕后8~12h内)”开始进行自然养护。

3.混凝土的养护时间,应符合下列规定:1)采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥配制的混凝土,不应少于7d;2)“其它情况”都是不少于14d;(九)大体积混凝土施工1.大体积混凝土施工应编制施工组织设计或施工技术方案。

2.温控指标宜符合下列规定:1)混凝土浇筑体在入模温度基础上的温升值不宜大于50℃;2)混凝土浇筑块体的里表温差不宜大于25℃;3)混凝土浇筑体的降温速率不宜大于2.0℃/d;4)混凝土浇筑体表面与大气温差不宜大于20℃。

3.配制大体积混凝土所用水泥应选用中、低热硅酸盐水泥或低热矿渣硅酸盐水泥。

4.大体积混凝土工程的施工宜采用整体分层连续浇筑施工或推移式连续浇筑施工。

在前层混凝土初凝前将次层混凝土浇筑完毕。

混凝土宜采用二次振捣工艺。

5.超长大体积混凝土施工,应选用下列方法控制结构不出现有害裂缝:1)留置变形缝;2)后浇带施工;3)跳仓法施工:跳仓的最大分块尺寸不宜大于40m,跳仓间隔施工的时间不宜小于7d,跳仓接缝处按施工缝的要求设置和处理。

6.大体积混凝土浇筑面应及时进行二次抹压处理。

7.大体积混凝土应进行保温保湿养护,保湿养护的持续时间不得少于14d。

【2013真题24】下列施工措施中,有利于大体积混凝土裂缝控制的是()。

A.选用低水化热的水泥B.提高水灰化C.提高混凝土的入模温度D.及时对混凝土进行保温、保湿养护E.采用二次抹面工艺【答案】ADE2A312032砌体结构的施工技术一、砌筑砂浆(一)砂浆原材料要求1)水泥:水泥砂浆宜采用砌筑水泥,当采用其他品种水泥时,其强度等级不宜大于32.5级;水泥混合砂浆采用的水泥,其强度等级不宜大于42.5级。

2)拌制水泥混合砂浆的建筑生石灰、建筑生石灰粉,熟化时间分别不得少于7d和2d。

2.配合比1).砌筑砂浆配合比应通过有资质的实验室,根据现场实际情况试配确定,并同时满足稠度、分层度和抗压强度的要求。

2).砌筑砂浆的稠度在砌筑材料为粗糙多孔且吸水较大的块料或在干热条件下砌筑时,应选用较大稠度值的砂浆,反之应选用稠度值较小的砂浆。

3).施工中当采用水泥砂浆代替水泥混合砂浆时,应重新确定砂浆强度等级并征得设计同意。

【2013一级真题11】砌体基础必须采用()砂浆砌筑A.防水B.水泥混合C.水泥D.石灰【答案】C(二)砂浆的拌制及使用1.砂浆现场拌制时,各组分材料应采用重量计量。

2.砂浆应采用机械搅拌。

搅拌时间自投料完算起,应为:(1)水泥砂浆和水泥混合砂浆,不得少于2min;(2)水泥粉煤灰砂浆和掺用外加剂的砂浆,不得少于3min;(3)掺用有机塑化剂的砂浆,应为3~5min。

3.砂浆应随拌随用,在3h内使用完毕;当施工期间最高气温超过30℃时,应在拌成后2h内使用完毕。

【2013真题11】施工期间最高气温为25°C时,砌筑用普通水泥砂浆拌成后最迟必须在()内使用完毕。

A.1hB.2hC.3hD.4h【答案】C(四)砂浆强度由边长为7.07cm的正方体试件,经过28d标准养护,测得一组三块试件的抗压强度值来评定。

每检验一批不超过250m3,每台搅拌机应至少抽验一次。

【2014一级真题18】【2014真题6】用于测定砌筑砂浆抗压强度的试块,其养护龄期是()天。

A.7B.14C.21D.28【参考答案】D二、砖砌体工程(一)砌筑用砖有烧结普通砖、烧结多孔砖、混凝土多孔砖、混凝土实心砖、蒸压灰砂砖、蒸压粉煤灰砖等种类。

烧结普通砖的外形为直角六面体,其公称尺寸为:长240mm、宽115mm、高53mm。

(二)砖砌体施工1.砖应提前1~2d适度湿润,严禁采用干砖或处于吸水饱和状态的砖砌筑,块体湿润程序宜符合下列规定:1)烧结类块体的相对含水率60%~70%;2)混凝土多孔砖及混凝土实心砖不需浇水湿润,但在气候干燥炎热的情况下,宜在砌筑前对其喷水湿润。

3)其他非烧结类块体的相对含水率40%~50%。

2.砌筑方法有“三一”砌筑法、挤浆法(铺浆法)、刮浆法和满口灰法四种。

通常宜采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。

当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30℃时,铺浆长度不得超过500mm。

【2014一级24】砖砌体“三一”砌筑法的具体含义是指()。

A.一个人B.一铲灰C.一块砖D.一挤揉E.一勾缝【试题答案】BCD3.砖墙灰缝宽度宜为10mm,且不应小于8mm,也不应大于12mm。

砖墙的水平灰缝砂浆饱满度不得小于80%。

4.在砖墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽不应超过1m。

5.不得在下列墙体或部位设置脚手眼:1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;3)宽度小于1m的窗间墙;4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;5)梁或梁垫下及其左右500mm范围内;6)设计不允许设置脚手眼的部位;7)轻质墙体;8)夹心复合墙外叶墙。

【2014一级12】当设计无要求时,在240mm厚的实心砌体上留设脚手眼的做法,正确的是()。

A.过梁上一皮砖处B.宽度为800mm的窗间墙上C.距转角550mm处D.梁垫下一皮砖处【试题答案】C【2012(2)真题4】砖砌体工程中可设置脚手眼的墙体或部位是()。

A.120mm厚墙B.砌体门窗洞口两侧450mm处C.独立柱D.宽度为800mm的窗间墙【答案】B4.施工脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。

5.砖墙的转角处和交接处应同时砌筑。

对不能同时砌筑而又必须留置的临时间断处应砌成斜槎。

【2012(1)真题7】关于砌体结构施工的做法,错误的是()。

A.施工现场砌块堆放整齐,堆放高度1.9mB.常温情况下砌体砖砌筑时,提前2d浇水湿润C.砖砌体的水平灰缝厚度为11mmD.必须留置的临时间断处砌成直搓【答案】D6.留直槎处应加设拉结钢筋,拉结钢筋的数量为每120mm墙厚放置1φ6拉结钢筋(120mm厚墙放置2φ6拉结钢筋),间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于500mm,对抗震设防烈度6度、7度地区,不应小于1000mm;末端应有90o弯钩。

(2010案例3问题2)7.设有钢筋混凝土构造柱的抗震多层砖房,应先绑扎钢筋,然后砌砖墙,最后浇筑混凝土。

砖墙应砌成马牙槎,每一马牙槎沿高度方向的尺寸不超过300m m。

8.相邻工作段的砌筑高度不得超过一个楼层高度,也不宜大于4m。

9.砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内。
