材料范文之公路工程完工汇报材料
公路工程施工竣工总结报告三篇

公路工程施工竣工总结报告三篇篇一:XX路XX公路段施工工作总结报告我公司自中标承建XX路XX公路段工程以来,在各相关责任主体部门的大力支持、协调、监督之下,已经顺利完成合同约定的全部施工任务,工程质量达到合格要求,施工中无安全事故的发生,工程达到竣工验收的标准。
现将施工情况总结如下:一、工程概况:该路全线总长1.406公里,路基宽为4.5米,路面宽3.5米,按四级公路标准测设,设计速度为20公里/小时,路面采用水泥混凝土面层。
建设单位为:XX市XX区XX镇XX村民委员会;施工单位:XX市XX有限公司。
二、施工管理组织:本项目为公司的重点工程,工程交点较多,质量要求高,工期紧,安全隐患大;为此公司组建了具有次类工程建设施工经验的项目班子进行现场项目负责管理,项目部人员配备齐全,技术、质量、安全都有专职人员;实行了公司总经理垂直领导,项目经理负责制的管理模式,做到责任到人,使得施工组织安排井然有序,管理工作顺利进行。
三、施工过程控制:“百年大计质量第一”时刻牢记这一宗旨。
我们着重从以下几个方面进行了工程的过程控制管理工作:1 采用合理的技术方案和施工工艺来保证质量安全目标的实现。
在完善和做好施工组织设计的同时,对关键及特殊分部均做了详尽的施工方案措施,在取得了监理和建设单位现场代表的审批后实施。
条基与合同外桩基础的交接施工问题多次现场邀请了建设、监理、地质、设计部门的相关专业人员进行了讨论,针对现场原地质、地基结构复杂、的困难提出了实际可行的处理方案,保安全、保质量的完成施工任务,为业主节约了资金;在三个单位工程同时进行施工的要求下,多方组织施工用具、管材件、模板等耗材,不计代价全力以赴,使得主体工程顺利完成。
2 严把原材料关是工程质量得到保证的根本。
所有进场的材料均来自正规的生产厂商,进场必须是合格产品,每项材料均在进场后经过监理和建设单位代表的严格检查并做抽检送具有资质的实验机构检验合格后才允许使用。
公路工程汇报材料

千里之行,始于足下。
公路工程汇报材料公路工程汇报材料尊敬的领导、各位专家:大家好!我是某某公路工程项目的负责人,今天非常荣幸能够向大家汇报这个项目的进展情况和重要成果。
该公路工程项目位于某某市,总投资额达到XXX万元。
本项目的建设目标是改善某某地区的交通状况,提高道路通行能力,促进当地经济社会发展。
项目包括道路新建、改扩建、桥梁隧道、排水设施等。
自项目启动以来,我们始终坚持“质量第一、安全第一、效益第一”的原则,注重项目管理和施工现场的安全。
我们严格按照相关法律法规和项目管理要求开展工作,确保了工程的质量和安全。
一、项目进展情况截止到目前,项目已经完成了XX%的建设任务。
主要工作内容如下:1. 道路新建和改扩建:我们根据设计图纸和施工方案,按照标准施工,确保工程质量。
目前已完成XX公里道路的新建和XX公里道路的改扩建。
2. 桥梁隧道建设:我们建设了X座桥梁和X个隧道。
这些桥梁和隧道对于道路交通的畅通起到了重要作用。
第1页/共3页锲而不舍,金石可镂。
3. 排水设施建设:我们建设了大量的排水设施,包括雨水收集系统、排水沟和雨水篦子等。
这些设施有效解决了道路积水问题,提高了行车安全。
二、质量控制与安全管理在项目建设过程中,我们严格按照相关标准和规范进行施工,并采取了一系列措施确保工程质量和安全。
1. 质量控制:我们建立了一套完善的质量管理体系,制定各项工作标准和细则,加强对施工过程的质量监控和检查。
严格按照工程设计和要求施工,杜绝质量问题。
2. 安全管理:我们注重施工现场的安全管理,明确责任、制定规章制度、开展安全培训、加强安全监督等。
截止到目前为止,没有发生重大安全事故。
三、经济效益与社会效益该公路工程项目的建设对当地经济社会带来了显著的效益。
1. 经济效益:新建的道路提高了交通通行能力,降低了物流成本,促进了当地经济的发展。
道路的改扩建提高了道路通行效率,缓解了交通拥堵情况。
2. 社会效益:该公路工程项目改善了当地居民的出行条件,提高了群众生活品质。
公路竣工总结报告范文(3篇)

第1篇一、工程概况本项目为某市某县某段公路工程,全长XX公里,采用双向四车道高速公路标准建设。
项目总投资约XX亿元,建设工期为XX年。
本项目于XX年XX月正式开工,XX 年XX月完工,提前XX个月完成建设任务。
二、组织机构及人员配置为确保工程顺利进行,成立了项目经理部,下设工程技术部、质量监督部、安全监管部、合同管理部、财务部等职能部门。
项目经理部配备有经验丰富的工程技术、质量管理、安全监管、合同管理、财务等工作人员,确保了工程管理的规范化和高效化。
三、质量管理1. 质量管理体系本项目严格按照国家相关标准和规范,建立了完善的质量管理体系,确保工程质量达到设计要求和合同约定。
2. 质量控制措施(1)严格执行国家相关标准和规范,确保施工工艺和质量要求。
(2)对原材料、半成品、成品进行严格检验,确保合格后方可投入使用。
(3)加强施工过程控制,对关键工序进行跟踪检查,确保施工质量。
(4)对施工人员进行岗前培训,提高施工技能和质量管理意识。
(5)建立健全质量责任制,明确各岗位质量责任,确保工程质量。
3. 质量检查与评定(1)对工程各分项、分部、单位工程进行质量评定,确保工程质量达到优良。
(2)对施工过程中的质量问题进行整改,确保整改到位。
(3)定期开展质量检查,及时发现和解决问题。
四、施工进度1. 施工计划根据工程实际情况,制定了详细的施工计划,明确了各阶段的目标和任务。
2. 施工进度控制(1)严格按照施工计划进行施工,确保工程进度。
(2)加强施工协调,确保各工序的衔接和配合。
(3)对施工进度进行跟踪检查,及时发现和解决问题。
(4)加强施工人员管理,提高施工效率。
3. 施工进度完成情况本项目于XX年XX月提前完成建设任务,实现了预期的建设目标。
五、安全生产1. 安全生产责任制建立健全安全生产责任制,明确各岗位安全责任,确保安全生产。
2. 安全生产措施(1)加强施工现场安全管理,确保施工安全。
(2)定期开展安全教育培训,提高施工人员安全意识。
公路工程总结汇报材料

公路工程总结汇报材料公路工程总结汇报材料尊敬的领导、各位评审专家:大家好!首先,感谢各位领导和专家给予的关心和支持。
我是某公司公路工程项目的项目经理,今天我给大家汇报这项工程的总结。
一、项目概况该公路工程是某省市政府投资的一项重点工程,总投资金额为20亿元。
该项目工期为两年,于去年正式开工,今年年底进入竣工验收阶段。
项目涉及路基土石方工程、路面工程、桥梁工程、排水工程等内容,总线路长度为200公里。
二、工程进展情况在项目开工至今的一年多时间里,我们按照公司和相关政府部门的要求,以质量和安全为导向,按照合同要求和工程计划,组织实施了一系列施工和管理工作。
经过全体员工的不懈努力,目前工程已经完成了80%。
具体进展情况如下:1. 路基土石方工程:完成了95%的土石方开挖和填筑工作,路基平整度、土石方的压实度达到了设计要求。
2. 路面工程:已经完成了60%的路面铺设工作,采用了沥青混凝土和水泥混凝土两种铺设方式,质量良好。
3. 桥梁工程:已经全部完成了桥梁基础和上部结构的施工,桥梁设计满足了承重要求,目前正在进行防护和美化工作。
4. 排水工程:已完成80%的排水管道的铺设工作,保证了道路排水畅通。
三、工程问题和解决措施1. 预算控制问题:由于某些原因导致部分材料价格上涨,工程造价超出了预算。
为了解决这一问题,我们积极与供应商进行协商,寻求价格优惠,在其他方面进行压缩成本,确保总投资不超出可控范围。
2. 施工质量问题:在施工过程中发现部分工程质量不达标,我们采取了以下措施:即时通知施工单位整改,并加强质量监督;对关键部位和节点进行专项验收;提供培训和技术支持,提高施工人员的技能水平。
四、工程效益1. 经济效益:该公路工程的建设将改善当地交通状况,缩短居民和企业的出行时间,降低运输成本,进一步便利了经济发展和人民生活。
2. 社会效益:公路建设为就业提供了机会,带动了当地相关产业的发展;提高了通行安全性,减少了交通事故的发生;方便了居民的出行,改善了生活质量。
公路交竣工总结报告范文(3篇)

第1篇一、工程概况本工程为某市某路段公路改造工程,项目起点位于市区东环路,终点位于市区西环路,全长10公里。
项目于201X年X月开工,201X年X月竣工。
本次改造主要包括道路拓宽、路面改造、排水设施改造、交通设施改造等内容。
二、施工组织与管理1. 组织机构本工程成立项目经理部,下设工程技术部、合同预算部、质量安全管理部、物资设备部、人力资源部等职能部门,确保工程顺利进行。
2. 施工管理(1)施工方案:根据工程设计文件,结合现场实际情况,编制详细的施工方案,明确施工工艺、施工顺序、施工质量标准等。
(2)进度管理:制定施工进度计划,实行月度、季度、年度进度汇报制度,确保工程按期完成。
(3)质量管理:严格执行国家相关质量标准,加强对原材料、施工过程、竣工工程的质量检查,确保工程质量。
(4)安全管理:落实安全生产责任制,加强安全教育培训,严格执行操作规程,确保施工安全。
三、工程质量与进度1. 工程质量(1)道路拓宽:按照设计要求,完成道路拓宽施工,路面平整,无沉陷、裂缝等质量问题。
(2)路面改造:采用沥青混凝土路面,厚度满足设计要求,路面平整度、抗滑性能、承载能力等指标均达到优良。
(3)排水设施改造:排水管道畅通,无渗漏、堵塞等现象,满足排水要求。
(4)交通设施改造:交通标志、标线、隔离栏等交通设施齐全,设置合理,满足交通安全要求。
2. 工程进度(1)道路拓宽:完成道路拓宽施工,满足设计要求。
(2)路面改造:完成沥青混凝土路面施工,路面平整度、抗滑性能、承载能力等指标均达到优良。
(3)排水设施改造:完成排水管道施工,满足排水要求。
(4)交通设施改造:完成交通标志、标线、隔离栏等交通设施施工,满足交通安全要求。
四、经济效益与社会效益1. 经济效益(1)提高道路通行能力,降低交通拥堵,提高道路利用率。
(2)降低交通事故发生率,保障人民生命财产安全。
(3)促进地方经济发展,增加就业机会。
2. 社会效益(1)改善城市交通环境,提高城市形象。
公路工程汇报材料

公路工程汇报材料第一篇:公路工程汇报材料柳五公路第二驻地办汇报材料各级领导、同事们:一、截止9月底完成工程量:截止10月底完成路基挖土石方783000 M3,占合同比例85%;路基筑填534500M3,占合同比例85%;浆砌片石防护工程66190 M3,占合同比例%;片石砼防护工程36460 M3,占合同比例80%;涵洞工程22座,占合同比例33%;护坡防护工程4500 M2,占合同比例40%。
二、施工过程中存在的质量、安全、进度、文明施工等方面的问题、原因分析及整改方案:1、质量问题:驻地办将坚持以质量预控为重点,遵循“预防为主、动态管理、跟踪监控”的原则,对工程项目施工质量进行事前、事中、事后全过程质量控制。
合用范围内主要存在以下几个方面急需整改:⑴施工现场配备质量管理人员严重不足;⑵报检报验程序急需补强,存在擅自施工、野蛮施工现象,经常是未报检报验的情况下我驻地办在日常巡查过程中发现后强行制止;⑶施工资料未能完全按照资料与施工同步的情况及时制作。
具体表现为分项工程没有开工报告、隐蔽工程测量、工序资料没有及时上报到位,为以后签署资料带来隐患;⑷施工现场所用原材料达不到设计要求,具体表现为片石规格过大、原沙含泥量超标、级配达不到要求;⑸施工现场原材料抽检频率不足,压实度检测频率不足;⑹片石砼配合比未能按照规范要求做到75℅混凝土、25℅片石,片石用量超过要求,利用片石当做模板使用。
防护挡墙浆砌片石表观形象差,砂浆不饱满、干砌、沉降缝留置不规范、墙背回填质量较差、施工工艺落后(利用挖机现场拌合)等不规范现象。
2、安全方面:驻地办在实施监理过程中,发现存在的安全隐患,要求施工单位立即整改;情况严重的,要求施工单位暂停施工,并及时上报指挥部;重点加强安全生产管理工作,在安全生产过程中,确保项目管理人员自身安全,施工人员安全,过往行人、车辆安全。
杜绝产生安全生产事故,加强安全管理意识。
及时做好安全教育工作,提高安全意识。

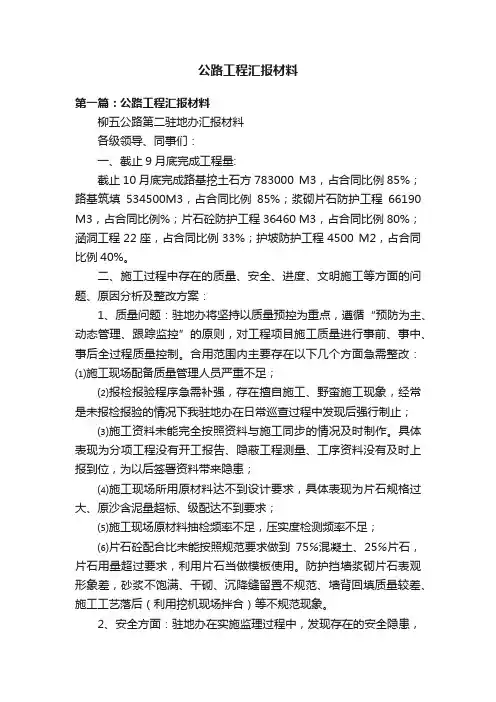

公路工程汇报材料(共7篇)

篇一:公路工程阶段性汇报材料范本附件15 (监理资料-------上报业主文件)汇报材料四川城市建设工程监理公司国道318线二0一一年九月二十一日关于jl3合同段质量、安全、环保、资金控制专项汇报一、工程概况及投资【工程概况】均湿度为53%。
气候环境恶劣,自然条件严重影响施工作业。
工程建设规模起讫桩号为k165+000~k301+397.614;工程起止时间为2011年5月10日,工期分步为d12、d13、d15标段24个月;d14标段30个月;d17标段18个月。
初步概算总投资为118245018元整;主要经济指标为三级公路,设计行车速度40km/h,桥涵设计荷载为公路二级,隧道1座,总长度2831m;温泉大桥1座,设计为公路三级,行车速度30km/h 【投资概况】1.工作量完成情况截止2011年9月,我jl3合同段已累计完成投资5726.4356万元,占年计划的17.21%;开工累计完成13095.4963万元,占合同净值的17.7%2.主要工程形象进度情况截止2011年9月,各标段已累计完成土石方开挖182.9万方,占总量的64%;完成挡护工程17.4748万方,占总量的54%;完成桥梁桩基23根,占总量的54.76%;完成隧道累计开挖70.5m,占总量的2.52% 3.截止2011年9月,各段已累计支付投资6577.3010万元(包括开工预付款和材料预付款),总完成产值的21.7%;占合同净值的2.13%二、质量、安全、环保控制【质量控制】(一)jl3监理部及其驻地办质量控制(一)总监办及各驻地监理组质量控制1.根据国家和地方有关工程建设管理的法律、法规、条款和规定,及时加强工程质量管理,严格履行监理职责和义务,严格控制工程质量2.以严格的监理、热情的事前服务,按施工承包合同和技术规范、工程竣工验收办法及国家的公路行业标准进行监理,建立全面的质量控制体系3.加强对施工各标段的监理检查,发现问题及时下发监理通知、指令等监理文件,并督促下属各标段进行整改,及时解决施工中存在的问题4.积极贯彻落实上级相关领导、州检查团、交投、红5.召开质量专项工作会议,及时纠正施工中存在的问题并做好记录,严格监管程序,特别是对隧道工程、桥梁工程加大监察力度,确保质量到位(二)各标段质量措施1.加强工程质量意识建设,努力克服高原施工难点,在极其恶劣的自然条件下,仍把工程质量放在第一位,不断加大技术投入,在资金相对紧张的情况下,仍坚持质量完善,做好质量工作2.积极加强技术学习,严把工程质量关,克服高原缺氧、气候条件恶劣、地质复杂等自然因素,加强对作业班组的技术交底工作并严格按照设计图纸施工,尽量加大投入,对各分项工程、各工序、各施工环节进行质量监管,努力完成目标计划和工作任务【安全控制】(一)jl3监理部及其驻地办安全控制及时整改,进一步加强安全控制,并取得了一定的效果。
公路工程建设汇报材料

公路工程建设汇报材料尊敬的领导:我司于近期完成了一项公路工程建设项目,现向您汇报有关情况。
该项目位于河北省,总建设规模为xx公里,涉及多个地市和县区。
项目旨在提升当地交通运输条件,缓解交通拥堵,促进经济发展。
经过多方协调和努力,该公路工程建设已经完工,现简要介绍如下:一、项目建设情况该公路工程建设项目共涉及xx个标段,根据合同要求,总建设期为x年月至x年月。
该项目的道路类型为xx,设计速度为xx公里/小时,路基宽度为xx米,路面宽度为xx米,设计荷载为xx,设计车道数为xx,路基堤高为xx米,路面标高为xx米。
在建设过程中,我们的项目团队严格按照合同约定要求,严密组织施工,保证施工进度不断推进。
我们采取的建设方法及设备技术都是国内领先的技术方案。
在施工过程中也积极与当地政府部门沟通及协调,解决了很多难以避免的问题。
二、建设成果该公路工程建设按时按质完成,全线通车后将会为当地的经济发展和社会建设起到积极作用。
具体优势包括:1、提升交通运输效率。
该公路工程建设将会极大地提升当地的交通运输效率,缓解过去因为路况不良造成的交通拥堵情况,满足居民、企业及旅游等多方面需求。
2、促进经济发展。
公路通畅能够促进区域经济发展。
该工程中经过的乡镇、村落等地将会迎来所需的交通、运输及物流支持,提高它们的生产力和市场竞争力。
3、为地区居民带来实利诉求。
公路建设完工后,带来的作用不仅仅是普通的运货、出行等作用,更极大地提升了当地居民的旅游、休闲等生活品质。
三、项目后期维护该工程建设结束并通过验收验收后,我们的项目团队还将会继续责任保障。
我们会跟进施工成果的维修及养护,确保公路设施的稳定性、其安全性和通行条件持续维持不变。
总之,感谢您对本项目的关注与支持。
我们将继续发挥自身优势,秉着“安全、优质、高效、创新”的宗旨,为客户提供优质服务,为当地交通运输事业的升级贡献我们自己的力量。
此致敬礼!公司名称:xxxx签字:xxxx日期:xxxx年xx月xx日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
公路工程完工汇报材料【篇一:公路工程竣工总结(详细通用模板)】一、工程概况泰李高公路是连接扬州市泰安镇与高桥镇的一条南北向干线公路。
本项目所处区域为里下河水网地区,受西侧廖家沟、东侧芒稻河、南侧夹江和长江的制约,形成了相对封闭的“孤岛”地形,限制其区域对外出行。
本项目的建设对满足区域交通和经济发展的需要,完善路网结构具有重要的意义。
路线起自扬州市泰安镇南廖庄,路线向南与老328国道平面交叉后,沿旧路前行至夏家桥村,布设新线从夏家桥村西侧绕过进入杭集镇,再偏向东绕越杭集镇区,与宁通公路平面交叉,在杭集工业园东侧与淮江路共线,之后上跨拟建的上海至西安国家高速公路并设置互通式立体交叉,继续向南跨越夹江,从李典镇区东侧利用扬余路原路扩建,与沿江高等级公路平交后,向西与沿江高等级公路共线0.83km,再折向南行避开新坝镇区,接船舶工业区内道路,又折向东在太平闸北侧接扬余路,继续向南连接高桥镇,路线全长26.806km。
本合同段概况:位于扬州市广陵区,起自扬州市杭集镇东侧宁通公路,向南与淮江路共线后,布设新线南行绕越杭集工业园,止于夹江北岸的新联村,全长3.716km,其中k8+453.4~k9+320段为上海至西安国家高速公路实施,不在本合同段施工范围以内。
工程规模及主要工程量:(1)、本工程造价约为:2178万元(2)、主要工程量:①、挖除土方:37000m,②、清淤:9520m,③、碎石土:2790m3、块石回填:3500m3,④、路基填土:59000m3,⑤、钢塑格栅:34600m2,⑥、水泥稳定碎石:10280m3,⑦、沥青:34100m2,⑧、路缘石:5610m,⑨、顺路涵:14m,⑩、矩形排水沟:230m,?、破碎砼路面:2300m2,?、挖除砖渣:13100m3。
?预压土方:41000m3。
33二、机构组成主要人员:项目经理:刘文彬项目总工:袁新华专职安全员:张学兰管理机构设置:三、工程管理情况1、技术管理(1)、实事求是、科学的做好试验工作。
本项目配备了具有多年试验经验的试验工程师,配置先进的试验仪器和设备,完成临时资质的申请,建立健全工地各种试验制度并上墙标示。
专业人员操作熟练,认真按照规章制度和规范完成各项数据检测,做到检测数据真实、准确、可靠。
所有进场材料都经现场监理工程师检查认可后方允许使用。
各种检测频率均符合规范及设计要求。
(2)、对施工图进行认真审核,熟悉图纸。
对各个细部进行数据计算,并与现场实际数据进行核对,及时填写设计审核文件。
(3)、认真做好测量工作。
开工前与监理工程师认真复核测量业主提供的沿线站点,加设站点,保证沿线通视良好,并上报复核测量成果。
工程队测设的定位桩、经常置镜的中桩,经理部定期进行复测成果;工程队测设的中桩、边桩、护桩、临时水准点由不同的主测人复核或用不同的测设方法进行复核,未经双检的桩位、水准点不得投入使用。
2、物资、机械管理由于工程材料费占工程总价的比重较大,项目物质管理的好与坏直接影响到整个项目生产经营结果。
我合同段在物资管理方面主要采取了以下几点做法。
第一、编制材料采购计划,各种施工材料严格按照材料计划进行采购调配。
第二、工程主要材料、特殊材料全部实行招标采购法,增加材料采购透明度。
根据同等质量比单价、同等单价比服务以及低价中标原则确定材料供应商。
该办法即保证了材料质量,又可降低工程成本。
第三、对非招标采购的零星材料,工程开工前,由经理部材料人员逐一调查各个购买点和购买单价,汇总列表并定期复查;对材料人员购料时,须经理部签字同意后方可购料,同时审核购料单价、数量。
第四、严把材料质量关,所有的原材料进场都必须由试验室会同监理工程师取样,对于不合格的材料坚决不予进场。
第五、建立施工机械台帐,掌握机械动态,根据施工生产需要合理调配使用,保证施工的顺利进行。
3、质量管理与体制(1)、成立了质量自监体系,建立质量自检台帐,对工程进行全面检查和管理,开工前项目经理部、施工队、班组逐级签定质量责任书。
同时根据各工点的实际情况编制了实施性施工组织设计,明确了质量目标。
(2)、制订质量管理奖惩办法。
在施工中,以规范为标准,以管理为龙头,开展全面质量管理活动,针对施工过程中的关键工序,编制作业指导书,制定相应的质量保证措施,以确保有章可循规范施工。
(3)、严把图纸关。
用于现场施工的图纸,都必须经过严格的复核审核,充分了解设计意图,加盖受控章后由项目总工程师签发执行。
未经复核、审核的图纸,不得用于工程施工。
(4)、严把测量关。
制定切实可行的测量方案,经项目总工程师审核批准后实施。
控制测量由项目工程部实施,并对控制导线网定期复核。
施工放线由施工队技术室负责,项目工程部复核。
(5)、严把试验关。
建立工地试验室,配齐满足施工需要的人员及仪器。
按照要求做好工程的有关实验工作,为技术工作提供依据。
对进入工地的原材料、半成品进行检验试验,杜绝不合格的材料及半成品使用到工程中去。
(6)、结合我该项目的实际情况推行规范化作业,杜绝由于管理的随意性造成的技术失误。
施工作业严格执行施工工艺细则及相关的操作规程,以规范、标准的作业确保技术措施的有效落实。
(7)、加强与业主、监理、设计单位的联系,在施工技术方面得到广泛的合作与支持,及时解决施工中遇到的问题。
(8)、以试验室为重点,由总工直接负责,材料检验严格按照规范进行,抽检频率均满足要求,对隐蔽工程,进行特别检查,将其做为一个重要工序进行,并保证记录齐全,在监理工程师同意的前提下进行下一道工序,对有工程质量问题的一经发现立即整改,并将整改意见反馈。
4、进度管理开工前,项目经理部成立工期领导小组,在施工现场建立工程施工调度室,主要负责工程进度的管理。
建立健全目标责任制度、进度检查制度、工期奖惩制度等规章制度,同时与各施工队签定目标责任状。
在施工过程中,领导小组根据资源配备的情况,结合公路工程的常规做法和材料机具供应实际,广泛征求技术人员和广大施工人员的意见,合理、可行地安排总体进度计划。
另外,根据已完工程的进度快慢、施工人员的增减、业主要求的计划变更等诸多因素,不断调整进度计划,动态监控关键线路的变化,以适时调整人员分配和施工顺序,使施工生产持续有效地按计划正常进行。
施工中尽可能采用先进、高效的施工机械和新工艺,提高劳动效率,加快施工进度,保证阶段性工期目标的实现。
尽可能采用一些实用的新技术,提高生产效率。
周密计划和不断调整工序搭配,避免或尽可能缩短工序之间的间隙时间。
5、合同管理施工期间,发现图纸与现场有出入的地方,或为了优化设计,和业主、设计、监理和施工单位共同进行现场勘察,现场确定方案,并按此进行变更设计、施工。
四、原材料检测、击实试验及工序检测1、主要材料检测2、击实试验及配合比3、工序检测项目【篇二:道路工程竣工验收报告】工程竣工验收申请报告表1–1工程竣工验收申请报告表1我单位施工的长春市四环路道路排水桥梁互通工程经过项目部检查和公司的核查,认为已具备竣工验收条件,特此申请竣工验收,请你们组织有关单位给予检查核验。
项目经理:单位技术负责人:施工单位 ( 公章 )年月日工程质量评估报告表2–1工程质量评估报告表2-1 填表说明填表阶段:施工单位提出竣工申请后,建设单位组织验收前。
填表单位:由设计单位填写。
接收单位:建设、施工、监理单位,质量监督机构、备案机构、档案管理机构。
份数及打印要求:一式六份,a4纸单面打印。
设计单位:填写设计单位的法人名称(与资质证书一致)。
工程名称:填工程名称(与施工许可证上的工程名称一致)。
工程地址:填工程地址(与施工许可证上的工程地址一致)。
建设规模:建筑工程填写建筑面积,市政、公用等工程填写长度。
工程类别:公共、住宅、工业厂房等。
结构类型:混合、框架、框架剪力墙、底部框架剪力墙、底层框架剪力墙。
工程施工执行设计情况:土建专业基本按设计图纸要求施工;水暖专业基本按设计图纸要求施工;电气专业基本按设计图纸要求施工。
工程设计变更及执行情况:本工程共有设计变更**份,施工单位均按设计变更的要求施工变更部位,做到按图施工。
(或本工程无变更)结论:工程施工符合设计图纸和设计变更要求。
签字盖章栏:签字栏一定本人签字,一般分建筑、结构、暖通、电气4个专业,不能用名章代替;公章栏盖法人单位公章,不得用部门章代替;设计(勘察)人为项目负责人,设计(勘察)负责人为单位法人代表或技术负责人。
工程质量评估报告表2–2【篇三:公路工程施工竣工总结报告】公路工程施工竣工总结报告二o一三年十月目录一、工程概况----------------------------------------------------------------2 二、机构组成----------------------------------------------------------------3 三、质量管理情况----------------------------------------------------------6 四、施工进度控制-----------------------------------------------------------8 五、施工安全与文明施工情况--------------------------------------------9 六、环境保护与节约用地措施-------------------------------------------11 七、施工中新技术、新材料、新工艺的应用情况-------------------12 八、工程款支付情况-------------------------------------------------------12 九、对建设单位、设计单位和监理单位的评价----------------------13 十、施工体会----------------------------------------------------------------13 十一、遗留问题及工程运营期间养护情况----------------------------14竣工总结报告一、工程概况*****是我省交通规划(2003年~2020年)中三通道****中接线的重要组成部分,是*****市“****”公路网主骨架系统中十纵之一纵。
本项目路线总体由南向北走向,*****(*****段)公路工程lm合同段起于****国道,起点桩号为k0+000,前2km沿****环城东路向北偏东方向前进,终点桩号为k11+780.385,路线全长11.780km,工程造价为103734181元。
2 本合同段竣工结算主要工程量为:15cm水泥稳定碎石底基层:109850 m220cm水泥稳定碎石底基层:345891 m2 20cm水泥稳定碎石基层:108497 m2 35cm水泥稳定碎石基层:324942 m2粘层:707895 m2封层:397752 m2透层:397752 m2 40mmac-13细粒式sbs改性沥青混凝土:412304m2 50mmac-20中粒式改性沥青混凝土:315029 m2 60mmac-25粗粒式沥青混凝土:392863m2 水泥混凝土路缘石:6655 m33 项目实施过程本项目部自2009年11月20日正式进场,于 2009年11月30日进行底基层试验路段施工,至2010年11月20日完成路面主体工程施工,12月25日全部竣工。
