不同标号砼的施工方案
不同标号砼的施工方案
本工程为羊山新区棚户区改造安置工程,地下一层,地上二十六层。
结构楼层砼施工采用商砼供应,砼强度等级设计如下:基础垫层:C15
基础:C40
柱或剪力墙:-1—4层:C45
5—6层:C40
7—14层:C35
15层—小屋面:C30
梁板:1—5层:C40
6—7层:C35
8—小屋面:C30
依据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措施。
1、砼浇筑前,要求对施工班组进行详细的技术交底,明确各砼构件的标号、浇筑顺序、浇筑方法以及节点处理。
2、施工时采用对讲机联系,更换砼标号要提前通知,项目部安排两名管理人员值班。
3、为了杜绝低标号混凝土灌入高标号构件,现场采用专用钢丝网将不同标号的构件事先隔开,见附图。
4、浇筑砼时,先浇筑四周剪力墙和柱,待竖向构件浇筑满后再浇筑水平构件。
5、在浇筑过程中,派专人盯在现场看护,以防钢丝网位移、变形,发现类似情况,立即修复。
6、砼振捣时,做到快插、慢拔。
振捣间距不大于300mm,对梁、柱、墙相交部位振捣时要注意振捣密实,振捣以不在显著下降,不在出现气泡,表面泛出灰浆为准。
同时,梁、柱的浇筑厚度应控制好。
浇筑厚度不宜太高,否则振捣极易不实。
C60_高标号混凝土施工方案
百度科技园(二期)C60高标号混凝土浇筑保证措施编制:审核:日期:目录1.编制依据 02。
工程概况 03。
施工布属 (3)3.1施工平面布置情况 (3)3.2施工组织 03.3混凝土材料组织 (5)3。
4施工工艺流程 (7)3。
5主要施工方法 (3)4。
质量保证措施 (9)4.1组织措施 (9)4。
2原材料质量保证措施 (10)4。
3突发事件应急措施 (10)4。
4混凝土拌制与运输质量标准 (10)4.5混凝土浇筑质量标准 (11)4。
6混凝土浇捣质量通病预控 (12)5。
混凝土试验管理 (13)6。
安全保证措施 (14)附重庆钜实新型建材有限公司的预拌混凝土质量保证体系1。
编制依据1.1百度科技园(二期)施工图;1.3百度科技园(二期)施工组织设计;1。
4相关国家现行法律法规及标准;(1)《混凝土结构工程施工质量验收规范》(GB50204-2002)(2)《混凝土结构工程施工规范》(GB50666-2011)(3)《混凝土强度检验评定标准》(GB/T50107—2010)(4)《预拌混凝土》(GB14902-2003)(5)《混凝土泵送技术规范》JGJ /T10—2011(6)《高强混凝土结构技术规程》CECS104:99(7)《高强混凝土应用技术规程》JGJ /T281—20122.工程概况本标段工程由4#、5#楼两栋科研楼、6#楼报告厅和地下车库组成,总建筑面积约95000㎡,其中地下约48000㎡,地上约47000㎡,建筑高度32m。
根据设计说明,核心筒墙体混凝土为C60,为保证工程质量,针对C60高标号混凝土施工特编制本方案.3.施工布署3。
1施工平面布置情况每栋楼在筒体电梯前室板上留洞,泵管从预留洞口穿出作业楼层面,楼层作业面上直接用塔机吊起泵管将砼输送至浇筑点.3。
2施工组织3.2.1管理人员组织及责任分工组长:徐德华副组长:董贵忠、亓守刚组员:任建钊、武兴福、吕玉圣、邵斌杰、付立剑、李进平、崔凌、杨伟华3.2。
梁柱不同混凝土强度节点施工方案
梁柱不同混凝土强度节点施工方案梁柱节点是钢筋混凝土结构中的重要组成部分,其强度对整个结构的安全性和稳定性起着决定性作用。
在梁柱节点的施工方案中,根据不同的混凝土强度要求,需要采取相应的措施。
首先,在选择混凝土强度时,需要根据设计要求确定具体的标号和强度等级。
一般来说,结构组件的混凝土标号应该保持一致,即相同构件的混凝土标号应一致,且梁柱节点的混凝土强度应该比梁柱体的强度高。
这是因为梁柱节点承受的荷载更大,需要具备更高的强度和承载能力。
其次,在施工过程中,需要根据节点构造特点进行相应的加固。
常见的强度节点施工方案包括:1.增加钢筋数量:通过增加梁柱节点的钢筋数量,可以增加节点的承载能力和抗剪强度。
钢筋布置应符合设计要求,并进行良好的连接。
2.使用高强度混凝土:通过使用高强度混凝土,可以提高节点的整体强度。
高强度混凝土的制作需要控制好水灰比,确保混凝土的坍落度和流动性满足施工要求。
3.加固节点连接处:对于梁柱节点的连接处,可以采取加固措施,如增加钢筋、采用预埋件等。
连接处的钢筋布置应考虑到节点受力的特点,使其能够有效传递荷载。
4.校核节点尺寸:在设计节点时,要进行合理的尺寸校核,以确保节点强度和整体稳定性。
节点尺寸的大小应根据荷载情况和节点受力特点进行合理确定,同时考虑施工的可行性。
5.控制施工质量:在施工过程中,要加强对混凝土浇筑、养护等环节的质量控制,确保节点混凝土的强度和整体质量符合要求。
总之,梁柱节点的施工方案需要根据不同的混凝土强度要求进行综合考虑,并采取相应的加固措施。
这些方案应符合设计要求,保证节点的承载能力和稳定性,确保整个结构的安全性。
梁柱节点标号不一致混凝土浇筑施工方案(文书经验)
目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
建筑项目混凝土工程施工方案
建筑项目混凝土工程施工方案●施工准备1、原材料要求1)水泥:用325或425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时,应视具体情况采取早强措施,确保墙板能及时拆模。
水泥要选择大厂家的水泥,水泥必须有出厂合格证,并进行复试,合格后方可进场使用。
不同标号的水泥不得使用在同一次浇筑过程中。
2)砂:选用中粗河砂作为细骨料,砂中不应含有泥块等杂物。
3)石:选用碎石作为粗骨料,粒径为5~31.5mm。
石子的针片状颗粒含量,当砼强度大于等于C30时,应小于15%,当砼强度小于C30时应小于25%;当砼强度大于等于C30时,石子中含泥量应小于1%,当砼强度小于C30时,含泥量应小于2%。
4)水:采用饮用水。
5)外加剂:外加剂应符合相应的标准要求,有合格证和复试报告,使用量根据施工要求,通过试验来确定。
6)用量:水泥、砂、石、外加剂用量严格按配合比计量,粗细骨料误差控制在±3%以内,其它用料量误差控制在±2%以内。
7)施工前对砼施工人员进行操作前技术交底。
8)浇筑前准备好各种施工用具。
9)浇筑砼前,要进行交接验收工作,做好交接记录,对需要隐蔽部分进行隐蔽验收,做好隐蔽记录,申请报验,监理同意后方可浇筑。
●施工要求1.正式浇筑砼前,重新检查支铁、垫块位置是否发生移动,以保证钢筋有足够的保护层。
预留埋件、孔洞、水电管线、盒(槽)的位置、数量是否正确,安装是否牢固、稳定。
2.检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
3.检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙及木模,常温时应浇水湿润。
4.混凝土搅拌机、振捣器、磅砰等要经常检查、维修,计时器具要定期校核。
5.检查电源、电路,并做好夜间施工照明的准备。
6.浇筑前,浇水润湿模板,清净模板内的所有杂物,保证拆模后墙面平整,达到不抹灰的条件。
砼搅拌、运输、浇筑、振捣3、工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣→拆模、养护。
不同标号砼的施工方案

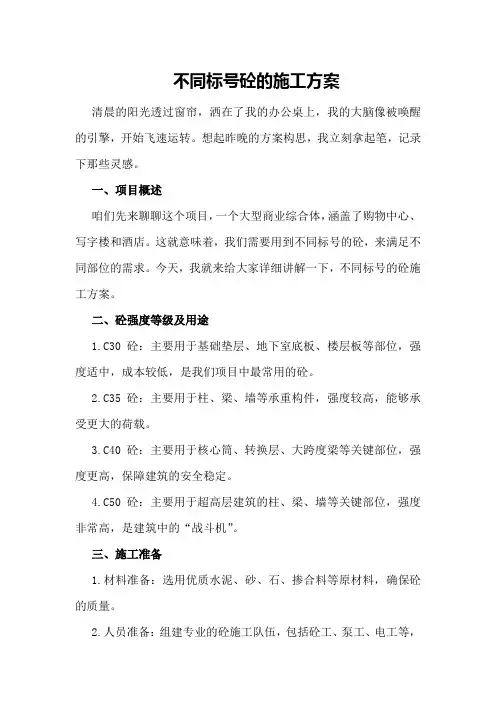

不同标号砼的施工方案清晨的阳光透过窗帘,洒在了我的办公桌上,我的大脑像被唤醒的引擎,开始飞速运转。
想起昨晚的方案构思,我立刻拿起笔,记录下那些灵感。
一、项目概述咱们先来聊聊这个项目,一个大型商业综合体,涵盖了购物中心、写字楼和酒店。
这就意味着,我们需要用到不同标号的砼,来满足不同部位的需求。
今天,我就来给大家详细讲解一下,不同标号的砼施工方案。
二、砼强度等级及用途1.C30砼:主要用于基础垫层、地下室底板、楼层板等部位,强度适中,成本较低,是我们项目中最常用的砼。
2.C35砼:主要用于柱、梁、墙等承重构件,强度较高,能够承受更大的荷载。
3.C40砼:主要用于核心筒、转换层、大跨度梁等关键部位,强度更高,保障建筑的安全稳定。
4.C50砼:主要用于超高层建筑的柱、梁、墙等关键部位,强度非常高,是建筑中的“战斗机”。
三、施工准备1.材料准备:选用优质水泥、砂、石、掺合料等原材料,确保砼的质量。
2.人员准备:组建专业的砼施工队伍,包括砼工、泵工、电工等,确保施工顺利进行。
3.设备准备:投入足够的砼搅拌车、泵车、输送泵等设备,提高施工效率。
四、施工流程1.基础垫层施工:进行基础垫层施工,选用C30砼,采用泵送浇筑,确保垫层平整、密实。
2.地下室底板施工:地下室底板采用C30砼,采用平板振动器进行振捣,确保底板质量。
3.楼层板施工:楼层板采用C30砼,采用泵送浇筑,注意控制浇筑速度,避免出现裂缝。
4.柱、梁、墙施工:柱、梁、墙采用C35-C40砼,采用泵送浇筑,注意振捣密实,确保结构安全。
5.核心筒、转换层、大跨度梁施工:核心筒、转换层、大跨度梁采用C40-C50砼,采用泵送浇筑,加强振捣,确保关键部位的质量。
五、施工质量控制1.材料检验:对原材料进行严格检验,确保符合国家标准。
2.施工工艺:严格按照施工方案进行施工,确保砼质量。
3.质量检测:定期对砼进行检测,包括强度、抗渗、抗裂等性能,确保满足设计要求。
不同标号混凝土浇筑方案(二期)(1)
乐至县巨洋威尼斯商住小区二期工程不同标号砼浇筑方案编制人:审核人:审批人:广州市住宅建设发展有限公司二零一九年三月三十日乐至县巨洋威尼斯商住小区二期工程砼不同标号施工方案广州市住宅建设发展有限公司目录一、编制依据 (2)1、相关法律、法规、规范性文件、标准、规范 (2)2、设计文件 (2)二、工程概况 (2)1、项目各责任主体 (2)2、项目概况 (3)3、楼层标高及砼标号分布 (3)三、施工方法 (5)1、墙柱与梁(板)节点砼邻接面隔离措施 (5)2、梁柱节点核心区的混凝土浇捣方法 (6)四、商品砼质量控制 (6)五、墙柱与梁板节点处裂缝预防措施 (7)六、混凝土质量保证措施 (7)一、编制依据1、相关法律、法规、规范性文件、标准、规范2、设计文件二、工程概况2、项目概况乐至•巨洋威尼斯水城二期住宅项目场地位于四川省资阳市乐至县,紧邻廖家湖,项目三面环水。
二期项目总建筑面积315790.72㎡,计容建筑面积259158.59㎡,容积率3.95,建筑密度24.95%,绿地率41.07%,2239户。
主要包括8栋26F-33F的高层电梯公寓、中庭两层地下室车库以及7栋3F底层独立别墅。
其中,4#、5#、6#、11#楼为二期第一批次,本批次各楼栋指标见下表二期一批次各栋项目主要特征表3、楼层标高及砼标号分布本表以4#楼为例(其它楼栋详各栋结构图),从表中可以看出4#楼从基础至-1层墙柱砼标号为C60;梁板砼标号为C35;砼强度等级相差5个等级。
1层至5层墙柱砼标号为C60;梁板砼标号为C30;砼强度等级相差6个等级。
6层至8层墙柱砼标号为C55;梁板砼标号为C30;砼强度等级相差5个等级。
9层至11层墙柱砼标号为C50;梁板砼标号为C30;砼强度等级相差4个等级。
12层至14层墙柱砼标号为C45;梁板砼标号为C30;砼强度等级相差3个等级。
15层至17层墙柱砼标号为C40;梁板砼标号为C30;砼强度等级相差2个等级。
不同标号砼处理方案
砼标号不一致的处理措施
梁板与墙柱混凝土标号相差二个或二个以上的解决措施:对于不同标号混凝土,可采用先浇捣柱墙砼及柱梁节点砼,再浇捣梁板砼。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级砼,再浇筑梁板低等级砼。
在浇筑过程中,应根据现场实际,调整高标号砼运输节奏。
在该处砼初凝之前,梁板泵送砼随后跟上,将其覆盖连接,避免砼产生“冷缝”,影响砼施工质量。
采用此方法时,最好采用两个混凝土泵,或梁板砼采用塔吊吊运。
(见下图方案一)。
方案一
梁板与墙柱混凝土标号相差一个的解决措施:
对于柱与梁板砼标号只相差一级的部位,虽采用方案一可以解决砼浇捣问题。
但它给施工增加许多的不便,增加了许多工序增加了施工上、管理上的难度,且质量控制难度加大,稍有不慎,就会造成质量缺陷。
如设计同意我方将按下图所示的方案二执行
方案二
墙与柱混凝土混凝土标号不一致的解决措施:浇筑前用钢丝网进行隔离如下图所示:
由于楼层高度比较高,先浇筑高标号混凝土一次性到位钢丝网承受的测压力非常大很容易破裂。
在现场条件具备2台混凝土输送泵时,高低标号同时浇筑,控制好混凝土运输节奏与现场混凝土流量,使墙柱混凝土始终保持在一个水平面直至浇满。
在现场不具备条件只有一台混凝土输送泵时,先浇筑高标号混凝土,浇筑高度控制在1.5米左右防止钢丝网承受不住而破裂,然后再浇筑低标号混凝土浇筑高度与高标号混凝土一致,完成后再浇筑高标号混凝土如此循环施工直至浇满。
如高标号柱子混凝土在地下室外墙的,柱子混凝土应加入抗渗外加剂,抗渗等级与外墙一致。
广州福利建安广钢新城项目部
2015年6月9日。
浅谈不同标号混凝土浇筑控制
浅谈不同标号混凝土浇筑控制摘要:在混凝土浇筑过程中,梁柱高低标号混凝土控制重要的环节,然而在实际的施工现场,通常会因为质量监督管理不严格,管理制度落实不到位,工人技术水平良莠不齐,实施过程中容易出现各种问题,所以,如何有效控制高标号混凝土扩散是每个施工企业应该关注的问题。
关键词:浇筑过程;隔离施工技术;技术质量管理引言混凝土浇筑作为建筑施工过程中非常重要的一部分,表面观感、成型质量是主体施工阶段的门面,而且直接影响着建筑整体质量、结构的安全和使用性能。
在混凝土施工的整个过程中,各个工序之间既紧密联系又互相影响,任何一个工序处理不当,都会影响混凝土施工的最终质量。
因此,要严格控制建筑混凝土高低标号混凝土分隔施工措施,施工技术及施工质量,必须要根据建筑工程施工现场环境采用有效的措施,掌握施工过程中每个环节的技术要点及强化措施,从而有效控制施工的整体质量。
本文简要针对高低标号混凝土浇筑相关内容进行探讨。
一、现阶段不同标号混凝土浇筑采用的技术措施1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果要求同一层的竖向结构柱、墙混凝土强度等级高于水平结构梁、板的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚。
柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇筑,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
1#、6#楼基础筏板不同砼标号施工方案
基础筏板不同砼标号施工方案编制人:审核人:批准人:年月日一、编制依据1、工程施工图纸及现场概况2、《混凝土结构工程施工质量验收规范》(GB50204—2002)3、《建筑施工手册》第四版(缩印本)二、工程概况本工程为****三期工程项目,位于郑州市东区***8号,东邻****,南靠**路,1#楼:地下2层,地上31层;6#楼:地下2层,地上24层,本工程建筑抗震设防为丙类,抗震设防烈度为7度。
钢筋混凝土筏板基础,垫层混凝土的强度等级为C15,地下室筏板基础混凝土强度等级为C40抗渗等级P8。
三、施工准备1、材料准备:a、钢丝片网进场验收,提供产品合格证书、出厂检验证明,钢丝网上不得有锈、油及污物,钢丝直径、网眼必须达到规范要求.b、准备足够的木方、麻绳、铁丝、薄膜等。
2、技术准备:做好技术交底,熟悉图纸.认真熟悉图纸,按照设计要求精心组织施工.执行公司《质量手册》,实行三级技术交底制度,对于重要部位和关键部位由技术人员对施工员进行书面或现场指导技术交底;对于施工作业队进行书面技术交底;施工队技术负责人对作业班组进行口头和现场操作技术交底。
技术交底应交清技术要求、质量标准、安全注意事项.3、人员准备:准备足够的混凝土工人及辅助工人,浇筑时,电气机械维修工、技术人员、施工员材料员必须在场。
4、设备及工具准备、混凝土泵车2台、振动棒6组、布料器2台、足够长的泵管及铁锹、抹子等工具.四、施工工艺由于1#、6#主楼筏板砼标号为C40、车库筏板为C35,1#、6#楼在主楼北侧筏板放坡上沿处用钢丝网拦堵,车库用C35,1#、6#楼主楼西侧距离后浇带较紧近,故此部分车库筏板砼标号统一为C40.五、施工方法1、根据图纸设计,在不同标号混凝土交界处做出明显标示。
2、当接缝两侧的混凝土强度等级不同且分先后施工时,可沿预定的标示位置(接缝位置),设置钢丝网,钢丝网固定在钢筋网上,而且要严密,如钢丝网强度不够时,可在钢丝网两侧用细钢筋背楞作进行加固,防止混凝土混流),以控制浇筑范围。
C60高强砼施工方案
梁、板柱头施工缝加强养护、并进行凿毛处理一、C60高强砼:1、梁、柱、墙标号不一致时浇筑方法:⑴、不同强度等级的砼现浇相连时,接缝应设置在低强度等级构建中并离开高强度等级构件一定距离。
当接缝两侧同强度等级不同且分先后施工时,可在接缝位置设置固定的筛网(孔径5伽X 5伽),先浇筑高强度等级砼,后浇筑低强度等级砼。
⑵、为保证梁、柱、墙核心区砼质量,施工时利用高强砼的低流动性,先浇核心区,深入梁板40 cm后再浇筑梁、板C40砼,不同强度等级砼交接处可利用临时侧板支档,柱子、梁板砼要循环浇,以使不同强度等级砼之间不留施工缝。
临时支档侧模、先浇60,后浇梁板砼紧贴砼表面,初凝后掀开塑料薄膜,用木抹子搓平表面,至少搓两遍。
搓完后继续覆盖,待终凝后立即浇水养护。
⑶、对楼板等水平构件,可采用覆盖草帘或麻袋湿养护,也可蓄水养护;对墙、柱等竖向构件,可在砼硬化后在表面固定草帘、麻袋,并在外表包裹薄膜,保持薄膜内包裹物潮湿。
⑷、养护日期不少于7d,重要构建养护14d。
二、基础承台大体积砼控制措施:基础砼承台断面和厚度尺寸较大,最厚处达 2.00m,为C40大体积砼。
由于大体积砼内聚集的水泥水化热升温很高,容易因内外温差过大产生温度裂缝,从而影响基础承载的整体性、抗渗性和耐久性。
因此,对裂缝的控制是承台出大体积砼施工控制的重点,应从以下几方面加以控制:1、混凝土配合比控制:要求与商混厂协商,建议:①采用中低发热量的PO32.5硅酸盐水泥中等粒度;②使用大掺量I级粉煤灰,取代量约占水泥量20%。
③采用微膨胀—减水—缓凝EA-2型复合外加剂,掺加水泥量8〜10%;④坍落度:160〜180mm⑤混凝土的初凝时间:>8h2、混凝土浇筑与抹面:⑴、在承台处采用“薄层浇筑,循序推进,逐层到顶”的方法进行浇捣。
每层混凝土厚度控制在50cm以内,配备ZH-50型高频振动插入式振捣棒,功率1.1kW, 振幅1.8mm振动频率200Hz。
