房建冬季施工措施
房建冬季施工安全技术交底模板

为确保冬季施工期间工程质量和施工人员安全,特进行本次安全技术交底,提高施工人员的安全意识,规范施工操作。
二、交底内容1. 冬季施工特点冬季施工期间,气温较低,施工环境复杂,易发生冻害、滑倒、火灾等安全事故。
因此,在施工过程中要特别注意以下事项:(1)施工人员要增强安全意识,严格遵守操作规程,确保施工安全。
(2)加强施工现场安全管理,消除安全隐患,确保施工顺利进行。
2. 安全防护措施(1)施工人员要穿戴保暖、防滑、防冻的劳动保护用品,如保暖服、防滑鞋、手套等。
(2)施工现场要设置防滑警示标志,确保人员通行安全。
(3)加强施工现场用电安全管理,确保电线、电缆、开关等设备安全可靠。
(4)施工现场要配备必要的消防器材,如灭火器、消防桶等,并定期检查、维护。
3. 冬季施工注意事项(1)冬季施工期间,混凝土、砂浆等材料易受冻,要严格按照施工规范要求进行搅拌、运输和浇筑。
(2)冬季施工时,要注意保温、防冻措施,确保施工质量。
(3)加强施工现场排水,防止路面结冰,确保人员通行安全。
(4)施工人员要定期体检,确保身体健康,防止因寒冷导致的感冒、冻伤等疾病。
4. 应急处理措施(1)如遇施工人员发生冻伤、滑倒等意外事故,立即组织人员抢救,并及时报告相关部门。
(2)如遇火灾等紧急情况,立即启动应急预案,确保人员安全撤离。
1. 施工人员要认真听取安全技术交底,了解冬季施工的安全注意事项,严格遵守操作规程。
2. 施工现场管理人员要加强对冬季施工的监督检查,确保各项安全措施落实到位。
3. 施工单位要定期对施工人员进行安全教育培训,提高施工人员的安全意识和操作技能。
4. 施工单位要加强对施工现场的安全检查,及时发现和消除安全隐患,确保冬季施工安全。
四、交底时间(请填写实际交底时间)五、交底人(请填写实际交底人姓名)六、参加交底人员(请填写实际参加交底人员姓名)七、备注(如有其他事项,请在此处填写)请各相关人员认真执行本安全技术交底内容,确保冬季施工安全。
建筑工程冬季施工措施及注意事项

建筑工程冬季施工措施一、冬季施工措施1、瓷砖粘贴1、非公共区房间内地面、墙面粘贴瓷砖采用毛毡、彩条布进行洞口封堵,封闭房间采用电暖器、电热风制造暖棚,确保粘砖房间内温度大于5℃。
走廊要分段封闭制造暖棚。
2、粘砖所用的瓷砖、水泥、砂子应提前放置在暖棚内,确保所用材料大于5℃。
3、拌合粘接砂浆用水的温度不得超过80℃,砂浆使用温度不应低于+5℃。
4、冬期施工砂浆要随拌随用,不可积存和二次倒运。
5、当室外温度低于-10℃时,粘贴砂浆内添加防冻剂,砂浆防冻剂采用津航建材化工的THD-15S砂浆防冻剂,是具有防冻早强的多功能复合外加剂。
外加剂为灰色粉末,含水率小于〈10%。
6、使用的瓷砖、水泥、砂子,不得有积雪、冰块。
7、粘贴完成后要保持暖棚内房间大于5℃的状态维持一天,确保砂浆临界强度。
8、粘贴完成后的地面和墙面应覆盖覆盖或挂阻燃棉毡,确保砂浆在受冻之前达到抗冻临界强度。
2、墙面、顶棚1、非公共区房间内地面、墙面腻子涂料施工采用毛毡、彩条布进行洞口封堵,封闭房间采用电暖器、电热风制造暖棚,确保粘砖房间内温度大于5℃。
走廊要分段封闭制造暖棚。
2、腻子要提前放置在暖棚内,配置腻子要用热水,可在水中加入1/4的酒精,降低受冻温度。
3、冬季施工乳胶漆涂料时要保持墙面、顶面的腻子面层干燥。
4、涂料使用前应搅拌均匀,在规定的时间内用完。
3、混凝土工程1、工程在11月15日以后,工程大部分还处于装饰装修阶段、二次结构后期拆改阶段,所有混凝土施工采用综合蓄热法进行施工。
2、混凝土全部采用商品混凝土,搅拌站为禄鑫商品混凝土有限公司(待定),均应在掺加早强防冻剂,冬施前要求搅拌站添加抗-15度的防冻剂,砼的水泥最小用量不应少于300kg/m3,水泥采用PO42.5水泥。
3、合理安排运输车辆,防止造成积车或供应不及时,造成混凝土温度降低或形成施工冷缝。
4、在浇筑砼前必须进行测温及混凝土的坍落度的检查,保证砼入模温度10℃左右,最少不低于5℃,否则重新搅拌,对于坍落度应严格控制,不符合要求的禁止浇筑。
冬季施工 安全管理专项措施【16篇】

冬季施工安全管理专项措施【16篇】(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、合同协议、心得体会、演讲致辞、规章制度、岗位职责、操作规程、计划书、祝福语、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts, such as work reports, contract agreements, insights, speeches, rules and regulations, job responsibilities, operating procedures, plans, blessings, and other sample texts. If you want to learn about different sample formats and writing methods, please pay attention!冬季施工安全管理专项措施【16篇】【第1篇】冬季施工安全管理专项措施进入冬季施工阶段,寒冷的气候给建筑施工带来诸多不便,安全隐患相对增加。
房建工程冬季施工技术措施

房建工程冬季施工技术措施冬季施工在房建工程中是一项相对困难和复杂的任务。
寒冷的气候条件会对施工进程和施工质量产生一定的影响。
为了保证冬季施工的安全、顺利和高质量进行,需要采取一系列的技术措施。
下面将详细介绍冬季施工的技术措施。
首先,冬季施工需要做好保温措施。
在建筑施工过程中,要保证施工材料和结构的温度处于合适的范围内。
施工材料的温度过低会影响其性能和使用寿命,结构温度的降低也可能导致应力集中和破坏。
为了保持施工现场的温度,可以采用加热设备、临时围护结构和隔热材料等措施。
加热设备可以提供室内或室外的加热源,临时围护结构可以阻挡外界寒冷气流的侵入,而隔热材料可以对施工材料或结构进行保温和防冻处理。
其次,冬季施工需要加强现场管理。
寒冷的气候条件会增加工人施工的困难和不适感。
因此,必须加强施工现场的管理,为工人提供必要的防寒服装和设备,保证施工人员的身体健康和工作安全。
此外,还需要合理安排施工工序,统筹协调各个施工节点,加强施工团队的配合和沟通,确保施工进度和质量。
再次,冬季施工需要合理调整工艺和施工方案。
在施工过程中,需要根据气温、湿度和施工材料的特性,合理选择施工方法和工艺。
例如,在混凝土施工中,可以采用底板加温、模板加热、混凝土配合比的优化等措施,保证混凝土的强度和质量。
在砌筑施工中,可以采用保温砂浆、防冻剂等措施,保证砖墙的施工质量和稳定性。
在外墙保温施工中,可以采用保温层的加厚、缩短保温层施工周期等措施,保证保温效果和施工质量。
最后,冬季施工需要加强质量监控和验收工作。
冬季施工环境条件复杂,容易产生各种质量问题。
因此,需要加强施工现场的质量监控,定期进行施工质量检查和验收,及时发现和处理施工质量问题。
同时,还需要建立完善的施工记录和档案,保留施工过程中的数据和信息,为后期工程的质量评估和维护提供参考。
综上所述,冬季施工在房建工程中需要采取一系列的技术措施,包括保温措施、现场管理、工艺调整和质量监控等。
房建冬季施工方案

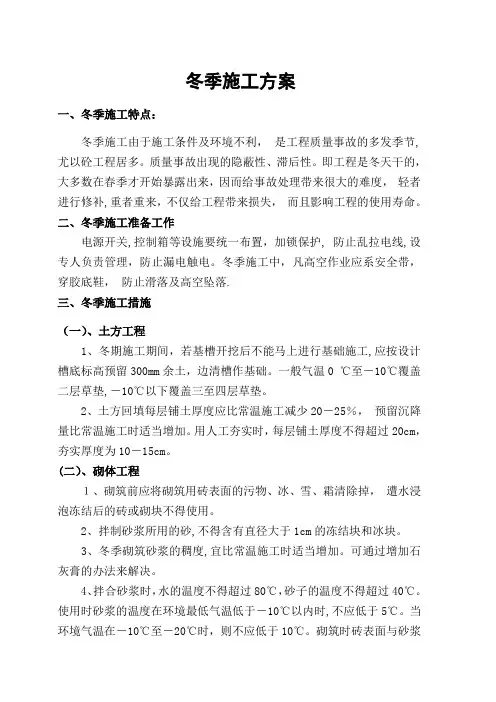

冬季施工方案一、冬季施工特点:冬季施工由于施工条件及环境不利,•是工程质量事故的多发季节,尤以砼工程居多。
质量事故出现的隐蔽性、滞后性。
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,•轻者进行修补,重者重来,不仅给工程带来损失,•而且影响工程的使用寿命。
二、冬季施工准备工作电源开关,控制箱等设施要统一布置,加锁保护,•防止乱拉电线,设专人负责管理,防止漏电触电。
冬季施工中,凡高空作业应系安全带,穿胶底鞋,•防止滑落及高空坠落.三、冬季施工措施(一)、土方工程1、冬期施工期间,若基槽开挖后不能马上进行基础施工,应按设计槽底标高预留300mm余土,边清槽作基础。
一般气温0•℃至-10℃覆盖二层草垫,-10℃以下覆盖三至四层草垫。
2、土方回填每层铺土厚度应比常温施工减少20-25%,•预留沉降量比常温施工时适当增加。
用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度为10-15cm。
(二)、砌体工程1、砌筑前应将砌筑用砖表面的污物、冰、雪、霜清除掉,•遭水浸泡冻结后的砖或砌块不得使用。
2、拌制砂浆所用的砂,不得含有直径大于1cm的冻结块和冰块。
3、冬季砌筑砂浆的稠度,宜比常温施工时适当增加。
可通过增加石灰膏的办法来解决。
4、拌合砂浆时,水的温度不得超过80℃,砂子的温度不得超过40℃。
使用时砂浆的温度在环境最低气温低于-10℃以内时,不应低于5℃。
当环境气温在-10℃至-20℃时,则不应低于10℃。
砌筑时砖表面与砂浆的温差不宜超过30℃。
施工时砂浆的稠度一般控制在9-12cm。
(三)、钢筋工程冬季在负温条件下焊接钢筋,应尽量安排在室内进行.如必须在室外焊接,其环境温度不宜低于-20℃,风力超过3•级时应有挡风措施。
焊后未冷却的接头,严禁碰到冰雪。
(四)、砼工程1、在冬季浇筑的砼工程,根据施工方法,合理选用各种外加剂,应注意含氯盐外加剂对钢筋的锈蚀作用,宜使用无氯盐防冻剂,对非承重结构的砼使用氯盐外加剂中应有氯盐阻锈剂这类的保护措施。
冬季建筑施工的防寒与保暖方案

冬季建筑施工的防寒与保暖方案1. 引言冬季建筑施工由于外界环境温度低,对施工安全和工程质量都有较大影响。
为确保冬季建筑施工的顺利进行,提高施工效率,保证施工质量,降低施工风险,特制定本防寒与保暖方案。
2. 防寒措施2.1 人员防寒1. 施工人员需穿戴保暖防寒衣物,如羽绒服、棉衣、手套、帽子等。
2. 定期进行冬季施工安全培训,提高施工人员对低温环境的防范意识。
3. 配备红糖水、热姜茶等饮品,确保施工人员温暖补充体能。
2.2 施工设备防寒1. 对施工设备进行定期检查和维护,确保设备正常运行。
2. 针对易受低温影响的设备,如混凝土搅拌机、泵车等,采取相应的保温措施,如使用保温套、加热设备等。
2.3 施工现场防寒1. 搭建临时保暖设施,如彩钢房、活动房等,为施工人员提供温暖的休息环境。
2. 在施工现场设置取暖设备,如空调、暖气等,保证施工区域温度适宜。
3. 做好施工现场的排水工作,防止积雪和结冰影响施工安全。
3. 保暖措施3.1 原材料保暖1. 对水泥、砂浆等原材料进行覆盖,使用保温毯、棉毯等进行保暖。
2. 尽量选用抗冻性能较好的原材料,确保施工质量。
3.2 施工工艺保暖1. 优化施工流程,减少低温环境下的施工时间。
2. 采用高温混凝土、早强剂等材料,提高混凝土的早期强度。
3. 对施工中的混凝土进行覆盖保暖,确保混凝土正常凝固。
3.3 施工环境保暖1. 提高施工现场的湿度,减少空气干燥对施工人员的影响。
2. 采取措施降低风速,如设置围挡等,减少寒冷空气对施工的影响。
4. 安全监管1. 加强对施工现场的巡查,确保施工人员遵守防寒保暖规定。
2. 定期监测施工现场温度、湿度等环境参数,确保施工环境符合要求。
3. 做好冬季施工应急预案,确保突发情况能得到及时处理。
5. 总结本防寒与保暖方案旨在为冬季建筑施工提供全面、细致的指导,确保施工安全、质量和进度。
施工单位应根据实际情况调整和优化方案,确保冬季建筑施工的顺利进行。
房建工程大冬季施工方案(三篇)

房建工程冬季施工方案(一)由于本工程从XX年XX月XX日开工—XXX年XX月底完工,所以按照进度计划安排及冬季平均气温情况,地下室的施工正好是一年当中气温最低期。
根据以往气象资料,月份平均气温为度。
而规范规定,当进入冬季时,连续5天日平均气温稳定在5度以下,砼结构工程应采取冬季施工措施,为确保本工程冬季施工质量,特编制详细的冬季施工方案。
一、冬季施工准备1、进入冬季后,安排资料员进行气温观测并做记录,与气象部门预先联系,防止寒流的突然袭击。
2、在进入冬季施工前,编制详细的冬季施工方案并组织人员学习冬季的施工程序及方法。
3、在严寒来临前,由材料员负责将保温用品(农用塑料薄膜、草包等)采购到库。
4、工地内所有的供水管道全部用环形泡沫板及草绳缠敷保温,避免冻裂,影响施工。
5、预先通知商品砼站及试验室做好冬季施工砼的配合比,提前2周送监理审批。
二、冬季钢筋施工1、所有墙板、底板钢筋中小规格需冷拉的钢筋应提前冷拉后,避免在严寒下冷拉。
2、所有钢筋的焊接,应尽量安排在工棚内进行,工棚内设临时取暖器。
3、当在负温天气下,钢筋必须在室外焊接时,应采用负温焊接参数进行施焊。
4、组织钢筋焊接人员对冬季焊接的参数(包括闪光对焊,电渣压力焊,电弧焊)进行学习,现场练习。
三、冬季砼施工1、砼的配制和搅拌(1)商品砼站在配制砼时宜优先选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不应低于425号,最小水泥用量不少于300Kg/m3,水灰比不应大于0.6。
(2)若要在砼中掺入外加剂,则外加剂的型号及掺量必须事先征得监理工程师的同意及试验室的配合比。
(3)严寒天气拌制砼时,商品砼搅拌站宜优先采用加热水的方法拌制砼。
(4)拌制砼时,应检查骨料的情况,骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质。
2、砼在运输过程中,商品砼站应采取有效措施,尽量减少砼的热量损失。
3、砼的浇筑:(1)若遇雨雪天气或霜冻天气,砼在浇筑前,应清除模板和钢筋上的冰雪,以减少热量损失。
建筑工程冬季施工措施

建筑工程冬季施工措施
一、墙体一般抹灰工程
1、拌制砂浆所用的砂不得含有冻结块和冰块。
2、白天气温接近0℃以上,晚上可能达到0℃以下时,应缩小操作面,尽量不安排粉饰。
3、内粉饰前应封闭门窗,配好玻璃式遮挡用油布。
4、40℃以下时,如必须抢做内粉饰,经分公司领导批准后,可采用室内加热法式通过加快楼内暖气工程协调楼内供暖,使室内的温度保持在0℃以上,防止粉饰大面积受冻。
二、涂料施工
1、涂料施工时,应保持室温均衡,不得突然变化。
2、施工环境温度须控制在5度以上,环境湿度控制在85%以内,否则严禁施工。
三、墙、地砖施工
1、地砖面结合层砂浆铺设前应将基底湿润,并在基底上刷一道素水泥浆,随刷随铺设搅拌均匀的干硬性水泥砂浆。
此时施工现场温度必须达到要求,防止受冻。
2、将砖放置在干拌料上,用橡皮锤找平,之后将块材拿起,在干拌料上浇适量素水泥浆,同时在大理石背面涂厚度约1mm的素水泥膏,然后再放置在干拌料上。
3、砖地面施工时,与周边墙面必须留置宽度为2mm的缝隙,以利于地面收缩。
4、砖面层施工时应注意不得破坏房间内的防水层。
5、墙、地砖铺贴等湿作业冬施期间应保持室内温度高于5℃,并做好防冻保温措施(必要时采取安装取暖器措施),以确保砂浆不受冻。
6、当温度达不到5℃时严禁施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房建冬季施工措施
施工周期的长短对一建筑项目效益的影响是非常重要的,在工程建设施工过程中,受自然气候的影响,加之工程建设的进度需要,有时不可避免的要进行冬期施工,按《建筑工程冬期施工规程》(JGJ104-97)规范规定,当室外日平均气温连续 5天稳定低于5℃即进入冬期施工,若采取的措施不当,会给施工的工程带来不利的影响,极易给工程质量造成隐患或出现质量事故,所以房屋建筑工程应尽可能在高于5℃的气温条件下施工。
因为其强度增长主要靠水化作用,水结冰时,水化作用停止,而且水结冰时,体积会膨胀,促使混凝士结构松散破坏,因此,当昼夜平均气温低于-5℃时,应停止施工。
当昼夜平均气温在5℃至-5℃之间,则应采取措施加以保护方能施工。
1、作好施工前的准备工作,是作好冬期施工的前提
首先,要注意提前收集施工地冬期气温变化的资料。
由于《建筑工程冬期施工规程》(JGJ104-97)规范规定,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,因此,在工程即将进入冬期施工前,要提前准备和防范,把不利的因素消除在萌芽状态,要提前收集当地冬期的气象资料,了解当地的气温变化、持续时间、最低温度以及最大风、雪等资料,还要了解施工过程中未来一周的天气变化,只有这样才能做到防患于未然。
其次,准备好冬季施工的材料。
2、作好冬期施工技术文件的编制工作,是冬季施工的主要措施在工程进入冬期施工前,要提前编制好冬期施工技术文件,作为冬期施工的技术指导性文件,是冬季施工的主要措施。
冬期施工技术文件必须包括施工方案和施工组织设计或技术措施。
施工方
案和施工组织设计或技术措施包括以下主要内容:冬期施工的生产任务安排和部署;施工材料进场计划;劳动力计划;热源、设备计划和部署;冬期施工人员培训计划;工程质量的控制要点;冬期安全生产的要点;施工工序及进度安排;各分项工程的施工方法和施工技术措施。
3、作好人员培训和技术交底工作,是冬季施工的关键
3.1作好施工人员的培训工作。
冬期施工由于在负温下进行作业,不了解或不熟悉冬期施工规律,
极易造成工程质量事故,为保证工程质量,冬期施工前必须进行人员培训,培训内容为:
(1)要学习国家和地方有关冬期施工规范、标准、规定,如《建筑工程
冬期施工规程》(JGJ104-97)规范等文件;
(2)学习有关冬期施工的基本理论知识及施工方法。
3.2进行冬期施工前的技术交底工作。
进行技术交底的目的是防止施工操作人员违反冬期施工规律,造成操作不当,人为的造成质量事故。
施工前技术交底的重点是:(1)原材料的使用方法;
(2)原材料的加热或保护;
(3)原材料的测温或成品的测温;
(4)成品的保护或养护工作。
3.3作好原材料的检验复试及材料的配合比。
在冬期施工中各种原材料需要进行复试的必须进行复试,以防不合格的材料使用在工程中,另外。
在冬期混凝土施工中经常要使用一些外加剂,随着气温的不断变化用量不一,加上目前时常假冒伪劣产品较多,如果不复试,直接用于工程,将有可能给工程带来严重后果,要消除引起工程质量隐患的因素,对工程中使用的原材料进行重新复试是必要的。
4、加强施工过程中的质量控制,是作好冬季施工的重要手段
4.1砌筑工程
冬施期间的砌筑工程主要是采用抗冻砂浆法施工。
(1)防冻剂的掺量应根据气温和实验配合比实施。
(2)当室外大气温低于-10℃及施工上需要时,对原材料进行加热,应优先加热水,当满足不了热工计算的温度时,再进行砂子加热,但要注意水温不得超过80℃,砂子温度不得超过40℃,水泥不可加热,但应放在不低于0℃得室内。
(3)砌筑砂浆使用温度,当气温在-10℃以内,在-10℃~20℃时,为+10℃。
搅拌好得砂浆要注意运输、存放、使用时的温度损失,最好随用随拌。
(4)操作上应按照“三一”砌筑法砌筑。
灰缝应控制在10mm以内,砖砌体在当日施工完毕后,必须在表面覆盖保温材料。
(5)砖上冰、霜、雪要清除,一般不得浇水,冬施工砌筑工程不可采用无熟料水泥,不得使用白灰砂浆或粘土砂浆,砂子要清除冰块。
(6)每日砌筑后,应及时在砌筑表面进行保护性覆盖,砌筑表面不得留有砂浆。
4.2钢筋工程施工过程中的控制重点
(1)冬期钢筋施工最主要的是钢筋的焊接,焊接质量的好坏直接关系到工程结构的安全。
冬期进行钢筋焊接,影响因素较多,钢筋焊接前必须根据当地的施工条件、气温状况进行试焊,试焊时先根据气温状况调整焊接参数及焊接工艺,焊接参数和工艺确定后,再进行试焊,试焊的焊件送实验室实验,合格后再进行批量焊接。
(2)焊条或焊剂的质量控制。
焊剂或焊条在冬期运输、保存过程中极易受潮,使用受潮的焊剂或焊条会造成焊接熔池中混入气体停留在焊肉中造成气孔,影响焊接接头质量。
在使用焊条或焊剂时,要按说明书的要求对焊条或焊剂进行烘焙,干燥后再使用。
4.3混凝土工程施工过程中质量控制重点控制好原材料的加热温度。
冬期施工对混凝土原材料的加热是保证混凝土早期强度增长的重要因素,在施工过程中要确定原材料的加热温度,作好加热措施,定时进行温度测量,保证加热温度达到要求。
控制好混凝土的入模温度。
施工中作好混凝土浇筑入模温度,一般不应低于 2℃,温度过低,则容易造成新浇混凝土冷却过快,使混凝土在很短时间内降至冰点温度而影响混凝土早期强度增长。
作好试块的留置工作。
根据规范冬期施工试块留置不少于2组(六块),与结构同条件养护,分别用于检验受冻前混凝土和转入常温养护28天的混凝土强度。
加强成品的养护。
冬期混凝土的养护管理是保证混凝土质量的重要措施,新浇筑的混凝土,一
是作好覆盖保温工作,并经常检查二是作好混凝土的测温工作,随时掌握混凝土的内部温度,保证混凝土在初凝期不受冻。
钢结构工程施工过程中的控制重点。
钢结构工程施工中高强螺栓连接。
高强螺栓连的好坏是影响钢结构质量的一个重要因素,高强螺栓产品说明书中扭矩系数是常温下的标定值,影响扭矩系数的因素很多,如:环境温度、终拧时间、拧紧速度等,尤其是环境温度的影响最大,一般情况下,产品说明书中扭矩系数是常温下的标定值,在负温下要重新标定,否则,仍按说明书给的值控制,有可能使螺栓产生的拉应力不足,降低结构的安全度,或导致螺栓拧紧,影响结构的安全度。
冬期进行负温焊接。
冬期负温焊接和常温有很大的区别,在焊接时要对焊工进行培训,掌握负温下的焊接规律,并说明书的要求对焊条进行烘焙,干燥后再使用,才能保证焊接质量,确保结构安全。
5、制定冬期安全施工措施
冬期施工气温较低,引发安全事故的因素较多,在施工前要制定相应的冬期安全施工措施,配备必要的安全防护用品,对施工人员进行安全教育,尤其是高空作业和特殊工种的教育,并加强现场施工管理工作,确保工程安全施工。
冬期施工虽不常发生,但如果发生不提前准备和防范,会影响给工程质量、进度,措施不当会给工程质量带来隐患,因此,在工程即将进入冬期前作好防范,在施工期间作好控制是必要的,是保证工程质量必须的措施。
