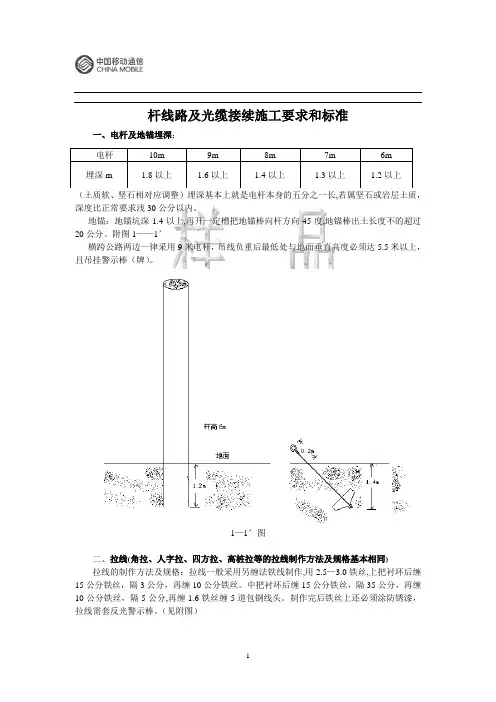

杆线路及光缆接续施工要求和标准一、电杆及地锚埋深:电杆10m 9m 8m 7m 6m 埋深m 1.8以上 1.6以上 1.4以上 1.3以上 1.2以上(土质软、坚石相对应调整)埋深基本上就是电杆本身的五分之一长,若属坚石或岩层土质,深度比正常要求浅30公分以内。

地锚:地锚坑深1.4以上,再开一定槽把地锚棒向杆方向45度,地锚棒出土长度不的超过20公分。

附图1——1’横跨公路两边一律采用9米电杆,吊线负重后最低处与地面垂直高度必须达5.5米以上,且吊挂警示棒(牌)。

1—1’图二、拉线(角拉、人字拉、四方拉、高桩拉等的拉线制作方法及规格基本相同)拉线的制作方法及规格:拉线一般采用另缠法铁线制作,用2.5—3.0铁丝,上把衬环后缠15公分铁丝,隔3公分,再缠10公分铁丝。

中把衬环后缠15公分铁丝,隔35公分,再缠10公分铁丝,隔5公分,再缠1.6铁丝缠5道包钢线头。

制作完后铁丝上还必须涂防锈漆,拉线需套反光警示棒。

(见附图)人字拉的拉距(杆至地锚坑外侧):三、拉线抱箍的安装:角杆拉线抱箍应安装在吊线抱箍下面,单独的人字拉拉线抱箍安装在吊线抱箍下面60公分处,四方拉的拉线抱箍安装(顺拉拉线抱箍安装在吊线抱箍下面20公分处,人字拉拉线抱箍安装在顺拉抱箍下面60公分处)。

四、拉线的定位及角深的测定要测定拉线的方向和量出拉距确定地锚的出土地点(撑杆的测定与拉线同,只是方向相反)。

角杆拉线方位的测定,可按测量角深的方法进行,其角深的反方向即是拉线的方向,出土位置可按杆高的比例量出拉距(见附图)丈量出OB=OC 和AB=AC 按图意测量即可。

即:OD 为角深。

AO 为拉线方向线,拉距以杆高定。

角杆拉的拉距(杆至地锚坑外侧):角杆的角深超过10米的必须打双拉。

杆高 6米 7米 8米 9米拉距 5.3米 6.2米 7米 7.9米杆高 6米 7米 8米 9米 拉距 5.1米 6.1米 7.2米 8.2米五、吊线抱箍、串钉的安装:吊线抱箍一般装在离杆顶25公分处,串钉装杆子最上面眼并且串钉装上单槽挟板后还必须有1公分左右镙干丝在外。

通信光缆架空杆路的施工规范

通信光缆架空杆路的施工规范

通信光缆架空杆路的施工规范路时,要避开路中央的障碍物,如下水道、绿化带等,要在路边安装杆子;6.杆路的杆子要按照规定的距离设置,距离不得超过150米。

杆子的高度要根据所需的通信距离和地形高度来决定。

第二节吊线1.吊线的长度要根据实际需要来决定,一般不超过100米。

吊线的张力要根据所承载的光缆重量来决定;2.吊线的材料要选用优质的钢丝绳或钢索,要经过质量检测。

吊线的吊点要选在杆子的顶部,吊点要固定牢固;3.吊线的吊点要与杆子的垂直度保持一致,吊线的张力要均匀分布;4.吊线的张力要在安装后进行调整,要保证吊线的张力不超过允许的范围;5.吊线的安装要注意安全,要避免吊线与电力线路或其他通信线路相交。

第三节拉线1.拉线的长度要根据实际需要来决定,一般不超过100米。

拉线的张力要根据所承载的光缆重量来决定;2.拉线的材料要选用优质的钢丝绳或钢索,要经过质量检测。

拉线的拉点要选在杆子的中部,拉点要固定牢固;3.拉线的张力要均匀分布,要避免局部过度受力;4.拉线的安装要注意安全,要避免拉线与电力线路或其他通信线路相交。

第四节钢柄地锚1.钢柄地锚的安装要选用优质的钢材,要经过质量检测。

钢柄地锚的长度要根据所需的抗拉强度来决定;2.钢柄地锚的安装要注意地质条件,要选择坚固的地基。

钢柄地锚的安装要深入地下,要保证其稳定性;3.钢柄地锚的安装要注意安全,要避免与电力线路或其他通信线路相交。

第五节高拉桩撑杆吊板拉1.高拉桩撑杆吊板拉的安装要选用优质的钢材,要经过质量检测。

高拉桩撑杆吊板拉的长度要根据所需的抗拉强度来决定;2.高拉桩撑杆吊板拉的安装要注意地质条件,要选择坚固的地基。

高拉桩撑杆吊板拉的安装要深入地下,要保证其稳定性;3.高拉桩撑杆吊板拉的安装要注意安全,要避免与电力线路或其他通信线路相交。

第六节光缆的器材检查1.光缆的器材要经过质量检测,要符合国家标准和行业标准;2.光缆的器材要保持干燥、清洁,避免受潮、受污染;3.光缆的器材要在安装前进行检查,确保无损坏、无缺陷。

有线电视线路施工规范及施工安全注意事项

有线电视线路施工规范及施工安全注意事项

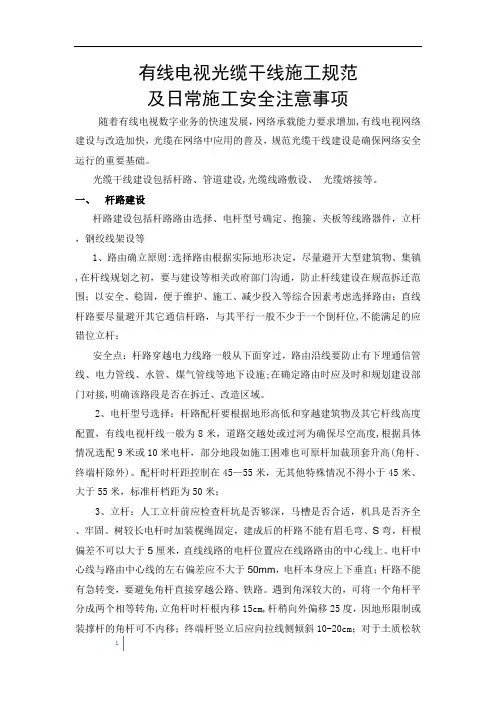

有线电视光缆干线施工规范及日常施工安全注意事项随着有线电视数字业务的快速发展,网络承载能力要求增加,有线电视网络建设与改造加快,光缆在网络中应用的普及,规范光缆干线建设是确保网络安全运行的重要基础。

光缆干线建设包括杆路、管道建设,光缆线路敷设、光缆熔接等。

一、杆路建设杆路建设包括杆路路由选择、电杆型号确定、抱箍、夹板等线路器件,立杆,钢绞线架设等1、路由确立原则:选择路由根据实际地形决定,尽量避开大型建筑物、集镇,在杆线规划之初,要与建设等相关政府部门沟通,防止杆线建设在规范拆迁范围;以安全、稳固,便于维护、施工、减少投入等综合因素考虑选择路由;直线杆路要尽量避开其它通信杆路,与其平行一般不少于一个倒杆位,不能满足的应错位立杆;安全点:杆路穿越电力线路一般从下面穿过,路由沿线要防止有下埋通信管线、电力管线、水管、煤气管线等地下设施;在确定路由时应及时和规划建设部门对接,明确该路段是否在拆迁、改造区域。

2、电杆型号选择:杆路配杆要根据地形高低和穿越建筑物及其它杆线高度配置,有线电视杆线一般为8米,道路交越处或过河为确保尽空高度,根据具体情况选配9米或10米电杆,部分地段如施工困难也可原杆加裁顶套升高(角杆、终端杆除外)。

配杆时杆距控制在45—55米,无其他特殊情况不得小于45米、大于55米,标准杆档距为50米;3、立杆:人工立杆前应检查杆坑是否够深,马槽是否合适,机具是否齐全、牢固。

树较长电杆时加装榥绳固定,建成后的杆路不能有眉毛弯、S弯,杆根偏差不可以大于5厘米,直线线路的电杆位置应在线路路由的中心线上。

电杆中心线与路由中心线的左右偏差应不大于50mm,电杆本身应上下垂直;杆路不能有急转变,要避免角杆直接穿越公路、铁路。

遇到角深较大的,可将一个角杆平分成两个相等转角,立角杆时杆根内移15cm,杆稍向外偏移25度,因地形限制或装撑杆的角杆可不内移;终端杆竖立后应向拉线侧倾斜10-20cm;对于土质松软地带的角杆、跨越杆、终端杆等杆底必须加垫坚硬平板,以防止电杆受力时杆根下坠,影响吊线的强度及稳定性;安全点:搬运、运输、堆卸电杆时要防止失落、滚动。

杆线入地工作方案

杆线入地工作方案

杆线入地工作方案一、前言。

杆线入地工作是指将原本架空的电力线路改为地下敷设,以减少对环境的影响,提高电网的安全性和可靠性。

随着城市化进程的加快和城市用地的紧张,越来越多的城市电力线路需要进行杆线入地改造。

本文将就杆线入地工作的方案进行详细介绍。

二、杆线入地工作方案的制定原则。

1. 安全第一,杆线入地工作是一项涉及到电力设施的工程,安全是首要考虑的因素。

在制定杆线入地工作方案时,必须充分考虑到施工过程中可能出现的安全隐患,并制定相应的安全措施。

2. 合理规划,在确定杆线入地的具体方案时,需要充分考虑到城市规划、用地情况、交通状况等因素,以确保施工过程中不会对城市的正常运行造成影响。

3. 经济可行,杆线入地工作需要耗费大量的人力、物力和财力,因此在制定方案时需要充分考虑到经济可行性,尽量选择成本低、效率高的方案。

4. 环保节能,杆线入地工作是为了减少对环境的影响,因此在制定方案时需要充分考虑到环保和节能因素,选择对环境影响小的施工方式和材料。

三、杆线入地工作方案的具体内容。

1. 前期准备工作。

在制定杆线入地工作方案之前,需要进行充分的前期准备工作。

包括对原有电力线路的调查、勘察,确定需要进行杆线入地改造的范围和具体位置;对施工现场进行勘测,确定施工条件和施工难度;制定施工计划和安全措施等。

2. 施工方案设计。

根据前期准备工作的结果,制定具体的施工方案。

包括选择合适的施工工艺和施工方法,确定施工队伍和施工设备,制定施工进度和施工质量要求等。

3. 施工过程控制。

在施工过程中,需要对施工进度、质量和安全进行严格的控制。

确保施工按照方案进行,不出现质量问题和安全事故。

4. 竣工验收。

施工完成后,需要进行竣工验收。

对施工工程进行全面检查,确保施工质量符合要求,安全隐患得到消除。

四、杆线入地工作方案的实施。

1. 选取合适的施工工艺和施工方法。

杆线入地工作的施工工艺和施工方法直接影响到施工的效率和质量。

一般来说,杆线入地工作可以采用开挖法、顶管法、钻孔法等不同的施工方法。

电线杆施工方案

电线杆施工方案

电线杆施工方案一、引言电线杆施工是建设电力输配电网络的重要环节之一。

电线杆的合理设置和施工工艺对于确保电力输配的安全性、稳定性和可靠性具有重要意义。

本文将详细介绍电线杆施工方案,包括施工前期准备、施工流程、施工工艺步骤等内容。

二、施工前期准备1. 方案设计:根据工程需要,制定电线杆的合理设置方案,包括杆型、材质、高度等参数的确定。

2. 勘察:在施工前对施工地点进行勘察,了解地质、土壤等情况,评估电线杆的设置是否符合安全要求。

3. 材料准备:根据方案设计确定的杆型和材质,准备好所需的电线杆、电线杆附件以及施工所需的工具和设备。

4. 动员部署:根据施工计划,安排好施工人员和物资的调配,确保施工进度和质量的控制。

三、施工流程1. 确定施工时间:根据施工计划,确定电线杆施工的具体时间和持续时间。

2. 施工现场布置:在施工地点进行现场布置,设立施工指挥部、安全警示标志和施工划定范围等。

3. 地基施工:根据电线杆的类型和地质情况,采取适当的土方工程措施,进行地基施工。

包括挖掘基坑、打桩等工作。

4. 杆身安装:将电线杆放入基坑中,并确保垂直和水平度的合理控制。

5. 固定和连接:使用固定器材将电线杆固定在基坑中,确保电线杆的稳定性。

同时进行电线杆之间的连接,使用合适的连接件进行固定。

6. 安装附件:根据需要安装电线杆的附件,如横担、绝缘子等,并进行连接和固定。

7. 检测和验收:在电线杆安装完成后,进行质量检测和验收,确保施工质量符合要求。

四、施工工艺步骤1. 土方工程:包括地质勘察、基坑开挖、打桩等,确保地基的稳定性和承载能力。

2. 电线杆安装:根据需要选择合适的电线杆类型和材料,将电线杆放入基坑中,并进行固定和连接。

3. 附件安装:根据实际需要安装横担、绝缘子等附件,并进行连接和固定。

4. 质量检测:在施工过程中进行必要的质量检测,包括材料的检测和电线杆的安装质量检测。

5. 安全措施:施工过程中要加强安全管理,确保施工人员的安全和施工现场的安全。

架空杆路施工规范

架空杆路施工规范

2 杆路工程立杆2.1.1 电杆洞深应符合表的规定,洞深偏差为±50mm。

表2.1.1 电杆洞深表注:1.本表适用于中、轻负荷区通信线路。

重负荷区的杆洞深度应按本表规定值另加100~200mm。

2.12m以上的特种电杆的洞深应按设计文件规定实施。

2.1.2 按设计规定的杆距立杆。

一般情况下,市区杆距为35~40m,郊区杆距为45~50m。

2.1.3 竖立电杆应达到下列标准:1.直线线路的电杆位置应在线路路由的中心线上。

电杆中心线与路由中心线的左右偏差应不大于50mm;电杆本身应上下垂直。

2.角杆应在线路转角点内移。

水泥电杆的内移值为100~150mm,木杆内移值为200~400mm。

因地形限制或装撑木的角杆可不内移。

3.终端杆应向拉线侧倾斜100~200mm。

接杆2.2.1 应按设计规定的长度、方式、方法进行电杆接长。

2.2.2 水泥杆接杆必须采用“等径水泥电杆”叠加接长,两杆间用法兰盘或钢板圈接续。

2.2.3 本杆接杆杆高在12m以下(轻负荷的电杆杆高15m以下)时可采用单接杆;超过12m(轻负荷的电杆杆高15m以上)时应采用品接杆。

2.2.4 木杆接杆应符合下列规定:1.杆身挺直、径差较小、表面无大节疤;2.下节杆的梢径不得小于上节杆的梢径;3.单接杆的下节梢径不得小于上节杆根径的四分之三。

2.2.5 木杆的单接杆、品接杆规格应符合图的要求。

图2.2.5-1 单接杆图图品接杆图杆根装置2.3.1 水泥电杆杆根装置应用混凝土卡盘,以“U”字形抱箍固定。

卡盘、抱箍型号、规格见附录B。

木杆杆根装置应用横木,以4.0mm钢线缠绕固定。

2.3.2 直线杆路电杆杆根装置的位置应符合下列规定:1.一般线路应按设计规定装置,无明显规定时应装在线路的一侧,但相邻杆均设杆根装置时,应交错装设。

2.杆距长度不等时应装在长杆档侧。

2.3.3 角杆、终端杆杆根装置位置应符合下列规定:1.单装置应装在拉线方向的反侧,与拉线方向呈“T”形垂直。

架空线路和杆上设备安装施工工艺标准

架空线路和杆上设备安装施工工艺标准

架空线路及杆上设备安装施工工艺标准1 适用范围本工艺标准适用于10kV及以下架空电力线路的架设及杆上设备安装工程。

2 施工准备2.1 原材料要求2.1.1 所采用的器材、材料均应符合国家现行技术标准规定,并应有产品合格证。

2.1.2 钢筋混凝土电杆:2.1.2.1表面平整光滑,壁厚均匀,无露筋、跑浆等现象。

2.1.2.2放置于地平面检查时,应无纵向裂缝,横向裂缝宽度不应超过0.1mm;预应力混凝土电杆应无纵横裂缝。

2.1.2.3杆身弯曲不应超过杆长的1/1000。

2.1.3 导线:2.1.3.1导线不应有松股、交叉、折叠、断股及破损等缺陷。

裸铝绞线不应有严重腐蚀现象。

2.1.3.2绝缘导线表面应平整、光滑、色泽均匀,绝缘厚度应符合规定,绝缘层应挤包紧密,且易剥离,绝缘线端部应有密封措施。

2.1.3.3 导线最小截面应符合表2.1所示数值。

22.1.4 预制混凝土底盘,卡盘表面不应有蜂窝、露筋、裂缝等缺陷,强度应满足规范规定。

2.1.5 绝缘子:2.1.5.1瓷件与铁件组合无歪斜现象,且组合处压接紧密牢固,铁件镀锌完整良好。

2.1.5.2瓷釉光滑、无裂纹、缺釉斑点、烧痕、气泡或瓷釉烧坏等缺陷。

2.1.5.3高压绝缘子的交流耐压试验结果必须符合施工规范规定。

2.1.6 横担、M型抱铁、U型抱箍,拉线及中导线抱箍,杆顶支座抱箍,拉板、挂板、连板、线夹等应符合规范要求。

2.1.6.1表面应光洁,无裂纹、无毛刺、飞边、砂眼、气泡等缺陷。

2.1.6.2热镀锌,且镀锌良好,无镀锌皮剥落,锈蚀现象。

2.1.7 钢绞线:2.1.7.1不应有松股、扭劲、硬弯、断裂及磨损等缺陷。

2.1.7.2镀锌良好,无锈蚀现象。

2.1.7.3最小截面不应小于25mm2。

2.1.8 镀锌铁丝:不应有死弯、断裂及破损等缺陷;镀锌良好,不应锈蚀;拉线主线用的铁丝直径不应小于4.0mm ,缠绕用的铁丝直径不应小于3.2mm 。

2.1.9 拉线棒:不应有死弯、断裂、砂眼、气泡等缺陷;镀锌良好,不应锈蚀;最小直径不应小于16mm 。

水泥杆线路施工方案

水泥杆线路施工方案

水泥杆线路施工方案一、前期准备工作在进行水泥杆线路施工之前,需要做好充分的前期准备工作。

首先要对施工区域进行勘察,确定线路走向、地形地貌等情况。

根据勘察结果制定施工方案,确定水泥杆的数量和位置。

同时,要准备好所需的施工设备和材料,确保施工的顺利进行。

二、施工流程1. 地基处理在进行水泥杆线路的施工前,首先要对地基进行处理。

根据设计要求和勘察结果,选择合适的地基处理方式。

通常采用挖土、回填、压实等方法,确保地基的承载能力满足要求。

2. 安装水泥杆在地基处理完成后,可以开始安装水泥杆。

首先要确定水泥杆的位置和间距,然后在地基上预留出水泥杆的固定位置。

将水泥杆放入固定位置,然后进行混凝土灌注,确保水泥杆的稳固。

3. 架设线路水泥杆安装完成后,可以开始架设线路。

根据设计要求和线路走向,选择适当的导线和绝缘子,进行线路的架设。

同时,要注意导线的张力和间距,确保线路的安全性和稳定性。

4. 调整和验收线路架设完成后,需要对线路进行调整和验收。

检查线路的安装情况和导线的张力,进行必要的调整。

同时进行线路的绝缘测试和耐压测试,确保线路符合安全要求。

三、施工注意事项在进行水泥杆线路施工过程中,需要注意以下几点: 1. 施工人员要具有相关的资质和经验,熟悉施工要求和操作规程。

2. 施工设备要经过检查和维护,确保设备正常运转。

3. 施工过程中要严格遵守相关的安全规定,确保施工作业安全。

4. 施工现场要保持整洁,避免杂物堆积和安全隐患。

四、总结水泥杆线路施工是一项复杂的工程,需要对施工过程进行细致的规划和管理。

只有做好前期准备工作,严格按照施工流程进行操作,注意施工过程中的细节和注意事项,才能保证施工质量和工期。

希望通过本文的介绍,读者能对水泥杆线路施工有更深入的了解。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

杆线路及光缆接续施工要求和标准
一、电杆及地锚埋深:
(土质软、坚石相对应调整)埋深基本上就是电杆本身的五分之一长,若属坚石或岩层土质,深度比正常要求浅30 地锚:地锚坑深1.420公分。

附图1——1’
5.5米以上,
且吊挂警示棒(牌)。

1—1’图
二、拉线(角拉、人字拉、四方拉、高桩拉等的拉线制作方法及规格基本相同)
拉线的制作方法及规格:拉线一般采用另缠法铁线制作,用2.5—3.0铁丝,上把衬环后缠15公分铁丝,隔3公分,再缠10公分铁丝。

中把衬环后缠15公分铁丝,隔35公分,再缠10公分铁丝,隔5公分,再缠1.6铁丝缠5道包钢线头。

制作完后铁丝上还必须涂防锈漆,拉线需套反光警示棒。

(见附图)
电杆
10m
9m 8m
7m
6m 埋深m 1.8以上
1.6以上
1.4以上
1.3以上
1.2以上
人字拉的拉距(杆至地锚坑外侧)

三、拉线抱箍的安装:角杆拉线抱箍应安装在吊线抱箍下面,单独的人字拉拉线抱箍安装在吊线抱箍下面60公分处,四方拉的拉线抱箍安装(顺拉拉线抱箍安装在吊线抱箍下面20公分处,人字拉拉线抱箍安装在顺拉抱箍下面60公分处)。

四、拉线的定位及角深的测定
要测定拉线的方向和量出拉距确定地锚的出土地点(撑杆的测定与拉线同,只是方向相反)。

角杆拉线方位的测定,可按测量角深的方法进行,其角深的反方向即是拉线的方向,出土位置可按杆高的比例量出拉距(见附图)丈量出OB=OC 和AB=AC 按图意测量即可。

即:OD 为角深。

AO 为拉线方向线,拉距以杆高定。

角杆拉的拉距(杆至地锚坑外侧):
角杆的角深超过10米的必须打双拉。

杆高
6米7米8米
9米拉距 5.3米
6.2米
7米7.9米
杆高6米7米8米9米
拉距
5.1米
6.1米
7.2米
8.2米
五、吊线抱箍、串钉的安装:吊线抱箍一般装在离杆顶25公分处,串钉装杆子最上面眼并且串钉装上单槽挟板后还必须有1公分左右镙干丝在外。

背档、吊档杆、角杆必须安装抱箍,并且夹板均安装在前进方向同左侧,以防后增加吊线,夹板三个螺丝必须全部拧紧。

六、终端、吊线接头的制作及规格:终端均采用另缠终端法制作,衬环后缠15公分铁线,隔3公分再缠10公分铁丝,再用1.6铁线缠5圈包头。

制作完后铁丝上还必须涂防锈漆。

(见附图)
吊线接头必须衬环交叉,两端衬环后缠15公分铁丝,隔3公分再缠10公分铁丝,隔3公分再缠10公分铁丝,后用1.6铁丝缠5圈。

制作完后铁丝上还必须涂防锈漆,吊线接头严禁只用一个夹板,延伸两头各用一个钢卡固定的做法。

(见附图)
七、光缆杆上余留弯和挂钩间距宽度:挂钩一般采用25MM规格,挂钩间隔50公分,靠近杆边应用双股皮线缠扎,光缆接触杆子部位应采用塑料管套封,塑料管长一般50公分长。

详细内容见附图
八、光缆余留支架盘余缆及杆号编写:架空光缆接头盒的相邻两档杆上各装一预留架,余留缆长15米左右,光缆线路终端引上杆上装设预留架,每处预留15米;杆号编写,底漆一律用稀释剂稀释后,涂在干爽的面对公路的电杆一侧,等底漆干后才能在上面号字。

最底下字体离地面需2米高。

移动标志,为天蓝字体,字号为红色字体。

见附图
光缆接头盒应安装在靠近电杆两边,必须固定牢靠。

光缆在可能遭到撞击的局部地段或位置,应采用纵剖硬塑料管或竹管等保护,引上光缆应采用钢管保护,电杆引上钢管需用2付抱箍固定。

九、三线交越作保护:架空光缆距地面及其他建筑物的距离参见下表:
架空光缆与其他建筑物树木的最小净距表
平行时
交越时
名 称垂直净距(米)
备注
垂直净距(米)
备注
街道 4.5
最低缆线至地面
5.5
最低缆线至地面
胡同 4.0同上 5.0
同上
土路 4.5
同上
公路 5.5
同上
铁路7.5
最低缆线距铁轨面
房屋建筑
距脊0.6
距顶1.5
最低缆线距屋俏或屋顶
河流 1.0
最低缆线距最高水位时
最高桅杆顶
市区树木 1.5
最低缆线距树木枝顶郊区树木 1.5
最低缆线距树木枝顶通信线路0.6
一方最高缆线与另一方
最低缆线用户皮线0.6
一方最高缆线与另一方
最低缆线1千伏以下
1.25
一般电力线在上光缆在
下1~10千伏
2.0
一般电力线在上光缆在

20~110千伏
3.0
必须电力线在上,光缆在

电力线
154~220千伏
4.0
必须电力线在上,光缆在
下。
