火力发电厂作业指导书编审制度详细版

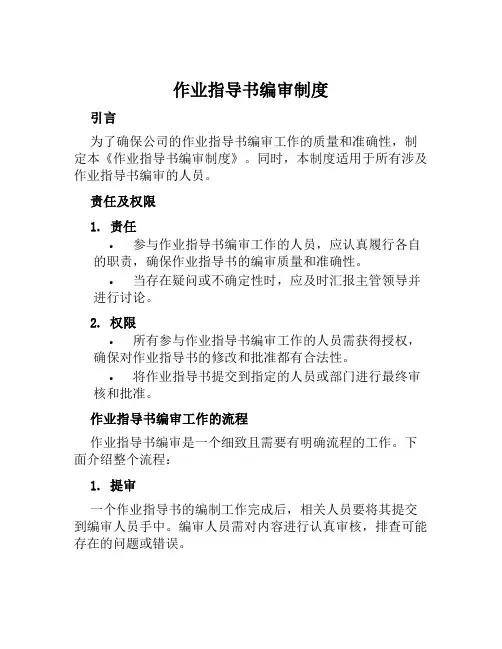

作业指导书编审制度

作业指导书编审制度引言为了确保公司的作业指导书编审工作的质量和准确性,制定本《作业指导书编审制度》。
同时,本制度适用于所有涉及作业指导书编审的人员。
责任及权限1. 责任•参与作业指导书编审工作的人员,应认真履行各自的职责,确保作业指导书的编审质量和准确性。
•当存在疑问或不确定性时,应及时汇报主管领导并进行讨论。
2. 权限•所有参与作业指导书编审工作的人员需获得授权,确保对作业指导书的修改和批准都有合法性。
•将作业指导书提交到指定的人员或部门进行最终审核和批准。
作业指导书编审工作的流程作业指导书编审是一个细致且需要有明确流程的工作。
下面介绍整个流程:1. 提审一个作业指导书的编制工作完成后,相关人员要将其提交到编审人员手中。
编审人员需对内容进行认真审核,排查可能存在的问题或错误。
2. 编辑审核完成后,编审人员对整个作业指导书进行编辑。
即对书中有错误或前后矛盾的内容进行修改,使其符合规范,并确保与公司内部相关政策吻合。
3. 基础资料核对对于涉及到基础资料的作业指导书,在编辑过程中,更应该对其进行核对。
核对后,编审人员还需对其正确性进行确认。
4. 审核确保内容准确无误后,编审人员需要提交作业指导书到指定的人员或部门进行最终审核和批准。
在这个过程中,审核人员须严格遵守相关程序和规定。
编审人员的职责编审人员在作业指导书编审过程中必须要履行的职责如下:1. 确认作业指导书的正确性在收到作业指导书后,编审人员需要对其进行认真的排查,确保其中的内容无错,相互之间不存在不合情理的地方。
2. 对作业指导书的编辑工作进行质量把控编辑作业指导书是一个细致的过程,编审人员需要对每一个参数进行严格的审核,并且保证书中的每一个内容都符合规范。
3. 对作业指导书的最终提交工作进行确认在编辑完成后,编审人员将作业指导书提交到审核人员那里,需要确保其提交的内容符合规范,内容正确无误。
编审人员应具备的能力必须明确,编审人员在这一工作中发挥的作用是十分重要的。
作业指导书编审制度

作业指导书编审制度1.目的:规范作业指导书的编审流程,确保编制时间超前于施工,增强作业指导书内容的科学性、可行性和经济性,提高标准化管理水平。
2.规定编制作业指导书前方案的确定编制前必须由施工单位技术负责人或专业工程师拟定1-2套施工方案,以供讨论参考。
一般或常用方案由施工单位技术负责人或专业工程师组织讨论,安监人员、质检人员等参加讨论确定;特殊、革新及重大方案由专业总工组织,各相关人员及项目部领导参加讨论确定。
作业指导书由专业技术员或专业工程师(施工单位技术负责人)在施工前编写。
安监人员、质检人员、专业工程师及预算人员对作业指导书相关内容进行审核。
作业指导书必须有项目部总工或生产经理批准才能执行。
作业指导书的编写格式、内容要求严格执行公司程序文件的规定。
作业指导书必须在施工前结束审批程序。
作业指导书完成后由资料员进行存档发放。
技术人员按作业指导书的内容监督指导施工,发现差异、遗漏情况及时对其进行补充、修改、完善,为施工总结提供详细资料。
3.内容工程(系统或设备)概况及工程量将该作业指导书适用的工程项目(系统或设备)概况作一简介,必要时可用简图表达。
工程量应统计完整,如项目较多,可列出工程量一览表。
作业指导书编制依据已批准的施工图和设计变更及设备出厂的技术文件。
已批准的施工组织总设计和专业设计。
合同规定采用的规程规范等。
工程施工装备和现场条件。
类似工程的施工经验、专题报告等可作为参考资料。
所有依据的文件必须是体系内的有效文件。
依据中要注明依据文件的名称、文号或编码等。
作业前必须具备的条件和应做的准备必须具备的条件包括:人员、机械、物资及内外环境必须达到的条件。
应作好的准备:是实施者在正式实施前应做的工作,包括技术服务的内容、安全措施的实施、人员的调配、机械、设备、材料的准备方案等。
参加作业人员的资格和要求应说明参加该项目作业的人员配置及法定的资格要求(如检验、试验人员、特殊作业人员等)。
所需工机具和仪器仪表的规格及精度应根据工程需要, 针对必须能满足安全生产和施工进度的要求,以确保产品质量、降低工程成本为出发点,选定合适的施工机具和仪器仪表,标明规格及精度。
2024年火力发电厂作业指导书编审制度

2024年火力发电厂作业指导书编审制度2024年火力发电厂作业指导书编审制度(Draft)第一章总则第一条为规范火力发电厂作业指导书的编审工作,提高其质量和可操作性,制定本制度。
第二条本制度适用于2024年火力发电厂作业指导书编审工作。
第三条火力发电厂作业指导书编审工作应遵循科学性、合理性、可操作性、可持续性的原则,保证指导书的有效性和实用性。
第四条火力发电厂作业指导书的编审工作由专门的编审小组负责,编审小组成员由相关部门和专业人员组成。
第二章编审程序第五条火力发电厂作业指导书的编审包括初稿编审、定稿编审和终稿编审三个阶段。
第六条初稿编审是指初步审核指导书的内容、结构、格式等,确保其基本完整和正确。
第七条定稿编审是指对初稿编审意见进行整理和汇总,并针对性地提出修改建议和意见。
第八条终稿编审是指对定稿编审意见的落实和整理,确保指导书的整体质量。
第九条火力发电厂作业指导书的编审应由专门的编审小组负责,小组成员应对指导书内容具有一定的专业性和经验。
第十条编审小组应按照编审程序,对火力发电厂作业指导书进行全面、深入的审核,确保指导书内容准确、规范。
第三章编审要求第十一条火力发电厂作业指导书的编审应符合以下要求:(一)内容准确性:指导书应准确反映火力发电厂的实际操作流程和要求,确保操作人员进行实际操作时无误导性。
(二)规范性:指导书应遵循相关的行业标准和技术规范,结构合理、条理清晰、语言简练。
(三)可操作性:指导书应具有实际操作指导性,能够清晰地告知操作人员应如何执行具体的操作步骤。
(四)可持续性:指导书应考虑未来发展和技术更新的可能性,避免过度依赖特定的设备或技术。
第四章编审责任第十二条编审小组负责对火力发电厂作业指导书的编审工作进行组织、协调和落实。
第十三条编审小组负责对指导书内容的准确性、规范性、可操作性和可持续性进行评估和审核。
第十四条编审小组成员应按照编审要求,对指导书内容进行全面、深入的审核,并提出修改建议和意见。
火力发电厂作业指导书编审制度

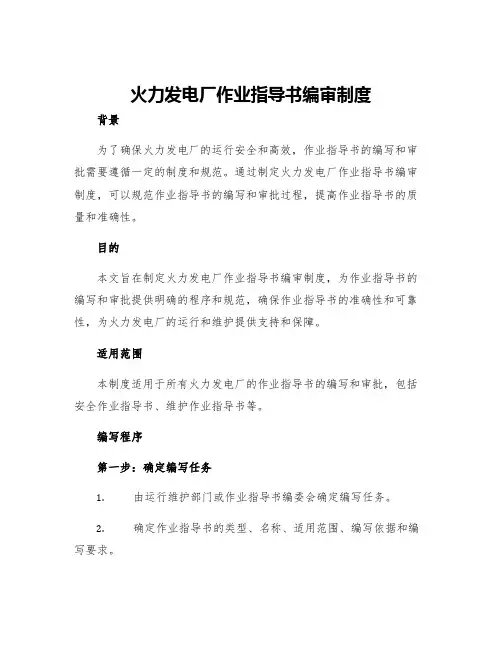

火力发电厂作业指导书编审制度背景为了确保火力发电厂的运行安全和高效,作业指导书的编写和审批需要遵循一定的制度和规范。
通过制定火力发电厂作业指导书编审制度,可以规范作业指导书的编写和审批过程,提高作业指导书的质量和准确性。
目的本文旨在制定火力发电厂作业指导书编审制度,为作业指导书的编写和审批提供明确的程序和规范,确保作业指导书的准确性和可靠性,为火力发电厂的运行和维护提供支持和保障。
适用范围本制度适用于所有火力发电厂的作业指导书的编写和审批,包括安全作业指导书、维护作业指导书等。
编写程序第一步:确定编写任务1.由运行维护部门或作业指导书编委会确定编写任务。
2.确定作业指导书的类型、名称、适用范围、编写依据和编写要求。
第二步:编写作业指导书1.由指定的编写人员根据相应的规范和标准编写作业指导书。
2.编写人员必须具备相应的专业知识和经验。
3.作业指导书必须包含作业内容、注意事项、安全措施和操作方法等内容。
4.作业指导书必须经过严格的审核和校对。
第三步:审批作业指导书1.由作业指导书编委会组织审批。
2.作业指导书编委会成员必须具备相应的专业知识和经验。
3.作业指导书必须按规定的审批程序进行审批。
4.审批结果必须经过正式记录和归档。
编审要求编审原则1.作业指导书的编写必须根据相应的规范和标准进行,确保作业指导书的准确性和可靠性。
2.作业指导书必须严格遵守国家有关法律法规和安全生产规定。
3.作业指导书必须符合火力发电厂的实际情况和操作要求。
4.作业指导书必须满足作业流程的要求并适应操作人员的操作习惯。
编审内容1.作业指导书应包含作业内容、注意事项、安全措施和操作方法等内容。
2.作业指导书的编写必须满足文字简洁、结构合理、图示明确、易于懂解等要求。
3.作业指导书必须有相应的检查、测试和验证等程序来保证其可靠性和有效性。
4.作业指导书必须经过严格的审核、审批和校对程序。
编审流程1.作业指导书编写人员根据相应的规范和标准编写作业指导书。
火力发电厂作业指导书编审制度通用版

管理制度编号:YTO-FS-PD535火力发电厂作业指导书编审制度通用版In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers.标准/ 权威/ 规范/ 实用Authoritative And Practical Standards火力发电厂作业指导书编审制度通用版使用提示:本管理制度文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。
文件下载后可定制修改,请根据实际需要进行调整和使用。
1目的规范作业指导书的编审流程,增强作业指导书内容的科学性、可行性。
2 适用范围适用于公司承建项目的所有作业指导书的编制、审核、批准和出版发行。
3 管理职责3.1 总工程师或主管副总工程师负责审批a类作业指导书,并监督执行。
3.2 工程技术部负责审核和报批工作a类作业指导书,并监督执行。
3.3 安全监察部负责审核a类作业指导书的安全技术措施、文明施工措施、环境保护措施以及事故应急救援预案。
3.4项目经理部负责制定本项目的《作业指导书编制计划》并组织实施,负责及时按要求报审a类作业指导书,审批b类作业指导书。
4 工作程序4.1 作业指导书的分类4.1.1 a类:重大施工项目的作业指导书⑴深基坑工程(5M以上)⑵特殊地基处理工程⑶汽轮机基础工程⑷大体积砼工程⑸大跨度结构工程(大于30M)⑹大型预应力结构工程⑺大型防水工程(100M3以上水池工程、地下室等)⑻大面积拆除工程⑼大型爆破工程⑽烟囱工程⑾大型机械设备的安装拆卸作业⑿大件设备的装卸运输作业⒀汽包吊装⒁发电机定子吊装⒂发电机穿转子⒂主变压器吊装⒃厂用电受电⒄锅炉化学清洗技术⒅蒸汽吹管⒆锅炉整体水压试验⒇“四新”应用技术方案(21)其它特殊工程4.1.2 b类:为一般作业指导书,除A类以外的所有施工项目的作业指导书。
火力发电厂作业指导书编审制度范文

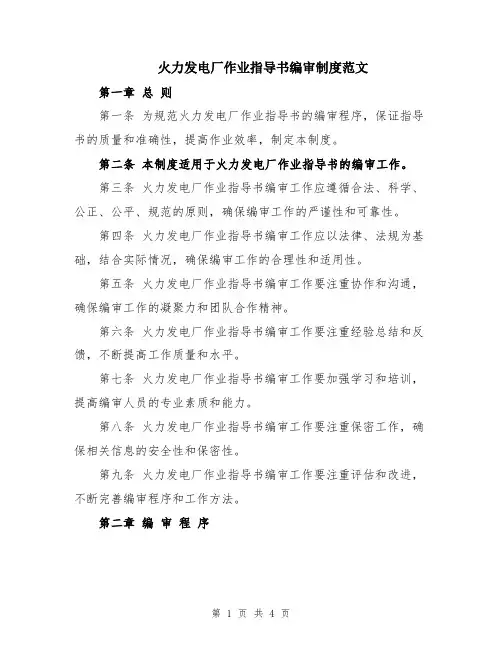

火力发电厂作业指导书编审制度范文第一章总则第一条为规范火力发电厂作业指导书的编审程序,保证指导书的质量和准确性,提高作业效率,制定本制度。
第二条本制度适用于火力发电厂作业指导书的编审工作。
第三条火力发电厂作业指导书编审工作应遵循合法、科学、公正、公平、规范的原则,确保编审工作的严谨性和可靠性。
第四条火力发电厂作业指导书编审工作应以法律、法规为基础,结合实际情况,确保编审工作的合理性和适用性。
第五条火力发电厂作业指导书编审工作要注重协作和沟通,确保编审工作的凝聚力和团队合作精神。
第六条火力发电厂作业指导书编审工作要注重经验总结和反馈,不断提高工作质量和水平。
第七条火力发电厂作业指导书编审工作要加强学习和培训,提高编审人员的专业素质和能力。
第八条火力发电厂作业指导书编审工作要注重保密工作,确保相关信息的安全性和保密性。
第九条火力发电厂作业指导书编审工作要注重评估和改进,不断完善编审程序和工作方法。
第二章编审程序第十条火力发电厂作业指导书的编审程序包括:组织编审、编审文件的审查、编审意见的汇总、编审结果的确认和编审报告的编写等环节。
第十一条组织编审:由指定的编审负责人牵头,组织编审小组成员进行作业指导书的编审工作。
编审小组成员包括技术人员、工程师、操作人员等相关人员。
第十二条编审文件的审查:对作业指导书的内容进行逐条逐段的审查,检查是否符合相关法规和规定,是否存在逻辑错误、表述不清等问题。
第十三条编审意见的汇总:编审人员根据对作业指导书的审查结果,提出意见和建议,并进行汇总整理。
第十四条编审结果的确认:编审负责人组织编审小组对编审意见进行讨论和确认,确保编审结果的准确性和可靠性。
第十五条编审报告的编写:编审负责人根据编审结果,编写编审报告,记录编审过程和结果,并提出相关建议。
第三章编审原则第十六条火力发电厂作业指导书的编审工作应坚持科学性和实用性原则,确保指导书的准确和有效。
第十七条火力发电厂作业指导书的编审工作应坚持逻辑性和连贯性原则,确保指导书的条理清晰和表述准确。
火力发电厂作业指导书编审制度模板

火力发电厂作业引导书编审制度模板一、制度目的本制度旨在规范火力发电厂作业引导书的编审工作,确保引导书的准确性、完整性和可操作性,提升火力发电厂作业引导书的质量,保障企业生产安全和效率。
二、适用范围本制度适用于企业内全部参加火力发电厂作业引导书编审工作的人员。
三、术语定义1.火力发电厂作业引导书:指对火力发电厂各类作业过程中的流程、步骤、操作规范等进行认真说明的文档。
2.规章制度:指企业内部订立的对行为规范、程序和要求进行明确规定的文件。
四、编审程序4.1 引导书编审申请1.编审人员在编审引导书之前,需要向职能部门提交编审申请,明确所编审的引导书名称、版本和编审的目的。
2.职能部门依据申请的内容,审核引导书编审的合理性和必需性,决议是否批准编审。
4.2 编审准备1.被编审的引导书在编审前需要进行初步审核,确保内容的准确性、完整性和可操作性。
2.编审人员需提前研读相关法律法规、技术标准和企业规章制度,确保编审工作能够符合要求。
4.3 编审执行1.编审人员依据火力发电厂作业引导书编审要求进行逐条逐项的审查。
2.编审人员对引导书的条文、图表、关联资料等进行核对,确保信息全都、清楚明白。
3.对于存在问题的条款或部分,编审人员需提出修改看法,并说明修改理由,并将看法整理成正式的编审报告。
4.4 编审报告提交与汇总1.编审人员需将编审报告及时提交给职能部门,确保报告的准确性和及时性。
2.职能部门将各个审核人员的编审报告进行汇总,并提出综合的评价和建议。
4.5 编审结果反馈1.职能部门将编审结果和建议反馈给引导书的编写人员,与其协商进行修改。
2.编写人员依据职能部门的反馈,对引导书进行修改,修改后的版本需重新提交给职能部门进行再次审查。
4.6 审查和批准1.职能部门依据最终的编审结果和修改看法,进行审查和批准。
2.批准后的引导书需进行归档,并在企业内进行发布。
五、管理标准和考核标准5.1 管理标准1.严格依照编审程序进行作业引导书编审工作,确保每个环节依照要求进行操作。
作业指导书编审制度

作业指导书编审制度 Updated by Jack on December 25,2020 at 10:00 am作业指导书编审制度1.目的:规范作业指导书的编审流程,确保编制时间超前于施工,增强作业指导书内容的科学性、可行性和经济性,提高标准化管理水平。
2.规定编制作业指导书前方案的确定编制前必须由施工单位技术负责人或专业工程师拟定1-2套施工方案,以供讨论参考。
一般或常用方案由施工单位技术负责人或专业工程师组织讨论,安监人员、质检人员等参加讨论确定;特殊、革新及重大方案由专业总工组织,各相关人员及项目部领导参加讨论确定。
作业指导书由专业技术员或专业工程师(施工单位技术负责人)在施工前编写。
安监人员、质检人员、专业工程师及预算人员对作业指导书相关内容进行审核。
作业指导书必须有项目部总工或生产经理批准才能执行。
作业指导书的编写格式、内容要求严格执行公司程序文件的规定。
作业指导书必须在施工前结束审批程序。
作业指导书完成后由资料员进行存档发放。
技术人员按作业指导书的内容监督指导施工,发现差异、遗漏情况及时对其进行补充、修改、完善,为施工总结提供详细资料。
3.内容工程(系统或设备)概况及工程量将该作业指导书适用的工程项目(系统或设备)概况作一简介,必要时可用简图表达。
工程量应统计完整,如项目较多,可列出工程量一览表。
作业指导书编制依据已批准的施工图和设计变更及设备出厂的技术文件。
已批准的施工组织总设计和专业设计。
合同规定采用的规程规范等。
工程施工装备和现场条件。
类似工程的施工经验、专题报告等可作为参考资料。
所有依据的文件必须是体系内的有效文件。
依据中要注明依据文件的名称、文号或编码等。
作业前必须具备的条件和应做的准备必须具备的条件包括:人员、机械、物资及内外环境必须达到的条件。
应作好的准备:是实施者在正式实施前应做的工作,包括技术服务的内容、安全措施的实施、人员的调配、机械、设备、材料的准备方案等。
参加作业人员的资格和要求应说明参加该项目作业的人员配置及法定的资格要求(如检验、试验人员、特殊作业人员等)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:GD/FS-2604
(管理制度范本系列)
火力发电厂作业指导书编
审制度详细版
The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.
编辑:_________________
单位:_________________
日期:_________________
火力发电厂作业指导书编审制度详
细版
提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
1目的
规范作业指导书的编审流程,增强作业指导书内容的科学性、可行性。
2 适用范围
适用于公司承建项目的所有作业指导书的编制、审核、批准和出版发行。
3 管理职责
3.1 总工程师或主管副总工程师负责审批a类作业指导书,并监督执行。
3.2 工程技术部负责审核和报批工作a类作业指导书,并监督执行。
3.3 安全监察部负责审核a类作业指导书的安全技术措施、文明施工措施、环境保护措施以及事故应急救援预案。
3.4项目经理部负责制定本项目的《作业指导书编制计划》并组织实施,负责及时按要求报审a类作业指导书,审批b类作业指导书。
4 工作程序
4.1 作业指导书的分类
4.1.1 a类:重大施工项目的作业指导书
⑴深基坑工程(5M以上)
⑵特殊地基处理工程
⑶汽轮机基础工程
⑷大体积砼工程
⑸大跨度结构工程(大于30M)
⑹大型预应力结构工程
⑺大型防水工程(100M3以上水池工程、地下室等)
⑻大面积拆除工程
⑼大型爆破工程
⑽烟囱工程
⑾大型机械设备的安装拆卸作业
⑿大件设备的装卸运输作业
⒀汽包吊装
⒁发电机定子吊装
⒂发电机穿转子
⒂主变压器吊装
⒃厂用电受电
⒄锅炉化学清洗技术
⒅蒸汽吹管
⒆锅炉整体水压试验
⒇“四新”应用技术方案
(21)其它特殊工程
4.1.2 b类:为一般作业指导书,除A类以外的所有施工项目的作业指导书。
4.2 项目经理部根据施工合同/协议和施工组织设计,及时按要求组织制定本项目的《作业指导书编制计划》,并经项目经理审批后上报工程技术部备案。
4.3项目经理部按《作业指导书编制计划》要求积极组织编制各类作业指导书。
4.4 作业指导书编制完毕后必须严格按审批权限的规定送责任部门审批。
4.5作业指导书批准后由项目经理部出版发行,并严格受控。
原始文件应按要求及时归档管理。
4.6项目经理部必须在施工前结束作业指导书的
审批程序,技术人员必须在施工前向作业人员进行安全技术交底并保存交底记录,负责按作业指导书的内容监督和指导施工,发现差异、遗漏情况及时对其进行补充、修改、完善,为施工总结提供最终版本。
4.7编审管理流程:见附录1
4.8编制规范:作业指导书的格式、内容及要求见附录2。
5 相关文件
《作业指导书编制计划》
可在这里输入个人/品牌名/地点
Personal / Brand Name / Location Can Be Entered Here。
