公路工程施工组织设计方案范本一、项目概况1.项目名称:2.项目地点:3.工程规模:4.施工周期:5.主要工程内容:二、工作目标和要求1.施工目标:2.施工要求:3.工期要求:三、施工组织机构及职责划分1.施工总承包单位:2.项目经理:3.工程总监:4.施工队伍组建:四、各专业施工组织1.土方工程:-土方开挖工程:-土方回填工程:2.路基工程:-路基平整工程:-路基加固工程:3.路面工程:-路面基层工程:-路面面层工程:4.桥涵工程:-桥梁基础工程:-桥面铺装工程:5.交通标志标线工程:-交通标志工程:-道路标线工程:五、施工设备及机械安排1.施工设备清单:2.大型机械使用计划:3.施工机械维护及检修:六、施工安全管理措施1.安全交底:2.施工现场安全管制:3.施工作业安全保障:七、施工进度计划1.总进度计划:2.各专业施工进度安排:八、施工质量控制1.质量监督组织:2.施工质量检查:3.质量问题处理:九、环境保护措施1.施工环境保护计划:2.建设施工废弃物处理:3.施工噪音污染防治:十、施工费用预算及控制1.施工费用预算:2.施工费用控制:以上是一份公路工程施工组织设计方案的范本,实际的设计方案需要根据具体的项目情况进行调整和完善。

要注意的是,施工组织设计方案是施工工作的总体规划和指导,对于确保施工项目的顺利进行和保证施工质量起着关键作用,因此需要仔细细化各项内容,并按照规范和要求进行实施。

滨河路工程专项施工方案

滨河路工程专项施工方案

南腊河新区道路工程(曼研桥下游)2#滨河路工程专项施工方案编制:审核:审批:编制单位:江西银鹰建设工程有限公司编制日期: 2016年7月1日目录第一章编制原则及编制依据第二章总体施工组织布置及规划第三章主要工程项目的施工方案、方法与技术措施第四章安全与防护措施第五章其它应说明事项(雨季施工技术措施)第一章编制原则及编制依据一、编制原则1、本施工组织设计本着遵循我公司“树立精品意识,从难从严管理,建造优质工程,用户放心满意”的质量方针及企业精神,结合本工程的设计范围、工程性质、特点、规模和各种客观条件,进行科学合理的施工部署。

2、积极响应施工,围绕工期、质量,优选施工方案。

3、施工组织设计严格按照国家颁布的实施性建设工程施工质量验收系列规范进行编制,确保本工程达到国家质量标准。

4、针对本工程的特点,科学合理的进行施工进度安排,确保合同目标的实现。

5、尊重科学,实事求是,推动施工技术进步,实施“施工管理”,积极推广应用新技术。

6、认真优选施工方案,合理利用现有资源,统筹兼顾,实现方案的科学性、实用性和可操作性。

7、以高速、优质、低耗、文明、安全为施工目标。

二、编制依据1、《勐腊县南腊河滨水景观综合开发建设项目南腊河新城区段(曼研桥下游)道路工程2#滨河路施工图设计》(2014W174-CS00HD0401),(北京市市政工程设计研究总院有限公司);2、《勐腊县南腊河滨水景观综合开发建设项目(新城段一期)滨河路道路、排水、交通、给水、电力(全一册)》(左岸),(昆明官房建筑设计有限公司);3、《勐腊县南腊河滨水景观综合开发建设项目指挥部(腊滨指发【2015】15号)》4、现场勘测调查的相关资料4、相关的技术规范及规程有:(1)《地基与基础工程施工质量验收规范》(GB50202-2002);(2)《给水排水工程管道结构设计规范》(GB50332-2002);(3)《给水排水管道工程施工及验收规范》(GB50268-2008);(4)《给水排水构筑物工程施工及验收规范》(GB 50141-2008);(5)《市政给水管道工程及附属设施》(GTBJ-1039);(6)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(7)《云南省市政基础设施工程质量优良等级评定标准》(DBJ 53T-37-2011);(8)《建设工程监理规范》(GB50319-2013);(9)《云南省市政工程消耗量定额》;(10)《建筑工程安全管理条例》;(11)《安全生产法》;(12)《市政道路工程质量检验评定标准》(CJJ1-906)。

道路工程施工组织设计方案(3篇)

道路工程施工组织设计方案(3篇)

第1篇一、工程概况本工程为某城市主干道改造工程,全长5公里,起点位于市中心,终点至城市郊外。

主要施工内容包括道路路基、路面、排水、照明、交通设施等。

工程总投资约为2亿元,预计工期为18个月。

二、施工组织设计原则1. 安全第一,预防为主,确保施工安全。

2. 质量为本,追求卓越,确保工程质量。

3. 合理组织,高效施工,确保工程进度。

4. 绿色环保,文明施工,减少对环境的影响。

三、施工组织架构1. 成立项目指挥部,负责工程的整体规划、组织协调和监督。

2. 成立施工项目部,负责具体施工组织、技术指导和现场管理。

3. 施工项目部下设路基、路面、排水、照明、交通设施等施工小组。

四、施工进度计划1. 施工准备阶段(1个月):完成施工图纸会审、技术交底、施工方案编制、人员培训、设备调试等工作。

2. 路基施工阶段(6个月):进行路基土方开挖、填筑、压实等工作。

3. 路面施工阶段(6个月):进行路面基层、沥青混凝土面层施工。

4. 排水、照明、交通设施施工阶段(4个月):进行排水管道、照明设施、交通设施的安装和调试。

5. 工程收尾阶段(2个月):进行工程验收、资料整理、工程总结等工作。

五、施工技术措施1. 路基施工:采用分层填筑、压实度检测,确保路基稳定性。

2. 路面施工:采用沥青混凝土摊铺机、压路机等设备进行路面施工,确保路面平整度。

3. 排水施工:采用管道铺设、检查井施工等技术,确保排水畅通。

4. 照明施工:采用LED路灯、电缆铺设等技术,确保照明效果。

5. 交通设施施工:采用交通标志、标线、隔离栏等设施,确保交通安全。

六、质量控制措施1. 严格按照施工规范和质量标准进行施工,确保工程质量。

2. 加强原材料、半成品、成品的质量检验,杜绝不合格产品进入施工现场。

3. 定期进行工程质量检查,发现问题及时整改。

4. 建立工程质量责任制度,明确各岗位责任。

七、安全文明施工措施1. 严格执行安全操作规程,加强安全教育培训,提高施工人员安全意识。

某河道整治工程施工组织设计方案

某河道整治工程施工组织设计方案

某河道整治工程施工组织设计方案一、项目概述河道整治工程位于市区,主要任务是对河道进行整治、清淤、加固和绿化等工作,以提高河道的防洪能力、水质环境和景观效果。

二、施工组织方案1.组织架构施工队伍将由项目经理、工程师、技术员、机械操作员、安全员和劳务人员等构成。

项目经理负责全面协调和管理施工工作,工程师负责技术指导和施工监督,技术员负责测量和记录,机械操作员负责机械设备操作,安全员负责安全管理,劳务人员负责施工劳动。

2.设备准备根据工程的需要,组织采购并准备挖掘机、装载机、运输车辆、护坡材料等必要设备和物资。

3.工期计划根据项目的要求,制定详细的工期计划,明确施工的起止日期、各个工程节点和关键路径,保证施工进度合理和按时完成。

4.施工方案(1)河道整治工作:根据设计要求,采取机械挖掘和人工清淤相结合的方法进行河道清淤工作。

先利用挖掘机进行主要淤泥的清理,然后再进行人工收尾清理。

根据需要,进行必要的加固和修复工作,保证整个河道的规划和建设目标达到设计要求。

(2)护坡工作:根据河道的地形地貌情况,在河道两岸进行必要的护坡处理,以保护河道的稳定和防止水土流失。

采用土石方填筑和植物绿化相结合的方法进行护坡工作,并进行必要的排水措施,确保护坡工程的质量和稳定性。

(3)绿化工作:在河道整治工程中,进行必要的绿化工作,种植适宜的绿化植物,增加河道的生态环境和景观效果。

根据设计要求,合理选用草坪、花卉和乔木进行绿化植栽,进行必要的养护和管理,确保绿化工程的效果和质量。

5.安全管理施工过程中,要建立健全的安全管理制度,加强对施工现场的安全监督和管理。

制定详细的安全操作规范,对施工人员进行安全教育和培训,保证施工作业和操作人员的安全。

6.环保措施施工过程中,要按照相关环境保护要求进行施工,做好噪音、粉尘和废弃物的控制和处理工作。

严禁乱倒垃圾和污染水环境,确保施工过程对环境的影响最小化。

7.质量控制施工过程中,要严格按照设计要求和工程规范进行施工,保证工程质量。

滨河晓月桥梁公路工程施工组织设计方案

滨河晓月桥梁公路工程施工组织设计方案
-2-
开挖基础采用挖掘机,人工配合。在基础开挖之前通知监理工程 师,测量基础平面位臵和现有地面标高。最终的开挖深度要依设计期间 所进行的钻探和土工试验,并结合基础开挖的实际地质资料来确定。所 有基础挖方都应始终保持良好的排水,在基础的整个施工期间都不致遭 受水的危害。当基坑开挖至离基底 0.3-0.5m 时,采用人工凿除,避免 基地承载力受损。 (2)基底检验 基坑开挖完毕,请监理工程师到现场监督检查,并做地基承载力试 验,将检验情况填写基坑检验表,若地基承载力满足不了设计要求,应及 时报请监理工程师,并提出相应的处理方案,批准后,进行基础施工。 (3)钻孔灌注桩基础、圆柱墩 1)施工准备 a. 安全、技术交底工作:针对本合同段钻孔灌注桩深度深、直径 大、穿越砂层厚等特点,施工前将钻孔灌注桩的施工工艺、质量控制要 点及所要达到的标准、所处地段的地质情况、施工安全注意事项等及时 向施工班组进行交底,使每一位操作工撑握应知应会知识。保证施工质 量和安全。 b.场地平整与管线保护:施工前对现场进行调查,了解地下管线、 电缆等埋设情况,排除地下各种有碍钻孔桩施工作业的障碍物,对可能 受到施工影响的地下管线,及时向监理工程师及相关部门汇报,并采取 措施迁移与保护。 c.放样定位:根据业主交付的中心桩位臵及测量资料,进行检查核 对,测定墩、台中线和标定钻孔桩中心位臵,补加护桩,并增设水准 点。软土地段先加固地基后再搭设钻机,根据施工进度及工程量安排人 工、材料、机具,分批分期进场。
施工组织设计

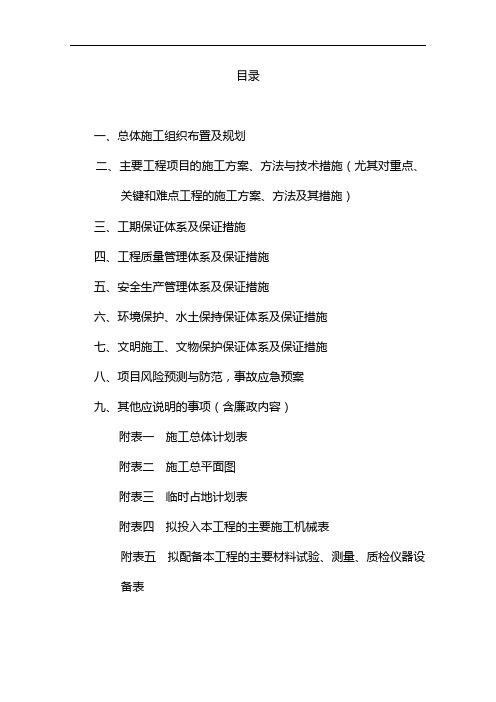

第一章
ห้องสมุดไป่ตู้
总体施工组织布臵及规划
一、编制依据 1、交通部 2009 年版《公路工程国内招标文件范本》。 2、交通部颁发的公路施工技术规范、质量检验标准及验收办法。 3、业主单位提供的工程施工的招标文件、施工设计图纸。 4 、国家的法律、法规及地方有关施工安全、工地保证、人员健 康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定 和技术要求。 5、我单位多年的施工经验,现有较为完备的技术设备和施工能力 等。 二、编制原则 1、在实事求是的基础上,以科学合理,技术工艺先进可行而又经 济适用为原则,认真研读招标文件,严格遵照招标文件对本工程有关质 量、工期、安全、环保等要求,结合工程实际进行编制。 2、遵循招标招标文件各项条款要求,全面响应招标文件,认真贯 彻招标文件的指示和要求。 3 、实施项目法施工的管理模式,通过对技术、方案、劳务、设 备、材料、资金、信息、时间与空间条件的优化处臵,实现工期、成 本、质量及不社会信誉的预期目标效果。 4、按照投标安排工期比招标文件规定工期略提前的原则,编制总 体施工计划,并以此为前提配备劳动力、材料和机械设备。 5、坚持专业化组织施工的原则,安排具有丰富的桥梁工程施工经 验的专业队伍承担。

道路工程施工组织设计范本(3篇)

道路工程施工组织设计范本(3篇)

第1篇一、工程概况本道路工程位于我国某市,全长5公里,路基宽度40米,双向六车道,设计时速60公里/小时。

道路沿线地形起伏较大,需跨越一条河流,工程内容包括路基、路面、桥梁、排水、照明、交通工程等。

二、施工部署及现场总平面布置1. 施工部署(1)成立项目组织管理机构,明确各部门职责。

(2)制定施工进度计划,确保工程按期完成。

(3)加强施工过程中的质量、安全、环保管理。

(4)做好施工人员培训和技术交底工作。

2. 现场总平面布置(1)施工区域划分:将施工现场划分为路基、桥梁、路面、排水、照明、交通工程等区域。

(2)施工场地布置:合理规划施工场地,确保施工顺利进行。

(3)临时设施布置:设置办公区、生活区、材料堆场、仓库、施工道路等临时设施。

三、施工方案及技术措施1. 路基施工(1)施工准备:做好路基施工前的测量、放样、土方调配等工作。

(2)施工方法:采用分层填筑、压实、排水、防护等施工方法。

(3)质量控制:严格控制路基压实度、平整度、高程等指标。

2. 桥梁施工(1)施工准备:做好桥梁施工前的测量、放样、材料准备等工作。

(2)施工方法:采用现浇梁、预制梁、装配式梁等施工方法。

(3)质量控制:严格控制桥梁结构尺寸、混凝土强度、钢筋间距等指标。

3. 路面施工(1)施工准备:做好路面施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用沥青混凝土、水泥混凝土等路面施工方法。

(3)质量控制:严格控制路面平整度、厚度、强度等指标。

4. 排水施工(1)施工准备:做好排水施工前的测量、放样、材料准备等工作。

(2)施工方法:采用雨水井、排水沟、暗涵等排水设施施工方法。

(3)质量控制:严格控制排水设施的尺寸、位置、坡度等指标。

5. 照明施工(1)施工准备:做好照明施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用路灯、高杆灯等照明设施施工方法。

(3)质量控制:严格控制照明设施的安装位置、高度、亮度等指标。

6. 交通工程施工(1)施工准备:做好交通工程施工前的材料准备、施工机械准备等工作。

道路工程施工组织设计(完整版)

道路工程施工组织设计(完整版)一、项目概述本道路工程施工组织设计文件旨在详细说明道路工程的施工组织安排和实施方案,确保施工过程顺利进行。

二、施工组织安排2.1 施工组织结构施工组织的主要职责包括项目管理、质量控制、安全管理等。

本工程设计了明确的施工组织结构,确保各职责得到有效执行。

2.2 人员配备根据施工需要,设计了合理的人员配备方案。

包括施工队长、工程师、技术员等,以确保施工质量和进度。

2.3 施工设备根据道路工程的具体要求,选择了适当的施工设备,并规定了设备的使用方法和维护保养要求。

三、施工方案3.1 施工工序安排根据工程的实际情况,制定了详细的施工工序安排,包括路基处理、路面施工、交通标线等。

3.2 施工方法和技术根据道路工程的要求,综合考虑施工效率和质量,设计了合理的施工方法和技术,包括土方开挖、路基填筑等。

3.3 安全保障措施在施工过程中,重视安全问题,并采取了相应的安全保障措施,包括安全教育、防护设施等,以确保施工人员的安全。

四、质量控制4.1 施工质量标准明确了道路工程的施工质量标准,并要求施工过程中进行严格的质量控制,确保工程质量达到要求。

4.2 质量检查与验收根据施工进度和质量要求,设计了定期的质量检查和最终的工程验收,并记录相关的检查报告和验收文件。

五、进度计划5.1 施工进度安排根据道路工程的工期要求,设计了合理的施工进度安排,包括工作任务、时间节点等。

5.2 进度控制对施工进度进行实时监控和控制,及时发现和解决进度偏差,确保施工进度按计划进行。

六、费用控制6.1 预算安排根据道路工程的具体要求,制定了详细的施工费用预算,包括人力费用、材料费用等。

6.2 节约措施在施工过程中,提出相应的节约措施,包括优化施工方案、合理使用材料等,以控制施工费用。

以上是本道路工程施工组织设计文件的概要内容,详细说明了施工组织安排、施工方案、质量控制、进度计划和费用控制等方面。

在实施过程中,需要严格按照本设计文件的要求进行操作,以确保道路工程的顺利进行。

滨河街渡天路段道路新建工程(二标段)施工组织设计

滨河街渡天路段道路新建工程(二标段)施工组织设计目录一、编制说明二、施工方案三、质量管理四、工期及进度管理五、项目组织机构及人员六、施工总体部署及资源配备计划七、安全管理体系与措施八、文明施工及环境保护管理体系与措施九、雨季施工措施十、突发事件应急预案十一、与相关单位的协作配合十二、保修承诺及成品保护措施一、编制说明(一)编制依据1、**市滨河街(渡口—天成路)道路新建工程(二标段)施工招标文件及施工图纸;2、**市滨河街(渡口—天成路)道路新建工程(二标段)工程施工图纸;3、相关设计规范、施工规范、验收标准,国家有关法律、法规及规定。

具体如下:《城市道路设计规范》(CJJ37-2012)《城市道路路基设计规范》(CJJ194-2013)《城镇道路路面设计规范》(CJJ169-2012)《城市道路路线设计规范》(CJJ193-2012)《城镇道路工程施工与质量验收规范》(CJJ1-2008)《城市道路交叉口设计规范》(CJJ152-2010)《城市工程管线综合规划规范》(GB 50289-98)《室外排水设计规范》(GB 50014-2006)《给水排水管道工程施工及验收规范》(GB 50268-2008)《市政给水管道工程及附属设施》 (07MS101)《混凝土和钢筋混凝土排水管道》(GB/T11836-2009)《公路沥青路面设计规范》JTG D50-2006《公路沥青路面施工技术规范》 JTG F40-2004《公路工程沥青及沥青混合料试验规程》JTJ 052-2000《给水排水管道工程施工及验收规范》 GB50268-2008《给水排水工程管道设计规范》GB50332-2002《城市道路照明设计标准》(CJJ45-2015)《供配电系统设计规范》(GB50052-2009)《低压配电设计规范》(GB50054-2011)《电力工程电缆设计规范》(GB50217-2007)《工程测量规范》 (GB50026-2007)《建筑机械使用安全技术规程》 (JGJ33-2012)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》 (JGJ59-2011)其他相应的现行的国家施工及验收规范、质量检验评定标准。

滨江大道道路工程二标施工组织设计【精选】

施工组织设计目录第一章工程概况及综合说明1.1工程概况1.2综合说明1.2.1编制依据1.2.3编制内容1.2.4项目名称1.2.5资金来源1.2.6项目目标1.3施工组织机构1.3.1项目组织机构图第二章施工现场规划与总平面布置2.1总体布置2.2施工交通2.3施工供电2.4施工供水2.6 施工通讯2.7施工辅助工厂2.8临时房屋建筑2.9其它零星设施第三章施工方案与技术措施第一节施工进度计划第二节劳动力投入计划及其保证措施第四章施工进度施工工期保障措施第五章主要施工机械、设备第六章主要施工方法或方案和施工措施第一节道路工程施工方案第二节排水工程施工方案第三节桥梁工程施工方案第四节照明工程施工方案第五节绿化工程施工方案第七章工程质量保证措施第八章各工序的协调措施第九章度汛和冬雨季施工措施9.1度汛措施9.2 雨季施工措施9.3 冬季施工措施第十章地下管线及其他地上地下设施的保护加固措施第十一章民工工资保障措施第十二章附件及附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章工程概况及综合说明1.1工程概况本项目为仪陇县河西滨江大道道路工程,位于仪陇县新县城,嘉陵江右岸,紧邻嘉陵江,是仪陇县新县城市政基础建设的重要部分。

仪陇县河西滨江大道道路工程起点桩号为K0+000,与旺财街北段相接,沿嘉陵江右岸向上游展线,途径嘉陵江二桥右岸桥头、嘉陵江三桥右岸桥头,终点位于航电枢纽右坝肩,终点桩号为K5+051.004,道路全长5.051km。

K0+000∽K0+100段路幅宽21m,左侧5m人行道+11m车行道+右侧5m人行道=21m;K0+100∽K0+120段为人行道变化过渡段;K0+120∽K0+280段路幅宽17.5m,左侧1.5m人行道+11m车行道+右侧5m人行道=17.5m;K0+280∽K0+300段为人行道变化过渡段;K0+300∽K2+440段路幅宽21m,左侧5m人行道+11m车行道+右侧5m人行道=21m;K2+440∽K2+500段为车行道变化过渡段;K2+500∽K5+051.004段路幅宽28m,左侧5m人行道+18m车行道+右侧5m人行道=28m;K0+000∽K2+440段为双向2车道,K2+500~ K5+051.004段为双向四车道,K2+440~ K2+500段为车道宽度渐变段,设计车速为40km/h,为城市次干路。

滨河街施工方案(3篇)

第1篇一、项目背景滨河街位于我国某城市中心区域,是连接市区与郊区的重要交通干线。

随着城市发展,滨河街的交通流量逐年增加,原有的道路设施已无法满足日益增长的交通需求。

为改善交通状况,提高道路通行能力,市政府决定对滨河街进行改造。

本次施工方案旨在对滨河街进行全面提升,实现道路的畅通、安全、美观。

二、工程概况1. 工程名称:滨河街改造工程2. 工程地点:我国某城市滨河街3. 工程规模:全长10公里,双向八车道4. 工程内容:道路拓宽、路面改造、排水设施改造、照明设施改造、交通设施改造等5. 工程投资:约5亿元6. 施工周期:12个月三、施工组织与管理1. 施工组织机构(1)成立滨河街改造工程项目部,负责整个项目的施工组织与管理。

(2)项目部下设施工、技术、质量、安全、物资、财务、综合等部门。

2. 施工管理(1)严格执行国家有关工程建设法规和标准。

(2)加强施工过程管理,确保工程质量、进度、安全。

(3)强化合同管理,确保合同履行。

(4)加强施工现场文明施工,树立良好的企业形象。

四、施工方案1. 道路拓宽(1)原道路宽度为双向四车道,本次改造拓宽至双向八车道。

(2)拓宽部分采用沥青混凝土路面,厚度为15cm。

(3)拓宽段路基处理:采用压实、排水、加固等措施。

2. 路面改造(1)原路面采用沥青混凝土路面,本次改造采用改性沥青混凝土路面。

(2)路面结构:基层、底基层、面层。

(3)路面施工:采用沥青混凝土搅拌站集中拌合,现场摊铺、碾压。

3. 排水设施改造(1)原排水设施采用暗沟排水,本次改造采用暗沟、雨水井、检查井等设施。

(2)排水管道采用钢筋混凝土管道,直径为1.2m。

(3)排水管道铺设:采用开挖、管道运输、管道铺设、回填等措施。

4. 照明设施改造(1)原照明设施采用高压钠灯,本次改造采用LED路灯。

(2)LED路灯功率为80W,采用太阳能光伏发电。

(3)照明设施安装:采用现场测量、设计、安装、调试等措施。

5. 交通设施改造(1)原交通设施包括交通标志、标线、护栏等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章工程概况临沂滨河大道工程,全长18.0898公里,连接临沂市的主要交通干线,该工程不仅利用提高了临沂城市的防洪标准,同时结合堤防加固,开发沿河资源,并利用堤顶兼做城市道路,将市区主要交通干线连为一体,形成交通网络,对临沂城经济的发展具有十分重要的意义。

滨河大道中段6+734~8+597培堤工程全长1.8公里,南起小涑河北岸,北至沂蒙路北段,地形相对平坦,在原堤防堤身范围内未发现滑坡、开裂、塌陷、渗水、淘刷等病害险情及不良地质现象。

堤身主要由中砂组成,土质不甚均匀,局部混较多粘性土,渗透系数平均值为 3.4E-2cm/s,属于中等透水层;堤基主要由壤土和中粗砂组成。

本工程是我公司树立信誉的又一契机,我们的指导思想是:发挥自身优势,加强科学管理,配备充足机械,运用先进、成功的施工技术,确保合同内容全面按期完成;全面贯彻ISO9002标准,严格按《质量保证手册》、《程序文件》要求运作,确保达到质量管理目标。

再展临沂强泰铁军风采。

我公司选调优秀管理人员组成本工程现场项目经理部,对该工程施工实行计划、组织、协调、控制、监督和指挥职能。

本工程项目经理:第二章、施工准备一、要求所有施工人员(包括管理、质量检查人员),对工程地质、合同或设计文件与图纸以及施工组织设计,进行详细了解与深入研究,并根据施工技术条件与施工程序对施工场地、对外交通、电源、水源、当地建筑材料、料场以及拆迁、征地等情况进行调查研究,以便编制施工设计,包括总平面布置、施工总进度、施工各项技术措施等项目。

各工种分部分项工程亦应编制详细的施工计划及措施,以便操作。

此外,还应根据水文气象资料合理安排施工计划。

二、根据施工总设计,在堤防施工过程中所需要的技术力量、劳动力配备、各工种的施工机具、临时建筑、生活设备、管理房舍、通水、通路、通电、通讯、平整场地、征地等准备工作均应逐项予以落实。

三、取土区和弃土堆放场地应少占耕地,不妨碍行洪和引排水,并做好现场勘定工作。

在开挖新河时,将会大量挖压土地,为此,对筑堤以后的余土宜按设计要求堆放在指定部位,尽量做到用来填洼、填塘、造地还耕,并要在现场予以勘定。

四、开工前,应做好各项技术准备,并做好“四通一平”、临建工程、各种设备和器材等的准备工作。

第三章、测量、放样一、堤防基线的永久标石、标架埋设必须牢固,施工中须严加保护,并及时检查维护,定时核查、校正。

二、用经纬仪沿平台中心位置测放出铺塑线,从而确定开挖线、控挖高程和铺塑深度。

铺塑线需顺直、圆滑。

其次用钢卷尺测量出铺塑线总长度,每20m钉设一根铺塑线指示桩,并沿在堤内侧不影响施工的位置每隔50m钉设一根高程控制桩和铺塑线平面位置控制桩。

另外将测出的数据交内业计算、整理,并绘制成成果表和施工图,供施工时使用。

三、堤身放样时,应根据设计要求预留堤基、堤身的沉降量。

四、沉降观测点设在路基中心及左右路间。

在准备设置的观测点上,挖开已经填好的第一层填料至地面或恢复后的地面,整平并放置中心焊有沉降杆的沉降板,测量板面标高并回填夯实。

测量第一节沉降杆(焊在沉降板上的一节)杆顶标高后用沉降板护管保护好沉降杆。

开始填下层料,填好后测其杆顶标高,两次标高之差即为沉降量。

用管箍接长沉降杆,测量杆顶标高并保护沉降杆,继续填筑下一层,以此方法循环,直至填至路堤施工标高。

观测频率:(1)施工期:每填一层观测一层,如果两次填筑间隔时间较长,应每3天观测一次。

(2)预压期:路堤填筑完成后,应每14天进行一次定期观测,直至预压期完成,卸除多余填料。

(3)施工时,必须遵照监理工程师批准的观测方法,并在预压期完成前14天将监测原始记录、沉降记录汇总表、沉降曲线图等资料以及完成预压期的分析报告报监理工程师。

水准点设置在不受垂直和水平变位影响的坚固地基上或永久性建筑物上;并且所设置的位置能满足进行观测时不转点的要求。

每三个月使用路线测设中设置的水准点作为水准点对其校核一次。

采用精密水准仪并在使用前进行校核,水准尺固定专用。

第四章、料场核查一、开工前,应对料场进行现场核查,内容如下:1、料场位置、开挖范围和开采条件,并对可开采土料厚度及储量做出估算;2、了解料场的水文地质条件和采料时受水位变动影响的情况;3、普查料场土质和土的天然含水量;4、根据设计要求对料场土质做简易鉴别,对筑堤土料的适用性做初步评估。

5、核查土料特性,采集代表性土样按BJ123—88《土工试验方法标准》的要求做颗粒组成、粘性土的液塑限和击实、砂性土的相对密度等试验。

认真对料场进行现场核查,避免在开工后才发现料场存在问题而导致工程停工、窝工,无法保证工程质量,造成经济上的巨大损失。

料场的核查内容应力求全面,使施工组织工作落到实处,其中特别是对料场的土质、天然含水量的现状及随季节的变化情况,应是核查的重点。

二、料场土料的可开采储量应大于填筑需要量的1.5倍。

三、应根据设计文件要求划定取土区,并设立标志。

严禁在堤身两侧设计规定的保护范围内取土。

第五章、机械、设备及材料准备一、施工机械、施工工具、设备及材料的型号、规格、技术性能应根据工程施工进度和强度合理安排与调配。

施工机械包括运输、碾压、排水、基础处理等机械;工具包括夯打、砌筑、维修等工具;施工设备包括风、水、电、通信等设备;材料包括土、砂、石、水泥、石灰、木材等建筑材料,以上诸项均应根据施工总进度安排及施工强度与机具的出勤率,分期分项进行合理分配,调运到位,以利组织实施。

常用施工机械、工具和设备可根据工程具体需要查阅有关施工手册、产品技术目录予以选择。

二、根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验。

第五章、机械、设备及材料准备一、施工机械、施工工具、设备及材料的型号、规格、技术性能应根据工程施工进度和强度合理安排与调配。

施工机械包括运输、碾压、排水、基础处理等机械;工具包括夯打、砌筑、维修等工具;施工设备包括风、水、电、通信等设备;材料包括土、砂、石、水泥、石灰、木材等建筑材料,以上诸项均应根据施工总进度安排及施工强度与机具的出勤率,分期分项进行合理分配,调运到位,以利组织实施。

常用施工机械、工具和设备可根据工程具体需要查阅有关施工手册、产品技术目录予以选择。

二、根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验。

第六章筑堤材料一、堤料选择根据工程施工进度应及时组织材料进场,并应事先对原材料和半成品的质量进行检验。

土堤施工通常多沿堤线两侧就近取料,故堤料选择的条件要比坝料低,但施工时仍应遵循规范的原则,选择最优的取料区。

陆上料区开挖前必须将其表层的杂质和耕作土、植物根系等清除。

二、料场建设:料场周围布置截水沟,并做好料场排水措施;为了防止坡道雨淋后泥泞,影响运土机具爬坡,用防水的编织布覆盖坑口坡道。

遇雨时,坑口坡道宜用防水编织布覆盖保护。

三、土工合成材料选购时,应有相应的技术参数资料和产品合格证、质量检测报告,材料运到工地后还应分批作抽检,以保证质量合格。

第七章、堤基施工一、堤基施工前,应根据勘测设计文件、堤基的实际情况和施工条件制订有关施工技术措施与细则。

堤基施工系隐蔽工程施工,因此施工技术应从严要求,制订有关施工方案与技术措施,保证堤基施工的质量,避免以后工程运行中产生不可挽回的危害与损失。

二、对堤基开挖或处理过程中的各种情况应及时详细记录,经分部工程验收合格后,方能进行堤身填筑。

三、基面清理1、基面清理时,必须根据设计要求将树木、草皮、树根、乱石、坟墓以及动物巢穴(白蚁穴)、窑洞、井窖、地道、房基等全部清除与处理。

堤基表层的不合格土如淤泥、腐殖土、泥炭以及浮土,松土、杂质土、风化剥离石块、坡积物滑坡体等与勘探施工时遗留的坑、槽、孔、穴等,往往会被忽视或处理不彻底,以致酿成后患,故均必须认真处理。

2、堤防工程施工中产生的废碴、弃料、杂质、污水等施工废物的乱堆、乱放、乱排,不但影响环境卫生、施工安全,也会影响施工进度和施工质量。

3、基面清理平整后,应及时报验。

基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。

基面保护除盖一般塑料膜外,也可预留10cm~30cm保护土层,待继续施工时再开挖、清理、检验。

第八章、堤身填筑与砌筑一、填筑作业应符合下列要求:1、地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;2、土堤填筑施工接头,容易形成质量隐患,在施工应严格按照规范规定施工。

分段作业面的最小长度不应小于100m;人工施工时段长可适当减短。

3、不论是人工挑抬运土还是机械运土,堤面施工时都应加强统一管理,不允许乱倒、乱铺;不论采用何种分段施工形式,作业面必须做到统一铺土、统一碾压,严禁出现界沟。

作业面应分层统一铺土、统一碾压,并配备人员或平土机具参与整平作业,严禁出现界沟。

4、在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先筑堤身后压载,其目的是防止堤身失稳、堤基破坏等质量事故,因发生滑坡后再处理,将十分困难。

5、段与段之间若出现高差时,以斜坡面相接,是为了保证接头的压实质量。

相邻施工段的作业面宜均衡上升,若段与段之间不可避免出现高差时,应以斜坡面相接,并按规范的规定执行。

二、为了减少填土层间的渗漏,层面应注意进行刨毛处理,使层间结合紧密。

已铺土料表面在压实前被晒干时,应洒水湿润。

三、刨松已板结的上堤坡道老土,使与新铺土统一压实,有利于与周边填土的结合。

若发现局部“弹簧土”、层间光面、层间中空、松土层或剪切破坏等质量问题时,应及时进行处理,并经检验合格后,方准铺填新土。

四、施工过程中应保证观测设备的埋设安装和测量工作的正常进行;并保护观测设备和测量标志完好。

五、在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度,必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工。

六、对占压堤身断面的上堤临时坡道作补缺口处理,应将已板结老土刨松,与新铺土料统一按填筑要求分层压实。

七、堤身全断面填筑完毕后,应作整坡压实及削坡处理,并对堤防两侧护堤地面的坑洼进行铺填平整。

八、辅料作业应符合下列要求:(1)应按设计要求将土料铺至规定部位,严禁将砂(砾)料或其他透水料与粘性土料混杂,上堤土料中的杂质应予清除;将指定土料铺至规定部位,即使是均质堤型,也严禁将易透水的砂(砾)料与透水性差的粘性土料混杂填筑,因为粘性土填筑层中包裹成团的砂(砾)料时,易形成堤身内积水囊,影响堤身稳定。

(2)土料或砾质土可采用进占法或后退法卸料,砂砾料宜用后退法卸料;砂砾料或砾质土卸料时如发生颗粒分离现象,应将其拌和均匀;土料和砾质土铺料采用进占法时,可充分利用人、机的重量,增加填筑层的压实效果,但不应遗漏层间刨毛处理;铺砂砾料时,采用后退法铺料是因为人、机在已铺好的疏松的砂砾层上行走不方便。
