幕墙工程技术标学习资料

合集下载

幕墙技术培训课件

幕墙技术培训课件
幕墙特点
幕墙的定义与特点
幕墙分类
根据材料和构造的不同,幕墙可分为金属板幕墙、玻璃幕墙、石材幕墙等。
幕墙结构
幕墙的结构形式可分为单元式、构件式和点支式三种,每种结构形式都有其特点和使用范围。
幕墙的分类与结构
幕墙功能
幕墙的主要功能是外围护结构,同时具有防护、装饰、隔热、隔音等作用。
幕墙作用
幕墙作为现代高层建筑和城市建筑的重要构成部分,具有美化城市景观、提高建筑品质、增加建筑表现力等作用。同时,幕墙也是建筑节能和绿色建筑的重点之一,为建筑行业的发展提供了重要的技术支持和保障。
金属幕墙
以金属板为主要材料,具有现代感、高强度、重量轻等特性。常用的金属板材有铝板、钢板、不锈钢板等。在设计时要考虑金属板的耐久性、色彩和安装方便性。
1
玻璃幕墙的选用原则
2
3
根据建筑物的使用功能和外观要求选择玻璃类型和厚度,以满足采光、安全、隔热、保温等方面的需求。
考虑玻璃的力学性能,如抗风压、抗震等能力,以满足结构设计要求。
特殊工艺应用
根据实际需要和条件,采用一些特殊的加工和安装工艺,如焊接、防腐处理、高精度测量等,以提高幕墙的质量和可靠性。
幕墙施工技术与要求
04
测量放线
根据规划部门测放的建筑界线和设计图纸,在建筑物外墙大角及其他关键部位,测量放线并确定幕墙的施工位置。
在混凝土结构施工时,按设计图纸要求的位置和标高预埋件,并在浇注混凝土后检查其安装位置的准确性。
1
金属幕墙的选用原则
2
3
根据建筑物的使用功能和外观要求选择合适的金属板类型和厚度,以满足设计要求。
考虑金属板的耐久性、色彩和安装方便性,以确保幕墙的安全性和可靠性。
在设计时要考虑金属幕墙的防水、防潮性能,以及金属板的光泽和导热性,以增强建筑物的现代感和舒适度。

幕墙工程技术标

幕墙工程技术标

.......................................................................................................... 第一节铝合金门窗的技术措施及质量标准.. (5)第二节玻璃幕墙的技术措施及质量标准 (5)第三节交验检查 (6)第四节隐蔽工程验收计划表 (6)第五节技术复核计划表 (7)..........................................................................................第一节防火工作 (12)第二节保卫工作 (12)...............................................................................................1、根据建设单位要求及土建的进度计划,本工程玻璃幕墙合同签订后于【恒智天成】天内全部完成。

2、玻璃幕墙的施工部署1)有关幕墙的各种施工图将在合同签订后1 个月内批核结束。

2)预埋件从结构出0.0 标高线后开始安装,主结构封顶结束。

3)幕墙构件自合同签订后【恒智天成】天后安装。

3、总工期初排定为【恒智天成】天。

4、施工总进度计划(见附图)5、幕墙工程管理组织机构图玻璃幕墙施工工艺1、预埋件安装2、浇注混凝土略(黎明不包)3、检查预埋件位置在每层楼面需要记下正确的水平;这些水平应记在柱或者墙壁上;也需要记在楼面上,以作为钢角码之定位用;而所有的参考点为总承包人提供;用墨线检查和记录埋件的X、Y、Z (摆布、上下、出入)方向位置;如果安装埋件的位移超过15 毫米,要立刻通知总承包人调整;在建造物周围都要记下格借线。

基准线4、调整预埋件位置5、安装竖框及横料在企料上安装镀锌钢角码;竖立企料,并检查垂直度;将镀锌钢码暂点焊于镀锌钢件上;安装玻璃幕墙横料;在竖框拧紧螺栓和螺冒;立面将用经纬仪检查;焊接镀锌钢件的垫圈/镀锌钢码;在竖框和横料之间涂胶并在竖框及墙边之间的连接处填满涂胶。

幕墙工程技术标

幕墙工程技术标

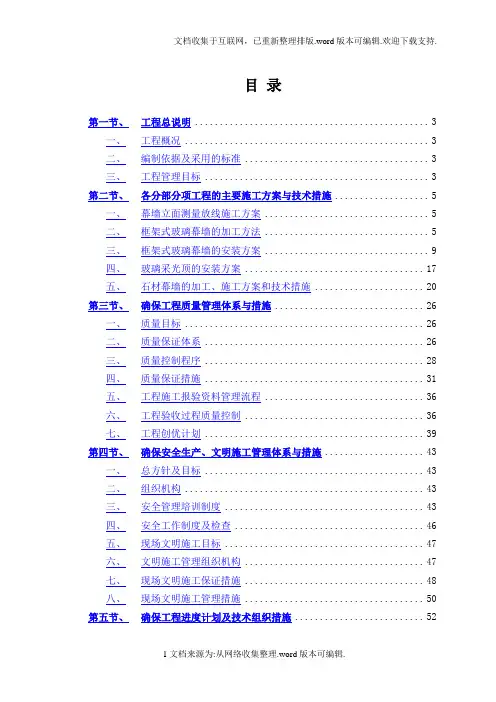

目录第一节、工程总说明 (3)一、工程概况 (3)二、编制依据及采用的标准 (3)三、工程管理目标 (3)第二节、各分部分项工程的主要施工方案与技术措施 (5)一、幕墙立面测量放线施工方案 (5)二、框架式玻璃幕墙的加工方法 (5)三、框架式玻璃幕墙的安装方案 (9)四、玻璃采光顶的安装方案 (17)五、石材幕墙的加工、施工方案和技术措施 (20)第三节、确保工程质量管理体系与措施 (26)一、质量目标 (26)二、质量保证体系 (26)三、质量控制程序 (28)四、质量保证措施 (31)五、工程施工报验资料管理流程 (36)六、工程验收过程质量控制 (36)七、工程创优计划 (39)第四节、确保安全生产、文明施工管理体系与措施 (43)一、总方针及目标 (43)二、组织机构 (43)三、安全管理培训制度 (43)四、安全工作制度及检查 (46)五、现场文明施工目标 (47)六、文明施工管理组织机构 (47)七、现场文明施工保证措施 (48)八、现场文明施工管理措施 (50)第五节、确保工程进度计划及技术组织措施 (52)一、施工进度计划 (52)二、工期保证措施 (53)三、建立完善的计划保证体系 (58)四、施工配套保证计划 (59)第六节、资源配备计划 (61)一、工程投入的主要物资(材料)情况描述及进场计划 (61)二、工程投入的主要施工机械设备情况及进场计划 (63)三、劳动力安排计划及劳动力计划表 (65)第七节、施工总平面图记临时用地表 (68)一、施工现场总平面布置原则 (68)二、生产、生活设施布置 (68)三、施工平面管理 (69)第八节、工程施工重点难点及保证措施 (71)一、加工组装过程中保护措施 (71)二、包装入库过程中保护措施 (72)三、运输过程中的保护措施 (73)四、安装施工过程中的保护措施 (74)五、验收移交过程的保护措施 (77)第九节、工程竣工后的售后服务、维修 (78)一、幕墙清洗 (78)二、幕墙保养方案 (80)三、质量跟踪服务 (81)四、建筑幕墙的安全检查 (83)第一节、工程总说明一、工程概况1、工程名称:襄阳光彩百盟城市广场C地块——幕墙工程(施工)招标2、建设地点:邓城大道1号华中光彩大市场内3、项目规模:结构类型:框架结构层数:地下1层,地上22层建筑面积:总建筑面积39444平方米4、项目工期: 60 日历天;开工日期甲方书面通知为准!5、施工内容:A标:石材幕墙:1、2、3栋裙楼4层及以下部分;玻璃幕墙:1、3栋观光梯。

幕墙技术标范文

幕墙技术标范文

幕墙技术标范文
一、数字屏幕墙技术标准
1、屏幕墙系统综合性能
(1)系统必须提供灵活的布局功能,支持窗口分割、窗口放大缩小、显示尺寸调整、精细调节、跨越多屏显示等功能。

(2)系统必须提供强大的控制功能,可以实现一对多的视频传输,
多对一的视频回传,支持每个窗口的视频控制,并包含多种系统参数调整,及互动控制功能。

(3)系统必须提供安全可靠的网络视频接入功能,能够实现安全的
网络视频接入、多屏分割处理、与屏幕墙控制系统的交互等功能。

(4)系统必须提供易用的操作界面,支持点按方式的视频控制、数
据显示与操作,以及支持不同类型的多媒体操作,可以实现简单的多媒体
操作。

2、屏幕墙组件的质量
(1)屏幕墙的性能参数必须有明确的标准,色彩表现必须色彩调整
范围十分广泛,图像清晰不模糊;
(2)屏幕寿命一般不低于50,000小时;
(3)屏幕墙每个部分之间的功能互操作性要求高,接口要求严格;
(4)屏幕墙以及其他配件必须具有良好的耐用性,屏幕墙的防护等
级不低于IP45,绝缘性能不低于HMG5000V。

3、抗干扰性
(1)系统的抗干扰性要求高。

幕墙培训资料

幕墙培训资料

幕墙培训资料概论幕墙是指建筑物立面上的外部墙体系统,主要由玻璃、铝合金、石材等材料构成,用于保护建筑物内部区域,并提供隔热、防水和装饰等功能。

随着现代建筑技术的不断发展,幕墙在建筑设计中起着越来越重要的作用。

本资料将为您介绍幕墙的基本知识、设计原则以及施工要点。

一、幕墙的类型1. 幕墙按结构分为:点支式幕墙、板材式幕墙、网格幕墙和膨胀幕墙等。

每种类型的幕墙都有其特点和适用场合。

2. 幕墙按材料分为:玻璃幕墙、石材幕墙、金属幕墙和混合材料幕墙等。

选择合适的材料对于幕墙的性能和外观效果至关重要。

二、幕墙的设计原则1. 结构安全:幕墙的设计应符合建筑物结构的安全要求,并能承受正常风荷载和地震力。

2. 防水防潮:幕墙必须具备良好的防水和防潮性能,以保证建筑物内部不受水分侵入。

3. 隔热保温:幕墙应具备一定的隔热性能,降低建筑物内外温度差异,提高室内舒适度。

4. 美观装饰:幕墙设计不仅要满足基本功能要求,还要注重外观效果,与建筑风格相协调。

三、幕墙的施工要点1. 前期准备:施工前需要进行场地勘测、设计图纸审核等工作,确保施工的顺利进行。

2. 材料选用:根据设计要求,选择合适的幕墙材料,并进行质量检验,确保质量合格。

3. 施工工艺:幕墙的施工需要严格按照工艺规范进行,包括制作支撑结构、安装幕墙板材、密封处理等步骤。

4. 质量控制:施工过程中要进行质量检查,确保幕墙的安装质量和施工工艺符合规范要求。

5. 维护保养:幕墙的维护保养工作要及时进行,定期清洁幕墙表面,检查幕墙的密封性和防水性能。

结语幕墙作为现代建筑的重要组成部分,其设计和施工对于建筑的性能和外观效果起着决定性的作用。

本资料提供的幕墙培训资料是帮助您了解幕墙基本知识、设计原则和施工要点的重要参考。

希望通过学习,您能在幕墙设计和施工中获得更好的理解和应用。

如有任何问题,请随时与我们联系。

幕墙工程经典讲义

幕墙工程经典讲义
1 每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。 2 对于异型或有特殊要求的幕墙工程,应根据幕墙的结构和工 艺特点,由监理单位 (或建设单位) 和施工单位协商确定。 7.2.7墙及其连接件应具有足够的承载力、刚度和相对于主体结 构的位移能力。幕墙构架立柱的连接金属角码与其他连接件应采 用螺栓连接,并应有防松动措施。 7.2.8 隐框、半隐框幕墙所采用的结构粘结材料必须是中性硅酮 结构密封胶硅酮结构密封胶必须在有效期内使用。
27
7.3幕墙工程施工
7.3.1幕墙工程施工要点
3、第一步,检查每个楼层安装铁件的梁是否平直,其次,要找出同 一区域幕墙各楼层梁之间进出线的差异,确定每个铁件相应的位置并划 线,同一区域幕墙要在同一平面内。铁件安装误差应在10mm以内,这样 既可满足下一步龙骨安装和调整,又可提高铁件安装速度。
4、铁件安装先采用点焊,待龙骨校正后再焊牢。在没有条件采用予 埋件的部位,采用标准Φ 12×120镀锌铁膨胀螺栓固定。每块铁板不少 于3支膨胀螺栓,螺栓距梁边沿不小于100mm,深度不小于70mm。
双 层 中 空 玻 璃
7
7.1 幕墙工程主要材料质量要求
(4)夹层玻璃 两层玻璃中间夹入有机高分子化合物膜层 防止玻璃碎片飞散且不易穿透,安全性能好
夹 层 玻 璃
8
7.1 幕墙工程主要材料质量要求
(5)夹丝玻璃 ·中间夹入一片钢丝网
夹 丝 玻 璃
9
7.1 幕墙工程主要材料质量要求
(6)钢化玻璃 ·突然冷却→两侧表面形成预压应力层 ·抗冲击强度高 ·碎粒无尖锐→安全
2、密封固定材料 ·用途:嵌于板材两侧,密封缓冲、固定压紧 ·种类:橡胶密封条
3、防水密封材料 ·用途:封闭缝隙、粘结 ·种类:聚硫橡胶封缝料、硅酮封缝料

幕墙技术知识点总结

幕墙技术知识点总结

幕墙技术知识点总结一、幕墙的概念及发展历程幕墙是现代建筑的一种建筑外立面装饰方式,它是建筑中非承重的外墙,主要起装饰和隔热作用。

幕墙的发展历程可以追溯到19世纪初的法国,但直到20世纪后期,随着玻璃钢的普及和建筑外墙技术的日趋成熟,幕墙才开始大规模应用于高层建筑中。

随着建筑外墙技术的不断创新和发展,幕墙在建筑中的作用也越来越重要,不仅仅是建筑外立面的一种装饰方式,同时也成为了建筑节能和环保的重要手段。

目前,幕墙技术已经成为高层建筑的标配,几乎所有的现代高层建筑都会采用幕墙技术。

二、幕墙的分类及特点1.按材质分类(1)玻璃幕墙玻璃幕墙是目前最为常见的一种幕墙,主要由玻璃和铝合金型材组成,具有视野开阔、透光性好、美观大方等特点。

但也存在隔热隔音效果不佳、安全性差等问题。

(2)石材幕墙石材幕墙主要由花岗岩、大理石等天然石材作为面板,辅以铝合金型材支撑。

其特点是外观美观大方、抗风压能力强、耐火性好等,但成本较高。

(3)金属幕墙金属幕墙一般采用铝板、不锈钢板等金属材料作为面板,具有轻质、强度高、耐腐蚀等特点。

2.按结构分类(1)重型幕墙重型幕墙一般由承重结构和非承重幕墙组成,适用于高层建筑。

(2)轻型幕墙轻型幕墙一般由非承重结构构成,主要适用于低层建筑。

3.按功能分类(1)遮阳幕墙遮阳幕墙主要起到遮阳隔热的作用,能够减少建筑内部的日晒照射、降低空调负荷,起到节能的作用。

(2)透光幕墙透光幕墙主要起到透光和视野开阔的作用,使建筑内部通风采光良好。

(3)节能幕墙节能幕墙包括遮阳幕墙和隔热幕墙,在节能减排方面发挥着重要作用。

三、幕墙技术的关键技术与要求1.环境要求(1)风压和抗风压幕墙一般要求能够承受一定的风压和抗风压,尤其是高层建筑。

(2)隔热和保温隔热和保温是幕墙技术的重要技术要求,在夏季能够降低室内的温度,减少空调负荷,节能减排;在冬季,能够有效保温,减少室内热量的散失。

(3)透光与遮阳透光与遮阳是幕墙技术的重要功能,幕墙要求在透光性和遮阳性上能够提供良好的效果。

玻璃幕墙工程技术标

玻璃幕墙工程技术标

玻璃幕墙工程技术标
一、技术要求
1.玻璃幕墙的技术标准要求:
(1)玻璃幕墙框架的规格、型号、构件安装方式、构件材质以及构件施工技术;
(2)玻璃幕墙框架性能试验的方法;
(3)玻璃幕墙施工技术的要求;
(4)玻璃幕墙配件安装技术规程;
(5)玻璃幕墙技术标准的校验规范;
2.工程质量要求:
(1)施工质量检测方法;
(2)构件组装试验方法:
(3)玻璃幕墙安装质量检测;
(4)安装质量评定标准;
(5)质量标准的检验规程;
三、安装要求
1.构件安装要求:
(1)构件安装后应完全符合技术规范要求;
(2)构件安装部位要求:构件安装应尽量朝向或靠近建筑支撑体,
工作台面应保持水平;
(3)门窗安装:门窗安装应确保构件牢固,支撑可靠,密封牢固;
(4)维护系统安装:1)滑轨及滑轨安装;2)弹簧装置及轨道安装;3)铰链及磁力装置安装;4)自来水、排水、电源等安装;
2.玻璃安装要求:
(1)玻璃安装应符合玻璃选择、安装的规范;
(2)玻璃安装工艺应注意安全,注意通风,避免玻璃出现折角。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章施工部署及施工总进度计划 (1)第二章施工工艺 (2)第三章质量标准及技术措施 (5)第一节铝合金门窗的技术措施及质量标准 (5)第二节玻璃幕墙的技术措施及质量标准 (5)第三节交验检查 (6)第四节隐蔽工程验收计划表 (6)第五节技术复核计划表 (7)第四章质量保证体系及保证措施 (8)第五章保证安全生产措施 (11)第六章防火及各项经济保卫工作措施 (12)第一节防火工作 (12)第二节保卫工作 (12)第七章优质工程、优质服务 (13)第八章施工条件及要求 (14)第九章施工机械使用计划及人员配备 (15)第一章施工部署及施工总进度计划1、根据建设单位要求及土建的进度计划,本工程玻璃幕墙合同签订后于【恒智天成】天内全部完成。

2、玻璃幕墙的施工部署1)有关幕墙的各种施工图将在合同签订后1个月内批核结束。

2)预埋件从结构出0.0标高线后开始安装,主结构封顶结束。

3)幕墙构件自合同签订后【恒智天成】天后安装。

3、总工期初排定为【恒智天成】天。

4、施工总进度计划(见附图)5、幕墙工程管理组织机构图第二章施工工艺玻璃幕墙施工工艺1、预埋件安装2、浇注混凝土略(黎明不包)3、检查预埋件位置在每层楼面需要记下正确的水平;这些水平应记在柱或墙壁上;也需要记在楼面上,以作为钢角码之定位用;而所有的参考点为总承包人提供;用墨线检查和记录埋件的X、Y、Z(左右、上下、出入)方向位置;如果安装埋件的位移超过15毫米,要立刻通知总承包人调整;在建筑物周围都要记下格借线。

基准线4、调整预埋件位置5、安装竖框及横料在企料上安装镀锌钢角码;竖立企料,并检查垂直度;将镀锌钢码暂点焊于镀锌钢件上;安装玻璃幕墙横料;在竖框拧紧螺栓和螺冒;立面将用经纬仪检查;焊接镀锌钢件的垫圈/镀锌钢码;在竖框和横料之间涂胶并在竖框及墙边之间的连接处填满涂胶。

6、隐蔽工程验收构件与主体结构的连接节点安装的验收;幕墙四边及内表面与主体结构之间间隙节点安装的验收;幕墙伸缩、沉降缝、防震缝及转角节点的验收;幕墙防雷接地节点的验收;7、修正不合格部份8、安装铝合金板安装镀锌钢角及铝角,用以支撑铝合金板;依次安装铝合金板。

9、安装收口板10、清除胶纸及填涂胶将室内、外所有幕墙及铝合金板保护胶纸清除;用涂胶填满铝合金板边;用涂胶填满幕墙框边。

11、安装开启扇窗框用螺丝将活动窗框固定在幕墙框;用涂胶填满幕墙连接活窗框的四边。

12、安装玻璃幕墙及开启窗扇用镀锌铁插安装防火绵;安装外收口板;用涂胶填满玻璃的四边;用抽芯铆/螺丝将开启窗扇(边玻璃片)扇撑固定于活动窗框。

13、最后清洁用适当的认可方法在材料表面,附件等进行清洁,清除掉所有灰尘,修补损伤处,确保完工的材料清洁。

14、自检及维修检查所有玻璃幕墙有否在施工期间坏,并加以修补。

15、检验和交收检验将会安排与总承包人及监理一起,每层交收。

16、保固期保养期为十二个月,在此期间若在正常操作下有任何损坏,应在双方同意的时间内安排作出必要的维修和更换。

17、完工略第三章质量标准及技术措施第一节铝合金门窗的技术措施及质量标准1、安装后隐蔽的金属连接件均采用防锈处理2、露面的配件采用镀锌处理3、门窗框安装必须牢固,预埋件间距450毫米4、以确保门窗防水,在门窗框边汶防水水泥砂浆,防水水泥由水泥、砂及防水粉组成5、门窗安装的偏差格控制,按设计位置,框垂直度和中心线的偏差为宽度小于3米时不大于2毫米,宽度大于3米时不大于5毫米。

上下各楼层同位置窗立框,其相对位移量绝对值不大于2毫米,门窗横框相对于土建水平基准线的高度差不大于2毫米,同高度门窗横框的相对高度差不大于3毫米。

门窗立框正、侧面的垂直度为每米长度上不大于1毫米。

门窗横框的水平度为每米长度上不大于1.5毫米。

门窗框的对角线长度差,不大于1.5毫米。

6、门窗玻璃的安装应在室内、外墙粉饰全部完工后进行。

第二节玻璃幕墙的技术措施及质量标准1、预埋件必须按设计安装图纸要求预埋,基于施工中埋件位置尺寸难以控制,故与结构钢筋焊接牢固,根据设计图规定的中心线,其位置允许偏差不大于15毫米。

2、按设计图分格位置,从顶到底放垂线定下端位置,杳联接件之前后(纵向)位置是否正确。

按设计图中心线向两侧定位,覆查联接件之左右(横向)位置是否正确。

3、拼装用直接联接须经防腐处理。

4、全部框架安装高速覆查合格后,按焊接规范,将全部及预埋件有联接关系的部位焊接牢固,并在清除焊渣后的焊缝部位涂刷防锈漆一度。

5、每层框轲并安装完毕,检查平整度、垂直度、接缝,相邻两构件同一平面高差,其允许偏差值是垂直度(每层直杆)不大于1毫米;平整度(每层总方米)不大于1.5 毫米;每格对角线不大于2毫米;接头缝隙小于0.3毫米;相邻二个构件同一平面高低差小于0.4毫米。

6、玻璃与铝合金框架四周必须有3~5毫米的间隙,下端和两侧用软性材料垫托玻璃,不准玻璃与铝合金框架产生直接接触。

7、注防水胶前,必须在基材表面进行清理,注胶不准有漏缺、气泡存在,并视气候温度及时刮平。

8、下雨天,阵风在5级以上或伴有风沙,夏天正对直射阳光及气温在0摄氏度或以下时不准注胶。

第三节交验检查1、检查焊接质量是否达到焊接规范2、检查注胶质量是否平整、饱满、光滑。

3、喷淋试验,用皮管放水,直接冲喷全部接头处及注胶部位,每点冲喷时间不少于1分钟,查验内侧没有渗漏为合格。

4、外观要求幕墙分格横平竖直、平整、表面有完整的氧化膜、没有裂纹、起皮、油污和腐蚀私斑点存在,表面擦伤深度不大于0.5毫米;长度不大于100毫米;500平方毫米内不多于1处;压坑深度不大于0.3毫米,单个直径不大于5平方毫米,相邻两构件色差近似,玻璃没有污染。

第四节隐蔽工程验收计划表隐蔽工程验收项目自检人员验收人员1、裙房钢角码工长技术质量员2、主搂钢角码工长技术质量员第五节技术复核计划表技术复核项目自检人员验收人员1、测量定位、放线测量员技术质量员2、企料、横料工长技术质量员3、玻璃安装工长技术质量员第四章质量保证体系及保证措施1质保体系全体成员在施工班组进场前,要了解建筑师的图纸设计要求,并充分熟悉图纸。

2、施工班组进场即由技术主管及质控员对施工员工序进行质量“三检”,完善“三检”制度。

3、施工班组在施工前应认真熟悉深化图纸搞清配合阶段预埋件的控制尺寸,熟记浇注前后报告的埋件质量及位置,熟悉各部份专业施工的说明要求。

4、现场施工中碰到具体问题及时向有关方面联系,输技术核定手续,严禁擅自修改图纸,严禁脱离图纸施工。

5、从管理人员到施工人员都必须树立“百年大计,质量第一”的思想重视施工质量,保证公司的信誉,杜绝严重质量问题发生。

6、人员定期有针对性地对正在施工的部位进行质量评定,并邀请有关人员一起参加。

7、各施工人员积极配合工程主任做好各安装部位的数据纪录,做好软件资料的储存工作。

8、铝合金料进入工地即进行数量清点、外观检查、规格检查。

9、玻璃进场即进行数量清点、外观检查、规格检查。

10、幕墙工程需填写的安装检查表如下:埋件a:浇注之前b:浇注之后码件a:焊后检查b:隐蔽工程验收(质检站)铝合金料a:横平竖直b:整体平整c:接口缝隙玻璃a:加工质量b:安装质量c:硅胶密封(防渗水)11、每日/周安排一天召开工地内部会,总结及检讨每日/周前工作情况,并安排日/周工作计划。

12、位置及储存当玻璃幕墙材料被选送到工地,要即时储存在指定地方;而铝合金板的顶上更不可放置任何材料,亦不可有任何人立着或睡在那些铝合金板上。

防火绵要储存在干爽的地方。

玻璃应该储存在干燥、通风位置,玻璃的搬运应尽可能减少,而且所有的玻璃应该小心保护和避免弄脏和湿气影响。

13、安装之后竖框和横料内在的面应用胶贴结予保护。

14、包装及表面保护15、工地品质控制方面工地上的质量控制系统将会补助工厂质量控制系统,确保玻璃幕墙没有缺点;工地质量控制系统将会操作如下:a)工地质量控制检查目录;b)工地人员将会任意抽取材料作检查,及填妥检查表;这会在安装搬运时,同时进行,并且补助工厂质量控制,以确定那些材料合规格;这会检验材料是否在工地上选送和储存的时候,发生任何的损坏;c)如有任何不合规格的材料,将按工作的需要退回工厂改正,或在工地现场改正;d)在安装之后当铝合金板的立面已完成,将会用经纬仪检查立面水平。

检验将会安排与总承包人及监理一起,后每层交收。

第五章保证安全生产措施1、进入现场必须严格执行安全生产六大纪律,严格执行安全生产的规章制度。

2、完善与总包的安全协议,做好三级安全教育工作、根据市府及劳动局的规定做好软件资料的储存工作。

3、做到没有施工方案(或简易方案)不施工,有方案,没交底不施工,班组上岗前没安全交底不施工,各班组要认真做好安全上岗交底活动及纪律,严禁走过场不交底由班长包办的行为发生。

4、每周一上午各施工人员归班进行不少于一小时的安全活动。

5、各种竹木梯须有防滑措施,施工时严禁擅自拆除和种安全设施,非拆不可时必须得到有关负责人员的许可,并采取一定的应急补救措施。

6、凡是使用土建各种设施应严格遵守土建的各种规章制度,并由土建专业人员协助使用。

7、注意用电安全,定期专人检查电动工具,防止漏电而触电。

8、夏季高温,冬季及黄梅季节施工时,应按照有关规定制定相应措施,确保人生安全。

9、施工班组上岗下岗要集中点名,凡下岗人员不齐要及时查明原因上报。

10、工地安全a)若靠近建筑物的周边工作,每个工作人将穿上安全带,并附加在总承包在建筑物柱1.0 毫米高附上12毫米私钢缆。

b)私人的安全装备。

安全钢盔安全带子所有工具或配件凭有安全装配,防止高空堕物第六章防火及各项经济保卫工作措施第一节防火工作1、工地危险品仓库按规定设置,并按劳动局有关章程正确使用,合理使用各用各类危险品。

2、严格执行“十不烧规定”。

3、遵守消防规定,熟悉总包设置于工地现场的消防器材的位置,正确使用消防器材,及时办理动火证。

第二节保卫工作1、为了加强工程的产品保护及现场防盗,在工程进行阶段服从甲方及总包专职保卫人员的管理。

2、安装的玻璃,铝合金等配件在下班时如未安装的,应由班组及时收回避免失窃。

3、各种工具、机具能收回的下班时必须收回,以减轻保护人员的负担。

4、仓库重地必须配专人管理看管,仓储堆放整齐,做好防盗标记。

第七章优质工程、优质服务1、积极配合总包刨牌子,争文明。

2、百年大计,质量第一,这是本公司的宗旨之一,施工人员必须克服困难,保质保量保期完成工程,为公司再创更高的信誉。

3、遵守本公司优质服务的精神,和气待人,管理人员在工程协调中及各项谈判中坚决杜绝嗓子脖子粗,脸红粗话多的吵架行为出现。

第八章施工条件及要求总承包需免费无偿提供以下工地上的协助:a)首层提供工地以内足够地方以供货机车御载货物。
