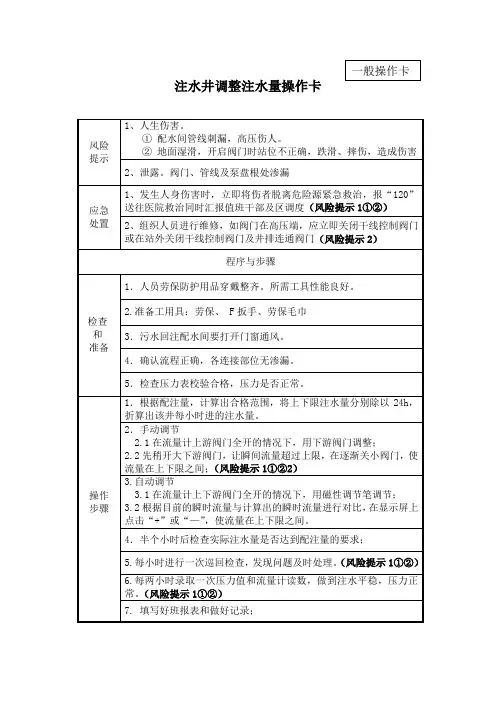

27、注水岗注水井调整注水量(一般操作卡)

4.半个小时后检查实际注水量是否达到配注量的要求;
5.每小时进行一次巡回检查,发现问题及时处理。(风险提示1①②)
6.每两小时录取一次压力值和流量计读数,做到注水平稳,压力正常。(风险提示1①②)
7. 填写好班报表和做好记录;
备注
1.实际注水量要控制在配注量的±10%。
2.调整注水量时,压力波动不能超过±0.2mpa。
注水井调整注水量操作卡
风险
提示
1、人生伤害。
1配水间管线刺漏,高压伤人。
2地面湿滑,开启阀门时站位不正确,跌滑、摔伤,造成伤害
2、泄露。阀门、管线及泵盘根处渗漏Fra bibliotek应急处置
1、发生人身伤害时,立即将伤者脱离危险源紧急救治,报“120”送往医院救治同时汇报值班干部及区调度(风险提示1①②)
2、组织人员进行维修,如阀门在高压端,应立即关闭干线控制阀门或在站外关闭干线控制阀门及井排连通阀门(风险提示2)
程序与步骤
检查
和
准备
1.人员劳保防护用品穿戴整齐。所需工具性能良好。
2.准备工用具:劳保、 F扳手、劳保毛巾
3.污水回注配水间要打开门窗通风。
4.确认流程正确,各连接部位无渗漏。
5.检查压力表校验合格,压力是否正常。
操作
步骤
1.根据配注量,计算出合格范围,将上下限注水量分别除以24h,折算出该井每小时进的注水量。
2.手动调节
2.1在流量计上游阀门全开的情况下,用下游阀门调整;
2.2先稍开大下游阀门,让瞬间流量超过上限,在逐渐关小阀门,使流量在上下限之间;(风险提示1①②2)
3.自动调节
注水站数字监控工艺升级改造

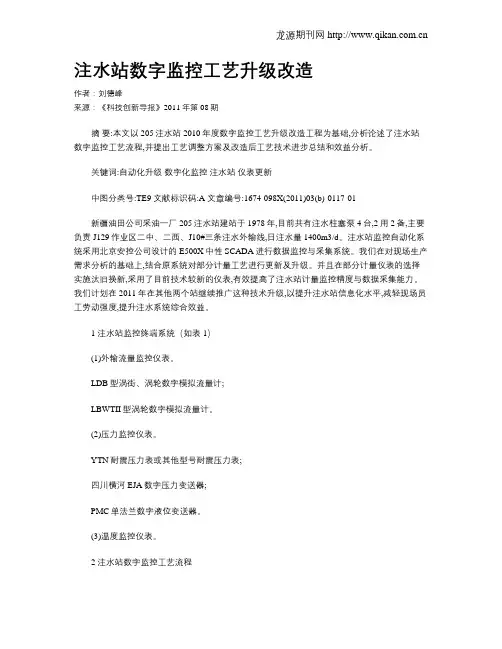

注水站数字监控工艺升级改造作者:刘德峰来源:《科技创新导报》2011年第08期摘要:本文以205注水站2010年度数字监控工艺升级改造工程为基础,分析论述了注水站数字监控工艺流程,并提出工艺调整方案及改造后工艺技术进步总结和效益分析。
关键词:自动化升级数字化监控注水站仪表更新中图分类号:TE9 文献标识码:A 文章编号:1674-098X(2011)03(b)-0117-01新疆油田公司采油一厂205注水站建站于1978年,目前共有注水柱塞泵4台,2用2备,主要负责J129作业区二中、二西、J10#三条注水外输线,日注水量1400m3/d。
注水站监控自动化系统采用北京安控公司设计的E500X中性SCADA进行数据监控与采集系统。
我们在对现场生产需求分析的基础上,结合原系统对部分计量工艺进行更新及升级。
并且在部分计量仪表的选择实施汰旧换新,采用了目前技术较新的仪表,有效提高了注水站计量监控精度与数据采集能力。
我们计划在2011年在其他两个站继续推广这种技术升级,以提升注水站信息化水平,减轻现场员工劳动强度,提升注水系统综合效益。
1 注水站监控终端系统(如表1)(1)外输流量监控仪表。
LDB型涡街、涡轮数字模拟流量计;LBWTII型涡轮数字模拟流量计。
(2)压力监控仪表。
YTN耐震压力表或其他型号耐震压力表;四川横河EJA数字压力变送器;PMC单法兰数字液位变送器。
(3)温度监控仪表。
2 注水站数字监控工艺流程205注水站的信息监控工艺如下图所示。
由图1可以看出,注水站信息化监控与采集工艺主要分为3部分。
在泵机增压之前,系统属于低压系统,对仪表要求低,监控系统工作较为稳定,因此本次工艺升级主要考虑高压系统。
3 外输流量计量工艺分析目前外输计量使用的涡轮或涡街流量计普遍使用多年,测量技术落后。
其不足之处主要有:(1)传感器会造成系统压力损耗。
其测量管内有迎面体或者涡轮,会造成注水系统部分压力损失。
(2)仪表部件容易损坏。
二泵站高压区供水流量计实施方案

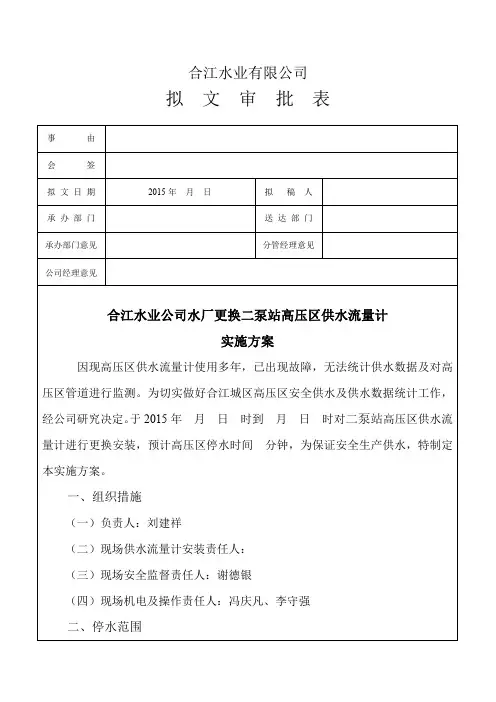

合江水业有限公司
拟文审批表
事由
会签
拟文日期2015年月日拟稿人
承办部门送达部门
承办部门意见分管经理意见
公司经理意见
合江水业公司水厂更换二泵站高压区供水流量计
实施方案
因现高压区供水流量计使用多年,已出现故障,无法统计供水数据及对高压区管道进行监测。
为切实做好合江城区高压区安全供水及供水数据统计工作,经公司研究决定。
于2015年月日时到月日时对二泵站高压区供水流量计进行更换安装,预计高压区停水时间分钟,为保证安全生产供水,特制定本实施方案。
一、组织措施
(一)负责人:刘建祥
(二)现场供水流量计安装责任人:
(三)现场安全监督责任人:谢德银
(四)现场机电及操作责任人:冯庆凡、李守强
二、停水范围
高压区用户。
三、安装
由二泵站值班人员停止高压区加压机组,由冯庆凡、李守强并关闭高压区所有出水阀门,流量计安装人员对流量计进行安装。
四、安装后供水恢复及保障措施
(一)、由冯庆凡、李守强开启高压区所有出水阀门,二泵站值班人员启动1#加压泵,恢复高压区供水。
(二)、全面检查,作好记录。
泸州兴泸水务(集团)合江水业有限公司
2015年月日。
注水站改造工程施工方案实用版

YF-ED-J4972可按资料类型定义编号注水站改造工程施工方案实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日注水站改造工程施工方案实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、施工概述由我单位承建的12区伴生气集输及脱硫工程中8区管线改造部分,从三号联合站接引至8-5站内的新建DN150天然气管线,根据施工进度需要,需在三号联办公楼外西南侧的空地处,与三号联至8-3计转站的DN150伴生气管线动火连头,故需进行动火作业。
二、工程目标保证该工程动火作业,安全高质完成。
三、编制、实施HSE计划书应达到的目的:1、依据HSE方针、目标和承诺,在项目开工前,对项目施工的HSE管理进行总体策划,并通过HSE计划书的编制与实施,以确保HSE 目标的实现2、 HSE计划书的适用范围本计划书适用于本动火作业的HSE管理四、施工工序及HSE要求:(一)施工工序1、施工作业面严格控制在划定范围内,清除用火周围易燃物。
2、施工区域内的可燃气体浓度低于安全之下限5%后开始进行动火作业。
3、进入场区人员穿戴防静电工作服,劳保佩带整齐。
4、进入场区设备佩带防火罩。
5、施工现场设安全监护人。
6、具体施工方案:①与采油三厂集输队等相关部门结合,现场进行待连头管线的确认工作。
将三号联至8-3计转站的已建DN150伴生气管线在8-3计转站内放空火炬进行泄压放空。
北二注水站改造工程施工组织设计方案

北二注水站改造工程施工组织设计方案一、工程概况北二注水站改造工程位于XX市XX乡,该工程的主要内容是对现有北二注水站进行改造升级,提升水压,保障供水质量和供水稳定性。
工程包含进深式泵站建设、管网加固、安装流量计等内容,总工期为180天。
二、施工组织(一)总体施工方案1.1 工期安排本工程总工期为180天,施工分为前期准备、绿化改造、泵房改造、管网加固、管道施工、机器设备安装、系统调试及试运行七个阶段,各阶段工期如下:- 前期准备:3天;- 绿化改造:20天;- 进深式泵站改造:30天;- 管网加固:30天;- 管道施工:45天;- 机器设备安装:20天;- 系统调试及试运行:12天。
1.2 现场安排工程现场应按照“场地整洁、安全文明、科学高效”的原则进行布置。
现场应设置办公室、工人生活区、杂物堆放区、维修库房、厕所等设施。
(二)施工工艺2.1 进深式泵站改造进深式泵站改造需要按照以下流程进行:- 拆除原有进深式泵站;- 做好泵站设备基础;- 安装新型、高效能设备;- 填充地面;- 进行设备调试。
2.2 管网加固及管道施工管网加固和管道施工需要按照以下流程进行:- 向管网中注入渗透的化学药品;- 钢管塑性变形分配;- 加固前进行喷涂防腐、防锈;- 管段制作;- 焊接;- 检测。
2.3 机器设备安装及系统调试机器设备安装及系统调试需要按照以下流程进行:- 机器设备进场;- 安装调试系统;- 设备安装;- 调试。
(三)施工人员及安全措施3.1 施工人员施工人员应按照施工规定从事相应工作,施工人员的质量要求合格,经验丰富,符合施工细则要求,并应经过培训。
3.2 安全防护对施工现场进行周边安全警戒线设置,设立安全示警牌,并聘请专业安全员进行指导和监管,做好施工人员的安全教育、安全保障等措施,回收危险废物等。
三、风险控制(一)土方开挖土方开挖应使用大型挖掘机进行,注意挖掘机使用的安全措施,同时防止挖掘机设备与管线碰撞。
注水井流量计维修保养计划

注水井流量计维修保养计划注水井流量计是用来测量注水井中的流量的一种设备,它在注水井的运营中起着关键作用。
为了确保注水井流量计的正常运行和准确测量,我们需要进行定期的维修保养。
接下来,我将详细介绍注水井流量计的维修保养计划,并按照一定的条理进行说明。
一、定期清洁:注水井流量计在使用过程中会受到污物的侵蚀,因此定期清洁是至关重要的一项工作。
我们建议每3个月进行一次清洁,以保持流量计的准确性。
清洁的具体步骤如下:1.关闭水源和电源,拆卸流量计。
2.用清水和软布擦拭外表面,清除灰尘和污垢。
3.用温水和中性洗涤剂清洁流量计的内部部件,谨慎处理以防损坏。
4.用清水冲洗内部部件,并确保彻底冲洗干净。
5.清洁后,确保所有部件完全干燥,并避免水分进入仪表内部。
二、定期校准:校准是保证注水井流量计准确测量的另一个重要环节。
建议每6个月对流量计进行一次校准,以确保其测量结果的准确性。
校准的具体步骤如下:1.根据流量计的使用说明书,准备好标准流量计和相关工具。
2.关闭水源和电源,拆卸流量计。
3.使用标准流量计生成不同流量的水流,并记录流量计显示结果。
4.将标准流量计的结果与流量计的测量结果进行比较,如果存在较大差异,则需要调整流量计的校准参数。
5.根据流量计的使用说明书,进行校准参数的调整,并进行多次校准以确保准确性。
6.完成校准后,重新安装流量计并进行测试,确保校准的准确性。
三、故障排查和维修:注水井流量计在使用过程中可能会出现各种故障,及时排查和维修是保证流量计正常运行的关键。
以下是一些常见的故障排查和维修方法:1.流量计显示异常:检查电源是否正常,排查电源线是否损坏,检查传感器是否松动或磨损,如有需要,更换传感器。
2.测量结果不准确:检查流量计是否受到异物的影响,如有需要,进行清洁。
3.漏水问题:检查流量计的密封性能是否良好,如有需要,更换密封件。
4.其他故障:根据流量计的使用说明书,按照具体的故障排查方法进行维修。
注水井流量计维修保养计划
注水井流量计维修保养计划摘要:一、引言二、注水井流量计的重要性三、注水井流量计的维修保养计划1.维修保养周期2.维修保养内容3.维修保养流程四、维修保养中应注意的问题五、结论正文:一、引言注水井流量计是油田开发过程中非常重要的设备之一,它能够有效地测量注水井的流量,为油田的开发和管理提供准确的数据支持。
然而,长时间的使用和复杂的工作环境使得注水井流量计不可避免地会出现故障和损坏,因此,对其进行定期的维修保养是非常必要的。
二、注水井流量计的重要性注水井流量计在油田开发中的重要性不言而喻。
首先,它能够实时测量注水井的流量,为油田的开发提供准确的数据支持。
其次,通过测量注水井的流量,可以有效地控制油田的开发速度和开发程度,防止油田的过早枯竭。
最后,注水井流量计的测量结果也是评价油田开发效果的重要依据。
三、注水井流量计的维修保养计划为了保证注水井流量计的正常运行,必须对其进行定期的维修保养。
维修保养周期一般为一年,维修保养内容主要包括清洁、检查、维修和更换零部件等。
1.维修保养周期:一年。
2.维修保养内容:- 清洁:对流量计的内部进行清洁,去除沉积的杂物和污垢。
- 检查:检查流量计的各个零部件,如轴承、密封圈等,查看是否有损坏或者磨损的情况。
- 维修:对发现的问题进行维修,如更换轴承、密封圈等。
- 更换:对于使用年限过长,无法继续使用的流量计,应进行更换。
3.维修保养流程:- 首先,关闭流量计的电源,拆下流量计的防护罩。
- 然后,清洁流量计的内部,检查各个零部件。
- 如果发现问题,进行相应的维修,如更换轴承、密封圈等。
- 最后,安装好防护罩,开启电源,进行试运行。
四、维修保养中应注意的问题在维修保养过程中,应注意以下几点:1.在拆卸和安装流量计时,应轻拿轻放,防止摔坏。
2.在清洁流量计时,应使用专门的清洗剂,防止对流量计造成腐蚀。
3.在更换零部件时,应选择与原设备匹配的零部件,保证设备的正常运行。
4.在试运行时,应观察流量计的运行情况,如有异常,应立即停机检查。
流量计安装施工方案
流量计安装施工方案
一、前期准备工作
在进行流量计的安装施工前,需要做好以下准备工作:
1.确定安装位置:根据管道布局及流体流向,选择合适的位置安装流量
计,确保安装位置符合安全、方便维护和使用的要求。
2.准备安装工具:包括螺丝刀、扳手、尺子、水平仪等常用工具,保证
施工过程中能够顺利进行。
3.核对流量计型号:在安装之前,要核对流量计的型号、规格,确保与
工程需求相符,避免安装过程中出现不匹配的情况。
二、安装步骤
1. 管道准备
•确保管道干净无杂质,使用清洁工具清洗管道内部。
•流量计应安装在垂直水平或垂直管道上,避免水平放置,保证测量准确性。
2. 安装流量计
1.使用扳手将流量计固定在预定位置,确保安装牢固。
2.接好电源线和信号线,注意正确接线,确保安装正确。
3.根据流量计说明书调试和设置相关参数。
3. 联通测试
1.开启管道阀门,确保流体通畅。
2.监测流量计读数,确认测量准确性。
3.检查流量计工作状态是否正常,调整必要参数。
三、注意事项
1.电气安装需由专业人员进行,保证电气连接正常可靠。
2.安装过程中应注意安全,穿戴好工作服和安全帽。
3.确保流量计安装稳固,避免受到外部影响导致误差。
4.需要定期维护,保持流量计的正常运行状态。
经过上述步骤,流量计的安装施工工作就可以顺利完成。
在使用过程中,要认真维护,定期检查,确保流量计的准确性和可靠性。
站外配水间、注水井实际操作流程
站外配水间、注水井常规操作流程教程稳流阀组内常规操作一、稳流阀组正常投运操作1.倒流程:关闭所有汇管支流上流阀门、下流阀门,关闭站内来水阀门、稳流阀组后阀井来水阀门,打开取样阀门泄压待压力表指针归零。
2.冲扫管线:用梅花扳手卸松稳流阀组角式高压过滤器压盖螺帽,取下螺丝,取出过滤网,连接自改高压排污管线至污油池,打开来水高压阀门、稳流阀组后阀井来水高压阀门,关闭取样阀门,通知注水站负责人员起泵加压吹扫管线,出口水质肉眼观察清澈为止。
3.恢复流程:通知注水站停泵泄压,关闭稳流阀组后阀井来水阀门,稳流阀组来水阀门,装好过滤网,给“O”型密封圈涂抹黄油,对角上紧螺丝,缓慢打开来水高压阀门,通知注水站起泵加压看是否渗漏。
4.维护保养:稳流阀组内高压阀门每季度进行一次保养(打黄油:高压阀门阀体侧面有黄油眼),地板管线进行除锈防腐(要求:地板防腐成黑颜色,管线成绿色,阀门阀体、法兰为黑颜色,阀门手轮为红色,流量计不要求油漆防腐为原色)。
冬季要对稳流阀组后来水、出水管线进行填土掩埋保温(要求:厚度为120cm,实用、美观)。
5.挂牌警示:稳流阀组内所有阀门应悬挂开、关指示牌,注水井操作规程、稳流阀组操作规程,稳流阀组门悬挂高压危险警示牌等。
6.标示工艺流程:逐个对注水管线用箭头进行标示来水、出水方向。
二、流量计更换电池、叶轮、传感器操作1.准备工作:准备工具、用具、劳保用具。
2.检查工作:①检查电气设备外壳是否带电,电源线完好无老化、破损;②确认压力表校验合格、压力正常;③确认流程正确,注水仪进口、出口闸门开启、放空阀阀门关闭,各连接部位无渗漏检。
3.操作步骤:(1)、记录流量、压力表相关数据;(2)、接通电源液晶无显示:①液晶板不显示,检查电线是否牢固,无问题则液晶板坏,切断电源,更换液晶板,在通电验证完好;②更换电池:切断电源液晶板无显示、卸下压盖,更换电池,上紧压盖显示正常。
(3)、液晶板有显示、无流量:①切断电源,关闭下流阀,开大上流阀,缓慢开放空阀不出水:按操作规程卸下微调凸轮压盖,用内六棱将凸轮对正,放空出水,确认流量表仍无流量显示,关闭放空闸门;②关闭上流阀门,打开放空阀,排净管内液体;③侧身打开表叶轮压盖,取出叶轮,判断是否需更换叶轮;④把传感器放入要安装叶轮内,气吹使叶轮高速旋转,看液晶板有流量显示,将叶轮对正放入叶轮槽内,上紧压盖。
更换安装流量计操作规程
更换安装流量计操作规程一、准备工作1.穿戴好劳保用品。
2.准备工具、用具、材料。
校对好的流量计一块,300mm活动扳手2把,F扳手一把,200mm螺丝刀1把,钢丝刷1把,三角刮刀1把,划规1把,300mm钢直尺1把,剪刀1把,10mm石棉板一张,润滑脂(黄油)一袋,棉纱、毛毡2张,放空桶一个,笔一只,纸一张。
二、操作步骤(一)倒流程,放空:1. 打开流量计的旁通阀门。
2. 关闭流量计的进、出口阀门。
3.打开放空阀和排污阀,放掉管线内的残余流体泄压。
(二)记流量计底数4.把流量计底数记在纸上。
(三)拆卸流量计5.正确使用扳手拆卸螺栓,检查保养并摆放整齐。
6.拆下流量计放在毛毡上。
(四)安装流量计7.清理法兰,量尺寸,剪垫子,抹黄油,安装垫子。
8.按要求摆放流量计。
9.对角紧固螺栓,安装流量计。
(五)倒流程试压10.关放空阀,倒回原来生产流程。
11.依次开流量计的出口阀门、进口阀门,关旁通阀门,试压。
(六)清理现场12.清理现场,收回工具。
三、操作要点详解(一)各种工具的正确使用1.F扳手使用时开口方向正确,防止掉落伤人。
2.按要求使用活动扳手上卸螺栓。
3.要求使用钢直尺,读数准确。
(二)倒流程顺序1.拆卸流量计前:1)打开旁通,2)关流量计进口阀,3)关流量计出口阀。
2.安装好流量计试压前:1)关闭放空阀,2)开流量计出口阀,3)开流量计进口阀,4)关闭旁通阀。
(三)制作法兰垫片1.用钢直尺量出流量计连接法兰密封面的内、外圆直径,计算出半径,如图2(a)所示。
2.在石棉板上确定圆心,用划规分别在石棉板上划出法兰垫片内外圆和长约5cm的操作手柄,如图2(b)所示。
3.用剪刀剪出法兰垫片,并剪出操作手柄,如图2(c)所示。
1-法兰片;2-钢直尺;3-划规;4-石棉垫片;5-弯剪子;6-法兰垫片手柄(四)拆卸流量计1.拆卸流量计两侧法兰紧固螺栓时,先拆法兰下螺栓,再拆上螺栓。
2.用撬杠对称撬动流量计两侧法兰间隙,使流量计主体与两侧法兰活动,移开流量计主体,放在毛毡上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
井楼油田
注水站更换注水流量计施工方案
编制:宋增亮
初审:
审核:
批准:
第二采油厂采油一队
2012-3-13
一、施工目的
安装新型智能型注水流量计,实现楼八区注水平稳、精确计量。
二、施工依据
目前八区1号注水站共16口注水井,用联合站来水通过站内两组配水阀组进行注水,一套阀组已安装智能调控流量计,实现精确注水。
还有8口井未安装。
由于调水手动操作,加上设备老化,难以达到平稳、精确注水,需要更换为新型智能注水流量计。
三、施工步骤
1、停止注水,卸压,割掉原注水阀门和原注水流量计。
2、连接新闸门,连接并安装新流量计。
3、连接配套电力设施。
三、施工工作量
1、配水间东边阀组停止注水,卸压完毕;割掉原注水阀门5套和原注水流量计5台,连接新注水阀门5套(型号::KY21/65,DN65 PN21MPa)。
(施工队负责)
2、连接并安装新流量计5台,流量计通过法兰连接,新流量计前后用无缝钢管20# GB/T8163-1999 Ø25×6连接,其中上部长100mm,下部长150mm,两根短管变径与原Ø60管线焊接,累计用Ø25×6管线3米,Ø60变Ø25大小头10个,新装管线外刷防锈漆两遍后,再刷绿色调和漆两遍。
(流量计及法兰、法兰螺丝井楼油矿提供,其余材料施工队提供)
3、连接配套电力设施,电压220v;新安装8组式空气开关箱1套,铺设并连接控制电源至8台(预留3台使用5台)新流量计处,电缆规格:3*1.5*30米。
4、预制10个固定电缆盒的卡子和电缆盒(长11.0米×宽0.1米×高0.06米),并将电缆盒固定在卡子内。
5、在流量计上部20cm左右处架设控制电缆盒,接线端连接至8组开关箱处,控制电缆地面部分加Ф60电缆护管1米。
四、所需材料
1、注水流量计5台(含法兰);(采油队供)
2、Ø25×6管线3米,Ø60变Ø25大小头10个;(施工方供)
3、安装8组式空气开关箱1套,电缆(型号:3*1.5)共30米;(施工方供);
4、预制7个固定电缆盒的卡子,电缆盒长8.0米×宽0.1米×高0.06米;
(施工方供)
5、Ф60电缆护管1米。
(施工方供)
6、新注水闸阀型号:KY21/65,DN65 PN21MPa共5个。
(采油队供)
五、注意事项
1、管线内不能有焊渣、毛刺,管线待试压合格和吹扫完毕后,方可交
采油队使用;
2、施工队先进行管线焊接工作,焊接完毕需进行吹扫,在确定管线内
无焊渣和毛刺时,再连接注水流量计,防止焊渣损坏流量计;
3、流程要规范合理;
4、管线焊接采用V型坡口;
5、施工后站内卫生需打扫干净;
6、按照相关规定,施工队伍办理相应票证和做好现场监护工作。
7、现场施工人员服从采油队管理。
8、按照有关规范进行施工,新安装设备经使用合格后方可投运。
六、危害识别及对策
1、站内动火,发生火灾事故;对策:现场清理彻底、及时检测动火点可燃气体、现场配备8Kg灭火器两只。
2、试压时,管线刺漏伤人;对策:缓慢升温升压、人员不靠近观察。
