新增建设用地土地报批程序

新增建设用地土地报批程序
一、土地预审提交资料
1、建设单位请示文件。

2、土地预审申请表。

3、规划现状图。

预审流程:以上资料准备齐全→提交区国土局初审→提交市国土局审核→出具预审意见。

二、土地报批所需资料
1、建设单位请示文件
2、土地预审表
3、预审意见及完善性情况说明
4、立项批复(区发展计划局)
5、选址意见书及规划许可证
6、文物保护手续(市文化局)
7、矿床压覆手续(市土地局)
8、地质灾害认定手续(市土地局)
9、乡级规划、现状图(市大树公司)
10、项目用地平面布置图或线形工程图(设计部
门)
11、建设单位资质证明、法人身份证复印件及建设单位概况
12、环保手续(市环保局)
13、占林地的需出具林业部门手续
14、易燃、易爆物品须公安消防部门出具手续
15、征地方案,征收土地告知的原件内容包括:用途、位置、地类、面积、补偿标准、安置途径。

(填调查表)
16、放弃听证材料
17、土地权属材料
18、征地协议
19、勘测定界技术报告,勘测定界成果(市勘界所)
20、单独选址项目以有偿方式供地的,须评估资料,并附加草签的土地使用权出让合同
21、新增建设用地有偿使用费准备情况
22、耕地开垦费缴纳情况及票据
23、被征地村人口、劳动力情况
24、被征地村前三年平均产值
25、补充耕地材料及补充耕地位置图
26、被征收地质量等级评定说明
27、区国土局拟征收土地说明(在土地利用现状图上标注)
28、政府关于批次用地供地方式的方案
29、扩建项目需附对原项目建设用地情况说明新增建设用地报批流程:
1.用地单位根据建设项目向区国土局业务管理部门提交以上资料,国土局及时组织人员进行地籍测绘、土地权属调查、被征地村组的土地(征地面积、地类)和人口基本情况调查。

2.区国土局按照土地利用总体规划、土地利用年度计划和集约用地要求,科学合理地审查核定建设用地的利用方式和用地规模。

3. 区国土局拟定新增建设用地呈报基本方案(报国务院审批的一式5份,报省审批的一式4份)。

城镇批次建设用地为“一书三方案”:《建设用地项目呈报说明书》、《农用地转用方案》、《补充耕地方案》、《征用土地方案》(附:被征地集体经济组织及对农民的安置补偿情况表);单独选址建设项目用地为“一书四方案”,除“一书三方案”外,另增《供地方案》;城镇批次使用集体建设用地为“一书二方案一表”:《建设用地项目呈报说明书》、《农用地转用方案》、《补充耕地方案》、《使用集体土地补偿安置情况表》。

并按电子报件要求做好软盘备份。

4.建设用地报批材料、相关图件、软盘,按区国土局—区政府—市国土局—市政府—省国土厅—省政府—国土资源部—国务院的审报程序,逐级按规定权限审核报批。

新增建设用地有关规费,统一向省国土厅计财处缴纳。

5.市国土局根据省国土厅批复,转发建设项目用地批文。

6.区国土管理部门,要按“两公告一登记”的制度要求,具体组织负责做好征地补偿安置方案的落实工作。

建设用地报批基本程序
办理程序:
1.用地单位(个人)携带建设项目批文、规划用地许可批文(包括图件)和相关部门的批准文件、土地权属权源资料,向国土资源局提交建设用地书面申请;
2.根据建设项目情况实际,耕保、地籍分别先期签署项目用地预审和地类核定审核意见;
3.用地科对材料进行初审,按规划选址意见和红线图及环评意见书是否符合土地利用供地条件进行审核(投资强度、容积率、征地补偿安置等);
4.对涉及收回原土地使用权属的,须报市政府审批,登报或张榜公告“收回原土地使用权通知”,公告时间为15天。

5.用地科根据建设项目性质,提出具体供地方式方案,报局长审核后报市政府审批。

对国有土地使用权出让方式供地的,须按规定签订出让合同;
6.协议出让国有土地使用权出的结果需要公示15天;
7.按规定标准到局财务缴费;
8.颁发建设项目用地批准文件。

一般性建设项目报批流程
1、申请立项
(建设单位)
2、核发固定资产投资项目申请表
(发展计划局)
3、申请办理选址意见书及规划设计条件
(建设单位)
4、核发选址意见书及规划设计条件
(规划局)
5、委托建设项目规划设计方案
(建设单位)
6、初审规划设计方案
(规划局)
7、审批建设项目立项
(发展计划局)
8、核发建设用地规划许可证
(规划局)
9、核发土地权属证件
(国土资源局)
10、审定规划设计方案或组织规划会审
(规划局)
11、委托建设项目初步设计
(建设单位)
12、组织初步设计会审
(发展计划局)
13、委托建设项目施工图设计
(建设单位)
14、审核建设项目施工图及有关必备资料
(规划局)
15、委托测量队实地放线
(建设单位)
16、申请建设工程实地验线
(建设单位)
17、核发《建设工程规划许可证》副本
(规划局)
18、申请建设工程规划中间验收
(建设单位)
19、核发建设工程规划中间验收意见书
(规划局)
20、申请建设项目竣工规划验收
(建设单位)
21、核发《建设工程规划许可证》正本
(规划局)
一般性建设项目报批流程。

合集下载

建设用地报批、土地供应程序和方式有关政策概述

建设用地报批、土地供应程序和方式有关政策概述

建设用地报批、土地供应程序和方式有关政策概述土地利用管理处(2010年3月30日)一、建设用地审批管理(一)兵团审批土地的依据、权限1.自治区人大授权1999年新•土地管理法‣实施后,自治区第九届人民代表大会常务委员会第十次会议修订通过了•新疆维吾尔自治区实施†中华人民共和土地管理法‡办法‣(以下简称•办法‣)中第四条明确了兵团土地管理事权和范围。

第三十四条规定:在兵团系统内建设占用土地,涉及农用地转为建设用地的,应当在国家批准的兵团团土地利用总体规划确定的建设用地规模范围内,依照土地利用年度计划按下列规定审批:(一)占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准; (二)占用基本农田以外的耕地20公顷以上、其他土地50公顷以上,由自治区人民政府批准;2. 兵、师建设用地审批权限2000年1月18日印发的•新疆生产建设兵团实施†中华人民共和土地管理法‡办法细则的通知‣(新兵发…2000‟9号,以下简称•细则‣)在三十二条、三十六条等条款明确规定了兵团和师的审批用地权限。

(1)兵团建设用地审批权限①师、团土地利用总体规划确定的建设用地范围内,为实施规划而将农用地转为建设用地的,由兵团批准。

②师、团土地利用总体规划确定的建设用地范围外,建设用地项目确需将农用地转为建设用地的,土地利用总体规划局部调整(修改)方案经原批准机关批准后,由兵团批准。

③具体建设项目占用土地利用总体规划确定的建设用地范围内国有建设用地的,其中由国务院、兵团审批的能源、交通、水利等基础设施建设项目,由兵团批准。

④具体建设项目占用土地利用总体规划确定国有未利用地的,师或兵团批准的建设项目和跨师的建设项目,由兵团批准。

以上建设项目占用基本农田以外的耕地20公顷以下、其他土地50公顷以下的,由兵团批准。

(2)师建设用地审批权限①兵团分批次已批准的新增建设用地中具体建设项目用地,由师批准。

②具体建设项目占用土地利用总体规划确定的建设用地范围内的国有建设用地,除兵团批准以外的,由师批准。

建设用地报批程序及基本要求

建设用地报批程序及基本要求

监管部门的职责与监管方式
监管部门职责
负责对建设用地报批程序进行监督, 确保报批过程符合法律法规和政策要 求。
监管方式
采用现场检查、文件审核、定期评估 等多种方式,对建设用地报批过程进 行全面监督。
违反报批程序的法律责任
行政处罚
对于违反建设用地报批程序的行为, 监管部门可依法给予行政处罚,如罚 款、撤销报批文件等。
解决方案
建设单位需调整项目选址或用地规模 ,确保符合规划和相关法规要求。
问题3
存在权属争议或土地纠纷
解决方案
国土资源部门需协调相关部门和当 事人,解决权属争议和土地纠纷, 确保用地审批顺利进行。
04
建设用地规划许可
规划许可的法律依据
《中华人民共和国城乡规 划法》
《中华人民共和国建筑法》
《中华人民共和国土地管 理法》
地方性法规和政府规章
规划许可的申请材料
建设用地规划许可申请书
建设项目批准文件或核准 文件
地理位置图、平面布置图 等规划设计图纸
土地使用权属证明文件
建设工程设计方案及说明
其他必要材料
规划许可的办理流程
申请人向当地城乡规划主 管部门提出申请,提交相 关材料。
城乡规划主管部门对申请 材料进行审查,符合要求 的,予以受理。
城乡规划主管部门组织现 场踏勘,核实申请材料。
对不符合规划要求的,不 予核发《建设用地规划许 可证》,并书面告知申请 人理由。
城乡规划主管部门对符合 规划要求的,核发《建设 用地规划许可证》。
05
建设用地使用权的获取
使用权的获取方式
划拨
政府无偿提供土地,适用于公益事业、基础 设施等非营利性项目。
报批审查

土地报批流程

土地报批流程

土地报批流程内部编号:(YUUT-TBBY-MMUT-URRUY-UOOY-DBUYI-0128)一、土地报批的概念土地报批就是通过一些手续,流程,让土地性质改变,主要有集体土地变为国有土地,农用地变为建设用地。

二、土地报批分类1、城市分批次建设用地在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地转为建设用地的,由市、县国土资源部门按照土地利用年度计划分批次拟定农用地转用方案、补充耕地方案、征收土地方案,编制建设用地呈报说明书,经同级政府审核同意后,逐级上报有批准权的机关批准。

主要指城市建设项目用地、工业建设项目用地等。

2、单独选址项目用地是指在土地利用总体规划确定的城市和村镇建设用地区以外选址的能源、交通、水利、采矿、军事设施等建设项目用地,由建设单位向当地土地行政部门提出用地申请,并由土地行政主管部门拟定农用地转用方案、补充耕地方案、征收土地方案、供地方案,编制建设用地呈报书,经同级政府审查同意后,逐级上报有批准权的机关审批。

交通部门实施的公路工程用地大都属于这个类型。

根据《土地管理法实施条例》第21条的规定,这类项目需要使用土地的,建设单位应当根据建设项目的总体设计一次申请,办理建设用地审批手续;分期建设的项目,可以根据可行性研究报告确定的方案分期申请建设用地、分期办理建设用地有关审批手续。

三、土地报批流程城市批次建设用地流程可以总结性地分为以下几个阶段(组卷、报批、征收、出让)1、组卷阶段(1)用地单位提交用地申请及相关项目材料,申请办理规划设计条件通知单。

(2)市局相关业务部门组织进行测量定界、地类分析、拟定一书三方案(建设用地呈报说明书、土地征收方案、农用地转用方案、补充耕地方案),组织会审并签发征地告知书。

(3)进行告知、听证、确认(下发征地告知书、组织进行听证、最后无意见确认)。

2、报批阶段(1)市局用地编制批次报市政府审核并签发。

(2)省厅组织会审,出具意见主管厅长、厅长签批报省政府。

一分钟掌握土地报批流程

一分钟掌握土地报批流程

土地报批流程一、土地报批的概念土地报批就是通过一些手续,流程,让土地性质改变,主要有集体土地变为国有土地,农用地变为建设用地。

二、土地报批分类1、城市分批次建设用地在土地利用总体规划确定的城市和村庄、集镇建设用地规模范围内,为实施该规划而将农用地转为建设用地的,由市、县国土资源部门按照土地利用年度计划分批次拟定农用地转用方案、补充耕地方案、征收土地方案,编制建设用地呈报说明书,经同级政府审核同意后,逐级上报有批准权的机关批准。

主要指城市建设项目用地、工业建设项目用地等。

2、单独选址项目用地是指在土地利用总体规划确定的城市和村镇建设用地区以外选址的能源、交通、水利、采矿、军事设施等建设项目用地,由建设单位向当地土地行政部门提出用地申请,并由土地行政主管部门拟定农用地转用方案、补充耕地方案、征收土地方案、供地方案,编制建设用地呈报书,经同级政府审查同意后,逐级上报有批准权的机关审批。

交通部门实施的公路工程用地大都属于这个类型。

根据《土地管理法实施条例》第21条的规定,这类项目需要使用土地的,建设单位应当根据建设项目的总体设计一次申请,办理建设用地审批手续;分期建设的项目,可以根据可行性研究报告确定的方案分期申请建设用地、分期办理建设用地有关审批手续。

三、土地报批流程城市批次建设用地流程可以总结性地分为以下几个阶段(组卷、报批、征收、出让)1、组卷阶段(1)用地单位提交用地申请及相关项目材料,申请办理规划设计条件通知单。

(2)市局相关业务部门组织进行测量定界、地类分析、拟定一书三方案(建设用地呈报说明书、土地征收方案、农用地转用方案、补充耕地方案),组织会审并签发征地告知书。

(3)进行告知、听证、确认(下发征地告知书、组织进行听证、最后无意间确认)。

2、报批阶段(1)市局用地编制批次报市政府审核并签发。

(2)省厅组织会审,出具意见主管厅长、厅长签批报省政府。

(3)省政府五处受理、审查、报秘书长签批后下文至省厅(其中报国务院的经省厅汇总后一次性上报)。

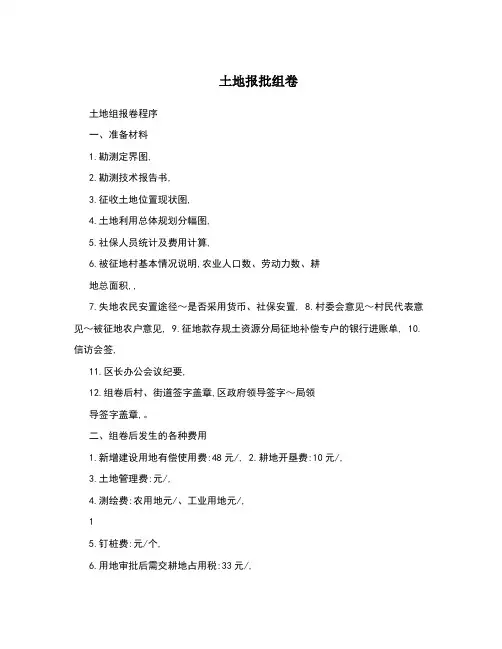

土地报批组卷程序

土地报批组卷程序

土地报批组卷土地组报卷程序一、准备材料1.勘测定界图,2.勘测技术报告书,3.征收土地位置现状图,4.土地利用总体规划分幅图,5.社保人员统计及费用计算,6.被征地村基本情况说明,农业人口数、劳动力数、耕地总面积,,7.失地农民安置途径~是否采用货币、社保安置, 8.村委会意见~村民代表意见~被征地农户意见, 9.征地款存规土资源分局征地补偿专户的银行进账单, 10.信访会签,11.区长办公会议纪要,12.组卷后村、街道签字盖章,区政府领导签字~局领导签字盖章,。

二、组卷后发生的各种费用1.新增建设用地有偿使用费:48元/,2.耕地开垦费:10元/,3.土地管理费:元/,4.测绘费:农用地元/、工业用地元/,15.钉桩费:元/个,6.用地审批后需交耕地占用税:33元/,7.契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;、市、县人民政府农用地转用和土地征收的请示文件; 23、单独选址项目土地转征申请表。

第二部分:农用地转用和土地征收工作方案1、农用地转用和土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;26、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代8替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

建设用地审查报批管理办法

建设用地审查报批管理办法

(1999年3月2日中华人民共和国国土资源部令第3号发布 2010年11月30日第一次修正 根据2016年11月25 日《国土资源部关于修改〈建设用地审查报批管理办法〉的决定》第二次修正)第一条 为加强土地管理,规范建设用地审查报批工作,根据《中华人民共和国土地管理法》(以下简称《土地管理法》)、《中华人民共和国土地管理法实施条例》(以下简称《土地管理法实施条例》),制定本办法。

第二条 依法应当报国务院和省、自治区、直辖市人民政府批准的建设用地的申请、审查、报批和实施,适用本办法。

第三条 县级以上国土资源主管部门负责建设用地的申请受理、审查、报批工作。

第四条 在建设项目审批、核准、备案阶段,建设单位应当向建设项目批准机关的同级国土资源主管部门提出建设项目用地预审申请。

受理预审申请的国土资源主管部门应当依据土地利用总体规划、土地使用标准和国家土地供应政策,对建设项目的有关事项进行预审,出具建设项目用地预审意见。

第五条 在土地利用总体规划确定的城市建设用地范围外单独选址的建设项目使用土地的,建设单位应当向土地所在地的市、县国土资源主管部门提出用地申请。

建设单位提出用地申请时,应当填写《建设用地申请表》,并附具下列材料:(一)建设项目用地预审意见;(二)建设项目批准、核准或者备案文件;(三)建设项目初步设计批准或者审核文件。

建设项目拟占用耕地的,还应当提出补充耕地方案;建设项目位于地质灾害易发区的,还应当提供地质灾害危险性评估报告。

第六条 国家重点建设项目中的控制工期的单体工程和因工期紧或者受季节影响急需动工建设的其他工程,可以由省、自治区、直辖市国土资源主管部门向国土资源部申请先行用地。

申请先行用地,应当提交下列材料:(一)省、自治区、直辖市国土资源主管部门先行用地申请;(二)建设项目用地预审意见;(三)建设项目批准、核准或者备案文件;(四)建设项目初步设计批准文件、审核文件或者有关部门确认工程建设的文件;(五)国土资源部规定的其他材料。

土地报批组卷程序

土地报批组卷土地组报卷程序一、准备材料1、勘测定界图,2、勘测技术报告书,3、征收土地位置现状图,4、土地利用总体规划分幅图,5、社保人员统计及费用计算,6、被征地村基本情况说明,农业人口数、劳动力数、耕地总面积,,7、失地农民安置途径~就是否采用货币、社保安置, 8、村委会意见~村民代表意见~被征地农户意见, 9、征地款存规土资源分局征地补偿专户的银行进账单,10、信访会签,11、区长办公会议纪要,12、组卷后村、街道签字盖章,区政府领导签字~局领导签字盖章,。

二、组卷后发生的各种费用1、新增建设用地有偿使用费:48元/?,2、耕地开垦费:10元/?,3、土地管理费:1、8元/?,4、测绘费:农用地0、27元/?、工业用地0、35元/?,15、钉桩费:648、5元/个,6、用地审批后需交耕地占用税:33元/?,7、契税:8000元/亩。

三、上报市局审查四、市规土局审查通过后扫描上报电子数据至省规土厅五、省规土厅八处室会签后报省政府批准六、办理一个项目的一宗地(工业用地)288元/?单独选址土地转征报卷成果目录第一部分:申请文件1、省级国土资源管理部门的审查报告;、市、县人民政府农用地转用与土地征收的请示文件; 23、单独选址项目土地转征申请表。

第二部分:农用地转用与土地征收工作方案1、农用地转用与土地征收呈报说明书;2、农用地转用方案;3、补充耕地方案(含补划基本农田)方案;4、征收(使用国有)土地方案;5、土地利用总体规划调整方案;26、供地方案;7、土地复垦方案批复文件(表土剥离方案可与土地复垦方案合并)。

第三部分:土地转征相关附属材料1、建设项目用地预审批复文件;2、建设项目批准、核准或备案文件;3、建设项目初步设计批准或审核文件;4、就是否压覆重要矿床证明材料或压覆重要矿床评估报告;5、地质灾害易发区的地质灾害危险性评估报告;6、听证材料;7、建设项目用地权属汇总表;、涉及社保的审查意见(市县政府文件中说明或在呈报说明书续页中代8替);9、涉及林业的审查意见(市县政府文件中说明或在呈报说明书续页中代替);10、补充耕地验收合格证。

建设用地项目用地预审、征地报批工作流程

召开听证会,确保征地范围内户主的知情与同意。
二、征地报批
缴纳相关费用
〉 完成征地补偿工作,缴纳征地补偿费用及被征地农民社 保费用。
〉 征地补偿费包括土地补偿费、安置补助费以及地上附着 物和青苗的补偿费。
〉 征收城市郊区的菜地,用地单位应当按照国家有关规定 缴纳新菜地开发建设基金。
〉 征地补偿安置方案确定后,有关地方人民政府应当公告, 并听取被征地的农村集体经济组织和农民的意见。
用地预审含义 〉 用地预审是指国土资源管理部门在建设项目 审批、核准、备案阶段,依法对建设项目涉及的 土地利用事项进行的审查。 〉 建设项目用地实行分级审批。
一、用地预审
三级职能部门职责任务与资料准备
〉县级部门:根据建设单位提供的预审红线、预审申请报告、
预审申请表、项目立项文件,出具项目现状图、规划图以及用地
1 含义及审核要点 2 三级职能部门职责任务与资料准备 3 确定审批级别 4 确定审批级别并搜集资料 5 勘测定界、范围对比 6 编制规划布局调整方案 7 编制永久基本农田占用和补划方案
8 编制临时用地复垦方案 9 对接、回正 10 缴纳相关费用 11 编制相关报告 12 组件报批 13 项目用地的征收与供应
一、用地预审
编制规划布局调整方案
〉 将用地红线套合所在区域的现行土地利用总体规划图,判断是 否符合规划,对于不符合规划的需要编制规划布局调整方案 ; 〉 规划布局调整方案包括以下内容:
规划调整审 核表,规划 布局调整
方案
听证公告、 听证纪要、 听证人员
签到表
规划布局调 整图(调整 前、调整
后)
立项文件 (单独选址
一、用地预审
确定预审级别
〉 级别
省级 预审

新建项目报批报建流程

新建项目报批报建流程新建项目报批报建流程是指在进行新项目规划和建设时,需要按照一定的程序和流程进行报批和报建的工作。

这个流程通常包括项目立项、可行性研究、环境影响评价、土地规划、建设工程规划许可等环节。

下面将详细介绍新建项目报批报建流程的具体步骤和要点。

1. 项目立项阶段项目立项是新建项目报批报建流程的第一步,也是最为重要的一步。

在这个阶段,需要明确项目的建设内容、投资规模、建设地点、建设期限等基本信息,并提交项目建议书或立项申请报告。

立项申请报告通常包括项目建设的必要性、可行性分析、社会经济效益预测等内容。

经过初步审查和评估后,批准部门会对项目进行初步审批,确定是否可行并进行立项。

2. 可行性研究阶段项目立项后,需要进行可行性研究,对项目的技术、经济、市场、环境等方面进行深入分析和评估。

可行性研究报告是新建项目报批报建流程中的重要文件,内容包括项目建设规模、建设内容、技术路线、投资估算、资金筹措、经济效益分析、社会效益分析、风险评估、环境影响评价等内容。

经过专家评审和相关部门审批后,可行性研究报告得到批准,项目才能进入下一阶段。

3. 环境影响评价阶段在新建项目报批报建流程中,环境影响评价是必不可少的一环。

根据国家有关法律法规的规定,对项目建设可能产生的环境影响进行评价,并提出相应的环境保护措施和环境风险防范措施。

环境影响评价报告经过环保部门审查批准后,项目方可继续进行下一步工作。

4. 土地规划阶段新建项目需要用地,因此需要进行土地规划工作。

项目方需向国土资源部门申请土地使用证,提交项目用地申请书,并提供相应的土地规划方案和用地报批材料。

经过土地规划部门的审查和批准后,项目方才能取得用地手续,进入下一步工作。

5. 建设工程规划许可阶段在新建项目报批报建流程的最后阶段,项目方需要向建设行政主管部门申请建设工程规划许可证。

提交的材料包括建设工程规划许可申请书、建设工程规划设计文件、施工图纸、施工组织设计等内容。

建筑工程中的建筑用地手续办理流程

建筑工程中的建筑用地手续办理流程一、引言建筑工程的发展离不开建筑用地的支持。

而在中国,要取得建筑用地往往需要办理一系列的手续。

本文将介绍建筑工程中的建筑用地手续办理流程,包括土地报批手续、土地出让手续以及建设用地规划审批手续等。

二、土地报批手续1.项目立项在进行建筑用地手续办理之前,申请方首先需要进行项目立项。

项目立项是指通过审批程序,核准建设项目的必要性、可行性和投资效益,为后续的土地报批提供依据。

2.土地选择和预审在项目立项获得批准后,申请方需要选择适合的土地用于建设。

土地选择的原则包括合法性、规划性和可行性等。

同时,需要进行土地预审,检查所选择的土地是否符合相关的法律法规和规划要求。

3.土地报批土地报批是指申请方向相关政府部门提交土地利用申请,包括填写土地报批申请表、提供相关的证明文件等。

政府部门会根据相关法律法规和规划要求对土地利用申请进行审查,并决定是否批准。

三、土地出让手续1.土地出让公告土地出让是指政府将已经批准的土地用于出售或租赁。

在土地出让之前,政府部门会发布土地出让公告,公告中包括出让土地的位置、面积、用途以及投标要求等。

2.竞标和成交根据土地出让公告的要求,有意向的开发商需要参与竞标。

竞标包括报名、递交投标文件、竞标保证金缴纳以及开标等环节。

最终,竞标委员会会根据相关评标标准,确定中标单位并进行土地出让合同的签订。

3.土地出让合同备案中标单位在签订土地出让合同后,需要将合同备案至相关部门。

合同备案就是将合同的复印件和原件提交给国土资源部门或相关管理部门,进行备案登记。

四、建设用地规划审批手续1.项目可行性研究报告项目可行性研究报告是为了证明项目的合理性和可行性,包括项目的市场状况、技术状况以及经济状况等。

申请方需要编制项目可行性研究报告,并递交给相关部门进行审查。

2.建设用地报批建设用地报批是指申请方向相关部门提交建设用地报批申请。

申请方需要填写建设用地申请表,提供相关的证明文件,并递交给规划部门进行审查。
