公路工程造价计价依据例题解析习题及答案(整理)

公路工程造价计价依据例题解析习题及答案(整理)
C施工定额有利于推广先进的技术
D施工定额是计算企业总劳动量的依据
E施工定额是企业计算社会劳动量的依据
答案: ABC
解题思路:了解施工定额的作用,具体见本书表2-1-3。
【例题2】某机械的时间定额为20m3/台班,则产量定额为()。
A 0.05台班/m3B 0.5台班/m3C 5台班/m3D 80台班/m3
A 9.01%B 6.30%C 3.97%D 21.01%
答案: A
解题思路:熟悉公路工程费用定额的编制。具体见本书表2-1-8。
【例题2】某公路施工企业全员人数5 000人,建筑安装生产工人占70%,全年冬季施工增加费额开支280万元,生产工人日平均工资20元,年有效施工天数230天,测得人工费占直接费的比例为8%,则冬季施工增加费定额应为()。
答案: B
解题思路:定额的特点具体见本书表2-1-8。
*掌握材料的物理和力学性质
【例题1】某种材料的密度是1.8t/m3,表观密度是1.44t/m3,则该材料的孔隙率为()。
A 80%B 20%C 36%D 25%
答案: B
解题思路:掌握材料的物理性质,材料表观密度与密度的比值是材料的密实度,而密实度和孔隙率的和为1。
解题思路:了解定额工程建设定额改革的内容及定额管理人员的素质要求。
*了解工程材料的分类
【例题1】按建筑工程材料的来源分类,可分为()。
A外购材料B地方性材料
C自采加工材料D周转性材料
答案: ABC
解题思路:了解工程材料的分类,按建筑工程材料的来源分类,可分为外购材料、地方性材料和自采加工材料。
【例题2】按工程材料在设计和施工中所起的作用分类,可分为()。
【例题2】定额按使用要求分类可分为()。

关于调整2018《计价依据》人工单价和2011《计价依据》“三项费用”等事项的通知(第2号)

关于调整2018《计价依据》人工单价和2011《计价依据》“三项费用”等事项的通知(第2号)

关于调整2018《计价依据》人工单价和2011《计价依据》“三项费用”等事项的通知(第2号)各市住建局,各有关单位:为满足我省工程建设计价的需要,维护工程建设各方的合法权益,经研究,现就2018《山西省建设工程计价依据》(以下简称《计价依据》)人工单价调整和2011《计价依据》与2018《计价依据》“安全文明施工费、临时设施费、环境保护费”(以下简称“三项费用”)衔接等事项通知:一、关于2018《计价依据》人工单价的调整2018《计价依据》建筑安装等工程人工单价调整为135元/工日,签证工调整为160元/工日;装饰装修工程人工单价调整为150元/工日,签证工调整为178元/工日。

机械台班单价中的机上人工随建筑安装工程人工调整。

上述调整部分的人工费只计取税金。

定额人工单价调整后仍不能满足实际工程需要的,发承包双方可在合同中约定调整。

此项调整自发文之日起执行。

二、关于2011《计价依据》“三项费用”的衔接对执行2011《计价依据》的项目,其安全文明施工费(包括安全施工费、文明施工费)、临时设施费(包括生产性临时设施费、生活性临时设施费)、环境保护费费用的增加部分计算办法如下:(一)以直接工程费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数0.6,一级标准在原费率的基础上乘以系数0.9;(二)以人工费为计费基础的计算办法:建设工程绿色文明工地二级标准在原费率的基础上乘以系数1.1,一级标准在原费率的基础上乘以系数1.5。

(三)上述增加部分计入该工程项目造价中,只计取税金。

原费率是指2011《计价依据》中的安全施工费、文明施工费、生产性临时设施费、生活性临时设施费、环境保护费的费率之和。

(四)此项调整适用于2018年10月22日之日起的在建工程。

但至发文日止已完成结算的工程不再调整。

三、承包方应足额使用“三项费用”,确保各项措施落实到位(一)因扬尘治理措施落实不到位,施工企业受到行政处罚或通报的,首次由项目发包方核减其“三项费用”总额的50%,第二次核减全部“三项费用”,第三次额外再扣除“三项费用”总额的10%。

《工程概预算》第4章计价依据—概算定额、概算指标、投资估算指标

《工程概预算》第4章计价依据—概算定额、概算指标、投资估算指标
作用:经批准的设计概算是工程投资的最高限额。 是签订建筑工程施工合同和贷款合同,控制施工图 设计和施工图预算,衡量设计方案经济合理性和选 择最佳设计方案等的依据。
(二) 概算指标的分类和表现形式
➢分类
建筑工程
概 概算指标 算 指 标 设备安装工程
概算指标
一般土建工程 给排水工程 采暖通风工程 电气照明工程 通信工程
机械设备安装工程 电气设备安装工程 工器具及生产购置费
➢ 表现形式
(1)综合指标,是按照工业或民用建筑及 其结构类型而制定的概算指标。综合概算指 标的概括性较大,其准确性、针对性不如单 项指标。
(2)单项指标,是指为某种建筑物或构筑 物而编制的概算指标。单项概算指标的针对 性较强,故指标中对工程结构形式要做介绍。
土建 26133 18778 4790 1626 939
其中 水暖 2565
1843 470 160 92
电照
614
1239 316 107 62
表2.6.4 内浇外砌住宅构造内容及工程量指标 100m²建筑面积
序号
构造特征
工程量
单位
数量
一.土建
1
基础 灌注桩
m³ 14.64
2
外墙 二砖墙、清水勾缝、内墙抹灰刷白
(2)内容都包括人工,材料,机械台班使用 量定额三个基本部分;
(3)表达的主要内容,主要方式及基本使用 方法都与预算定额相近。
2.概算定额与预算定额不同之处:
(1)在于项目划分和综合扩大程度上的差异, 概算定额主要用于编制设计概算;
(2)概算定额综合了若干分项工程的预算定额, 因此,概算工程计算和概算表的编制都比编制 施工图预算简化,但精确度却不比后者;

土地整理计价依据

土地整理计价依据

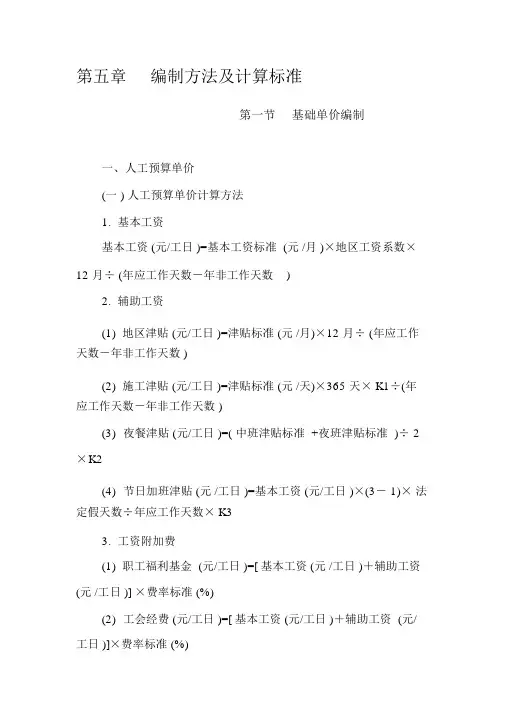

第五章编制方法及计算标准第一节基础单价编制一、人工预算单价(一 ) 人工预算单价计算方法1.基本工资基本工资 (元/工日 )=基本工资标准 (元 /月 )×地区工资系数×12 月÷ (年应工作天数-年非工作天数)2.辅助工资(1)地区津贴 (元/工日 )=津贴标准 (元 /月)×12 月÷ (年应工作天数-年非工作天数 )(2)施工津贴 (元/工日 )=津贴标准 (元 /天)×365 天× K1÷(年应工作天数-年非工作天数 )(3)夜餐津贴 (元/工日 )=( 中班津贴标准 +夜班津贴标准 )÷ 2 ×K2(4)节日加班津贴 (元 /工日 )=基本工资 (元/工日 )×(3- 1)×法定假天数÷年应工作天数× K33.工资附加费(1)职工福利基金 (元/工日 )=[ 基本工资 (元 /工日 )+辅助工资(元 /工日 )] ×费率标准 (%)(2)工会经费 (元/工日 )=[ 基本工资 (元/工日 )+辅助工资 (元/ 工日 )]×费率标准 (%)(3)养老保险费 ( 元/ 工日 )=[ 基本工资 (元 /工日 )+辅助工资(元 /工日 )] ×费率标准 (%)(4)医疗保险费 ( 元/ 工日 )=[ 基本工资 (元 /工日 )+辅助工资(元 /工日 )] ×费率标准 (%)(5)工伤保险费 ( 元/ 工日 )=[ 基本工资 (元 /工日 )+辅助工资(元 /工日 )] ×费率标准 (%)(6)职工失业保险基金 (元/工日 )=[ 基本工资 (元/工日 )+辅助工资 (元 /工日 )] ×费率标准 (%)(7)住房公积金 ( 元/ 工日 )=[ 基本工资 (元 /工日 )+辅助工资(元 /工日 )] ×费率标准 (%)4.人工工日预算单价人工工日预算单价(元/工日 )=基本工资+辅助工资+工资附加费(二 ) 人工预算单价计算标准1.有效工作时间(1)年应工作天数: 250 天(年日历日 365 天减法定假 11 天,再减 52 周双休日 104 天)。

006 第二章 建设工程计价方法及计价依据 第一节 工程计价方法 造价师计价教材word版

006 第二章 建设工程计价方法及计价依据 第一节 工程计价方法 造价师计价教材word版

第二章建设工程计价方法及计价依据第一节工程计价方法工程计价是指按照规定的程序、方法和依据,对工程造价及其构成内容进行估计或确定的行为。

工程计价依据是指在工程计价活动中,所要依据的与计价内容、计价方法和价格标准相关的工程计量计价标准,工程计价定额及工程造价信息等。

一、工程计价基本原理建设项目是兼具单件性与多样性的集合体。

每一个建设项目的建设都需要按业主的特定需要进行单独设计、单独施工,不能批量生产和按整个项目确定价格,只能采用特殊的计价程序和计价方法,即将整个项目进行分解,划分为可以按有关技术经济参数测算价格的基本构造单元(如定额项目、清单项目),这样就可以计算出基本构造单元的费用。

一般来说,分解结构层次越多,基本子项也越细,计算也更精确。

任何一个建设项目都可以分解为一个或几个单项工程,任何一个单项工程都是由一个或几个单位工程所组成。

作为单位工程的各类建筑工程和安装工程仍然是一个比较复杂的综合实体,还需要进一步分解。

就建筑工程来说,又可以按照施工顺序细分为土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、混凝土及钢筋混凝土工程、金属结构工程、木结构工程、门窗工程、屋面及防水工程等分部工程。

分解成分部工程后,从工程计价的角度,还需要把分部工程按照不同的施工方法、不同的构造及不同的规格,加以更为细致的分解,划分为更为简单细小的部分,即分项工程。

分解到分项工程后还可以根据需要进一步划分为定额项目或清单项目,这样就可以得到基本构造单元了。

工程造价计价的主要思路就是将建设项目细分至最基本的构造单元,找到了适当的计量单位及当时当地的单价,就可以采取一定的计价方法,进行分部组合汇总,计算出相应工程造价。

工程计价的基本原理就在于项目的分解与组合。

工程计价的基本原理可以用公式的形式表达如下:分部分项工程费=Σ[基本构造单元工程量(定额项目或清单项目)×相应单价] (2.1.1) 工程造价的计价可分为工程计量和工程计价两个环节。

(整理)建设工程造价的计价依据

(整理)建设工程造价的计价依据

建设工程造价的计价依据一、工程造价计价依据的分类要想在工程建设各阶段合理确定工程造价,必须得有科学适用的计价依据,主要包括造价定额、造价指标、取费定额、工期定额、基础单价和工程造价指数等。

(一)造价定额造价定额一般是指完成指定的单项施工内容在人力、物力、财力消耗方面所需的社会必要劳动量。

在我国属于推荐性经济标准。

其中最重要的有预算定额和概算定额。

1.预算定额是计价定额当中的基础性定额,主要用于在编制施工图预算时,计算工程造价和计算人工、材料、机械台班需要量。

同时,预算定额是在招标承包情况下,计算标底和确定报价的主要依据。

预算定额是按分部分项工程进行项目划分的。

2.概算定额是编制初步设计概算和修正概算时,确定工程概算造价,计算劳动、机械台班、材料需要量所使用的定额。

概算定额的项目划分对象是扩大分部分项工程,其编制基础是预算定额,但比预算定额综合扩大。

(二)造价指标造价指标是反映特定的单位工程、单项工程或建设项目所需人力、物力和财力的综合需要量。

在我国,属参考性经济标准,如概算指标、投资估算指标。

1.概算指标是按一定计量单位规定的,比概算定额更综合扩大的分部工程或单位工程的劳动、材料和机械台班的消耗量标准和造价指标。

在建筑工程中,它往往按完整的建筑物、构筑物以、或座等为计量单位进行编制。

概算指标是在初步设计阶段编制工程概算,计算劳动、机械台班、材料需要量的依据。

它一般是在概算定额和预算定额基础上编制的。

2.投资估算指标是在项目建议书可行性研究阶段编制投资估算的基础和依据。

估算指标与概预算定额相比,具有较强的综合性和概括性。

它往往以独立的建设项目、单项工程或单位工程为对象,综合项目全过程投资和建设中的各类成本和费用,反映其扩大的技术经济指标。

投资估算指标一般根据历史的预决算资料和价格变动等资料编制,但其编制基础仍离不开预算定额、概算定额和概算指标。

(三)取费定额取费定额是以某些费用项目为计算基础,反映专项费用的社会必要劳动量的百分率或标准,它是定额的一种特殊形式。

第2-2(路基路面)公路工程计价依据2

第2-2(路基路面)公路工程计价依据2

《造价管理与成本分析》课件
6. 天然方与压实方换算系数
土类
土方 松土 普通土 硬土
公路等级
二级及二级以上等 级公路 三、四级公路
石方
1.23
1.11
1.16
1.05
1.09
1.组织设计提出, 并入断面填方数量内计算,有以下三种情况: (1)清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回 填至原地面标高所需土、石方数量。 (2)因路基沉陷需增加填筑的土、石方数量。 (3)为保证路基边缘的压实度须加宽填筑时,所需的土、石方数量。 (只计价不计量)


注:本定额中的5km以内,10km以内、15km以内每增运0.5km,均指 从运输起点到终点在第一个1km的基础上每增加0.5km。以8t以内自 卸汽车运土方为例,假设平均运距分别为4km、9km、13km,则每运 输1000m3土方的自卸汽车台班消耗为: 平均运距为4km时:10.18+1.41×(4-1)÷0.5=18.64(台班) 平均运距为9km时:10.18+1.28×(9-1)÷0.5=30.66(台班) 平均运距为13km时:10.18+1.22×(13-1)÷0.5=39.46(台班) 在路面基层稳定土混合料运输、路面沥青混合料运输等定额中均有 类似规定。
路基两侧宽填
路基两侧宽填以提供机械的安全工作面
【例】某高速公路路基工程,全长20km,按设计断面计算 的填缺为600000m3,无利用方,平均填土高度为5.0m,平均 边坡长度为10.5m,宽填厚度0.2m,路基平均占地宽45m,路 基占地及取土坑均为耕地,土质为Ⅲ类土,填前以12t压路机 压实耕地。试计算:填前压实增加土方量为多少?路基宽填增 加土方量多少?总计计价方量(压实方)? 解:(1)填前压实耕地增加的土方量 由已知数据得c=0.35kg/cm3,p=6.6kg/cm2。由公式算得: h =6.6/0.35=18.86cm Q=45×20000×0.1886=169740m3 (2)路基宽填增加土方量 由公式算得: 宽填土方量=10.5×20000×0.2×2=84000m3 (3)总计计价方量(压实方) 600000+169740+84000=853740m3

工程计价依据

工程计价依据

来源一 300t 240元/t 20元/t
0.5%
3
来源二 200t 250元/t 15元/t
0.4%
3
解:加权原价=(300×240+200×250)/(300+200)=244元/t 加权运杂费=(300×20+200×15)/(300+200)=18元/t 来源一运输损耗费=(240+20)×0.5%=1.3元/t 来源二运输损耗费=(250+15)×0.4%=1.06元/t 加权运损费=(300×1.3+200×1.06)/(300+200)=1.204元/t 水泥基价=(244+18+1.204) ×(1+3%)= 271.1元/t
3.4.3 机械台班价格的组成和确定方法
组成
计算方法
折 旧
台班折旧费
机械预算价格 (1 残值率)时间价值系数 耐用总台班
费 耐用总台班=折旧年限×年工作台班=大修间隔台班×大修周期
大修周期=寿命期大修理次数+1
大修 理费
台班大修理费
一次大修理费 寿命期内大修理次数 耐用总台班
经常修理费 安拆费及场外运输费 人工费 燃料动力费 车船使用税、保险费及年检费
➢ 分项工程预算定额基价=人工费+材料费+机械使用费 ➢ 分项工程预算定额基价=人工费+材料费+机械使用费+综合 ➢ 人工费=∑定额工程量×单位定额对应人工日×工日单价费 ➢ 材料费=∑定额工程量×单位定额对应材料数量×材料单价 ➢ 机械费=∑定额工程量×单位定额对应台班数量×台班单价 ➢ 综合费=计算基数×费率
班延续时间×机械正常利用系数
3.4 建安工程工料机单价确定方法
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

检验试验费
2.2.2材料预算价格
2.材料预算价格的组成
• 材料预算价格由材料原价、材料运杂费、运输 损耗费、采购及保管费和检验试验费组成。 • 材料预算价格 =[ 采购原价 ( 包括供销部门手续 费和包装费)+场外运输费]×1.02(采购保管费)
2.2.2材料预算价格
⑴材料原价 • 指材料的出厂价格,或者是销售部门的批发牌价和市 场采购价格(或信息价) • 预算价格 中的材料原价按出厂价、批发价、市场价综 合考虑 • 材料因来源地、交货地、供货商、生产商不同而有几 种价格 (原价 ) ,根据不同来源地供货数量比例,采取 加权平均的方法确定。
⑶运输损耗费 场外运输损耗费用:指材料在装卸和运 输过程中所发生的合理损耗。 ⑷采购保管费 • 指材料供应部门在组织采购、供应和保管材料过程中所 需的各项费用。包含: (采购费、仓储费、工地保管费、仓储损耗) • 采购保管费一般按材料到库价格的比率取定 • 采购保管费=(材料原价+运杂费)×采购及保管费率
– 台班大修理费 =一次大修理费×寿命期内大修理次数/耐用总台班
2.2.3施工机械台班单价
3、经常修理费 • 指机械设备除大修理以外必须进行的各级保养(包括一、 二、三级保养)以及临时故障排除和机械停置期间的维 护保养等所需各项费用;为保障机械正常运转所需替 换设备、随机工具附具的摊销及维护费用;机械运转 及日常保养所需润滑、擦拭材料费用。 • 机械寿命期内上述各项费用之和分摊到台班费中即为 台班经修费。P67 简化计算:
定额编制期------------→预算编制期 ↑ ↑ “当时的” “现在的” 价格水平 价格水平
举例
• 例:广场砖 ( 彩色图案 ) 在江苏省建筑与装饰工程计价 表中(2004年)预算价为60元/M2。 设当前市场采购具体某品种、规格的道板为70元/M2 • 现某工程编制预算采用这一道板的预算价为60元/M2 该材料由甲方采购(市场价格为70元)供应给乙方
• 苏建价〔2010〕494号:一类工56元/工日,二类工53 元/工日,三类工50元/工日 • 苏建价〔2011〕812号 • 关于调整建筑、装饰、安装、市政、修缮加固、城市 轨道交通、仿古建筑及园林工程预算工资单价的通知 • 一类工70元/工日,二类工67元/工日,三类工63元/工 日 • 机械台班定额中的预算工资单价按照67元/工日执行。
2.2.2材料预算价格
1.材料预算价格的含义 • 材料预算价格指材料(包括构件、成品及半成 品等)从其来源地(交货地点、供应者仓库、提 货地点)到达施工工地仓库(施工地点内存放材 料的地点)后出库的综合平均价格。
• 例如:普通粘土砖(240x115x53mm),江苏的定额预算 价格:1997年为197.8元/千块, 2001年为200.6元/千块, 2004年为214.2元/千块。
安拆费及场外运输费分别按不同机械、型号、重量、外形、体积, 安拆和运输方法测算其工料、机械耗用量综合计算取定。除地下 工程机械外,均按年平均4次运输、运距平均25公里以内考虑。
2.2.3施工机械台班单价
• -

4、安拆费及场外运费 不计算安拆费及场外运费的项目有: ①金属切削加工机械; ②不需要拆卸安装自身能开行的机械; ③不适于按台班摊销本费用的机械,例如特、大型机 械,其安拆费及场外运输费另行计算。 大型施工机械,对一个工程地点计算一次“进场”(或 “退场”)、“组装”、“拆卸”费用。场外运输由公 路、铁路、航运部门运输的,其费用按交通运输部门 的规定计算,列为独立费用。P68
2.2资源基础单价
• 2.2.1人工工资单价 • 2.2.2材料预算价格 • 2.2.3施工机械台班单价
资源消耗量
资源基础单价
分项工程预算单价 费用分析 工程量计算规则
施工图预算计价 工程量清单计价
2.2.1人工工资单价
• 1.含义: • 人工工资单价,即预算人工工日单价,是指一个 建筑安装工人一个工作日在预算中应计入的全部 人工费用。(建筑工人 1工日=8小时) • 在现行预算制度当中,一般采用统一工资单价。 例如: 江苏省1997年预算定额工资单价为22元/工日 江苏省2001年预算定额工资单价为26元/工日
例如:江苏省规定,建筑材料采保费率一般为2% (其中采购、保管费率各为1%)
★由建设单位供应的材料,施工单位只收取保管费。
2.2.2材料预算价格
⑸检验试验费 • 是指对建筑材料、构件和建筑安装物进行一般鉴定、 检查所发生的费用。
★不包括: • 新结构、新材料的试验费 • 具有出厂合格证明的材料进行检验 • 对构件作破坏性试验 • 特殊要求进行检验试验的费用
2.2.3施工机械台班单价
1、折旧费 • 机械设备在规定的使用年限内,陆续收回其原值及所 支付贷款利息的费用
– 台班折旧费=机械预算价格×(1-残值率)÷耐用总台班
2、大修理费 • 机械设备按规定的大修间隔台班必须进行大修理,以 恢复机械正常功能。大修理费是机械使用期限内全部 大修理费之和在台班费中的分摊额
应注意两个问题: ⑴现场制作砂浆、砼,其所需的人工、机械在 各相应的分项工程内;商品砼内,其所需的人 工、机械在商品砼价格中。 P63 ⑵给定的配合比仅为确定工程造价使用;实际 施工配合比不应按此配合比。 P64
2.2.3施工机械台班单价
• 施工机械台班单价是机械每个台班所必须消耗的人工、 材料、燃料动力和应分摊的费用。每台班按8小时工作 制计算。 • 施工机械台班单价由七项费用组成,包括⑴折旧费、 ⑵大修理费、⑶经常修理费、⑷安拆费及场外运费、 ⑸人工费、⑹燃料动力费、⑺养路费及车船使用税等 习惯上把⑴~⑷称为一类费用,⑸~⑺成为二类费用 一类费用按规定采用《全国统一施工机械台班费定额》 的数据;二类费用根据全国统一施工机械台班费定额 消耗量和地方预算价格计算
2.2.3施工机械台班单价
5、人工费 • 指机上司机、司炉和其他操作人员的工作日以及上述 人员在机械规定的年工作台班以外的人工费用。 –台班人工费=定额机上人工工日×日工资单价 –定额机上人工工日 =机上定员工日×(1+增加工日系数) –增加工日系数= ( 年度工日-年工作台班-管理费 内非生产天数)÷年工作台班 –增加工日系数取定为0.25。
2.工资构成(江苏)
• ⑴基本工资。应执行岗位工资和技能工资制度。 • ⑵工资性津贴。为了补偿工人额外或特殊的劳动消耗 及为了保证工人的工资水平不受特殊条件影响,而以 补贴形式支付给工人的劳动报酬,包括按规定标准发 放的物价补贴,煤、燃气补贴,交通费补贴,住房补 贴及地区津贴等。 • ⑶流动施工津贴。 • ⑷房租补贴。 • ⑸职工福利费。按规定标准计提的职工福利费。 • ⑹劳动保护费。按规定标准发放的劳动保护用品购置 费及修理费,徒工服装补贴、防暑降温费、在有碍身 体健康环境中施工的保健费用等。
– 台班经修费=台班大修费×K K=机械台班经常修理费÷机械台班大修理费
2.2.3施工机械台班单价
4、安拆费及场外运费 • (1)安拆费。指机械在施工现场进行安装、拆卸所需人 工、材料、机械和试运转费用以及安装所需的机械辅 助设施(例如基础、底座、固定锚桩、行走轨道、枕木 等)的折旧、搭设、拆除等费用。 • (2)场外运费。指机械整体或分体自停置地点运至施工 现场或一工地运至另一工地的运输、装卸、辅助材料 以及架线等费用。
2.2.2材料预算价格
3.材料预算价格的确定(江苏)
• 材料预算价格 =(材料原价+运杂费)×(1+采购保管费率2%)
其中:采购保管费=(材料预算价格÷1.02)×0.02 =0.0196材料预算价格≈0.02材料预算价格
• 例:在2004年江苏省计价表中: 广场砖的预算价格为60元/M2, 如果该材料为建设单位供应, 施工单位应得到保管费为:60×0.01=0.60元/M2
• 这样,计算造价时,供应给乙方的价格为60元/M2 60*1%=0.6元/M2 结算时,甲方扣回材料款59.4元/M2(=60-0.60)
2.2.2材料预算价格
4.砂浆、混凝土等建筑半产品材料的预算价格P63 • 根据配合比原材料用量及其预算价格计算 • 例如:2004年江苏建筑与装饰工程计价表中, 1m3M5混合砂浆(012006)的预算价格计算
材料名称 定额用量 预算价格 合 价 水泥32.5级 0.202 T 280 元/T 56.56元 中 砂 1.61 T 38.00元/T 61.18元 石灰膏 0.08 M3 108元/M3 8.64元 水 0.30 M3 2.80元/M3 0.84元 合 计 127.22元
2.2.2材料预算价格
2.2.2材料预算价格
江苏省建筑与装饰工程计价表: – 32.5级水泥2)1249元/M3 ★实际价格:P62
※材料价格有材料预算价格和市场价格之分: –材料预算价格。→→→定额 –市场价格是在建筑材料市场反映的价格,它是波动 的。
2.2.2材料预算价格
预算工资单价
工程类型 包工不 一类 二类 三类 包料工 程 工 工 工 70 67 70-90 63 60 56 63 88 90-110 79 包工包料工程
点工
建筑工程 装饰工程 安装、市政工程
73 77 65
2.工资构成(全国)
• ⑴基本工资:是指发放给生产工人的基本工资。 • ⑵工资性补贴:是指按规定标准发放的物价补贴,煤、 燃气补贴,交通补贴,住房补贴,流动施工津贴等。 • ⑶生产工人辅助工资:是指生产工人年有效施工天数 以外非作业天数的工资,包括职工学习、培训期间的 工资,调动工作、探亲、休假期间的工资,因气候影 响的停工工资,女工哺乳时间的工资,病假在六个月 以内的工资及产、婚、丧假期的工资。 • ⑷职工福利费:是指按规定标准计提的职工福利费。 • ⑸生产工人劳动保护费:是指按规定标准发放的劳动 保护用品的购置费及修理费,徒工服装补贴,防暑降 温费,在有碍身体健康环境中施工的保健费用等。
