三、案例分析题[共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分](一)背景资料:某新建别墅群项目,总建筑面积45000㎡,各幢别墅均为地下1层,地上3层,砖混结构。

某施工总承包单位项目部按幢编制了单幢工程施工进度计划。

某幢计划工期为180d,施工进度计划见图。

现场监理工程师在审核该进度计划后,要求施工单位制定进度计划和包括材料需求计划在内的资源需求计划,以确保该幢工程在计划日历天内竣工。

该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。

项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。

项目部对地下室M5水泥砂浆防水层施工提出了技术要求;采用普通硅酸盐水泥、自来水、中砂、防水剂等材料拌和,中砂含泥量不得大于3%;防水层施工前应采用强度等级M5的普通砂浆将基层表面的孔洞、缝隙堵塞抹平;防水层施工要求一遍成型,铺抹时应压实、表面应提浆压光,并及时进行保湿养护7天。

监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。

项目部对检测时间提出异议。

1.项目部除了材料需求计划外,还应编制哪些资源需求计划?2.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。

3.找出项目部对地下室水泥砂浆防水层施工技术要求的不妥之处,并分别说明理由。

4.监理工程师要求的检测时间是否正确,并说明理由。

针对本工程,室内环境污染物浓度检测还应包括哪些项目?【参考答案】1.资源需求计划还应包括劳动力需求计划、施工机械和设备需求计划、资金需求计划、预制构件需求计划。

2.工期延误5天,为了保证工期,需要从主体结构、室内装修、室外工程三个工作中累计压缩工期5天,根据赶工参数表,压缩主体结构2天,费用为2700X2=5400元;压缩室内装修3天,费用为3000X3=9000元。

2020年二级建筑机电工程实务案例及答案

2020年二级建筑机电工程实务案例及答案

2020年二级建筑机电工程实务案例及答案案例1: 建筑电气工程案例描述某建筑项目需要进行电气工程施工,包括电力供应、配电系统、照明系统等。

请根据案例描述,回答以下问题。

1. 电气工程的施工流程是怎样的?2. 电力供应系统应满足哪些要求?3. 配电系统的设计原则有哪些?4. 照明系统的设计要点是什么?答案1. 电气工程的施工流程一般包括以下几个步骤:- 确定电气工程的施工方案和设计图纸。

- 进行电缆敷设和走线安装。

- 安装电力设备和配电装置。

- 进行电气线路的接地和绝缘测试。

- 完成电气设备的调试和运行测试。

2. 电力供应系统应满足以下要求:- 提供稳定可靠的电力供应。

- 满足建筑物各种用电设备的需求。

- 保证电力系统的安全性和可扩展性。

- 符合国家电力标准和相关法规要求。

3. 配电系统的设计原则包括:- 合理确定主配电房和分配电房的位置和规模。

- 设计合理的电缆走线和布线方案。

- 选择适当的开关设备和保护装置。

- 设置合理的电流互感器和电压互感器。

4. 照明系统的设计要点包括:- 根据建筑物的功能和使用要求,确定照明设备的种类和数量。

- 设计合理的照明布局和灯具安装位置。

- 选择节能高效的照明设备和灯具。

- 合理设置照明控制系统,包括开关、调光和定时功能。

案例2: 建筑给排水工程案例描述某建筑项目需要进行给排水工程施工,包括供水系统、排水系统、消防供水系统等。

请根据案例描述,回答以下问题。

1. 给排水工程的施工流程是怎样的?2. 供水系统的设计原则有哪些?3. 排水系统的设计要点是什么?4. 消防供水系统的设计要求是什么?答案1. 给排水工程的施工流程一般包括以下几个步骤:- 确定给排水工程的施工方案和设计图纸。

- 进行给水管道和排水管道的敷设和连接。

- 安装水泵和水箱等供水设备。

- 安装排水设备,如下水道、化粪池等。

- 进行给排水系统的试压和试水测试。

2. 供水系统的设计原则包括:- 确定合理的供水点和供水方式。

2019二建建筑实务案例必学经典考题

2019二建建筑实务案例必学经典考题

2019二建建筑实务案例必学经典题目一、阅读理解1、背景:某办公楼工程,地下1层,地上12层,总建筑面积25800m2,筏板基础,框架剪力墙结构。

建设单位与某施工总承包单位签订了施工总承包合同。

按照合同约定,施工总承包单位将装饰装修工程分包给了符合资质条件的专业分包单位。

合同履行过程中,发生了下列事件:事件1:基坑开挖完成后,经施工总承包单位申请,总监理工程师组织勘察、设计单位的项目负责人和施工总承包单位的相关人员等进行验槽。

首先,验收小组经检验确认了该基坑不存在空穴、古墓、古井、防空掩体及其他地下埋设物;其次,根据勘察单位项目负责人的建议,验收小组仅核对基坑的位置之后就结束了验槽工作。

事件2:有一批次框架结构用钢筋,施工总承包单位认为与上一批次已批准使用的是同一个厂家生产的,没有进行进场复检等质量验证工作,直接投入了使用。

事件3:监理工程师在现场巡查时,发现第8层框架填充墙砌至接近梁底时留下的适当空隙,间隔了48小时即用斜砖补砌挤紧。

<1> 、事件1中,验槽的组织方式是否妥当?基坑验槽还包括哪些内容?<2> 、事件2中,施工单位的做法是否妥当?列出钢筋质量验证时材质复检的主要内容。

<3> 、事件3中,根据《砌体工程施工质量验收规范》(GB50203),指出此工序下填充墙片每验收批的抽检数量。

判断施工总承包单位的做法是否妥当?并说明理由。

2、某政府投资项目,主要分为建筑工程,安装工程和装修工程三部分,项目投资为5000万元,其中,估价为80万元的设备由招标人采购。

招标文件中,招标人对投标有关时限的规定如下:(1)投标截止时间为自招标文件停止出售之日起第十五日上午9时整;(2)接受投标文件的最早时间为投标截止时间前72小时;(3)若投标人要修改,撤回已提交的投标文件,须在投标截止时间24小时前提出;(4)投标有效期从发售投标文件之日开始计算,共90天。

并规定,建筑工程应由具有一级以上资质的企业承包,安装工程和装修工程应由具有二级以上资质的企业承包,招标人鼓励投标人组成联合体投标。

二级建造师建筑工程实务案例题集锦和讲解

二级建造师建筑工程实务案例题集锦和讲解

1.某宾馆建筑为大厅部分16层,两翼13层,建筑面积11620m2,主体结构中间大厅部分为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。

工程竣工后,检测发现下列部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度不足外,该层其他构件也有类似问题。

问题:(1)造成该工程中混凝土强度不足的原因可能有哪些?(2)为了避免该工程中出现的混凝土强度不足,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④混凝土试件没有做好,如模子变形。

振捣不密实、养护不及时等。

(2)答:①浇筑混凝土时为避免发生离析现象,混凝土自高处倾落的自由高度不应超过2m,自由下落高度较大时应使用溜槽或串筒;②浇筑时应分层浇筑、振捣,在下层混凝土初凝之前,将上层混凝土浇筑并振捣完毕;③竖向结构(墙、柱等)浇筑混凝土前,底部应先填50~100mm厚与混凝土内砂浆成分相同的水泥砂浆;④在一般情况下,梁和板的混凝土应同时浇筑;⑤如混凝土不能连续浇筑完毕,中间间歇时间超过了混凝土的初凝时间,应留置施工缝。

(3)答:①每拌制100盘且不超过100m3的同配比的混凝土,取样不得少于一次;②每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;③当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次;④每一层楼,同一配合比的混凝土,取样不得少于一次;⑤每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。

建筑实务案例部分(必须过一遍)

建筑实务案例部分(必须过一遍)

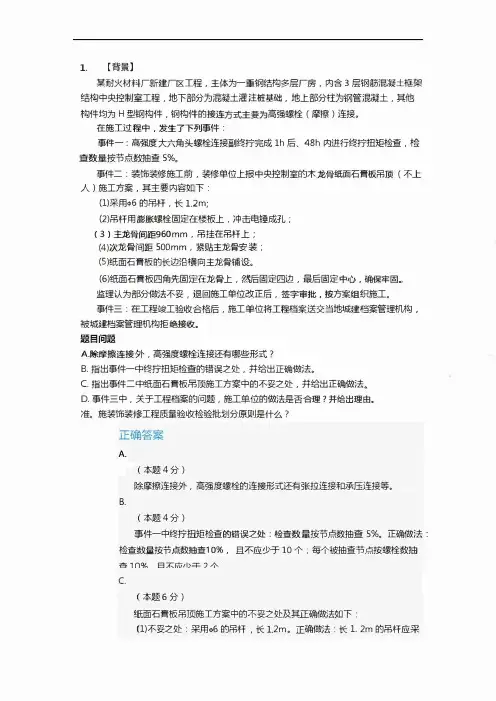

1.【背景】某耐火材料厂新建厂区工程,主体为一重钢结构多层厂房,内含3层钢筋混凝土框架结构中央控制室工程,地下部分为混凝土灌注桩墓础,地上部分桂为钢管混凝土,真他构件均为H型钢构件,钢构件的接连方式主要为高强螺栓(摩擦)连接。

在施工过程中,发生了下列事件:事件一:高强度大六角头螺栓连接副终拧完成lh后、48h内进行终拧扭炬检查,检查数量按节点数抽查5%。

事件二:装饰装修施工前,装修单位上报中央控制室的木’龙骨纸面石膏板吊顶(不上人)施工方案,真主要内容如下:(1)采用州的用杆,长1.2m;(2)吊杆用膨胀螺栓固定在楼板上,冲击电锤成孔;( 3 )主龙骨间距960mm,吊挂在吊杆上;(4)次龙骨间ie500mm,紧贴主龙骨安装;(S)纸面石膏板的长边沿横向主龙骨铺设。

(6)纸面石膏板四角先固定在龙骨上,然U§固定四边,最后固定中心,确保牢固酣监理认为部分做法不妥,退回施工单位改正后,签字审批,按方案组织施工。

事件三:在工程峻工验收台格后,施工单位将工程档案送交当地域建档案管理栅句,被城甜当案管理栅句拒绝接收.题目问题A除摩擦连接外,高强度螺栓连接还高哪些形式?B.指出事件一中终拧扭矩检查的错误之处,并给出正确做法。

c.指出事件二中纸面石膏板吊顶施工方案中的不妥之处,并给出正确做法qD.事件三中,关于工程档案的问题,施工单位的做法是否合理?并给出理由.准。

施装饰装修工程质量验收检验批划分原则是什么?正确答案A.(本题4分)除摩擦连接外,高强度螺栓的连接形式还高张拉自妾相承压连接等。

B.(本题4分)事件一中终拧true检查的错误之处:检查数量接节点数抽查5%。

正确做法:检查数量按节点数抽查10%,且不应少于10个;每个被抽查节点按螺栓数抽在莘1 no;,:、曰万之时711)二仨?才、c.(本题6分)纸面石膏板吊顶施工方案中的不妥芝处及真正确做法如下:(1)不妥之处:采用品的吊杆,长1.2m。

一级建造师《建筑工程管理与实务》案例与解析

一级建造师《建筑工程管理与实务》案例与解析

一级建造师《建筑工程管理与实务》案例与解析1A414000建筑工程材料【案例一】常用高分子防水卷材有哪些?(如三元乙丙)1A415000建筑工程施工技术【案例一】项目经理部编制的《屋面工程施工方案》中规定:工程采用倒置式屋面,屋面构造层包括防水层、保温层、找平层、找坡层、隔离层、结构层和保护层。

构1;造示意图见图1.写出图1中屋面构造层1-7对应的名称。

【案例二】某施工单位承建一高档住宅楼工程。

钢筋混凝土剪力墙结构,地下2层,地上26层,建筑面积36000m2。

施工单位项目部根据该工程特点,编制了“施工期变形测量专项方案”,明确了建筑测量精度等级为一等,规定了两类变形测量基准点设置均不少于4个。

二次结构填充墙施工时,为抢工期,项目工程部门安排作业人员将刚生产7天的蒸压加气混凝土砌块用于砌筑作业要求砌体灰缝厚度、饱满度等质量满足要求。

后被监理工程师发现,责令停工整改。

项目经理巡查到二层样板间时,地面瓷砖铺设施工人员正按照基层处理、放线、浸砖等工艺流程进行施工。

其检查了施工质量,强调后续工作要严格按照正确施工工艺作业,铺装完成28d后,用专用勾缝剂勾缝,做到清晰顺直,保证地面整体质量。

1.建筑变形测量精度分几个等级?变形测量基准点分那两类?其基准点设置要求有哪些?2.蒸压加气混凝土砌块使用时的要求龄期和含水率应是多少?3.地面瓷砖面层施工工艺内容还有哪些?瓷砖勾缝要求还有哪些?【案例三】建筑节能工程中的围护结构子分部工程包含哪些分项工程?【案例四】静压力桩,“先深后浅,先大后小,先长后短,先密后疏”。

使用抱箍式方法接桩,接头高出地面0.8m。

存在部分二类桩。

1.施工顺序是否正确?静力桩接头不妥之处?桩基分几类?二类桩的特点?【案例五】某工程钢筋混凝土基础底板,长度120m,宽度100m,厚度2.0m。

混凝土设计强度等级P6C35,设计无后浇带。

施工单位选用商品混凝土浇筑,P6C35混凝土设计配合比为:1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m 3。

一级建造师《建筑实务》案例分析精选7个

一级建造师《建筑实务》案例分析精选7个

一级建造师《建筑实务》案例分析精选4-1案例一背景资料某住宅楼是一幢6层带1层地下室的砖混结构住宅,总建筑面积3200m2。

在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10名施工人员与4辆手推车、模板及支架、混凝土一起落入地下室,造成2人死亡、3人重伤的事故。

从施工事故现场调查得知,屋面现浇混凝土模板及支架采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距800mm均匀支撑的4根直径100mm原木立杆,这4根原木立杆顺向支承在作为第6层楼面的3块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅4d。

其下面也没有任何支撑措施,从而造成这些预应力空心板超载。

施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行审查,便允许施工单位进行施工。

出事故时监理人员未在场。

问题1.请简要分析故事发生的原因?2.监理单位在这起事故中是否应该承担责任?为什么?3.针对类似模板工程通常采取什么样的质量安全措施?参考答案1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6层楼面3块预应力空心板超载破坏,从而顺次荷载累加冲击造成第6层楼面贯穿事故。

从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不力(5分)。

2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行审查,浇注过程中无旁站,严重失职,没有防止事故发生。

故因承担相应民事、刑事责任。

3.类似模板工程质量与安全的预控措施有:(1)绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。

二建实务案例分析必背

二建实务案例分析必背

二建实务案例分析必背在二级建造师考试中,实务案例分析是一个非常重要的考试内容,也是考生们需要重点关注和备考的部分。

通过实务案例分析,考生可以更好地理解和掌握建筑工程实务操作的相关知识,为日后的工作实践打下坚实的基础。

因此,本文将针对二建实务案例分析进行必背的内容进行详细讲解,希望能够帮助广大考生更好地备战考试。

首先,我们需要重点关注的是建筑工程合同管理方面的实务案例。

建筑工程合同是建筑工程实务操作中非常重要的一环,而在考试中,也经常会涉及到相关的案例分析。

在备考过程中,我们需要重点掌握建筑工程合同的基本法律知识,包括合同的签订、履行、变更、解除等相关内容。

同时,还需要了解建筑工程合同管理的实际操作流程,例如合同的管理程序、合同款项的支付、工程变更管理等方面的内容。

通过对建筑工程合同管理的实务案例进行深入学习和分析,可以帮助考生更好地理解和掌握相关知识,为考试中的案例分析题提供有力的支持。

其次,在备考过程中,我们还需要重点关注建筑工程质量管理方面的实务案例。

建筑工程质量是工程施工中需要特别重视的一个环节,而在考试中,相关的案例分析也经常会出现。

因此,我们需要深入了解建筑工程质量管理的相关知识,包括质量管理体系的建立、质量验收标准的执行、质量事故的处理等内容。

同时,还需要结合实际案例进行分析,了解不同情况下的质量管理对策和应对措施。

通过对建筑工程质量管理实务案例的深入学习和分析,可以帮助考生更好地应对考试中的相关题目,提高解决实际问题的能力。

最后,我们还需要重点关注建筑工程施工组织管理方面的实务案例。

施工组织管理是建筑工程实务操作中的一个重要环节,也是考试中经常会涉及到的内容。

在备考过程中,我们需要深入了解施工组织管理的相关知识,包括施工组织设计、施工进度管理、安全生产管理等方面的内容。

同时,还需要结合实际案例进行分析,了解不同情况下的施工组织管理对策和应对措施。

通过对建筑工程施工组织管理实务案例的深入学习和分析,可以帮助考生更好地备战考试,提高解决实际问题的能力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.【背景】某耐火材料厂新建厂区工程,主体为一重钢结构多层厂房,内含3层钢筋混凝土框架结构中央控制室工程,地下部分为混凝土灌注桩墓础,地上部分桂为钢管混凝土,真他构件均为H型钢构件,钢构件的接连方式主要为高强螺栓(摩擦)连接。

在施工过程中,发生了下列事件:事件一:高强度大六角头螺栓连接副终拧完成lh后、48h内进行终拧扭炬检查,检查数量按节点数抽查5%。

事件二:装饰装修施工前,装修单位上报中央控制室的木’龙骨纸面石膏板吊顶(不上人)施工方案,真主要内容如下:(1)采用州的用杆,长1.2m;(2)吊杆用膨胀螺栓固定在楼板上,冲击电锤成孔;( 3 )主龙骨间距960mm,吊挂在吊杆上;(4)次龙骨间ie500mm,紧贴主龙骨安装;(S)纸面石膏板的长边沿横向主龙骨铺设。

(6)纸面石膏板四角先固定在龙骨上,然U§固定四边,最后固定中心,确保牢固酣监理认为部分做法不妥,退回施工单位改正后,签字审批,按方案组织施工。

事件三:在工程峻工验收台格后,施工单位将工程档案送交当地域建档案管理栅句,被城甜当案管理栅句拒绝接收.题目问题A除摩擦连接外,高强度螺栓连接还高哪些形式?B.指出事件一中终拧扭矩检查的错误之处,并给出正确做法。

c.指出事件二中纸面石膏板吊顶施工方案中的不妥之处,并给出正确做法qD.事件三中,关于工程档案的问题,施工单位的做法是否合理?并给出理由.准。

施装饰装修工程质量验收检验批划分原则是什么?正确答案A.(本题4分)除摩擦连接外,高强度螺栓的连接形式还高张拉自妾相承压连接等。

B.(本题4分)事件一中终拧true检查的错误之处:检查数量接节点数抽查5%。

正确做法:检查数量按节点数抽查10%,且不应少于10个;每个被抽查节点按螺栓数抽在莘1 no;,:、曰万之时711)二仨?才、c.(本题6分)纸面石膏板吊顶施工方案中的不妥芝处及真正确做法如下:(1)不妥之处:采用品的吊杆,长1.2m。

正确做法:长1.2m的吊杆应采用φ8的吊杆。

( 2分)(2)不妥之处;纸面石膏板的长边沿横向主龙骨铺设。

正确做法;纸面石膏板的长边应沿纵向;欠龙骨铺设。

(2分)(3)不妥之处:纸面石膏板四角先固定在龙骨上,然后固定四边-最后固定中心。

正确做法:纸面石膏板与龙骨固定,应从一块板的中间向板在四边选行固定,不得多点同时作业。

( 2封jD.(本题3分)施工单佳的做法不合理。

理由:不应由施工单位将建设工程档案直接送交当地域建挡案自蚓构。

正确做法:施工单倒夸档案向建设单位移交,由建设单位送交城建档案管理机构E.(本题3分)建筑装饰装修工程的检验批可根据施工及质量控制和验收需要按楼层、、施工段、变形缝等进行划分。

一般按楼层划分检验批,对于工程量较少的分项工程可统一划分为一个检验批2.【背景】某办公楼工程,建筑面积18500平方米,现、浇钢筋混凝土框架结构,德板基础。

该工程位于市中心,场地狭小,开挖土方须外运至指定地点建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》GF-2013一0201签订了施工总承包合同。

施工过程中,发生了下列事件.事件一:施工总承包单位依据基础形式、工手呈规模、现场和机具设备条件以及土方机械的特点,选攫7挖土机、推土机、自卸汽车等土方施工机械,编制7土方施工方案。

事件二·基础工程施工完成后,,在施工总承包单{立自检合格、忠、监理工程师签署”质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单为质量部门负责人、监理工程师进行了分部工程验收。

事件三:施工单位提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。

事件四:在室内装饰装修工程施工过程中,因设计变更导致工作C的持续时间变为36d。

施工单位以设计变更影响施工避度为由提出22d的工期索赔。

事件五:即石宿舍设置了可开启式窗户,宿舍内的床铺为3层,现场宿舍室内净高是?写m画画南店为1m每l回宿全臣忡?1λ如恃结怯←一一φ一→悲情!常情号-φ…···刊》÷叫�报性!枯悟G I II白川,ILS.-;I霄,注'•n串串t草原例CF, ,II,民-,11-'F,-,室内装饰装修工I\!道院计划网络阳{时间单位:周)题目问题A事件一中施工总承包单位选择土方施工机械的依据还应苟哪些?施工现场的主要道路、裸露的场地和集中堆放的土方应采取何种情施?事件五中现场宿舍的做法指出不妥之处,写出正确做法B地基与基础工程验收对工程资料的要求是什么?C针对事件三的进度计划网络图,列式计算工作C和工作F时间参数中的缺项,并确定该网络国的计算工期(单位:周)相关键线路(用工作表示)。

D.事件四中,施工单位提出的工期索赔是否成立7说明理由。

正确答案A.(本题6分)( 1)施工总承包单位选挥土方施工机怖的依据还应奇:开挖深度、地质、地下水情况、土方量、运距、工期要求。

‘〔2)施工现场的主要道路必须进行硬化处理,土方应集中堆放。

裸露的场协和莹由惟前的+?与而.WTI\7勇善回收百悦寻-{岁.肇国施。

施工现场土方作业应采取防止扬尘措施。

( 3)不妥之处:宿舍内的床铺为3层,正确做法:宿舍内的床铺不得超过2层;不妥之处:现场宿舍室内净高是2.3m,正确做法:现场|宿舍室内净高不得小于2.4m;不妥之处:每间宿舍居住21人,正确做法:每间宿舍居住人员不得超过16人.8.地基与基础工程验收对工程资料的要求是(每项l分,共4分)1)施工单位在地墓与基础工程完工之后对工程进行自检,确认工程质量符合高关法律、法规和工程建设强制性标准,?是供的地基基础施工质量自评报告,该报告应由项目经理和施工单值负责人审核、签字、盖章J2)监理单位在地基与基础工程完工后对工程全过程监理情况进行质量评价,t�丑剧:由墓基础工程质量评估报告,该报告应当由总监和监理单位高关负责人审核、签字、盖章;3)勘察、设计单位对勘察、i支计艾件及设计变更进行检查,对工程地基与塞础实体是否与应讨图纸及变更一致,进行认可;4)高完整的地基与基础工F呈档案资料,见证试验档案、监理资料、施工质量保证资料;筐理资料和评定资料.c.D.(本题2分)( 1 )工作C:FF4-8 =ES8-9-EF4_8=8-6=2 周)。

( 0.5分)(2)工作F: TF8_9 =LS8_9 -ES8_9 =9-8=1 周)( 0.5分)或二LF8_9-EF8_9=12 -11二1周)。

(3)计算工期为14周。

( 0.5分)(4)关键线路:A→D→E→H→I。

0.5分)(本题3分)22d的工期索赔:不威主;1分)理由·因为工作C萄3周总时差(或真台理的索赔天数为ld)。

( 2分)3.【背景】某施工总承包单{立承担一项建筑基坑工程的施工,墓坑开挖深度12m,墓坑南侧距基坑边6m处高一栋6层既奇佳宅楼.基坑土质状况从地面向下依次为·①杂填土,土层{豆子地表以下O旧2m;②粉质土.土层(豆于地表以下2~S m①砂土,土层{豆子地表以下5~lOm:(4)黠土,土层位于地表以下10~12m。

上层;帘艾Jo.)(位在地表以下Sm(真渗透系数为O.Sm/d),地表下18m以内无承压水。

基坑支护设计采用灌注桩加锚忏。

施工前,建设单位为节约投资,?旨示更改设计,除南惯。

外真余三面±句采用土钉墙支护,且垂直开馆。

基坑在开挖过程中,北侧支护出现变形,但一直没再引起注意,最终导致北侧支护部位边坡明塌。

事故调查中发现下列情况:(1)基坑工程为专业分包,施工总承包单位督但专业分包单位针附菜基坑组织编制7专项施土方案,并指示坑墓分包单位组织专家论证;(?)前T.丰台、击旬单柿13基拉件旬盖的t妇害者幢会的守全管干里制度寸址·(3)开恼立程中,由于现场场地狭小,直接在基坑顶部堆放材料及设置加工场;(4)施工过程中,无奇效降水措施,仅采用坑底明排,并且排水工作时断时续;(5)施工过程中,总、承包单值1峦菜基坑作业相关人员仅有安全检查记录,无交底记录及培训教育记录等真他记录资料。

总、承包单{豆认为除安全检查记录外,真他记录均应由专业分包单位完成。

题目问题A.本工程降水直采用何种方式?并说明理由。

B.该基坑北侧支护部位边坡饲塌的直接原因是什么?从技术方面分析,造成该基坑北侧支护部位边坡拥塌的可能因素有哪些?(至少列出三条)C根据《建筑施工安全检查标准》(JGJ59-2011),《星玩工程检查评分表》检查评定包括哪些保证项目?D.深基坑专项施工方案的编制和专家论证的做法是否妥当?并分别说明理由.E.总承包单位项目经理部是否应对深基坑作业人员避行安全技术交底?如需要,应由i佳进行交底工件?顶目主主理部是否需要保存安全技术交底记录?正确答案A.(本题4分)本工程降水直采用喷射井点降水方式。

理由:暇射井点降水适于基坑开挖较深、降水深度大于6m、土渗透系数为0.1~20.0m/d的填土、粉土、委占性土、砂土中使用。

B.(本题6分)该基坑北侧支护部位边坡拥塌的直接原因是采用土钉墙支护,垂直开挖,从技术方面分析,造成基坑北侧支护部位边坡饲塌可能的因素有:①基坑(槽)开挖坡度不够,或通过不同的土层肘,没再根据土的特性分别放成不同坡度,致使边坡失稳而塌方;(丢在苟地下水作用的土层开挖时,来采取有效的降排水措施,造成涌砂、涌泥、;需水,内聚力降低,进而引起塌方;③边坡顶部堆载边大或受外力振动影响,使边坡内剪切应力增大,边坡土体承载力不足土体失稳而塌方;④土质松软,开挖次序、方法不当而造成塌方。

c.(本题6分)根据《建筑施工安全检查标准》(JGJ59-1 2011),《墓坑工程检查评分表}检查评定保证项目包括:施工方案、基坑支护、降排水、基坑开挖、坑边荷载、安全防护。

D.i太旦币只伶l(1.)��草t古奇而楠T,可童白杳飞11,伶旬单的生臼iP罐*II军当手里由·桐捏4借Rf性较大的分部分项士程安全管理办法》(建质[2009]87号):第六条规定,建筑工程实行总承包的,专项方案应当由施土总承包单位组织编制。

冥中,深基坑工程实行分包的,真专项方案可由专业承包单位组织编制。

(4分)(2)深基坑专项施工方案由专业分包单位继只专家浴正不妥当。

理由:根据《危险性较大的分部分项工程安全筐里办法》(建质(2009]87号)第九条规定,超过一定规模的危险性较大的分部分项工程专项方案应当由施士单位组织召开专家论证会。

实行施工总承包的,由施工总承包单位组织召开专家论证会。

(本题6台)总承包单位项目经理部应对深嚣亢作业人员进行安全技术交底。

安全技术交底应由项目经理部曲技术负圭人进行。
