路基试验段开工报告

合集下载

路基试验段开工报告

路基试验段开工报告

路基试验段开工报告宜昌市东山四路(发展大道~柏临河路段)市政工程路基试验段开工报告中交第四公路工程局宜昌市东山四路市政工程项目经理部二零一四年六月日路基试验段开工报告编制依据1、宜昌市东山四路(发展大道~柏临河路段)市政工程施工图设计。

2、宜昌市东山四路(发展大道~柏临河路段)市政工程招标文。

3、施工图设计阶段工程地质勘查报告2021-22704、《公路工程质量检验技术规范》JTGF10-20xx《公路工程质量检验评定标准》(JTGF80/1-20xx)《公路工程施工安全技术规程》(JTJ076-95)《公路工程技术标准》(JTJB01-2003)《公路路基施工技术规范》(JTGF10-20xx)《城镇道路工程施工与质量技术验收规范》(CJJ1-2021)一、工程概况本试验段全长200米,里程桩号K5+980~K6+180,我项目部技术人员已完成此段导线点、水准点复测工作,地面线复测工作也已完成。

施工机械配套,并检修完毕。

同时,相关的施工技术,试验以及质检人员均已到位,并有指定资质的试验室。

各项施工准备工作均已准备就绪,已具备了开工条,现将该路基试验段施工组织设计报上,望予审核批准。

二、试验目的1、确定合适的路基填筑材料2、确定路基填筑时的松铺系数3、确定整平与整型的合适机具4、确定压实机械的选择与组合,压实的顺序、速度与遍数5、确定挖装运输机与整平和碾压机械的协调与配合6、确定压实度的检测方法7、确定作业队的人员组成和分工8、确定最佳施工工艺三、试验机具及人员试验路段计划在本试验段内K6+050~K6+180挖方段调运土方到该K5+980~K6+050填方段进行填筑,采用挖掘机开挖,自卸车运至地填筑点,填土方采用压路机、推土机及平地机联合施工。

试验路段测量人员准备好一台全站仪和两台水准仪随时进行测量,试验员准备3套灌砂筒测定压实度。

四、施工前准备1、施工便道充分合理利用乡道、作为设备进场通道,便道宽4.5米。

试验段开工报告

试验段开工报告

揭阳至惠来高速公路A6标段路基试验段开工报告编制:复核:审批:中铁十四局集团有限公司揭惠高速公路A6标项目部二0一四年三月目录一、工程概况 (2)二、施工部署和组织机构人员配置 (2)三、施工设备及材料的进场组织................. 错误!未定义书签。

四、施工准备与临时工程............................ 错误!未定义书签。

五、施工进度计划 ....................................... 错误!未定义书签。

六、试验段施工方案、方法 ........................ 错误!未定义书签。

七、雨季施工安排 ....................................... 错误!未定义书签。

八、质量管理措施 (14)九、安全管理措施 (15)十、文明施工、环境保护管理措施 (17)路基试验段开工报告一、工程概况我部路基试验段选在K50+300~K50+400段,长100米,属于路基填筑段,原地面标高在127.976~133.854(m)之间,地面较平坦,设计路面顶标高为146.856~148.835 (m)之间,路堤最小填高14.981 m,最大填高19.258 m。

该路段存在各区填筑,具有代表性,可做为93区、94区、96区路基试验段。

本段填方共57332.6m³。

本路段地势较为平坦,地材可通过S235省道进入施工便道到达现场。

二、组织机构及质量、安全、环保保证体系1、组织机构为保证本试验段的顺利施工,我项目部专门成立由项目总工程师、工程部长、质检部长和两名技术员组成的技术小组,负责对本分项工程施工进行技术指导,并成立专门的组织机构,如下图1所示。

2、质量、安全、环保保证体系(1)质量保证体系项目经理部成立质量领导小组,项目经理及总工程师任正、副组长,成员由质量、施工技术、物资设备、计划合同、财务等部门负责人及各施工队队长组成。

试验路段开工报告

试验路段开工报告

第一章路基试验段施工的目的一、路基试验段施工段工程概况1、拟开展进行试验施工段落为:龙永公路第三合同段K20+959.184~K21+079.184,全长120米做土方、土石混合料和石方填筑试验。

2、试验段填料取主线(K21+079.184~K21+350)及其左右两侧该段内挖方材料,该段最大挖深达18m,最大边坡为四级,属深路堑挖方路段。

二、进行所属试验段的目的1、通过路基试验段施工,摸索并总结出一套山岭重丘区马鞍地形路基填、挖方施工合理的施工组织和机械设备的配置方式。

2、通过试验,摸索并总结低洼农种区路基床的降排水,清表及填前碾压、回填及碾压、不同填料法(土方、土石混合料和石方三种不同填料),填筑松铺厚度、不同自然条件下不同的碾压设备的碾压遍数和挖方路堑施工的理想设备配置及工艺方法。

3、摸索并总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

4、通过本试验段施工,收集相关数据,指导全面路基工程施工并达到技术质量标准。

第二章施工组织和施工安排一、试验段施工计划起讫时间:2009年6月5日~2009年6月30日。

二、施工准备:1.技术准备:A、试验室标准试验成果待取土开挖时取样做试验。

B、测量全套资料2.现场准备A、试验段相应人员组织安排均己到位、试验段的协调工作己做好。

B、试验段施工机械配备已到位。

C、已打通通往试验段的施工便道,人员及机械设备可直接进场作业。

第三章施工方案试验路段施工方案1、首先对低洼地段先挖纵、横向排水沟,降低地下水位,清淤晾晒,直至达到填前碾压要求为止;旱地,先清表挖台阶翻松晾晒碾压或者换填碾压至规范要求。

2、填筑时先放边线,立出施工标尺,按各种填料松铺厚度要求计算出卸料面积,用石灰线划出方格。

3、推平、碾压时对不同填料采用不同的方法;①土方:推土机推平—压路机静压—装载机整平—压路机振压—压路机静压收光。

②土石混填:推土机推平—压路机静压—装载机整平—压路机振压—压路机静压收光。

基层试验段开工报告

基层试验段开工报告

伊嘉公路伊五段建设项目承包单位第十六标段项目经理部合同号十六监理单位A标段高级驻地监理办编号16A08216H007分项工程开工申请单A-08-2份,退承包人一份,上报业主一份。

伊嘉公路伊五段建设项目承包单位第十六标段项目经理部合同号十六监理单位A标段高级驻地监理办编号16A0416H007承包人。

为保证工程质量,为基层施工提供经验数据,在基层大面积开前,先做好试验段施工,具体安排如下:一、试段段桩号:K1+300—K1+388.18,全长88.18米二、试验目的:1、用于施工的混合料配合比例2、确定混合料的松铺系数,初拟松铺系数为1.18(由实验得)3、确定标准施工方法①、混合料数量的控制②、混合料摊铺方法和适用机具③、混合料的拌合速度的控制④、混合料含水量的大小的控制⑤、压实机械的选择和组合,压实顺序,速度和遍数⑥、拌合、运输、摊铺和碾压机械的的协调和配合⑦、密实度的检查方法、初定每一作业段的最小检查数量4、确定每一作业段的合理长度5、确定一次铺筑的合理厚度6、严密组织拌合,洒水、摊铺、整型、碾压等工序,缩短延迟时间,规定允许的延迟的时间三、试验人员组织项目总工:颜景勇施工队长:宋长成质检办:赵庆升试验室:刘宏霞测量队:牛维龙拌合站:王新奇三、施工机械配备1、稳定土拌合机:S500 25m3/左1台S750 35m3/左1台2、铲车:厦门ZL500 1台3、推土机:洛阳60 1台4、压路机:洛阳YZ14振动1台路友3Y18/21 光轮1台5、自卸汽车:解放5T 3台6、水车1台四、施工方案第十六标段(友好支线)下基层K0+000—K1+388.18,共1388.18米。

工程量:水泥稳定砂砾13.145m2,包边土992 m3。

一、我公司于四月份开始进行开工前的准备工作,进行了材料实验的合对。

1、进行如下材料实验:①、砂砾级配是否符合规程要求。

②、砂砾的有机质含量试验。

③、水泥进场后的标号测定、安定性试验、终凝时间。

高速基层(试验段)开工报告

高速基层(试验段)开工报告

×××高速公路路面施工第×××合同段基层试验段开工报告(K×××+×××~K×××+×××)×××高速路面工程项目经理部二O一O年九月六日基层试验段开工报告一、试验段概况我项目部已经完成基层开工前的各项准备工作,具备开工条件。

现决定进在桩号K15+740~K15+300左幅进行基层试验段的施工。

试验段总长440米,顶部宽度为12.09米。

基层采用19cm厚低剂量水泥稳定级配碎石,设计强度为3.5MPa,施工现场7天抗压强度代表值控制在3.5~4.5MPa;本次基层试验段采用两个区段分别按两种水泥剂量进行施工验证,其中:K15+740~K15+500 水泥剂量为4.0%,最佳含水量为5.5%,最大干密度为2.331g/cm3;K15+500~K15+300水泥剂量为4.3%,最佳含水量为5.6%,最大干密度为2.334g/cm3,现场压实度按不小于98%控制;混合料采用集中厂拌,机械配合人工摊铺碾压。

施工前对路基高程、宽度、纵(横)坡度、压实度等技术指标进行复测,合格后进行基层摊铺施工。

二、试验段的意义本项目投资大,质量要求高,为保证优质、高效的施工,我部决定在基层大规模施工前,通过试验段的施工,从中总结出基层施工工艺流程的可靠参数,为高质量的完成本项目基层打好坚实的基础。

三、试验段的目的和要求1、试验段目的(1)、检验施工组织设计的合理性和可操作性;(2)、证实拌合、摊铺和压实设备的效率和施工方法,施工组织的适应性;(3)、检验管理机构和劳动力组合的可靠性并适时调整优化;(4)、验证试验室理论配合比的科学性并确定不同情况下的施工配合比,同时证实混合料的稳定性。

(5)、重点掌握施工工艺中各工序在不同环境条件下最佳操作时间及工序最佳衔接时间。

高速公路主线路基试验段开工报告

高速公路主线路基试验段开工报告

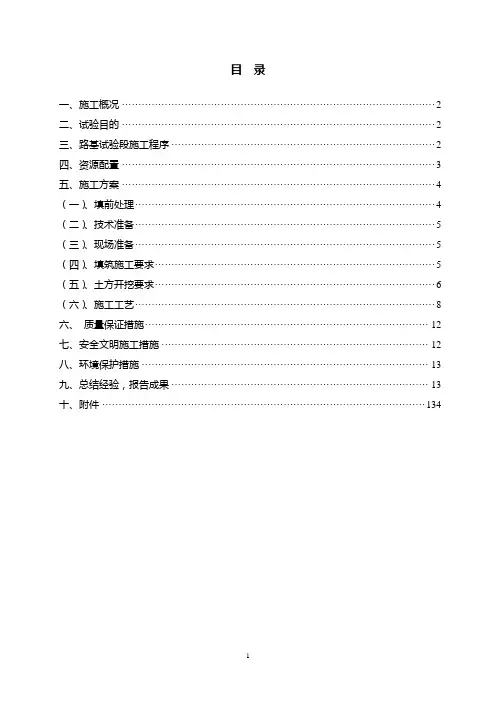

目录一、施工概况 (2)二、试验目的 (2)三、路基试验段施工程序 (2)四、资源配臵 (3)五、施工方案 (4)(一)、填前处理 (4)(二)、技术准备 (5)(三)、现场准备 (5)(四)、填筑施工要求 (5)(五)、土方开挖要求 (6)(六)、施工工艺 (8)六、质量保证措施 (12)七、安全文明施工措施 (12)八、环境保护措施 (13)九、总结经验,报告成果 (13)十、附件 (134)一、施工概况为了保证路基施工质量和取得XXXXXXXXXXXXX路基的施工经验,我项目部组成了路基试验路段工作小组,经与监理工程师研究并结合实际情况,进行了现场勘察比较,确定将试验路段选定在K13+330~K13+530左侧,填方平均高度3.6m,共长200m,分93、95区。

该试验路段路基填料从通讯团取土场取土及本桩利用土方,取土土样的各项指标符合路基使用要求,土工试验结果已经报请监理工程师审批完毕。

二、试验目的1、通过试验路段的施工,确定碾压机具压实填料的松铺厚度、碾压遍ρ、最佳的机械配套(本工程采用数、土的最佳含水量ω和最大干密度maxd20T振动压路机碾压)。

2、通过路基试验段施工,摸索并总结出一套路基填、挖方施工合理的施工组织和机械设备的配臵方式。

3、通过本试验段施工,收集相关数据,指导全段路基工程施工并达到技术质量标准。

4、通过试验,摸索新旧路拼接方案的最佳施工艺。

5、摸索总结如何依据招标文件的技术、质量标准以及部颁质量标准进行规范管理的方法和质量控制手段。

三、路基试验段施工程序1、在试验段开工前将用于试验路段填筑的材料进行所需的各种试验:土的液塑限、塑性指数、颗粒分析、CBR值、重型击实试验、最佳含水量试验。

2、将试验室所做的试验结果以及路基试验段施工方案、施工位臵、设备及人员组织报监理工程师审批。

3、经监理工程师同意后,在所选定的桩号路段K13+330~K13+530左侧进行试验段填筑,做好试验段各种原始数据的记录,为最后试验段资料的整理提供数据,施工过程严格按照有关的技术规范、规程执行,并尊重监理工程师的意见。

路基土方试验段开工报告(实验段)

路基土方试验段开工报告(实验段)

碎石土填筑试验段技术施工方案为了保证路基工程的施工质量,在碎石土路基大面积施工前,我项目部将进行碎石土试验段的填筑工作,试验段施工目的如下:1、确定碎石土能达到最大压实干密度的松铺厚度及最大粒径;2、确定松铺系数;3、确定铺筑压实厚度相对应的压路机的最大振力和压实速度、碾压遍数及沉降差等参数;4、确定压实机械类型、功率及组合;5、确定完成施工进度计划所需要配备的人员、机具的配置;6、确定施工过程质量控制方法、指标;7、确定优化后的施工组织方案及施工工艺。

一、试验段的施工方案1、施工方案采用纵向分层填筑法施工,路堤每层的填筑要平行于路基顶面,根据原地面高程及设计高程计算填筑层次,逐层填筑,如原地面起伏不平,由最低处按层次填筑。

采用小段上料、机群作业、衔接紧密、一次合格的施工原则。

路基碎石土填筑施工采用挖掘机装料,自卸汽车运输,人工配合推土机、平地机整平,压路机机群碾压,快速成型的施工方法。

碎石土施工应根据压路机的最大振力来确定压实厚度和碾压遍数,一般情况下最小压实厚度为25cm,拟用18T压路机分别对25cm、30cm、35cm、40cm的压实厚度进行碾压,确定碾压遍数,总结试验数据,指导施工。

2、施工要点现场施工能进行到有效地使碎石土达到规定的压实度为止。

施工时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序,第N遍的压实度、沉降量等变化情况等。

通过施工和分析以确定碎石土在本合同段路基碎石土施工中松铺厚度、压实遍数、压实方法、机械组合、人员配置等项内容。

试验段施工结果报监理工程师批准后,即可作为碎石土施工控制的依据。

试验结束后试验段若达到路基土石方检验标准,则可作为路基碎石土的一部分,否则应予挖除,重新进行试验段施工。

3、试验段施工工艺施工工艺:施工准备→测量放样→人工配合机械做包边土→挂线→挖掘机开挖装料→自卸汽车运输→人工配合推土机、平地机整平→压路机压实至无轮迹→检验压实度合格后→进行下道工序(1)施工准备,此段填前碾压段位于路床顶面以下0.80m—1.50m。

26标路基实验段开工报告解析

26标路基实验段开工报告解析

路基实验段开工报告一、工程概况:本合同段为炎陵至汝城(湘粤界)高速公路土建工程第26合同段,起于湖南省汝城县暖水镇泉源村K112+600,终于汝城县马桥乡西览村K117+817.407,全长5.217km。

路基挖土方32.7017万m3,挖石方7.7702万m3,路基填筑利用土方20.7815万m3,利用石方4.6921万m3。

为此在进行路基填方施工前我们选择K117+400~K117+600段作为填方试验段,通过试验路段确定合适的施工工艺,为以后大规模施工提供技术指导。

二、组织机构为了确保试验段施工质量,达到试验的预期目的,保证试验段有序顺利进行,总结出科学的填筑厚度和机械组合,项目部成立了以项目经理为核心,项目总工负责,各职能部门参与的组织机构,对试验段工作实施有机的领导和高效运转(详见组织机构框图)。

三、试验段试验的目的1、试验段来确定填方在最佳含水量状态下、适宜的松铺厚度和相应的碾压遍数与压实度的关系、确定压实层的均匀性,为后续路基填方施工提供必要的数据。

2、通过试验段挖装、运输、整平、碾压的生产过程,总结出最佳机械配置和施工组织,验证联合作业的协调性和生产指挥的有效性。

3、验证路基填方施工方案的可行性,通过试验段施工试验,优化压实机械组合和施工人员组合、完善路基填方施工方案。

四、试验段准备工作通过考察比较,试验段确定选取在K117+400~K117+600,长200米,该段位于K116+440段下高架桥以南,填方高度3—6米,在我标段填方段内具有代表性,并且试验段参加施工人员已到位,所用的施工机械已进场。

填前碾压已结束,施工放样已完毕,具备了试验段开工条件。

五、时间安排:计划在2010年8月25日开始至2010年9月6日结束。

六、劳动力配置:见附表3七、机械配置计划:见附表4八、试验检测仪器配置表:见表5九、施工准备及施工方法⑪土方填筑路堤的施工方法①测量放样恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基土方试验段施工方案一、编制说明1、编制依据①、廊沧高速公路廊坊段招投标文件及相关资料。

②、国家、行业现行标准、规范、评定标准等。

③、两阶段施工图设计④、施工现场调查情况2、编制原则(1)严格执行国家和地方对公路工程建设的各项方针、政策、规定和要求。

严格遵守工程合同文件的要求并服从业主统一安排。

(2)在认真领会初步设计图纸、施工图纸及补遗书的前提下,在原技术标书施工组织设计的基础上,根据现场的实际施工条件,优化施工安排,保证工期。

(3)根据业主规定的总工期以及阶段性目标,制定合理的袋装砂井施工进度计划,施工区段划分合理,适时根据重点、难点,施工工序及气候环境的要求和制约,组织分阶段控制目标计划。

(4)依靠成熟的技术,先进的工艺,可靠的措施,严格的管理,为业主提供优质工程。

(5)根据本分项工程的实际情况,我项目部将组织一批施工经验丰富、技术力量雄厚的优秀技术、管理人员,调集先进的机械设备,配备先进的测量、试验仪器,组建一个高效精干的项目工区。

(6)加强施工管理,提高生产效率,降低工程成本,增加企业效益。

(7)严格贯彻“安全第一,预防为主”的方针和原则。

(8)严格执行廊坊市公路工程建设行政主管部门对本项目的文明施工、环保、安全、卫生、健康等相关管理条例的要求,树立良好的工程形象。

二、工程概况廊沧高速公路廊坊段是河北省“五纵、六横、七条线”高速公路网中“纵2”的重要组成部分。

全线采用双向六车道,路基宽度34.5m,设计速度为120Km/小时,桥涵设计汽车荷载为公路-Ⅰ级。

LJ九合同段位于廊坊市文安县境内,起讫桩号:K44+250~K46+800,全长2.55Km。

主要路基土石方工程段落为K44+250~K44+418.520和K46+575.480~K46+800,合计长393.04m,其中借土填方131266.5方、利用土方1849.18方,上路床3%灰土7313方和5%灰土4251方。

三、施工准备1、施工便道充分合理利用既有的乡村道路,作为施工机械设备进场的通道。

首先在路基范围内修通K44+250—K46+800道路的纵向施工便道。

在施工过程中,应经常派机械和人员对施工便道进行维护,形成的坑洞用混凝土碎渣填平,确保畅通。

2、测量放样根据设计图纸,计算各断面坡脚点至中线的距离,并根据曲线参数编程计算出各断面中桩、坡脚桩坐标,利用附近的导线控制点,用全站仪按极坐标法放出各特征点的具体位置(坡脚桩应根据实地高程用渐近法进行测放),并标明桩号、中心填筑高度。

为确保填方边坡的压实度,其坡脚桩应向外侧加宽30cm。

用石灰、旗杆实地标出坡脚线,并将有关测量放样资料上报监理工程师批复。

3、土工试验施工前,对用于路基填筑的土进行调查和取样试验,测定其天然含水量、塑限、液限、填料粒径、CBR强度、最大干密度、最佳含水量等指标,对填方路段原地面土层取土样进行标准击实试验,并按规定送土样至驻地办中心试验室进行平行试验,有关试验结果报监理工程师批复。

4、施工临时排水施工前,结合永久性排水设施,在全段路基两侧红线范围内大致边沟、排水沟或截水沟的位置先进行纵向临时排水沟的开挖,沟底有一定的流水坡度,沟内汇水能及时安全合理的排出,同时开挖横向排水沟,并与纵向临时排水沟贯通。

四、工期计划及安排我合同段路基土方试验段K44+277.325-K44+372,已做好一切施工准备,现申请该试验段的正式开工,计划工期于2009年10月4日至2009年10月10日,请予以批准。

试验段计划在原地面验收合格后做93区、94区各一层。

五、试验段项目组织管理机构及人员分工1、组织机构及人员配备我项目部按照合同要求组织相关人员、机械、试验仪器已全部进场,并确定其职责、人员分工。

1、项目经理制定全面、科学而合理的施工方案,并抓好具体落实工作。

2、总工程师制定施工方案,并对技术、工艺、质量、进度进行把关控制,向技术人员进行书面交底。

3、质检人员按路基施工技术规范中的自检频率和方法完成所规定的试验段的试验和检查,做好质量检查记录,施工记录,建立管理档案,并对数据进行统计和分析。

路基试验段工程由专业路基施工一队进行施工,项目部相应成立如下组织管理机构:2、机械设备配置根据工程量和施工工期要求,投入如下机械设备:五、路基试验段施工技术方案1、试验段施工目的本分项开工前在项目部技术人员的组织下对本合同段工程现场和施工环境作了进一步深入考察,路基土石方试验段K44+277.325-K44+372,该段位置在地质条件、断面型式均具有代表性,平均填高在7.535米。

通过路基试验段施工,来确定机具压实不同填料的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配套和施工组织,并将结果上报监理工程师批准,以指导以后的全线施工。

a.确定填料的松铺系数 K采用有效的摊铺设备,使每层在碾压之前都能够获得均匀一致的厚度。

在进行各层压实时,为保证每层得到充分压实,土方松铺厚度不大于30cm,并进行整平,以保证均匀一致和平整。

b.最佳组合方式及压实遍数根据规范规定的压实度要求及必须的施工程序,通过对不同类型的压实机械组合,确定达到规定的压实度所需的碾压次数。

c.压实方案严格按照压实原理,在最佳含水量下进行压实,压实过程中禁止机械停顿、变速、调头,第一遍填土压实时采用无振动静压。

2、施工方法本试验段采用机械施工为主,适当配合人力施工的方式进行,填方路段用推土机粗平,平地机精平,压路机碾压密实。

路堤的施工严格按施工技术规范和设计要求进行,分层填筑,分层压实,确保填筑质量,以减少路堤的沉降量。

路基工程施工最终达到:填方边坡线型顺适,平顺稳定。

1)、场地清理采用挖掘机、推土机、自卸汽车进行场地清理,对路基施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下30cm内的草皮和表土予以清除,清除下来的垃圾、废料及不适用的材料和草皮、表土、树根等,堆放在监理工程师指定的地点,并对清理干净的路基进行填前压实,压实度达到90%,报监理工程师验收合格后方可进行路基填筑。

2)、路堤填筑施工工艺流程a、路基施工时,采用“四区段、八流程”工艺组织施工,提高工效保证工程质量。

b、四区段:填筑区、推平区、碾压区、检测区。

c、八流程:测量放样、挖装运输、卸土填筑、摊铺整平、晾晒(洒水)、碾压、自检、报检。

3)、路堤填筑材料我合同段土场采用K45+170左支20 米的孟家务取土场,土样已经过项目部试验工程师和监理试验工程师试验获取各项指标,能够满足路基填筑材料的要求。

且料场储量较大,能够满足本段施工的需要。

路基填筑试验段施工工艺框图4)、路基填土a、填方路基按路面平行线分层控制填土标高;并且实行“打格上土,标杆挂线,推土机推土,平地机细平”的控制方案,按方格法划好方格后,方可卸料,根据运输车辆的容量为20方计算出卸料的方格尺寸,方格尺寸为7米×9.5米,用石灰标出卸料的位置,每格一车。

路基填筑前应按每20m一桩(地形复杂时按10m一桩)准确的放出坡脚线,以免亏坡或填筑宽度不足。

b、分层填筑路基填筑采取横断面全宽、纵向分层填筑方式。

填料分层厚度按30cm的松铺厚度分层填筑(此松铺厚度为经验值,具体松铺厚度由试验段总结),为保证路堤全断面的压实一致,边坡两侧各超填30cm,路拱做成3%的坡度,以便于排水。

c、摊铺平整填筑区段完成一层卸土后,路基两侧标杆挂线,控制摊铺厚度不超,用推土机粗平,平地机细平,做到填铺面在纵向和横向平顺均匀,对路肩进行初步压实,并保证压路机压到路肩时不致发生滑坡。

d、洒水或晾晒用细粒土填料填筑路堤时,必须严格控制填料的含水量,要求其不超过土质试验中求得的最佳含水量±2%。

当含水量太低时,用洒水车在表层洒水,并进行充分搅拌,待提高含水量后碾压;当填料含水量超过规定时,在摊铺后先晾晒,待降低含水量后碾压,填层厚度可适当减薄。

在洒水或晾晒时,前后两区段可交叉施工。

e、碾压振动压路机碾压时,第一遍静压,然后先慢后快,由弱振到强振,最快行驶速度控制在4km/h,由两边向中央纵向进退式进行。

横向接头压轮重叠0.4~0.5m,前后相邻两区段间纵向重叠0.8~1.0m。

做到压实均匀,没有漏压、死角。

f、试验总结确定最佳压实方案(1)本次试验初步确定机械组合如下:1台大禹220挖掘机,6台20方的自卸翻斗车运土,1台140KW推土机粗平,1台180KW平地机细平,1台22吨振动压路基碾压。

(2)通过试验段加以验证土的松铺厚度(3)碾压遍数由现场试验确定。

(4)确定施工最佳含水量,机械组合方案和碾压遍数。

通过试验统计,绘制压实次数—压实度、含水量—压实度关系曲线。

并对试验加以总结,将总结出实验大纲以书面形式上报监理工程师经审查批准后进行大规模施工。

g、检验签证试验段作为工程实体的一部分,碾压完成后进行密实度检测,土方路基密实度检测采用灌沙法试验,经检测合格签认后,转入下一道工序。

不合格时重新进行补压,直至试验合格。

路基填筑划分若干个填筑区,检测与填筑作业穿插进行,即不影响填土也保证检测的充足时间。

七、质量保证措施及质量保证体系图框(一)成立路基试验段专项质量控制机构在路基试验段处理之前,在项目部质量管理体系的基础上,成立以项目经理为组长的路基土方施工专项质量控制小组。

(二)管理保证措施1、加强质量教育,提高全员质量意识,严格按照国家及地方有关文件要求组织施工。

开工前由项目总工向全体参加施工人员进行详细的技术交底,使施工人员熟悉本工程设计、质量标准和施工工艺要求。

2、各班设专职技术人员,检查施工质量,严把每道工序质量关。

3、强化工序管理、严格工序控制。

(三)制度保证1、严格执行质量自检制度。

施工中每一道工序工班都必须自检,自检合格后,上报作业队复检。

2、严格执行工程监理制度。

充分做好质量自检工作的同时,有专职质检工程师积极配合监理工程师和业主对工程进行的质量监督检查。

自检合格后,及时通知监理工程师检查签证,隐蔽工程经监理工程师签证后隐蔽。

3、严格执行质检工程师“一票否决权”制度。

工区作业队设专职质检工程师,班组设兼职质检员。

保证施工作业始终在质检人员的严格监督下进行。

质检工程师有质量否决权,发现违背施工程序、不按设计图、规则、规范及技术交底施工,使用材料半成品及设备不符合质量要求者,有权制止,必要时下停工令,限期整改并有权进行处罚。

4、认真执行质量管理制。

把施工图审签制,技术交底制,测量复核制,质量自检、互检、专检“三检制”,隐蔽工程检查签证制,安全质量检查评比奖罚制,分项工程质量评定制,质量事故(隐患)报告处理制等行之有效的质量管理制度,具体到施工合同中,并落实到工班,使质量控制做到干群结合,上下结合、内外结合、贯穿于施工全过程。

5、实行质量责任制,逐级落实到工班,责任到人。

相关文档
最新文档
