施工电梯安全监理细则(正式)
施工电梯监理实施细则完整版.doc

施工电梯监理实施细则完整版.doc范本一:一、施工电梯监理实施细则1.目的和范围1.1 目的本实施细则的目的是为了确保施工电梯的安全性、可靠性和质量,规范施工电梯监理工作的实施。
1.2 范围本实施细则适用于施工电梯监理的各个环节,包括设计审查、施工过程监督、试验验收等。
2.监理责任与义务2.1 监理单位的责任2.1.1 设计审查监理单位应对施工电梯的设计方案进行审查,确保其符合国家相关标准和规范要求。
2.1.2 施工过程监督监理单位应对施工过程进行全程监督,确保施工电梯的施工质量和安全性。
2.1.3 试验验收监理单位应参与施工电梯的试验验收工作,确保其达到设计和标准要求。
2.2 监理人员的义务监理人员应按照相关规定,完成监理工作,确保施工电梯的安全运行。
3.监理流程3.1 设计审查流程3.1.1 提供设计文件施工单位应向监理单位提供施工电梯的设计文件,监理单位进行审查。
3.1.2 审查设计文件监理单位对施工电梯的设计文件进行审查,提出修改意见和建议。
3.2 施工过程监督流程3.2.1 施工前准备监理单位对施工单位的准备工作进行审查,确保施工前的准备工作符合标准要求。
3.2.2 施工现场监督监理单位对施工现场进行全程监督,检查施工质量和安全措施的执行情况。
3.3 试验验收流程3.3.1 试验准备监理单位参与施工电梯的试验准备工作,检查试验设备和仪器的合格情况。
3.3.2 试验过程监督监理单位对施工电梯的试验过程进行监督,确保试验按照规定进行,并记录试验数据。
4.附件本文档涉及的附件如下:附件1:施工电梯设计文件审查表附件2:施工过程监督记录表附件3:试验验收记录表5.法律名词及注释5.1 法律名词根据相关法律法规和标准,本文档涉及以下法律名词的定义和解释:1) 施工单位:负责施工电梯的建设和安装工作的单位。
2) 监理单位:负责对施工电梯的建设和安装过程进行监督和检查的单位。
5.2 注释本文档中涉及的部分专业术语和技术要求的注释,详见附件。
施工电梯安拆安全监理细则(3篇)

施工电梯安拆安全监理细则施工电梯安装和拆卸是一项重要的工程,为了确保安全,必须严格按照相关规定进行监督和管理。
以下是施工电梯安拆安全监理的细则:1. 监理人员必须具有相关的专业资质和经验,并严格遵守施工电梯安装和拆卸的相关标准和规定。
2. 在施工前,监理人员应与施工单位和电梯生产厂家进行沟通,了解施工方案和施工计划。
3. 施工前,监理人员要进行现场勘查,评估施工风险和安全隐患,并提出相应的建议和措施。
4. 监理人员要对施工现场进行日常监督,确保施工过程中遵守相关的安全操作规程和使用安全设备。
5. 监理人员要定期检查施工电梯的安装和拆卸质量,并将检查结果记录在监理报告中。
6. 监理人员要对施工单位的施工人员进行安全培训和指导,提高他们的安全意识和技能。
7. 施工电梯安装和拆卸完成后,监理人员要进行终验,确保电梯的安装和拆卸符合相关标准和规定。
8. 监理人员要及时报告施工过程中发现的问题和隐患,并建议施工单位采取相应的纠正措施。
9. 施工单位要积极配合监理人员的工作,提供必要的施工资料和信息,并及时处理监理人员提出的问题。
总之,施工电梯安拆安全监理细则的目的是确保施工过程中的安全性和质量,并最大程度地减少安全事故的发生。
监理人员和施工单位要紧密合作,共同努力,确保施工电梯安装和拆卸的安全。
施工电梯安拆安全监理细则(2)施工电梯的安拆工作是指在施工过程中对电梯进行拆除的过程。
施工电梯的安拆工作需要遵循一定的安全监理细则,以确保工作过程中不发生意外,保障工作人员的人身安全。
本文将从施工前的准备工作、施工过程中的安全措施以及施工后的整理工作等方面,详细介绍施工电梯安拆安全监理细则。
一、施工前的准备工作1. 制定详细的安拆方案:在进行施工电梯的安拆工作之前,需要根据实际情况制定详细的安拆方案。
方案应包括安拆的具体步骤、安全措施、安拆所需的设备和工具等内容。
2. 安排专业人员参与安拆工作:安拆工作需要由经过专业培训的人员进行操作。
施工电梯安拆安全监理细则范文(4篇)

施工电梯安拆安全监理细则范文第一章总则第一条根据国家有关法律、法规和规范标准,为了保障施工电梯的安全运行,维护工程建设的顺利进行,制定本细则。
第二条本细则适用于施工电梯的安装、拆除过程中的安全监理工作。
第三条施工电梯安拆工程的监理应当依法取得《建设工程监理证书》。
第四条施工电梯安拆监理应当按照有关规范标准的要求进行,确保监理质量。
第五条施工单位、施工电梯用户单位和施工电梯安拆监理单位应当建立安全生产责任制度,明确安全生产责任人的职责和义务。
第二章安装安全监理第六条施工单位施工电梯安装前,应当编制施工方案,并向施工电梯安拆监理单位报送。
第七条施工单位施工电梯安装前,应当对施工电梯进行勘察,了解安装环境和条件。
第八条施工单位施工电梯安装前,应当制定施工组织设计,明确施工责任和工作流程。
第九条施工单位施工电梯安装过程中,应当按照施工方案和施工组织设计的要求进行施工,严格控制质量。
第十条施工单位施工电梯安装完成后,应当组织质量验收,并向施工电梯安拆监理单位报告。
第十一条施工电梯安拆监理单位对施工单位施工电梯安装工程进行监理,应当按照国家有关规范标准的要求,对施工单位的施工过程进行检查和评估。
第十二条施工电梯安拆监理单位对施工单位施工电梯安装工程的监理结果应当进行书面报告,并向有关部门备案。
第三章拆除安全监理第十三条施工单位拆除施工电梯前,应当编制拆除方案,并向施工电梯安拆监理单位报送。
第十四条施工单位拆除施工电梯前,应当对施工电梯进行检查,确保无故障、无漏电等安全隐患。
第十五条施工单位拆除施工电梯过程中,应当做好现场安全防护工作,确保拆除过程安全。
第十六条施工单位拆除施工电梯完成后,应当进行质量验收,并向施工电梯安拆监理单位报告。
第十七条施工电梯安拆监理单位对施工单位拆除施工电梯工程进行监理,应当按照国家有关规范标准的要求,对施工单位的拆除过程进行检查和评估。
第十八条施工电梯安拆监理单位对施工单位拆除施工电梯工程的监理结果应当进行书面报告,并向有关部门备案。
施工电梯安装与拆卸工程监理实施细则范文(三篇)

施工电梯安装与拆卸工程监理实施细则范文1. 监理单位应根据施工方提供的相关图纸、设计文件和施工方案,编制监理方案并报批。
2. 在施工开始前,监理单位应组织相关人员进行安全技术交底,确保施工人员了解电梯拆卸与安装的相关安全事项。
3. 监理单位应对施工方的施工人员进行技术指导和监督,确保施工操作符合相关标准和规范。
4. 监理单位应对施工现场进行巡视和检查,发现问题及时指出并要求施工方进行整改。
5. 施工过程中,监理单位应对施工方提供的材料和设备进行检查,并进行验收。
不合格的材料和设备不能使用。
6. 监理单位应定期组织施工方进行工艺质量检查和现场综合验收,确保施工质量符合相关标准和规范。
7. 监理单位应定期向业主报告施工进度和质量情况,及时反馈施工方的问题并提出整改要求。
8. 施工完成后,监理单位应进行最终验收,确保电梯安装与拆卸工程的质量符合设计要求和安全标准。
9. 监理单位应对施工方提供的施工图纸和资料进行归档,并向业主交付相应的施工记录和监理报告。
10. 监理单位应与业主进行定期的沟通和协调,解决施工过程中的问题和纠纷。
以上是施工电梯安装与拆卸工程监理实施细则的主要内容,具体的实施细节可以根据实际情况进行调整和完善。
施工电梯安装与拆卸工程监理实施细则范文(二)一、引言施工电梯安装与拆卸工程的监理工作是确保项目质量和安全的关键环节。
本文旨在制定施工电梯安装与拆卸工程监理实施细则,规范监理工作的具体内容和操作流程。
二、施工电梯安装工程监理实施细则2.1 施工前监理2.1.1 对施工单位资质进行核查,确保其具有合法资质和业绩。
2.1.2 检查施工单位是否具备安全生产标准化管理资质。
2.1.3 进行工程前期准备工作的监督,包括施工方案编制、技术资料准备等。
2.1.4 检查施工单位是否按照相关法规要求办理工程施工许可手续。
2.1.5 对施工现场进行勘察,并提出合理化建议。
2.1.6 检查施工单位是否建立了施工电梯安全技术措施和应急预案。
(完整版)施工电梯监理实施细则

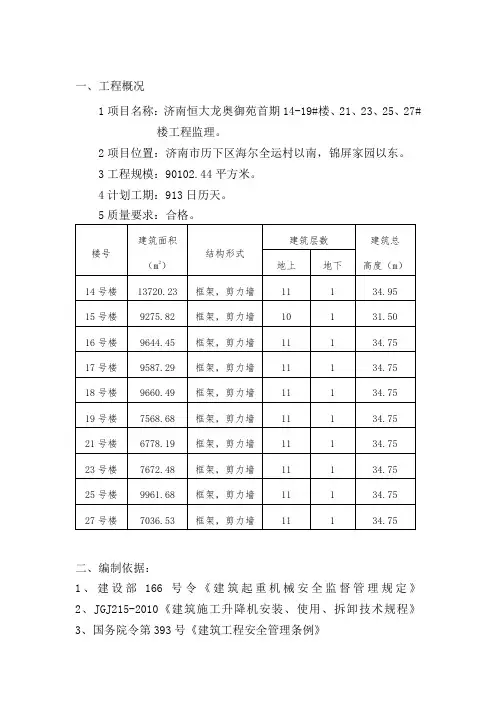

一、工程概况1项目名称:济南恒大龙奥御苑首期14-19#楼、21、23、25、27#楼工程监理。
2项目位置:济南市历下区海尔全运村以南,锦屏家园以东。
3工程规模:90102.44平方米。
4计划工期:913日历天。
5质量要求:合格。
二、编制依据:1、建设部166号令《建筑起重机械安全监督管理规定》2、JGJ215-2010《建筑施工升降机安装、使用、拆卸技术规程》3、国务院令第393号《建筑工程安全管理条例》4、国务院令第373号《特种设备安全监察条例》5、《建筑机械使用安全技术规程》JGJ33-20016、《施工现场临时用电安全技术规范》JGJ46-20057、《建筑施工高处作业安全技术规范》JGJ80-918、《起重机械安全规程》 GB6067-859、《起重机械用钢丝绳检验和报废实用规范》GB5972-8610、《建筑安全检查标准》 JGJ59-2011三、主要工作措施施工电梯是建筑工程高层施工中运送施工人员上下及建筑材料和工具设备必备的重要垂直运输设施。
由于在安装拆除和运转作业中要求专业性较强且危险性也较大,是建筑行业中高危作业之一,为此,监理项目部特别制订编制人货电梯专项安全监理实施细则,同时要求安全监理人员在日常的安全监理工作中必须按细则进行指导性工作。
本工程安装20台人货施工电梯,所用型号为SC200/200 型。
(一)、施工电梯进场前监理工作:1、审查施工电梯分包单位(租贷)的资质和资格。
2、审查总包单位与人货电梯分包单位的安全协议签订。
3、督促施工单位建立、健全施工现场安全生产体系,督促施工承包单位检查各分包企业的安全生产管理制度。
4、审核承包单位编制的施工电梯施工安装与拆除的专项方案、安全技术措施、安全技术交底、施工电梯作业安全施工及应急抢险方案。
5、督促施工承包单位做好逐级安全交底工作。
(二)、施工电梯在安装拆除中监理工作:1、施工电梯安装拆除必须具有资质资格单位和人员进行施工。
电梯安全监理细则范本

电梯安全监理细则范本一、引言电梯作为现代社会中重要的交通工具,对人们的出行和生活有着重要的影响。
然而,由于电梯存在一定的风险和隐患,因此需要进行安全监理工作,以保障人们的安全。
本细则旨在规范电梯安全监理的工作内容和要求,确保电梯运行安全。
二、监理资质要求1. 监理单位应具备电梯安全监理资质,并按照相关法律法规进行执业注册;2. 监理人员应具备相关专业知识和技能,并参加相关培训,获得相关资质证书;3. 监理人员应具备严谨的工作态度,保持独立、客观的监理意识,不受其他利益干扰。
三、监理工作流程1. 前期准备a. 根据相关规定,向相关部门申请进行电梯安全监理工作,并提交相关资料;b. 与相关业主或工程单位协商制定监理方案,并取得双方共识;c. 对电梯工程进行初步勘察,了解工程的具体情况;2. 施工监理a. 监督施工单位按照设计文件进行施工,并记录施工过程中的问题和变更;b. 定期进行工程现场巡查,确保施工质量和安全;c. 对施工单位提出的问题和变更进行评估和审核,确保施工质量和安全。
3. 设备调试与验收a. 对电梯设备进行调试前的检查和试运行,确保设备符合安全要求;b. 协助相关部门进行电梯设备的验收,保障验收流程的规范和严格。
4. 运行监督a. 定期对电梯设备进行巡检,包括电梯井道、轿厢和机房等部位,确保设备正常运行;b. 对电梯设备的故障和报修进行记录和分析,并按照相关规定进行处理;c. 协助相关部门进行电梯事故调查,提供必要的技术支持和数据分析。
四、监理文件和报告1. 监理文件a. 监理单位应编制电梯安全监理工作方案,包括监理目标、工作内容和计划等;b. 监理单位应编制监理记录,包括施工记录、巡查记录和故障记录等;c. 监理单位应编制监理报告,包括施工监理报告、设备调试与验收报告和运行监督报告等。
2. 监理报告a. 施工监理报告应记录施工过程中的问题和变更,并提出相应的处理建议;b. 设备调试与验收报告应记录设备调试过程中的问题和处理方法,并对设备的性能进行评估;c. 运行监督报告应记录设备故障和报修情况,并提出相应的改进意见。
施工电梯安拆安全监理细则范本(2篇)

施工电梯安拆安全监理细则范本施工电梯安拆是建筑施工过程中的重要环节,也是施工现场的高风险作业之一。
为了确保安拆过程安全可靠,保护工人的生命财产安全,制定一套施工电梯安拆安全监理细则是必要的。
下面将介绍一份施工电梯安拆安全监理细则的范本。
一、安拆前准备工作1. 设计方案审核:在安拆电梯前,施工单位应提供详细的安拆设计方案并提交监理单位进行审核,确保安拆过程符合相关法律法规和标准。
2. 安全风险评估:施工单位应根据现场条件和安拆方案,进行安全风险评估,确定可能存在的安全风险,采取相应的安全防护措施。
二、现场施工操作规范1. 工人培训:施工单位应对参与安拆作业的工人进行必要的安全培训,确保工人具备必要的安全意识和操作技能。
2. 施工现场标识:施工单位应在安拆现场设置明显的安全警示标志,包括安全防护区域、禁止通行区域等,以提醒工人和他人注意安全。
3. 安全防护设施:施工单位应根据安拆方案的要求,设置必要的安全防护设施,包括安全网、安全带、绳索等,确保工人的安全。
4. 工器具检查:施工单位应对使用的工器具进行定期检查和维护,确保其正常工作和安全可靠。
三、施工电梯安全监督措施1. 现场监督:监理单位应派遣专人对安拆现场进行定期监督和检查,确保施工单位按照安拆方案和操作规范进行作业。
2. 安全检查:监理单位应对现场的安全防护设施、工器具等进行定期检查,发现问题及时指导施工单位进行整改。
3. 安全意识培养:监理单位应与施工单位共同开展安全教育培训,提高工人的安全意识和应对突发情况的能力。
4. 安全记录管理:监理单位应做好安拆过程中的安全记录管理工作,包括每日巡查记录、安全隐患整改记录等,以备查阅和备案。
四、危急时刻的应急处置1. 应急预案制定:施工单位应制定详细的应急预案并向监理单位备案,包括突发事故的预防和处置措施。
2. 应急演练:施工单位应定期组织安全演练,让工人熟悉应急预案,掌握正确的应急处置方法。
3. 应急指挥体系:施工现场应设立应急指挥部,明确各岗位的职责和责任,确保在突发情况下能够迅速反应和处置。
电梯施工监理细则(模板)

电梯施工监理细则(模板)1. 概述为了确保电梯施工的质量和安全,监理人员需要遵循以下细则:2. 施工前的检查在电梯安装施工前的阶段,监理人员需要对以下事项进行检查:•发票核对:核对施工方提供的发票和合同是否一致;•现场检查:对施工现场进行检查,包括施工时间、人员配置、材料使用等;•施工图纸核对:核对施工图纸是否符合相关标准和规定;•施工方案审查:审查施工方案是否合理、可行,是否能够满足相关标准和规定。
3. 施工过程的检查在电梯安装施工过程中,监理人员需要对以下事项进行检查:•施工质量检查:监督施工质量,严格按照相关标准和规定进行检查,包括电梯轿厢尺寸、走行轨道安装、操纵装置、停靠装置、冲顶装置等;•现场安全检查:随时关注现场安全问题,确保施工作业和现场人员安全;•材料检查:对各种电梯材料进行检查,包括电梯机房、电气系统、机械设备、传感器等,确保材料的质量符合标准和规定;•施工期间变更的审批:审批施工方案变更,在符合相关标准和规定的前提下,确保施工方案的合理性和可行性。
4. 施工后的检查在电梯安装完成后的阶段,监理人员需要对以下事项进行检查:•功能调试:对电梯进行调试,确保各项功能正常、稳定;•最终验收:对施工方提出的验收申请进行审核,并对电梯的质量和安全进行终审;•归档存储:对电梯相关文件进行归档,并存档相应的监理报告文档。
5. 纪律部分•监理人员必须具备电梯施工监理经验;•监理人员应按照管理部门的规定进行监理;•监理人员应严格执行管理部门对电梯安装的规定,不得私自变动。
•凡发现施工方违规行为,应及时向管理部门汇报;•凡发现电梯施工质量问题或施工方案变更,应及时向管理部门报告;6.电梯施工监理是一个很重要的环节,在施工前、施工过程和施工后的各个阶段进行监理,可以确保电梯的质量和安全,从而保障人们的生命财产安全。
详尽的电梯施工监理细则可以帮助监理人员做好工作,避免出现漏洞和疏漏,为电梯的安全提供更加全面的保障。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编订:__________________单位:__________________时间:__________________施工电梯安全监理细则(正式)Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-2175-25 施工电梯安全监理细则(正式)使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况项目名称:宁波市桑家安置房工程(Ⅲ标段)建设单位:宁波市江东区城中区改造办公室宁波市金利达房地产开发集团有限公司设计单位:宁波市建筑设计研究院有限公司监理单位:浙江工正建设监理咨询有限公司施工单位:浙江新中源建设有限公司项目地址:本工程位于宁波市江东区桑家村地块处于江南路北面,西侧与规划福明路相交,北侧为河道,东侧为老小区。
1.本工程为安置房小区1—12幢楼,一个门卫及配套设施,市政,绿化,下设一层地下车库。
2.主体结构为框架剪力墙结构,住宅楼建筑层数1#、2#楼为18层高层,3#—12#楼为11层小高层,门卫一层,地下车库一层,建筑物的耐火等级为地下室一级,上部高层住宅为二类高层建筑,耐火等级为二级。
3.总用地面积:24482.1平方米;建筑面积:84880.99平方米,其中地下室建筑面积:20889.2平方米。
4.工程等级:(1)、设计使用年限:50年(2)建筑结构安全等级:二级(3)抗震设防类别:丙类5.主体为框架剪力墙结构,合理使用寿命五十年,抗震设防烈度六度,建筑抗震设防类别为乙类,抗震等级四级,建筑场地类别IV类,主楼剪力墙底部加强区高度:标高7.320m以下。
施工工期: 750 日历天;监理工期:合同工期工程安全目标:达到市标化工地标准。
工程质量目标:工程验收一次性合格。
本工程共12台施工电梯,规格型号为SC200/200二、安全监理依据:为充分贯彻“安全第一、预防为主”的安全方针及保证工程做到安全有序施工,特编制本监理实施细则。
1、由项目监理机构编制、公司技术负责人批准实施的《监理规划》;2、由承包单位上报的《施工组织设计》、《安全专项方案》;3、《中华人民共和国安全生产法》;4、《建设工程安全生产管理条例》(国务院令第393号);5、《特种设备安全监察条例》(国务院令第373号、根据国务院令第549号修订);6、建设部《危险性较大的分部分项工程安全管理办法》(建质[2009]87号);7、《建筑施工安全检查标准》JGJ-59-20118、《施工现场机械设备检查技术规程》JGJ160-2008三、安全监理职责(一)监理单位应当履行的安全职责1、审核施工电梯设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件;2、审核施工电梯安装单位、使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书;3、审核施工电梯安装、拆卸工程专项施工方案;4、监督安装单位执行施工电梯安装、拆卸工程专项施工方案情况;5、监督检查施工电梯的使用情况;(二)总监的职责1、按项目监理规划和安全监理实施细则实施安全监理;2、按规定对施工电梯专项施工方案是否符合工程建设强制性标准进行审核、批准;3、对施工电梯按规定组织验收;4、按规定审查施工企业资质(含专业承包、劳务分包)和安全生产许可证,‘三类人员’考核合格证书,特种作业人员操作资格证;5、要求安全监理资料与施工现场安全生产状况相符合;6、对项目监理部发出的整改通知书,跟踪整改落实情况;7、施工企业对项目监理部发出的整改通知书拒不整改,能及时向有关主管部门报告;8、按规定审核施工企业安全生产保证体系、安全生产责任制、各项规章制度和安全管理机构建立及人员配备情况;9、对现场专业监理工程师明确安全管理岗位职责;10、按规定及时实施阶段安全评价;11、按规定使用《浙江省建筑施工安全管理资料统一用表》;12、按时提交监理周报(月报),如实反映工地现场情况。
(三)专业监理工程师的职责1、按规定对施工电梯专项施工方案是否符合工程建设强制性标准进行审查和向总监理工程师报告;2、施工企业对项目监理机构发出的整改通知书拒不整改,能及时向总监理工程师报告;3、按规定监督施工企业按照专项施工方案组织施工,能及时制止违规施工作业;4、对施工电梯的安装拆卸、运行使用进行旁站、巡查,并做好安全检查记录;5、按规定核查施工电梯的验收手续;6、督促施工企业按规定和标准定期对施工现场进行检查和对存在问题作出处理;7、按规定检查施工电梯安全标志和安全措施是否符合强制性标准要求;四、监理工作的控制要点及目标值(一)《危险性较大的分部分项工程安全管理办法》的规定根据《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文件)的规定,施工单位应当在危险性较大的分部分项工程施工前编制专项方案,不需专家论证的专项方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。
对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证,根据论证报告修改完善专项方案,并经施工单位技术负责人、项目总监理工程师、建设单位项目负责人签字后,方可组织实施。
(二)施工升降机械设备安装告知核查要点安装单位在安装告知时提交的资料必须齐全、合法,并对其真实性负责,提交的复印件应注明与原件相符和注明哪个工地使用并加盖单位公章,监理单位应对提供的复印件与原件进行核查,由项目总监理工程师审核签字,并加盖监理项目部章。
安装告知时应提交的资料包括:1、《浙江建筑施工起重机械设备安装告知表》;2、安装单位提供经(安装单位、总包单位、监理单位)审批的建筑施工起重机械安装与拆除方案,建筑起重机械租赁安装合同;3、安装单位提供经(安装单位、总包单位、监理单位)审批的安装拆卸过程中的事故应急救援预案;4、安装单位提供资质证书复印件;5、安装单位安全生产许可证副本复印件;6、安装单位信用手册复印件;7、安装单位负责起重机械安装的专业技术人员资格证书复印件;8、安装单位负责起重机械安装的专职安全生产管理人员考核证书复印件;9、安装单位安装人员特种作业人员操作证复印件,安装单位合法聘用人员劳动合同,社保参保凭证原件;10、建筑起重机械产权登记证原件;11、安装单位与使用或租赁单位的合同原件(合同中明确双方的安全生产责任);12、安装单位与施工总承包单位签订的安全管理协议原件;13、总包单位负责建筑起重机械安装工程施工现场专职安全生产管理人员考核证书复印件。
(三)安全监理旁站制度对施工电梯安装、拆卸及特殊工程必须要进行旁站监理:1、按照旁站要求进行旁站,如实填报旁站记录表,包括旁站部位、旁站内容、旁站日期、装拆人员等,做好相应的安全监理日志;2、发现安全隐患或实际施工与已审批的方案施工,按照安全生产管理条例第十四条要求进行处理。
(四)施工电梯安拆施工旁站过程中核查要点:1、使用单位及安装单位的公司及项目部安全管理人员、项目负责人是否在岗监督。
2、核查安装单位、安装人员是否人证一致。
3、监督施工单位、安装单位按照施工组织设计中的安全技术措施和专项施工方案组织施工,及时制止违规施工作业。
4、在安装阶段,对发现的安全事故隐患,应书面通知施工单位并督促其立即整改;情况严重的,监理单位应及时下达工程暂停令,要求施工单位停工整改,并同时报告建设单位。
施工单位拒不整改或不停工整改的,监理单位应及时向工程所在地建设主管部门或工程项目的行业主管部门报告,以电话形式报告的,应有通话记录,并及时补充书面报告。
(五)大型起重机械(施工电梯)施工单位、维修保养单位定期安全检查要点1、导轨架、附墙件连接安装是否齐全、牢固且位置正确;2、钢丝绳规格是否正确且未达到报废标准;3、钢丝绳固定和编结是否标准要求;4、各部位滑轮转动是否灵活、可靠且无卡阻现象;5、各机构是否转动平稳、无异常相声;6、各控制电器有无零位保护,各线路是否整齐、损伤、老化现象;7、垂直度是否满足要求,附墙搭设必须安全合理、可靠;8、控制操纵装置动作是否灵敏、可靠;9、仪表、照明、报警系统是否完好可靠;(六)施工电梯安全监理控制要点1、施工电梯安装拆除控制:(1)首先审查安装单位、拆除单位分包资质、安全生产许可证、管理人员及操作工人岗位证书,不得超越资质施工;(2)审查安装拆除方案,包括应急救援预案等;(3)审查施工电梯使用年限、型号,不得使用过期或淘汰产品。
审查建筑起重机械特种设备制造许可证、产品合格证、制造监督检验证明、备案证明等文件;(4)检查施工电梯外观,做常规性检查,观察其外观焊接,油漆防护情况,如外观较差,是不是需要补焊或焊接探伤试验,是否需重新刷漆;(5)要求施工单位向安监部门办理安装告知手续,安监部门检查资料,签署意见后可以进行安装;(6)安装、拆除中总监派监理员进行旁站:①检查汽车吊合格证和司机操作证。
②检查管理人员是否在现场组织指挥,检查操作工人是否具有操作证,人证相符。
③检查总、分包单位的配合情况以及作业现场警戒防护等安全隔离措施。
④检查高强螺栓等配件合格证是否符合要求,安装拆除程序是否符合方案要求。
⑤监理根据以上内容,写好旁站记录。
2、使用及维修保养:(1)施工电梯升节及附墙由监理人员进行旁站,并作好记录,旁站内容同安装要求;(2)要求塔吊司机班前进行检查,没有问题后才能使用;(3)坚持施工电梯定期进行一次检查、维修保养,由安装单位负责,维修保养检查记录报监理组备查;(4)施工电梯应使用专用开关箱,施工电梯应有可靠防雷接地,并经测试合格;3、施工电梯拆卸控制:(1)拆卸前检查安装队伍资质、安全生产许可证、安装人员上岗证。
安装前安装单位应进行技术交底。
(2)拆卸过程应有专业人员现场监护,作业区应设警戒线,并设安全警示标志,拆卸工程应在白天进行;遇大风、浓雾和雨雪等恶劣天气,应停止作业。
五、监理工作的方法及措施坚持以“安全第一,预防为主”进行事前控制;严格监督检查,热情帮促的原则,仔细核查承包单位所上报的技术文件、施工方案中有关涉及安全的事项,并依据此细则及有关规定、规程直接进行现场监督检查指导工作。
1、监理工作的方法主要是通过内业及外业督促检查内业:专业监理工程师仔细核查施工企业上报的各项方案中所涉及到的有关安全事项措施,能否有效指导现场施工作业并保证安全有序施工。
