消防工程施工进度计划表

合集下载

消防施工进度计划范本

消防施工进度计划范本
(2)消防设施安装阶段
1)管线敷设:__________天
2)设备安装:__________天
3)系统组件安装:__________天
(3)系统调试阶段
1)单个系统调试:__________天
2)系统联动调试:__________天
3)调试问题整改:__________天
(4)验收阶段
1)自验收:__________天
特殊应用场合及增加的条款:
1.特殊应用场合:高层建筑消防施工
增加条款:
-高空作业安全措施:针对高层建筑的特点,增加防坠落、防物品掉落等安全措施;
-高空作业设备检查:定期对高空作业设备进行检查,确保设备安全可靠;
-火源管理:加强对火源的管理,防止火灾事故发生。
2.特殊应用场合:文物建筑消防施工
增加条款:
消防施工进度计划范本
一、工程概述
1.1工程名称:__________
1.2工程地点:__________
1.3建筑面积:__________
1.4建筑高度:__________
1.5工程性质:__________
1.6消防设施范围:__________
二、施工进度计划
2.1施工总进度
根据工程特点和施工要求,制定以下施工总进度:
-应急预案:针对化工企业可能发生的突发事件,制定详细的应急预案。
实际问题及注意事项:
1.问题:施工进度与计划不符
注意事项:定期对施工进度进行监控,分析原因,及时调整进度计划;
解决办法:加强与施工单位的沟通,合理安排施工资源,确保施工进度与计划相符。
2.问题:施工质量不符合规范要求
注意事项:加强施工过程中的质量检查,对不合格的工程及时整改;

消防工程施工进度网络图

消防工程施工进度网络图

防排烟系 统安装
测量 5天
4
管道支吊架 制作、防腐 15 天
风管制作 13 9 20 天
风管及支架 安装 17 25 天
风管、防火 阀等安装 15 天
22
风管刷 油漆 5天
25
说明:1、2006 年 12 月 8 日开工,施工日历工期 200 天。 2、图例: 关键线路, 非关键线路, 逻辑线路。 3、由于未提供土建进度计划,本计划为理论性进度计划,安装工程必须与土建密切配合,确保总施工进度。
消防工程施工进度计划横道图
分项名称 施工准备 配合预埋、预留 测量 管道支吊架制作、防腐 消防 支架、 管道、 阀门安装试压 给水 报警阀组等其它组件安装 系统 冲洗、试压、油漆 逐层安装消防栓、喷头 测量 火灾 自动 报警 系统 预留/预埋管道清理 管内穿线 设备开箱检查 探测器、模块等安装 接地装置等安装 测量 防排 烟 系 统 风管支吊架制作、防腐 风管制作 风管及支架安装 风口及防火阀等组件安装 风管刷油漆 测量 应急 配管配线 照明 设备开箱检查 系统 灯具安装 灯具等接线 设备安装及接线 系统调试 单机试验 联动试验 验收、交工
劳动量 人 班 天 (工日) 数 制 数 25 210 20 50 250 60 60 120 30 120 70 15 70 60 5 45 60 100 45 20 20 80 30 105 45 60 30 5 5 10 5 6 2 2 10 4 6 4 6 6 2 3 2 4 1 3 3 4 3 4 4 4 6 3 3 3 3 1 1 2 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 1 5 35 10 25 25 15 10 30 5 20 35 5 35 15 5 15 20 25 15 5 5 20 5 35 15 20 10 5 5 5

消防工程进度计划

消防工程进度计划

1 喷淋系统水平管支吊架制作安装 30
2
喷淋系统水平管安装
30
3 喷淋系统阀门及水流指示器安装 30
5
喷头安装
15
6 喷淋系统管道分层冲洗、试压
15
7
喷淋系统调试
20
8 室内消火栓管道支吊架制作安装 40
9
室内消火栓支管安装
40
10
室内消火栓箱安装
40
11 室内消火栓管道冲统调试
20
21 火灾自动报警系统联动调试
10
22 消防设施检测及整改工作
10
20
13 火灾自动报警系统穿线管敷设
30
14
气体灭火系统(七氟丙烷、超细 干粉)系统穿线管敷设
30
15
应急照明及疏散指示系统穿线管 敷设
30
16
火灾自动报警系统穿线
20
17
气体灭火系统(七氟丙烷、超细 干粉)系统穿线
20
18 应急照明及疏散指示系统穿线
20
19
线路绝缘测试
10
20
报警设备、气体灭火设备、应急 灯及疏散标志安装
消防施工工程进度计划表
序 号
工作内容
60日历天
单项日期 23 25 27 29 2 4 6 8 10 12 14 16 18 20 22 24 26 28 31 2 4 6 8 10 12 14 16 18 20 22 24 26 28 30 2 4 6 8 10 12 14 16 18 20 22 24 26 28 31 1

消防工程的施工进度计划

消防工程的施工进度计划

消防工程的施工进度计划一、消防水系统
1.备料、现场核查、管道定位
2.首~四层喷淋干管、消火栓环管安装
3.首~四层喷淋支管安装
4.首~四层喷淋刷漆、管道试压
5.首~四层喷淋消火栓立管楼板开洞、定位安装
6.首~四层喷淋消火栓支管及消防箱安装
7.屋面消火栓环管安装
8.屋面消防水箱安装
9.首~四层消火栓管网试压
10.消防水单系统调试
二、自动报警系统
1.线管敷设
2.火灾自动报警系统穿线
3.水泵配管、穿线
4.联动控制布线、自动报警设备安装
5.自动报警系统排故障、单系统调试
三、防排烟系统
1.风管支架制作安装
2.风管制作安装
3.风机设备安装
4.防排烟单系统通电调试
四、水泵房工程
1.水泵就位安装
2.消防水泵管道安装连接
3.室外消火栓道管安装连接
4.水泵通电调试
五、气体灭火工程
六、消防系统联动调试
七、消防系统竣工验收
要施工人员表格。

消防工程施工进度计划横道图+进度网络图

消防工程施工进度计划横道图+进度网络图

整理 word
.
整理 word
分项名称
施工准备
定位划线
安装边框
装卷帘门机
防火 卷帘 门
安装卷轴 组装、固定门体 装限位器
试运转
装导轨
装手动机构
设备安装及接线
系统调试
单机试验
联动试验
劳动量 (工日)
人班天 数制数 1
施工进度/天 (2012 年-2013 年) 3 100 200 210 220 230 240 250 260 270 280 290 300 310 320 330 340 350 360 370 380 390 400 410 420 430 440 450 460 470 480 490 500 510 520
3 3
30 天 装手动 装导轨
3 5 机构
3 6
8
3立5 门天框 安装门扇 9 35 天
30 天 调试 3 5
15 天
4 301 天
交工验收
4 3
15 天
35 天
15 天
75 天
70 天
20 天
10 天
.
防排烟系统安 装
防火门、防火 卷帘门安装
整理 word
说明:1、2012 年 9 月开工,施工日历工期 365 天。
风管及支架安装
240 12 1 40
.
风管、防火阀安装
风管安装
测量
应急 照明 系统
配管配线 设备开箱检查 灯具安装
灯具等接线
定位划线
立门框 防火
安装门扇 门
调试
验收交工
180 12 1 30 120 8 1 30 10 2 1 5 210 12 1 35 10 2 1 5 80 5 1 35 75 5 1 30 80 10 1 6 350 10 1 75 350 10 1 70 100 10 1 20 10 2 1 10

消防工程施工进度计划表

消防工程施工进度计划表

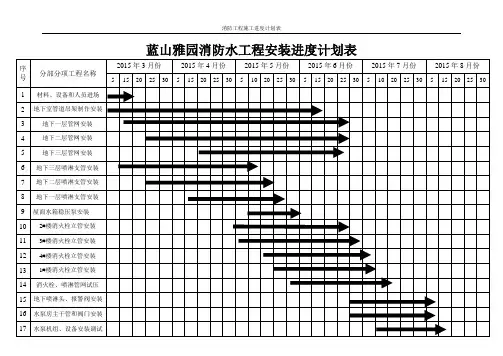

蓝山雅园消防水工程安装进度计划表
注、本计划按月天为单位进行编制,本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。

制表人: 工程项目负责人: 施工单位:深圳市金英尔建设工程有限公司2014-8-1
蓝山雅园消防自动报警系统工程施工进度计划表
注、本计划按月天为单位进行编制,本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。

制表人: 工程项目负责人: 施工单位:深圳市金英尔建设工程有限公司2014-8-1
蓝山雅园消防工程防排烟系统施工进度计划表
注、本计划按月天为单位进行编制,本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。

制表人: 工程项目负责人: 施工单位:深圳市金英尔建设工程有限公司。

消防工程施工进度计划横道图+进度网络图

消防工程施工进度计划横道图+进度网络图
5 21 5 30 2 1 30 50 5 1 60 240 12 1 40 180 12 1 30 120 8 1 30 10 2 1 5 210 12 1 35 10 2 1 5 80 5 1 35 75 5 1 30 80 10 1 6 350 10 1 75 350 10 1 70 100 10 1 20 10 2 1 10
逻辑线路。
3、由于未提供土建进度计划,本计划为理论性进度计划,安装工程必须与土建密切配合,确保总施工进度。
.
消防工程施工进度计划横道图
精品文档
分项名称
消防 给水 系统
火灾 自动 报警 系统
防排 烟系 统
应急 照明 系统
防火 门
施工准备 配合预埋、预留 测量 管道支吊架制作、防腐 支架、管道、阀门安装试压 报警阀组等其它组件安装 冲洗、试压、油漆 逐层安装消防栓、喷头 测量 预留/预埋管道清理 管内穿线 设备开箱检查 探测器、模块等安装 接地装置等安装 测量 风管支吊架制作、防腐 风管制作 风管及支架安装 风管、防火阀安装 风管安装 测量 配管配线 设备开箱检查 灯具安装 灯具等接线 定位划线 立门框 安装门扇 调试 验收交工
.
工程名称
消防工程施工进度网络图
精品文档
消防报警 系统安装
测量 5天
接地装置
6
预留/预埋管道清理
管内穿线 设备开箱检查 探测器等设备安装
20 天
10 50 天 15
5天
19
60 天
27
等安装 15 天
30
应急照明系统 安装
施工准备 1
2
配合预留、预埋
3天
100 天
3
消防水系统安

设备开箱

消防工程施工进度计划表

消防工程施工进度计划表

消防工程施工进度计划表
具体如下:
一、项目概况
1. 项目名称:xxx消防工程
2.项目概况:本项目主要包括消防水源设备安装及消防系统设施设计、施工和检测的工作。

二、总体进度计划
1.施工进度安排:主要以图纸审查、招标活动、现场施工管理、设计
文件完善、查验验收等环节为主,从XX年XX月XX日至XX年XX月XX日
完成,具体进度要求如下:
(1)图纸审查:由专家进行审查,从XX年XX月XX日至XX年XX月XX日,完成审查工作。

(2)招标活动:台账准备、现场开标及招标文件编写,从XX年XX
月XX日至XX年XX月XX日完成;
(3)现场施工管理:监理单位负责现场管理,从XX年XX月XX日至XX年XX月XX日;
(4)设计文件完善:设计单位负责及时完善施工及检验文件,从XX
年XX月XX日至XX年XX月XX日;
(5)查验验收:质量检查机构进行质量检查,从XX年XX月XX日至XX年XX月XX日,完成查验验收。

2.资金进度安排:投资资金以图纸审查、招标活动、现场施工管理、设计文件完善及查验验收等环节按时支出,从XX年XX月XX日至XX年XX月XX日,具体资金安排要求如下:
(1)图纸审查:投资资金为XX元,于XX年XX月。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7
地下一层、风机设备安装
8
地下二层、风机设备安装
9
地下三层、风机设备安装
10
地下室、风机运行调试
11
地下防排烟系统联动调试
12
地上层送风、排烟阀安装
13
屋面机房送风排烟机安装
14
屋面、风机设备运行调试
15
整个防排烟系统联动调试
16
整改、清洁卫生、初验
17
联动试运行、竣工验收
18
注、本计划按月天为单位进行编制; 本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
制表人:工程项目负责人:施工单位;2009-11-4
消防工程施工进度计划表
广场消防水工程施工进度计划表
序号
分部分项工程名称
2009年11月份
2009年12月份
2010年1月份
2010年2月份
2010年3月份
2010年4月份
5
15
20
25
30
5
15
20
25
30
5
10
20
25
30
5
15
20
25
30
5
10
20
25
30
5
15
20
25
30
1
材料、设备和人员进场
5
1、26层、弱电线槽安装
6
1、26层、弱电穿线
7
负1、3层、报警线路测试
8
1、26层、报警线路测试
9
负1、3层、探头底座安装
10
负1、3层、模块箱安装
11
1、26层、探头底座安装
12
1、26层、模块箱安装
13
地下探头编码、设备安装
14
地上探头编码、设备安装
15
放总线、消防主机安装
16
地下层自动报警联动调试
地下喷淋头、报警阀安装
16
水泵房主干管和阀门安装
17
水泵机组、设备安装调试
18
水系统联动调试和初验
注、本计划按月天为单位进行编制; 本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
制表人:工程项目负责人:施工单位;2009-11-4
广场消防自动报警系统工程施工进度计划表
序号
分部分项工程名称
2010年2月份
2010年3月份
2010年4月份
5
15
20
25
30
5
15
20
25
30
5ቤተ መጻሕፍቲ ባይዱ
10
20
25
30
5
15
20
25
30
5
10
20
25
30
5
15
20
25
30
1
防排烟支、吊架制作安装
2
地下室风管法兰制作安装
3
地下一层、风管制作安装
4
地下二层、风管制作安装
5
地下三层、风管制作安装
6
地下室、防火、排烟安装
2009年11月份
2009年12月份
2010年1月份
2010年2月份
2010年3月份
2010年4月份
5
15
20
25
30
5
15
20
25
30
5
10
20
25
30
5
15
20
25
30
5
10
20
25
30
5
15
20
25
30
1
负1、3层、弱电线管敷设
2
负1、3层、弱电线槽安装
3
负1、3层、弱电穿线
4
1、26层、弱电线管敷设
2
管道吊架制作安装
3
地上、消火栓立管安装
4
地上、消火栓箱体安装
5
地上、喷淋主干管安装
6
地上、喷淋支管管安装
7
地上消防、喷淋管网试压
8
地上、冲洗、喷淋头安装
9
屋面水箱稳压泵安装
10
地下、消火栓立管安装
11
地下、消火栓箱体安装
12
地下、喷淋主干管安装
13
地下、喷淋支管管安装
14
地下消防、喷淋管网试压
15
17
地上层自动报警联动调试
18
整个系统联动调试和初验
注、本计划按月天为单位进行编制; 本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
制表人:工程项目负责人:施工单位:2009-11-4
广场消防工程防排烟系统施工进度计划表
序号
分部分项工程名称
2009年11月份
2009年12月份
2010年1月份
