水稳拌合站施工专项方案

水稳拌合站施工专项方案编制:__________________审核:__________________审批:__________________2022年1月目录目录.................................................................................................................. 错误!未定义书签。
第一章、编制说明 (1)1、编制目的 (1)2、编制依据 (1)第二章、工程概况 (1)1、工程概述 (1)2、水稳基层工程量 (2)第三章、建设规划 (2)第3章、施工准备 (3)1、场地处理 (3)2、地基处理 (4)第四章、拌合站安装 (5)1、施工准备 (5)2、稳定土拌合机的设置 (6)3、存料区的设置 (8)4、用水设置 (8)5、用电设置 (8)6、控制室区 (8)7、排水系统 (8)第五章、安全技术 (9)1、钢丝绳和吊具 (9)2、钢丝绳的安全检查 (9)3、吊装工具 (10)第六章、拌合站拆除 (10)(1)、整机检查和记录 (10)(2)、精密仪器 (10)(3)、电缆拆卸 (10)(4)、机械拆解 (11)(5)、运输 (11)第七章、建设进度计划 (11)第八章、质量保证措施 (12)1、组织保证措施 (12)2、质量保证措施 (12)3、机械设备保证质量措施 (13)4、原材料保证质量措施 (13)5、施工操作保证质量措施 (14)第九章、安全施工措施 (14)1、搅拌站安全措施 (14)2、施工用电安全保证措施 (15)3、防火安全保证措施 (15)第十章、文明施工和环境保护措施 (16)1、文明施工措施 (16)2、环境保护措施 (16)第一章、编制说明1、编制目的本方案用于指导水稳拌合站建设和水稳基层施工期间的施工组织与管理,详细介绍水稳拌合站的建设方案、工期进度、资源配置、质量管控、安全文明施工等各方面内容。
水稳拌和站安装施工方案DOC

水稳拌和站安装施工方案一、前言水稳拌和站在道路建设中扮演着重要角色,安装施工方案的制定对于工程质量和进度具有重要意义。
本文将详细介绍水稳拌和站的安装施工方案。
二、施工准备1.检查设备和材料的完整性和准备情况,确保施工过程中无缺失。
2.安排好施工人员的工作任务和班组划分,保证施工顺利进行。
3.制定施工计划和施工安全措施,确保施工过程安全可控。
三、施工步骤1.地基处理:根据设计要求进行地基开挖和整平,确保基础稳固。
2.设备安装:按照设备安装图纸和说明书安装水稳拌和站设备。
3.电气连接:对设备进行电气连接,确保电气部分正常运行。
4.管道连接:连接水泵、输送管道等设备,完成设备的管道布置。
5.水泥搅拌:进行水泥搅拌试验,调整搅拌参数,使水泥搅拌效果达到设计要求。
6.设备调试:对水稳拌和站设备进行调试,确保设备正常运行和搅拌效果良好。
7.站点清洁:清理施工现场,确保安装施工完工整洁。
四、施工质量控制1.定期检查设备运行情况,保证设备运行正常。
2.搅拌效果监测:定期监测水稳拌和站搅拌效果,调整搅拌参数。
3.安全隐患排查:定期排查施工现场安全隐患,及时处理。
五、施工结束工作1.交接验收:与相关部门进行站点验收,确保安装施工合格。
2.文档整理:整理施工档案和相关材料,归档保存。
3.回访服务:定期进行回访服务,收集用户反馈意见,改进施工质量。
结语水稳拌和站安装施工方案的制定和执行对于工程建设至关重要,只有严格按照标准操作,确保施工质量,才能保障道路建设项目的顺利进行。
希望本文内容对水稳拌和站安装施工方案有所帮助。
水稳拌和站施工方案(已改)

水稳拌和站施工方案(已改)蒲丹快速路(S401蒲江绕城段)新建工程水稳拌合站建设方案编制审核审批蒲丹快速路(S401线蒲江绕城段)新建工程项目部二零一七年二月1.2 编制原则(1)工厂化、集约化、专业化原则;(2)确保工期的原则;(3)“以人为本、安全第一、质量百年大计”的原则;(4)“安全第一、预防为主、综合治理”的原则;(5)“科学管理、统一工艺”的原则;(6)高度重视文明施工和环境保护工作,珍惜、合理利用土地的原则。
1.3 适用范围本方案适用于蒲丹快速路(S401线蒲江绕城段)新建工程项目部水稳拌合站建设。
二、工程概况水稳拌合站拟建位于ZK9+120左侧与S401之间,靠近标段结束点,地势开阔、交通便利。
充分利用既有临时征地的特点和现有设施情况,水稳站采用ZWB400水稳拌合机,主要负责供应K2+477.573~ZK9+542.163路段水稳层,主要工程量见下表三、施工组织及资源配置3.1现场人员配置我项目组织技术好、素质高、能力强、经验丰富的管理人员和施工队伍参加拌合站的施工,对该工程全面的施工组织等各项具体工作全面负责。
拌合站建设施工人员配置表3.2机械配置拌合站建设机械设备配置3.3工期安排水稳拌合站建设计划工期40天。
四、水稳拌合站建设方案水稳站采用一台ZWB400水稳拌合机生产作业,额定功率400t/h,施工时按照额定功率的90%计算,每日施工12h,生产能力约为360t/h。
我工区实际需要产能:混合料拌合总量为163626T,生产完成需要约38天,因全段不是同时施工,故该拌合机可以满足施工需求。
4.1.1拌合站的布置拌合站紧临施工现场及省道,便于组织管理,道路通畅,交通便利,方便水稳原材料进场及水稳配送。
拌合站建设综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区、污水沉淀池和排水系统。
(1)拌合站的选址:水稳拌合站拟建设位于ZK9+120左侧与S401之间(根据2017年2月24日所测两处位置,1号场有机耕道路穿过场区无法改道,存在安全隐患。
水稳拌和站施工方案

水稳拌和站施工方案
1.设计方案
2.场地准备
3.设备安装
4.原料储存和输送
水稳拌和料的生产需要骨料、水泥、矿粉等原料。
这些原料需要存放在指定的仓库中,并且通过输送设备送入搅拌机进行拌和。
原料的储存和输送过程中需要保持干燥和清洁,以确保产品质量。
5.施工流程
6.质量控制
水稳拌和料的质量需要通过检测和监控来控制。
常见的质量控制项目包括骨料粒径分布、含水量、坍落度、强度等。
可以通过拉伸试验、压实试验和压实度试验等方法进行检测。
7.安全管理
8.环境保护
综上所述,水稳拌和站施工方案需要考虑到设计方案、场地准备、设备安装、原料储存和输送、施工流程、质量控制、安全管理和环境保护等方面的内容。
通过科学合理的施工方案,可以提高生产效率,保证产品质量,并且做到安全环保。
水稳拌和站工程施工组织设计方案

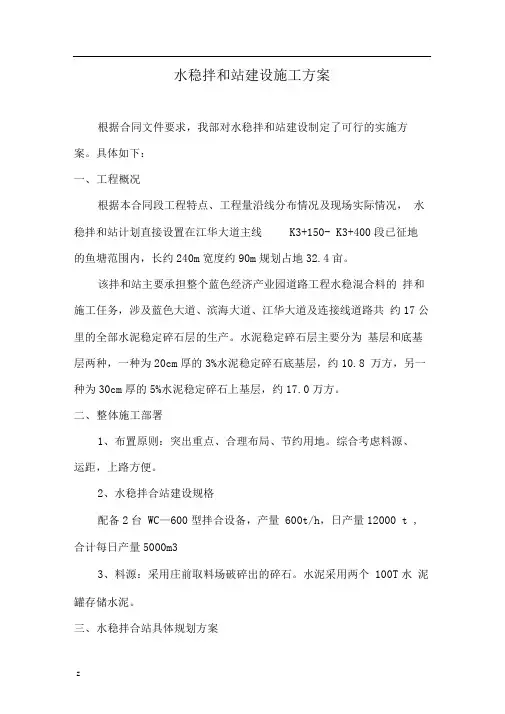

水稳拌和站建设施工方案根据合同文件要求,我部对水稳拌和站建设制定了可行的实施方案。
具体如下:一、工程概况根据本合同段工程特点、工程量沿线分布情况及现场实际情况,水稳拌和站计划直接设置在江华大道主线K3+150- K3+400段已征地的鱼塘范围内,长约240m宽度约90m规划占地32.4亩。
该拌和站主要承担整个蓝色经济产业园道路工程水稳混合料的拌和施工任务,涉及蓝色大道、滨海大道、江华大道及连接线道路共约17公里的全部水泥稳定碎石层的生产。
水泥稳定碎石层主要分为基层和底基层两种,一种为20cm厚的3%水泥稳定碎石底基层,约10.8 万方,另一种为30cm厚的5%水泥稳定碎石上基层,约17.0万方。
二、整体施工部署1、布置原则:突出重点、合理布局、节约用地。
综合考虑料源、运距,上路方便。
2、水稳拌合站建设规格配备2台WC—600型拌合设备,产量600t/h,日产量12000 t , 合计每日产量5000m33、料源:采用庄前取料场破碎出的碎石。
水泥采用两个100T水泥罐存储水泥。
三、水稳拌合站具体规划方案1、按照三通一平的原则,对场地及进出场道路进行规划。
场地位于江华大道主线已征地的鱼塘范围内,需先进行软基处理,拟采用回填1m厚海砂或砂性土的方式进行。
进出场便道直接利用已完成的路基主体;场内主车道采用宽7米,厚35cm的C30水泥砼路面,其余场地采用20cm厚C20水泥混凝土硬化。
整个硬化场地设有3 %纵坡,以防生产区域积水。
另外配置一台630KVA变压器及线路给拌合站供电。
2、对拌合站按照文明工地要求进行功能分区,规划分为作业区、存料区和办公区,相应位置见水稳拌合站平面图。
作业区内设磅房、修理房、配件库、配电房等共计120m2存料区分为四种规格料仓,每种两个料仓,共设8个。
办公区办公设施齐全、规章制度齐全。
另在场内边角搭设卫生间。
3、拌合站四周用空心砖砌0.5m厚,0.3m高围墙基础,上加2.5m 高0.24m厚空心砖砌墙,总高度3.0m。
水稳施工专项方案

一、工程概况本项目为XX道路改造工程,路线全长XX公里,路面结构设计为水泥稳定碎石基层。
为确保施工质量,提高施工效率,特制定本水稳施工专项方案。
二、施工准备1. 人员组织:成立水稳施工小组,明确各岗位职责,确保施工有序进行。
2. 材料准备:提前备齐水泥、碎石、砂等原材料,并确保其质量符合设计要求。
3. 设备准备:检查并调试水稳拌合站、摊铺机、压路机等设备,确保其正常运行。
4. 施工场地准备:平整施工场地,清理杂物,确保施工环境整洁。
三、施工工艺1. 材料配比:根据设计要求,确定水泥稳定碎石基层的材料配比,并进行试拌试验,确保配比准确。
2. 拌合:使用水稳拌合站进行拌合,严格控制拌合时间、搅拌速度,确保混合料均匀。
3. 运输:采用专用运输车辆运输混合料,避免扬尘和离析。
4. 摊铺:使用摊铺机进行摊铺,控制摊铺厚度和宽度,确保平整度。
5. 碾压:采用振动压路机和静碾压路机进行碾压,确保密实度。
6. 养护:碾压完成后,及时进行洒水养护,保持湿润,防止开裂。
四、质量控制1. 原材料质量控制:严格控制水泥、碎石、砂等原材料的质量,确保其符合设计要求。
2. 拌合质量控制:确保拌合均匀,无离析现象。
3. 摊铺质量控制:控制摊铺厚度和宽度,确保平整度。
4. 碾压质量控制:确保密实度,无空隙和裂缝。
5. 养护质量控制:保持湿润,防止开裂。
五、安全措施1. 施工现场安全:设置安全警示标志,确保施工人员安全。
2. 机械设备安全:定期检查设备,确保其正常运行。
3. 环境保护:采取措施减少扬尘和噪音污染。
六、进度安排1. 施工准备阶段:1周2. 材料准备阶段:2周3. 施工阶段:预计XX周4. 验收阶段:1周七、总结本水稳施工专项方案旨在确保施工质量,提高施工效率,为XX道路改造工程提供坚实的技术保障。
在施工过程中,我们将严格按照方案执行,确保工程顺利进行。
水稳拌和站建设施工方案

新疆维吾尔自治区G30线乌鲁木齐绕城高速公路(东线)工程2#水稳站建设方案中交二航局乌鲁木齐绕城高路(东线)二标项目经理部二〇一四年四月目录1.编制依据及范围 (1)编制依据 (1)编制范围 (1)2.工程概述 (1)#拌和站总体规划及布局 (2)4.拌和站建设方案 (2)计划工期 (2)拌和设备选型 (2)水泥罐选择 (2)站场建设 (2)站场规划 (2)拌和区 (3)存料区 (3)办公区 (3)场区交通设置 (3)拌和站用电 (3)场内给排水系统 (4)其他 (4)5.工期安排 (4)6.资源配置 (4)机械设备 (4)劳动力配置 (4)材料计划 (5)7、质量注意事项及保障措施 (5)8.安全注意事项及保证措施 (6)安全注意事项 (6)安全保障措施 (6)9.环保注意事项及保证措施 (7)10.附件 (7)1.编制依据及范围编制依据(1)中交第一公路勘察设计研究院《乌鲁木齐绕城高速公路(东线)第二合同段两阶段施工图设计》(送审稿);(2)《公路桥涵施工技术规范》(JTG/F50-2011);(3)《公路桥涵地基与基础设计规范》(JTG D63-2007);(4)交通运输部《高速公路施工标准化技术指南》;(5)新疆自治区交通厅《新疆维吾尔自治区公路建设标准化管理手册》;(6)《中交二航局管理手册》中相关的程序文件和作业指导书。
编制范围本方案编制范围为本标段2#水稳站建设施工。
2.工程概述乌鲁木齐绕城高速公路(东线)第二合同段起始里程为K28+600~K53+049,全长,其中主线路基。
路基面层主线水稳结构形式为:20cm厚水泥稳定砂砾底基层,38cm厚水泥稳定砂砾基层;连接线及背交道路水稳结构形式为20cm厚水泥稳定砂砾基层。
底基层工程量为万方,基层工程量为万方,合计41万方。
本合同段共设置水稳拌和站2座,1#水稳站设置在一分部,负责线路起点至葛家沟隧道小桩号洞口的水稳生产,2#水稳站设置在三分部,负责葛家沟隧道大桩号洞口至线路终点的水稳生产。
水稳拌和站施工方案(已改)

蒲丹快速路(S401蒲江绕城段)新建工程水稳拌合站建设方案编制审核审批蒲丹快速路(S401线蒲江绕城段)新建工程项目部二零一七年二月目录一、编制说明 (3)1.1 编制依据 (3)1.2 编制原则 (3)1.3 适用范围 (4)二、工程概况 (4)三、施工组织及资源配置 (5)3.1现场人员配置 (5)3.2机械配置 (5)3.3工期安排 (7)四、水稳拌合站建设方案 (7)4.2拌合站建设及场地硬化 (9)4.3场地排水设置 (13)4.4电力设置 (13)4.5计量设备 (14)4.6标志牌设置 (14)4.7人员安排 (15)五、拌合站调试及验收 (16)5.1 皮带机调试 (17)5.2 供气系统调试 (17)5.3 骨料称量系统调试 (17)5.4 拌合机调试 (17)5.5 供水系统和附加剂系统调试 (18)5.6配料计量精度 (18)5.7拌合设备的生产率 (18)六、水泥稳定碎石拌合站生产保证措施 (18)6.1水泥稳定碎石拌合站生产质量保证 (18)6.2 拌合站部门职责 (22)七、安全、文明、环保施工保证措施 (24)7.1 安全施工保证措施 (24)7.2安全保证技术措施 (25)7.3文明施工保证措施 (27)7.4环境保护保证措施 (28)水稳拌合站建设方案一、编制说明1.1 编制依据(1)蒲丹快速路(S401线蒲江绕城段)新建工程施工合同文件及设计图纸;(2)蒲丹快速路(S401线蒲江绕城段)新建工程《施工手册》;(3)《公路工程施工安全技术规范》(JTGF9-2015);(4)《公路工程质量检验评定标准》(JTG F80/1-2004);(5)现场踏勘及调查了解的施工环境、条件等。
1.2 编制原则(1)工厂化、集约化、专业化原则;(2)确保工期的原则;(3)“以人为本、安全第一、质量百年大计”的原则;(4)“安全第一、预防为主、综合治理”的原则;(5)“科学管理、统一工艺”的原则;(6)高度重视文明施工和环境保护工作,珍惜、合理利用土地的原则。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京新高速临白段(阿盟境内)LBAMSG-1标段第四项目部2#水稳拌合站建设方案编制审核审批中国建筑股份有限公司京新高速临白段(阿盟境内)LBAMSG-1标段第四项目部二零一五年八月目录一、编制说明 (1)1.1 编制依据 (1)1.2 编制原则 (1)1.3 适用范围 (1)二、工程概况 (1)三、施工组织及资源配置 (2)3.1现场人员配置 (2)3.2机械配置 (2)3.3工期安排 (3)四、水稳拌合站建设方案 (4)4.2拌合站建设及场地硬化 (6)4.3场地排水设置 (8)4.4电力设置 (8)4.5计量设备 (9)4.6标志牌设置 (9)4.7人员安排 (9)五、拌合站调试及验收 (10)5.1 皮带机调试 (10)5.2 供气系统调试 (10)5.3 骨料称量系统调试 (10)5.4 拌合机调试 (10)5.5 供水系统和附加剂系统调试 (11)5.6配料计量精度 (11)5.7拌合设备的生产率 (11)六、水泥稳定碎石拌合站生产保证措施 (11)6.1水泥稳定碎石拌合站生产质量保证 (11)6.2 拌合站部门职责 (12)七、安全、文明、环保施工保证措施 (14)7.1 安全施工保证措施 (14)7.2安全保证技术措施 (14)7.3文明施工保证措施 (15)7.4环境保护保证措施 (16)水稳拌合站建设方案一、编制说明1.1 编制依据(1)京新高速临白段(阿盟境内) LBAMSG-1标段施工合同文件及设计图纸;(2)京新高速临白段(阿盟境内)第一执行办《标准化实施细则》;(3)本合同段实施性施工组织设计;(4)《公路工程施工安全技术规范》(JTGF9-2015);(5)《公路工程质量检验评定标准》(JTG F80/1-2004);(6)现场踏勘及调查了解的施工环境、条件等。
1.2 编制原则(1)工厂化、集约化、专业化原则;(2)确保工期的原则;(3)“以人为本、安全第一、质量百年大计”的原则;(4)“安全第一、预防为主、综合治理”的原则;(5)“科学管理、统一工艺”的原则;(6)高度重视文明施工和环境保护工作,珍惜、合理利用土地的原则。
1.3 适用范围本方案适用于京新高速临白段LBAMSG-1标段第四项目部2#水稳拌合站建设。
二、工程概况我项目部(K186+000-K221+377段)2#水稳拌合站位于K210+500右侧600米处,靠近我标段小型构件预制场、混凝土拌合站,地势开阔、交通便利。
充分利用既有临时征地的特点和现有设施情况,水稳拌合站长200米,宽175米,共计35000㎡,具体布置详见附图《水稳站平面布置图》。
水稳站采用WCB700水稳拌合机,主要负责供应K205+000~K221+377路段水稳层,主要工程量见下表三、施工组织及资源配置3.1现场人员配置我项目组织技术好、素质高、能力强、经验丰富的管理人员和施工队伍参加拌合站的施工,对该工程全面的施工组织等各项具体工作全面负责。
拌合站建设施工人员配置表3.2机械配置拌合站建设机械设备配置3.3工期安排我项目部2#水稳拌合站建设计划于2015年9月1日开始施工,计划在2015年9月30日前完成水稳拌合站建设,建站计划工期30天。
四、水稳拌合站建设方案水稳站采用一台WCB700水稳拌合机生产作业,额定功率700t/h,施工时按照额定功率的80%-90%计算,每日施工12h,生产能力约为560t/h。
我工区实际需要产能:混合料拌合总量为555073.2t,拟计划进场2台摊铺机,计划2015年10月5日开始底基层试验段,至10月12日结束。
底基层施工工期2016年4月15日开始底基层第一层施工至5月23日结束,2016年5月20日开始底基层第二层施工至7月3日结束,底基层完成计划工期79天,有效施工时间按69天计算,需求产能464t/h,2016年6月27日开始基层施工至8月5日结束,基层完成计划工期37天,有效施工时间按32天计算,需求产能431t/h。
该拌合机可以满足施工需求。
具体见下表:4.1.1拌合站的布置拌合站紧临施工现场及施工便道,便于组织管理,道路通畅,交通便利,方便水稳原材料进场及水稳配送。
拌合站建设综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区、污水沉淀池和排水系统。
具体布置详见附图《水稳拌合站平面布置图》。
(1)拌合站的选址:水稳拌合站建设于K210+500右600米。
根据施工期内日生产量原材的储量,选择拌合站占地面积为35000㎡。
(2)场内道路规划,站内作业区、进站便道20m范围内运输道路均采用C25混凝土进行硬化处理,厚度20cm。
(3)设备投入:根据图纸中水稳层的总用量、有效的项目部施工工期、水稳层施工(路线的长度即水泥碎石的运距)、及拌合楼的生产能力经计算,每日完成水稳摊铺500m,拌合站场地内布置一台WCB700水稳拌合机,2台水稳摊铺机,胶轮压路机2台,振动压路机3台,并配备载容量为20m3运输车20辆,可满足本施工段不同施工作业面同时施工的要求。
(4)生产用水:本项目水稳拌合站用水采用地下井水,水源来自鸿远矿业矿井,经检验合格,使用专设管道引至拌合场专用蓄水池(水池体积375m3:长25m、宽10m、深1.5m),按8%含水量计算,可满足施工需求。
4.1.2 拌合站建设布局:(1)拌合站划分为生活及办公区、拌合作业区、粗细集料区、材料库及运输车辆停放区场内道路、及其他设施。
(2)粗细集料分别按石屑、碎石三级级配(0-4.75mm、4.75mm-9.5mm、9.5mm-19mm、19mm-37.5mm)及水洗砂划分为5个仓,料仓具体布置参照平面布置图,可储存100000 m3,石屑、碎石等各种粗细集料均应按照不同的规格、品种分仓存放。
料仓内采用厚20cm的水稳碎石硬化,料仓与料仓之间用370mm 的砖墙分割,高度为5m。
水稳拌合站料仓储备能力表考虑堆料放坡,按储备能力80%计料,料仓整体储备能力8万方,占总量的34%。
(3)严格按照规定对现场材料进行标识,标识包括材料名称、产地、规格型号、生产日期、生产批号、进场日期、检验状态、进场数量、使用部位、试验报告、检验批次等,并根据不同的检验状态和结果采用统一的材料牌进行标识。
4.2拌合站建设及场地硬化4.2.1 场地平整和基础修筑(1)根据地形地势及拌合站场地规划和安排,首先对原地面清表,对整个场地进行填挖、整平及压实处理,对个别软土地基区域采用碎石进行换填、分层(每层高不大于30cm厚)压实处理,需使整体压实度达90%以上。
(2)按规划布置图进行测量放线,采用石灰粉放出搅拌设备的平面基础位置以及所需挖的基础部位。
(3)开挖基础时,用钢筋或木桩对测放的位置进行引桩延长,并做好标示,在同一基础的两个中心位线位置要在同一条线上,偏差不得大于2cm,开挖采用机械辅以人工开挖。
(4)对开挖后的基础处理,在浇筑混凝土和安装预埋件时,要铺设人工制作的钢筋网,预埋件的材质、大小、长短必须按设备图纸中所要求的尺寸,不得擅自改变,基础所需开挖的深度及宽度不得低于图纸中所规定的尺寸。
(5)不得随意改变图纸所标示的尺寸和施工说明以及注意事项,如有改动需通知设备制造厂家前来技术指导,并做出书面的变更依据。
(6)基础开挖达到要求后,进行基础平整和地基处理,然后准备预埋件,预埋件的尺寸不得随意改动。
(7)预埋件的高程、平面位置以及加强钢筋网安装完成经工区相关技术负责人验收合格后,申报浇筑混凝土,根据地基础的尺寸和要求,如需二次浇筑的,进行二次浇筑,标号为C30。
(8)浇筑完成前预埋件放置时必须保持上面与地平面水平及与相邻近预埋铁水平、平行,并不得有扭角、偏离中心的现象(若需基础高于地面预埋铁上面必须基础的最高面平齐)。
(9)在浇筑完成,进行人工收面调平处理,采用水准仪进行平整度检校,防止因基础混凝土的不平整造成机械翻侧。
(10)水泥罐基础施工本拌合站采用4个100t的水泥罐,水泥罐基础拟下挖深度2.3米,立模,绑扎双层钢筋网浇筑,每个水泥罐基础平面尺寸保证5*5米,同时将所有水泥罐的基础连成整体。
基础平整度正负误差控制在2cm以内。
同时用厚度为180cm钢筋砼板将所有水泥罐的基础连成整一体,以提高整体刚度。
4.2.2 设备的安装待基础混凝土达到强度后,开始进行设备安装。
安装前配置25t的吊车两台。
施工现场人员必须穿工作服,带安全帽以及保险带,设置安全标牌和安全隔离带,疏散周围闲散人员,不得让其靠近施工现场,配置专职安全员协调指挥,检查吊装工具和制动设备的安全性和灵敏度。
安装步骤:先拼装主机,再把主机的支腿与主机架用螺栓连接,主机与主机架用螺栓固定进行起吊,立于基础预埋件,再拧紧支腿螺栓,必须保证支腿与主机底盘架接触面水平不得有吊角悬空现象(必要时外加三角支撑),必须保证支腿底盘与预埋螺栓的接触面大于80%,再安装二层立柱、三层称量及站顶,都必须保证螺栓松紧程度,(起吊称量时要做到轻吊轻放,不能大幅度摆动,以免损坏传感的精度)有料斗提升部分的,主机安装后,再把下轨道对接,用螺栓紧固,放于已挖好的地坑中,保证上下轨道一致,不得有扭曲现象,轨道行走表面要平稳,保证轨道着地面要平稳。
输送机安装:在地面上先用螺栓把皮带输送机桁架连接,必须紧固,安装前后滚筒,套上输送带,用起吊机吊起输送机架,必须注意重心,不得有偏沉现象,另一台起吊机起协助作用,把输送机安装到位。
配料机安装:先把配料机的输送安装完成,用起吊机吊于基础内,再把配料机的称量安装完成后放置于基础上,注意与皮带机的间隙,不得有磕碰现象。
料仓安装:先把粉料的附件安装完成,再把粉料仓安置于基础上。
螺旋输送机安装:先把螺旋输送机对接好,注意电机的完整性,再起吊安装,保证螺旋机进口与粉仓出口的位置一致性。
操作控制室安装:安装控制室底盘架、支腿、转向台、梯子,都必须保证螺栓的紧固,若控制室为单独可直接封房,对于已经封闭好的控制室支腿连接必须紧固。
电器安装:布线前,仔细检查电缆是否完好,有无破损,断路和短路现象,电力电缆的绝缘和电阻状况是否良好,接线时应按设备电路原理图操作,不能只核对拆线记录,严禁私自篡改电路;因元器件变更或电路缺陷的改进应备案记录;电路走向尽量远离油路和高温、潮温区域,避免电路和油路交叉布置,如有交叉,严格做好油路密封;电缆沟(槽)位置设安全警示牌和严防油污警示牌,各部分接地应与接线同时进行,并且必须可靠,照明线路和整机电路同步布置安装;电力电缆不能单相加金属套管,以防发热损坏;控制和信号电缆宜与电力电缆分开布设,可将电力电缆布设完后用沙土隔层或用线管(槽)分隔布置,线路注意隐蔽和防护,做好美观清楚,拐角部位用软胶铺垫,防止机械振动磨损。
