桥梁预制T梁预应力张拉施工技术
预制T梁张拉压浆施工方案

30m及40m预应力T梁预制方案1、工程概况全桥共计预应力T梁190片,其中30米150片,40米40片。
主梁断面:30米T梁:主梁高度2.0米,其中内梁预制宽度1.70m、边梁预制宽度1.85m,主梁跨中肋宽0.2m,马蹄宽为梁两端部均匀加厚段0.5m、中部均匀段0.5m;40米T梁:主梁高度2.5米,其中内梁预制宽度1.70m、边梁预制宽度1.85m,主梁跨中肋宽0.2m,马蹄宽为梁两端部均匀加厚段0.6m、中部均匀段0.6m。
预应力体系:预制主梁预应力钢束采用Φs15.2-7、Φs15.2-8、Φs15.2-9及Φs15.2-10钢绞线,镀锌双波纹管成孔,YM圆形锚具。
钢绞线均采用两段一次张拉锚固。
锚下张拉控制应力未计入锚具锚口摩阻损失部分。
2、T梁预制施工方案(1)T梁预制场:T梁预制场方案已报监理单位审核批复,梁场也已按照批复方案建设完成,就不在具体介绍。
(见预制梁场方案)(2)T梁预制工艺流程及施工方法T梁预制前对各种原材料、设备进行试验、检测及标定等,特别是张拉用千斤顶、油泵、钢绞线等。
根据检校数据及钢绞线张拉力,计算出其对应的油表读数报监理工程师审批。
T梁预制施工程序:加工、安装梁肋钢筋、加工预埋支座钢板穿入预应力管道并定位,穿入钢铰线,埋设预埋件安装模板绑扎翼缘板钢筋、预埋桥面系钢筋浇筑混凝土、拆模养护张拉预应力筋压浆、封锚移梁安装。
①钢筋加工及安装钢筋加工场紧靠预制场。
钢筋的调直、切断、弯曲等制作工序均集中在钢筋加工场内进行,直径大于等于25mm的所有钢筋接头采用机械连接。
制作成型的钢筋分类堆放并挂牌编号,妥善保管。
钢筋绑扎焊接按技术规范施工,确保浇筑砼时不发生变形、塌陷,按设计要求准确、牢固地埋设各种预埋钢筋(或钢板)。
②波纹管、钢绞线施工波纹管在施工现场卷制,由专人负责加工,确保尺寸、刚度、密封性等符合施工要求。
钢绞线进场后支垫存放,防止日晒雨淋而锈蚀,钢铰线用砂轮切割机下料,下料长度按计算长度加工作长度确定,将下好的钢绞线运到台座附近,按设计图纸编号。
T梁预应力张拉、压浆施工工艺

01张拉1、预应力张拉施工1)项目部提前委托有资质的检测单位做钢绞线松弛、弹模、P锚锚固力、锚口摩阻等试验。
预制T梁砼强度达到设计强度等级的90%,龄期达到7天后方可张拉预应力钢束。
2)预应力钢绞线张拉控制吨位及张拉步骤如下:φS15.2mm 高强度、低松弛钢铰线锚下张拉控制应力为σcon=0.75fpk,张拉步骤为0→初应力→105%σcon(持荷5min 锚固)。
根据现场实际情况,16m、13m的T梁设置2根钢绞线(N1、N2),采用单端张拉;25m、22m的T梁设置3根钢绞线(N1、N2、N3)采用两端对称均匀张拉。
预应力张拉采用LTS-2智能张拉系统,其具体张拉顺序见下表:表1 张拉顺序表3)预应力钢束按张拉控制应力和引伸量双控标准控制,引伸量误差控制在6%以内。
4)对同一张拉截面,断丝率不得大于1%,每束钢绞线断丝、滑丝不得超过一根,不允许整根钢绞线拉断。
5)张拉完成后,校核测得的伸长量与计算伸长量,若两者差值在±6%以内,即合格。
否则应查明原因可采取以下措施:a、重新校准张拉设备;b、对钢绞线作弹性模量检查;c、放松预应力筋更换钢绞线后重新张拉;d、重新测定波纹管孔道的摩阻系数。
2、预应力张拉注意事项为确保预应力质量,要求对张拉工艺、定位钢筋、管道成形严格控制,具体要求如下:1)预应力钢材的断丝、滑丝,不得超过规范规定的要求。
如超过规定数,应进行更换,如不能更换时,可提高其他束的控制力作为补偿,但最大张拉力不得超过钢绞线的标准强度的80%。
2)在张拉完成后,测得的延伸量与计算延伸量之差应在±6%以内,否则应采取以下的若干步骤或全部步骤:A重新校准设备;B对预应力材料做弹性模量检查;C放松预应力钢材重新张拉;D预应力钢绞线用润滑剂以减少磨擦损失,仅水溶性油剂可用于管道系统,且在灌浆前洗掉;E监理工程师对预应力张拉认可后,预应力钢材应予锚固。
放松千斤顶时应避免振动锚具和预应力钢绞线端部;F预应力钢材在监理工程师认可后才可截割露头,梁端锚口应按图纸所示用砂浆封闭。
后张法预应力T梁施工方案

后张法预应力T梁施工方案预应力T梁是一种在混凝土中施加预应力的结构,主要由上部构造、预应力钢筋、形状钢、砂浆等组成。
预应力T梁具有强度高、刚度大、耐久性好等优点,广泛应用于桥梁、高速公路等工程中。
预应力T梁的施工方案包括以下几个步骤:1.设计在进行预应力T梁施工之前,需要先进行结构设计。
设计人员需要根据实际情况确定T梁的形状、尺寸、预应力钢筋的布置等参数。
同时,还需要考虑梁体和支座的受力情况,以确保T梁的承载能力和稳定性。
2.材料准备在施工开始之前,需要准备好所需的材料。
预应力钢筋是T梁的核心材料,其质量直接影响梁体的强度和刚度。
同时,还需要准备形状钢、砂浆等辅助材料。
3.制作支模在预应力T梁施工过程中,需要采用支模来支撑梁体和预应力钢筋。
支模需要根据设计要求制作,确保形状和尺寸的准确性。
支模的制作一般包括木模板的搭建、钢支撑架的安装等步骤。
4.预应力钢筋的张拉预应力钢筋的张拉是预应力T梁施工的关键步骤。
在张拉之前,需要先将预应力钢筋按照设计要求布置在支模中。
在张拉过程中,需采用液压张拉机等设备对钢筋进行张拉,使其产生预应力。
同时,还需要对张拉后的钢筋进行锚固,以确保预应力的传递。
5.浇筑混凝土在预应力钢筋张拉完成后,需进行混凝土的浇筑。
混凝土应按照设计要求配制,并采用振动器对其进行震实,以确保混凝土的密实性。
浇筑过程中,还需注意混凝土的温度和湿度控制,以避免裂缝和变形的发生。
6.养护在混凝土浇筑完成后,还需要进行养护工作。
养护的目的是使混凝土逐渐获得足够的强度和耐久性。
养护过程中,需对梁体进行湿润保护,并控制温度、湿度等环境因素。
以上是预应力T梁施工的一般方案,具体的施工过程还需根据实际情况进行调整。
同时,为保证施工质量,还需进行严格的质量控制和安全防护工作。
最后,还需进行验收测试,确保预应力T梁符合设计要求。
版后张法预应力T梁预制施工方案

版后张法预应力T梁预制施工方案预应力T梁是一种常用于桥梁和大型建筑结构中的梁型构件。
它具有较高的承载能力和刚度,常用于跨越大跨度的桥梁和建筑中。
为了提高施工效率和质量,采用预制方式进行T梁的施工是一个常见的选择。
下面是一个大概1200字以上的预应力T梁预制施工方案的例子:1.总体施工方案预应力T梁的预制施工一般分为设计、制作、预应力张拉、贮存和运输等阶段。
在施工过程中,需要注意各个阶段的协调配合和质量控制。
2.设计阶段在设计阶段,需要根据桥梁或建筑的要求,对T梁的形状、尺寸和钢筋配置进行设计。
同时,还需要确定预应力布置方式和张拉力值,以及施工中可能遇到的特殊情况和措施。
3.制作阶段制作阶段是将设计好的T梁进行预制的阶段。
在制作过程中,需要按照设计要求进行模板制作、混凝土浇筑、预应力筋布置、浇注预应力锚固装置等。
同时,还需根据具体情况进行表面处理和养护,以确保梁体质量和外观。
4.预应力张拉阶段预应力张拉是将预制好的T梁进行加张拉力的过程。
在预应力张拉之前,需要先进行金属锚固装置的配置和调整,确保其稳定性和合理的预应力张拉方式。
然后,进行张拉工作,根据设计要求控制预应力的力值和引伸量。
最后,进行预应力锚固后的测量和检查,确保张拉质量和安全性。
5.贮存和运输在张拉后,需要对T梁进行贮存和运输。
贮存时,要注意防止梁体受到破坏和变形。
可以采用防水、防晒和防冻等措施,确保梁体质量和安全性。
运输时,需要选用合适的运输工具和方法,减少振动和冲击,避免梁体受损。
6.施工安全和质量控制在整个预制施工过程中,施工安全和质量控制是非常重要的。
施工过程中需要根据相关的标准和规范,进行施工现场管理和安全防护,确保施工人员的安全。
同时,还需要严格控制材料的质量和施工过程中的质量,进行适量的质量检测和监控,确保T梁的质量和安全。
综上所述,预应力T梁的预制施工方案包括总体施工方案、设计阶段、制作阶段、预应力张拉阶段、贮存和运输阶段以及施工安全和质量控制等。
T梁后张法预应力张拉、压浆、封端施工方案

T梁后张法预应力张拉、压浆、封端施工方案1 编制依据及依据1.1 编制依据1下岸大桥、桂洋中桥施工图2公路桥涵通用图(30m、40m连续、连续刚构T梁)3《公路桥涵施工技术规范》4《公路工程质量检验评定标准》5《福建省高速公路桥梁施工标准化指南》1.2 编制范围30m、40m连续、连续刚构T梁2 工程概况全标段共设计有预应力T梁180片,其中40m预应力T梁95片,30m 预应力T梁85片。
混凝土设计强度为C50,预应力筋为低松弛高强度预应力钢绞线,单根钢绞线公称直径为15.20mm,钢绞线公称面积A=139mm2,标准强度F pk=1860MPa,弹性模量E p=1.95×105MPa。
1000小时后应力松弛率不大于2.5%,其性能符合中人民共和国国家标准(GB/T5224-2003)《预应力钢绞线》的规定。
采用波纹管制孔,主梁的梁肋锚具为OVM15-9、8、7(30m 、40mT梁)三种,顶板负弯矩锚具采用BM15-53 施工组织预制场主要张拉人员表主要张拉机具表4 施工工艺T梁后张法预应力张拉是在T梁砼达到设计强度的90%以上并且养生14天后进行的预应力张拉。
其工艺流程见《张拉工艺流程图》。
张拉工艺流程图5 施工准备1.检查锚孔质量,对锚垫板进行清洁处理。
2.对孔道的长度进行复核,以确定每束钢绞线的下料长度。
下料长度=孔道设计长度+1.6m。
3.钢绞线都是以盘条提供的,在使用前进行预张拉,以减少钢绞线的构造和松弛损失,便于等长控制。
4.下料时采用砂轮切割机切割,对下好的钢绞线编束,每隔1.5m左右绑扎一道。
穿束前将钢绞线的两端头用砂轮打磨光滑,再用胶布包扎好端头后并按图纸要求编号,以便穿束时对号查找。
5.穿束前采用无油污的高压风清理孔道内污物或积水,以确保孔道清洁、畅通。
6.对油压表和千斤顶进行配套标定,其系数≯1.05,控制在1.03以下。
油压表精度采用1.6级,最大读数比施工需要读数大50%。
浅析预应力混凝土T型结构连续梁桥钢绞线张拉施工技术

浅析预应力混凝土 T型结构连续梁桥钢绞线张拉施工技术摘要:在桥梁工程规模持续升级以及扩大背景下,预应力技术应用更加广泛,充分促进桥梁工程顺利、快速进行。
对此,本文以衡桂高速第九合同段为例,介绍了预应力砼T型梁桥钢筋张拉施工技术要点,同时提出几点注意事项,为相关人员或单位在做同类型工程时作参考。
关键词:预应力砼;T型连续梁桥;预应力筋张拉施工前言:当下工程建设中,预应力砼具有广泛应用,预应力砼结构受力性能好、整体性好抗震能力强、变形小、伸缩缝少等优点。
预应力桥梁建设时,因为施工方法、人员、管理水平以及材料设备等方面因素,对预应力桥梁的质量均有一定的影响,作为施工单位应从源头抓起,在材料设备、工艺方法、管理等方面入手,切实提高工程质量。
1 工程概况衡桂高速第九合同段(K58+000-K66+300)包含两座大桥,寿福寺大桥、柏树园大桥两座大桥涵盖182片预制T梁,主梁由预制预应力砼T梁和8cm厚砼面板组成,预制预应力混凝土梁采用标准化梁长预制。
T梁中心线梁高200cm,T梁翼缘设置横坡,预制边梁宽205cm,中梁宽170cm,边跨预制T梁预制T梁梁长2937cm,中跨预制T梁梁长2890cm,梁与梁之间有65cm宽湿接缝,桥梁横断面由14片梁组成,共计T梁182片。
边梁以及中梁钢绞线各设置3束钢绞线分别为N1,N2,N3。
连续端设置4束负弯矩钢绞线N4,钢绞线采用Φs15.2mm,抗拉强度标准值fpk =1860MPa,张拉控制应力σcon=0.75fpk。
2 钢绞线张拉施工技术要点2.1布置预制场根据本工程施工特点和总体施工规划,预制场选定在K64+775—K64+995主线区成型后的挖方路基上,长度为150m,宽度为33.5m,面积为5025㎡。
预制场内设置制梁区、存梁区、钢筋存放区、钢绞线存放区、钢筋制作区、制作存放区、办公室以及生活区。
T梁台座经地基处理、基础浇筑、预埋件施工、台座浇筑等过程完成施工。

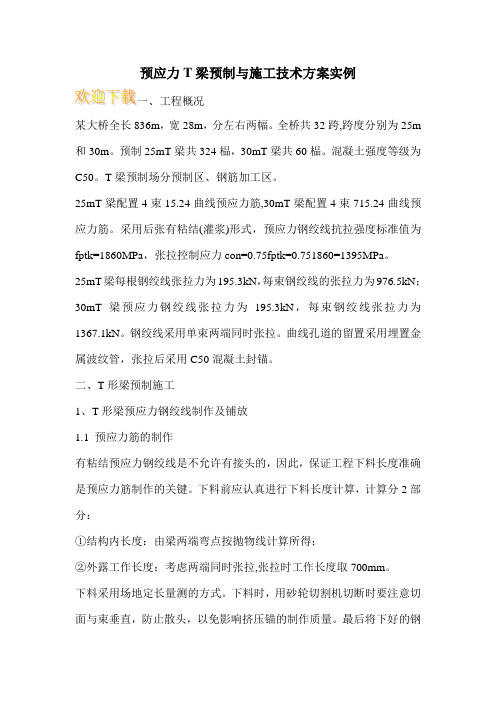

预应力T梁预制与施工技术方案实例

预应力T梁预制与施工技术方案实例
某大桥全长836m,宽28m,分左右两幅。
全桥共32跨,跨度分别为25m 和30m。
预制25mT梁共324榀,30mT梁共60榀。
混凝土强度等级为C50。
T梁预制场分预制区、钢筋加工区。
25mT梁配置4束15.24曲线预应力筋,30mT梁配置4束715.24曲线预应力筋。
采用后张有粘结(灌浆)形式,预应力钢绞线抗拉强度标准值为fptk=1860MPa,张拉控制应力con=0.75fptk=0.751860=1395MPa。
25mT梁每根钢绞线张拉力为195.3kN,每束钢绞线的张拉力为976.5kN;30mT梁预应力钢绞线张拉力为195.3kN,每束钢绞线张拉力为1367.1kN。
钢绞线采用单束两端同时张拉。
曲线孔道的留置采用埋置金属波纹管,张拉后采用C50混凝土封锚。
二、T形梁预制施工
1、T形梁预应力钢绞线制作及铺放
1.1 预应力筋的制作
有粘结预应力钢绞线是不允许有接头的,因此,保证工程下料长度准确是预应力筋制作的关键。
下料前应认真进行下料长度计算,计算分2部分:
①结构内长度:由梁两端弯点按抛物线计算所得;
②外露工作长度:考虑两端同时张拉,张拉时工作长度取700mm。
下料采用场地定长量测的方式。
下料时,用砂轮切割机切断时要注意切面与束垂直,防止散头,以免影响挤压锚的制作质量。
最后将下好的钢。
后张法预应力T梁预制施工方案

后张法预应力T梁预制施工方案在建筑施工过程中,预应力技术被广泛应用于各种类型的梁的预制和施工中。
后张法预应力技术是其中一种常见的技术,它主要用于预制混凝土梁的施工过程中,可以提高混凝土梁的抗弯强度和抗剪强度,增加结构的承载能力和使用寿命。
后张法预应力是指在混凝土梁的预制过程中,先制作钢筋骨架,然后在钢筋骨架上张拉预应力钢束,最后在预应力钢束的两端应力锚固,使梁产生预压力。
这种施工方法可以使梁在受力时产生良好的受拉状态,提高梁的抗弯强度,同时还可以减小混凝土的收缩和开裂,提高梁的抗剪强度,保证梁的安全性和稳定性。
后张法预应力梁的预制施工方案首先要确定梁的尺寸和预应力设计方案。
根据结构设计要求和施工条件,确定梁的截面尺寸和预应力钢束的布置位置。
在梁的预制过程中,首先要制作钢筋骨架,根据梁的截面形状和尺寸,在模板内布置和固定钢筋,然后将钢筋固定在预制板上,形成钢筋骨架。
在钢筋骨架制作完成后,进行预应力钢束的张拉工作。
根据设计要求和张拉计划,确定预应力钢束的长度和位置,在梁的两端固定应力锚固器,然后通过液压拉伸机械对预应力钢束进行拉伸,使其产生预压力,然后锁定预应力钢束的张拉器,保持梁的预压状态。
在预应力钢束张拉完成后,进行混凝土浇筑和养护工作。
根据预应力钢束的布置位置,在梁的模板内布置挡板,然后进行混凝土的浇筑。
在浇筑过程中,应注意混凝土的均匀性和流动性,避免产生空洞和积气现象。
浇筑完成后,及时进行养护工作,保持混凝土的湿润和完整性,以提高梁的强度和耐久性。
在梁的浇筑和养护完成后,进行预应力钢束的释放和锚固工作。
根据设计要求和施工计划,通过液压释放机械对预应力钢束进行释放,然后利用应力锚固器将预应力钢束固定在梁的两端,形成梁的预应力体系。
最后进行梁的验收和保护工作,对梁的质量和安全性进行检验和评估,制定相应的保护措施,确保梁的使用寿命和稳定性。
总之,后张法预应力技术是一种有效的混凝土梁预制施工方案,通过合理的预应力设计和施工工艺,可以提高梁的抗弯强度和抗剪强度,增加结构的承载能力和使用寿命。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桥梁预制T梁预应力张拉施工技术
摘要:随着当前社会经济的进步,我国建筑行业发展迅速,桥梁预制T量预应力张拉施工已经成为当前桥梁建筑工程中较为常见的一种施工方法,其对在保障整个桥梁结构稳定性同时,对这个桥梁工程质量安全有较为明显的提升作用。
本文将对桥梁预制T梁预应力张拉施工技术,进行一定的分析和探讨,并对其做相应的整理和总结。
关键词:桥梁;预制T梁;预应力张拉施工技术
桥梁梁板上的T梁是整个桥梁工程结构的关键部位,其整体施工质量好坏决定着整个桥梁工程最终质量,同时张拉的预应力控制直接影响整个预应力效果,因此在桥梁预制T梁预应力张拉施工时,应结合实际情况做好对应施工技术环节步骤的划分,保障整个施工计划方案的可行性,以此保障整个桥梁工程能够完全达到设计预期。
一、桥梁预制T梁预应力张拉施工技术简析
1、准备工作
进行桥梁预制T梁预应力张拉施工时,应先对整个桥梁预制T梁预应力施工现场进行对应规划布置。
预制现场整体布局结合实际桥梁工程情况,对其预应力混凝土T梁数量做对应分析整理,对现场进行相应清洁工作,保障整个预制作业开展进行的顺畅性。
同时为防止桥梁预制过程中可能出现的地基局部下沉,导致台座开裂变形的状况,应对其底座两端预制施工开始前做加固工作,使其台座底板能够完全达到预制场作业的标准要求。
通过对桥梁预制T梁预应力施工特点分析,根据T梁整体种类的多样想,对其底座列好对应标号,使每一片梁在分配至相应底座过程中,误差率降至最低,且在此期间针对底座设定分组方案,使每一组底座对应一台小型龙门吊保障整个施工进度与施工环节的同步统一性,对整个场区内交通线路进行合理制定,使整个预制施工中机械设备与各工序形成有效的搭配协调,避免因现场交通压力造成整个预制进度落后的状况发生。
2、模板设计
预制现场布置完成后,对桥梁工程模板的设计工作应结合T量种类进行对应设定,保障整个模板的适用性和稳定性,根据现场实际情况做一定的分块布局,根据不同规格选用横隔板采用横隔板和梁助分开分块的设计方案,确定梁肋标准段和两侧横隔板后,在模板安装使对其直接进行横隔板更换;同时考虑到T量所可能出现的多空型量,隔空片梁不同的情况,在模板设计时要结合实际情况尽心不通过长度小模板设定,以此保障整个梁片误差在可控范围之内,严格按照对应政策设计标准进行对应设定,T梁模板所采用基本为定型钢模因此在对其定型钢模设计时要对其每一步骤环节做好全面的细分检测,对其所需各部分数值及预应力控制进行变形检测计算,以此保障整个模板设计标准性和可行性。
3、施工阶段
(1)做好对现场施工人员的工作安排,对整个施工过程和施工现场安全进行全面考量,保障整个施工安全隐患和安全风险在可控范围内后按照对应设计方案进行施工作业。
施工阶段主要对桥梁工程预应力T梁混凝土浇筑进行一定的工序环节合理划分,在T梁混凝土浇筑施工过程中,对其施加预应力要与设计要求做对应标准检测,保障整个T梁混凝土施工浇筑预应力完全达到桥梁工程所需施工
强度。
与此同时在这个过程中,对混凝土级配、搅拌、运输等工序结合实际进行合理制定,在混凝土运输过程中龙门吊应配一定的吊斗进行浇筑施工,在混凝土振捣时,按照规程操作对部分管道密集部位及预应力筋锚固端,应做振捣加强设定,确保混凝土不会出现蜂窝、麻面现象;混凝土浇筑方法主要是由两端开始沿两题进行水平分层,逐层浇筑,梁体底部和侧部采用附着式振捣器进行一定振捣工作,同时在其上部进行插入式振捣器进行振捣工作,在此期间要安排对应监理人员做好对此施工段的跟踪检查,避免碰撞到预应力管道,以此完成桥梁工程预应力T梁混凝土浇筑施工作业。
(2)在桥梁工程预应力T梁混凝土浇筑施工完成,混凝土终凝后进行洒水养护,通过张拉后进行孔道压浆,压浆开始前对其整个浆液整体性能质量和泌水率进行全面监测,保障水泥浆的稠度与整个桥梁设计要求相符,然后开展相应压浆作业。
将各孔道用水冲洗清洁过后,切断锚外钢绞线利用水泥砂浆填塞钢绞线变的空隙,以此保障整个压浆过程不会出现漏浆现象,同时在锚塞上方压浆孔做压降工具连接,浆液进入浆斗时要做好提前过滤,将注浆压力结合工程实际情况进行设定,一般在0.5-0.7MPa,压降方法流程主要是容桂真空压浆,先下后上的形式从孔道一端压入使浆液由另一端机械抽气流出,当出气孔冒出浓浆后利用泵阀对其进行关封,在压力稳定后关闭压浆阀门待浆液彻底凝固卸下阀门;之后对整个模板尺寸支护牢固进行一定检测,保障其表面光滑且对整个梁体长度做好相应控制工作,在拆模后及时对梁做标号对梁端混凝土进行凿毛、湿润后进行钢筋绑扎,后续养护环节严格按照标准养护操作进行,保障整个桥梁工程预应力T梁混凝土质量完全达到设计要求。
其整个施工技术工艺流程如下图所示:
二、桥梁预制T量预应力张拉施工技术要点控制
1、预应力张拉控制
(1)桥梁预制T量预应力张拉施工技术中,对其预应力张拉应保障梁体混凝土前高度达到设计强度百分之九十以上,其中采用千斤顶张拉时,对其器具和配套选择上,相关专业人员应做好对应校验工作,保障整个张拉用油泵性能良好,压力稳定,整个张拉流程为安装工作锚后进行穿绞线至工具锚,千斤顶对中就位进行张拉施加预应力,之后进行锚固,锚固完成后拆除千斤顶。
(2)在张拉过程中注意梁体两端要呈对称张拉,保障张拉力和伸长率能够形成双控制,按照设计规定顺序进行先张拉至初应力然后通过量取伸长值,进行张拉至涉及盈利量,持续3分钟后,实测伸长量与理论伸长量误差应控制在百分之六以内。
同时在这个过程中对设计钢绞线及预应力钢绞线采用标准强度进行全面的质量性能检测,确保其完全达到设计施工标准[1]。
2、混凝土控制
对所用混凝土在进场前做好坍落度试验检测,以此保障其浇筑质量完全达到施工标准。
同时在混凝土浇筑过程中,严谨振动棒直接振动波纹管,对整个振捣工艺进行全面标准预案划分,明确振捣均匀、密实;在混凝土初凝后应在第一时间进行土工布掩盖,避免表层水分蒸发过快导致混凝土出现裂缝,在终凝后的洒水养护应结合现场天气环境,进行洒水频率设定,保持混凝土表面处于湿润桩,连续养护一周直至其质量稳定性完全达到设计预期,方可停止洒水养护作业。
结束语
桥梁预制T梁预应力张拉施工技术具有一定的框架流程操作标准,同时对相应桥梁工程进行施工作业时,应注重其各个施工环节步骤的质量控制,确保各施工阶段质量控制完全达标,以此保障桥梁预制T梁预应力张拉施工质量能够完全
得以体现。
参考文献:
[1]谢亚梅.两河口库区桥梁预制T梁预应力张拉专项施工技术[J].技术与市场,2016,23(09):103+105.。
