水利工程 平行检测计划
水利工程监理平行检测及改进方法

水利工程监理平行检测及改进方法摘要:水利工程属于民生工程、基础工程,在经济社会发展中具有重要作用。
水利工程施工一般具有工期长、跨度大、涉及面广、作业环境复杂等特点,一个项目往往要分成若干标段,施工队伍多,管理难度大,施工工期和施工安全不能得到很好保障。
水利工程监理平行检测,是用来控制水利工程施工质量的重要方法之一,但是由于对平行检测的结果和时效的认识不同,导致在不同的水利工程项目中的平行检测是不一致的。
这主要表现在进行平行检测时所需的费用的承担方式不同。
在检测过程中还存在一些问题,这些问题和影响因素制约着平行检测的质量和效果。
甚至还会产生负面的影响。
针对水利工程建立平行检测及改进方法一题着重分析其中存在的问题及影响因素,并提出改进的方法。
关键词:水利工程;监理;平行检测;改进方法引言水利工程监理作为水利工程建设过程中的关键组成部分,通过在施工过程中的科学组织、协调和控制,能够有效减少不良因素对工程建设项目的影响,提升工程建设质量,使得工程整体效益达到理想状态。
监理的平行检测是监理单位对整个水利工程质量控制的重要方法之一。
但是由于一些监理单位对平行检测的重要性认知不足,导致在水利工程的平行检测过程中,出现一些不规范的现象,这严重的影响到水利工程的建设质量,并加大了监理单位和监管人员的责任风险。
1水利工程监理平行检测的意义平行检测实施的主体就是建立单位,以施工质量为核心开展检测工作,把检测结果和施工单位的检测结果进行相应的对比处理,发现这两者间的不同,以此分析工程建设中是否存在了其他的问题。
在水利工程的建设质量控制中,监理单位的平行检测是最有效的措施之一。
监理单位对承包单位的整个施工过程,由工程建设的开始一直到工程建设的结束做好监督管理工作。
而平行检测是在承包单位自检后监理单位以独立的方式对其同批次的材料进行检测。
在经过结果的比对后,从而达成对承包单位的核验工作。
所以监理的平行检测对水利工程的建设质量而言是不可忽视的,也是必要要进行的。
水利工程平行检测计划

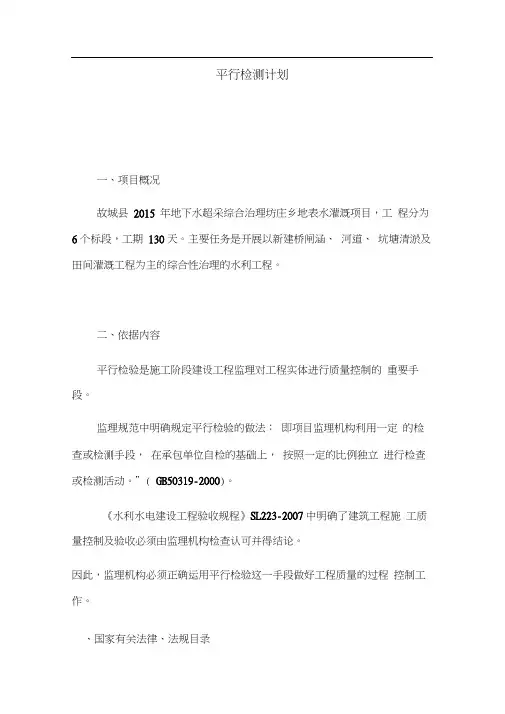

水利工程平行检测计划 The following text is amended on 12 November 2020.平行检测计划一、项目概况故城县2015年地下水超采综合治理坊庄乡地表水灌溉项目,工程分为6个标段,工期130天。
主要任务是开展以新建桥闸涵、河道、坑塘清淤及田间灌溉工程为主的综合性治理的水利工程。
二、依据内容平行检验是施工阶段建设工程监理对工程实体进行质量控制的重要手段。
监理规范中明确规定平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测活动。
”(GB50319-2000)。
《水利水电建设工程验收规程》SL223-2007中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论。
因此,监理机构必须正确运用平行检验这一手段做好工程质量的过程控制工作。
一、国家有关法律、法规目录1、《中华人民共和国招标投标法》2、《中华人民共和国产品质量法》3、《中华人民共和国建筑法》4、《建设工程质量管理条例》5、《水利工程建设项目施工监理规范》6、《水电水利工程施工监理规范》7、《水利工程建设监理单位管理办法》8、《水利工程建设监理工程师管理办法》9、《水利工程质量管理规定》10、《水利工程质量监督管理规定》11、《水利基本建设项目(工程)档案资料管理规定》12、《水利工程建设项目施工分包管理规定》13、《建设工程监理与相关服务收费管理规定》14、《水利工程监理合同示范文本》15、《水利水电工程施工合同和招标文件示范文本》16、《水利工程质量事故处理暂时规定》二、技术标准、规程、规范目录1、《水利水电建设工程验收规程》2、《水利水电工程施工质量检验与评定规程》3、《水利水电工程施工组织设计规范》4、《水利水电基本建设工程单元工程质量等级评定标准》5、《防洪标准》6、《水利水电工程施工测量规范》7、《土工合成材料测试规程》8、《水利水电建设工程验收规程sl223-2008》9、《SL 632-2012 水利水电工程单元工程施工质量验收评定标准-溷凝土工程》10、《SL 633-2012 水利水电工程单元工程质量验收评定标准-地基处理与基础工程》11、《SL 635-2012 水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程》12、《SL27-2014水闸施工规范》13、《水利水电工程天然建筑材料勘察规程》14、《水利水电工程施工地质规程》15、《SL 631-2012 水利水电工程单元工程施工质量验收评定标准-土石方工程》16、《SJ703-2015灌溉排水规范》17、《SL677-2014水工混凝土施工规范》18、《水工混凝土试验规程》19、《钢筋焊接及验收规程》20、《普通混凝土拌合物性能试验》21、《普通混凝配合比设计规程》22、《水泥标准》23、《SL176-2007_水利水电工程施工质量检验与评定规程》23、《水利水电基本建设工程单元工程质量等级评定标准(一)水工建筑工程(试行)》24《水利水电基本建设工程单元工程质量等级评定标准《SL 634-2012 水利水电工程单元工程施工质量验收评定标准-堤防工程》25、《普通混凝土用碎石及卵石质量标准及检验方法》26、《普通混凝土用砂质量标准及检验方法》27、《预制混凝土构件质量检验评定标准》28、《混凝土强度检验评定标准》29、《水工混凝土外加剂技术标准》30、《浆砌石坝施工技术规范》31、《水工混凝土施工规范》32、《水工钢筋混凝土结构设计规范》33、《水工混凝土结构设计规范》34、《钢筋混凝土用热轧带肋钢筋》35、《钢筋混凝土用热轧光圈钢筋》36、《水工混凝土掺用外加剂技术规程》37、《水工混凝土掺用粉煤灰技术规范》38、《施工现场临时用电安全技术规范》39、中华人民共和国行业标准《堤防工程施工规范》平行检验的实施由项目监理机构独立进行,依据国家现行标准、规范、设计文件对被检验项目自行作出判断的检查验收。
(监理:平行检测方案)高标准农田

2024年高标准农田建设项目监理平行检测计划编制单位:日期: 2024 年一、工程概况本项目位于.......工程主要建设内容:1、.......2、.......3、.......二、编制依据1、根据《水利工程质量检测技术规范》SL734-2016:1.1检测方案应根据工程的实际情况编写,内容主要包括原材料、中间产品、构(部)件及工程实体确定质量检测频次和数量,工程实体需要明确检测项目。
1.2原材料检测数量为施工单位检测数量的10%-20%,中间产品、构(部)件的检测数量为施工单位检测数量的5%-10%,施工过程中,项目法人可根据工程质量控制工作需要和工程质量状况增加实体检测项目数量。
2、依据《水利工程建设项目施工监理规范》SL288-2014:平行检测应符合下列规定中第3条:平行检测的项目和数量(比例)应在监理合同中约定。
其中,混凝土试样应不少于承包人检测数量的3%,重要部位每种标号的混凝土至少取样1组;施工过程中,监理机构可根据工程质量控制工作需要和工程质量状况等确定平行检测的频次分布。
三、检测依据1 《通用硅酸盐水泥》GB 175-2007;2 《普通混凝土用砂、石质量及检验方法标准》JGJ 52-2006;3 《水工混凝土水试验规程》(SL/T352-2020);4 《水利工程施工监理规范》(SL288—2014);5 《水利水电建设工程验收规程》(SL223—2008);6 《水利水电工程单元工程施工质量验收评定标准》(SL631-637-2012);7 《水利水电工程施工质量检验与评定规程》(SL176-2007);8 《水工混凝土施工规范》(SL677-2014);9 《堤防工程施工规范》(SL260-2014);10《水利工程质量检测技术规程》(SL734-2016);11《灌溉与排水工程施工质量评定规程》SL703-2015;12 施工图纸和技术要求。
四、检测频率要求1、水泥按同一生产厂家、同一等级、同一品种、同一批号且连续进场的水泥,袋装不超过 200t 为一批,散装不超过 500t 为一批,每批抽样不少于一次。
水利工程平行检测计划

水利工程平行检测计划一、背景水利工程是国家基础设施建设的重要组成部分,为了确保工程质量和安全,平行检测是必不可少的环节。
平行检测通过对同一工程的多个系统或部分进行测试,以验证其设计、施工和运行的准确性和合格性。
本文旨在制定水利工程平行检测计划,确保工程的可靠性和稳定性。
二、检测目标1. 测量数据的准确性:通过检测各个系统的测量数据,验证其准确性。
2. 设计参数的合格性:对比各个系统的设计参数,确保其符合工程设计要求。
3. 工程质量的稳定性:通过检测各个系统的工程质量,确保其具备稳定的性能和可靠性。
4. 运行效果的优良性:验证各个系统的运行效果,确保其能够满足预期使用要求。
三、平行检测计划1. 检测时间:平行检测将于工程竣工前进行,检测时间为一个月。
2. 检测标准:检测依据国家相关标准和水利工程设计要求,以保证检测结果的准确性和可靠性。
3. 检测内容:3.1 机械设备系统:对水泵、发电机组等机械设备进行运行稳定性和效率的检测。
3.2 水位控制系统:对水位控制仪表、水闸等设备进行精确度和响应性的检测。
3.3 防洪系统:对防洪墙、堤坝等设施进行承载能力和稳定性的检测。
3.4 排水系统:对排水渠道、泵站等进行排水效率和排水能力的检测。
3.5 灌溉系统:对灌溉设备和水源供给系统进行流量和压力的检测。
四、检测方法1. 实地检测:对工程现场进行巡查和观察,记录设备和设施的使用情况和问题。
2. 数据采集:使用专业仪器对各个系统的参数和数据进行实时采集和记录。
3. 试验验证:对水利工程进行运行试验,测试系统的稳定性和负载能力。
4. 故障模拟:模拟可能出现的故障情况,检测系统的应急响应和恢复能力。
五、检测结果与报告1. 检测报告:根据检测结果,编制详细的检测报告,包括各个系统的检测数据、问题和建议。
2. 风险评估:根据检测结果,评估水利工程的风险程度,并提出相应的控制和改进措施。
3. 修复和改进:对于检测中发现的问题,制定修复方案,并在确认修复后进行二次检测和验证。
水利工程质量检测技术规程监理平行检测

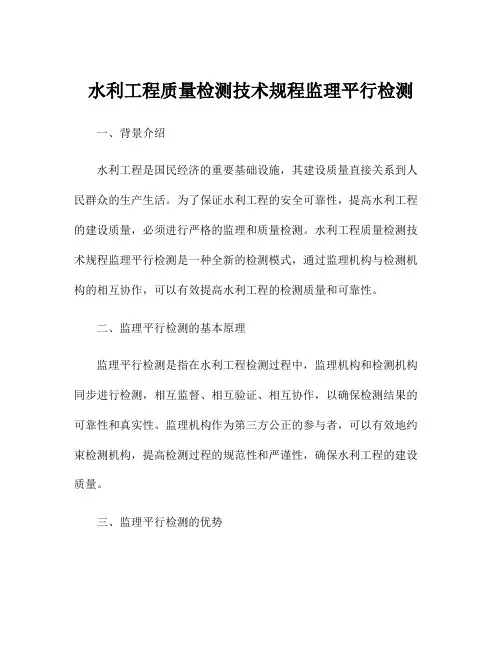

水利工程质量检测技术规程监理平行检测一、背景介绍水利工程是国民经济的重要基础设施,其建设质量直接关系到人民群众的生产生活。
为了保证水利工程的安全可靠性,提高水利工程的建设质量,必须进行严格的监理和质量检测。
水利工程质量检测技术规程监理平行检测是一种全新的检测模式,通过监理机构与检测机构的相互协作,可以有效提高水利工程的检测质量和可靠性。
二、监理平行检测的基本原理监理平行检测是指在水利工程检测过程中,监理机构和检测机构同步进行检测,相互监督、相互验证、相互协作,以确保检测结果的可靠性和真实性。
监理机构作为第三方公正的参与者,可以有效地约束检测机构,提高检测过程的规范性和严谨性,确保水利工程的建设质量。
三、监理平行检测的优势1.提高检测的准确性:监理机构可以对检测机构的检测方案、方法和过程进行全程监督和核查,确保检测结果的准确性和可靠性。
2.提高检测的公正性:监理机构作为第三方公正机构的参与,可以有效保障检测结果的公正和客观性,消除检测机构可能存在的主观性和片面性。
3.提高工程质量:监理平行检测可以促使检测机构积极提高检测水平,推动水利工程建设质量的提升。
4.降低纠纷风险:监理平行检测可以在工程建设过程中及时发现问题,并加以解决,最大程度上避免工程后期的纠纷和风险。
四、监理平行检测的实施流程1.项目准备阶段:监理机构与检测机构共同制定监理平行检测计划和方案,明确双方的责任和工作任务。
2.检测准备阶段:监理机构对检测机构的实验室条件、检测人员的技术水平、检测设备的准备情况进行全面审核和评估,确保检测条件具备。
3.检测过程中:监理机构全程参与检测现场,对检测方案、检测过程和结果进行实时监督和核查。
4.检测结果评价:监理机构对检测结果进行独立评价,提出意见和建议,并与检测机构进行讨论和协商,最终形成共同的检测结论。
5.报告编制阶段:监理机构与检测机构共同编制水利工程检测报告,明确检测结果和意见,提出相应的质量控制措施和建议。
水利工程平行检测计划

平行检测计划一、项目概况故城县2015 年地下水超采综合治理坊庄乡地表水灌溉项目,工程分为6个标段,工期130天。
主要任务是开展以新建桥闸涵、河道、坑塘清淤及田间灌溉工程为主的综合性治理的水利工程。
二、依据内容平行检验是施工阶段建设工程监理对工程实体进行质量控制的重要手段。
监理规范中明确规定平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测活动。
”( GB50319-2000)。
《水利水电建设工程验收规程》SL223-2007中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论。
因此,监理机构必须正确运用平行检验这一手段做好工程质量的过程控制工作。
、国家有关法律、法规目录1、《中华人民共和国招标投标法》2、《中华人民共和国产品质量法》3、《中华人民共和国建筑法》4、《建设工程质量管理条例》5、《水利工程建设项目施工监理规范》6、《水电水利工程施工监理规范》7、《水利工程建设监理单位管理办法》8、《水利工程建设监理工程师管理办法》9、《水利工程质量管理规定》10、《水利工程质量监督管理规定》11、《水利基本建设项目(工程)档案资料管理规定》12、《水利工程建设项目施工分包管理规定》13、《建设工程监理与相关服务收费管理规定》14、《水利工程监理合同示范文本》15、《水利水电工程施工合同和招标文件示范文本》16、《水利工程质量事故处理暂时规定》二、技术标准、规程、规范目录1、《水利水电建设工程验收规程》2、《水利水电工程施工质量检验与评定规程》3、《水利水电工程施工组织设计规范》4、《水利水电基本建设工程单元工程质量等级评定标准》5、《防洪标准》6、《水利水电工程施工测量规范》7、《土工合成材料测试规程》8、《水利水电建设工程验收规程sl223-2008》9、《SL 632-2012 水利水电工程单元工程施工质量验收评定标准-溷凝土工程》10、《SL 633-2012 水利水电工程单元工程质量验收评定标准-地基处理与基础工程》11、《SL 635-2012 水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程》12、《SL27-2014水闸施工规范》13、《水利水电工程天然建筑材料勘察规程》14、《水利水电工程施工地质规程》15、《SL 631-2012 水利水电工程单元工程施工质量验收评定标准-土石方工程》16、《SJ703-2015灌溉排水规范》17、《SL677-2014水工混凝土施工规范》18、《水工混凝土试验规程》19、《钢筋焊接及验收规程》20、《普通混凝土拌合物性能试验》21、《普通混凝配合比设计规程》22、《水泥标准》23、《SL176-2007水利水电工程施工质量检验与评定规程》23、《水利水电基本建设工程单元工程质量等级评定标准(一)水工建筑工程(试行)》24《水利水电基本建设工程单元工程质量等级评定标准《SL 634-2012 水利水电工程单元工程施工质量验收评定标准工-堤防程》25、《普通混凝土用碎石及卵石质量标准及检验方法》26、《普通混凝土用砂质量标准及检验方法》27、《预制混凝土构件质量检验评定标准》28、《混凝土强度检验评定标准》29、《水工混凝土外加剂技术标准》30、《浆砌石坝施工技术规范》31、《水工混凝土施工规范》32、《水工钢筋混凝土结构设计规范》33、《水工混凝土结构设计规范》34、《钢筋混凝土用热轧带肋钢筋》35、《钢筋混凝土用热轧光圈钢筋》36、《水工混凝土掺用外加剂技术规程》37、《水工混凝土掺用粉煤灰技术规范》38、《施工现场临时用电安全技术规范》39、中华人民共和国行业标准《堤防工程施工规范》平行检验的实施由项目监理机构独立进行,依据国家现行标准、规范、设计文件对被检验项目自行作出判断的检查验收。
水利工程监理平行检测及改进方法

水利工程监理平行检测及改进方法水利工程监理平行检测及改进方法本文关键词:平行,工程监理,水利,改进,检测水利工程监理平行检测及改进方法本文简介:摘要:监理平行检测是控制施工质量的重要方法之一,但是,由于对平行检测的结果与时效的认识不同,不同的水利工程项目有着不同的平行检测的项目,还有对平行检测所需费用的承担方式不同,使在平行检测实施中存在很多问题,影响着平行检测的顺利实施和效果,有时还可能带来负面影响。
现针对黑龙江省水利工程施工监理平行检测水利工程监理平行检测及改进方法本文内容:摘要:监理平行检测是控制施工质量的重要方法之一,但是,由于对平行检测的结果与时效的认识不同,不同的水利工程项目有着不同的平行检测的项目,还有对平行检测所需费用的承担方式不同,使在平行检测实施中存在很多问题,影响着平行检测的顺利实施和效果,有时还可能带来负面影响。
现针对黑龙江省水利工程施工监理平行检测存在的问题展开分析,提出一些改进措施,仅供参考。
关键词:黑龙江水利工程施工;监理平行检测;问题分析;改进措施黑龙江省水利工程检测市场以前一直由建设单位委托有资质的检测单位进行抽检,和由施工单位自检的两级检测体系完成。
长期以来我省监理单位没有检测手段,一些现场质量控制指标无法第一时间掌握,一直使用建设单位委托的抽检单位的部分数据,直到2014年根据黑龙江省水利厅文件黑水发〔2014〕305号文以后才明确形成了建设单位委托抽检,监理单位平行检测(或委托)、施工单位自检的三级检测体系。
1监理平行质量检测应具备的条件监理单位对项目承包单位进行有效的质量监督是以质量检测为基础的,为了保证质量检测的工作质量,必须具备以下条件[1]。
(1)监理单位应具有检测资质,不具备检测能力的监理单位应委托有检测资质的检测单位形成长期有效的合作关系。
(2)监理单位应建立一套完善的管理制度,包括建立完善质量检测人员的岗位责任制;主要检测设备要在质量监督部门核准取得鉴定证书;检测技术人员定期培训制度;检测技术规程和标准实施制度;检测资料档案管理制度[2]。
监理平行检测计划

xx堤防达标工程4标段平行检测实施细则一、工程概况1、工程项目基本概况1.1项目名称:堤防达标工程(松江区南湾港等)-4标段1.2项目性质:本工程为水利水电工程1.3项目等级:工程等级为水利水电工程Ⅱ等,堤防级别为2级,围堰等临时建筑物为4级水工建筑物;防洪标准为50年一遇重现期。
本工程地震设防烈度为7度。
1.4建设地点:xxxx镇x港北岸(全长5145.89m)1.5施工工期:计划开竣工日期为xx年x月01日至xx年x月30日,施工工期180日历天1.6主要建设内容:堤防达标工程(松江区南湾港等)-4标段主要建设内容为北岸桩号:XDGN0+000—XDGN5+145.89。
FZ-6型护岸2481.32m,FZ-7型护岸1582.27m,FZ-8型护岸188.16m,TR90-X型护岸116.19m,TR90-Y型护岸27.17m,BZ-9型护岸522.89m,BZ-13型护岸227.89m;排水明沟5145.89m,人行道10291.78m2,路障3个,地面绿化20538.56m2,斜坡绿化14254.12m2,围堰4774.64m。
1.7主要结构形式:1、本工程护岸及挡土墙结构型式分为FZ-6、FZ-7、FZ-8、TR90-X、TR90-Y、BZ-9、BZ-13等7种断面型式。
2、本工程新建交通桥两座,分别为林家浜河桥、草长泾河桥。
桥梁上部结构采用简支空心梁板,下部采用钢筋砼重力式桥台,基础采用Φ800的钻孔灌注桩,两侧桥梁接坡以5%坡度顺接到设计防汛通道上,长度21m。
3、人行步道基础采用10cm的碎石垫层,3cm干拌水泥黄砂,6cm彩色人行道透水砖,人行步道路宽2m,路面标高4.2m。
4、机动车道基础采用20cm的碎石垫层,20cm的水泥稳定碎石垫层,20cmC25砼路面面层,路宽3m,路面标高4.2m。
5、绿化共种植香樟2799株,紫薇1679株,海桐3358株,红叶石楠27280m2,金边黄杨9663m2,云南黄磬16704m2,百慕大113554m2,紫娇花9215m2。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
平行检测计划一、项目概况故城县2015年地下水超采综合治理坊庄乡地表水灌溉项目,工程分为6个标段,工期130天。
主要任务就是开展以新建桥闸涵、河道、坑塘清淤及田间灌溉工程为主的综合性治理的水利工程。
二、依据内容平行检验就是施工阶段建设工程监理对工程实体进行质量控制的重要手段。
监理规范中明确规定平行检验的做法:即项目监理机构利用一定的检查或检测手段,在承包单位自检的基础上,按照一定的比例独立进行检查或检测活动。
”(GB50319-2000)。
《水利水电建设工程验收规程》SL223-2007中明确了建筑工程施工质量控制及验收必须由监理机构检查认可并得结论。
因此,监理机构必须正确运用平行检验这一手段做好工程质量的过程控制工作。
一、国家有关法律、法规目录1、《中华人民共与国招标投标法》2、《中华人民共与国产品质量法》3、《中华人民共与国建筑法》4、《建设工程质量管理条例》5、《水利工程建设项目施工监理规范》6、《水电水利工程施工监理规范》7、《水利工程建设监理单位管理办法》8、《水利工程建设监理工程师管理办法》9、《水利工程质量管理规定》10、《水利工程质量监督管理规定》11、《水利基本建设项目(工程)档案资料管理规定》12、《水利工程建设项目施工分包管理规定》13、《建设工程监理与相关服务收费管理规定》14、《水利工程监理合同示范文本》15、《水利水电工程施工合同与招标文件示范文本》16、《水利工程质量事故处理暂时规定》二、技术标准、规程、规范目录1、《水利水电建设工程验收规程》2、《水利水电工程施工质量检验与评定规程》3、《水利水电工程施工组织设计规范》4、《水利水电基本建设工程单元工程质量等级评定标准》5、《防洪标准》6、《水利水电工程施工测量规范》7、《土工合成材料测试规程》8、《水利水电建设工程验收规程sl223-2008》9、《SL 632-2012 水利水电工程单元工程施工质量验收评定标准-溷凝土工程》10、《SL 633-2012 水利水电工程单元工程质量验收评定标准-地基处理与基础工程》11、《SL 635-2012 水利水电工程单元工程施工质量验收评定标准-水工金属结构安装工程》12、《SL27-2014水闸施工规范》13、《水利水电工程天然建筑材料勘察规程》14、《水利水电工程施工地质规程》15、《SL 631-2012 水利水电工程单元工程施工质量验收评定标准-土石方工程》16、《SJ703-2015灌溉排水规范》17、《SL677-2014水工混凝土施工规范》18、《水工混凝土试验规程》19、《钢筋焊接及验收规程》20、《普通混凝土拌合物性能试验》21、《普通混凝配合比设计规程》22、《水泥标准》23、《SL176-2007_水利水电工程施工质量检验与评定规程》23、《水利水电基本建设工程单元工程质量等级评定标准(一)水工建筑工程(试行)》24《水利水电基本建设工程单元工程质量等级评定标准《SL 634-2012 水利水电工程单元工程施工质量验收评定标准-堤防工程》25、《普通混凝土用碎石及卵石质量标准及检验方法》26、《普通混凝土用砂质量标准及检验方法》27、《预制混凝土构件质量检验评定标准》28、《混凝土强度检验评定标准》29、《水工混凝土外加剂技术标准》30、《浆砌石坝施工技术规范》31、《水工混凝土施工规范》32、《水工钢筋混凝土结构设计规范》33、《水工混凝土结构设计规范》34、《钢筋混凝土用热轧带肋钢筋》35、《钢筋混凝土用热轧光圈钢筋》36、《水工混凝土掺用外加剂技术规程》37、《水工混凝土掺用粉煤灰技术规范》38、《施工现场临时用电安全技术规范》39、中华人民共与国行业标准《堤防工程施工规范》平行检验的实施由项目监理机构独立进行,依据国家现行标准、规范、设计文件对被检验项目自行作出判断的检查验收。
它就是对同一被检验项目的性能在规定的时间里进行的两次检查验收。
1、凡就是投入故城县2015年地下水超采综合治理房庄乡地表水灌溉项目的材料,都要进行检测实验。
实验结果合格后方可投入工程使用。
1、1 承建单位必须按规定数量进行取样检验并报监理单位审核,监理单位按不小于承包单位抽样数的10%比例,对本合同工程原材料及混凝土工程进行随机抽检,所抽检样品委托业主中心试验室进行检验。
1、2水泥、运至工地的水泥应附有厂方的合格证与品质试验报告,试验室必须进行复检。
每批或每200t~400t同厂家﹑同品种﹑同强度等级的水泥为一取样单位,如不足200t也作为一取样单位。
检测项目有:水泥标号﹑凝结时间﹑安定性﹑胶砂强度﹑稠度﹑细度,必要时还应进行化学全分析。
1、2水、当对水质有怀疑时,应随时进行检测,检测项目有:总含盐量﹑硫酸根离子含量﹑PH值﹑氯离子含量。
2、1 骨料、(1)细骨料应按同料源每600t~1200t为一批,检测项目有:细度模数、石粉含量(人工砂)﹑含泥量﹑泥块含量与含水率。
(2)粗骨料应按同料源﹑同规格碎石每2000t为一批,卵石每1000t 为一批,检测级配、超径﹑逊径﹑针片状﹑含泥量﹑泥块含量。
(3)拌与场地骨料检测频率①砂、石的含水量每4h检测一次,控制在6%以下,雨后等特殊情况应加密检测。
②砂子的细度模数、人工砂的石粉含量及天然砂的含泥量每天检测1次,砂中石粉含量控制其小于0、16mm的颗粒含量在6%~18%。
当砂子的细度模数超出控制中值±0、2时,应调整配料单的砂率。
③粗骨料的超逊径﹑含泥量每8h应检测1次。
各级石子超逊径含量,以原孔筛检验时,其控制标准就是:超径小于5%,逊径小于10%;以超逊径筛检验时,其控制标准就是:超径为零,逊径小于2%。
2、2外加剂、承建单位在使用外加剂前必须将每一种外加剂的名称、来源、样品及提供鉴定外加剂品质的其她资料,以及参量试验成果报告提交监理,征得同意后方可实施。
外加剂每批产品应有出厂检验报告与合格证,使用单位应进行检验。
减水剂浓缩物以5t为一取样单位,引气剂以200kg为一取样单位。
检测项目有:固体物含量﹑减水率﹑含气量﹑强度比等。
用水配制好的外加剂溶液必须搅拌均匀,其浓度每8h至少检测1次。
当外加剂储存超过保质期,对其质量有怀疑时必须重新进行试验鉴定,严禁使用变质的外加剂。
2、3 混凝土配合比的设计与试验2、3、1 各种类型结构物的混凝土配合比必须通过试验选定,其试验方法应按《水工混凝土试验规程》有关规定执行。
混凝土配合比至少应具有3天、7天、14天、28天或可能更长龄期的试验或推算资料。
2、3、2 混凝土配合比试验前28天,承建单位应将各种配合比试验的配料及其拌与、制模与养护等配合比试验计划一式4份报监理机构。
2、3、3 在混凝土配合比试验前至少72小时承建单位应书面通知监理工程师,以使得在材料取样、试验、试验室配料与混凝土拌与、取样、制模、养护及所有龄期测试时监理工程师到现场旁站。
2、3、4 承建单位必须使用现场原材料进行混凝土配合比设计与试验,确定混凝土单位用水量、砂率、外加剂用量。
试验所使用的原材料,应事先得到监理工程师的审核认可。
2、3、5 经试验确定的施工配合比,其各项性能指标必须满足设计要求。
混凝土施工配合比及试验成果报告,应在混凝土浇筑前28天前报监理工程师审批,未经审批的配合比不得使用。
2、3、6 施工过程中,承建单位需改变监理批准的混凝土配合比,必须重新得到监理机构的批准。
2、3、7承建单位试验室负责混凝土配合比试验或委托有资质的试验室进行配合比试验,现场拌制混凝土用水量的调整等工作,并监督按施工规程要求进行混凝土施工。
监理单位进行审查。
2、3、8监理工程师根据施工单位的“开仓证”及配料单,审查混凝土设计要求与配合比就是否符合,各项数据及签证就是否齐全。
合格后由监理工程师签字生效,再送拌与站为该仓位拌制混凝土。
2、3、9塑膜(每一批取一组实验);监理根据现场实际情况进行平行检测随机检测,送第三方有资质的建筑材料试验检测单位进行检测。
监理工程师对人工砂石料质量品质审批流程图2、4 平行检测监理人员职责平行检测监理人员必须坚持原材料在现场随机抽取,在工程实体上抽取,并单独送检的原则,以保证平行检测的真实性。
监理人员应严格进行原材料进场检查,在施工过程中加强巡视,对重要部位、关键部位施工进行平行检查记录,发现问题及时督促施工单位进行整改。
平行检测的检测数量混凝土试样不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%;重要部位至少取样3组。
跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%;土方试样不应少于承包人检测数量10%。
平行检测与跟踪检测工作都应由具有国家规定的资质条件的检测机构承担。
1、开工前,项目监理机构应制定平行检验方案并报故城县水利质量监督站备案。
3、实体平行检验必须在施工单位自检合格后实施,平行检验应有一半数量复核施工单位自检的数据。
实体平行检验结果与施工单位自检数据有较大偏差时,应共同重新检测或委托有资质的检测单位进行检测,找出原因后,对相应楼层重新进行自检与平行检验。
平行检验的应按照一定比例进行,其最低比例规定如下2、原材料平行检验不合格的应加倍进行检验,加倍检验仍不合格的应做退货处理,且不得用于工程。
3、结构实体平行检验:(1)混凝土强度回弹平行检验不合格的应委托有资质的检测单位进行检测。
检测结果仍不合格的按质量问题处理。
4、对于专业检测、试验机构出具的检验、试验报告,监理机构应收集验瞧检测试验报告就是否合格。
5、平行检验活动必须由项目监理机构独立完成,施工单位不需参加签字认可。
监理机构应按公正、独立、自主的原则进行,以确保平行检验所获得的数据与质量评估结论准确。
3、平行检验的比例、频率:1)、在见证取样送检的基础上,按以下比例进行取样,送具有相关资质的检测单位进行平行检测。
