立井施工复习题

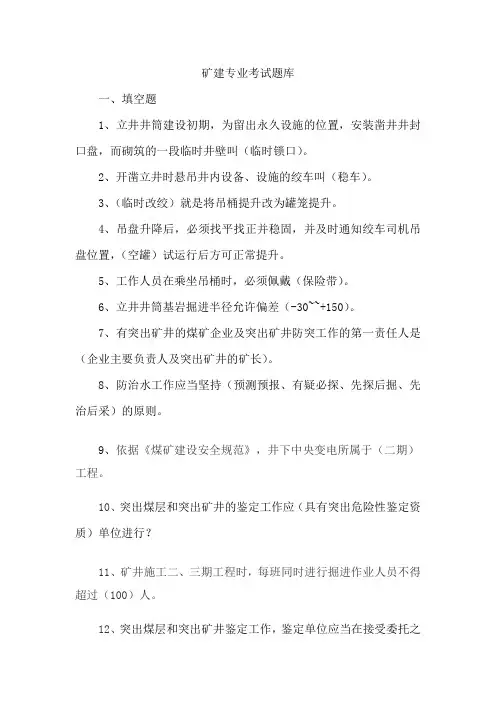

立井施工专业考试题库

矿建专业考试题库一、填空题1、立井井筒建设初期,为留出永久设施的位置,安装凿井井封口盘,而砌筑的一段临时井壁叫(临时锁口)。
2、开凿立井时悬吊井内设备、设施的绞车叫(稳车)。
3、(临时改绞)就是将吊桶提升改为罐笼提升。
4、吊盘升降后,必须找平找正并稳固,并及时通知绞车司机吊盘位置,(空罐)试运行后方可正常提升。
5、工作人员在乘坐吊桶时,必须佩戴(保险带)。
6、立井井筒基岩掘进半径允许偏差(-30~~+150)。
7、有突出矿井的煤矿企业及突出矿井防突工作的第一责任人是(企业主要负责人及突出矿井的矿长)。
8、防治水工作应当坚持(预测预报、有疑必探、先探后掘、先治后采)的原则。
9、依据《煤矿建设安全规范》,井下中央变电所属于(二期)工程。
10、突出煤层和突出矿井的鉴定工作应(具有突出危险性鉴定资质)单位进行?11、矿井施工二、三期工程时,每班同时进行掘进作业人员不得超过(100)人。
12、突出煤层和突出矿井鉴定工作,鉴定单位应当在接受委托之日起(120)天内完成鉴定工作?13、矿井水文地质类型划分为(简单、中等、复杂、极复杂)。
14、矿井水文地质类型应当每(3)年进行重新确定?15、矿井进入三期工程前,地面主要通风机必须投入使用并保持正常运行,实现(全风压)通风。
16、建设单位应与供电部门签订协议,变电所或电厂在停电以前,必须将预计停电时间通知(项目部调度室)。
17、煤矿建设二、三期工程总回风流中瓦斯或二氧化碳浓度超过(0.75%)时,必须立即查明原因,进行处理。
18、井下停风地点栅栏外风流中的瓦斯浓度每天至少检查(1)次,挡风墙外的瓦斯浓度每周至少检查1次。
19、突出煤层的任何区域的任何工作面进行揭煤和采掘作业前,必须采取(安全防护)措施?20、矿井主要泵房应当至少有 (2) 个安全出口,一个出口用斜巷通到井筒,并高出泵房底板 (7m )以上;另一个出口通到井底车场。
21、矿井充水水源有(大气降水、地表水、地下水、老窑水)。
井巷工程复习资料

一、填空题(1)1、从煤矿采掘角度来看,岩体包括:岩石、地下水和瓦斯。
2、常见岩石的结构有:整体构造、多孔状构造和层状构造三种3、岩石与水有关的性质:岩石的水胀性、岩石的水解性和岩石的软化性。
4、岩石的流变性质表现在蠕变、后效弹性变形和松弛三个方面5、岩石分为:稳定岩层、稳定性较好岩层、中等稳定岩层、稳定性较差岩层和不稳定岩层、5类。
6、围岩分为:非常稳定性围岩、稳定围岩、中等稳定围岩,不稳定围岩和极不稳定围岩5类。
7、原岩应力包括:自重应力和结构应力。
8、常见的结构体类型有块状结构、层状结构、碎裂结构和松散结构。
9、构造应力按其方向可分为压应力构造、拉应力构造和剪应力构造三种(2)1、爆破的分类:露天爆破、地下工程爆破、拆除爆破、特种爆破四种。
2、爆破现象的分类【根据爆破产生的原因和特点】物理爆炸(锅炉、轮胎爆炸)、化学爆炸(炸药爆炸)、核爆炸(原子弹、氢弹爆炸)3、炸药爆炸的三要素:(1)、反应的放热性。
(2)、化学反应速度快。
(3)、生成气体产物。
4、炸药化学变化的形成:(1)缓慢分解(2)、爆炸(3)燃烧.5、影响稳定爆炸的主要因素:(1)药卷直径(2)炸药密度(3)起爆冲能(4)其他原因。
6、炸药的敏感度包括:热敏感、机械感度、起爆冲能感度、静电感度.7、炸药性能参数:猛度、爆力、爆速、敏感度。
8、矿用炸药分类:煤矿许用炸药、岩石炸药、露天爆破使用炸药。
9、电雷管按用途分类:(1)煤矿非许用电雷管(有普通瞬发电雷管、秒延期和毫秒延期)。
(2)煤矿许用电雷管(有煤矿许用瞬发电雷管和煤矿许用毫秒电雷管)。
10、常用的起爆电源:、(1)照明电和动力电(2)、发爆器。
11、电爆网路的基本形式:有串联、并联、串并联、限少采用串并联12、钻眼机械按使用的动力不同分为:气动凿岩机、电动凿岩机、液压凿岩机和内燃凿岩机13、钻眼机件按破岩机理可分为:旋转式、冲击式和旋转冲击式.14、旋转凿岩机有:电动、气动和液压驱动三种{大量使用电动}15、旋转凿岩机按使用条件和推进方式分为:手持式煤电钻和支架式岩石电钻两种.。
一级建造师《矿业工程》复习题集(第4225篇)

2019年国家一级建造师《矿业工程》职业资格考前练习一、单选题1.立井井筒基岩施工可以不采用临时支护的施工作业方式的是( )。
A、短段掘砌平行作业B、混凝土支护作业C、长段掘砌单行作业D、混合作业>>>点击展开答案与解析【答案】:D【解析】:井筒施工时,一般情况下,为了确保工作的安全都需要进行临时支护,但若采用短段作业,因围岩暴露高度不大,暴露时间不长,在进行永久支护之前不会片帮,这时可不采用临时支护。
本题中给出的四个选项,短段掘砌平行作业,掘砌工作自上而下同时进行,砌壁是在多层吊盘上,掘进工作距离砌壁工作有一定高度,也问隔了一定的时间,掘进需要在掩护筒(或锚喷临时支护)保护下进行,因此,工作面需要进行临时支护;混凝土支护作业,不是井筒基岩施工作业方式,只是一个工序;长段掘砌单行作业,先掘进30~40m,然后停止掘进进行砌壁,中间间隔时间长,2.在平硐开拓方式中,为排水方便,平硐必须有( )的流水坡度。
A、2‰~4‰B、2‰~5‰C、3‰~4‰D、3‰~5‰>>>点击展开答案与解析【答案】:D【解析】:平硐开拓方式中,一般地下涌水由各采区巷道流入平硐水沟中,自行流出地面。
为排水方便,平硐必须有3‰~5‰的流水坡度。
3.砂浆中加入( )掺合料,可以起到节省水泥、增加和易性的作用。
A、粉煤灰B、胶结材料C、砂D、细石子>>>点击展开答案与解析【答案】:A【解析】:砂浆的胶结材料有水泥、石灰、石膏、水泥石灰混合物、水泥黏土混合物等。
砂浆中还可以加入粉煤灰掺合料,以节省水泥、增加和易性。
4.地面建筑防水层施工时宜采用( )水泥。
A、矿渣硅酸盐B、粉煤灰硅酸盐C、普通硅酸盐D、复合硅酸盐>>>点击展开答案与解析【答案】:C【解析】:防水层宜用普通硅酸盐水泥或硅酸盐水泥;采用矿渣硅酸盐水泥时应采取减小泌水性的措施。
5.下列对网络计划编制的要求中,正确的是( )。
2022年二建《矿业管理与实务》立井井筒施工67道(带答案解析)

二建矿业管理与实务第 1题:多项选择题(本题2分)立井井筒施工作业方式在选择时,应综合分析和考虑如下因素()。
A.井筒穿过岩层性质,涌水量的大小B.井筒直径和深度(基岩部分)C.可能采用的施工工艺及技术装备条件D.施工队伍的操作技术水平和施工管理水平E.施工地点和环境【正确答案】:ABCD第 2题:多项选择题(本题2分)在设计立井施工机械化作业线及其配套设备时应遵循的原则是()。
A.应根据工程的条件,施工队伍的素质和已具有的设备条件等因素,进行综合 考虑,最后选定配套类型B.各设备之间的能力要匹配,主要应保证提升能力与装岩能力、一次爆破矸石量 与装岩能力、地面排矸与提升能力、支护能力与掘进能力和辅助设备与掘砌能 力的匹配C.配套方式应超前于作业方式,以提高效率D.配套方式应与设备技术性能相适应,选用寿命长、性能可靠的设备E.配套方式应与施工队伍的素质相适应【正确答案】:ABDE第 3题:多项选择题(本题2分)目前常用立井施工机械化配套作业线包括有()。
A.人工设备机械化作业线B.综合设备机械化作业线C.普通设备机械化作业线D.高强设备机械化作业线E. 一般设备机械化作业线【正确答案】:BC第 4题:多项选择题(本题2分)下列有关综合设备机械化作业线配套方案的正确表述是()。
A.该作业线由伞钻和高效能抓岩机组成B.这种方案应用最广,并且取得了良好的经济技术效益C.该作业线可以满足千米以上井筒快速施工的要求D.该方案机械化程度高,设备使用方便E.它主要适应于井筒直径5~10m,井筒深度1000m的井筒施工【正确答案】:ABDE第 5题:多项选择题(本题2分)关于井筒预注浆工作,说法错误的是()。
A.含水层距地表较浅时,采用地面预注浆较为合适B.地面预注浆的钻孔一般布置在大于井筒掘进直径1~3m的圆周上C.当含水岩层埋藏较深时,采用井筒工作面预注浆是比较合适D.工作面预注浆的注浆孔间距取决于浆液在含水岩层中的扩散半径,一般为1. 5~3. 0mE.地面预注浆时,无论含水层厚薄,均可将含水岩层一次注完全深【正确答案】:DE第 6题:多项选择题(本题2分)井筒在施工时可能会出现涌水,关于工作面排水的正确说法是( )。
1G416030一建《矿业管理与实务》立井井筒基岩施工51道(带答案解析)

一建矿业管理与实务第 1题:单项选择题(本题1分)关于锚喷混凝土井壁的施工要求,说法正确的是()。
A:井筒的外半径尺寸应符合设计要求B:井筒内的锚尾外露尺寸应符合设计要求C:井筒的内半径尺寸应符合设计要求D:喷混凝土的数量应符合设计要求【正确答案】:C第 2题:单项选择题(本题1分)不属于砌筑式井壁的是()。
A:锚喷井壁B:料石井壁C:混凝土预制块井壁D:砖井壁【正确答案】:A第 3题:单项选择题(本题1分)在立井支护结构中,()已成为井壁的主要结构形式。
A:混凝土砌块B:砖砌体C:锚喷支护D:混凝土【正确答案】:D第 4题:单项选择题(本题1分)井内的安全梯应靠近()悬吊。
A:抓岩机B:吊桶C:伞钻D:井壁【正确答案】:D第 5题:单项选择题(本题1分)吊泵一般靠近井帮布置,吊泵与井壁之间的安全距离应保证()。
A:200mmB:300mmC:350mmD:400mm【正确答案】:B第 6题:单项选择题(本题1分)施工中,用井筒中的吊盘进行()的行为是错误的。
A:浇筑井壁的准备工作B:张紧稳绳C:上、下吊桶中的人员D:井筒装备的安装工作【正确答案】:C第 7题:单项选择题(本题1分)亭式井架有()个型号。
A:五B:四C:六D:七【正确答案】:C第 8题:单项选择题(本题1分)井壁施工要求的井壁的每平方米不平整度,以()最严格,不得大于10mm。
A:料石井壁B:浇筑混凝土井壁C:混凝土砌块井壁D:接茬部位【正确答案】:B第 9题:单项选择题(本题1分)井壁混凝土浇筑施工,振捣工作要求()进行。
A:分层、对称B:全厚一次、对称C:分层、沿一个方向D:全厚一次、沿一个方向【正确答案】:A【答案解析】:混凝土的浇筑,应分层对称进行,必须采用机械振捣。
这是为了保证振捣充分,要求采用机械振捣且分层进行,同时,为了保证浇筑平衡、振捣中不影响模板的初始安装位置,浇筑混凝土应对称进行,一个方向转圈或者一点出发、两个方向行进的方式都是不妥的。
修井工程复习题答案

修井工程复习题答案一、选择题1. 修井工程主要目的是()。
A. 提高油井产量B. 降低油井成本C. 修复油井故障D. 所有以上选项答案:D2. 修井作业中,下列哪项不是常见的修井工具?()A. 钻头B. 抽油杆C. 井下电视D. 井下泵答案:B3. 修井过程中,若遇到井下设备卡阻,以下哪项措施是不合适的?()A. 增加钻压B. 降低钻速C. 反向旋转D. 立即停止作业答案:D二、填空题4. 修井工程中,常用的打捞工具有________、________和________。
答案:打捞筒、打捞篮、打捞钩5. 修井作业中,________是用来检测井下情况的重要设备。
答案:井下电视三、简答题6. 简述修井工程中常见的井下故障类型及其处理方法。
答案:常见的井下故障类型包括井下设备卡阻、井壁坍塌、井下泄漏等。
处理方法包括:- 井下设备卡阻:使用打捞工具进行打捞,如打捞筒、打捞篮或打捞钩。
- 井壁坍塌:采用注浆加固井壁,或使用套管修复井壁。
- 井下泄漏:根据泄漏情况,可能需要更换井下密封件或进行压力控制。
四、论述题7. 论述修井工程在油田开发中的重要性及其对油田生产的影响。
答案:修井工程在油田开发中具有至关重要的作用。
它不仅能够修复油井故障,保障油田的持续生产,还能够通过优化井下结构,提高油井的产量和效率。
例如,通过更换井下设备或进行井下增产措施,可以显著提升油井的生产能力。
此外,修井工程还能够及时发现并处理潜在的安全隐患,降低油田生产的风险,确保油田作业的安全性。
因此,修井工程是油田开发不可或缺的一部分,对油田的长期稳定生产具有重要影响。
五、案例分析题8. 某油田在生产过程中发现油井A的产量突然下降,经过初步分析可能是井下设备出现了故障。
请根据修井工程的知识,提出可能的故障原因及相应的修井方案。
答案:油井A产量下降的可能故障原因包括:- 井下泵故障或磨损。
- 井下设备卡阻或损坏。
- 井下结蜡或结垢,影响油流。
矿山立井的井筒施工_2021年二建矿业考点及考点真题

矿山立井的井筒施工_2021年二建矿业考点及考点真题2021年二建矿业考点【矿山立井的井筒施工】及考点真题。
培训热线:, 。
2021年二建矿业考点【矿山立井的井筒施工】及考点真题【考点】矿山立井的井筒施工2021年二级建造师考试《矿业实务》真题第29题:关于矿山立井井筒施工采用吊桶提升的说法,正确的有()。
A.提升钢丝绳应有足够的安全系数B.吊桶与井壁之间应有足够的安全间隙C.吊桶与钢丝绳罐道之间应有可靠连接装置D.提升绞车应采用防爆控制装置E.吊桶提升物料时禁止乘人【答案】ABE【解析】立井采用吊桶提升时,应符合如下规定:(1)应采用不旋转提升钢丝绳,吊桶上方必须装保护伞;(2)在凿井初期,尚未装设罐道时,吊桶升降距离不得超过40m;凿井时吊盘下面不装罐道部分也不得超过40m;井筒深度超过100m时,悬挂吊盘用的钢丝绳不得兼作罐道使用;(3)吊桶边缘不得坐人,装有物料的吊桶不得乘人;(4)用自动翻转式吊桶升降人员时,必须有防止吊桶翻转的安全装置。
严禁用底卸式吊桶升降人员;(5)吊桶提升到地面时,人员必须从井口平台进出吊桶,并只准在吊桶停稳和井盖门关闭以后进出吊桶。
双吊桶提升时,井盖门不得同时打开。
由此可知,答案A、B、E正确。
xx:2021年全国二级建造师考试报名时间与入口汇总2021年二级建造师准考证打印时间打印入口汇总表历年二级建造师考试真题汇总2021年二级建造师考试培训专题:tg/ej/自主购买通道:user/register.jsp更多问题可【联系在线客服】,或拨打客服热线【, 】咨询。
修井工程-复习题2011

《修井工程》复习题考试题型:一、填空题(每空1分,共20分)二、判断题(每题1分,共15分)三、名词解释(每题4分,共20分)四、简答题(每题6分,共30分)五、综合题(15分)名词解释1、先期完井:采用先期完成法的井,必须钻井至油、气层顶部,然后下入生产套管,固井完成后,更换较小尺寸钻头再在生产套管内加深钻穿油、气层,完井后油气层部位直接与井眼连通。
(评分标准:答出先钻至油气层顶部,得2分;固井后再钻穿,得2分)判断题1、转盘只能带动钻具旋转,不能悬挂钻具。
( ╳ )简答题1、优质压井液应具备什么特点?(1) 与油、气层岩石及流体配伍;2分(2) 密度可调节,以便能平衡油、气层压力;1分(3) 在井下压力和温度下性能稳定;1分(4) 滤失量小;1分(5) 有一定粘度,具有携带固相颗粒的能力。
1分综合题分析套管损坏的原因、损坏的主要类型、以及机械整形的主要方法。
套管损坏原因—地质因素:(4分)(1)地层的非均质性(2)地层(油层)倾角(3)岩石性质(4)断层活动(5)地震活动(6)地壳活动(7)地面腐蚀套管损坏原因—工程因素:(4分)(1)套管材质问题(2)固井质量问题(3)完井质量(4)井位部署的问题(5)注水不平稳问题(6)注水井日常管理问题(7)套管损坏的类型套管损坏的主要类型:(4分)(1)径向凹陷变形型(2)套管腐蚀孔洞、破裂型(3)多点变形型(4)严重弯曲型(5)套管错断型(非坍塌型)(6)坍塌型套管错断机械整形的方法:(3分)(1)冲胀法(2)旋转碾压法(3)旋转震击法论述什么是洗井,常用的洗井方式与适用范围,并说明各种洗井方式之间的差别。
论述什么是洗井,常用的洗井方式与及各自的适用范围,并说明各种洗井方式之间的差别。
答:洗井是在地面向井筒内打入具有一定性质的洗井工作液,把井壁和油管上的结蜡、死油、铁锈、杂质等脏物混合到洗井工作液中带到地面的施工。
(5分)常用的洗井方式与适用范围有:正洗井:洗井工作液从油管打入,从油套环空返出。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
立井施工复习题 Prepared on 22 November 2020一、填空1、立井井筒按用途的不同可分为(主)井、(副)井、(风)井、(混合)井。
2、立井井筒自上而下由(井颈)、( 井身)、(井底 )三部分组成。
3、井筒装备按罐道结构不同分为(刚性)装备和(柔性)装备两种。
4、型钢组合罐道与罐道梁的连接方式主要有(螺栓)连接和(压板)连接。
5、罐梁与井壁的固定方式有(梁窝埋设)、(预埋件固定)和(锚杆固定)三种,目前广泛采用(锚杆固定)方式。
6、钢丝绳罐道绳的布置方式一般有(对角)、(三角)、(四角)和(单侧)等几种。
在深井中,国外还有设6根罐道绳的。
7、《煤矿安全规程》规定:坡度大于(45度)或作为矿井( 安全出口 )的立井,必须设置梯子间。
8、井壁的结构主要有以下几种类型,即(砌块)井壁、(整体浇注式)井壁、(锚喷)井壁、(装配式)井壁、(复合)井壁。
10、立井表土普通施工法有(井圈背板普通)施工法、(吊挂井壁)施工法和(板桩)法。
11、钻井法凿井的主要工艺过程有(井筒钻进)、(地面预制井壁)、(泥浆洗井护壁)、(下沉预制井壁)和(壁后注浆固井)等。
13、井段间的接缝质量直接影响井壁的整体性及防水性。
常用的接茬方法有(全断面斜口)接茬法和(窗口)接茬法。
15、根据掘进、砌壁和安装三大工序在时间和空间上组织方式的不同,立井井筒施工作业方式分为(掘,砌单行)作业,(掘,砌平行)作业,(掘,砌混合)作业和(掘,砌,安一次成井)等四种方式。
19、立井延深的正井延深法,按施工水平的位置不同,可分为(利用辅助水平)延深和(利用延深间)延深两种作业方式。
20、利用反井延深井筒,反井的施工方法可有(普通)反井施工法、(吊罐)反井施工法、(爬罐)反井施工法和反井(钻机钻进)施工法等。
21、立井延深的人工保护盘按结构形式可分为(水平)保护盘和(契形)保护盘两大类。
二、概念1、井底(也称井窝):是井底车场进出车水平(或箕斗装载水平)以下的井筒部分。
2、井底装备:指井底车场水平以下的固定梁、托罐梁、楔形罐道、制动钢绳或罐道钢绳的固定或定位装置、钢绳罐道的拉紧重锤等。
所有这些装备均应与水窝的水面保持或的距离。
3、副井:用作升降人员、材料、设备和提升矸石的井简称为副井。
4、表土:覆盖于基岩之上的第四纪冲积层和岩石风化带统称为表土。
5、稳定表土层:就是在井筒掘砌施工中井帮易于维护,用普通方法施工能够通过的表土层。
6、不稳定表土层:就是在井筒掘砌施工中井帮很难维护,用普通方法施工不能通过的表土层。
7、单位炸药消耗量:主要用爆破每立方米实体岩石所需的炸药量来表示8、装岩生产率:指单位时间装入吊桶的矸石量(松散体)。
9、井筒装备分次安装:这种作业方式是先在吊盘上,从井口向下安装全部罐道梁,梯子梁,平台,梯子和管路电缆卡子等,再由下向上在吊梁上安装罐道,最后由井底向上安装管路。
10、井筒装备一次安装:是利用多层吊盘从井底自下向上一次将井筒内的罐道梁、罐道、梯子间及管路全部装备安装完毕的作业方式。
11、掘、砌单行作业:井筒施工时,将井筒划分为若干段高,自上而下逐段施工。
在同一段高内,按照掘,砌先后交替顺序作业称为掘砌单行作业12、施工准备期:是指煤矿矿井建设,从完成了建设用地的征购工作,施工人员进场场内五通一平等施工准备工作之日起,至一个井筒正式开工之日止。
13、投产工期:从矿井第一个井筒开工之日起,至矿井按设计规定投产时所应完成的矿建工程、土建工程、设备安装工程、管线路敷设工程和联合试运转所需要的时间。
14、投产后工期:投产后按设计要求还有部分工程量,为完成这些工程量的工期,称为投产后达到设计生产能力工期。
15、矿井建设总工期:施工准备期、投产工期与投产后工期之和。
16、井巷过渡期:是指由井筒施工转入井底车场平巷施工的时期。
四、问答1、立井井筒设计的内容主要有哪些答:主要是合理选择断面布置形式和井筒装备,确定井筒净断面尺寸,支护结构和井壁厚度,编制井筒工程量和材料消耗量表,绘制井筒施工图等2、立井井筒断面设计包括哪些设计步骤答:(1)根据井筒的用途和所采用的提升设备,选择井筒装备的类型,确定井筒断面布置形式。
(2)根据经验数据,初步选定罐道梁型号、罐道截面尺寸或罐道绳的类型和直径,并按《煤矿安全规程》规定,确定间隙尺寸。
(3)根据提升间、梯子间、管路、电缆占用面积和罐道梁宽度、罐道厚度以及规定的间隙,用图解法或解析法求出井筒近似直径。
当井筒净直径小于时,按进级;大于时,一般以进级确定井筒直径。
(4)根据已确定的井简直径,验算罐道梁型号及罐道规格。
(5)根据验算后确定的井筒直径和罐道梁、罐道规格,重新作图核算,检查断面内的安全间隙,并作必要的调整。
(6)根据通风要求,核算井筒断面,如不能满足,则最后按通风要求确定井筒断面。
3、应如何确定不同类型井筒的方位角答:有提升设备时,井筒方位角与提升方位角相同,采用落地式提升机,提升方位角是指从北方向顺时针旋转至井筒到绞车房之间的提升中心线为止的夹角,多绳摩擦轮绞车井塔提升时,提升方位角是指从北方向顺时针旋转至与罐笼提升中心线的地面出车方向或箕斗提升中心线的卸载方向止的夹角。
无提升设备时,井筒方位角为从北方向起止通风机风道中心线止的夹角,无风道时为从北方向起止梯子间主梁中心线止的夹角。
4、为什么井颈要比井壁段的支护加厚答:井颈除受井口附近土层的侧压力,以及井口附近建筑物荷载所引起的侧压力外,有时因兼作提升井架和井塔的基础,还要承受井架或井塔的重量与提升冲击荷载。
5、壁座有什么功用通常设置在何位置答;壁座用以承托井颈和作用在井颈上的井架,设备等的部分或全部重力,还可用于悬挂向下掘进断的临时支架,封堵砌筑段的涌水,防止下部井壁围岩片帮垮落时向上扩展。
壁座应设在稳定性较好,涌水量小得岩层中。
6、简述反井法施工立井井筒的原理首先用反井钻机在井筒中央施工一个导孔,导孔穿透整个井井简直至与井筒下部巷道贯通,其次在井下巷道安装扩孔钻头,反井钻机上拉扩孔钻头,在两个水平之间形成一个扩大钻孔。
再次是采用钻爆法自上而下刷大中间钻孔至井筒设计掘进直径,矸石由中间钻孔溜到下水平,装运到地面,最后逐段或自下而上砌壁,完成井筒施工9、炮眼深度受哪些因素的影响①岩石性质②钻眼机具类型:当采用手持式凿岩机时,眼深一般以2 m左右为宜;若采用伞钻,能顺利钻凿~的深眼。
③爆破方式(深孔/浅孔):以大抓岩机与伞钻所组成的立井施工机械化作业线,必须采用深孔爆破。
④进度要求及循环组织形式:可根据进度要求及循环组织形式,来推算炮眼深度.11、立井掘进时采用哪几种抓岩机目前我国矿山立井井筒基岩施工主要采用NZQ2—0.11型抓岩机、长绳悬吊抓岩机(HS型)、中心回转式抓岩机(HZ 型)、环行轨道式抓岩机(HH型)和靠壁式抓岩机(HK型)。
煤矿立井施工主要采用长绳悬吊抓岩机和中心回转式抓岩机。
13、掘进提升系统应包括哪些组成部分有哪几种提升方式提升系统组成:凿井提升系统由提升容器、钩头联接装置、提升钢丝绳、天轮、提升机以及提升所必备的导向稳绳和滑架等组成。
凿井期间,提升容器以矸石吊桶为主,有时也采用底卸式下料吊桶和下料框等容器。
当转入车场和巷道施工时,提升容器则由吊桶改为凿井罐笼。
15、吊桶容积选择步骤(1)吊桶的一次提升循环时间T应小于或等于抓岩机装满一桶矸石的时间Tzh。
(2)计算抓岩机的装桶时间(3)计算吊桶容积(4)断面布置校核18、立井施工中有几种治水的方法选择治水方法应考虑的因素有哪些治水方法:常用的治水方法有注浆堵水、钻孔泄水、井内截水和机械排水等。
选择治水方法应考虑的因素:井筒涌水的治理方法,必须根据含水层的位置、厚度、涌水量大小、岩层裂隙及方向、井筒施工条件等因素来确定。
合理的井内治水方法应满足治水效果好,费用低,对井筒施工工期影响小,设备少,技术简单,安全可靠等要求19、注浆堵水方法有哪些分别适用于什么条件注浆堵水方法有以下几种:1、地面预注浆2、工作面预注浆3、井筒壁后注浆。
地面预注浆适用于含水层厚度较大,深度不超过500 m,或者虽然含水层不厚,但是层数较多而且间距较小;预计涌水量大于40 m3/h以及含水层有较大裂隙或溶洞,吸浆量较大的地层。
这种条件下,地面预注浆具有较好的技术经济效果。
工作面预注浆适用于含水层埋藏较深,层数较少,井筒较少,井筒涌水量大于40 m3/h,含水层具有垂直或倾斜的细小裂隙的条件。
井筒壁后注浆适用于井筒施工掘砌完成后,由于井壁质量差或地层压力过大等原因,往往造成井壁渗水或呈现小股涌水,使井筒涌水量超过6 m3/h,或有 m3/h以上的集中漏水孔时,需进行壁后注浆封水20、试述钻孔泄水的作用及其适用条件采用钻孔泄水这种方式可取消吊泵和腰泵房,简化井内凿井设备布置,利于井内涌水由钻孔自行泄走,为井筒顺利施工创造条件。
一般多用于改建矿井。
其适用条件井筒施工前,必须有巷道预先通往井筒底部,而且井底新水平已构成排水系统26、立井施工时的“二台三盘”有何功用答:三盘和二台分别指封口盘、固定盘、吊盘、天轮平台、倒矸台。
天轮平台位于凿井井架顶部,为框形平台结构,用于安置天轮梁。
倒矸台是用来翻卸矸石的工作平台。
封口盘是设置在井口地面上的工作平台,它是作为升降人员,设备,物料和装拆管路的工作平台,同时也是防止从井口向下掉落工具杂物,保护井上下工作人员安全的结构物。
固定盘是设置在井筒内邻近井口的第二个工作平台,主要用来保护井下安全施工,同时还用作测量和接长管路的工作平台。
吊盘用钢丝绳悬吊,为井筒内的主要工作平台,它主要用作浇筑井壁的工作平台,同时还用来保护井下安全施工,在未设置稳绳盘的情况下,吊盘还用来拉紧稳绳。
27、简述凿井设备布置的原则答:1)凿井设备布置,应兼顾矿井建设中凿井,开巷,井筒永久安装三个施工阶段充分利用凿井设备的可能性,尽量减少各时期的改装工程量2)井口凿井设备布置要与井内凿井布置协调一致,还要考虑与邻近的另一井筒的协调施工3)各种凿井设备和设施之间要保持一定安全距离,其值应符合《煤矿安全规程》和《井巷工程施工验收规范》规定4)设备布置要保证盘台结构合理,悬吊设备钢丝绳要与施工盘梁错开,且不影响卸矸和地面运输5)地面提绞布置,应使井架受力均衡,绞车房及其他临时建筑物要不妨碍永久建筑物的施工6)设备布置的重点是提升吊桶和抓岩设备的布置30、为什么要设置延深保护岩柱岩柱厚度与哪些因素有关答:保护岩柱的作用是,井筒延伸工作一般与上水平井筒内生产提升同时进行的,为保证延伸施工工作面的安全,防止生产提升容器或其他物品直接坠落至延伸工作面。
