杨家杖子开工报告
工程开工报告(共13篇)

工程开工报告(共13篇)篇1:工程开工报告一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。
在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。
本合同段护坡道不进行砌护,而采用植草防护。
挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。
对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。
对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。
二、工期计划路基防护工程总体目标:4月10日开工,5月31日完工。
三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。
使坡面防护层与坡面密帖结合。
从坡顶自上而下铺设种植土,种植土铺设要均匀。
种草施工,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。
(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。
施工时严格按照配合比进行施工。
网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。
所用水泥、砂、水等原材料及砂浆配合比经试验室检验确定,并报监理工程师批准。
b. 浆砌工程施工前,认真复核,构造物位置及几何尺寸,并标明砌筑线。
砌筑施工人员必须严格按照放线位置准确施工。
c. 浆砌工程全部采用坐浆法砌筑,坐浆饱满均匀。
灌缝砂浆用铁棒捣实。
开工报告内容范本

开工报告内容范本目录1. 项目概述 (2)1.1 项目名称 (3)1.2 项目地点 (3)1.3 项目建设内容 (4)1.4 项目业主及设计单位 (5)2. 施工方案 (5)2.1 施工组织计划 (7)2.2 主要工序及技术措施 (8)2.3 施工图纸 (9)2.4 关键工期及进度安排 (10)3. 安全生产 (11)3.1 安全生产责任制度 (12)3.2 安全生产措施 (14)3.3 安全生产预警及应急预案 (15)4. 招标投标及合同履约 (16)4.1 招标投标情况 (17)4.2 合同内容及约定 (18)4.3 合同执行情况 (20)5. 资源配置 (20)5.1 人员配置 (21)5.2 机械设备配置 (22)5.3 物资供应情况 (24)6. 环保措施 (25)6.1 环保措施方案 (26)6.2 环保监督及管理 (26)7. 风险控制 (28)7.1 风险点 (29)7.2 风险管控措施 (30)1. 项目概述本项目(或工程)名称为:(项目名称)。
项目位于:(项目地点)。
项目总投资额为:(总投资金额)。
本报告旨在对项目的开工情况进行详细说明,包括项目的背景、目标、范围、预期成果、计划进度、资源需求等。
项目背景:简要介绍项目的起因、目的和意义,以及项目的必要性和紧迫性。
项目目标:明确项目的主要目标和预期成果,包括经济效益、社会效益、环境效益等方面。
项目范围:明确项目的具体范围,包括涉及的领域、行业、业务内容等。
预期成果:描述项目完成后预期达到的具体成果和影响,如提高生产效率、降低成本、改善环境质量等。
计划进度:列出项目的实施计划和时间表,包括各个阶段的任务分解、工期安排等。
资源需求:说明项目实施过程中所需的人力、物力、财力等资源,以及如何合理配置和利用这些资源。
1.1 项目名称本开工报告所指项目为“XX建设项目”,项目位于XX省XX市XX区XX街道XX路XX号,项目占地面积约为XX平方米,建筑面积预计为XX平方米。

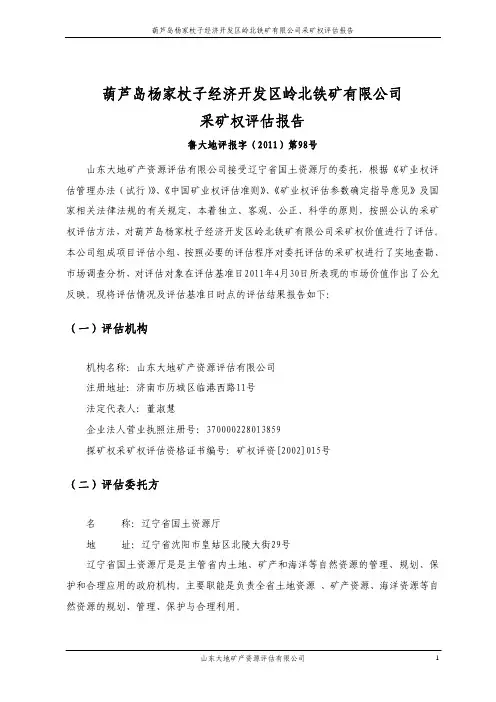

葫芦岛杨家杖子经济开发区岭北铁矿有限公司 采矿权评估报告

葫芦岛杨家杖子经济开发区岭北铁矿有限公司采矿权评估报告鲁大地评报字(2011)第98号山东大地矿产资源评估有限公司接受辽宁省国土资源厅的委托,根据《矿业权评估管理办法(试行)》、《中国矿业权评估准则》、《矿业权评估参数确定指导意见》及国家相关法律法规的有关规定,本着独立、客观、公正、科学的原则,按照公认的采矿权评估方法,对葫芦岛杨家杖子经济开发区岭北铁矿有限公司采矿权价值进行了评估。
本公司组成项目评估小组,按照必要的评估程序对委托评估的采矿权进行了实地查勘、市场调查分析,对评估对象在评估基准日2011年4月30日所表现的市场价值作出了公允反映。
现将评估情况及评估基准日时点的评估结果报告如下:(一)评估机构机构名称:山东大地矿产资源评估有限公司注册地址:济南市历城区临港西路11号法定代表人:董淑慧企业法人营业执照注册号:370000228013859探矿权采矿权评估资格证书编号:矿权评资[2002]015号(二)评估委托方名 称:辽宁省国土资源厅地 址:辽宁省沈阳市皇姑区北陵大街29号辽宁省国土资源厅是是主管省内土地、矿产和海洋等自然资源的管理、规划、保护和合理应用的政府机构。
主要职能是负责全省土地资源 、矿产资源、海洋资源等自然资源的规划、管理、保护与合理利用。
(三)矿业权人概况采矿权人:杨清臣矿山名称:葫芦岛杨家杖子经济开发区岭北铁矿有限公司经济类型:有限责任公司经营范围及方式:铁矿、钼、铅锌矿地下开采矿山地址:葫芦岛杨家杖子经济开发区大北岭。
(四)评估目的因辽宁省国土资源厅有偿出让葫芦岛杨家杖子经济开发区岭北铁矿有限公司采矿权,根据国家和省有关规定需进行采矿权评估,为使葫芦岛杨家杖子经济开发区岭北铁矿有限公司采矿权有一个公平合理的价格依据,本项目评估即是为实现上述目的,为报告使用者提供公平、合理的价值参考意见。
(五)评估对象和范围评估对象为葫芦岛杨家杖子经济开发区岭北铁矿有限公司公司采矿权。
工程开工报告范本

工程开工报告范本工程开工报告范本1根据房屋的设计、施工到使用到各个不同阶段的施工情况看,钢筋工程面临的问题是多个方面的。
同时,在施工、监理行为不断规范的过程中,对于钢筋工程质量的检查也变得更加严格。
施工单位在安排施工时需要对钢筋工程给予高度关注,现根据自身施工经验分析钢筋分项工程的施工质量注意事项。
__通过结合工程实践,阐述了钢筋质量注意事项及方法,为同行提供有价值的参考。
1.原材料的控制钢筋作为“双控”的材料,按国标《混凝土结构工程施工质量验收规范》(GB50204-)及黑龙江省地方标准《混凝土结构工程》(DB23/716-)的规定:“钢筋进场时,应按现行国家标准《钢筋混凝上热扎带肋钢筋》(GB1499)等的规定抽取试件作力学性能检验,其质量必须符合有关标准规定,当钢筋的品种、级别或规格需作变更时,应办理设计变更文件,因此钢筋原材料进场检查验收应们注意的几个方面:(1)钢筋进场时,应该将钢筋出厂质保资料即材质单原件(复印件应有原件保存单位公章)与钢筋炉批号铭牌相对照,看是否相符。
注意每一捆钢筋均应有铭牌,还要们意出厂质保资料上的数量是否人于进场数量,否则应不予进场,从而杜绝伪劣钢筋进场用上工程。
(2)钢筋进场后,取样员应及时在见证员的监督下按取样要求进行取样送检钢筋按同牌号、同一规格、同一炉号、同一批重量不大于60t 取组取样后应及时封存送有关检测单位进行力学性能检测,进口钢材及对材质单有疑义的,还要做化学分析检测待钢筋检测符合要求后方可使用,检测未有结果前小得使用。
2.钢筋的存放注意事项对于施工所采用的钢筋运到加工工地后,必须严格按分批,按同等级、牌号、直径、长度分别挂牌标识堆放,由已检、待检、检验合格与否区分,不得混淆。
存放钢筋场地要进行平整夯实,铺设一层碎石,并浇筑砼地坪(150厚),并设排水坡度,四周挖设排水沟,以利泄水。
堆放时,钢筋下面用红砖砌筑堆放台,离地且不宜少于20cm,防止钢筋锈蚀和污染。
工程开工报告

承包单位(章):
项目经理:
日 期:
审查意见:
项目监理机构:
总监理工程师:
日期:
单位(单项)工程
开
工
报
告
申报单位:
二0二0年六月十日
开 工 报 告
编号:
工程名称
建筑地点
建设单位
监理单位
施工单位
设计单位
建筑面积
层数
合同总价
开工日期
开
工
条
件
1、场地平整及“三通一平”已完成
2、地质报告及建筑物水准点、坐标点已确定
3、建筑安装施工图已设计、图纸会审已进行
4、施工组织设计已完成
5、施工管理人员及材料、机械设备已进场
6、施工合同已签订
7、施工现场质量管理检查记录已检查确认
8、质量、安全、技术管理制度已建立,组织机构已落实
审
批
单
位
建设单位
监理单位
施工单位
年月日
年月日
年月日工程开工ຫໍສະໝຸດ 审表工程名称:编号:
致:(监理单位)
我方承建的工程,已完成了以下各项工作,具备了开工条件,特此申请施工,请核查并签发开工指令。
附件:1、开工报告
葫芦岛 有序推进杨家杖子地质环境综治工程

葫芦岛有序推进杨家杖子地质环境综治工程
马占一
【期刊名称】《国土资源》
【年(卷),期】2012(000)008
【摘要】葫芦岛市杨家杖子经济开发区重点工程——地质环境综合治理工程正有序推进。
截至目前.土建和绿化两项工程正全力建设中,其中绿化工程已栽种苗木2500株。
年初开始施工的杨家杖子地质环境综合治理工程分为大北岭隧道以南的治理一区和大北岭隧道以北的治理二区。
位于大北岭隧道口葫六线公路旁的一区一段的绿化工程最早启动。
承担绿化工程的江苏山水建设集团公司于5月初栽种了榆叶梅2000株。
【总页数】1页(P62-62)
【作者】马占一
【作者单位】不详
【正文语种】中文
【中图分类】U453.6
【相关文献】
1.大学生创业园的营运模式选择与发展战略实务研究——以辽宁葫芦岛杨家杖子经济开发区为例 [J], 张世功
2.辽宁省葫芦岛市杨家杖子矿区矿山废弃地再利用规划与修复 [J], 王凌卉;程全国
3.管道路由比选在环境影响评价工作中的应用--以葫芦岛市杨家杖子开发区供水工程为例 [J], 刘绍霆
4.葫芦岛杨家杖子废弃钼尾矿库植被重建的研究 [J], 黄金东;董厚德;张绵;代岚;毛伟伟
5.基于层次分析法的矿区生态修复树种选择研究——以辽宁省葫芦岛市杨家杖子钼矿区为例 [J], 白如雪;杨立新;昝世明;范蠡
因版权原因,仅展示原文概要,查看原文内容请购买。
工程开工报告(优秀9篇)
工程开工报告(优秀9篇)工程开工报告篇一今年上级高度重视水土保持生态建设,20某某年追加中央财政资金1450万元,治理水土流失面积60km2。
按照水利部10月22日召开的全力推进国家水土保持追加投资工程建设任务这一目标,各项工作有序开展。
现将实施情况汇报如下:一、领导重视,部门协作,精心做好前期准备工作。
围()绕国家水土保持重点建设工程顺利实施,县委、县政府主要领导亲自过问,把项目实施当作我县重点建设工程来抓,先后召开有关部门主要领导参加的协调会议三次,并将项目实施急需解决的问题列入10月29日召开的县政府第20次常务会议专题研究,下发了县人民政府抄告单。
县政府主要领导亲自抓,分管领导具体抓,解决项目用地,规范招投标程序,简化资金拨付程序,加快工程进度等问题。
10月30日拨付30万元配套资金,用于项目实施前期各项准备工作。
二、理清思路,明确责任分工,着力打造我县水保治理的样板工程,创建特色小流域。
11月13日出台了《县水土保持委员会关于进一步加快县20某某年国家水土保持重点建设工程的通知》,明确时间节点,明确各小流域人员分工及职责,成立加快资金拨付组、简化工程项目招投标程序工作组、项目用地保障组等专业工作组。
严格督促检查,由县监察局、县督查室等部门组成督查组。
项目实施实行每周一报制,实行定期或不定期督查制度,实行奖惩制度。
项目实施采取集中连片,规模化,点面结合模式,实施坡面治理,经果林坡面水系工程,打造铁坑水库水土流失综合治理示范点、狐狸寨下水保林示范点、石子岌紫色页岩综合治理等示范点。
坚持与产业结构相结合,坚持与农村土坯房改造相结合,服务新农村建设。
重点发展油茶、茶叶、松脂等特色产业,调优经果林结构,每条小流域创建一至二个精品点。
三、工程按计划如期开工,工程进展良好。
20某某年项目区国家水土保持重点建设工程,实施了团建、石贝、芳田、大田四条小流域全面开工。
按照公示制、招投标制、合同制、监理制、产权确认制要求,工程已基本完成招投标程序。
工程开工报告
工程开工报告工程开工报告(通用15篇)随着社会一步步向前发展,越来越多的事务都会使用到报告,我们在写报告的时候要避免篇幅过长。
相信很多朋友都对写报告感到非常苦恼吧,下面是本店铺整理的工程开工报告,欢迎阅读,希望大家能够喜欢。
工程开工报告 1一、编制依据根据施工合同、设计图纸、技术规范以及当地实际条件编制。
二、工程概况项目位置:本分部工程位于国道218线。
三、施工前准备工作1、参与施工的技术员已熟悉了设计图纸及有关规范,掌握了施工工艺及方法。
设计图纸所给尺寸经审核无误。
已进行了施工测量和放样,水准点、导线点已复测并已加固保护,增设控制点均加设在高架塔的混凝土墩子上,测量成果资料已递交监理工程师批准。
施工现场及施工便道已放置好标志牌、警示牌,已安排洒水车进行洒水养护。
施工负责人及技术员、试验负责人及试验员、施工现场杂工、安全员等均已进场。
施工所用机械设备均已进场,设备现场待命,状况良好。
2、人员配备情况:技术总负责:施工负责人:试验负责人:试验员:质检负责人:安全员:合同计划负责人:施工人员:8人3、机械配备情况20kw发电机2台20m3自卸车5辆现代150轮式挖掘机1台4、开工前材料进场及试验情况;材料进场:木桩、三维土工网四、施工方案1、工程概括三维土工网垫植草灌是指利用活性植物并结合土工合成材料等工程材料,在坡面构建一个具有自身生长能力的防护系统,通过植物的生长对边坡进行加固的一门新技术。
根据边坡地形地貌、土质和区域气候的特点,在边坡表面覆盖一层土工合成材料并按一定的组合与间距种植多种植物。
通过植物的生长活动达到根系加筋、茎叶防冲蚀的目的,经过生态护坡技术处理,可在坡面形成茂密的植被覆盖,在表土层形成盘根错节的根系,有效抑制暴雨径流对边坡的侵蚀,增加土体的抗剪强度,减小孔隙水压力和土体自重力,从而大幅度提高边坡的稳定性和抗冲刷能力。
2、施工工艺流程及操作要点2.1施工操作要点2.1.1坡面整理与回填种植土整理坡面:清处坡面杂物,平整坡面,视边坡情况可在坡面人工开挖水平种植沟,开挖水平种植沟的目的是保水、保土,给植物生长形成一个好的局部生长环境。
葫芦岛市人民政府关于杨家杖子经济开发区棚户区改造项目国有土地
葫芦岛市人民政府关于杨家杖子经济开发区棚户区改造项目国有土地上房屋征收的决定【法规类别】房屋住宅建设【发文字号】葫政发[2016]33号【发布部门】葫芦岛市政府【发布日期】2016.09.06【实施日期】2016.09.06【时效性】现行有效【效力级别】XP10葫芦岛市人民政府关于杨家杖子经济开发区棚户区改造项目国有土地上房屋征收的决定(葫政发〔2016〕33号)根据《中华人民共和国土地管理法》、《国有土地上房屋征收与补偿条例》(国务院令第590号)的相关规定,葫芦岛市人民政府决定对杨家杖子经济开发区棚户区改造建设项目的房屋实施依法征收。
一、房屋征收项目名称杨家杖子经济开发区城市棚户区改造项目。
二、房屋征收范围(一)寺前棚改地块:东至地税局门前环城路,西至龙华寺,南至南山花园山脚下,北至黑鱼沟山岭;(二)教育园棚改地块:东至老杨线,西至百货路,南至莲花水泥厂住宅,北至葫六线;(三)百户棚改地块:东至交警大队,西至葫芦岛钼深加工厂道口,南至富儿沟山岭,北至葫六线。
三、房屋征收实施时间房屋征收实施时间为本决定公告之日起。
四、房屋征收部门葫芦岛市住房和城乡建设委员会。
五、房屋征收实施单位杨家杖子经济开发区管理委员会。
附件:葫芦岛市杨家杖子经济开发区棚户区房屋征收与补偿方案葫芦岛市人民政府2016年9月6日附件葫芦岛市杨家杖子经济开发区棚户区房屋征收与补偿方案为保障棚户区改造建设项目顺利进行,根据《国有土地上房屋征收与补偿条例》(国务院令第590号)等有关规定,结合杨家杖子经济开发区实际,经市政府研究决定制定本方案。
一、房屋征收项目名称杨家杖子经济开发区城市棚户区改造项目。
二、房屋征收范围(一)寺前棚改地块:东至地税局门前环城路,西至龙华寺,南至南山花园山脚下,北至黑鱼沟山岭;(二)教育园棚改地块:东至老杨线,西至百货路,南至莲花水泥厂住宅,北至葫六线;(三)百户棚改地块:东至交警大队,西至葫芦岛钼深加工厂道口,南至富儿沟山岭,北至葫六线。
开工报告书
开工报告书全文共四篇示例,供读者参考第一篇示例:开工报告书尊敬的各位领导、员工:我代表全体员工向各位领导汇报我单位这一阶段的工作情况,同时表达我们的决心和信心,再次感谢大家对我们工作的支持和关心。
一、工作总结在过去的一段时间里,我们团队在各位领导的正确指导下,积极开展各项工作,取得了一定成绩。
在生产方面,我们保持了稳定的生产节奏,产品质量得到了进一步提升,市场销售情况良好;在营销方面,我们开展了各种促销活动,吸引了更多的客户,销售额持续增长;在人力资源方面,我们加强了人员培训和团队建设,员工素质得到了提升,团队凝聚力增强。
二、存在问题在工作中,我们也面临着一些困难和问题。
首先是市场竞争激烈,客户需求变化快,我们需要不断调整产品结构,提高产品质量,以满足市场需求;其次是人才流动频繁,人力资源的稳定性有待提高,我们需要加强员工培训和激励机制,留住人才;最后是生产成本上涨,原材料价格波动较大,我们需要提高管理效率,降低成本,提高竞争力。
三、下一步工作计划为了更好地应对当前形势,我们制定了下一步的工作计划。
首先是加强产品研发,提高产品质量,开发新产品,拓展新市场;其次是加强人才培养,建立良好的企业文化,增强团队凝聚力,留住人才;最后是优化生产流程,提高生产效率,降低成本,提高盈利能力。
四、工作展望展望未来,我们充满信心。
我们相信,在各位领导的指导下,全体员工的共同努力下,我们一定可以取得更好的成绩,实现我们的目标和梦想。
让我们团结一心,共同进步,共创美好未来!谢谢!第二篇示例:开工报告书尊敬的领导、各位同事:大家好!今天,我们怀着激动的心情,正式开启新的工作征程。
在这个激动人心的时刻,我代表全体员工,向各位领导汇报我们的开工工作情况,并展望未来的发展方向。
我要感谢各位领导和同事多年来对公司工作的支持和信任。
正是在大家的共同努力下,我们的公司取得了卓越的成绩和发展。
作为新一年的开端,我们将继续传承优良的工作传统,创新工作方法,努力开创更加美好的明天。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
开工报告施工单位:葫芦岛市长顺公路工程有限公司监理单位:合同编号:项目名称葫芦岛市杨家杖子经济开发区玉麟街新建工程设计批复文号工程地点及桩号K0+000~K2+130.367 工程规模城市支路建议开工日期2009.12.1 计划完工日期2010.5.12施工监理单位项目负责人施工负责人技术负责人开工前准备工作情况:葫芦岛市杨家杖子经济开发区玉麟街新建工程(K0+000~K2+130.367),路基全长2130.367米,其中包含路基工程、路面工程、安全及附属设施工程、涵洞工程及排水工程。
在接到中标通知书后,我单位组建了本工程项目经理部,组织施工技术人员熟悉施工图纸,并对施工现场进行详细勘察,核定工程量如下:路基挖方145110立方米,填方26218立方米;路面沥青混凝土面层19597平方米;涵洞4道等。
目前我单位已经将施工队伍落实,施工机械准备就绪,施工能力满足要求,全面做好了施工的准备工作,申请开工,请批准。
(签章)承包人:年月日监理单位审核意见:(签章)监理工程师:年月日初审意见:(签章)审核人:年月日批复意见:(签章)审批人:年月日总监办:我单位自接到葫芦岛市杨家杖子经济开发区玉麟街新建工程项目的中标通知书后,马上根据工程的实际情况组织人员、机械上场。
具体情况如下:1、目前为止,已完成项目经理部和施工场地的场地平整及临建工作;2、项目经理部各职能部门、现场部分施工人员及机械设备已进入施工现场,其他施工队伍及设备随工程进度及要求将陆续进场,保证工程按进度计划顺利进行;3、本工程所需要的部分材料已经进场,能满足施工需求;4、为顺利的完成本项工程,我单位已编制了切合实际的施工组织设计及制定了以项目经理为首的比较完善的质量保证体系。
以上是我单位施工准备情况,现已具备开工条件,申请葫芦岛市杨家杖子经济开发区玉麟街新建工程项目工程开工。
特此申请!葫芦岛市长顺公路工程有限公司葫芦岛市杨家杖子经济开发区玉麟街新建工程项目经理部2009年11月28日目录1、项目组织机构及职责2、施工组织设计(附:进场人员、施工机械及进场材料统计表)3、质量保证体系4、各种进场材料试验报告单项目组织机构职责:项目经理职责1、贯彻执行国家、政府和业主的有关法律、法规和政策,执行企业的各项管理制度,接受本企业领导和上级有关部门检查、审计及本项目党支部组织和职工的监督。
执行项目承包合同中由项目经理履行的各项条款。
2、负责项目经理部全面工作,对施工进行全面、有效控制,加强施工现场管理,确保合同工期,实现安全、文明生产。
3、对项目的工程质量和安全生产是第一责任者,对项目经理部各部门及下属施工单位的工程质量负全面领导责任。
4、组织项目的施工生产,指挥生产经营,及时解决施工中出现的问题。
5、在项目施工过程中严格财经制度,加强财经管理,作好成本的核算和控制,进行合理的经济分配,正确处理国家、企业、集体、职工之间的利益关系。
6、负责项目管理基础工作和统计工作,收集整理各种信息资料,及时总结上报。
7、处理好与项目有关的外部关系,为施工生产创造良好的外部环境。
8、加强全体职工的思想政治、精神文明素质教育。
项目副经理职责1、在项目经理的领导下,负责项目的施工管理工作和工程质量管理工作。
2、贯彻执行国家、业主和工程所在地政府的有关法律、法规和政策,严格执行企业的各项规章制度,履行项目管理责任书。
3、协助项目经理执行项目承包合同中项目经理负责履行的各项条款。
4、协助项目经理处理有关的外部关系,为施工施工生产创造良好的外部环境。
5、协助项目经理加强施工现场管理工作,确保合同工期,实现安全,文明生产,努力提高经济效益。
6、认真落实标段自检体系,对工程质量进行监督、检查,对全部转序的工程质量负直接领导责任。
7、搞好廉政建设工作。
8、完成领导交办的其它工作。
项目总工程师职责1、在项目经理的领导下,负责本项目的工程技术管理和工程质量管理工作。
2、对本项目的工程质量管理负全面技术责任,做好图纸审核、技术交底工作,指导和培训各施工队伍的技术负责人有效的行使职责。
3、负责编制中长期质量规划,近期技术发展和技术改造、人员培训等计划,提出改进工程质量的目标和措施。
4、组织编制施工组织设计、施工工艺和作业指导书等技术文件。
5、领导并组织工程质检部正常运行质量体系。
6、分管安全质量监察(质量管理)、施工技术,并对各项技术组织措施的经济效益负责。
7、负责建立标段试验室,对标段的试验、测量结果负责。
8、完成领导交办的其它工作。
工程质检人员职责1、在项目领导班子的带领下,负责工程质检部的全面工作。
2、遵守国家公路工程建设方面的政策和法规,严格执行公司工程技术管理和工程质量管理的规章制度和标准。
3、组织有关人员对图纸、技术文件进行复核,了解设计意图,明确技术标准,确定适用的施工方法、规程、规范、标准等。
4、组织实施性施工组织设计和施工工艺的编制,负责本部门技术文件和资料的编制,发放和更改,制定相应的控制程序,并对下属施工单位的技术文件和资料的控制实施监督、检查。
指导施工单位按标准要求填写施工原始记录,并做好工程竣工资料的整理、归档工作。
5、参加技术和施工生产会议,参与制定及审查有关保证工程质量的措施。
6、随时掌握施工单位质量管理情况和工程管理情况,组织和制定改进质量管理工作及工程管理工作的具体措施。
7、负责办理工程设计变更事宜及工程合同的管理工作,对工程结算单签字认证,并对此检查签字负责。
8、完成领导交办的其它工作。
计划合同人员职责1、认真贯彻执行国家有关的法律、法规和上级的各项规章制度。
2、指导、协调全项目的统计工作,及时、全面、准确完成各项统计调查任务,及时准确上报工程统计报表和做好工程结算工作。
3、检查主要经济技术指标及计划完成情况,会同有关业务部门建立健全原始记录、统计台帐,负责统计报表、统计技术管理,收集管理各项统计资料。
4、按国家统计法规规定做好综合统计工作,达到全方位数字统一准确。
5、负责本级业务管理和业务培训工作,组织协调、帮助指导所属单位的计划统计工作。
6、及时完成领导交办的其它工作。
财务人员职责1、遵守国家的财政政策和法规,严格执行公司会计核算、财务管理的规章制度和标准。
2、负责编制、执行项目的财务收支计划,并组织实施。
检查、分析计划执行情况,如实反映财务状况。
3、进行成本费用预测、控制、监督和分析,做好成本费用管理的各项基础工作。
4、依法计算交纳国家税金,监督财务收支并向有关方面报送财务报告。
5、组织好资金循环过程,负责资金全过程管理,监督其合理使用。
6、完成领导交办的其它工作。
办公室人员职责1、遵守党和国家劳动人事、安全生产、行政管理的方针政策和法规,严格执行公司劳动人事、安全生产、行政管理的规章制度和标准。
2、编制项目劳动工资计划,并组织实施。
3、制定季度安全生产工作计划,并组织实施。
4、深入施工现场认真进行安全、劳动卫生、环境保护等方面的宣传及检查。
5、负责组织好职工培训和考核工作,对新进场职工进行厂规、厂纪和安全生产教育。
协助上级部门组织特种作业人员培训。
6、完成领导交办的其它工作。
材料设备人员职责1、执行项目经理关于主要材料统一供应的决定。
2、编制材料需用计划,汇总各施工单位物资申请计划,编制材料采购计划,及时处理点验、发料及转帐业务。
3、认真贯彻执行ISO9002质量体系标准,保证进场材料的质量。
4、负责编制设备的购置计划及设备购买、调配、处置工作。
5、协调使用部门安装、调试、使用和维护各种设备工作。
6、依据本项目的工程特点,编制施工设备的使用计划。
7、对施工设备的使用状态进行管理。
8、完成领导交办的其它工作。
测量人员职责1、在项目部总工的领导下,大力配合工程质检部做好全线的测量工作,包括施工生产的前期工作和施工过程中的测量工作。
2、为保证施工的顺利进行,保证测量的准确性,做好仪器设备的校正工作及周期检查,如实填写测量仪器的使用状态记录,对测量仪器精度负责。
3、清楚、完整地填写测量记录,对数据准确性负责。
4、负责仪器和工具的保养和保管,保证其处于良好状态。
5、完成领导交办的其它工作。
试验人员职责1、贯彻国家和部颁发的有关标准、规范和规定,根据需要制订相应细则。
2、对所属试验机构的业务进行检查和指导,解决工程试验中的咨询问题。
3、了解重点工程施工组织设计,制订试验工作实施计划,监督指导正确施工。
4、参加新工地施工调查,了解主要工程数量及主要原材料产地,指导工程材料的正确保管和使用。
5、参加工程质量检查和工程质量事故的调查处理。
6、负责召开试验工作会议,培训施工队伍专业试验、计量人员。
7、掌握各施工队伍试验工作情况,督促检查各种规章制度的执行。
工程队长职责工程队长是施工操作直接组织者和领导者,对施工质量负有直接责任。
1、对职工经常进行质量思想教育及安全思想教育,组织职工参加创优活动。
2、组织领导各班组严格按设计图纸、施工规范、操作规程、施工组织设计、技术措施进行施工,并经常检查督促。
3、严遵守施工程序,组织均衡生产,文明施工。
4、随时掌握工程进度和工程质量,认真贯彻各种技术措施。
主持工序交接检查和分项分部工程质量评定工作,并针对存在的质量通病,组织质量攻关。
5、对本队施工的工程质量负直接责任,对交付的工程承担直接责任。
施工班长职责1、对本班人员经常进行质量教育、安全教育。
2、认真贯彻落实质量管理制度和各项技术规定,组织好本班的自检、互检和工序之间的交接检查。
3、带领本班人员,严格按照设计图纸、技术交底和操作规程进行施工,对不符和质量的工序做到不接不交,待返工合格后在进行下一道工序。
班长对工序移交的质量负责。
4、把好材料的使用关,对不合格的材料有权拒绝使用。
5、参加分项工程质量检验评定工作。
操作工人工程质量职责1、熟悉图纸,认真按图纸放样施工,按技术交底和操作规程进行操作。
2、努力学习操作技术,自觉接受专业技术人员和质量检查人员的检查指导。
3、落实质量措施,对不合格的材料有权拒绝使用,对不符和质量要求的前道工序有权拒绝接虚,工序不符合质量要求负责返工重做。
施工组织设计施工单位:葫芦岛市长顺公路工程有限公司葫芦岛市杨家杖子经济开发区玉麟街新建工程项目经理部填报日期:2009年11月28日施工组织设计为圆满完成葫芦岛市杨家杖子经济开发区玉麟街新建工程,根据施工招标文件,在认真阅读和充分理解设计意图及对施工现场作详细调查的基础上,并结合我公司的施工经验,以信守合同、确保工期和质量、合理控制工程造价、优质高效文明施工为指导思想,编制本工程施工组织设计。
在编制过程中,我们立足于专业化、机械化、标准化施工,重点工序重点安排,特殊部位特殊考虑,并结合工期和工程实际进行统筹,尽量做到现场布置合理,方案切合实际,施工组织科学,以便为优质高效安全的完成该工程奠定基础。
