水平巷道施工方案
现代巷道支护施工方案

现代巷道支护施工方案一、工程概况与目标本工程位于XX矿区,巷道设计长度为XX米,宽度为XX米,高度为XX米。
考虑到巷道所处的地质环境及安全要求,我们制定了以下施工方案。
施工的主要目标是在确保安全的前提下,提高施工效率,保证巷道支护结构的稳定性和耐久性。
二、支护结构设计支护结构采用锚杆+喷射混凝土联合支护方式。
锚杆间距为XX 米,直径为XX毫米,长度为XX米。
喷射混凝土厚度为XX厘米,强度等级为C25。
支护结构的设计需满足国家及行业相关标准和规范。
三、支护材料选择锚杆采用高强度螺纹钢制成,确保其具有良好的抗拉性能。
喷射混凝土使用优质水泥、骨料和添加剂,保证混凝土的质量。
所有材料需经过严格检验,确保其符合设计要求。
四、施工工艺流程施工前准备:包括现场勘查、材料准备、设备调试等。
巷道开挖:按照设计要求进行巷道开挖,确保巷道尺寸准确。
锚杆安装:在巷道开挖完成后,按照设计间距和深度进行锚杆安装。
喷射混凝土施工:在锚杆安装完成后,进行喷射混凝土施工,确保混凝土均匀覆盖在巷道表面。
养护与检测:施工完成后进行养护,定期进行质量检测,确保支护结构达到设计要求。
五、安全技术措施施工现场设置安全警示标志,确保施工人员和设备安全。
定期对施工人员进行安全教育和培训,提高安全意识。
施工现场配备专职安全员,负责现场安全管理和应急处置。
六、质量监控与验收施工过程中进行质量监控,确保施工质量符合设计要求。
施工完成后进行验收,验收合格后方可进行下一道工序。
定期对支护结构进行检测和维护,确保其长期稳定性和安全性。
七、应急预案与处置针对可能出现的突发情况(如巷道坍塌、涌水等),制定应急预案。
配备应急设备和人员,确保在突发情况发生时能够及时响应和处理。
定期进行应急演练和培训,提高应急处置能力。
八、环境保护与治理施工过程中严格遵守环保法规和标准,减少对环境的影响。
对施工现场进行定期清理和整理,保持环境整洁。
对产生的废弃物进行分类处理和回收利用,减少资源浪费和环境污染。
一水平回风大巷措施(修改后)

黄玉川煤矿一水平回风大巷施工作业规程第一章概况第一节概述一、巷道名称、位置及相邻关系本面所掘巷道为黄玉川煤矿一水平回风大巷,井下位于4煤辅运大巷东部,往东于一水平东翼回风大巷、一水平东翼辅运大巷、一水平东翼胶运大巷呈90度布置,往西于一水平总回风大巷呈90度布置。
二、巷道用途主要作为一水平回风大巷使用。
三、巷道性质本巷道为沿4号煤顶板掘进的回风巷道。
四、设计施工长度巷道设计长度910.463m(建设单位提供数据)五、巷道平面布置(见附巷道平面图)第二节编制依据本规程根据:《煤炭安全规程》神华亿利能源有限责任公司黄玉川煤矿工程管理部2008年12月13日提供的一水平回风大巷平、断面图《煤矿井巷质量验收标准》(99版)《EBZ160TY掘进机使用说明书》编制而成。
第二章地面位置及地质情况第一节地面相对位置黄玉川煤矿位于内蒙古鄂尔多斯市准格尔矿区西南部,距薛家湾约25km,井田面积42.64km2,地质资源量15.03 亿吨,地质资源量15.03 亿吨,设计年生产能力1000 万吨。
所施工的一水平回风大巷,地面相对位置位于黄玉川煤矿工业广场内。
处在煤矿建设初期,巷道施工对地面建筑不会有影响。
第二节地质概况一、地质概况:根据一水平总回风大巷施工的围岩情况观察,本巷道沿顶板施工,巷道坡度在3-5度。
根据一水平总回风大巷施工中揭露的4#煤层观察,该煤层厚度约为4m,中夹500~800mm不等的矸石。
二、瓦斯、煤尘和煤的自然倾向:本矿为低瓦斯矿井,在施工过程中曾实测该水平瓦斯浓度为0.02~0.03%,技术交底资料显示,煤层爆炸指数为33%~47%,具有爆炸性,随着掘进巷道的延伸,应随时注意检测瓦斯浓度,加强通风工作。
第三章巷道布置及支护说明第一节巷道布置本掘进工作面位于一水平回风大巷北段,正巷长910.463m,巷道均为矩形断面,巷道掘进宽度5500mm,净宽5300mm,掘进高度3600mm,净高3350mm,掘进面积19.8m2,净面积17.76m2。
进风井-450m水平进风石门作业规程

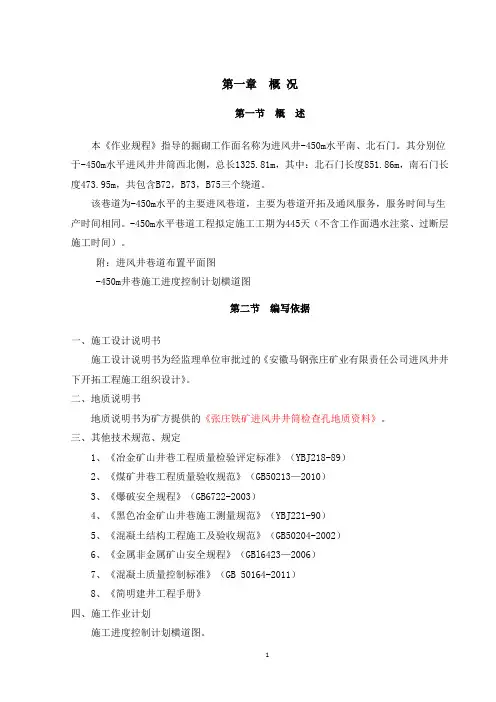

第一章概况第一节概述本《作业规程》指导的掘砌工作面名称为进风井-450m水平南、北石门。
其分别位于-450m水平进风井井筒西北侧,总长1325.81m,其中:北石门长度851.86m,南石门长度473.95m,共包含B72,B73,B75三个绕道。
该巷道为-450m水平的主要进风巷道,主要为巷道开拓及通风服务,服务时间与生产时间相同。
-450m水平巷道工程拟定施工工期为445天(不含工作面遇水注浆、过断层施工时间)。
附:进风井巷道布置平面图-450m井巷施工进度控制计划横道图第二节编写依据一、施工设计说明书施工设计说明书为经监理单位审批过的《安徽马钢张庄矿业有限责任公司进风井井下开拓工程施工组织设计》。
二、地质说明书地质说明书为矿方提供的《张庄铁矿进风井井筒检查孔地质资料》。
三、其他技术规范、规定1、《冶金矿山井巷工程质量检验评定标准》(YBJ218-89)2、《煤矿井巷工程质量验收规范》(GB50213—2010)3、《爆破安全规程》(GB6722-2003)4、《黑色冶金矿山井巷施工测量规范》(YBJ221-90)5、《混凝土结构工程施工及验收规范》(GB50204-2002)6、《金属非金属矿山安全规程》(GBl6423—2006)7、《混凝土质量控制标准》(GB 50164-2011)8、《简明建井工程手册》四、施工作业计划施工进度控制计划横道图。
第二章工程及水文地质情况第一节工程地质情况待施工的巷道主要位于本矿进风井井筒西北方向,地面为农田及附属设施,无大的池塘及水库等水系存在。
据甲方提供地质资料及一期施工时揭露的岩石显示:-450m巷道岩石主要为黑云石英片岩,南北走向,倾角15°~30°。
灰黑色,鳞片变晶结构,片状构造,矿物成分以黑云母、石英为主、少量斜长石、节理和裂隙不发育,完整程度为较完整,坚硬程度为较硬岩,局部岩层之间夹杂有石英岩脉。
进风井位于张庄铁矿矿床东侧,为周集~吴集隐伏单斜的北段,未发现活动断裂。

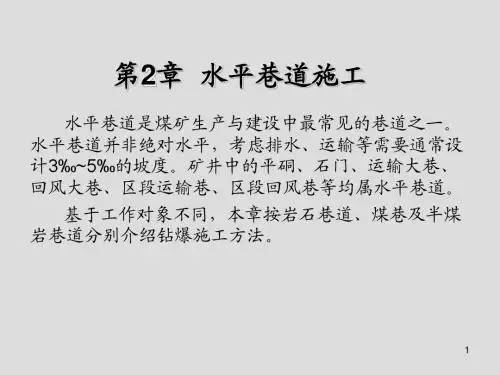

煤矿专业基础知识第2章 水平巷道施工

2
(1)冲击式风动凿岩机 1)常用风动凿岩机 2)破岩原理 3)提高凿岩效率的主要措施 (2)冲击式电动凿岩机 电动凿岩机是以电作动力,用于煤矿井下电动机为 矿用隔爆水冷式。为了把电动机的回转运动转换为往复 冲击运动,常采用的结构形式有偏心块式与活塞压气式 两种。
3
图3.2.1 冲击破岩原理
4
(3)液压凿岩机 液压凿岩机是以高压油为动力,所有运动部件都浸 在油液中工作,润滑条件好;钻速高,一般可比风动凿 岩机钻速提高 2 倍多,没有排气,消除了排气噪声,消 除了水雾油雾,工作环境得到改善,它可以钻较深和直 径较大的炮眼。 (4)支架式岩石电钻 岩石电钻由于电机容量大,质量大,钻进时需要很 大的轴推力,故必须有自动推进与支撑设备。 1)破岩原理 2)影响旋转式钻眼速度的因素
11
图3.2.6 单斜眼掏槽炮眼布置图
12
图3.2.7 扇形掏槽炮眼布置图
13
图3.2.8 锥形掏槽炮眼布置图 (a)三眼锥形掏槽 (b)四眼锥形掏槽
14
图3.2.9 楔形掏槽炮眼布置图 (a)垂直楔形掏槽 (b)水平楔形掏槽
15
图3.2.10 直线掏槽法炮眼布置图 1、2、3—装药眼; a、b—空眼①直线掏槽
24
2)炮眼直径的确定 3)周边眼间距的确定 4)炮眼数目的确定
5)炮眼深度的确定
25
(5)爆破图表的绘制 爆破图表是在正确决定各种爆破参数的基础上,编 制出来的指导和检查钻眼爆破工作的技术文件。其作用 一方面是指导生产实践,另一方面是为规范员工的操作 行为。实践中,爆破图表的各项参数随着井下生产实际 的变化在不断地探索和调整之中,在不断地完善和优化 之中。爆破参数性的合理性和经济性只有“更优”,没 有“最优”。爆破图表的编制包括绘制巷道掘进炮眼布 置图和编写爆破说明书两部分的内容。下面就以南方某 矿运输大巷掘进施工的爆破图表绘制介绍如下。
煤矿井巷工程施工方案

一、工程概况本项目为XX煤矿井巷工程,主要包括矿井主井、副井、风井的井筒施工、水平巷道开拓、采区巷道掘进等。
工程地点位于XX地区,地质条件复杂,施工难度较大。
二、施工目标1. 确保施工安全和质量,按照国家相关法律法规和行业标准进行施工。
2. 按时完成施工任务,确保矿井生产顺利进行。
3. 优化施工方案,提高施工效率,降低施工成本。
三、施工方法1. 井筒施工(1)采用机械化施工,采用大直径钻头、大型钻机进行钻探,提高施工效率。
(2)井筒支护采用锚杆、钢筋网、喷射混凝土联合支护,确保井筒稳定。
(3)井筒排水采用深井潜水泵,保证井筒施工过程中水位的控制。
2. 水平巷道开拓(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
3. 采区巷道掘进(1)采用综掘机进行掘进,提高施工效率。
(2)巷道支护采用锚杆、钢筋网、喷射混凝土联合支护,确保巷道稳定。
(3)巷道排水采用排水沟、潜水泵等设施,保证巷道排水畅通。
四、施工组织与管理1. 施工队伍组织(1)成立项目施工领导小组,负责工程的整体协调和指挥。
(2)设立工程技术部、安全质量部、物资供应部、人力资源部等部门,负责具体施工管理工作。
2. 施工进度管理(1)制定详细的施工进度计划,明确各阶段施工任务和时间节点。
(2)加强施工进度监控,确保工程按计划推进。
3. 施工质量管理(1)严格执行国家相关法律法规和行业标准,确保施工质量。
(2)加强施工过程中的质量检查,发现问题及时整改。
(3)建立质量管理体系,对施工过程进行全过程质量控制。
4. 施工安全管理(1)加强施工人员的安全教育培训,提高安全意识。
(2)严格执行安全操作规程,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
五、环境保护与文明施工1. 严格执行国家环境保护政策,降低施工对环境的影响。
二水平胶带大巷440米处通过断层构造施工方案

二水平胶带大巷440米处通过断层构造施工方案二水平胶带大巷在掘进到440米贯通1109运输顺槽后,遇到断层构造。
计划按设计坡度掘进岩巷穿入煤层。
为安全通过该构造带,制定施工方案如下。
一、断层构造的现状1、根据贯通后观察到1109运输顺槽对应处的断层出露情况分析:断层构造走向方位40°,落差2.5米,煤层判定下降。
2、断层构造处顶板为小青顶泥岩层,断层面咬合处岩层松软,煤层上盘会下降底部。
3、断层处顶部岩层已有部分风化、出现脱落现象,应及时锚杆与锚索支护,并考虑架棚补强支护。
二、通过构造带施工方案(一)方案对比1、由于该巷道设计为胶带大巷,坡度要求在8°以内为宜。
所以,计划按近水平巷掘进。
2、在遇见断层后,考虑按-5°、-6°、-7°三种倾角全岩掘进,直至见到正常煤层。
坡度与长度计算方法如下:(1)按断层落差2.5米,坡度-5°,用三角函数计算掘进全岩长度x:∵x 5.25sin =︒∴m x 285sin 5.2=︒÷=(2)按断层落差2.5米,坡度-6°,用三角函数计算全岩掘进长度x:∵x 5.26sin =︒∴m x 246sin 5.2=︒÷=(3)按断层落差2.5米,坡度-7°,用三角函数计算全岩掘进长度x:∵x 5.27sin =︒∴m x 207sin 5.2=︒÷=根据上述计算对比,选择-5°倾角时,岩石巷道距离太长;选择-6°倾角时,巷道坡度较长;选择-7°倾角时,掘进距离较短,但考虑坡度较陡。
所以,按倾角-6°,全岩巷道长24米掘进为宜。
(二)工期预算:1、掘进岩巷时,按“三八制”作业,每班3个循环,循环进尺0.8米,即每班进尺2.4米,日进尺4.8米计算工期。
2、工期预算:岩巷全长24米÷日进尺4.8米=5天,即构造带岩巷通过需5天时间。
巷道辅助工作施工工艺

巷道辅助工作第一部分:水平及倾斜巷道的运输提升一、倾斜巷道的临时提升,应符合下列规定:1、倾斜巷道宜采用箕斗提升,大于30°的斜井不宜采用矿车提升2、矿车提升,应设保险绳或保险链;3、连接装置和其它有关部分按极限强度计算的安全系数,必须符合下列要求:A 专为升降人员或升降人员和物料的提升装置的连接装置和其它有关部分,以及运送人员车辆的每一个连接器、钩环和保险链的安全系数,均不得小于13;B 专为升降物料的提升装置的连接装置和其它有关部分的安全系数,不得小于10;C 矿车与矿车的连接钩环、插销的安全系数,均不得小于6。
4、在倾斜巷道的上端必须有可靠的过卷装置,过卷距离应根据巷道的倾角、设计载荷、最大提升速度或实际制动力计算确定,并应有1.5倍的备用系数。
二、斜井的提升设备,应符合下列要求:1、提升加速度和减速度不得超过0.5m/;2、提升的最大速度应按表9.3.3规定执行。
斜井提升最大速度表9.3.3第二部分通风一、掘进工作面需要风量的计算,应符合下列规定:1、放炮后15min内能把工作面的炮烟排出;2、风速不得小于0.15m/s;3、混合式通风系统的压入式扇风机,必须在炮烟全部排出工作面后方可停止运转。
二、地面临时扇风机房的设置,应符合下列要求:1、应避开永久扇风机房及风道的位置;2、扇风机房宜靠近井口,风道应弯道少,过渡段应圆滑,风道内最大风速不得超过15m/s;3、扇风机和电动机周围的通道不应小于1.5m;4、离心式扇风机应设起动闸门。
三、地面临时扇风机的出入口,应符合下列规定:1、压入式通风的入风口应位于空气洁净处,离地面的高度不得低于1.5m;2、抽出式通风的出风口,宜位于该地区主导风向的下方,离地面的高度不得低于0.5m;3、沼气矿井抽出式扇风机的扩散器与入风井的距离,不应小于30m。
四、多台扇风机并联或串联运行,应采用同型号的扇风机。
五、井下工作面的通风,应符合下列规定:1、采用混合式通风时,压入式扇风机的出风口距抽出式扇风机的入风口,不得小于15m;2、采用风筒接力通风时,扇风机间的距离,应根据扇风机的特性曲线和风筒阻力确定;接力通风的风筒直径不得小于400mm,每节风筒直径应一致,在扇风机吸入口一端应设置不短于10m的硬质风筒;3、压入式扇风机和启动装置,必须安装在进风巷道中,距回风口不得小于10m;4、扇风机与工作面的电气设备,应采用风、电闭锁装置。
【井巷工程课件】第五章 水平岩石巷道施工

5. 立爪式装载机
——连续式 连续式
LZL-120履带式立爪装载机是一种连续生产的高效率装载设备。主要用于铁路、 履带式立爪装载机是一种连续生产的高效率装载设备。主要用于铁路、 履带式立爪装载机是一种连续生产的高效率装载设备 水利和国防等地下工程中经爆破后松散石料的装载作业。 水利和国防等地下工程中经爆破后松散石料的装载作业。 本机工作机构采用独特的仿人手臂的立爪来扒取石料, 本机工作机构采用独特的仿人手臂的立爪来扒取石料,并通过自身的刮扳运 输机构进行转载。从尾部卸入双向自卸汽车或其它运输设备中去。 输机构进行转载。从尾部卸入双向自卸汽车或其它运输设备中去。 本机采用液压马达驱动的履带行走机构,结构紧凑、机动灵活, 本机采用液压马达驱动的履带行走机构,结构紧凑、机动灵活,可全断面装载 作业、不留死角、无需大量人工辅助清底,在潮湿积水的巷道里亦能正常工作。 作业、不留死角、无需大量人工辅助清底,在潮湿积水的巷道里亦能正常工作。 本机具有良好的工作环境、工作部位装有喷水装置、粉尘危害小, 本机具有良好的工作环境、工作部位装有喷水装置、粉尘危害小,司机坐在驾 驶棚内操作安全、舒适。 驶棚内操作安全、舒适。
15
6. 蟹爪立爪式装载机——连续式 连续式
16
17
18
19
二. 装岩机的选择
实际条件:断面大小、现有或现买、 ① 实际条件:断面大小、现有或现买、价格 操作水平:难易程度、可靠性、 ② 操作水平:难易程度、可靠性、维修保养条件 ③装载机:装载宽度和生产率、效率、适用性及配套设备 装载机:装载宽度和生产率、效率、
要求巷道较高, 要求巷道较高, 扬起粉尘较多, 扬起粉尘较多, 生产能力低和 必须在轨道上 行驶, 行驶,装载宽 度受到限制
北京杨坨四队1977年9月在 年 月在 月在s=7.68m2,f=6~8的粉砂岩中掘进时,使用 的粉砂岩中掘进时, 北京杨坨四队 的粉砂岩中掘进时 使用1 型装岩机、 台H-600型装岩机、固定车场、人工调车、月进尺 - 型装岩机 固定车场、人工调车、月进尺315.8m; ; 新晃汞矿1973年3月在 年 月在 月在s=6m2 , f=8~12的白云岩中掘进时,使用 台H- 的白云岩中掘进时, 新晃汞矿 的白云岩中掘进时 使用1台 - I型装岩机、胶带转载机、人工调车、月进尺 型装岩机、 型装岩机 胶带转载机、人工调车、月进尺707.3m; ;
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水平巷道施工方案
一、巷道概述
矿井水平岩石巷道单位工程主要有+525m水平总回风大巷和+450m水平运输大巷。
布置于煤系地层砂岩中,沿煤层走向掘进。
巷道特征见下表:
井巷特征表
二、施工方法
采用钻眼爆破法施工,光面爆破配备YT-28D风钻,六角钻杆,Φ32mm,钻头打眼,二级煤矿许用乳化炸药,毫秒延期雷管,MFB-100型发爆器爆破,P-15B耙斗装岩机及1T固定式矿车装矸,5T蓄电池机车运矸。
掘进工作面设备配备见下表:
工作面设备配备表
三、施工方法与工艺:
(一)采用YT-28D型凿岩机,2.0m六角空心钻杆打眼。
必须按炮眼布置图确定的眼位、方向、深度和角度进行钻眼,坚持湿式凿岩,钻眼前应将巷道的中线和腰线延伸到掘进面,然后以中腰线为基准,首先打好第一个正顶眼,并插入长炮棍,作为其它炮眼钻进时的定向标志。
同时,要根据钎子的长度,掌握好钻进深度,使各眼眼底落在同一平面上。
(二)爆破作业:
1、爆破条件
2、炮眼布置见附图1.
3、爆破说明书(见下表)
4、预期爆破效果
5、钻眼爆破有关规定:
钻眼前要检查围岩稳定情况,处理掉悬围岩石后,方可钻眼。
②要严格炮眼布置图施工,保证钻眼、装药、联线放炮等工序的质量,并根据岩层实际情况,及时调整爆破图表、提高爆破效果,确保巷道效果成型。
③装药前应用压风净炮眼,然后按爆破图表要求装药。
用水泡泥和黄泥进行充填捣实。
④放炮前工作面所有设备要掩护好,人员撤离到120m 外安全地点躲避。
⑤联线方式串联,将每个雷管的脚线连在一起并检查有无漏联,无误后方与母线连接起爆使用MFB-100型发爆器。
(三)装运岩方式:
1、装运岩作业线由P-15B装岩机--MGC1.1-6A固定式矿车--CTY516G型蓄电池机车组成。
如下图:
2、调车方式:采用翻框式调车器进行调车。
翻框式调车器结构如图所示。
使用时,将固定盘平放在巷道的一侧,活动盘放在轨道上。
调来的空车先推测活动盘的滑车板上,再连同滑车板一起横向推到固定盘上,然后翻起活动盘让轨道待工作面重车推出之后,重新放下活动盘,再将空车和滑板推到活动盘上,即可把空车推下调车器到工作面装岩。
3、装运岩注意事项
①耙斗装岩机距工作面不超过20m,耙角55°为宜。
②尾轮用固定楔固定,安装安牢固。
③扒斗运行速度:装岩时运行速度1m/s为宜,往返
速度可稍大一些。
(四)施工辅助生产系统安排
1、通风:采用FBD№5/5.5kw局部通风机,Ф400mm 双抗风筒压入式通风。
2、排水:掘进中应将将水沟掘出。
永久水沟滞后工作面50m左右,用砼浇砌,断面400×400mm坡度与巷道坡度一致。
3、施工测量:施工中应在工作面后方10-20m用木桩标定中、腰线每班开钻前,应用矿灯照射或水平胶管将中、腰线延伸至掘进面,作为布置炮眼的依据。
4、在掘进施工中要按规定安装低浓度瓦斯传感器1台,粉尘传感器1台,风筒传感器1台,馈电传感器1台,断电器1台。
