成品保护作业指导书样本

合集下载

成品保护作业指引

成品保护作业指引

成品保护作业指引编制日期审核日期批准日期修订记录1流程概况2流程图无3职责3.1项目公司工程部3.1.1负责成品保护工作的贯彻落实。

3.1.2负责在招标文件及合同中明确成品保护的责任范围,以及成品保护的标准。

明确承包报价中包含的成品保护费用。

3.1.3负责监督监理对施工单位提交的成品保护方案和样板的审核工作。

在监理未能有效执行审核工作的前提下,负有按合同条款要求施工单位提交符合合同相关条款要求的成品保护方案和样板的监督职责。

3.1.4监督监理组织甲方分包的成品保护在不同阶段的移交给总包管理的工作。

3.1.5负责处理成品保护工作中产生的纠纷。

3.2评标小组3.2.1负责在评标过程中认真评审投标文件中有关成品保护的措施和提交的成品保护样板是否完善、合理、符合招标要求。

3.3总包单位3.3.1负责承包范围内的工程成品保护责任。

3.3.2工程专项验收后,负责接收承包范围外的专项工程成品,并同时负有接收后的成品保护责任。

3.3.3进场前,应根据合同约定,负责向监理和项目公司工程部提交详细的分阶段成品保护实施方案和各种成品保护样板。

成品保护方案必须包含合同相关条款规定的以下三个方面内容:1)总包范围内工序及相关专业交叉施工的成品保护;2)工作面交接给承包范围外专业施工单位的成品保护;3)承包范围外专业施工单位的成品由总包接收管理后的成品保护。

3.3.4安排专人进行成品保护。

3.3.5工程专项验收后与竣工移交物业前,出现的成品损坏或半成品以及功能破坏的修复责任,由总包单位负责。

3.4分包单位3.4.1负责承包范围内的工程成品保护责任。

3.4.2进场前,应根据合同约定,向监理和项目公司工程部提交成品保护实施方案和各种成品保护样板。

成品保护方案必须包含合同相关条款规定的以下三个方面内容:1)承包范围内工序及交叉施工的成品保护;2)工作面交接给承包范围外的施工单位的成品保护;3)承包范围外施工单位的成品由本单位接收管理后的成品保护。

成品保护作业指引

成品保护作业指引

成品保护作业指引编制日期审核日期批准日期一、作业指引目的规范项目成品保护制度及成品保护措施。

二、适用范围适用于公司所有开发项目。

三、职责3.1工程部3.1.1.负责现场成品保护职能;3.1.2.监督施工单位/供应商成品保护。

四、关键活动描述4.1成品保护管理规定:成品保护是每家现场施工单位的责任,总包及各分包单位均有义务保护自己和其他单位的产品。

4.1.1可靠的必要防护:1)生产安装单位必须对成品进行包裹、覆盖等可靠的必要防护。

2)各家单位均应按本体系文件第二部分的推荐做法和第三部分的检查要求采取保护措施。

即使在本体系中没有明确要求的,生产安装单位仍应采取合适的成品保护措施。

3)生产安装单位在保护实施中存在不符合要求现象的,发现一处罚款 50 元。

未按要求整改到位,将逐次加倍处罚。

如果生产安装单位未按要求完成成品保护工作,或未做到位而造成的成品破坏,无论是否有明确责任单位,所有损失由生产安装单位承担。

4)如果生产安装单位已按要求完成成品保护工作,其产品仍被破坏,如生产安装单位有明确证据指证责任单位的,由责任单位赔付所有直接和间接损失,并对责任单位处以等额罚款。

如不能明确责任单位,则由生产安装单位负全责。

4.1.2成品保护方案的审核:1)各施工单位在进场前必须制定详细的成品保护专项方案。

从进场前的半成品自身防护、运输及堆放、完工后的防护措施、后续施工对成品的保护等几个方面编制。

2)施工单位编制完成成品保护专项方案后,提交工程部审核,经同意后方可实施。

3)成品保护专项方案未按要求提交及审核通过的单位,不得进场施工,不得申报材料进场付款,工程部和总包单位不得在《材料进场验收单》上签字。

4.1.3样板及交底制度:1)施工方完成成品保护措施后,应对参与施工作业的全部工人进行交底,需向甲方提供书面交底记录。

2)施工方必须根据经审核同意的成品保护措施制作样板,由工程部验收后大面积实施。

4.1.4工序合理安排:1)各生产安装单位、后续施工方及总包方应依据总的进度计划,积极从工序的合理组织上促进成品保护。

成品保护作业指导书样本

成品保护作业指导书样本

目录1.0 制订本作业指导书的目的.........................12.0 适用范围.......................................13.0 成品保护的一般方法.............................14.0 各主要分项工程的成品保护措施...................2 4.1 抹灰工程成品保护措施...........................2 4.2 门窗工程成品保护措施...........................3 4.3 玻璃工程成品保护措施...........................5 4.4 饰面板( 砖) 工程成品保护措施...................6 4.5 涂料工程成品保护措施...........................8 4.6 地面工程成品保护措施...........................9 4.7 屋面防水工程成品保护措施.......................11 4.8 构件运输、吊装成品保护措施.....................124.9 其它成品保护措施...............................135.0 施工顺序对成品保护的影响.......................166.0 公司有关成品保护方面的相关管理制度及责任人制度.16成品保护作业指导书1.0编制本作业指导书的目的加强成品保护是保证工程质量和降低成本的重要环节, 是实现工程计划目标的重要手段。

为加强成品保护工作, 根据本公司具体情况特制定本作业指导书。

2.0适用范围本作业指导书适用于内蒙古新华建建设集团承建的所有工程的成品保护工作。

3.0成品保护的一般方法成品保护的一般方法主要有: 盖、遮、围、堵、包、绑。

盖: 即对成品进行覆盖, 如地面工程采取铺锯末覆盖保护等; 遮: 即采取搭棚等措施对成品进行遮护; 围: 即在成品四周采取围护措施, 限制人流、车辆等进入; 堵: 即将有关排水、电气等管道事先进行封堵, 防止杂物、泥土等堵塞孔道; 包: 即对成品进行有关包裹工作, 如采用泡沫板、布条、设备包装箱等对物体进行包装运输; 绑: 即在物体运输过程中采取有关绑扎、支架固定等措施防止物资在运输、吊装过程中的损坏。

成品保护【范本模板】

成品保护【范本模板】

二、成品半成品保护的内容1、路基工程施工成品保护2、钢筋工程保护3、砼成品保护4、涵洞成品保护三、具体成品半成品保护措施(一)、路基工程成品保护1、针对已成型的路基,应做好路拱排水,完善并及时清理路基排水系统,同时应封闭道路禁止车辆碾压防止损坏路基面。

对路基边坡植被应设置隔离设施,防止人为践踏。

2、中间施工的路基,在下雨前必须碾压密实,来不及碾压密实时必须最少静压1遍,并做好路拱,防止路基积水。

3、雨后路基彻底晾晒干之前,静止一切车辆通行,防止车辆将路基碾压成弹簧土。

4、为防止路基边坡碾压不密实,和雨水冲刷亏坡,路基施工时在路基两侧各宽填50cm,保证刷坡后边坡压实度达到设计要求。

5、路基施工应做好临时排水,并与永久性排水系统相结合,避免积水冲刷边坡;挖方路基施工应做到开挖一级,防护一级,绿化一级,高填方路基分台阶施工,也应做到填筑一级、防护一级,以避免坡面冲刷.6、软土路基处理:(1)、预应力管桩施工保护a、预应力管桩运输到工地后,必须有出厂合格证,由于PTC管桩长细比大,自重大,在起吊、运输过程中过大的动荷载易使管桩产生环裂缝。

所以管桩桩身砼强度达到设计强度100%后方可运输进场.管桩进场后必须逐根检查,合格方可使用。

b、管桩运输采用长挂车运输,管桩上车后,须绑扎牢固、分层叠放、错位布置,堆高不超过5层。

底层用垫木支垫和木楔固定,两层之间用木楔加固,管桩与车身两侧间也要用垫木隔开.所有的支垫必须采用两点支垫,且桩的两端悬臂不得超过1。

5m。

在运输过程中还应避免车颠簸过大,造成断桩或裂桩。

c、PTC管桩的吊运可采用两点及四点捆绑法、竖起时可采用单点及双点法.起吊时要平稳、缓慢,轻吊轻放,禁止采用拖吊的方法,避免产生较大的动荷载、碰撞、振幅过大.d、管桩的堆放根据桩的规格、长度和使用先后及远近进行堆放;堆放场地选择在平整坚实的地方,使桩堆放后不会产生过大的沉陷。

堆放时,管桩下方应设置两道垫木,支垫位置距桩端10cm。

成品保护作业指导书

成品保护作业指导书

成品保护作业指导书在现代社会中,成品保护是一个至关重要的环节。

不论是生产领域还是销售领域,都需要对成品进行妥善的保护,以确保其质量和完整性。

本文将为大家提供一份成品保护作业指导书,帮助企业和个人更好地进行成品保护工作。

一、认识成品保护的重要性成品保护是指在生产、运输、仓储和销售过程中,采取一系列措施,保护成品免受损坏、污染或其他不良影响的工作。

成品保护的重要性体现在以下几个方面:1. 保护品牌形象:成品的损坏或质量问题会直接影响企业的品牌形象,进而影响销售和市场竞争力。

2. 减少损失和浪费:成品损坏会导致企业损失,同时也浪费了生产和运输过程中的资源。

3. 提高客户满意度:保护成品的完好性和质量,可以提高客户对产品的满意度,增加客户忠诚度。

二、成品保护的基本原则在进行成品保护工作时,应遵循以下基本原则:1. 安全第一:确保成品保护过程中的人身安全和环境安全。

2. 预防为主:通过提前预防,减少成品受损的可能性。

3. 综合施策:采取多种手段和措施,综合保护成品。

4. 持续改进:不断总结经验,改进成品保护工作,提高效率和效果。

三、成品保护的具体措施1. 包装:选择适当的包装材料和方式,确保成品在运输和仓储过程中不受损坏。

包装材料要具备足够的强度和防护性能,同时要符合相关法律法规和标准。

2. 储存:成品在仓库中的储存要注意防潮、防尘、防腐等措施。

根据不同类型的成品,采取相应的储存方式和环境条件。

3. 运输:选择合适的运输方式和工具,确保成品在运输过程中不受挤压、震动和碰撞等影响。

同时,要合理安排运输路线和时间,避免交通拥堵和恶劣天气对成品的影响。

4. 质量控制:建立完善的质量控制体系,对成品进行检验和抽样检测,确保符合质量标准。

及时发现和处理成品质量问题,避免不良品流入市场。

5. 培训和意识提升:对从事成品保护工作的人员进行培训,提高其对成品保护的认识和技能。

同时,加强对企业内部员工和外部合作伙伴的成品保护意识培养,形成全员参与的良好氛围。

成品保护方案(参考样本)

成品保护方案(参考样本)

后续 施工 对成 品 的保 护
五金执手 外墙胶
外墙施工 外墙施工 外墙施工 外墙施工 焊接作业 施工通道
清洁
门窗五金执手安装完毕后用泡 沫薄膜缠绕覆盖(或护套),并用
胶带纸粘贴牢
拆除型材保护膜时 ,应用刀 将保护膜切断后揭除, 不得损 伤 型材及防水涂层。 禁止将门、窗框当作临时脚 手架使用。严禁蹬踩窗框、窗 扇 或窗撑
装修总包 装修总包 装修总包 装修总包 装修总包
装修总包
3.5 给排水管道及配件
类别 合理 工序 安排
完工 后的 防护 措施
项目
成品保护措施
地漏盖
留待交付前安装。
备注 防止地漏盖损伤、污染、 锈蚀或被盗。
预埋水管
预留下水 管
室外排水 立管
给水管道试压合格 后,应将管 道固定,并在找平层施工后 用红色调和漆做好标记。
门窗公司
防止搬运及堆放过程中 损伤封口胶。 防止砂浆污染表面,清 理时造成划伤。 防止颠震损坏。
门窗公司 门窗公司 门窗公司
每樘门窗框之间应用非金属软 质材料隔开 五金配件应相互错开
门窗框及玻璃进入施工现场 后应竖直在摆放室内, 并采取 防 倾倒措施。 成品和材料不能接触地面,底 部用枕木垫起高于地面 50mm 以 上, 玻 璃 堆 放 时 , 上部应覆盖, 每 片玻璃间应用胶垫隔开
墙面批腻子及刷涂料前,用美 纹纸将门框裸露部分粘贴覆 盖,
在门后施工时,特别是使用梯 子、木凳时,应将进户门反锁, 电工要保证门后配电箱盖关 闭,或者直接封闭。 清洁时要注意对铰链的保护, 防止腐蚀。
防止撞伤。
进户门施 工单位
进户门 施工单位
进户门施 工单位
进户门施 工单位

成品仓库安全作业指导书正式样本

成品仓库安全作业指导书正式样本

文件编号:TP-AR-L7374There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party.(示范文本)编制:_______________审核:_______________单位:_______________成品仓库安全作业指导书正式样本成品仓库安全作业指导书正式样本使用注意:该管理制度资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。

材料内容可根据实际情况作相应修改,请在使用时认真阅读。

1 目的为了做好仓储成品的标识、出入库、贮存等工作的安全作业,防护财产、人身、环境的安全,仓库岗位人员应按照本作业指导书进行操作。

2 范围适用于深圳彩虹环保建材科技有限公司技术生产中心成品仓库的日常安全操作。

3 职责3.1 仓务员负责成品入库、保管、出库的安全操作。

3.2 仓库主管负责安全入库,组织仓务员做好仓库安全工作。

3.3 储运部经理负责仓库安全作业的检查、监督。

4 方法与步骤4.1入库4.1.1仓库人员对入库的成品首先检查包装、标识,以及《成品检验报告单》,对包装不完好、没有质量管理部签发合格证的成品,不得办理入库手续。

4.1.2 按生产基地制定的合理库存控制入库,对超出计划的生产量予以拒收入库。

4.1.3对退货产品,需更换包装重新入库的,要严格按照质管部的判定结果办理相关手续。

4.2安全贮存与防护4.2.1分类存放:成品按防火程度甲类、乙类、丙类;在存放时,不同类别分开存放。

4.2.2通风4.2.2.1保管员每天上班时打开门、窗、排气扇,下班按时关闭。

成品保护作业指导书

成品保护作业指导书

成品保护作业指导书一、背景介绍成品保护是指在制造过程中,为了保持成品的完整性和质量,采取一系列措施防止成品在运输、存储和使用过程中受到损坏或污染。

成品保护对于企业来说至关重要,可以提高产品的市场竞争力,降低售后维修成本,增强客户满意度。

二、成品保护的重要性1. 保护产品完整性:成品在运输过程中容易受到挤压、震动、碰撞等外力影响,保护措施能够减少产品受损的可能性。

2. 防止产品污染:成品在存储和使用过程中容易受到灰尘、湿气、化学物质等污染物的侵害,保护措施能够防止产品质量受损。

3. 提高产品可靠性:成品保护措施能够减少产品故障率,提高产品的可靠性和使用寿命。

4. 增强品牌形象:通过良好的成品保护,企业能够树立良好的品牌形象,提高消费者对产品的信任度和忠诚度。

三、成品保护的方法和措施1. 包装设计:选择适当的包装材料和包装方式,保证成品在运输过程中不受损。

包装设计要考虑到成品的特性和运输环境,采用合理的缓冲材料和防震措施。

2. 仓储管理:成品在仓储过程中需要注意防潮、防尘、防腐等措施。

仓库要保持干燥、通风良好,避免阳光直射和高温环境。

3. 运输管理:选择合适的运输方式和运输工具,确保成品在运输过程中得到有效的保护。

运输过程中要注意防止挤压、震动和碰撞,采取适当的固定和包装措施。

4. 使用指导:为用户提供详细的产品使用指南,告知正确的使用方法和注意事项,避免用户在使用过程中对产品造成损坏。

5. 售后服务:建立健全的售后服务体系,及时响应用户投诉和需求,提供及时的维修和更换服务,保证用户的权益和满意度。

四、成品保护的效果评估1. 成品损坏率:通过统计和分析成品损坏的数量和比例,评估成品保护措施的效果。

2. 用户满意度:通过用户调查和反馈,评估用户对产品包装和保护的满意度。

3. 售后维修成本:通过统计和分析售后维修的成本和次数,评估成品保护对售后维修成本的影响。

五、成品保护的改进措施1. 定期检查和评估:定期对成品保护的效果进行检查和评估,发现问题及时改进。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

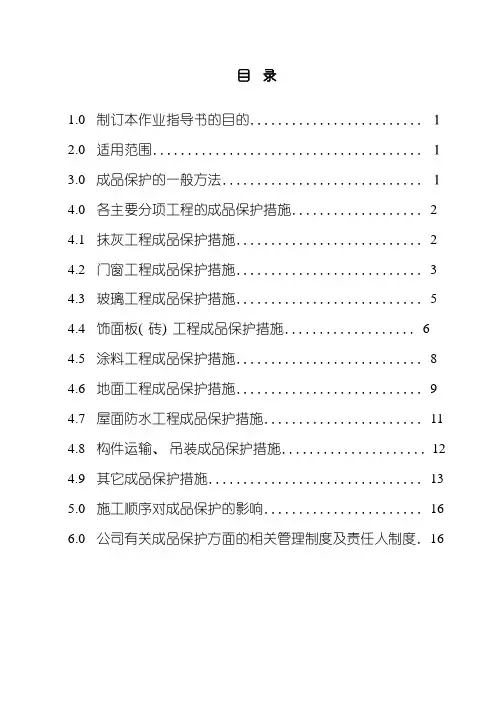

1.0制订本作业指导书的目的 (1)2.0适用范围 (1)3.0成品保护的一般方法 (1)4.0各主要分项工程的成品保护措施 (2)4.1抹灰工程成品保护措施 (2)4.2门窗工程成品保护措施 (3)4.3玻璃工程成品保护措施 (5)4.4饰面板(砖)工程成品保护措施 (6)4.5涂料工程成品保护措施 (8)4.6地面工程成品保护措施 (9)4.7屋面防水工程成品保护措施 (11)4.8构件运输、吊装成品保护措施 (12)4.9其它成品保护措施 (13)5.0施工顺序对成品保护的影响 (16)6.0公司有关成品保护方面的相关管理制度及责任人制度・16成品保护作业指导书1・0编制本作业指导书的目的加强成品保护是保证工程质量和降低成本的重要环节,是实现工程计划目标的重要手段。

为加强成品保护工作,根据本公司具体情况特制定本作业指导书。

2・0适用范围本作业指导书适用于内蒙古新华建建设集团承建的所有工程的成品保护工作。

3・0成品保护的一般方法成品保护的一般方法主要有:盖、遮、围、堵、包、绑。

盖:即对成品进行覆盖,如地⑥工程采取铺锯末覆盖保护等;遮: 即采取搭棚等措施对成品进行遮护;围:即在成品四周采取围护措施,限制人流、车辆等进入;堵:即将有关排水、电气等管道事先进行封堵,防止杂物、泥土等堵塞孔道;包:即对成品进行有关包裹工作,如采用泡沬板、布条.设备包装箱等对物体进行包装运输;绑:即在物体运输过程中采取有关绑扎、支架固定等措施防止物资在运输、吊装过程中的损坏。

4.0各主要分项工程的成品保护措施4.1抹灰工程成品保护措施4.1.1遵循正确的抹灰施工工艺操作流程,一般杲打点、冲筋完成后先天花后墙面,并及时修理墙面地方,避免”回头垢”污染已成品墙面。

正确的施工工序对产品成品质量的保护有决定性作用。

施工时应充分考虑上道工序对下道工序质量的影响,使交叉作业对已完成的饰⑥的损坏减少到最低程度。

应考虑外架作业、材料运输对成品保护的影响。

4.1.2成品抹灰墙廂不允许乱涂乱画等人为破坏。

4.1.3避免材料运输对棱角处产生碰撞造成脱落缺口。

4.1.4外墙.阳台.雨篷、楼梯间等线条部位的滴水线及泛水坡度是否符合规范要求,避免出现雨水污染现象。

4.1.5抹灰完成后,禁止再行开凿。

所有管线孔洞预留应在抹灰工序施工前进行。

4.1.6地面施工时对抹灰部位应注意防护,如有污染要及时清理。

4.1.7孔洞处应事先做好对雨水的围护,防止雨水经过孔洞冲刷成品墙面或天花。

4.1.8有关部位局部二次装饰时,应采取措施保护原有饰面不被破坏,及采取措施对接□部位进行处理,以求达到优化的装饰效果。

如采取加基座盖板、线条等方法对孔洞、缝隙等作处理。

4.1.9对突出容易碰撞部位,应做好水泥砂浆护角,提高物体本身的抗冲击能力。

4.1.10对有关污染源应采取隔离措施,防止对装饰己完成面造成污染。

4.1.1刷乳胶漆或涂料时,应防止玷污门窗、管道和设备等,对上述部位应采取包裹、遮盖等措施,被玷污的部位应及时清理干净。

4.1.12禁止室内拌制砂浆,避免污染地廂、墙廂、天花。

4.1.13抹灰完成后及时做好地面的清理,做到”工完场清”。

4.1.14外墙打底后要做好养护,防止打底开裂、空鼓。

4. 2门窗工程成品保护措施4.2.1门窗应在室内竖直排放,并用枕木垫平。

严禁与酸碱等物—起存放,室内应清洁、干燥、通风。

4.2.2塑料门窗应存放在设有靠架的室内并与热源隔开,以免受热变形。

4.2.3门窗露天存放时,应采取措施避免日晒雨淋。

4.2.4铝合金、涂色镀锌钢板和塑料门窗运输时,应竖立排放并固定牢靠冷堂与扌堂间应用非金属软质材料隔开,防止相互磨损及压坏玻璃和五金件。

4.2.5门窗框扇安装过程中,不得在门窗框扇上安放脚手架、悬挂重物或在框扇内穿物起吊,以防门窗变形和损坏。

4.2.6门窗框扇吊运时,表廂应用非金属软质材料衬垫,选择牢靠平稳的着力点,以免门窗表面擦伤。

4.2.7安装门窗必须采用预留洞□的方法,严禁采用边安装边砌□或先安装后砌口。

4.2.8门窗安装过程中应及时清理门窗表面的水泥砂浆、密封膏等,以保护表面质量。

4.2.9门窗安装应贴好保护纸,防止污染。

不允许随意撕毁及划破保护纸,以免造成门窗包框表廂的损坏。

4.2.10门窗安装后,不得站在窗框上施工或在其上搭设架子, 未经允许不得从窗□搬运东西。

4.2.11门窗勤开勤关,挂好风钩。

防止重力撞击门扇。

4.2.12有防潮防水要求的门窗,注意做好防潮防水处理,并注意尽量减少外部不利因素引起门窗的霉化、锈蚀.腐烂。

有防水要求的门必须与水接触时,应对门采取防水保护措施。

4.2.13门窗五金件要”包””盖”或采取响应保护措施以防污染。

4.2.14门窗框安装要牢固,避免造成意外的移动或垂直度达不到要求。

4.2.15门窗框的砂浆填实必须严密,防止空鼓。

窗台的泛水坡度、排水坡度必须正确。

密封胶条及玻璃胶要严密,以避免门窗渗水。

4.2.16排栅拆除过程应防止对门窗及玻璃的损坏。

4.2.17平开窗窗边饰面砖的预留位置要保证平开窗开启灵活。

4.2.18外墙清洗时应防止污染门窗框,避免框变色。

4. 3玻璃工程成品保护措施4.3.1玻璃必须在有顶盖的干燥房间内保管,在运输途中和装卸时需有防雨设施。

4.3.2玻璃在贮存.运输、装卸时,箱盖向上,箱子不得平放或斜放。

4.3. 3玻璃在运输时,箭头朝向运输的运动方向,并采取措施防止倾倒、滑动。

4.3.4玻璃搁置时,应放到指定地点,一般情况下玻璃应搁置在垫木上。

采取措施防止玻璃面和边缘受到损伤,玻璃上廂禁止堆放任何材料。

4.3.5当搁置的玻璃受到迎面的风压或风吹时,有可能倒塌。

特别是搁置的玻璃片数较少时,更易出现上述现象。

按实际情况, 采取相应措施,防止玻璃被风吹倒。

4.3.6玻璃搬运时,迎风的玻璃受到风力的作用,当玻璃廂积较大或风荷载较大时,搬运者要防止跌倒或坠落。

4.3.7当焊接、切割、喷砂等作业可能损伤玻璃时,要采取遮、挡、盖、或专项方案等措施予以保护(如当焊接火花飞溅到钢化玻璃上时,钢化玻璃表面合产生细微的伤痕。

当其受到风压力或振动力等作用时,伤痕就逐渐扩大,一旦进入了玻璃厚度中心部分的拉应力层后,就引起玻璃突然全面破碎,这种情况应当避免)。

4.3.8玻璃安装后,应对玻璃与框、扇同时进行清洁工作。

严禁用酸性洗涤剂或含研磨粉的去污粉清洗热反射玻璃的镀膜面层。

应避免清洗墙面时的强酸性洗涤性溅到玻璃上,溅上时要立即用清水冲洗。

对于热反射玻璃的反射膜廂,若溅上了硕性灰浆, 应立即用水冲洗干净,否则反射膜合变质。

竣工后的玻璃工程表⑥应洁净,不得留有油灰、浆水、密封膏、涂料等斑污。

4・4饰面板(砖)工程成品保护措施4.4.1饰面板(砖)运输安装应采取相应保护措施,要轻拿轻放, 堆放到指定地点,防止棱角破损及保护板面光泽。

4.4.2安装饰面板用的铁制锚固件.连接件,应镀锌或经防锈处理。

镜面和光廂的大理石、花岗石饰面板,应用铜或不锈钢制的连接件。

防止日久连接件锈蚀污染成品。

4.4.3饰面板安装后残留在饰廂板上的砂浆、尘土和油渍等应及时清除干净,如不及时清理,时间过长,会给清理带来困难。

提前做好水电、通风、安装作业,防止饰面砖损坏。

4.4.4禁止用盐酸清洗亚光饰廂板,以免造成表廁泛黄泛白,颜色不统一。

4.4.5突出墙廁勒角的饰廁板安装,应待上层的饰面工程完工后进行,以免造成污染。

4.4.6楼梯栏杆、栏板及墙裙的饰面板安装,应在楼梯踏步地(楼)面层完工后进行。

4.4.7外墙饰廂砖清洗,在初次擦抹干净一小时后,再第二次擦洗,以保证表面清洗干净。

4.4.8饰⑥板(砖)镶贴时,基层应保证平整,要用专用胶锤敲打板面,避免表面损伤。

4.4.9应保证胶结材料的质量,并作好勾缝处理,防止外墙廂在缝隙处产生对成品的污染。

4.4.10排栅拆除时应做好外墙饰直砖的检查及保护,有无漏贴以及清洗杲否干净。

4.4.11外墙面所有的旋工对及安装工程应在排栅拆除前完成, 避免事后施工对外墙造成污染。

4.4.12外墙阳台管洞.露台层面泛水等部位做防水施工时应防止防水材料的飞溅、流淌造成对外墙砖的污染。

4.4.13阳台边界等处涂料施工时,应注意对滴水线的保护以及避免涂料掉落外墙砖上。

4.4.14外墙用的水泥膏严禁在室内拌制,避免造成室内成品的污染。

4.4.15外墙施工时应注意对外墙管道等成品的保护,防止水泥膏污染成品以及对成品的损坏。

4.4.16外墙的铁件焊接以及油漆施工时,应做好外墙砖的保护后再施工,避免造成损坏或污染。

4. 5涂料工程成品保护措施4.5.1涂料干燥前,应防止雨淋、尘土玷污和热空气的侵袭。

4.5.2采用机械喷涂时,应将不喷涂的部位遮盖,以防玷污。

4.5.3外墙、厨房、浴室及厕所等需要使用涂料的部位和木地板表面需使用涂料时,应使用具有耐水性能的腻子。

防止成品起鼓.开裂、脱落。

4.5.4涂料产品应盛在清洁、干燥、密封的容器中,有特殊要求的产品,还应在桶外加透笼的木箱或荆条筐。

4.5.5涂料产品在运输和装卸的过程中,应注意轻拿轻放,按类别、品种和批号排放整齐。

并应绑扎牢固,以防止涂料容器的塞动和坠落。

涂料容器不能倒置,不能遗失标签。

4.5.6涂料应防止雨淋和日光直接曝晒,应隔绝火源,远离热源。

4.5.7涂料施工前应检查基底是否干燥,避免事后涂料出现脱皮.变色的现象。

4.5.8涂料品种、牌号、颜色及配套底漆应符合设计要求并有产品质量证明书。

4. 6地面工程成品保护措施4.6.1地面嵌条运输时用绳子将其绑扎固定,勿使受压受碰撞。

储存时勿使受压变形或破损。

4.6.2板块运输时轻搬、轻装.轻卸。

搬放时,大理石、花岗石背面先着地,以防碰撞。

车运时,应用绳子将箱捆扎在车架上, 使箱子不窜动受碰。

运输纸皮陶瓷锦砖时,应盖防雨苫布防雨防潮。

463酸碱物质、化学药品、有色染材料等应与大理石板.花岗石板隔离。

464木材类地板、活动地板应在通风干燥、防水防潮处存放, 应搁置平放,严防变形,且与酸碱物质隔离。

4.6.5磴整体地面、非木地板板块地廂施工后应加强养护工作, 养护3d内禁止踩踏,5d内禁止走小车。

4.6.6禁止在地廁上拖拉材料及其实物品,防止损坏表面。

4.6.7块材地廁不准用锯沫铺盖,防止产生颜色污染。

块材地面采用薄膜、苫帘等进行覆盖,磴地面可采用锯沫、砂、纸板等进行覆盖。

4.6.8注意烟蒂等遇水对地面产生污染,不允许随意往地面扔掷烟头等。

4.6.9防止油类等对块材地⑥板缝形成渗透污染。

4.6.10块材地⑥施工,操作人员应在木踏板上行走,不允许直接踩踏地面,不允许乱抛乱放使用的工具。

4.6.11块材地面施工,砖面水泥浆应在凝结前清除干净。

4.6.12无釉砖严禁扫浆灌缝,免污饰廂。

4.6.13木地板烫蜡使用烘蜡器时,必须在室外烧旺后方可抬进室内,基底下不许漏灰,以免烧坏地板。

相关文档
最新文档
