项目计划统计进度管理规定

合集下载

计划项目管理制度(精选9篇)

计划项目管理制度(精选9篇)

计划项目管理制度(精选9篇)方案项目管理制度篇11、依据有关方案、统计与进度管理规定,结合本项目的实际状况,特制订本制度。

2、项目方案、统计与进度的信息由方案员(暂由成本监管员兼任)统一收集汇总与整理,并依据信息的性质分类上报。

3、项目施工进度方案管理3.1、项目的总施工进度方案及各阶段的施工进度方案由技术部负责进行编制、工程部帮助,由项目总工程师审核、项目经理批准。

3.2、项目的施工进度方案应结合工程当前的实际进展状况、工程的总体方案及工程合同的相关要求进行编制。

当方案进行赶工作业时,应通知合同预算部进行成本增量测算。

3.3、项目的总施工进度方案最晚应在开工前15天时完成编制审批,季度施工进度方案应在上季度末月15日前完成编制审批,月施工进度方案应在上月15日前完成编制审批。

若业主要求的方案日期调整时,以上方案日期亦作相应调整。

3.4、施工进度方案应包括各主要掌握节点的实施方案、各期各分部分项工程的实施方案及关键工序线路的实施方案。

同时,还应依据施工进度方案制订人员、物资、设备等的投入使用方案。

3.5、施工进度方案审批完后即作为工程任务下达给工程部,工程部应同时转给合同预算部及方案员。

4、项目投资方案管理4.1、项目各期的投资方案,由合同预算部编制,工程部、技术部帮助,项目经理审批。

4.2、项目各期的投资方案应以相应的经审批的施工进度方案及人员、物资、设备等的投入使用方案为依据,依据有关合同文件、技术经济指标资料及市场价格信息而进行编制。

4.3、项目的总投资方案最迟应在工程开工前7天时完成编制审批,季度投资方案应在上季度末月18日前完成编制审批,月投资方案应在上月18日前完成编制审批。

若业主要求的日期调整时,此方案编制日期亦作相应调整。

4.4、项目各期投资方案应包括工程实体的投资方案、工程前期及过程中各项帮助工作的投资方案、各种可能或即将发生的工程变更、价格浮动因素等产生的.投资方案的变动状况。

项目进度管理制度9篇

项目进度管理制度9篇

项目进度管理制度项目进度管理制度9篇在现在的社会生活中,我们每个人都可能会接触到制度,制度是各种行政法规、章程、制度、公约的总称。

那么什么样的制度才是有效的呢?以下是小编帮大家整理的项目进度管理制度,仅供参考,大家一起来看看吧。

项目进度管理制度11、乙方应在开工日期前的7天内,向甲方提交三份格式和内容符合甲方规定的工程进度计划、产值计划表、关键工程及分项工程的详细工程进度、材料使用情况表,以及为完成该计划而采用的实施性的施工安排和施工方案的说明。

工程进度计划应当内容全面详实,针对工程的全部或分项施工作业和特点提出施工方法、安排、顺序和时间表,并在各节点位置标注有相应的工程量及材料消耗量。

工程进度计划经甲方、监理审定后实施。

2、乙方必须按甲方、监理审定的进度计划组织施工,接受甲方、监理的检查、监督。

乙方向甲方、监理提交上述工程进度计划、施工计划和说明,并取得甲方、监理的同意。

3、更新:每月15日前向甲方、监理书面报送《下月施工计划》、《三个月滚动计划》和《本月完成工程月报》,并在此基础上更新工程进度计划、资金计划和其它工作计划。

《下月施工计划》必须具体、详细并且符合阶段性工期要求和总进度计划要求,包括人力安排、增加人力的来源、工程量、施工机械安排、材料安排、管理人员安排等,经甲方、监理例会审定后实施。

4、修订:工程实际进度与经甲方、监理审定的进度计划或者更新的进度计划不符时,甲方、监理认为本工程或其中任何部分工程进度滞后而不能按预定工期完工,有权向乙方发出修订工程进度计划的书面指令。

乙方应在接到甲方指令后的`5天内将修订后的进度计划提交给甲方。

修改后的工程进度计划,仍应保证本合同工程在合同规定的工期内完成。

如乙方未能在此时限内提交修订后的进度计划或未采取有效措施,甲方有权将未完工程另行安排给其他有能力的承包商,乙方必须无条件服从。

5、处罚(1)如实际进度滞后总进度计划要求,则阶段工程款不予支付,待进度赶上后再重新申报支付(除执行施工合同、附协议有关进度条款的规定外)。

计划统计调度管理办法

计划统计调度管理办法

第一章总则第一条为确保本项目路建设建设全面、有序、均衡进行,及时动态掌握施工生产进展情况,根据国家有关政策、法律、法规,特制订本办法。

第二条公司工程管理部是本项目计划统计调度(以下简称“计统调”)工作的主管部门,负责本项目总体实施计划、年度实施计划、重要节点实施计划和调整计划的编制、下达、调度及各种施工信息的收集、整理与发布、统计咨询、监督检查和指导监理处、项目经理部相关业务工作,定期向公司汇报工程进度、投资落实情况。

第三条计统调工作要切实反映本项目的实际情况,各项指标要具有及时性、准确性、合理性、先进性、科学性和预见性。

第四条严肃计统调纪律,严格计统调程序。

加强投资计划和资金管理,加强施工进度总体控制,对计划和统计实行全过程控制和动态跟踪,定期或不定期检查计划执行情况,并对其进行分析、考核和评比。

第五条加强领导。

督促各项目经理部重视计统调工作,配齐专职人员,明确职责。

第二章计划管理第六条计划管理原则1、各项目经理部应根据承包合同和总承包部编制的指导性施工组织设计,经总监办审定的本标段工程的实施性施工组织设计,标段工程施工进展情况,作为编制各种施工计划的依据。

2、各项目经理部必须认真贯彻执行党和国家的方针、政策及当地有关部门、监理处制定的一系列制度,坚持“三性”(准确性、及时性、完整性)、“三化”(制度化、规范化、标准化),提高计划的科学性,切实维护计划的严肃性和权威性。

3、各项目经理部计划管理部门要随时掌握施工进度情况,并及时提出可行的调整措施和建议,保证施工计划的顺利实施。

对控制工程和重点工程实行动态控制,保证工程进度。

第七条计划范围:各项目经理部的合同工程施工范围。

第八条计划内容:编报施工计划应有文字说明和表格两部分组成。

文字部分主要说明:已完阶段计划和施工组织设计落实情况及简要分析,下阶段计划的编制依据、指导思想、建设部署、形象进度,工程建设的主要内容、目标及进度要求,项目资金、物质设备、施工图纸、施工力量等建设条件的平衡落实情况,存在的主要问题及拟解决的措施,需要管理处帮助协调解决哪些重大问题。

配电网基建项目计划统计和信息管理

配电网基建项目计划统计和信息管理

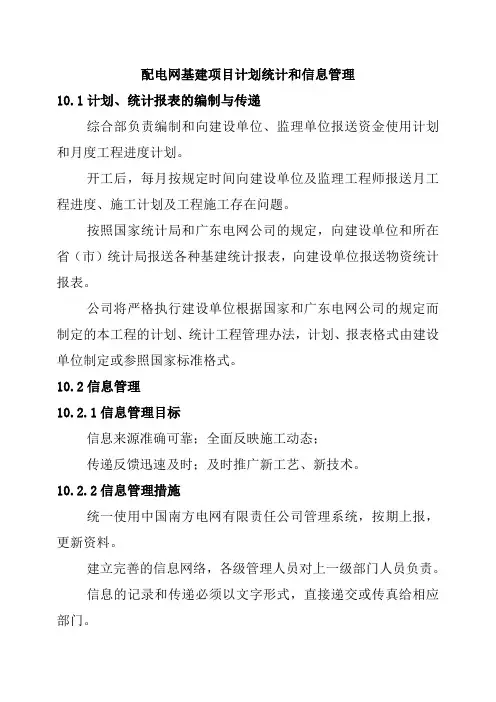

配电网基建项目计划统计和信息管理10.1计划、统计报表的编制与传递综合部负责编制和向建设单位、监理单位报送资金使用计划和月度工程进度计划。

开工后,每月按规定时间向建设单位及监理工程师报送月工程进度、施工计划及工程施工存在问题。

按照国家统计局和广东电网公司的规定,向建设单位和所在省(市)统计局报送各种基建统计报表,向建设单位报送物资统计报表。

公司将严格执行建设单位根据国家和广东电网公司的规定而制定的本工程的计划、统计工程管理办法,计划、报表格式由建设单位制定或参照国家标准格式。

10.2信息管理10.2.1信息管理目标信息来源准确可靠;全面反映施工动态;传递反馈迅速及时;及时推广新工艺、新技术。

10.2.2信息管理措施统一使用中国南方电网有限责任公司管理系统,按期上报,更新资料。

建立完善的信息网络,各级管理人员对上一级部门人员负责。

信息的记录和传递必须以文字形式,直接递交或传真给相应部门。

明确信息上传下达及反馈的时限。

认真判断分析信息来源,核实数据,为决策者提供可靠信息;信息提供者及传递者要对自己负责。

按建设单位要求,准时编制、传递计划,及时提供统计信息。

10.3配营一体化由于项目施工内容较多,我司将从组织领导、管理体系、职责分工、奖励处罚等方面作出明确规定,对文件信息的形成、收集、归档范围、分类、整理、立卷归档以及竣工文件编制、交接验收等提出具体要求。

在工程建设开始, 信息管理人员应向各参建人员说明国家标准《科学技术档案案卷构成的一般要求》、行业标准《归档文件整理规则》、《国家重大建设项目文件归档要求与档案管理规范》以及《电力建设施工、验收及质量验评标准汇编》,同时还应发放本公司的项目文件信息归档制度说明,在收集和编制竣工资料时做到有章可循、标准一致、职责分明。

用规范的信息管理行为来推动各参建部门规范化管理,从而有效地控制资料的归档质量。

施工过程中重视电子资料、信息的收集和管理,由项目部指定专门的信息收集员(通常由项目资料员兼任),严格执行广东电网公司《关于印发广东电网公司电网工程资料电子化移交管理规定(施行)的通知》(广电程【2009】375号)及《关于做好现阶段基于“企业级资产管理系统”的电网工程资料电子化移交工作的通知》(广电程【2010】221号),切实开展信息收集工作。

南方电网责任公司基建工程项目进度管理规定

南方电网责任公司基建工程项目进度管理规定

南方电网责任公司基建工程项目进度管理规定Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】Q/CSG 中国南方电网有限责任公司企业管理制度Q/CSG213077-2011基建工程项目进度管理规定中国南方电网有限责任公司发布目次基建工程项目进度管理规定1总则1.1为提高基建工程项目进度管理水平,加强建设计划管理,实现项目进度计划的全过程控制,保证工程工期目标的顺利实现,制定本管理规定。

1.2列入公司电力基本建设投资计划的基建工程(不包括小型基建工程),自可行性研究批复至竣工投产的全过程进度管理,必须遵守本规定。

2规范性引用文件2.1《建设工程项目管理规范》(GB/T50326-2006)2.2《中国南方电网有限责任公司基建管理规定》(Q/CSG-21354-2011)3术语及定义3.1关键节点:代表工程项目的一个重要阶段,在各级项目进度计划表中体现。

3.2项目里程碑进度计划:贯穿工程项目自可研批复至竣工投产的全过程关键节点进度计划,反映工程项目主要进度形象,用于公司基建部、分子公司掌控工程主要进度(见附录A)。

所有项目里程碑进度计划的汇总为年度基建工程进度计划。

3.3项目一级进度计划:根据项目里程碑进度计划,按项目单项工程分解自可研批复至竣工投产的全过程关键节点进度计划,用于建设单位掌控工程进度。

(见附录B)3.4项目二级进度计划:根据项目一级进度计划,按项目单位工程制定的综合关键节点进度计划,用于业主项目部掌控包括设计图纸交付、施工组织、物资到货在内的各阶段、各单位工程的主要进度。

(见附录C)3.5建设工期:指基建工程自项目核准批复至竣工投产的全过程实际建设时间,其中配网工程指项目自施工招标完成至竣工投产的全过程实际建设时间,以日历天数计算。

3.6指导工期:根据公司系统各电压等级工程建设工期统计数据,结合国家颁布的定额工期,充分考虑电网建设的各种外部条件而制定的具有普遍适用意义的建设工期,是制定基建工程进度计划的主要依据。

工程项目进度质量管理制度

工程项目进度质量管理制度

工程项目进度质量管理制度第一章总则第一条为规范工程项目的进度和质量管理,保障工程建设的顺利进行,提高工程质量,根据相关法律法规和工程管理实践,制定本制度。

第二条本制度适用于所有公司承担的工程项目,包括新建、改建、扩建等各类工程项目。

第三条工程项目进度和质量管理应遵循“合理规划、严格执行、及时调整、确保质量”的原则。

第四条项目经理及相关责任人员应严格执行本制度,确保工程项目的进度和质量达到预期目标。

第五条公司应不断完善工程项目进度质量管理制度,提高管理水平,确保工程项目的可持续发展。

第二章进度管理第六条工程项目进度管理应根据工程项目的特点和实际情况,合理制定施工进度计划,确保施工安全、质量和进度协调。

第七条工程项目进度计划应包括项目总体计划、施工计划、资源计划等内容,并按照“可行、合理、科学、明晰”的原则制定。

第八条项目经理应对施工进度计划进行详细分解和分配,并对施工进度进行跟踪和监控,及时发现问题并采取有效措施解决。

第九条工程项目进度计划的执行情况应定期进行评估和总结,及时调整和优化计划,确保施工进度按照计划有序进行。

第十条工程项目进度管理应建立健全的信息反馈机制,及时汇报和沟通进度情况,确保相关部门的协调配合。

第十一条工程项目进度管理应注重团队合作和沟通,加强项目组成员之间的协作和配合,提高项目执行效率。

第三章质量管理第十二条工程项目质量管理应坚持“质量第一”的原则,确保工程项目的质量达到要求。

第十三条工程项目质量管理应遵循国家有关建筑法规和标准,确保工程施工符合相关法律法规和标准要求。

第十四条工程项目质量管理应根据工程项目的特点和环境条件,合理选择材料和施工工艺,确保工程质量稳定可靠。

第十五条工程项目质量管理应强化对施工人员的技术培训和考核,提高施工人员的技术水平和执行能力。

第十六条工程项目质量管理应建立健全的质量检验和验收制度,对工程质量进行全程控制和监督,确保工程项目质量符合要求。

第十七条工程项目质量管理应建立质量记录档案,对工程项目的质量进行全程追踪和记录,作为工程质量评价的依据。

建筑企业工程进度管理制度

建筑企业工程进度管理制度

建筑企业工程进度管理制度第一章总则第一条为规范建筑企业工程进度管理,提高工程质量和效率,特制定本制度。

第二条本制度适用于建筑企业在进行各类建筑工程时的进度管理工作。

第三条建筑企业在进行工程进度管理工作时应遵循“科学、合理、公正、公开”的原则。

第四条建筑企业各级管理人员应切实履行工程进度管理职责,保证施工进度的合理性和合法性。

第二章工程进度计划的制定第五条建筑企业在进行工程进度管理工作时应首先制定详细的工程进度计划。

第六条工程进度计划应包括:施工阶段划分、工程总进度计划、各个分部工程的工期计划等内容。

第七条工程进度计划的制定应根据实际情况进行科学合理分阶段和时间节点。

第八条工程进度计划应根据相关法规、标准和规范进行合理制定。

第九条工程进度计划应在施工前经所有相关单位及人员审核确认,并在正式施工前报相关主管部门备案。

第十条工程进度计划的变更应按制度规定程序进行,并需经相关单位及人员的审核确认。

第三章工程进度管理流程第十一条建筑企业应根据工程进度计划,制定每日、每周、每月的工程进度管理计划。

第十二条各级管理人员应按照管理计划进行进度管理和督导工作。

第十三条建筑企业在进行施工进度管理时应注重实地考察,及时发现问题并采取措施加以解决。

第十四条建筑企业应建立健全的进度管理档案,存档主要进度资料,定期进行总结和分析。

第十五条建筑企业应根据工程实际情况,随时调整并优化工程进度计划。

第十六条建筑企业应加强与相关单位的沟通合作,共同解决工程进度管理中遇到的问题。

第十七条建筑企业各级管理人员应加强对施工人员的管理和培训,提高工程施工效率。

第四章工程进度管理考核第十八条建筑企业应每月对工程进度进行考核评估,对工程进度管理工作进行定性和定量评估。

第十九条建筑企业应根据工程进度考核结果,对责任人员进行奖惩,并及时整改问题。

第二十条建筑企业应通过工程进度考核结果,不断改进和完善工程进度管理制度。

第五章附则第二十一条本制度的解释权属于建筑企业管理部门。

进度计划的管理控制程序

进度计划的管理控制程序

进度计划的管理控制程序施工进度控制过程中,应通过施工部署.组织协调.生产调度和指挥.改善施工程序和方法的决策等,应用技术.经济和动态控制原理.信息反馈原理.封闭循环原理等科学管理手段,实现有效地进度控制。

项目部首先要建立进度实施.控制的科学组织系统和严密的作业准则,然后依据施工进度控制目标体系,对施工的全过程进行系统控制。

进度实施系统应发挥监测.分析职能并循环运行,即随着施工活动的进行,信息管理系统会不断地将施工实际信息,按信息流动程序反馈给工程室主任(进度控制者),经过统计整理,比较分析后,确认进度无偏差,则系统继续运行;一旦发现实际进度与计划进度有偏差,系统将发挥调控职能,分析偏差产生的原因,及对后续施工和总工期的影响。

必要时,项目总工程师应对原计划进行调整,提出纠偏措施方案和实施的技术.经济.合同保证措施,以及取得业主.监理及工程队等相关单位的支持与配合的协调措施,经业主/监理工程师确认切实可行后,将调整后的新进度计划输入到进度实施系统,施工活动继续在新的控制下运行。

1.施工进度计划控制流程2.施工进度控制过程简述施工进度控制过程中,应通过施工部署.组织协调.生产调度和指挥.改善施工程序和方法的决策等,应用技术.经济和动态控制原理.信息反馈原理.封闭循环原理等科学管理手段,实现有效地进度控制。

项目部首先要建立进度实施.控制的科学组织系统和严密的作业准则,然后依据施工进度控制目标体系,对施工的全过程进行系统控制。

进度实施系统应发挥监测.分析职能并循环运行,即随着施工活动的进行,信息管理系统会不断地将施工实际信息,按信息流动程序反馈给工程室主任(进度控制者),经过统计整理,比较分析后,确认进度无偏差,则系统继续运行;一旦发现实际进度与计划进度有偏差,系统将发挥调控职能,分析偏差产生的原因,及对后续施工和总工期的影响。

必要时,项目总工程师应对原计划进行调整,提出纠偏措施方案和实施的技术.经济.合同保证措施,以及取得业主.监理及工程队等相关单位的支持与配合的协调措施,经业主/监理工程师确认切实可行后,将调整后的新进度计划输入到进度实施系统,施工活动继续在新的控制下运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目计划、统计与进度管理规定
为了加强对项目工程施工要素的计划控制,促使各项目工程按计划实施特制定项目计划、统计与进度管理规定。

一、计划是工作的先导。

因此,必须重视计划管理工作。

做到事前计划,事中落实,事后总结,以促进施工计划目标的顺利实现。

二、计划工作应坚持科学性、严肃性、可行性、指导性和时效性。

项目部应加强计划管理工作,做到计划工作专人负责,逐项落实,定期检查,及时调整。

工程进度计划管理
三、统计工作应坚持实事求是的原则,按实填报,严禁弄虚作假,不得提前或有意拖后上报已完工作量。

四、为了维护计划统计工作的严肃性、时效性和准确性,项目部在每月25日向分公司、现场监理上报工程量统计报表。

五、年度项目施工总体计划
每年12月15日前,各项目部应编制下一年度的项目施工计划并上报分公司。

年度项目工程施工计划应包括:
1、项目建设规模(面积、建安、造价、层次结构)、投资概
况(包括计划投资额及资金筹措计划);
2、前期工作计划(项目开工前的准备工作);
3、施工进度计划(包括开工时间、竣工时间、结构封顶时间及本年度拟完成的工作量计划)。

分公司根据项目部上报的项目工程施工计划,经协调落实后于次月十日前审批回复。

年度项目工程施工计划是全年度项目工程施工的指导性计划,也是年终检查年度工作的依据。

六、季度计划
季度计划是对年度项目工程施工计划的分解。

属于二级计划。

季度计划(初稿)由项目部负责编制并于每季度最后一个月30日前上报到分公司。

季度计划协调会在该季度第一个月的10日前召开,召集项目经理、项目部的分管领导、计划员、各劳务承包人参加。

七、月度进度计划(三级计划)
月度进度计划是对季度计划的细分。

月度进度计划由各项目部项目副经理主持编制,并于每月的30日前上报分公司。

月度进度计划包括项目前期工作计划和开工后的施工计划(尚未
开展前期工作的项目可不列入月度计划)。

每月第一周的周一召开月度进度计划协调会。

月度进度计划协调会由分公司主管负责人主持,项目部项目副经理和核算员参加。

八、项目部应在月度进度计划协调会后召开月度作业计划会议。

月度作业计划会由项目生产经理负责召集。

由项目经理、工程师、各工种工长、劳务承包人、现场劳务带班人员、核算员及相关人员参加。

九、周进度计划
对于工期紧,有特殊要求的工程在一定的时间内建立周进度计划,实施动态管理。

周进度计划由各作业区域的现场代表填报,项目部汇总后在每周一上午10点前报送分公司及现场监理。

周进度计划内容:上周(周一至周日)计划执行情况及需要协调的问题,进度滞后的原因。

下周计划等,附文字说明。

十、周作业例会每周一下午在施工现场召开,由项目生产经理、项目总工程师召集。

参加人员:项目经理、项目技术负责人、单位工程施工负责人、质检员、安全员、计划核算员、现场代表。

十一、协调会召集人应负责做好会议记录,必要时形成会议纪要,以便会后的备查。

十二、统计工作是计划执行情况的具体反映。

各项目部应加强对统计工作的领导,提高对统计工作重要意义的认识,指定专人负责统计工作。

十三、月度完成统计报表(建安工程)由项目部指定人员编制,并于每月30日前上报至分公司。

月度完成统计报表的报告周期为上月26日至本月25日。

十四、月度完成统计报表应包括以下内容:
1、项目工程施工前期工作计划的完成情况:
2、项目工程开工后施工进度情况,包括完成的工作量和主要分部分项工程的完成情况。

其他
十五、单位工程开、竣工报批制度。

项目部应按以下规定将开工报告及竣工验收报告(复印件)及时上报到现场监理部。

开工报告原则上应在单位工程开工前报送,如情况特殊,最迟必须在工程开工后7天内送达施工现场监理部。

竣工验收报告复印件应在竣工验收通过后的7天内送达施工现场监理部。

十六、各项目部应加强对施工进度的监控,严格要求承包按投标承诺的工期组织施工。

工程开工前,应根据现场的实际情况要求对投标编制的施工组织设计进行修编,并将施工进度网络计划张榜公布,以利于检查对照。

网络计划宜绘成时间坐标网络图。

十七、施工中,如发现现场实际施工进度偏离网络计划较大时,现场施工管理人员应立即通知项目经理部调整网络计划,并采取有效措施保证计划目标的顺利实现。

项目经理部调整网络进度计划应经项目总监理工程师批准,然后上报项目业主建设管理部门。

中博建设集团利比亚分公司
2010年7月11日。

相关文档
最新文档
