光纤如何施工
光纤施工流程

光纤施工流程光纤作为一种高速传输数据的通信线缆,广泛应用于各个领域。
在搭建光纤网络时,光纤施工流程是非常重要的一环。
本文将介绍光纤施工流程的具体步骤。
一、项目准备阶段在开始光纤施工之前,需要进行项目准备工作。
首先,要进行光纤线路设计,包括确定光缆的走向、长度和光纤连接点。
然后,要准备光缆和相关设备,如光纤接头、光纤熔接机等。
同时,要清理施工现场,确保施工环境整洁。
二、光缆敷设光缆敷设是光纤施工的关键步骤之一。
首先,需要确定光缆的敷设路径,包括穿越建筑物、地下通道或地面敷设等。
然后,根据路径的不同,选择合适的敷设方式,如直埋、管道敷设等。
在敷设过程中,需要注意保护光缆,避免损坏。
三、光纤连接光纤连接是将光缆与设备进行连接的步骤。
首先,需要将光纤接头固定在光缆的末端。
然后,使用光纤熔接机将光纤接头与设备的光纤接口进行熔接连接。
在连接过程中,要保证光纤的质量和连接的可靠性。
四、光缆测试在光纤施工完成后,需要对光缆进行测试,以确保光缆的质量和性能达到要求。
常用的测试方法包括光纤衰减测试、光纤长度测试、光纤连接损耗测试等。
通过测试结果,可以判断光缆的质量和施工的准确性。
五、光纤标签和保护在光纤施工完成后,需要对光缆进行标签和保护。
首先,要对光缆进行标识,如编号、名称等,以便后续的维护和管理。
然后,要对光缆进行保护,如安装光缆护套、光缆保护管等,防止光缆受到外界环境的影响。
六、施工验收在光纤施工完成后,需要进行施工验收。
验收主要包括对光缆连接的可靠性和质量进行检查,以及对光缆测试结果的确认。
只有通过验收,光纤施工才能算是完成。
光纤施工流程包括项目准备、光缆敷设、光纤连接、光缆测试、光纤标签和保护以及施工验收等步骤。
每个步骤都需要严格按照规范进行操作,以确保光纤网络的质量和性能。
光纤施工的成功与否,直接影响着光纤网络的稳定运行和数据传输的速度和可靠性。
因此,在光纤施工过程中,需要高度重视每个步骤的执行,确保光纤网络的高质量建设。
光纤敷设工程施工(3篇)

第1篇一、施工准备1. 工程设计:根据项目需求,设计合理的光纤敷设方案,包括路由选择、光缆规格、设备配置等。
2. 施工队伍:组建一支具备专业技能和丰富经验的施工队伍,确保施工质量。
3. 材料设备:准备所需的光纤、接头盒、光缆附件、施工工具等。
4. 施工现场:对施工现场进行勘察,了解地形、地貌、交通等情况,确保施工顺利进行。
二、施工步骤1. 路由复测:以设计图纸为依据,对沿线路由进行实地测量,确保路由准确无误。
2. 清刷管孔:清理管道内杂物,保证管道内光缆敷设空间。
3. 敷设子管:根据设计要求,在管道内敷设子管,为光缆提供保护。
4. 敷设光缆:将光缆敷设到子管内,注意光缆的松紧度,避免过度拉伸或挤压。
5. 光缆接续:对接头盒内的光缆进行接续,确保接续质量。
6. 中继测试:对敷设好的光缆进行中继测试,检查传输质量。
7. 竣工验收:按照相关规范对施工项目进行验收,确保工程符合设计要求。
三、施工要点1. 施工人员应熟悉施工图纸和规范,确保施工过程符合要求。
2. 光缆敷设过程中,注意光缆的保护,避免损坏。
3. 接头盒内光缆接续时,严格按照操作规程进行,确保接续质量。
4. 施工过程中,注意现场安全,遵守安全操作规程。
5. 施工完成后,对施工现场进行清理,确保环境卫生。
四、质量控制1. 严格控制施工材料质量,确保所用材料符合设计要求。
2. 严格把控施工过程,确保施工质量。
3. 定期对施工项目进行质量检查,发现问题及时整改。
4. 施工完成后,进行竣工验收,确保工程符合设计要求。
光纤敷设工程施工是一项重要的通信工程,关系到通信网络的稳定性和传输效率。
在施工过程中,要严格按照规范进行,确保施工质量,为用户提供优质、稳定的通信服务。
第2篇一、工程准备1. 设计审查:对设计图纸进行仔细审查,确保设计合理、可行,满足工程需求。
2. 施工组织设计:根据设计图纸和现场实际情况,编制施工组织设计,明确施工流程、质量标准、安全措施等。
光纤施工方案范文

光纤施工方案范文一、施工概述光纤施工是指在已有的光纤网络基础上进行维护、升级或新建光纤网络的一项工作。
本施工方案旨在对光纤网络的建设和维护提供详细的操作流程和技术要求,确保施工过程顺利进行,工程质量达到预期目标。
二、施工准备1.施工前需确保相关设备和材料准备充分,并进行验收确认。
2.清理施工现场,确保工作区域整洁,保证施工人员的安全。
三、施工流程1.测量工作:使用合适的测量仪器,在施工现场进行光纤长度和光缆线路测量,确保测量准确。
2.材料准备:根据工程需要,准备好光缆线路、光纤终端盒、连接器等材料,并按照规范进行验收和仓库管理。
3.光缆线路敷设:按照设计要求,在施工现场进行光缆线路的敷设,包括线缆走向、弯曲半径等要求的符合。
4.光纤终端盒安装:根据光纤线路的走向和实际需要,进行光纤终端盒的安装和连接。
5.光纤连接:使用正确的工具和方法,进行光纤的连接,确保连接质量和传输效果。
6.测试和调试:在施工完成后,使用光纤测试仪等设备对光纤连接进行测试和调试,确保网络的稳定性和可靠性。
7.文件报备:在施工完成且测试通过后,按照相关要求整理相关施工和测试记录,报备给相关部门或人员。
四、施工安全要求1.所有施工人员必须具有相关的资质和培训,且佩戴必要的安全防护装备。
2.在施工现场要设置明显的安全警示标志,并禁止非施工人员进入。
3.施工期间,必须遵守相关操作规范和安全操作要求。
4.遇到危险情况或异常情况时,立即停工并向相关负责人报告。
5.施工结束后,对施工现场进行清理,确保没有留下任何安全隐患。
五、施工质量控制1.施工过程中,所有设备、材料和工具必须符合相关的质量标准和规范要求。
2.在施工前,进行周密的施工规划和方案设计,确保施工过程遵循预定的技术标准和要求。
3.对施工过程中的各个节点进行严格的检查和验收,并留存相关的施工记录。
4.在施工完成后,进行相关的测试和调试,确保光纤连接的质量和功能正常。
六、施工验收和交付1.对施工完成的工程进行验收和测试,确保工程质量达到预期目标。
光纤施工流程范文

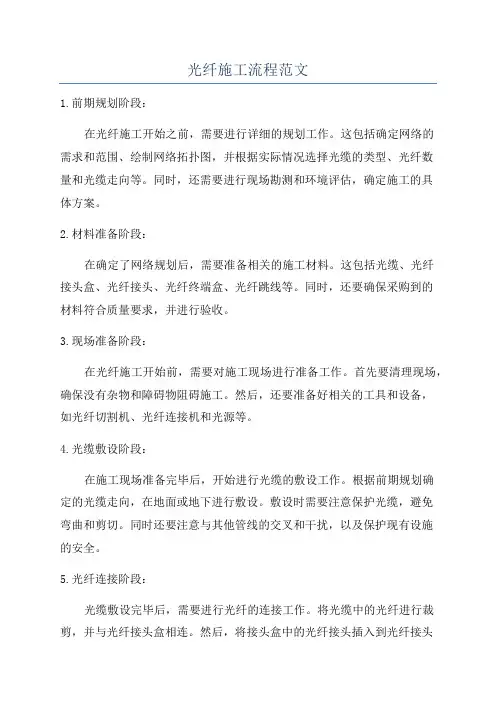

光纤施工流程范文1.前期规划阶段:在光纤施工开始之前,需要进行详细的规划工作。
这包括确定网络的需求和范围、绘制网络拓扑图,并根据实际情况选择光缆的类型、光纤数量和光缆走向等。
同时,还需要进行现场勘测和环境评估,确定施工的具体方案。
2.材料准备阶段:在确定了网络规划后,需要准备相关的施工材料。
这包括光缆、光纤接头盒、光纤接头、光纤终端盒、光纤跳线等。
同时,还要确保采购到的材料符合质量要求,并进行验收。
3.现场准备阶段:在光纤施工开始前,需要对施工现场进行准备工作。
首先要清理现场,确保没有杂物和障碍物阻碍施工。
然后,还要准备好相关的工具和设备,如光纤切割机、光纤连接机和光源等。
4.光缆敷设阶段:在施工现场准备完毕后,开始进行光缆的敷设工作。
根据前期规划确定的光缆走向,在地面或地下进行敷设。
敷设时需要注意保护光缆,避免弯曲和剪切。
同时还要注意与其他管线的交叉和干扰,以及保护现有设施的安全。
5.光纤连接阶段:光缆敷设完毕后,需要进行光纤的连接工作。
将光缆中的光纤进行裁剪,并与光纤接头盒相连。
然后,将接头盒中的光纤接头插入到光纤接头中,并进行固定和保护。
光纤接头的连接需要非常仔细和谨慎,以确保连接的质量和稳定性。
6.测试与调试阶段:连接完成后,需要进行光纤网络的测试与调试。
这包括检查光纤连接的质量和稳定性,测量光纤的信号强度和衰减等。
同时还需要进行数据传输测试,确保网络能够正常工作。
如果测试中发现问题,还需要进行排查和修复。
7.网络验收阶段:在光纤网络施工完成之后,需要进行最终的网络验收。
验收包括对网络建设的结果进行检查和评估,确保网络满足规划要求和设计标准。
同时还需要进行相关的文档整理和档案归档工作。
8.后期维护阶段:光纤网络建设完成之后,还需要进行后期的维护工作。
包括定期巡检光纤线路和设备,处理网络故障和问题,进行软硬件的更新和升级等。
维护工作的目的是保证光纤网络的正常运行和高效使用。
以上就是光纤施工的主要流程,不同的项目可能会有些差异。
光纤布线工程施工

光纤布线工程施工是现代通信网络建设的重要组成部分,它直接关系到网络的性能、稳定性和使用寿命。
本文将详细介绍光纤布线工程施工的流程、注意事项以及质量控制。
一、光纤布线工程施工流程1. 工程准备在施工前,首先要进行工程准备。
包括:了解工程需求,制定施工方案,准备施工工具和材料,以及人员培训等。
2. 路由规划根据设计图纸和实际现场情况,规划光纤路由。
要充分考虑光纤的走向、长度、弯曲度、接头数量等因素,确保光纤路由的合理性。
3. 管道施工管道施工是光纤布线工程的基础。
首先要清理管道内的杂物,然后按照设计要求敷设子管,最后将光缆放入子管内。
4. 光缆敷设光缆敷设是光纤布线工程的关键环节。
敷设过程中要避免光缆受到损伤,注意光纤的弯曲半径要大于20mm。
光缆接头应设置在接头盒内,接头盒应固定牢固。
5. 光缆固定光缆敷设完成后,要用扎带将光缆固定在管道内,避免光缆在施工过程中受到损伤。
6. 接头制作光缆接头制作是光纤布线工程的重要环节。
要严格按照接头制作规范进行,确保接头质量。
7. 测试与验收光纤布线工程完成后,要进行光缆测试和验收。
测试内容包括光缆长度、损耗、接头质量等。
验收合格后,方可交付使用。
二、光纤布线工程施工注意事项1. 施工安全施工过程中要注意安全,遵守施工现场的安全规定,确保人员安全。
2. 材料质量选用合格的光缆、接头盒等材料,确保工程质量。
3. 施工质量施工过程中要严格把控每个环节,确保施工质量。
4. 工程进度合理安排施工进度,确保工程按时完成。
三、光纤布线工程质量控制1. 施工过程控制在施工过程中,要对每个环节进行质量控制,确保工程质量。
2. 验收环节控制工程完成后,要进行严格的验收,确保光纤布线工程满足设计要求。
3. 后期维护施工完成后,要进行后期维护,确保光纤布线工程的稳定运行。
总之,光纤布线工程施工是一项专业性较强、要求较高的工程。
只有严格按照施工流程和质量要求进行,才能确保光纤布线工程的性能和稳定性。
光缆工程施工方案(3篇)

第1篇一、工程概述光缆工程是现代通信网络的重要组成部分,其主要任务是将信息传输到各个用户。
为确保光缆施工的质量和效率,特制定以下施工方案。
二、施工准备1. 施工人员:组织一支具有丰富经验的光缆施工队伍,包括项目经理、施工员、技术员、测量员、焊接工等。
2. 施工材料:准备光缆、光纤、熔接机、切割刀、剥线钳、专用胶带、防水套管、光纤收容盘等。
3. 施工设备:准备测量仪器、牵引机、敷设机、切割机、焊接机等。
4. 施工场地:选择合适的施工场地,确保光缆敷设的顺利进行。
三、施工步骤1. 施工测量:根据设计图纸,进行现场测量,确定光缆敷设路径。
2. 光缆敷设:a. 架空敷设:在确定的光缆敷设路径上,架设钢索或支架,将光缆悬挂在钢索或支架上。
b. 地埋敷设:在确定的光缆敷设路径上,挖设电缆沟,将光缆埋设在电缆沟内。
3. 光缆接续:a. 熔接:使用熔接机对光缆进行熔接,确保熔接质量。
b. 封接:对熔接后的光缆进行封接,防止水分侵入。
4. 光缆测试:使用测试仪器对敷设后的光缆进行测试,确保光缆传输质量。
5. 光缆收容:将测试合格的光缆收容在光纤收容盘内。
6. 光缆保护:对敷设后的光缆进行保护,防止光缆受损。
四、施工注意事项1. 施工过程中,确保施工人员的安全,遵守相关安全规定。
2. 光缆敷设过程中,注意保护光缆,避免光缆受损。
3. 熔接过程中,确保熔接质量,避免因熔接不良导致光缆传输质量下降。
4. 施工结束后,对光缆进行测试,确保光缆传输质量。
五、施工进度安排1. 施工准备:1周2. 施工测量:1周3. 光缆敷设:2周4. 光缆接续:1周5. 光缆测试:1周6. 光缆收容和保护:1周总计:6周六、质量保证1. 严格遵循国家相关标准和规范进行施工。
2. 对施工人员进行技术培训,提高施工技能。
3. 对施工材料进行严格检验,确保材料质量。
4. 对施工过程进行全程监控,确保施工质量。
通过以上施工方案的实施,确保光缆工程施工的顺利进行,为用户提供高质量的通信服务。
光缆的施工程序是(3篇)
第1篇一、施工准备阶段1. 设计审查:在施工前,对设计图纸进行审查,确保设计合理、可行,符合相关规范要求。
2. 材料准备:根据设计要求,准备所需的光缆、光纤、接头盒、接续设备、测试仪器等材料。
3. 施工队伍培训:对施工人员进行专业培训,确保施工人员掌握光缆线路施工技术、安全操作规程等。
4. 施工现场勘察:对施工现场进行勘察,了解地形、地貌、地质等情况,为施工提供依据。
5. 施工方案编制:根据勘察结果和设计要求,编制施工方案,明确施工步骤、质量标准、安全措施等。
二、光缆敷设阶段1. 路由复测:根据设计图纸,对光缆敷设路由进行复测,确保路由准确无误。
2. 支撑系统搭建:根据路由复测结果,搭建光缆敷设所需的支撑系统,如杆塔、电缆槽道等。
3. 光缆敷设:按照设计要求,将光缆敷设到支撑系统上,确保光缆敷设平直、整齐。
4. 光缆固定:对敷设好的光缆进行固定,防止光缆在运输、施工过程中出现位移。
5. 光缆保护:对光缆进行保护,如埋地、铺设防护层等,确保光缆安全。
三、光缆接续阶段1. 接续设备调试:对光缆接续设备进行调试,确保设备正常运行。
2. 光纤对接:将两根光缆中的光纤进行对接,确保对接质量。
3. 接续测试:对接续后的光缆进行测试,确保接续质量符合要求。
4. 接续封装:对接续后的光缆进行封装,防止灰尘、水分等侵入。
四、中继段竣工测试阶段1. 线路测试:对敷设好的光缆线路进行测试,包括光纤长度、衰减、色散等参数。
2. 接续测试:对接续后的光缆进行测试,确保接续质量。
3. 系统测试:对整个通信系统进行测试,确保系统正常运行。
五、竣工验收阶段1. 工程资料整理:整理施工过程中的各类资料,包括设计图纸、施工记录、测试报告等。
2. 工程验收:组织专家对工程进行验收,确保工程符合设计要求和质量标准。
3. 工程移交:将工程移交给用户,并做好相关培训工作。
4. 工程维护:建立光缆线路维护制度,确保光缆线路安全、稳定运行。
总之,光缆的施工程序包括施工准备、敷设、接续、测试和竣工验收五个阶段。
光纤工程施工顺序(3篇)
第1篇一、前期准备1. 确定施工方案:根据项目需求,选择合适的光纤敷设方式、设备和技术,制定详细的施工方案。
2. 办理相关手续:向相关部门申请施工许可,办理土地使用、环境保护等手续。
3. 人员培训:对施工人员进行专业培训,确保施工质量。
4. 材料设备准备:准备所需的光纤、光缆、接头盒、熔接机、测试仪等设备和材料。
二、现场施工1. 施工放样:根据设计图纸,在现场进行放样,确定光缆敷设路径、接头盒位置等。
2. 土方工程:挖掘光缆沟槽,确保沟槽深度、宽度符合设计要求。
3. 沟槽敷设:将光缆敷设于沟槽内,注意光缆的弯曲半径、间距等要求。
4. 接头盒安装:在光缆敷设完毕后,安装接头盒,确保接头盒位置准确、固定牢固。
5. 光缆熔接:使用熔接机对光缆进行熔接,确保熔接质量。
6. 光缆测试:使用测试仪对熔接后的光缆进行测试,确保传输质量。
7. 光纤布放:将光纤从接头盒引出,按照设计要求进行布放。
8. 光纤接续:将布放的光纤进行接续,确保接续质量。
9. 光纤标签:对光纤进行标签标识,方便后续管理和维护。
10. 箱体安装:在光交接箱内安装ODF架、配线架等设备,确保安装位置准确、固定牢固。
11. 光纤连接:将光交接箱内的光纤与配线架进行连接,确保连接质量。
12. 测试验收:使用测试仪对光纤系统进行测试,确保传输质量符合设计要求。
三、后期工作1. 工程验收:按照设计要求和验收标准,对光纤工程进行验收。
2. 资料整理:整理施工图纸、验收报告、测试数据等资料,归档保存。
3. 工程维护:对光纤工程进行定期维护,确保系统稳定运行。
4. 客户服务:为客户提供技术支持,解决使用过程中遇到的问题。
总结:光纤工程施工顺序是一个严谨、有序的过程,每个环节都至关重要。
只有严格按照施工顺序进行,才能确保工程顺利进行、保证工程质量。
第2篇一、施工准备阶段1. 工程设计:根据项目需求,设计光纤线路、设备配置、施工方案等。
2. 材料采购:根据设计方案,采购光纤、光缆、接头盒、连接器、光纤配线架、光分路器、光纤熔接机等材料。
光纤工程施工程序(3篇)
第1篇一、前期准备1. 工程设计:根据项目需求,进行详细的光纤工程设计,包括光纤线路的规划、设备选型、施工方案等。
2. 工程报批:将工程设计方案报送给相关部门进行审批。
3. 材料采购:根据设计方案,采购所需的光纤、光缆、接头盒、光分路器、光纤测试仪等材料。
4. 人员培训:对施工人员进行光纤工程技术和施工流程的培训。
二、施工流程1. 线路规划:根据工程需求,确定光纤线路的起点、终点和中间节点,规划线路走向。
2. 施工放样:按照线路规划,进行现场放样,标明光纤线路的起点、终点和中间节点。
3. 光纤铺设:(1)挖沟:按照放样结果,挖掘光纤线路的沟槽,确保沟槽深度和宽度符合设计要求。
(2)铺设光缆:将光缆按照设计要求铺设到沟槽中,确保光缆的弯曲半径符合标准。
(3)埋设光缆:将光缆埋入沟槽中,用土回填,确保光缆的稳定性。
4. 光纤接头制作:(1)光缆切割:使用光纤切割刀,将光缆切割成所需长度。
(2)接头盒安装:将接头盒安装在光缆的适当位置。
(3)光纤熔接:使用熔纤机,将两根光纤熔接在一起。
5. 光纤测试:(1)连接测试仪:将光纤测试仪与光纤连接,进行测试。
(2)测试数据记录:记录测试数据,确保光纤的传输质量符合要求。
6. 光纤线路保护:(1)设置警示标志:在光纤线路两侧设置警示标志,提醒过往人员注意。
(2)防护措施:对光纤线路进行防护,防止人为损坏。
三、工程验收1. 施工单位自检:施工单位对工程进行自检,确保工程质量符合要求。
2. 监理单位验收:监理单位对工程进行验收,对不合格的工程进行整改。
3. 用户验收:用户对工程进行验收,确认工程符合要求。
四、工程总结1. 工程总结报告:对工程进行总结,包括施工过程、施工质量、存在问题及改进措施等。
2. 工程资料归档:将工程资料进行整理、归档,为今后的工程提供参考。
通过以上光纤工程施工程序,确保光纤工程的顺利进行,为用户提供高质量的光纤通信服务。
第2篇一、工程准备1. 项目策划:根据用户需求,制定光纤工程实施方案,包括工程规模、技术要求、施工方案等。
光纤布线施工方案(3篇)
第1篇一、项目背景随着信息技术的快速发展,光纤通信以其高速、稳定、安全的特点,在各个领域得到了广泛应用。
光纤布线系统作为信息传输的核心,其施工质量直接影响到整个网络的性能和稳定性。
本方案旨在制定一套科学、合理的光纤布线施工方案,确保施工质量,满足客户需求。
二、施工原则1. 安全第一:严格遵守国家相关安全法规和标准,确保施工过程中人员和设备安全。
2. 质量至上:选用优质的光纤和布线设备,确保施工质量达到国家标准。
3. 经济合理:在保证质量的前提下,合理控制施工成本。
4. 高效便捷:合理安排施工进度,确保项目按时完成。
三、施工准备1. 施工图纸:熟悉施工图纸,了解工程布局、设备配置及光纤布线要求。
2. 材料设备:准备光纤、光纤跳线、光纤连接器、光纤配线架、线槽、桥架、支架、螺丝等施工材料。
3. 施工人员:组织具有丰富经验的光纤布线施工队伍,明确各岗位职责。
4. 施工工具:准备光纤熔接机、光纤测试仪、剥线钳、剪刀、螺丝刀等施工工具。
四、施工流程1. 工地勘查:对施工现场进行勘查,了解现场环境、设备布局及施工条件。
2. 光纤布线设计:根据现场勘查结果,制定光纤布线方案,包括光纤类型、布线方式、设备配置等。
3. 材料准备:根据设计方案,准备所需的光纤、跳线、连接器、配线架等材料。
4. 施工放线:按照设计方案,在地面或墙面预留线槽,将光纤线缆穿入线槽。
5. 光纤熔接:使用光纤熔接机将光纤连接器熔接至光纤线缆,确保连接质量。
6. 光纤跳线制作:根据设备配置,制作光纤跳线,确保跳线长度、类型及接头质量。
7. 光纤配线架安装:将光纤配线架安装在配线间,将光纤跳线连接至配线架。
8. 光纤测试:使用光纤测试仪对光纤连接进行测试,确保连接质量。
9. 工程验收:按照国家标准和客户要求,对施工项目进行验收。
五、施工要点1. 线槽布放:线槽布放应平直、整齐,避免弯曲和交叉。
2. 光纤熔接:熔接过程中,注意熔接机温度、熔接时间等参数,确保熔接质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、ADSS光缆架设的工程管理1. 工程的前期准备建设一条预期寿命在15~25年左右的ADSS光缆,除了用高质量的光缆以外,精心、周密地安排工程前期准备工作是相当重要的一环。
首先必须综合考虑全网通信系统的总体规划以及光纤通信骨干网远近期发展计划,从建设可行性论证、综合造价与效益的研究,到详细设计方案和具体施工方案的制定,ADSS光缆、配套金具的招投标,施工队伍的资质认定等都需一一认真做好准备。
当前,随着两网改造工作的深入,电力系统对ADSS光缆的用量也逐渐加大,国外进口的光纤、芳纶近两年还曾出现了供不应求的局面,有的厂家为了追求利润,在纤芯、芳纶、护套、油膏等主辅材上降低等级和质量,而用户又缺乏必要的检测手段来及时发现,从而使今后的安全运行存在隐患。
因此,在ADSS光缆的选择上,首先要优先选择市场占有率较大的厂家。
他们为维护其信誉往往在产品质量上有保证。
近几年,国产ADSS光缆的质量提高的很快,且售后服务和跟踪管理也比较完善,我省在第1期光纤网的建设中就全部采用国产ADSS 光缆。
其次,工程管理应从路由、纤芯(数量、种类)的合理选配、线路资料收集(包括杆塔资料、导线分布资料、线路走廊与施工地理环境资料等)、挂点设计、光缆配盘、金具选型定量、施工方案部署阶段开始由建设方、厂家、设计方共同承担,分工详细、责任明确。
工程前期即要求厂家提供本工程的电力线场强分布示意图、计算结果及光缆挂点选择的分析数据和说明等资料,要满足光缆在任何运行方式下场强不大于20KV,使光缆的电腐蚀控制在安全范围内。
再同时结合光缆的机械、物理特性以及输电线路的承载能力,来综合考虑挂点的选择,由于我省地处热带雨林气候,四面环海,气候炎热,日照强,空气湿度大、含盐度高,且每年7~10月都是台风活动频繁期,电力线与光缆风摆效应大,因此,对于己运行较长时间的输电线路,要特别考虑ADSS光缆加挂后在恶劣气候条件下的杆塔受力,以及与电力线之间的影响。
应尽量选择承载余量大的路径,对余量小的,则应对杆塔进行校验和加强。
另外,对于大型ADSS光缆架设工程,在光缆生产过程中及出厂前,有条件的建设方可对所供产品进行抽检和厂验。
根据需要对光缆的物理特性、机械特性和光学特性进行较全面的检验,并要求厂方提前提供出厂检测项目表和相关仪表。
光缆运抵现场后应按要求放置安全场地,避免日晒雨淋,同时组织建设单位、生产厂家、施工单位三方进行现场盘测。
先进行外观检验,目测光缆外观、光缆盘包装是否完好,光缆外皮有无破损、挤压,端头封装是否良好,再检查产品合格证和装盘记录单。
例如我省“清澜—会文”段光缆建设工程中,就曾发现光缆出头100m附近有一道4cm长、3mm深的损痕,后经厂方督导检查证实,可能是外护套加热成形时烫伤所致。
因此在对光缆外观初测时,若有怀疑,进行倒盘检测也未尝不可。
最后将光缆尾端破割,先检查松套管与光纤色谱标识是否正确,然后制备好光纤端面,利用OTDR对光纤进行盘测,主要检测光缆基本性能指标如:是否有断纤、盘长、衰耗等,并做好测试记录,比较与随盘的出厂测试报告是否相符。
再根据工程及订货合同,清点安装金具和光缆接头盒的种类、规格、数量是否正确。
最后由三方签字完成。
一项ADSS光缆工程要能够保质保量、安全顺利地完成,高素质的施工队伍、严格的管理和规范的施工是相当重要的。
因此在施工前,要求厂方督导讲解所架设光缆的技术性能及施工注意事项,使所有参加施工人员掌握光缆的主要特性参数如最小弯曲半径、最大侧压力、最大张力等,做好技术交底;开工前,建设方要对施工队伍的施工器具、材料合格证等进行全面的检查,必须符合ADSS光缆工程施工要求;由线路管理部门组织,对施工人员特别是登塔作业人员进行培训,带电架设时,必须严格遵守《电业安全工作规程》,确保人身安全。
在施工前期,要提前选择好每一个放缆场,确保场点位置选择符合施工器械操作安全,并满足光缆布放点对距离的要求。
对跟进的光缆接续工作,也要提前做好熔接机、切割刀、剥线钳等仪器、工具和相关配件的检查和准备,做好除尘和精度校验等工作,不把问题带入施工现场。
同时要求ADSS光缆的接续必须选择在输电线路的耐张塔上进行,决不能在线路中间空中接续;并应尽量减少光缆的接续次数,以免增大了施工难度和增加了全程衰减。
2. 施工过程管理2002年5月国家经贸委发布了《全介质自承式光缆》电力行业标准,对ADSS光缆提供了统一的技术依据。
因此在ADSS光缆施工过程当中,要求建设单位选派能力强的技术人员全程管理、协调指挥;并按合同规定,要求厂家派施工督导作全程技术支援,提供施工手册等详尽的技术资料,做到敷设到哪里,厂家督导、工程管理人员就出现在哪里。
ADSS光缆施工与架空电力线施工基本相同,但光缆有其特殊的技术要求,要尽可能采用标准安装方法,使用安装机械和张力放线技术。
先用人工放好牵引绳,对沿线跨越公路、桥梁、河流、树林、农田、建筑物等要注意采取保护措施,特殊跨越要搭好支撑架并派专人看守,对于跨越10KV及以上的电力线需到供电部门办理停电手续,现场还需做好验电和接地工作。
杆塔上的传动滑轮要安装牢固并可靠接地,首尾塔上要采用大滑轮,一般直径大于600mm;张力机和牵引机与杆塔直线距离应是滑轮对地高度的4倍,滑轮采用硬塑胶或尼纶材料制成,凹槽要有足够深度,在其内侧也可缠上软橡胶带,以减小光缆受到的侧压力并保护光缆外护套。
光缆头可用网套式连接器缠紧,中间通过退扭器与牵引绳连接(牵引绳最好采用专用芳纶绳,其应力大、绝缘性好。
若无配备,也可用粗麻绳代替),利用牵引机开始对牵引绳收线,并使张力机同步工作,张力保持在8~15KN,速度控制在20m/min左右,其间注意使光缆与地面或其它障碍物保持一定距离,均匀受力、匀速前进;牵引机、张力机要有专人操作,中间各杆塔及重要跨越点派专人监护,以防光缆与地面摩擦或被其它障碍物钩挂,各点配备无线对讲机联系,发现异常情况及时通知处理,确保施工安全。
整盘光缆放完后,可先在张力机端侧杆塔先做好耐张,然后在下一个耐张塔上做耐张,并按设计调整好张力和弧垂,同时满足光缆净空高度的要求。
对放线段内其它耐张重复上述步骤。
全线耐张做好后,直线杆塔采用悬垂金具线夹固定,并在档距两端安装防震鞭,档距大于500m安装两个,档距小于500m 安装一个;终端塔一般各留比耐张点到地面的距离多10~15m余缆,以备熔接时操作方便。
单盘光缆最好一天放完,若当天实在放不完,也应做耐张挂高光缆,两侧余缆派人看守过夜,防止人为危害。
全段光缆施工完毕,应清理现场和各跨越点,仔细清点施工人数无误后,方可到供电部门办理各跨越线路恢复送电手续。
在施工放线时,应避免光缆受力不均匀或落地摩擦而损坏,时刻注意不能小于其最小弯曲半径。
我省最初架设ADSS光缆时就由于经验不足,吸取了不少教训。
如2000年11月在建设“清澜—会文”段光缆工程中,施工队伍在进行牵引光缆时,将缆头处外护套破开,利用芳纶扎成小辫来和牵引绳作连接,结果由于芳纶受力不均匀,超出张力范围而断裂,导致光缆从高空落下,造成损坏。
这种由于施工过程中的不规范造成拉断纤芯、损伤光缆外皮的事故,在许多文章中都有过报道,其危害的程度不一,严重的将最终导致断缆。
据有关资料分析,金具构件附近往往是电腐蚀最严重的地方,因此安装时要格外小心。
某省就出现由于施工人员用螺丝刀安装预绞丝,不慎划伤光缆表皮,致使高压场强下的电腐蚀长期积累,最终露出芳纶,导致断缆。
当牵引光缆经过大转角塔位时,尽管有时采用双滑轮组来增大等效半径,但由于单个滑轮半径过小,造成光缆受的侧压过大,致使缆内束管变形,也可能断纤;此外光缆布放时打扭,滑轮质量不好,采用小车作业,光缆跨越线路、建筑物、树林时防护措施不够,都可能造成对光缆的损伤,有时即使是细小的伤痕,也会给ADSS光缆今后的安全运行带来严重隐患,故必须引起高度重视。
我省对这些不足之处也不断改进,同时也采购了一些更好的施工器械,对施工过程全程跟踪,责任到人,使施工质量有了更大的保证。
ADSS光缆的安装基本上分为两步:第一步敷缆一放线、紧线、安装金具,跨接成型;第二步光纤熔接、光纤光学特性测试。
为保证接续质量,根据我省的气候情况,ADSS光缆的施工期应尽量选择在冬季少雨时进行,一般来说,光缆的熔接应在每盘布线完成后当天完成,若当天实在做不了熔接,也应盘好余缆固定至耐张塔上。
在光缆接续前,应将光缆在施工中可能受损的头部剪去2~3m,挑选经验丰富、操作熟练的技术人员进行接续;应选择在整洁的环境中进行,严禁在多尘及潮湿的环境中露天操作。
光纤连接损耗主要由本征因素和非本征因素组成。
其中,非本征因素主要由操作工艺水平,熔接机、切割刀、剥线钳等工器具质量的优劣来决定的;我省于2000年购买了一台日本产FSM—30S型熔接机,其性能稳定、精度高、具有自动调芯、对芯功能,操作简便,且蓄电池连续工作时间长,特别适合野外作业。
但接续损耗靠熔接机读出的估算值是不准确的,只能作参考值,通过显示屏目测是否有气泡、刺头等,熔接完毕后还需用OTDR精确测量接头损耗等参数,确保每个熔接点衰减小于0.05dB,然后做热缩管加强保护并按光纤色谱顺序做好熔接记录。
光纤的盘纤、接头盒封装也是一项细心的工作,先固定好热缩管,再将两侧余纤按槽道盘好,加上海棉衬垫,用胶带轻轻粘紧,操作过程中应防止挤压和弯曲半径过小现象,以免带来附加损耗。
密封接续盒时要仔细检查每一处缝隙,以防日后水气进入。
然后将尾缆盘好与接续盒一并固定到铁塔构件上,一般放在铁塔第一个横担上,距离地面6m左右。
光缆下塔段,每间距1.5m左右处用引下线夹固定,距地面4m段用合适钢管套住,以防人为破坏;光缆经电缆沟进站段内,需套防火PVC管加以保护,在电缆井内,注意控制弯曲半径;进入站(局)内机房,将光缆引入ODF,与尾纤熔接成端即可。
最后,还要注意做好施工期间的施工记录,以备工程验收和维护时查阅。
3. 竣工验收阶段当ADSS线路施工完毕,且无重大施工隐患时,由建设方组织调度、线路管理部门、施工单位等相关技术人员参加工程竣工验收。
此阶段工作主要包含以下三个部分:(1) ADSS线路部分验收。
根据设计文件和出厂技术资料沿线路杆塔进行巡检。
主要检验光缆挂点是否符合设计要求;与障碍物、道路等交越时安全距离和对地净空是否满足技术要求;安装金具的种类、数量是否正确、有无隐患;各接头盒悬挂位置及密闭性检查;光缆弧垂是否符合设计要求;入局(站)光缆的敷设方式及保护措施是否完善等。
(2) ADSS光路部分验收。
主要是对全程ADSS光缆光学特性实测验收,一般要采取双向测试并取其平均值,如中继段光纤总衰减、事件损耗、链路损耗、回波损耗等。
中继段光纤后向散射曲线有无异常情况(如弯曲、尖峰、陡降等),并对事件进行定位和分析,将各段的双向测量资料存盘并打印成档,做为原始资料保存,便于今后维护分析、比较之用。
