装配式箱涵交底
箱涵工程安全技术交底

箱涵工程安全技术交底一、项目概况箱涵工程是一种常见的地下通道结构,用于水流或交通通道的穿越。
本项目是位于某市某区的一座箱涵工程,总长度约500米,宽度约10米,深度约5米。
为确保工程施工过程中的安全,特进行安全技术交底。
二、施工前准备1. 施工前必须进行现场勘察和测量,确保设计图纸与实际情况相符。
2. 施工前应对施工区域进行临时围栏封闭,确保施工区域的安全。
3. 施工前应对施工人员进行技术培训,确保施工人员熟悉施工工艺和操作规程。
三、施工过程安全要求1. 施工现场应设置明显的安全警示标志,确保施工区域的安全性。
2. 施工过程中应定期检查施工设备的安全性能,确保设备的正常运行。
3. 施工过程中应保持施工区域的通风良好,确保施工人员的健康。
4. 施工过程中应定期清理施工现场,确保施工区域的整洁。
5. 施工过程中应加强现场巡视,及时发现和处理施工中的安全隐患。
6. 施工过程中应严格遵守施工工艺和操作规程,确保施工质量和安全。
四、施工人员安全防护1. 施工人员应佩戴符合标准的安全帽、安全鞋和手套,确保施工人员的人身安全。
2. 施工人员应佩戴口罩,防止吸入有害气体和粉尘。
3. 施工人员应佩戴适当的防护眼镜,防止灰尘、碎石等物体伤害眼睛。
4. 施工人员应定期进行体检,确保身体健康状况良好。
5. 施工人员应定期进行安全培训,提高安全意识和应急处理能力。
五、施工设备安全操作1. 施工设备操作人员应持有相关证书,具备操作技能和经验。
2. 施工设备操作人员应熟悉设备的使用方法和操作规程。
3. 施工设备操作人员应定期检查设备的安全性能,确保设备的正常运行。
4. 施工设备操作人员应按照标准程序操作设备,确保施工过程的安全和顺利进行。
5. 施工设备操作人员应定期进行设备维护和保养,确保设备的良好状态。
六、应急处理措施1. 施工现场应设置应急疏散通道,并保持通畅。
2. 施工现场应配备灭火器等灭火设备,以应对突发火灾。
3. 施工现场应设立应急救护站点,配备急救设备和急救药品。
箱涵工程安全技术交底

箱涵工程安全技术交底引言概述:箱涵工程是一种常见的地下结构工程,用于通过涵洞的形式穿越道路、铁路、河流等障碍物。
为了确保箱涵工程的安全运行,进行安全技术交底是非常重要的。
本文将详细介绍箱涵工程安全技术交底的内容和要点。
一、施工前的安全技术交底1.1 施工方案交底:施工方案是指在施工过程中的具体操作步骤和措施,包括施工方法、施工工艺、材料选用等。
施工方案交底时,需要详细说明施工过程中的安全注意事项,如施工现场的封闭与警示、施工人员的安全防护措施等。
1.2 设备使用交底:箱涵工程施工需要使用各种设备和机械,包括挖掘机、起重机、混凝土搅拌站等。
在设备使用交底时,需要指导施工人员正确使用设备,了解设备的安全操作规程和注意事项,确保设备的正常运行和施工人员的人身安全。
1.3 施工材料交底:箱涵工程的施工材料包括混凝土、钢筋、膨胀水泥等。
在施工材料交底时,需要告知施工人员有关材料的性能特点、储存要求、使用方法等,以确保施工材料的质量和施工工艺的合理性。
二、施工中的安全技术交底2.1 施工进度交底:施工进度是指施工工程按照计划进行的时间安排和进展情况。
在施工进度交底时,需要告知施工人员每个阶段的工作内容和时间节点,以及施工过程中可能遇到的安全风险和应对措施。
2.2 安全检查交底:安全检查是指对施工现场进行定期检查,发现和排除安全隐患,确保施工过程中的安全。
在安全检查交底时,需要告知施工人员安全检查的内容和方法,以及如何及时采取措施解决安全问题。
2.3 突发事件应急处理交底:在施工过程中,可能会发生各种突发事件,如火灾、事故等。
在突发事件应急处理交底时,需要告知施工人员突发事件的应急预案和处理方法,以确保施工现场的安全和人员的生命财产安全。
三、施工后的安全技术交底3.1 工程验收交底:工程验收是指对箱涵工程进行全面检查和评估,确保其达到设计要求和安全标准。
在工程验收交底时,需要告知施工人员验收的标准和要求,以及验收过程中可能出现的问题和解决方法。
箱涵工程安全技术交底

箱涵工程安全技术交底一、项目背景箱涵工程是一种常见的交通工程结构,用于解决道路、铁路等交通线路与河流、渠道等水体的交叉问题。
为了确保箱涵工程的安全施工和使用,进行安全技术交底是必要的。
二、施工前的准备工作1. 箱涵工程的设计和施工方案应符合相关标准和规范,包括但不限于《公路工程施工质量验收规范》、《公路工程施工安全技术规范》等。
2. 施工前应进行现场勘察和测量,确定地质、水文等环境条件,并编制详细的施工方案。
3. 确保施工人员具备相关的技术资质和证书,并进行必要的培训和交底。
三、施工过程中的安全措施1. 施工现场应设置明显的安全警示标志,包括施工区域划定、禁止通行标志、安全警示标语等,以提醒施工人员和过往车辆注意安全。
2. 施工现场应配备必要的安全设施,包括防护网、安全帽、安全绳等,以确保施工人员的人身安全。
3. 施工现场应进行严格的施工组织和管理,明确责任分工,确保施工过程中的安全。
4. 施工过程中应定期进行安全检查和隐患排查,及时采取措施消除安全隐患。
5. 施工现场应保持良好的通风条件,防止有害气体积聚,对特殊作业区域应进行有效的通风处理。
四、施工后的验收和交底1. 箱涵工程施工完成后,应进行验收,确保工程质量符合相关标准和规范。
2. 完成验收后,施工单位应组织相关人员进行安全技术交底,包括工程的结构特点、使用注意事项、维护保养方法等。
3. 安全技术交底应以现场培训的形式进行,确保施工人员理解并掌握相关知识。
4. 安全技术交底应记录相关内容,包括参与人员、交底时间、交底内容等,以备后续查阅和管理。
五、安全技术交底的意义1. 安全技术交底是施工单位对施工人员进行安全教育和培训的重要环节,可以提高施工人员的安全意识和技能水平。
2. 安全技术交底可以帮助施工人员了解工程的安全风险和应对措施,从而减少事故发生的可能性。
3. 安全技术交底可以提高工程的质量和安全水平,确保箱涵工程的长期稳定使用。
六、总结安全技术交底是箱涵工程施工过程中的重要环节,通过施工前的准备工作、施工过程中的安全措施、施工后的验收和交底等步骤,可以确保工程的安全施工和使用。
箱涵工程安全技术交底

箱涵工程安全技术交底一、项目概述箱涵工程是一种用于通行道路、铁路等交通工程中的隧道结构,用于穿越或跨越河流、沟渠等地下通道。
本项目旨在介绍箱涵工程的安全技术交底,确保施工过程中的安全性和质量。
二、施工前准备1. 安全计划编制:施工单位应编制详细的安全计划,包括施工方案、施工工艺、安全措施等内容,并经相关部门批准。
2. 人员培训:施工人员应接受相关培训,了解箱涵工程施工的安全要求、操作规程以及应急处理措施。
3. 设备检查:施工前应对所需设备进行检查,确保设备完好并符合安全标准。
4. 施工现场布置:施工现场应合理布置,设立安全警示标志、安全通道、防护栏杆等设施,确保施工现场的安全。
三、施工过程安全控制1. 地质勘察:施工前应进行详细的地质勘察,了解地下水位、土壤情况等,以确定施工方案和采取相应的安全措施。
2. 施工材料:施工材料应符合国家标准,经过质量检测合格后方可使用。
3. 施工设备:施工设备应符合安全要求,操作人员应熟悉设备使用方法,并定期进行设备检查和维护。
4. 施工作业:施工作业应按照施工方案进行,严格遵守操作规程,确保施工过程中的安全。
5. 通风与照明:施工现场应保持良好的通风和照明条件,确保施工人员的安全和舒适。
6. 防火措施:施工现场应设立消防器材,并进行定期检查和维护,确保施工过程中的防火安全。
7. 废弃物处理:施工过程中产生的废弃物应按照相关规定进行分类、存储和处理,确保环境的安全和卫生。
四、安全事故应急处理1. 应急预案:施工单位应制定详细的安全事故应急预案,明确各类事故的应急处理措施和责任分工。
2. 应急演练:施工单位应定期组织安全事故应急演练,提高施工人员应急处理能力和协作能力。
3. 抢险救援:施工单位应配备专业的抢险救援队伍,确保在发生安全事故时能够迅速有效地进行救援。
五、质量控制1. 施工方案:施工单位应编制详细的施工方案,包括施工工艺、质量控制要求等内容,并经相关部门批准。
箱涵施工技术交底书

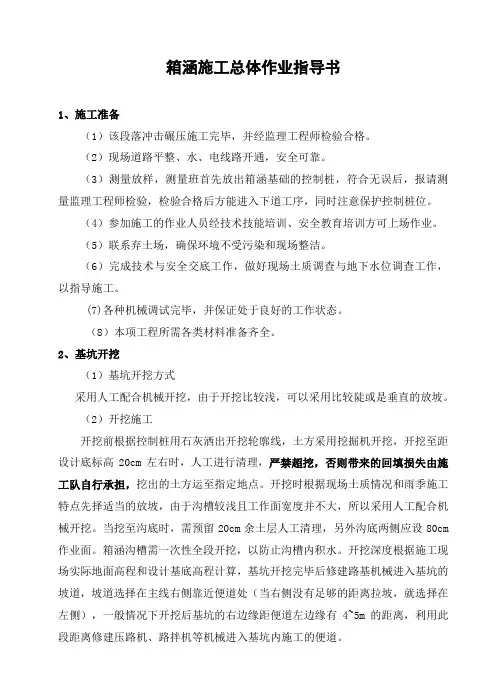

箱涵施工总体作业指导书1、施工准备(1)该段落冲击碾压施工完毕,并经监理工程师检验合格。
(2)现场道路平整、水、电线路开通,安全可靠。
(3)测量放样,测量班首先放出箱涵基础的控制桩,符合无误后,报请测量监理工程师检验,检验合格后方能进入下道工序,同时注意保护控制桩位。
(4)参加施工的作业人员经技术技能培训、安全教育培训方可上场作业。
(5)联系弃土场,确保环境不受污染和现场整洁。
(6)完成技术与安全交底工作,做好现场土质调查与地下水位调查工作,以指导施工。
(7)各种机械调试完毕,并保证处于良好的工作状态。
(8)本项工程所需各类材料准备齐全。
2、基坑开挖(1)基坑开挖方式采用人工配合机械开挖,由于开挖比较浅,可以采用比较陡或是垂直的放坡。
(2)开挖施工开挖前根据控制桩用石灰洒出开挖轮廓线,土方采用挖掘机开挖,开挖至距设计底标高20cm左右时,人工进行清理,严禁超挖,否则带来的回填损失由施工队自行承担,挖出的土方运至指定地点。
开挖时根据现场土质情况和雨季施工特点先择适当的放坡,由于沟槽较浅且工作面宽度并不大,所以采用人工配合机械开挖。
当挖至沟底时,需预留20cm余土层人工清理,另外沟底两侧应设80cm 作业面。
箱涵沟槽需一次性全段开挖,以防止沟槽内积水。
开挖深度根据施工现场实际地面高程和设计基底高程计算,基坑开挖完毕后修建路基机械进入基坑的坡道,坡道选择在主线右侧靠近便道处(当右侧没有足够的距离拉坡,就选择在左侧),一般情况下开挖后基坑的右边缘距便道左边缘有4~5m的距离,利用此段距离修建压路机、路拌机等机械进入基坑内施工的便道。
人工修整完后,现场技术人员应对基底轴线、高程、平面尺寸进行自检,然后报监理工程师验收,并通知试验室对基底进行承载力试验,满足设计要求进入下道工序,若基底承载力小于设计基底承载力,则上报监理工程师确定新的处理方案。
表四开挖基坑检查项目3、箱涵基础施工(1)10%石灰土施工1)由试验室通过石灰土的标准击实试验确定其最大干密度最佳含水量,按试验值制备的试件,进行无侧限抗压强度试验,符合设计要求。
箱涵施工安全技术交底

箱涵施工安全技术交底模板范本一:专业型施工单位:XXXX工程有限公司项目名称:XXXX箱涵施工工程项目地点:XXXXXX一、施工概述1.1 项目介绍本项目是为了满足某个地区的排水需求而进行的箱涵施工工程。
主要包括XX米长的箱涵建设和相关管道的埋设。
1.2 工程目标本项目的目标是按照合同要求,按时按质完成箱涵的施工,确保工程安全可靠,达到设计要求。
1.3 施工期限本项目施工期限为XX个月,自开工之日起计算。
二、施工方案2.1 项目总体布局2.1.1 箱涵位置根据设计要求,箱涵将位于XXXX位置,具体位置示意图见附件一。
2.1.2 工程道路为保证施工效率和工人安全,需要在施工期间对道路进行封闭或者交通限制,具体施工期间交通管理方案见附件二。
2.2 施工流程2.2.1 基础施工在施工前,需要对箱涵的基础进行开挖和处理,具体施工流程见附件三。
2.2.2 箱涵结构施工箱涵的结构施工包括预制件制作、吊装、拼装等工序,具体施工流程见附件四。
2.2.3 管道埋设施工管道埋设工作需要在箱涵施工完成后进行,具体施工流程见附件五。
附件一:箱涵位置示意图附件二:施工期间交通管理方案附件三:基础施工工艺流程附件四:箱涵结构施工工艺流程附件五:管道埋设施工工艺流程附录:法律名词及注释(仅部份)1. XX法律法规:XXXXX,XX条X款:“XXXXXX”。
2. XX法律法规:XXXXX,XX条X款:“XXXXXX”。
模板范本二:简洁型施工单位:XXXX工程有限公司项目名称:XXXX箱涵施工工程项目地点:XXXXXX施工概述:该项目包括对箱涵进行施工工程,施工目标是按照合同要求,完成箱涵的建设和相关管道的埋设。
施工方案:1. 项目总体布局:箱涵位置:位于XXXX位置,具体见附件一。
工程道路:施工期间需封闭道路或者限制交通,具体见附件二。
2. 施工流程:基础施工:开挖箱涵基础,具体施工流程见附件三。
箱涵结构施工:制作预制件,进行吊装和拼装,具体施工流程见附件四。
箱涵施工班组安全技术交底模板

一、交底目的为确保箱涵施工过程中安全生产,预防事故发生,提高施工班组安全意识,现将箱涵施工过程中的安全技术进行交底。
二、交底对象参与箱涵施工的全体班组人员。
三、交底时间[填写具体时间]四、交底内容1. 施工现场安全规定(1)所有施工人员必须遵守国家有关安全生产的法律、法规和标准,严格执行本工程的安全技术交底。
(2)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋,禁止酒后作业。
(3)施工现场应设置安全警示标志,禁止无关人员进入施工区域。
2. 施工机械安全操作(1)操作人员必须经过专业培训,取得相应操作资格证书。
(2)机械操作前,应检查机械各部件是否完好,液压系统、电气系统是否正常。
(3)操作过程中,注意观察机械运行状态,发现异常情况立即停止操作,并及时报告。
3. 施工材料安全使用(1)材料堆放整齐,不得超高、超宽,确保通道畅通。
(2)易燃、易爆、有毒有害材料应分类存放,并采取相应防护措施。
(3)施工过程中,不得随意丢弃废弃材料,及时清理施工垃圾。
4. 施工环境安全(1)施工现场应保持良好的通风、采光条件,确保施工人员身体健康。
(2)施工现场应设置消防设施,定期检查消防器材,确保其完好有效。
(3)施工现场应设置防雷、防触电措施,确保施工安全。
5. 箱涵施工具体安全技术(1)箱涵基础施工:基坑开挖前,做好排水、防渗措施;基坑周边设置防护栏杆,防止人员坠落;基坑底部设置排水沟,确保基坑内无积水。
(2)箱涵主体施工:钢筋绑扎、模板支设、混凝土浇筑等环节,严格按照施工规范进行;注意模板支撑体系稳定性,防止坍塌事故;混凝土浇筑过程中,注意振捣密实,确保混凝土强度。
(3)箱涵防水施工:防水层施工前,确保混凝土强度达到设计要求;防水层施工过程中,注意接缝严密,防止渗漏。
(4)箱涵顶进施工:顶进前,确保箱涵主体结构混凝土强度达到设计要求;顶进过程中,注意观察土体稳定情况,发现异常立即停止顶进。
五、交底要求1. 施工班组人员要认真听取安全技术交底,确保掌握安全操作规程。
箱涵安装技术安全交底模板

一、交底单位:(填写交底单位名称)二、接受单位:(填写接受单位名称)三、工程名称:(填写工程名称)四、部位名称:(填写具体部位名称,如:XX路段箱涵安装)五、交底日期:(填写具体日期)六、交底人:(填写交底人姓名及职务)七、接收人:(填写接收人姓名及职务)八、交底内容:一、一般要求:1. 所有参与箱涵安装的施工人员必须熟悉本交底内容,并严格按照操作规程执行。
2. 作业前应充分了解现场环境,做好安全防范措施。
3. 严格遵守劳动纪律,确保施工安全。
二、安全注意事项:1. 高处作业:- 作业人员必须佩戴安全帽、安全带,并确保安全带正确挂设。
- 高处作业平台必须牢固可靠,定期检查。
- 高处作业时,严禁人员拥挤,严禁未经许可的人员上下。
2. 起重作业:- 起重设备必须经过专业检测,确保安全可靠。
- 起重作业前,应检查吊具、索具,确保完好无损。
- 起重过程中,严禁超载、超范围作业。
- 起重作业区域应设置警戒线,严禁无关人员进入。
3. 用电安全:- 施工现场用电设备必须符合安全标准,电线、电缆应完好无损。
- 用电设备操作人员必须具备相应资质。
- 严禁私拉乱接电线,确保用电安全。
4. 防滑措施:- 施工现场地面应保持干燥、平整,防止滑倒。
- 作业人员应穿着防滑鞋,注意行走安全。
5. 个人防护:- 作业人员必须穿戴个人防护用品,如安全帽、防护眼镜、手套、防尘口罩等。
- 根据实际情况,可能需要穿戴防毒面具、防护服等。
三、施工流程及注意事项:1. 测量放样:- 确保测量精度,放样准确无误。
- 标注关键尺寸和位置,方便后续施工。
2. 模板安装:- 模板应安装牢固,防止倾覆。
- 模板接缝应严密,防止漏浆。
3. 钢筋绑扎:- 钢筋绑扎应规范,确保结构稳定。
- 钢筋连接应采用焊接或机械连接,保证连接质量。
4. 混凝土浇筑:- 浇筑混凝土应分层、均匀,防止出现蜂窝、麻面。
- 浇筑过程中,应确保混凝土密实。
5. 养护:- 混凝土浇筑完成后,应及时进行养护,确保强度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、准备好所有的机械设备及场内外运输道路,以利土方开挖工作连续快速完成。
5、材料准备:将预制好的成品管涵运到施工现场,准备足够的砂石。
6、机械设备:吊车一辆、挖掘机一台、插入式振捣棒两套、配套发电机一台、砼罐车。
三、施工流程:
1、开挖基坑,处理地基。
11、检验:
(1)、结构预制构件必须通过系统的质量检验方后进入组装现场。现场应对预制构件型号、尺寸、质量、数量以及铰缝尺寸、质量等进行确认,验收。
(2)、结构在组装、填土直至完成全过程中,应对结构位置、截面形状等进行检验。检验应在三个以上的不同位置。
(3)、构件预制和结构组装的允许偏差见下表。检验结果超出表中标准是应停止施工,查明原因,预测结果并采取应对措施。
4、浇筑基础砼:按规定配合比配置C2砼,运输到现场,摊铺振捣,人工找平,基础的厚度、宽度、标高必须符合设计图纸的规定。基础砼浇筑时,顶面平整度控制在3mm之内。
5、沉降缝在路基中央设置一道,宽度2cm。待砼达到设计强度的70%以上时,方可吊装管涵。
6、安装管通:
(1)应事先指定构件保存位置呢、吊车等设备作业位置、材料及设备进出路线等。
5
10
垫层宽度、厚度(mm)
不小于设计值
四、施工管理:
a)现场施工技术人员必须依照设计图纸,以指导现场施工。
b)施工过程中,现场施工技术人员应随时用经纬仪检查涵身轴线及用水准仪检测各施工部位标高。
c)混凝土浇筑时,现场试验人员必须督促施工人员严格执行配合比。试块取样采取随机取样法。
d)当箱顶填土高度小于50cm时或未做箱顶,箱底铺装时,严禁任何重型设备通过。
构件预制、结构组装允许偏差
编号
项目
允许偏差
1
混凝土强度(Mpa)
不小于设计值
2
构件长度(mm)
-0—+5
3
壁厚(mm)
-3—+5
4
轴线偏位(mm)
50
5
螺栓孔轴线偏差(mm)
5
6
结构长度(mm)
-50ቤተ መጻሕፍቲ ባይዱ-+100
7
地面高程(mm)
±10
8
内外轮廓线形偏离设计线性(mm)
±20
9
相邻节段内轮廓线错口(mm)
e)沉降缝宜设置在路基中心线附近,且避开中央分隔带护栏。明通只设一道沉降缝,暗通可视通道长度,在行车道外侧相应加设,沉降缝宽度为2cm。
f)装配式箱通预制阶段为统一预制,规格相同。通道顶路基横坡由通道底基础标高调整行成。施工明箱通时,应仔细核对主线控制高程,使箱通预制段准确安装就位。
施工时一定要做好排水工作严禁砼在终凝前被水浸泡。
2、基础开挖:
开挖前根据放样用石灰线标出基坑平面位置和坡顶线。基坑用机械配合人工开挖。开挖基坑可采用1:1-1:5的坡度。施工中若遇地下水,应在基坑四周开挖人工排水沟,并在端头设置集水井,以排除坑底自由水,保持基坑干燥。挖掘机开挖基坑距基底设计标高20cm时,停止开挖,有人工挂线开挖至设计标高。
3、铺设垫层:施工时,应注意纵向线性的平顺和构件就位点高程的准确。构件安装前,应复查就位点的高程。先将两端墙下基础砼浇筑到与垫层顶标高相同的高度,然后采用人工或人工配合机械的方式在基底铺设砂砾垫层,垫层或级配碎石。垫层的含泥量不得大于5%。
(2)结构构件组装前应进行试装,并提出系统的结构稳定和定位调整实施方案。
(3)构件搬运时应避免结构出现较大的变形而引发损伤。组装时应避免磕碰。对受损构件应予评估,及时修复,必要时更换。
(4)不得混淆构件及阶段的安放顺序和位置。
7、浇筑剩余砼,在涵管两侧浇筑剩余涵身砼和端墙砼,其施工和要求同第3条。
8、沉降缝处理:首先在管节接缝处塞满沥青麻絮,然后在接缝上铺一层沥青浸制麻布,再在其中接缝处缠绕2cm粗麻绳,再在其中缠绕15cm宽的沥青浸制麻布3层,并用粗铅丝扎牢固。
2、检测地基承载力,地基承载力容许值不小于220Kpa,如果达不到要求,必须进行30-50cm的优质砂砾石或砾石等置换,夯实。
3、检测高程,调整垫层。
4、现场验收各预制构件。
5、安装底板,安装侧墙,安装顶板,检测构件定位状态。
6、浇筑底板现浇缝。施工阶段构造缝。
7、对称分层填筑、压实结构侧墙回填土,至顶板铰缝。
徐明高速07标段装配式箱通施工技术交底
工程名称:中铁二十四局徐明高速七标段年 月 日
分项工程名称名称
装配式箱通基坑土方开挖、安装及浇筑混凝土
交 底 人
交底日期
接 底 人
接底日期
交底内容
二、施工准备:
1、根据设计图纸的设计要求进行测量放线,定出中心桩、边线桩。
2、基坑开挖前应做好基坑外四周的排水工作,保证基坑内没有积水,如有及时排出。
9、结构周边回填应在结构现浇部分混凝土及砂浆强度达到设计强度的90%后进行。填土应对称分层压实,各层压实后的厚度不应小于20cm,压实度不应小于96%。通过实验证明压实度是否合格。
10、洞口现浇段:箱通与路线中心线斜交时,两端洞口阶段就地现浇。可分为两次浇筑,第一次浇筑至底板以上50cm,第二次浇筑剩余部分。两次浇筑的接缝处应保证有良好的衔接面(粗糙、干净并不得有堆落的混凝土、砂浆等)
8、对称分层填筑,压实结构顶板回填土,至路基顶面。
9、检测结构组装 状态。
10、施工洞内铺砌或铺装以及附属设施。
11、整理洞外地形。完成内外衔接。
12、检查、调整。
四、施工方案:
1、管通基础定位及轴线测量放样:
根据图纸提供该涵洞中心桩号及与主线夹角、通道基础长度等数据,计算出各部位的坐标,用全站仪进行实地放样,通道轴线位置,便于现场施工人员校核,基础底边线应宽出设计宽度,作为施工操作范围。
