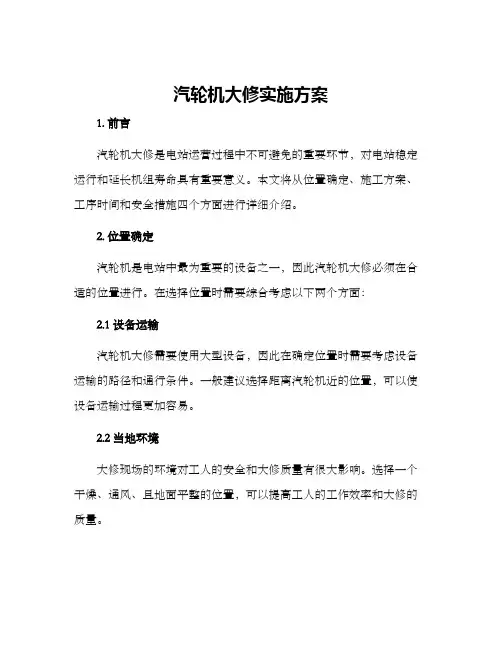

汽轮机大修实施方案

汽轮机大修实施方案
时间需要根据工作内容和安全要求来进行制定。在制定过程中需要考虑人员和设备的安排,保证每个工序按时进行。
4.2 工序之间的衔接
大修涉及的工序非常多,需要各个工序之间的协调和衔接。在工序时间的制定过程中需要重点考虑各个工序之间的衔接。
5. 安全措施
大修是动力电站中最为危险的工作之一,因此在大修过程中需要采取各种安全措施,保证施工安全。主要包括以下几个方面:
2.1 设备运输
汽轮机大修需要使用大型设备,因此在确定位置时需要考虑设备运输的路径和通行条件。一般建议选择距离汽轮机近的位置,可以使设备运输过程更加容易。
2.2 当地环境
大修现场的环境对工人的安全和大修质量有很大影响。选择一个干燥、通风、且地面平整的位置,可以提高工人的工作效率和大修的质量。
3. 施工方案
5.1 人员安全
大修现场需要安排专人负责人员安全,建立安全检查机制,严格按照安全规定和要求进行操作。
5.2 设备安全
设备安全是大修过程中的核心问题,需要做好设备检查和维护工作,严格按照设备操作规程进行操作。
5.3 环境卫生
大修过程中需要保证现场环境的清洁和卫生,避免废料对环境造成不良影响。
6. 结尾
汽轮机大修是电站运营中非常重要的工作环节,必须保证施工质量和安全。合理规划位置、施工方案、工序时间和安全措施,具有至关重要的意义。我们希望本文可以提供参考和指导,帮助电站在大修过程中取得理想效果。
汽轮机大修的施工方案需要根据具体情况来制定,一般包括以下几个方面:
3.1 人员安排
大修时需要有合适的人员来负责各项工作。在安排人员时需要考虑各个工作环节的安全和质量,以保证大修取得理想成果。
3.2 设备准备
大修过程需要使用的设备需要提前准备好,并做好检查工作。所有设备需要符合安全要求,并能够顺利完成相应的操作。

汽轮机中分面修复

汽轮机中分面修复

汽轮机中分面修复检查方法:一般汽缸紧固1/3~1/2螺栓,检查汽缸结合面以0.05mm的塞尺塞不进,或有个别部位塞进的深度不超过结合面密封宽度的1/3为合适。

处理方法:对于结合面变形和漏汽的处理,可根据产生漏泄的原因采取相应的检修措施:(1)由于蒸汽冲刷而在结合面上产生的沟痕,可用补焊法,即用普通碳钢焊条,采取冷焊将沟痕补平。

补焊时应注意焊沟不要太多,焊后修平。

(2)汽缸变形产生的结合面间隙长度方向不大于400mm,且间隙又在0.3mm以内,可以采用涂渡或喷涂。

前者质量较高,涂渡后也容易修整;后者硬度较高,不易修整。

如时间紧迫,也可以采取临时措施,即将 80~100目的铜丝网经热处理使其硬度降低,然后剪成适当形状,铺在结合面的漏汽处。

(3)如果汽缸结合面变形较小且很均匀,可在有间隙处更换新的汽缸螺栓,适当加大螺栓的预紧力。

(4)汽缸变形较大时,目前常使用的处理方法是研刮结合面。

刮研方法:在清扫干净的汽缸结合面上,涂上一层红丹。

空缸扣大盖,并将法兰螺栓隔一个紧一个,用塞尺测量结合面间隙,将间隙值记在汽缸外壁和专用记录纸上。

根据测量的结果和红丹的痕迹,决定下缸结合面应刮磨的地方及应刮去金属层厚度,并用刮刀修出深度标点。

用平尺刮刀研刮至标点底部按触红丹为止。

再空缸扣大盖检查结合面间隙,等间隙不大于0.10mm,可按下缸结合面上红丹的印痕进行精刮,直到符合质量标准后,再用油石将结合面磨光。

外题:采用成熟的堆焊工艺, 在漏汽区域的法兰处施焊宽带,并经过打磨、探伤、对研等多道工序来彻底修复汽缸中分面,该方法简单易行、周期短、费用低、实际效果明显。

1、清理汽缸中分结合面,自由状态合并,测量密封面间隙确定修复区域,以及修复量。

2、确定密封面间隙的零点区域,以此作为基准点,采用A507焊条堆焊,在漏汽区域的法兰内侧中分面施焊20mm宽带,外侧中分面施焊10mm宽带。

焊接时注意采取交叉轮换焊接方式,以防止汽缸遇高温变形产生应力。

微焊技术来修复汽缸结合面的变形漏汽,

微焊技术来修复汽缸结合面的变形漏汽,
5 2
安傲省电力试脸研究所
安徽省电机工程学会热动专委会第十局学术年会论文集
31 待微焊区的表面清理 .
采用机械及化学方法去除表面氧化层, 疲劳层, 污物及进行边缘处倒
角, 修复区域如有拉伤或凹坑较大时, 先要用丝材补焊缺陷处并修整补焊 处, 使表面与持修面保持一致.
32 修复区域的放样 .
于 00m . m, 3 5微焊层质量检查 , 用 目测及适度的锤击检查微焊层质量及边缘等处的结合强度未发现
有脱焊等质量问题.
五, 结论
修复区域采用微焊工艺处理, 其每段及每层不锈钢薄片均系冶金结 合, 结合力较强; 经微焊处理区域表面平整, 光洁, 在修复工期等方面均优 于其它检修工艺.
0m 以内; 3m
本次修复选择的不锈钢宽带及丝的 种类为: 0 . 0X 8 2 X 0, 00, 0 0 520 .
10 01,0 X02 ( 5 X 510 .0宽X厚度 m 及 . . m和 . . m共 6 . m) 04m 0 05m 0
种.
3微焊工艺 ,
结合面漏汽是一种较佳的工艺.
三, 微焊工艺的特性 微焊技术是利用电阻脉冲焊接的方式, 将较薄的补材( 一般厚度为0 . 3 以内1 1N 9 i 0 G 8 i 或碳钢薄板) T 与基体呈冶金结合, 表面状况基本完好.
工艺特点:
1 工作时间短, , 电流大, 热影响小, 保持基体无热变形; 2 基体与选择的薄补材之间为冶金结合, , 结合强度高; 3 对原基体面不损坏, , 可重复修补; 4 可适应各种形状的表面, , 操作方便, 多余焊材少.
结合强度 无补材原刚性 冶金结合
表面较光洁 机械结合
, 5 MP < - 0 a
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

汽轮机结合面修复施工方案(总9页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除目录1.编制依据....................................................... 错误!未定义书签。

2.工程概况......................................................................................................... 错误!未定义书签。

3.工程量 ............................................................................................................ 错误!未定义书签。

4.施工部署及机具准备 ...................................................................................... 错误!未定义书签。

5. 施工前准备..................................................... 错误!未定义书签。

6. 施工方案....................................................... 错误!未定义书签。

7.质量控制计划................................................... 错误!未定义书签。

8.工程验收........................................................ 错误!未定义书签。

9.安全保证措施.................................................... 错误!未定义书签。

1.编制依据《电力建设施工技术规范(第3部分:汽轮发电机组)》;《电力建设施工质量验收及评价规程》(汽轮发电机组);《电力建设安全工作规程》——2002;上海汽轮机厂提供的汽轮机图纸的技术要求;主厂房行车厂家图纸和技术资料;《工程建设标准强制性条文(电力工程部分)》-2011年版;《火力发电厂高温紧固件技术导则》- DL/T439-20062.工程概况***电厂为超高压,中间再热,双排汽单轴布置的冲动凝汽式机组。

其特点是高、中压缸合并,通流部分反向布置新汽及再热进汽集中在高中压汽缸中部,以降低前后轴承的工作温度和减小转子、汽缸的热应力,低压缸为径向扩压双排汽的结构,以降低排汽阻力和缩短机组轴向尺寸。

本机轴系为三支点支承,高中压转子与低压转子的联结籍助于与各自转子一体的刚性联轴器,这种结构有利于各轴承在运行时负荷分配稳定,低压转子和发电机转子籍助半挠性联轴器相联,汽轮机转子以中轴承座的推力轴承为死点向前后胀缩,前座架处有绝对膨胀指示器,总缸胀值为,低压外缸以低压外缸前端为死点往后胀缩。

汽轮机组总长为,布置在9m标高运转层上。

前端两侧各装有高压主汽门和高压调速汽门联合体,座落在主汽门的支架上。

四根挠性高压进气管分别和两只调门和高压缸上,下进汽连接管连接,调速汽阀采用单侧油动机控制,四只阀碟由二只单侧油动机控制进汽。

汽机纵向布置。

汽机检修区域设置在运转平台。

汽机房布置了一台75t/20t电动双梁桥式起重机。

其有关参数如下:制造厂型号型额定功率 125MW额定转速 3000 r/min主汽门前蒸汽压力 (A)主汽门前蒸汽温度 535 ℃背压 6 KPa(a)中联门前蒸汽压力 (A)中联门前蒸汽温度 535 ℃背压 6 KPa(a)高中压内缸上半总重 t高中压外缸上半重量 t低压外内缸上半总重3.工程量本汽轮机组汽缸由高中压内缸、高中压外缸、低压内缸、低压外缸组成,用主厂房行车进行吊装。

汽轮机本体大件重量如下:高中压内缸上半(包括隔板)总重 t高中压外缸上半重量 t低压外内缸上半总重4.施工部署及机具准备人员配备主要施工机具、辅助材料5. 施工前准备开工条件向业主项目部、监理方报审本项施工方案。

向作业人员进行安全技术交底。

缸面修复工作开始前的所有工作已完成,并且验收合格、签证存底。

准备工作清扫现场,去掉一切杂物,具有可靠的压缩空气气源及充足的照明设备。

扣大盖所需的设备零部件,应预先进行清点检查,无漏缺或不合格的情况,并按一定的次序放置整齐。

6. 施工方案汽缸修复工作先对低压内缸进行修复,后对高中压内缸进行修复汽缸修复前检查工作Ф2 *54倍*股数/重量=安全系数钢丝绳选用根据高中压内缸上半,低压内缸上半重量。

根据Ф2 *54倍*股数/重量=安全系数,**54*4/15800=>6,安全。

起重过程中统一听从起重工指挥,堵好全部抽汽口、疏水孔、内缸喷嘴等,用防水雨布封闭前后轴承箱。

先将汽缸上下半中分面用油石清理干净,然后在汽缸上半均匀涂上红丹粉,然后在高中压内缸,低压内缸装上定位销,再进行空缸试扣,试扣过程中冷紧三分之一的螺栓。

试扣后使用塞尺进行测量明确中分面间隙,做好记录,并在设备上做好记号。

结合面间隙测量数据如下:前右左后0.100.200.300.500.650.550.700.650.750.450.550.350.250.150.050.100.200.400.500.600.600.750.700.650.500.400.250.10#2机低压内缸空缸试扣中分面间隙数据注:以上数据为打紧1/3螺栓后测量数据0.250.300.300.500.600.601.101.350.550.300.300.250.200.100.100.150.200.250.300.400.500.950.600.500.400.350.300.250.300.90前右左后#2机高中压内缸空缸试扣中分面间隙数据注:以上数据为打紧1/3螺栓后测量数据汽缸修复工作低压内缸结合面修复工作低压内缸修复汽缸结合面间隙分为两部分,第一部分采用氩气对下缸内侧间隙过大区域进行补焊,第二部分采用红丹粉着色检查后进行研磨。

研磨分为两个阶段,粗研磨阶段和精研磨阶段。

粗研磨阶段研磨至汽缸结合面在自由状态下塞尺不入。

第二阶段为精研磨阶段,冷紧三分之一螺栓后使用红丹粉检查结合面接触以及使用塞尺进行检查间隙。

由于内缸变形量较大,现场自由状态下消除垂弧值比较困难,为保证汽缸结合面修复后,缸内的动静间隙满足电力行业相关规范要求,因此对于结合面间隙大于的区域采用氩气堆焊。

堆焊过程中要针对所测量出间隙的数据严谨执行,防止堆焊过厚。

并反复扣缸进行检查。

第二部分对消除以上间隙后的汽缸空缸试扣,试扣前对上缸涂抹红丹粉,试扣后进行红丹粉着色检查,测量出结合面间隙数值,将数据记录后进行详细分析再进行研磨。

以上缸法兰面为基准,对下缸进行研磨,研磨过程中从研磨量最大的部位开始,逐渐向四周扩大,每次的研磨量应尽量小,为防止研磨过量,在接近基准时每次研磨量应控制在,并反复合缸对结合面间隙进行检查,重复进行粗研磨,直至汽缸上、下结合面自由状态下结合面塞尺自内外均不入,试扣前在低压内缸上半涂抹红丹粉进行着色检查,详细记录结合面间隙数据后进行分析为精研磨作好充分准备,精研磨过程中从研磨量最大的部位开始,逐渐向四周扩大,每次的研磨量应尽量小,为防止研磨过量,在接近基准时每次研磨量应控制在,并反复合缸对结合面间隙进行检查并重复进行研磨,研磨至塞尺间隙不得贯通,在法兰同一断面处,从内外两侧塞入长度总和不得超过汽缸法兰宽度1/3,且密封面平整接触均匀。

进行堆焊所采用的材料如下表高中压内缸修复工作高中压内缸修复汽缸结合面间隙分为两个阶段,粗研磨阶段和精研磨阶段。

第一阶段采用红丹粉着色检查后进行粗研磨。

粗研磨阶段研磨至汽缸结合面在自由状态下塞尺不入。

第二阶段为精研磨阶段,冷紧三分之一螺栓后使用红丹粉检查结合面接触以及使用塞尺进行检查间隙。

研磨至塞尺间隙不得贯通,在法兰同一断面处,从内外两侧塞入长度总和不得超过汽缸法兰宽度1/3,且密封面平整接触均匀第一阶段对消除以上间隙后的汽缸空缸试扣,试扣前对上缸涂抹红丹粉,试扣后进行红丹粉着色检查,测量出结合面间隙数值,将数据记录后进行详细分析再进行研磨。

以上缸法兰面为基准,对下缸进行研磨,研磨过程中从研磨量最大的部位开始,逐渐向四周扩大,每次的研磨量应尽量小,为防止研磨过量,在接近基准时每次研磨量应控制在,并反复合缸对结合面间隙进行检查,重复进行粗研磨,直至汽缸上、下结合面自由状态下结合面塞尺自内外均不入,试扣前在高中压内缸上半涂抹红丹粉进行着色检查,详细记录结合面间隙数据后进行分析为精研磨作好充分准备,精研磨过程中从研磨量最大的部位开始,逐渐向四周扩大,每次的研磨量应尽量小,为防止研磨过量,在接近基准时每次研磨量应控制在,并反复合缸对结合面间隙进行检查并重复进行研磨,研磨至塞尺间隙不得贯通,在法兰同一断面处,从内外两侧塞入长度总和不得超过汽缸法兰宽度1/3,且密封面平整接触均匀。

7.质量控制计划质量目标本项工程达到优良标准要求。

施工工程签证资料整理及时、齐全。

质量标准汽缸上、下结合面冷紧1/3螺栓后,结合面塞尺自内外均不入,个别边角塞尺不入,并塞尺间隙不得贯通,在法兰同一断面处,从内外两侧塞入长度总和不得超过汽缸法兰宽度1/3,且密封面平整接触均匀。

8.工程验收施工单位与建设/监理单位应对下列资料共同检查、确认:#2汽轮机高中压内缸结合面修复验收签证表#2汽轮机低压压内缸结合面修复验收签证表工程交接时,施工单位应向建设单位提交下列技术文件:《#2汽轮机缸面修复工程施工方案》。

《#2汽轮机缸面修复工程竣工验收表》9.安全保证措施进入施工现场必须遵守如下规定:必须遵守建设单位有关规定和本单位的各项安全规章制度;必须按要求正确戴好安全帽、带边罩的安全眼睛。

穿好工作服,高处作业严禁穿带钉或易滑鞋,并必须按规定配挂好安全带;班前、班上不准喝酒;不准光脚、不准穿拖鞋、凉鞋、必须穿皮质安全鞋;不准带无关人员进入现场,不准在施工现场打闹追逐和在作业区内睡觉;不准上下抛掷工具和材料。

施工现场临时用电安全措施施工现场配电线路原则上要配置“三相五线”供电(系统不允许的除外)和使用“三相五芯”橡皮电缆,并要采用TN-S重复接地系统,设置专用的保护零线;施工现场使用的配电箱与开关箱,就应该采用具有防雨、防潮、防尘、防盗功能标准的电箱,金属箱体,金属安装板以及不带电器的金属底座外壳必须做保护接零;开关箱内的开关电器必须能在任何情况下都使用电设备实行电源隔离,并必须安装漏电保护器。
