劳务分包结算管理办法(试行)

合集下载

劳务分包管理办法

劳务分包管理办法

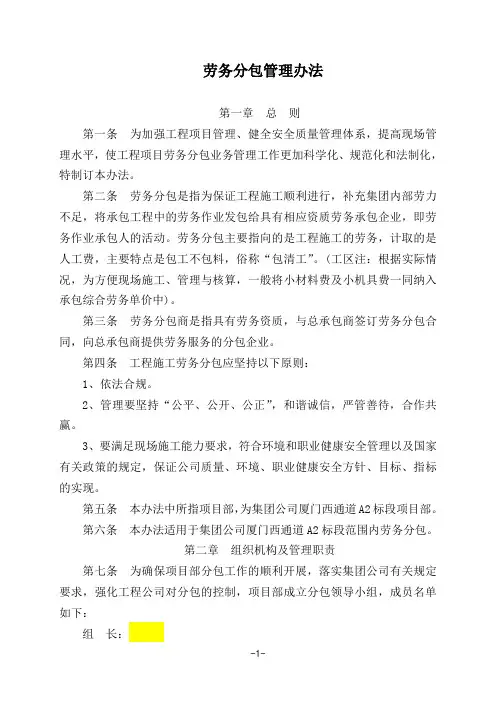

劳务分包管理办法第一章总则第一条为加强工程项目管理、健全安全质量管理体系,提高现场管理水平,使工程项目劳务分包业务管理工作更加科学化、规范化和法制化,特制订本办法。

第二条劳务分包是指为保证工程施工顺利进行,补充集团内部劳力不足,将承包工程中的劳务作业发包给具有相应资质劳务承包企业,即劳务作业承包人的活动。

劳务分包主要指向的是工程施工的劳务,计取的是人工费,主要特点是包工不包料,俗称“包清工”。

(工区注:根据实际情况,为方便现场施工、管理与核算,一般将小材料费及小机具费一同纳入承包综合劳务单价中)。

第三条劳务分包商是指具有劳务资质,与总承包商签订劳务分包合同,向总承包商提供劳务服务的分包企业。

第四条工程施工劳务分包应坚持以下原则:1、依法合规。

2、管理要坚持“公平、公开、公正”,和谐诚信,严管善待,合作共赢。

3、要满足现场施工能力要求,符合环境和职业健康安全管理以及国家有关政策的规定,保证公司质量、环境、职业健康安全方针、目标、指标的实现。

第五条本办法中所指项目部,为集团公司厦门西通道A2标段项目部。

第六条本办法适用于集团公司厦门西通道A2标段范围内劳务分包。

第二章组织机构及管理职责第七条为确保项目部分包工作的顺利开展,落实集团公司有关规定要求,强化工程公司对分包的控制,项目部成立分包领导小组,成员名单如下:组长:副组长:组员:领导小组下设办公室,办公室设在项目部计划合同部。

第八条项目部代表集团公司在本项目部对分包进行监管,负责管理办法的制定和分包过程的监督管理。

主要职责是:1、监督落实集团公司分包管理有关制度。

2、监督、指导及考评工区分包管理工作。

3、建立分包管理体系,制定分包管理办法。

4、组织各工区制定“劳务分包商业务实施方案”,包括分包商的选择方案、分包业务的成本效益及风险、分包方式、分包合同期限、用工培训计划等。

5、组织专业人员对方案进行评估,确保分包方案的可行性。

6、监督、指导各工区对分包商的评审并上报劳务分包商合格名册及黑名单。

《建筑工程劳务分包管理办法》

《建筑工程劳务分包管理办法》

建筑工程劳务分包管理办法第一章总则第一条为加强公司有限公司建筑工程劳务分包管理,规范各单位劳务分包行为,防范工程劳务分包中的安全生产、质量、履约等风险,确保所使用的劳务分包队伍满足企业的要求,根据国家有关法律、法规,结合实际,制定本办法。

第二条本办法适用于各单位实施的建筑工程劳务分包活动。

第二章管理机构及职责第三条公司负责监督、考核各单位劳务分包管理工作的执行情况。

负责部门为工程管理部,其主要职责是:(一)制定建筑工程劳务分包管理的有关规定,对各单位劳务分包管理工作进行检查监督,对违规行为进行查处;(二)负责劳务分包队伍的资格审查,准入备案,定期对合作队伍实施资信等级评定、动态考核,建立合格劳务分包企业数据库;第四条公司相关部门主要职责:(一)安全、生产、质量等业务科室:负责对劳务分包工程的安全管理、生产组织、技术管理工作进行监督检查,以及根据检查情况对合作的劳务分包队伍进行业务考评;(二)法务部:负责劳务分包合同的审核、备案、管理,处理劳务分包合同争议和法律诉讼事务;(三)核算中心:负责劳务分包的资金结算及税务管理。

第五条项目部是劳务分包管理工作的主体,其主要职责:(一)明确本单位劳务分包管理工作的负责机构和负责人,并报相关科室备案,不得随意改变,相关业务必须由项目部统一办理,严禁让分包队伍自行办理;(二)严格落实公司相关管理规定,配合相关部门做好劳务分包队伍的资质审查、劳务招标、考核、评比等管理的基础工作;(三)制定本单位劳务用工计划,对使用的劳务分包队伍进行管理、检查、监督,对违规行为进行查处,并及时上报处理结果;(四)严格落实合同管理规定,先签合同后施工,并协助法律事务科处理本单位劳务分包的争议、诉讼事务。

第三章劳务分包队伍管理第六条对劳务分包队伍实行准入备案制管理。

劳务分包队伍通过准入备案后才能在公司承接相应劳务分包任务,非准入劳务分包队伍不得在公司内承接劳务分包工程。

第七条劳务分包队伍准入评审的主要内容:(一)资格审查:劳务分包队伍主体资格必须合法、有效,具备与劳务分包工程相适应的资质证书、安全生产许可证、营业执照、税务登记证、组织机构代码证、授权委托书及被委托人的身份证明。

劳务及专业分包结算管理办法

劳务及专业分包结算管理办法

劳务及专业分包工程进度款及结算管理办法为加强对劳务及分包的过程控制与管理,及时、准确、有序地办理劳务及专业分包结算,减少经济纠纷,保障双方的合法权益,提高项目经济运行质量,更好的控制施工成本,促进企业经济效益的提高,特制定本办法。

第一条、劳务及专业分包结算依据原则1、劳务及专业分包结算坚持“五不结算”原则,即:没有签订合同不结算,竣工验收不合格不结算,超出施工图数量的部分不结算,签字不齐全不结算,资料不齐不结算;2、按本办法管理的劳务及专业分包结算由项目经理和公司成本部负责办理。

3、个人牵头签订的劳务承包合同结算负责人必须是合同签订人或其书面委托人。

4、劳务公司及专业分包公司结算负责人员必须是法定代表人或法定代表人书面委托人。

5、劳务及专业分包承包的工作任务必须经项目部及公司分管质量的领导现场验收合格并在竣工验收单上签署“合格”意见后方能进行下一步结算工程。

6、项目经理和成本部必须根据以下资料办理劳务及专业分包结算:(1)劳务分包合同或劳务分包补充协议;(2)《工程竣工验收单》;(3)《工程结算承诺书》,承包人需承诺申报的结算书不存在少算漏算、弄虚作假,并承诺在公司接收结算资料后对漏报少报项承包人视为优惠;(4)《合同内工程量结算清单》、《合同外工程量结算清单》、《签证单》、《工程量计算式》,所有签证单、计时工必须为原件,复印件、扫描件一律不得结算;(5)其它结算资料必须有项目相关人员的签字和项目经理的签字认可,否则成本部人员不得作为办理结算的依据。

(6)扣款由项目相关管理人员提供的资料(有分包队伍相关人员的签字,没有分包队伍签字的有照片附后)进行扣除。

(7)过程进度款和最终结算款支付之前,劳务班组必须提供真实的足额的劳务人员工资表,分包单位需提供本次支付款项的全额发票,最后一次笔结算款需按结算金额开齐(含质保金);第二条、劳务及专业分包过程进度款及最终结算办理时间及流程1、过程进度款:(1)月进度付款模式:每月15日之前,项目部根据劳务及专业分包方上月实际完成工作确认累计已完工程量并报于公司成本部成本;成本部需去现场复核工程量及对应的合同单价确定当月产值,并在当月20日之前根据合同约定的付款比例,确定付款金额。

劳务分包过程结算管理制度

劳务分包过程结算管理制度

项目经理部劳务分包过程结算管理制度为加强项目成本的过程控制,规范劳务用工管理程序,落实劳务分包前期策划方案,及时锁定人工成本,避免问题的堆积和最终结算的扯皮。

依据公司《劳务费过程结算管理办法》和《合同外用工管理办法》的相关规定,结合项目实际情况,现制定《项目劳务分包过程结算管理制度》。

1.劳务过程结算包括:1.1合同内完成工程量;1.2由于承包工作范围调整引起的作业任务量变化;1.3工程洽商、变更发生的超出合同清单规定范围的可计算实物量的用工;1.4零星用工;1.5按照劳务分包约定应予确认窝工、停工的补偿等。

2.过程结算办法:2.1合同内清单结算,由项目生产经理与劳务队确认完成部位,项目核算人员复核后,由项目劳务员按月上报公司劳务管理部。

合同内过程结算只作为计提人工成本,支付合同内劳务费的依据,结算金额以公司最终确认为准。

2.2由于劳务分包合同工作范围调整发生作业任务量变化,由项目生产经理、核算人员与劳务队进行部位及完成量的确认,项目经理及劳务队长双方在确认单上签字,外施企业盖章。

2.3工程洽商、变更发生的超出合同清单范围的可计算实物量用工,由项目部与劳务队依据洽商、变更资料确认工作内容、数量,公司价格信息平台上已发布该项价格的,参照公司信息平台;未发布的,由项目部与劳务队协商价格,报公司劳务管理批准。

2.4零星用工结算依据公司〈合同外用工管理办法〉(工程字[2008]第043号)规定。

填写〈零工签证单〉,单价执行〈劳务分包合同〉条款约定。

2.5如发生合同约定应予补偿的窝工、停工,由劳务队提出补偿要求,项目部统计确认窝工、停工工日数,双方据实确认,单价执行〈劳务分包合同〉条款约定。

3.管理职责及要求3.1项目经理是劳务过程结算的第一责任人,应督促项目相关人员按照本制度的要求,针对履约过程中的不确定因素,及时结算确认。

3.2项目部生产经理及栋号主管施工员必须熟知劳务分包合同条款,对合同范围、承包范围调整、零工等有明确的界定;及时填发〈合同外用工签证单〉;在结算过程中对劳务队是满足合同工期要求给予评价,若有延误,属于劳务队延误的,应注明延误多少天。

劳务管理办法(试行)

劳务管理办法(试行)

劳务管理办法(试行)第一章总如此第一条为标准本单位建筑工程劳务分包活动,完善劳务分包制度,维护公司建筑市场经济秩序,依据建设部?房屋建筑和市政根底设施工程施工分包管理方法?和?关于建立和完善劳务分包制度开展建筑劳务企业的意见?,结合本公司实际,制定本方法。

第二条在本公司内从事建筑工程劳务分包活动,实施对劳务分包活动的监管,需遵循本方法。

第三条劳务作业分包的定义及范围劳务作业分包是指施工总承包企业或者专业承包企业将其承包工程中的劳务作业发包给具有相应资质和能力的劳务分包企业完成的活动。

其范围包括:作业砌筑作业、抹灰作业、钢筋作业、混凝土作业、木工作业、脚手架作业、模板、焊接、水暖电安装作业、钣金作业、石制作业、油漆作、架线作等类别的施工作业。

第四条劳务分包管理流程〔附件1〕第二章组织机构和职责第五条公司成立由总经理为组长的劳务管理工作领导小组,副组长由书记及主管领导担任,成员包括公司相关科室负责人,领导小组全面负责劳务分包管理的组织、指挥和协调工作。

公司劳务分包招投标工作、劳务合同管理以及主管部门为施工生产科,并设不少于1名的专职管理人员,主要职责有:〔一〕负责传达贯彻国家和地区劳务管理相关法规标准要求,建立健全劳务管理各项规章制度,组织完成上级交办的各项任务。

〔二〕负责组织编制年度劳动力使用方案。

〔三〕负责组织劳务分包企业入围审核和作业队伍资格等级考评,发布年度?劳务合作企业预审登录名册?。

〔四〕负责组织监视劳务分包招投标工作。

〔五〕负责组织监视劳务分包合同备案及人员备案工作。

〔六〕负责组织劳务用工及劳务费支付情况的检查、指导及监视工作。

〔七〕负责组织劳务管理人员的业务培训工作。

〔八〕负责组织劳务管理评比表彰工作,推广先进经验。

〔九〕负责组织、协调、处理劳务纠纷。

〔十〕负责组织对进场的劳务分包作业人员进展平安教育工作。

公司相关科室按照职责分工组织参与劳务分包管理工作。

第六条工程部必须成立由工程经理为组长的劳务管理工作领导小组,副组长由书记及主管领导担任。

劳务分包管理办法

劳务分包管理办法

劳务分包管理办法一、总则为了规范和加强本公司的劳务分包管理,保障工程质量、施工安全和工程进度,维护公司和劳务分包方的合法权益,根据国家相关法律法规和行业标准,结合本公司实际情况,特制定本管理办法。

本办法适用于本公司所有工程项目的劳务分包活动。

二、劳务分包方的选择与准入(一)选择原则1、资质合规:劳务分包方应具备相应的资质证书和营业执照,且在有效期内。

2、信誉良好:具有良好的商业信誉和履约能力,无不良信用记录。

3、施工能力:具备与所承担劳务作业相适应的施工能力、技术水平和管理经验。

(二)准入流程1、收集信息:通过市场调研、推荐等方式收集劳务分包方的信息。

2、资格审查:对劳务分包方的资质、信誉、施工能力等进行审查。

3、实地考察:对通过资格审查的劳务分包方进行实地考察,了解其实际情况。

4、综合评估:根据审查和考察结果,对劳务分包方进行综合评估,确定准入名单。

三、劳务分包合同的签订(一)合同内容1、工程概况:包括工程名称、地点、规模、工期等。

2、劳务作业范围和内容:明确劳务分包方承担的具体工作任务。

3、劳务费用及支付方式:确定劳务费用的计算方法、支付时间和支付方式。

4、质量标准和验收要求:明确工程质量标准和验收程序。

5、施工安全责任:划分双方在施工安全方面的责任和义务。

6、违约责任:约定双方违反合同的责任和处理方式。

(二)合同签订流程1、拟定合同草案:由公司相关部门根据项目要求和双方协商结果拟定合同草案。

2、审核:合同草案经相关部门审核,确保合同条款合法、合规、合理。

3、协商修改:与劳务分包方就审核后的合同草案进行协商,对有争议的条款进行修改。

4、签订:双方达成一致后,正式签订劳务分包合同。

四、劳务分包方的现场管理(一)人员管理1、劳务分包方应按照合同要求配备足够的施工人员,并将人员名单报公司备案。

2、施工人员应具备相应的从业资格和技能,持证上岗。

3、公司对劳务分包方的施工人员进行安全教育和培训,提高其安全意识和操作技能。

劳务分包管理办法

劳务分包管理办法

劳务分包管理办法一、总则为规范公司劳务分包活动,保障工程质量和施工安全,维护公司和劳务分包队伍的合法权益,特制定本劳务分包管理办法。

本办法适用于公司所有工程项目的劳务分包管理。

二、劳务分包队伍的选择与准入(一)选择原则1、资质合规:劳务分包队伍应具备相应的资质证书和营业执照,且在有效期内。

2、业绩良好:具有类似工程的施工经验和良好的业绩表现。

3、信誉可靠:在行业内具有良好的信誉,无不良信用记录。

(二)准入流程1、发布招标公告或邀请符合条件的劳务分包队伍参与投标。

2、对报名的劳务分包队伍进行资格审查,包括资质、业绩、人员配备等方面。

3、组织实地考察,了解劳务分包队伍的实际情况。

4、综合评估,确定入围的劳务分包队伍。

三、劳务分包合同的签订(一)合同内容1、工程范围、工作内容和工作期限。

2、劳务分包价格及支付方式。

3、质量标准和验收要求。

4、双方的权利和义务。

5、安全生产和文明施工责任。

6、违约责任和争议解决方式。

(二)合同签订流程1、公司相关部门与选定的劳务分包队伍进行合同谈判,协商确定合同条款。

2、合同草案经公司法律部门审核,确保合同的合法性和有效性。

3、双方正式签订合同,并加盖公章。

四、劳务分包队伍的进场管理(一)人员管理1、劳务分包队伍应按照合同要求配备足够的施工人员,并将人员名单报公司备案。

2、施工人员应具备相应的从业资格证书和技能水平。

3、公司对劳务分包队伍的施工人员进行入场安全教育和培训。

(二)设备和材料管理1、劳务分包队伍自带的设备应符合工程施工要求,并提供设备清单和相关证明文件。

2、工程所需的主要材料由公司统一采购供应,劳务分包队伍负责保管和使用。

五、施工过程管理(一)质量管理1、劳务分包队伍应按照施工图纸和规范要求进行施工,确保工程质量符合标准。

2、公司定期对工程质量进行检查和评估,发现问题及时要求劳务分包队伍整改。

(二)进度管理1、劳务分包队伍应根据工程进度计划合理安排施工,确保工程按时完成。

劳务分包管理办法

劳务分包管理办法

劳务分包管理办法一、背景和目的本劳务分包管理办法(以下简称“本办法”)旨在规范劳务分包的管理流程,确保劳务分包的合法性和合规性,保障劳务分包工作的顺利进行。

二、定义劳务分包是指用人单位将本单位需要承担的一部分劳动任务委托给合法登记的劳务分包单位进行的一种合作模式。

三、双方责任和权利1.用人单位责任和权利1.1 提供详细的劳务分包任务说明,包括工作内容、工作期限和工作地点等信息;1.2 监督劳务分包单位按照要求完成工作任务;1.3 按期支付劳务分包费用;1.4 对劳务分包单位的业绩进行评估,并提供必要的反馈和改进建议。

2.劳务分包单位责任和权利2.1 仔细阅读并理解用人单位提供的任务说明,确保清楚工作要求;2.2 按照用人单位的要求和标准完成工作任务;2.3 提供具备相关能力和技术的劳务人员;2.4 按时提交工作成果,并确保工作质量符合要求;2.5 配合用人单位进行业绩评估,并积极改进工作质量。

四、费用支付和结算4.1 用人单位应按照合同约定的方式和时间支付劳务分包费用;4.2 劳务分包单位应提供合法、真实、准确的发票,以便用人单位进行费用结算;4.3 费用支付方式可采用银行转账、现金支付等方式,双方协商确定。

五、违约责任5.1 任何一方未按照约定履行合同义务的,应承担相应的违约责任;5.2 如因不可抗力等原因导致无法履行合同义务,不视为违约;5.3 违约方应在违约通知收到后的合理期限内进行改正,并承担由此产生的一切费用和后果。

六、争议解决6.1 凡因履行本合同发生的争议,双方应友好协商解决;6.2 若协商不成,可选择提交至相关行政机关或仲裁委员会处理;6.3 争议解决的相关费用由争议双方共同承担。

七、保密条款7.1 双方应对涉及对方商业秘密或其他保密信息的知悉保守秘密,并承诺在解除协议关系后继续保密;7.2 未经对方书面同意,一方不得向第三方透露或使用对方的机密信息。

八、附则8.1 本合同自双方正式签字之日起生效;8.2 任何对合同的修改和补充应采用书面形式,并经双方签字确认;8.3 本合同的一份由用人单位保存,一份由劳务分包单位保存,并且双方各执一份具有同等法律效力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中建三局建设工程股份有限公司(北京)劳务分包结算管理办法(试行)
第一章总则
第一条为加强对劳务分包方的过程控制与管理,及时、准确、有序地办理劳务分包结算,减少经济纠纷,保障双方的合法权益,提高项目经济运行质量,更好的控制施工成本,促进企业经济效益的提高,特制定本办法。

第二条按本办法管理的劳务分包结算由项目商务经理(预算员)负责办理。

第二章劳务分包结算办理
第三条劳务分包结算依据
1.劳务分包方结算负责人员必须是劳务分包方法定代
表人或法定代表人书面委托人。

2.项目商务经理(预算员)必须根据以下资料办理劳务分包结算:
劳务分包合同或劳务分包补充协议;
(1)《工程任务验收单》(简称工单)、《计时工申请
单》和《计时工工单》(简称工单)的原件,复印件
不得作为办理结算的依据;
(2)施工图纸和设计变更;
(3)其它结算资料必须有项目相关人员的签字和项目经理的签字认可,否则项目商务人员不得作为办理结算的依据。

(4)扣款由项目相关管理人员提供的资料(有劳务分包队伍相关人员的签字,没有劳务分包队伍签字的有照片附后)进行扣除。

第四条劳务分包结算办理时间
一、过程结算:
1.每月24日,由项目主管工长根据劳务分包方本月实际完成工作内容开具工单,工单一式三份(复写),第一联:项目商务部留存,第二联:开工工长留存,第三联劳务分包方留存,所开具的形象进度或工程量原则为上月25日至当月24日所发生。

2.每月25-26日,项目安全、材料、质检、项目书记、生产经理在工单上评价签字。

3.每月27-29日,项目商务经理(预算员)依据合同和工单以及其它相关资料编制劳务分包结算书,所有费用应当月结清,不得最后一次性结清,要求劳务分包法人代表或其委托人签字并加盖劳务分包方印章之后,项目编制人才能签字,并交项目商务经理审核签字。

4.每月30日项目经理审核签字。

5.每月的31日或次月的1日片区/经理部经理签字。

6.次月的2-3日公司工程管理部及分管领导签字。

二、最终结算:项目商务部应催促劳务分包在其工作内容完工验收通过后一周内向其提交工程结算资料,由项目商务人员确认收到完整结算资料后,一个月内办理完最终结算。

三、对不按上述时间开工、审核、结算的人员,将给予相关人员100-1000元的罚款。

第五条劳务分包结算书的编制和审核程序
1.项目预算员编制完结算书,打印四份(预算员不要签字)先交劳务分包方签字盖章。

2.劳务分包方签字盖章后,项目预算员签字,并交项目商务经理和项目经理审核。

3.项目经理审核签字后,项目预算员报区域/经理部负责人审核,审核通过后报公司工程管理部,由公司工程管理部完成相关审批工作和劳务分包结算书的分发工作;
4.预计合同外的劳务分包结算额超合同额(含补充协议)在5%以内的过程结算,商务经理(预算员)可以直接办理劳务分包结算。

5.当预计合同外的劳务分包结算额超合同额(含补充协议)在5%-10%以内的过程结算,由项目部直接向区域/经理部提出书面报告,由区域/经理部负责增加内容的谈判或审批工作,并将谈判结果报公司工程管理部, 待公司分管领导审核同意后,商务经理(预算员)才能办理劳务分包结算。

6.当预计合同外的劳务分包结算额超过合同额(含补充协议)在10%以上的过程结算,由项目部直接向区域/经理部提供书面报告,由区域/经理部会同工程管理部和劳务分包方共同谈判,并将谈判结果报公司工程管理部, 由公司纪监审计室、公司分管领导、公司总经理审核同意后,由公司工程管理部签定补充协议,商务经理(预算员)才能办理劳务分包结算。

7.只有合同外的劳务分包结算额超合同额(含补充协议)在5%以内的,项目商务经理(预算员)可以事先出具书面结算书,其它结算书均需要项目提出书面报告,待完善相关审批手续后,项目商务经理(预算员)才能出具书面的结算书,若未完善相关审批手续,事先向劳务分包方出具书面的结算书或签字认可的,将给予相关人员100-1000 元的罚款,并给予行政处分。

第六条劳务分包结算书标准格式及份数
1.劳务分包结算分过程结算书和最终结算书,标准格式附后。

2.劳务分包结算书必须按照以上标准表格填报,不得随意改变表格格式,不得错填、漏填,结算明细表中合同内的工程量清单必须与合同清单一致,工程量没有的填写0,不能空缺。

3.劳务分包结算书一式四份,项目商务部、公司工程管理部、公司财务部、劳务分包方各一份,由公司工程管理部统一发放,做好书面签收记录。

4.四份结算书必须附结算相关资料,其中项目商务部留存的结算书后附结算资料的原件,公司工程管理部、公司财务部、劳务分包方留存的结算书附复印件。

第七条工程任务验收单、计时工工单和结算书的传递程序
工程任务验收单和计时工工单的内部传递工作由劳务分包方负责,劳务分包结算书的内部传递工作项目商务经理(预算员)负责。

第八条开具工程任务验收单的要求
1.工程任务验收单必须用黑色水芯笔书写,字迹工整清晰,工程量同时注明小写与大写,当页任务书未满时,在最后工作内容的下一行注明“以下无工作内容”字样;
2.当月完成量当月必须开出,不得预留,误差控制在正负3%以内(每高或低1%扣500-1000元的罚款),对于非工程实体部分需附工程量计算式;
3.设计变更部分工程量应注明所依据的设计变更单;
4.在未办理现场签证单之前,不得开具该部分工程量的工程任务单;开具工程任务单时,不得与施工图纸工作量合并,要单列开具,并注明所依据的现场签证单编号;
5.已在施工过程中,项目各部门开具罚款单应及时交给项目商务部一份,已开具罚款单的在工单签字审核时不需再注明罚款,未开具罚款单的在工单签字审核时可以在工单中注明罚款。

第三章其他
第九条计时工管理:
1.凡实行包干单价的工作范围或工作内容,不得开计时工;
2.实行专项工种劳务分包的工程总体计时工控制在人工费总额的6%以内,实行扩大劳务分包的工程总体计时工控制在人工费总额的3%以内。

3.计时工使用前必须申请,由派工工长提前填写《计时工申请单》,报项目商务部门和项目生产经理审核同意,《计时工申请单》是工长开具《计时工工单》的依据,未按时办理《计时工申请单》的计时工,项目商务部门不得办理结算,并给予相关人员100-1000元的罚款。

第十条因工程质量原因发生凿打、返工、修补,必须首先通知造成该质量原因的分包方完成。

如由其他分包方完成,必须从责任分包方的结算款中扣除,在结算书上明确记载,未扣回前不得结算。

第十一条所有代扣款项(水电费)、罚款等均应由商务经理(预算员)在结算书中扣回。

第十二条劳务分包结算的相关资料(包括工单、结算书、与劳务分包结算有关的经济技术资料)由项目商务经理(预算员)保管,直至项目承包兑现审计完毕。

项目承包兑现审计完毕后将相关资料原件装订成册移交公司档案室。

第十三条劳务分包结算须按规定接受审计。

第十四条原劳务分包管理办法中相关结算条款作废,本办法自颁发之日起执行。

附件:
1.劳务分包结算台帐
2.劳务分包工程(过程)结算书标准格式
3.劳务分包工程(最终)结算书标准格式
4.工程任务验收单标准格式
5.计时工申请单
6.计时工工单标准格式
(****)项目劳务分包结算台帐
劳务分包工程(过程)结算书
第( )期
项目名称:
劳务分包工程名称:
结算金额(小/大写):
总包单位(公司章): 劳务分包单位(签字/章): 编制人/商务经理: 编制日期:
项目经理: 审核日期:
片区/ 经理部经理: 审核日期:
公司工程管理部: 审核日期:
公司分管领导: 审核日期:
****劳务分包队伍(过程)结算汇总表
编制人:商务经理:项目经理:劳务分包负责人:
****劳务分包队伍合同内(过程)结算明细表
****劳务分包队伍合同外(过程)结算明细表
劳务分包工程(最终)结算书
第( )期
项目名称:
劳务分包工程名称:
结算金额(小/大写):
总包单位(公司章): 劳务分包单位(签字/章): 编制人/商务经理: 编制日期:
项目经理: 审核日期:
片区/ 经理部经理: 审核日期:
公司工程管理部: 审核日期:
公司分管领导: 审核日期:
公司总经理: 审核日期:
****劳务分包队伍(最终)结算汇总表
编制人:商务经理:项目经理:劳务分包负责人:
****劳务分包队伍合同内(最终)结算明细表
****劳务分包队伍合同外(最终)结算明细表
工程任务验收单
计时工工单
计时工申请单。
