千级洁净车间装修施工方案1. 背景介绍千级洁净车间是一种特殊的工业环境,用于生产对空气洁净度要求较高的产品。

其装修施工需要考虑空气过滤、排风系统、地面处理、墙面装饰等多个方面。

本文档将详细介绍千级洁净车间装修施工方案。

2. 空气过滤系统千级洁净车间需要保持空气中的颗粒物浓度控制在可接受的范围内。

空气过滤系统是实现这一目标的关键。

建议采用高效过滤器,如HEPA (High-Efficiency Particulate r)过滤器。

过滤器的选型应根据车间的具体需求来确定,同时还需要考虑空气处理设备的布置和运行参数。

3. 排风系统千级洁净车间需要有良好的空气流通,以保持空气质量。

排风系统应该能及时将污染气体从车间中排出,从而保持洁净度。

建议采用静压箱排风系统,通过合理设计管道布局和风量控制,实现空气的有效排放。

4. 地面处理千级洁净车间的地面需要满足耐磨、耐腐蚀、易清洁等要求。

常见的地面处理方式包括环氧地坪、防静电地板等。

环氧地坪具有平整、光滑、耐用的特点,同时易于清洁。

防静电地板能够有效地防止静电的产生和积累,保护车间内的设备和产品。

5. 墙面装饰千级洁净车间的墙面装饰应具有防潮、易清洁、不释放有害物质的特点。

建议采用PVC板、铝塑板等材料进行装饰。

这些材料易于清洁,同时可以根据需要进行定制,满足车间的特殊要求。

6. 门窗设计千级洁净车间的门窗设计需要考虑空气密封性和洁净度要求。

建议采用密封门和双层玻璃窗,以隔绝外界的污染物进入车间。

另外,门窗的开启方式应便于人流和物流的通行。

7. 照明设计千级洁净车间的照明设计应保证清晰度和视觉舒适度。

建议采用LED照明,具有能效高、寿命长、调光性能好等特点。

同时,照明设备应安装在洁净区域之外,以避免光源对空气质量的影响。

8. 消防系统千级洁净车间的消防系统需满足相关安全要求。

建议安装自动喷水灭火系统和报警装置,以及应急疏散设施。

火灾应急方案应制定并定期演练,以确保人员安全和财产安全。

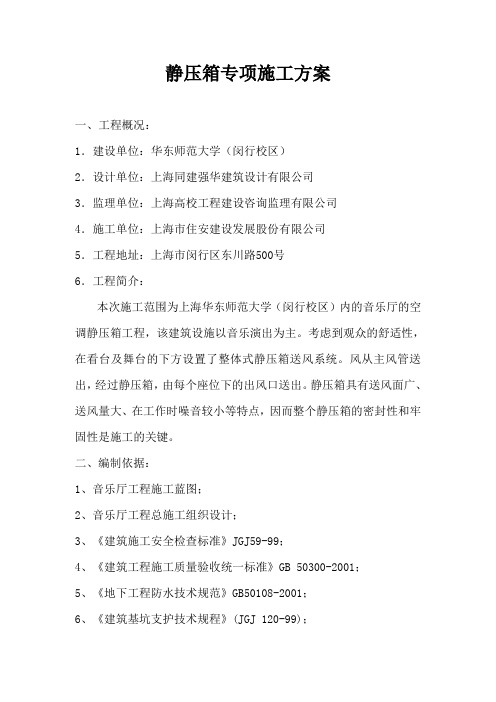

静压箱方案

静压箱方案

静压箱专项施工方案一、工程概况:1.建设单位:华东师范大学(闵行校区)2.设计单位:上海同建强华建筑设计有限公司3.监理单位:上海高校工程建设咨询监理有限公司4.施工单位:上海市住安建设发展股份有限公司5.工程地址:上海市闵行区东川路500号6.工程简介:本次施工范围为上海华东师范大学(闵行校区)内的音乐厅的空调静压箱工程,该建筑设施以音乐演出为主。

考虑到观众的舒适性,在看台及舞台的下方设置了整体式静压箱送风系统。

风从主风管送出,经过静压箱,由每个座位下的出风口送出。

静压箱具有送风面广、送风量大、在工作时噪音较小等特点,因而整个静压箱的密封性和牢固性是施工的关键。

二、编制依据:1、音乐厅工程施工蓝图;2、音乐厅工程总施工组织设计;3、《建筑施工安全检查标准》JGJ59-99;4、《建筑工程施工质量验收统一标准》GB 50300-2001;5、《地下工程防水技术规范》GB50108-2001;6、《建筑基坑支护技术规程》(JGJ 120-99);7、地下防水工程施工质量验收规范(GB50208-2002)8、《地下建筑防水构造》02J301-2001三、重点与难点:本工程静压箱设计深度为-2.35米,施工挖土深度就要达到-3.1米,为确保静压箱的空气质量,箱内不允许留集水井,但地下水位相对偏高,这就对施工提出了更高的要求,本工程施工的主要重点是:1、室内挖土,不能破坏原有结构,不能塌方,不超挖。

鉴于水位偏高的问题,必须采取施工降水措施。

2、静压箱防水,本工程为I级防水,采用结构防水外加卷材防水措施,混凝土采用P6抗渗漏,并按比例掺入钢纤维,以增加混凝土的抗裂性能,卷材防水严格按照相关图集要求施工。

所有材料必须有备案证明和质保书。

3、模板支撑,整个静压箱的内净高度虽然不深很高,但楼座的底板,也就是静压箱的顶板很重要,自身荷载及施工荷载,所以模板支撑很关键。

四、施工部署1、立即组织相关人员进场就位,首先熟悉图纸,熟悉本施工方案,做好安全及技术交底。

净化工程检验批划分方案

净化工程检验批划分方案

净化工程检验批划分方案一、前言净化工程作为一种特殊的建筑工程,其质量控制和检验标准相对较高。

为了确保净化工程建设过程中的质量和安全,需要对净化工程的检验批进行划分,以便进行有效的质量控制和检验。

本文将针对净化工程检验批的划分方案进行详细的论述,以期为相关工程的质量控制提供一定的参考。

二、净化工程的特点和检验要求1. 净化工程的特点净化工程是一种较为特殊的建筑工程,其主要目的是为了净化特定的空间环境,对相关空气中的微粒、细菌等有一定的要求。

因此,净化工程的施工过程需要特别小心谨慎,一旦出现质量问题,可能会导致空气污染和安全隐患。

2. 净化工程的检验要求净化工程的检验要求相对较高,需要进行多次的检验和抽样,以确保施工质量的合格。

在检验过程中,需要对净化工程的不同部位和材料进行检验,以确保工程的整体质量和安全。

三、净化工程检验批的划分方案1. 检验批划分原则对于净化工程的检验批划分,需要遵循以下原则:(1)根据施工工艺的不同进行划分。

净化工程的施工过程中涉及到多种工艺,需要根据不同的施工工艺进行检验批的划分。

(2)根据施工部位的不同进行划分。

净化工程的施工部位较多,需要根据不同的施工部位进行检验批的划分。

(3)根据施工材料的不同进行划分。

净化工程使用的材料种类较多,需要根据不同的施工材料进行检验批的划分。

2. 检验批划分方案(1)按工艺划分根据净化工程的施工工艺的不同,可以将检验批划分为静压箱施工、空气净化施工、风管铺设施工、空调系统施工等不同的工艺检验批。

对于每一种检验批,需要根据相关的工艺标准和施工要求进行检验。

(2)按部位划分根据净化工程的施工部位的不同,可以将检验批划分为净化室内部分、净化室外部分、空调机组房部分、送风管道部分、回风管道部分等不同的部位检验批。

对于每一种检验批,需要根据相关的施工图纸和设计要求进行检验。

(3)按材料划分根据净化工程使用的材料的不同,可以将检验批划分为过滤材料检验批、隔热材料检验批、隔音材料检验批、保温材料检验批等不同的材料检验批。

国家残疾人冰上运动比赛训练馆静压箱工程施工技术

国家残疾人冰上运动比赛训练馆静压箱工程施工技术

建筑技术开发Building Technology Development施工技术Construction Technology第48卷第10期2021年5月国家残疾人冰上运动比赛训练馆静压箱工程施工技术王秋江(北京城建七建设工程有限公司,北京100029)[摘要]国家残疾人冰上运动比赛馆建设项目是2022冬奥会的重要配套项目,本工程致力于建造国际一流的无障碍设施样 板工程,为残疾人提供方便实用的体育运动场所。

观众区域是本场馆的人员集中区域,观众区域空调形式为全空气系统,在每 个座位的下部设置送风口,送风口与送风管道连接,通过组合式空调机组集中送风。

但原设计方案静压箱为钢筋混凝土现浇结构,无法进行施工。

同时,观众区域阶梯座椅下方空间狭小、形状不一,传统的金属风管及保温施工难度很大,且会给阶梯座椅下 方的吊顶装饰、给排水管线、电气桥架及相关设备的吊装造成难度。

[关键词]国家残疾人;训练馆静压箱工程;施工技术[中图分类号]TU74 [文献标志码]B[文章编号]1001-523X(2021) 10-0045-03Construction Technology of Static Pressure Box Project ofNational Disabled Ice Sports Competition Training HallWang Qiu-jiang[Abstract]The construction project of the National Ice Sports Hall for the disabled is an important supporting project for the2022 Winter Olympics.The project is committed to building a world-class model project of barrier-free facilities and providing convenient and practical sports venues for the disabled.The audience area is the crowded area of the venue.The air-conditioning in the audience area is a full-air system.The air outlet is set at lower part of each seat,and the air outlet is connected with the air duct,and the air is supplied through the combined air conditioning unit.However,the original design plan of the static pressure box is a reinforced concrete cast-in-place structure,which cannot be constructed.At the same time,the space under the ladder seats in the audience area is narrow and different in shape.Traditional metal ducts and thermal insulation construction are very difficult,and will bring difficulties caused by ceiling decoration,water supply and drainage pipelines,electrical bridges and related equipment to be lifted under the ladder seats.[Keywords]National disabled;static pressure box project of training hall ;construction technology1工程概况国家残疾人冰上运动比赛训练馆建设项目是2022冬奥会 的重要配套项目,本工程致力于建造国际一流的无障碍设施 样板工程,为残疾人提供方便实用的体育运动场所,地下2层,地上7层,工程总建筑面积为31 473m2。

大型体育场馆座椅送风组合式静压箱施工工法(2)

大型体育场馆座椅送风组合式静压箱施工工法(2)

大型体育场馆座椅送风组合式静压箱施工工法大型体育场馆座椅送风组合式静压箱施工工法一、前言随着现代体育产业的不断发展壮大,大型体育场馆的建设和维护成为重要任务。

而其中一个关键问题就是如何为大型体育场馆的观众提供良好的座椅送风环境。

为了解决这一问题,研发出了大型体育场馆座椅送风组合式静压箱施工工法。

本文将对此工法进行详细分析和介绍。

二、工法特点该工法采用了组合式静压箱作为送风设备,通过空调系统对静压箱进行供风,然后通过座椅上的送风口将送风进行均匀分配。

具体特点如下:1. 送风均匀:静压箱采用多出风口设计,可以实现空气在座椅上的均匀分布,确保观众坐在任意一个座位都能感受到舒适的送风效果。

2. 节能环保:静压箱采用低噪音、低能耗的送风方式,同时还能够通过回风系统回收部分能量,提高能源利用率,减少对环境的影响。

3. 空调系统集成:静压箱可以与大型体育场馆的中央空调系统进行集成,实现智能化控制和管理,提高整体送风效果和能效。

三、适应范围该工法适用于各类大型体育场馆的座椅送风需求,包括体育馆、运动场、演艺中心等。

无论是新建还是改建,都可以采用该工法进行施工。

四、工艺原理该工法是基于理论和实际工程经验的结合,采取以下技术措施:1. 空气动力学理论:通过分析空气流动的原理,优化静压箱的内部结构,确保送风时能够形成均匀的空气流动场。

2. 强制对流通风原理:采用强制送风的方式,通过送风口和静压箱的组合使用,将送风均匀分布到座椅上。

3. 空气调节技术:通过中央空调系统对送风进行调节,实现温度、湿度和新风量等的精确控制,提供舒适的送风环境。

五、施工工艺1. 设计方案确定:根据具体工程需求确定送风系统的设计方案和分布,包括静压箱的数量、位置和尺寸等。

2. 安装静压箱:根据设计方案,在座椅下方安装静压箱,并与中央空调系统进行连接和集成。

3. 风管布置:根据具体座椅布局和送风要求,进行风管的布置和连接。

4. 安装座椅:安装座椅时需要将座椅上的送风口与风管连接,确保送风通道的畅通。

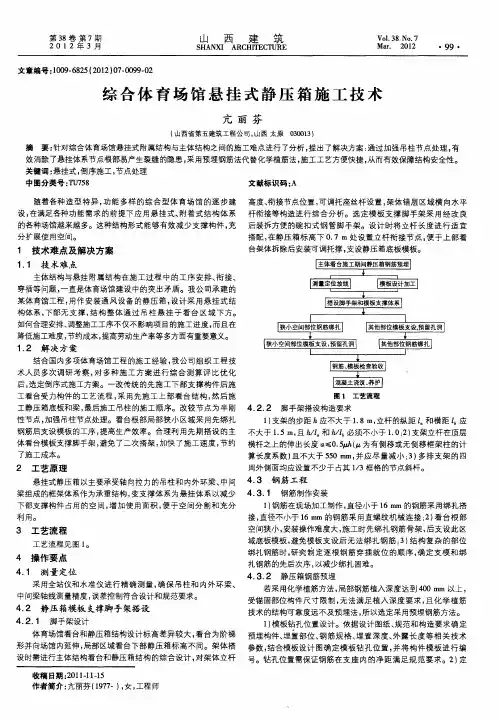

综合体育场馆悬挂式静压箱施工技术

综合体育场馆悬挂式静压箱施工技术
3. 梁 组成 的框 架体 系作 为承 重结构 , 变支撑体 系为悬 挂体 系以减少 4. 1 钢筋制作安装 下部支撑构 件 占用的空 间, 增加 使 用面 积 , 便于 空间分 割和 充分
利 用。
1 钢筋在现场加工制作 , 径小于 1 ) 直 6mm的钢筋采 用绑扎搭 接, 直径不小于 1 m的钢 筋采用直螺 纹机械连 接 ; ) 6r a 2 看台根 部
效 消除了悬挂体 系节点根部 易产 生裂缝 的隐患 , 采用预埋 钢筋 法代 替化学植 筋法 , 施工工艺方便快捷 , 从而有效保障结构安全性 。 关键词 : 悬挂式 , 倒序施 工, 节点处理
中图分类号 :U 5 T 78 文献标识码 : A
随着各 种造 型特 异 , 能 多样 的综合 型体 育 场馆 的逐 步建 高度、 功 衔接节点位置 , 可调托座丝杆设置 , 架体错层 区域横 向水平 设, 在满足各种功能 需求 的前提下 应用悬 挂式 、 附着 式结构 体 系 杆衔接等构造进行 综合分 析。选定模 板支 撑脚 手架采 用经 改 良 的各种场馆越来越 多。这种结构形式 能够有效减少 支撑构件 , 充 后装拆方便的碗扣 式钢 管脚手 架。设 计 时将立杆 长度 进行 适宜
构体系 , 下部 无支 撑 , 构整 体通 过 吊柱 悬 挂于 看 台 区域 下方。 结
测量定位放线l
l 模板设计JT J a
搭设脚手架和模板支撑体系
如何合理安排、 调整施工工序不仅不影 响项 目的施 工进度 , 而且在 降低施 工难度 , 节约成本 , 提高劳动生产率等多方面有重要意义 。
4 1 测量定 位 .
采 用全 站仪和水 准仪 进行精 确测 量 , 保 吊柱和 内外 环梁 、 确 中间梁轴线测量精度 , 误差控制符合设计和规范要求。

静压箱现场安装施工方案

一、工程概况本工程为某住宅小区的静压箱安装工程,主要涉及室内管道的安装和调试。

静压箱是保证室内管道正常运行的重要设备,其主要作用是减小管道的振动和噪音,提高室内环境质量。

本工程共需安装静压箱30套,安装位置分布在整个住宅小区的各个楼层。

二、施工准备1. 施工人员:施工人员需具备相关管道安装和调试的经验,熟悉静压箱的安装工艺和注意事项。

2. 施工材料:静压箱、管道、阀门、法兰、螺丝等。

3. 施工工具:扳手、电焊机、水平尺、钢卷尺、扳手等。

4. 施工方案:按照本方案进行施工,确保施工质量和安全。

三、施工步骤1. 施工测量:根据设计图纸,对安装静压箱的位置进行测量,确保位置准确。

2. 静压箱定位:根据测量结果,将静压箱放置在预定位置,调整水平。

3. 管道连接:将静压箱与管道连接,确保连接牢固,无泄漏。

4. 管道固定:将管道固定在支架上,确保管道稳定。

5. 阀门安装:在静压箱进出口处安装阀门,确保阀门开启灵活。

6. 管道试压:对安装完成的管道进行试压,检查管道是否存在泄漏。

7. 静压箱调试:调整静压箱内部结构,确保其正常运行。

8. 施工验收:按照设计要求和施工规范,对安装完成的静压箱进行验收。

四、施工注意事项1. 施工过程中,确保施工人员安全,遵守安全操作规程。

2. 静压箱安装位置应避开易燃、易爆、腐蚀等危险区域。

3. 管道连接时,确保连接牢固,无泄漏。

4. 管道试压时,注意观察压力表,确保压力符合要求。

5. 静压箱调试过程中,注意观察设备运行状态,确保设备正常运行。

五、施工进度安排1. 施工准备:1天2. 施工测量:1天3. 静压箱定位、管道连接、管道固定:2天4. 阀门安装、管道试压:1天5. 静压箱调试、施工验收:1天总计:6天六、施工质量保证1. 施工过程中,严格按照施工规范和设计要求进行施工。

2. 对施工过程中的关键工序进行检验,确保施工质量。

3. 施工完成后,对安装完成的静压箱进行验收,确保其符合设计要求。

消声器静压箱工程方案

消声器静压箱工程方案一、项目背景消声器静压箱是一种专门用于降低风机和风管系统噪声的设备。

在工业生产和空调系统中,噪声污染是一个常见的问题,一般的风机和风管系统都会产生一定程度的噪声,给周围的生产和办公环境带来不良影响。

因此,采用消声器静压箱对这些噪音进行有效控制,不仅能够改善工作环境,提高员工的工作效率和健康,还能够避免对周围居民的噪声干扰,符合环保要求,是十分必要的。

二、工程目标本项目的主要目标是设计和安装一套高效的消声器静压箱系统,对风机和风管系统产生的噪音进行有效控制,使得噪音水平达到国家相关标准的要求,并且能够实现低能耗、高效率、易于维护和使用安全的特点。

三、技术方案1. 设计方案(1)消声器的选择:根据实际生产设备和场地环境具体情况,选择适合的消声器型号和规格,保证消声效果和系统的工作稳定性。

(2)静压箱的设计:根据风机的类型和工作参数,设计静压箱的外形尺寸、内部结构和材料选用,确保静压箱能够有效地吸收和隔绝风管系统传递出来的噪音。

2. 设备选型(1)风机选型:根据现场环境和送风系统的要求,选择合适的风机型号和参数,保证能够提供足够的风量和压力,并且在工作时产生的噪音低于国家标准。

(2)消声器选型:根据风机的型号和工作参数,选择合适的消声器型号和规格,保证能够有效地吸收和隔绝风机产生的噪音,达到国家标准的要求。

3. 系统安装(1)安装位置:根据现场实际情况和设计要求,确定消声器和静压箱的安装位置,保证系统的布局合理,便于使用和维护。

(2)管道连接:根据系统的设计要求,进行风管和消声器、静压箱之间的管道连接,确保连接牢固和气密性良好。

4. 系统调试系统安装完毕后,进行系统的调试和性能测试,确保系统的运行稳定,噪音水平符合国家标准的要求。

5. 系统运行和维护系统正常投入使用后,进行系统的运行监测和定期的维护保养,保证系统的性能稳定和安全可靠。

四、项目实施方案1. 设计和选型(1)根据现场实际情况和客户的要求,进行系统的设计和设备的选型,制定详细的工程方案和技术规范。

机电安装消声减震施工方案

机电安装消声减震施工方案一、标准1、室外噪声标准按当地环保局条例的要求,达到城市区域环境噪声标准(GB3096-93)中的I I 标准。

同时,所有设备必须为低噪声和高效率型,并须符合下列噪声管制要求。

白天(上午七时至晚上九时)不大于60 分贝夜间(上午六时及晚上十时)不大于50 分贝机房内不大于70dB(制冷机房为75dB)二、噪音/振动控制要求选用低噪声设备。

所有与设备联接的风管及水管均采用不燃柔性联接。

设备基础采用橡胶减震器(垫)隔振。

排烟风机采用弹簧减震器减震,其它吊装设备采用橡胶减震器减震。

制冷机房水管尽量吊装在梁上或柱上。

设备进出口风管采用消声器或消声静压箱。

制冷机房内墙面做吸声墙及顶棚, 而吸声物料需具有不燃特性。

水泵,风机及冷却水塔选用低转速设备,以降低噪声和震动。

设备与管道连接处采取隔震措施。

设备层内的总水管道需设置减振支吊架。

在风机的进出口采用涂胶帆布软管连接,而水泵进出水管上采用可曲挠接头 (避震喉),使设备震动与管道隔离。

离心或轴流风机、水泵、制冷机、冷却塔等设备均采用减震台座,通过弹簧减震器或橡胶减震垫减震和降低噪音。

当设备的安装重量和运行重量不同时应设置附有限制器的弹簧隔振器,以使用包括有垂直限制器的外壳。

外壳须由钢制配件组成并施以热镀锌处理。

冷冻机、冷却塔等和其他驱动设备的入口和出口应安装柔性连接器。

离心式风机(EAF 或F AF 连外壳),须提供弹簧减振器(安装于天花或承支在地上)。

所有穿越墙身、地台及天花板之风管或水管须妥善密封。

所有机电设备必须符合室内及室外噪声评价值的要求。

所有机电设备声功率/ 消声器计算/ 弹簧减振器计算必须送逞声学顾问审批。

若于噪声敏感区域里,风管位于消声器前,则须提供风管包喉处理以减低外壳噪声。

如机房内噪声水平超越标准,必须加装相等于50%表面积的墙面及天花吸音(由建筑承包商负责)。

当客房上下之机房内噪声水平超过80dBA,则须安装浮动地台、隔声墙及隔声天花。

静压箱制作安装施工方案

一、工程概况本工程为将军路校区体育馆座位空调送风静压箱制作安装工程,工程地点位于南京航空航天大学将军路校区。

本工程旨在为体育馆提供高效、稳定的空调送风系统,确保体育馆内空气质量及舒适度。

工程估算价为约120万元人民币,工期要求详见招标文件。

二、施工方案1. 施工准备(1)技术准备:熟悉图纸、规范、施工方案,掌握静压箱制作安装工艺流程及质量要求。

(2)材料准备:根据设计要求,准备静压箱、连接管道、密封材料、紧固件等材料。

(3)人员准备:组织施工队伍,明确各工种人员职责,进行技术交底。

2. 施工流程(1)现场测量:对体育馆座位区域进行测量,确定静压箱安装位置。

(2)材料加工:根据设计图纸,对静压箱、连接管道等材料进行加工。

(3)静压箱安装:①将静压箱放置于预定的安装位置,调整水平度。

②在静压箱底部安装排水管,确保排水顺畅。

③连接管道:将静压箱与空调送风管道连接,确保连接牢固。

④密封处理:对连接部位进行密封处理,防止漏风。

(4)系统调试:检查静压箱及连接管道的运行状态,确保系统运行稳定。

3. 施工质量控制(1)材料质量:严格按照设计要求选用优质材料,确保材料质量。

(2)施工工艺:严格执行施工规范,确保施工质量。

(3)安装精度:静压箱安装位置及水平度应符合设计要求。

(4)系统调试:确保系统运行稳定,满足使用要求。

4. 施工安全措施(1)施工人员需穿戴安全帽、安全带等防护用品。

(2)高空作业时,设置安全防护网,确保施工安全。

(3)施工现场设置警示标志,防止意外事故发生。

(4)严格遵守施工规范,确保施工安全。

三、施工进度计划(1)施工准备阶段:5天(2)材料加工阶段:10天(3)静压箱安装阶段:15天(4)系统调试阶段:5天总计:35天四、施工总结本工程完成后,对施工过程进行总结,分析施工过程中遇到的问题及解决方法,为今后类似工程提供借鉴。

同时,对施工质量、安全、进度等方面进行评估,确保工程达到预期效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概述第二章施工技术措施及施工方法第三章施工质量保证措施第四章施工进度计划及保证措施第五章机械、设备的进场计划第六章设备、材料的进场计划第七章冬、雨季技术措施第八章劳动力用量计划第九章保证安全生产、文明施工、减少扰民降低环境污染和噪音的措施第十章项目经理及班子组成情况附表拟投入的主要机械设备表项目经理简历表劳动力用量计划表质量保证体系机构图安全保证体系机构图文明保证体系机构图拟派往本项目管理人员情况一览表施工总平面施工计划进度表第一章工程概况第一节编制依据及采用标准一、工程概况:工程名称:总后礼堂工程二、方案编制依据:(一)设计文件及有关资料:设计图纸、说明及总平面图;(二)计划文件:招投标(文件)书;(三)工程勘察资料:地形、地貌、(工程)气象等自然条件;(四)现行规范、规程:◆GB50019-2003《采暖通风与空气调节设计规范》◆GB50045-95(2005年版)《高层民用建筑设计防火规范》◆GB50189-2005《公共建筑节能设计标准》◆JGJ/T16《民用建筑电气设计规范》◆GBJ/232《电气装置安装工程施工及验收规范》◆GB50300《建筑工程施工质量验收统一标准》◆GB50303《建筑电气安装工程施工质量验收规范》◆GB50169《电气安装工程接地装置施工验收规范》◆GB50057《建筑物防雷设计规范》◆JGJ26-95《民用建筑节能设计标准》◆GBT17981-2000《空气调节系统经济运行》◆GBJ50243-2002《通风与空调工程施工及验收规范》◆JBJ59-88《建筑工程施工安全检查评分办法》◆GBJ304-88《通风与空调工程质量检验评定规范》◆JBJ59-88《建筑工程施工安全检查评分办法》◆设计施工图纸。

三、方案编制原则:1、严格遵守国家和合同条款上的工程竣工和交付使用的使用期限;2、合理安排施工程序和顺序:工程施工有其自身的客观规律,按照反映这种规律的程序组织施工,能够保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进度,缩短工期;①用流水作业法安排施工进度计划,采用流水作业组织施工,保证施工的连续性、均衡性和有节奏地进行、合理地使用人力、物力和财力,为快、省、安全地完成施工任务;②贯彻多层次技术结构的技术政策,因时因地制宜地促进技术进步。

同时积极采用新材料、新工艺、新设备、新技术;③从实际出发,做好人力、物力的综合平衡,组织均衡施工;④尽量利用当地资源,合理安排运输、装卸与储存作业,精心进行规划布置,节约施工用地,防止施工事故,做到文明施工。

四、方案编制说明:1、本施工组织设计的编制除上述依据国家有关规范、规定设计图纸外,施工组织设计的有关其它内容均按甲方招投标文件中要求进行的。

2、施工计划是以甲方总体进度要求安排的,如在施工中可根据具体情况及时合理调整。

3、工期保证措施以具体施工条件为主要依据,因此在科学合理安排施工程序前提下充分发挥公司的人力、物力、力争与业主共同创造一个良好施工环境,优质、高效、安全地完成施工任务。

第二节工程特点该工程工艺技术先进、任务重,我公司将根据工程特点精心组织,合理安排,确保工程质量及进度。

其工程主要特点:1、工艺技术先进,要求高;2、生产设备先进,工艺复杂。

第三节施工技术关键本工程施工技术关键如下:1、静压箱制作安装2、系统调试与试运行。

第二章施工技术措施及施工方法静压箱工程施工技术1、工程概况1.1工程名称:总后礼堂工程1.2工程地址:复兴路22号院内1.3总包单位:北京城建建设工程有限公司1.4建筑面积:建筑总面积55623平方米1.5结构类型:框架剪力墙结构1.6层数及檐高:地下3层,地上3层,檐高31.8米1.7计划开工日期:2013年1月1日,进场日期以书面为准:计划竣工日期:2013年1月20日,具体要求按招标人指定的时间完成。

2、施工方案的设想2.1建筑要求:由于静压箱系统设在看台下方,使得看台下方楼层的净空高度都将相对减小,而且在看台下方各楼层的大部分空间都有装饰吊顶,使得看台下各楼层的净空高度更小了。

为能充分利用看台下的仅有空间,选用在看台下方设置静压箱与装饰吊顶双层相结合的吊顶方式。

对静压箱这样的送风系统来讲,牢固性和整体的密封性是关键,施工过程中的每一步都将围绕这两点实施。

2.2通风要求考虑到观众的舒适,静压箱系统的送风量、风速、送风温度和均匀性都应达到设计要求。

2.3施工的难点和要点⑴为保证静压箱具有良好的牢固性,整个静压箱的吊架和龙骨的施工是本工程的重点。

但由于静压箱是设置在看台下方,是平行于看台斜梁的,故吊架安装方面既要满足牢固要求,又要满足斜角的吊设方式。

⑵由于看台下方楼层的净空高度较小,应在保证静压箱送风量的前提下,适当减小静压箱的垂直高度。

⑶整体密封性是静压箱的另一个关键,在板与板间,板与砼梁、柱,板与砖墙间都要做好密封工作。

又因为静压箱下方有装饰吊顶和水电管线,其吊杆和吊架都将穿过静压箱板安装,所以使得封板工作相当困难,给整个静压箱的密封造成了一定难度。

⑷静压箱内的风是由位于顶层看台下方的风机主风管送入的,主风管与静压箱连接的是否得当,将影响整个静压箱的密封性送风量。

且由于处于主风管已安装完毕,工人的操作空间较小,所以在该处的封板工作困难重重。

2.4施工方案的选择:从静压箱的牢固性出发,选择L50×5角钢和C型槽钢做为主吊架,能保障整个吊架的承载力。

在龙骨方面,选用了Du50和Du60的热镀锌龙骨,这样既减小了静压箱的自重,提高了牢固性,而且龙骨的热镀锌层能有效的防腐防锈。

静压箱的面层板材选择又是一个难点,板材又要有一定强度,又要轻质密封、防火。

基于这三点,采用3mm厚的玻璃钢板是能符合要求的。

根据天津设计院原方案设计的静压箱板底平等于斜梁,L50×5角架垂直于斜梁安装,经过实施后发现L50×5角钢吊架若垂直于水平面安装,其承载力将远远超过垂直于斜梁安装的方式。

但如果这样安装L50×5角钢,就使得角钢吊架和静压箱板底面有一个夹角,经过与设计院的商议,决定在安装龙骨时把龙骨吊件的上端弯出个斜角,再进行安装,使得龙骨和板底面能平行于斜梁,能达到设计要求。

3、施工设计说明1、主龙骨采用热镀锌5#槽钢,次龙骨采用热镀锌30*3角钢2、吊杆采用热镀锌50*3角钢,通过吊杆将主次龙骨与预埋件相连3、静压箱板采用双层无机玻璃钢保温板,无机玻璃钢板内4mm外板6mm里面衬有25mm 的高密度超细玻璃棉保温板,玻璃棉容重180kg/m3。

导热系数0.038w/m。

k4、保温板做成宽度1200,长度根据实际尺寸确定,两边带法兰5、保温板采用法兰连接,中间加防火胶垫6、静压箱高度根据现场实际情况确定,在满足使用情况的前提下,尽可能提高标度。

7、所有吊杆、型材、螺栓等均使用热镀锌材料8、在吊装vav机组的位置吊杆加大1号,以增加吊装负荷9、穿墙螺丝眼由土建做密封处理、二层钢结构与侧墙结合部缝隙用聚氨酯发泡密封4、主要施工方法3.1定位放线审阅图纸后,确定出静压箱的覆盖范围,及其轴线尺寸。

根据原有水平标高控制点,用水准仪引在已浇筑的砼梁、柱和墙上,并弹出水平线,用以控制每步工序的标高。

3.2角钢与槽钢的安装角钢用2个Φ膨胀螺栓竖直安装在砼梁上,其间距为1~1.2m,长度应控制在露出梁底150mm为宜。

在安装角钢时应拉通线,使每道梁上的角钢保持在同一直线上。

安装完角钢后,根据图纸要求和角钢的间距,将槽钢紧贴着角钢,用双面满焊的方法连接。

槽钢安装时,在水平方向拉好通线,控制其在同一个平面上。

在安装完毕后,仔细检查角钢和槽钢的标高、尺寸和位置是否准确,螺栓是否紧固,焊缝是否合格。

待检查通过后,用丹红防锈漆对角钢和槽钢进行防锈处理。

3.3安装龙骨在安装主副龙骨时,根据静压箱的设计标高在斜梁上弹出线,边龙骨按照所弹的线固定在墙或梁上,然后四边拉通线,做到主副龙骨都保持平直,在同一平面上,遇到转角处时,考虑到静压箱的牢固性及密封性,在转角接缝处增设两条副龙骨,为下一步封板工作提供了有利条件。

在沿墙或梁等处,都沿着墙或梁设有边龙骨,严禁有龙骨悬挑长度超过200mm。

在主副龙骨都安装完后,将事先准备的龙骨用连接件接板材的尺寸及布置的需要连接在副龙骨上,从而增加了静压箱的整体牢固性。

最后全面校正主副龙骨的位置及水平度,龙骨连接件应错位安装,校正后将龙骨的所有吊挂件、连接件都拧紧、夹紧,保证其牢固可靠。

3.4玻璃钢板的安装由于密封性是静压箱工程的重中之重,为防止玻璃钢板之间漏风,采取了以下措施:一、在板与板拼缝处的龙骨上铺设宽度为150mm,厚度为5mm的PUC密闭条,密闭条沿板缝通长铺设;二、安装板前,先将玻璃钢板按照龙骨位置和间距尺寸裁好,并按100mm的间距划好上钉线,板与板的拼缝控制在5mm内;三、安装板采用带有垫圈的自攻螺钉,使每一个螺钉都保证密封,严格按照上钉线安装牢固;四、待板安装完毕后,用中性耐胶将每一条板缝填实、密封。

而沿墙、梁的板接缝处,也在沿墙或梁边的龙骨上通长铺设密闭条,并保证板安装后,还留有50mm宽在板外,以保证板与墙梁接缝处的密闭性,然后用中性耐胶将其填实、密封。

在有吊杆和吊架区域施工时,为防止板在安装后被破坏,该区域的所有板都在吊杆和吊架等安装完毕后,根据吊杆或吊架的位置在板上准确的切割出小孔,将板上的每个小孔都对准相应的吊杆或吊架,然后安装。

在板安装完毕后,用中型耐胶将小孔填实、密封。

保证了该区域静压箱的密封性。

静压箱施工到与主送风管连接处时,以先安装竖板,再安装横板的顺序施工。

在安装竖板前,先在砼看台板底,沿风管方向用膨胀螺栓通长安装一根槽钢,然后在横向槽钢的侧面焊接两根竖向的槽钢,其间距按主风管送风口的直径。

在竖向槽钢之间,主风管送风口上下端各焊接一根槽钢。

安装完毕所有槽钢后,检查其标高、位置和尺寸,是否在同一平面上,以及螺栓和焊缝的情况。

待检查通过后,用丹红防锈漆对槽钢进行防锈处理。

在槽钢上安装龙骨和板,考虑到施工的便利,龙骨和板都装在静压箱内侧。

先将板按送风口尺寸切裁好,然后安装。

在板与送风口连缝处用中性耐胶密封好。

保证了该处的牢固与密封。

3.5质量、安全控制在施工前,要求每个操作人员都能熟悉图纸,清楚方案,在施工过程中建立起良好的质量意识和成品保护意识,每一道工序后都经过质量检查通过后,方可进入下一工序施工。

每一道工序都建立样板块,吊架、龙骨安装及封板都按照样板块实施,确保了整个静压箱工程的质量。

同时,每个工人上岗都做好了详尽的安全教育,在工人操作高度超过2m的区域都搭设了脚手架,在高处作业的工人配戴安全带。

在有电焊的施工段,一电焊机配备一灭火器,从而做到杜绝一切安全隐患。
