沉井下沉方案(水冲法)
沉井下沉施工方案

沉井下沉施工方案一、施工前准备工作1.确定沉井下沉的位置和目标高度,并编制相应的施工方案。
2.进行周边环境的勘察,了解施工区域的土质、地下水位等情况,并分析可能的风险和隐患。
3.设计并安装沉井下沉的排水系统,以保证工作面的排水畅通。
二、下沉工程施工流程1.拆除沉井周围的临时支撑结构,并进行现场清理。
2.安装沉井下沉用的重力式压水板,以减小下沉过程中的阻力。
压水板的形式根据具体情况而定,可以是钢板、混凝土板等。
3.使用专用的液压顶升设备,将沉井逐步下沉到预定的位置。
施工过程中需要注意控制下沉速度和均匀性,以避免发生不可预测的事故。
4.在沉井下沉的过程中,及时对周围土体进行加密措施,以保证施工的安全性和稳定性。
三、施工经验与注意事项1.技术措施:沉井下沉施工需要采取一些措施,如细心监测下沉速度、加强周围土体的加固与支护、及时处理井内的泥土、强化排水系统等,以确保施工的顺利进行。
2.安全措施:对施工过程中的安全问题,如井内人员的安全、施工设备的稳定、立即处理发生的泥土渗漏、水渗漏等,及时预警并做好应对措施。
3.施工人员的素质:沉井下沉施工需要专业的施工团队进行操作,施工人员要具备专业的技术知识和高度的责任心,能够熟练掌握设备和工艺操作,并能够迅速应对各种突发情况。
4.施工质量的监控:沉井下沉施工完成后,需要进行相关质量检验,以保证施工的质量和安全性,并及时调整和修补可能存在的问题。
总结起来,沉井下沉施工是一项复杂的工程,需要科学规划和周密安排,同时施工过程中要注意安全和质量,确保施工的顺利进行。
只有做好施工前的准备工作,在施工过程中采取切实的措施,严格进行质量和安全的监控,才能够顺利完成沉井下沉工程,达到预期的效果。
沉井带水下沉施工方案

沉井带水下沉施工方案1. 引言沉井带水下沉施工是一种常见的基础工程施工方法,广泛应用于建筑、桥梁、隧道等工程中。
本文将详细介绍沉井带水下沉施工的方案及其操作步骤。
2. 沉井带水下沉施工的基本原理沉井带水下沉施工的基本原理是通过控制施工场地的水位,使井口与施工场地之间形成一定的水头差,以减小施工过程中的阻力,在保证安全的前提下实现上下沉井。
3. 施工准备在进行沉井带水下沉施工前,需要做好以下准备工作:•设计合理的沉井结构,并制定详细的施工方案;•准备好必要的施工设备,包括吊车、水泵、监测设备等;•组织专业施工人员进行施工,包括水工、土工和机械操作人员;•检查施工场地的地基情况和周围环境,确保安全施工。
4. 施工步骤4.1 沉井准备首先需要进行沉井准备工作:•挖掘井口,并按照设计要求设置井口防护结构;•安装井口承重底座和井口螺栓,用于承受沉井沉降过程中的荷载;•在井内设置护壁、护坡等结构,保护井壁不被水冲刷。
4.2 填水填水是沉井带水下沉施工的关键步骤之一,需要注意以下操作:•清理井底和井口,确保井壁无杂物;•启动水泵,将水泵入井中,注意控制水位,使井口与施工场地之间形成一定的水头差;•定期检查井口结构是否受到过度水压的影响,及时采取措施加固。
4.3 下沉下沉是沉井带水下沉施工的核心步骤,需要按照以下步骤进行:•将井下部分的泥土和杂物清理干净,减小下沉阻力;•均匀放水,控制下沉速度,避免过快导致井口失稳;•根据监测数据进行实时调整,确保井口沉降的平稳和安全。
4.4 固定下沉到位后,需要进行固定工作以确保沉井的稳定性:•清理井口周围的水泥和泥土,使井口清晰可见;•在井口周围设置支撑结构,如钢筋混凝土支架等,固定井口位置;•对井内部进行检查,确保井体没有倾斜或损坏。
5. 施工安全措施在进行沉井带水下沉施工时,需要严格遵守以下安全措施:•施工现场设置明显的警示标志,禁止无关人员进入施工区域;•定期检查施工设备的安全状况,确保其正常工作;•加强对施工人员的安全培训,提高其安全意识;•定期监测施工过程中的数据,及时发现和解决安全隐患。

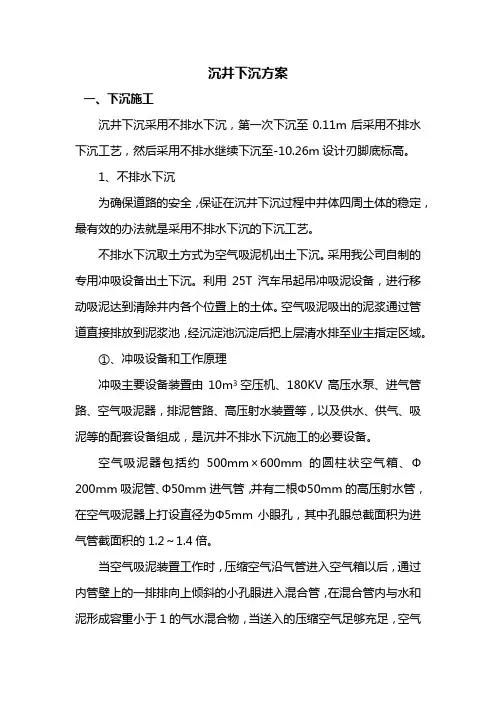

沉井下沉方案

沉井下沉方案一、下沉施工沉井下沉采用不排水下沉,第一次下沉至0.11m后采用不排水下沉工艺,然后采用不排水继续下沉至-10.26m设计刃脚底标高。
1、不排水下沉为确保道路的安全,保证在沉井下沉过程中井体四周土体的稳定,最有效的办法就是采用不排水下沉的下沉工艺。
不排水下沉取土方式为空气吸泥机出土下沉。
采用我公司自制的专用冲吸设备出土下沉。
利用25T汽车吊起吊冲吸泥设备,进行移动吸泥达到清除井内各个位置上的土体。
空气吸泥吸出的泥浆通过管道直接排放到泥浆池,经沉淀池沉淀后把上层清水排至业主指定区域。
①、冲吸设备和工作原理冲吸主要设备装置由10m3空压机、180KV高压水泵、进气管路、空气吸泥器,排泥管路、高压射水装置等,以及供水、供气、吸泥等的配套设备组成,是沉井不排水下沉施工的必要设备。
空气吸泥器包括约500mm×600mm的圆柱状空气箱、Ф200mm吸泥管、Ф50mm进气管,并有二根Ф50mm的高压射水管,在空气吸泥器上打设直径为Ф5mm小眼孔,其中孔眼总截面积为进气管截面积的1.2~1.4倍。
当空气吸泥装置工作时,压缩空气沿气管进入空气箱以后,通过内管壁上的一排排向上倾斜的小孔眼进入混合管,在混合管内与水和泥形成容重小于1的气水混合物,当送入的压缩空气足够充足,空气箱在水面以下又有相当的深度时,混合管内的混合物在管外水气压力的作用下,使顺着排泥管上升而排出井外。
由此可知:供气量越大,气、水、土混合物的容重越小,压差增大,吸泥效果越好;水深越大,吸泥效果也越好。
②、穿越硬土层的技术如果下沉过程中遇到较硬的土层,要采取必要的技术措施,确保沉井快速、平稳、安全地下沉至设计标高。
a、增大水枪压力,加大破坏该土层的力度。
b、增大气压使块石等障碍物能顺利吸出井外。
c、潜水员配合施工,对井下泥面标高情况作出较为准确的反应,并清除井底垃圾,石块等障碍物。
d、刃脚预埋高压射水管破坏该土层。
e、吸泥器底部设置水平水枪,增大破坏范围。
水力冲吸泥排土沉井施工工法

水力冲吸泥排土沉井施工工法工法编号:RJGF(闽)-65-2010完成单位:福建省第一建筑工程公司福建工程学院主要完成人:吴建雄林玉标周继忠庄金平1 前言沉井施工法是修筑地下工程和深埋基础工程所采用的重要施工方法之一。
由淤泥、淤泥质土、水下沉积的饱和软粘土为主组成的软土在我国南方沿海地区有广泛分布,这些土都具有天然含水量高、孔隙比大、透水性差、压缩性高、强度低等特点。
因此,在软土地质条件下修建地下钢筋混凝土泵房采用沉井的工法施工势在必行。
但在施工中也容易出现下沉过缓、停滞不沉、下沉过速、突沉、超沉等现象。
为确保地下钢筋混凝土泵房沉井施工质量与安全,本公司研究了在软土地质条件下的地下钢筋混凝土泵房施工工艺,经工程实践总结本工法。
2 特点2.0.1 在软土地层中的排水下沉井施工中水力排土是既可靠又高效的出土方式,适用于任何平面尺寸的大中小型沉井工程。
2.0.2 水力机械破土排泥的主要设施为水枪和水力吸泥机(也可用泥浆泵)。
施工设备构造简单,不易损坏,容易修复。
2.0.3 水力破土可适用于不同土层条件(粘性或砂性的软、硬土层),并可有效控制破土程序和位置,能使沉井干稳下沉,便于控制沉井终沉标高。
2.0.4 水力破土可避免挖深锅底,减少沉井突沉现象,易于保证沉井施工质量。
2.0.5 水力排土沉井可省去大型挖土和起吊设施,节省设备使用费,降低工程成本。
3 适用范围本工艺广泛适用于有合适的水、电源和设置泥浆沉淀池条件的各类软土地层(淤泥、淤泥质粘土、粘土、粉质粘土、粘质粉土、砂质粉土、粉砂、细砂等)中排水下沉的地下泵房、水池、油库、竖井等各类沉井工程。
在地下水位较高的砂性土层中需配合井内外人工降水设施以防止流砂现象。
在埋深大(17m左右以上)的粘性土层中,有时需配合井内外下部土层地基加固措施以防止大量涌土。
4 工艺原理水力冲吸泥排土沉井下沉工艺是指使用高压水(水泵出口压力宜大于 1.2MPa)通过水枪将土体破碎并与水枪的出水混和成泥浆,然后由水力吸泥机或泥浆泵吸排出沉井并经由输泥管路送至泥浆沉淀池沉淀,沉淀后的水再作为水力冲吸泥排土沉井施工的水源。

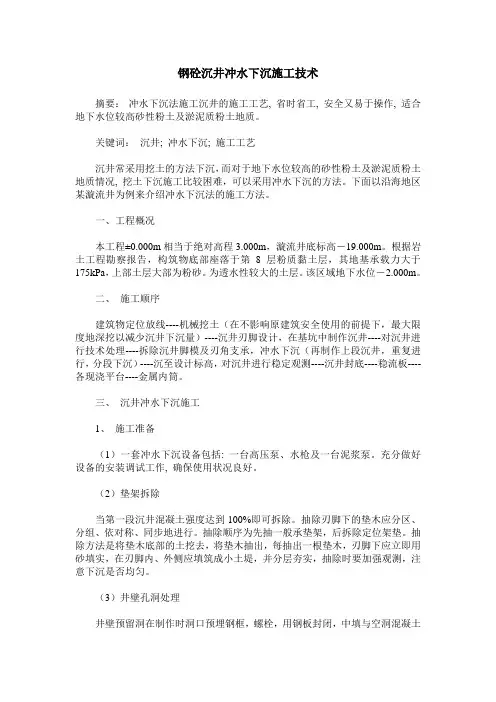

钢砼沉井冲水下沉施工技术

钢砼沉井冲水下沉施工技术摘要:冲水下沉法施工沉井的施工工艺, 省时省工, 安全又易于操作, 适合地下水位较高砂性粉土及淤泥质粉土地质。
关键词:沉井; 冲水下沉; 施工工艺沉井常采用挖土的方法下沉,而对于地下水位较高的砂性粉土及淤泥质粉土地质情况, 挖土下沉施工比较困难,可以采用冲水下沉的方法。
下面以沿海地区某漩流井为例来介绍冲水下沉法的施工方法。
一、工程概况本工程±0.000m相当于绝对高程3.000m,漩流井底标高-19.000m。
根据岩土工程勘察报告,构筑物底部座落于第8层粉质黏土层,其地基承载力大于175kPa,上部土层大部为粉砂。
为透水性较大的土层。
该区域地下水位-2.000m。
二、施工顺序建筑物定位放线----机械挖土(在不影响原建筑安全使用的前提下,最大限度地深挖以减少沉井下沉量)----沉井刃脚设计,在基坑中制作沉井----对沉井进行技术处理----拆除沉井脚模及刃角支承,冲水下沉(再制作上段沉井,重复进行,分段下沉)----沉至设计标高,对沉井进行稳定观测----沉井封底----稳流板----各现浇平台----金属内筒。
三、沉井冲水下沉施工1、施工准备(1)一套冲水下沉设备包括: 一台高压泵、水枪及一台泥浆泵。
充分做好设备的安装调试工作, 确保使用状况良好。
(2)垫架拆除当第一段沉井混凝土强度达到100%即可拆除。
抽除刃脚下的垫木应分区、分组、依对称、同步地进行。
抽除顺序为先抽一般承垫架,后拆除定位架垫。
抽除方法是将垫木底部的土挖去,将垫木抽出,每抽出一根垫木,刃脚下应立即用砂填实,在刃脚内、外侧应填筑成小土堤,并分层夯实,抽除时要加强观测,注意下沉是否均匀。
(3)井壁孔洞处理井壁预留洞在制作时洞口预埋钢框,螺栓,用钢板封闭,中填与空洞混凝土重相等的砂石配重。
沉井封底后再拆除封闭钢板。
(4)下沉系数演算Q-B Q-BK=---------=-----------------T+R πd(H-2.5)f+RK----下沉安全系数,一般应大于1.15Q----沉井自重及附加荷重(kN)B----被井壁排出地水重(kN),采取排水下沉时,B=0T----沉井与土间的摩擦力(kN)D----沉井外径(m)H----沉井下沉高度(m)R----刃脚反力(kN),如采取将刃脚底面及斜面的土方挖空,则R=0f----井壁与土的摩擦力系数(即单位面积的摩擦力的平均值),可从下表中查得。
水力排水沉井下沉施工

精心整理沉井水力冲吸排水下沉施工技术摘要:浙江大唐乌沙山发电厂循环水泵房沉井采用水力冲吸排水下沉施工,介绍水力冲吸排水下沉施工工艺、技术要求,论述了施工中的重点及施工过程中的注意事项。
关键词:沉井水力冲吸排水下沉施工一、工程及地质概况防止封底时井下土体发生水涌,保证施工安全和砼封底施工质量。
因此采取水力机械冲吸进行排水方法是可行的。
三、水力冲吸排水下沉工艺原理本沉井水力冲吸排水下沉工艺系使用高压水(水泵出口压力宜大于1.2MPa)通过水枪将土体破碎并与水枪的出水混和成一定浓度的泥浆,然后由水力吸泥机或泥浆泵经由输泥管路排出沉井,实现取土下沉的目的。
水力排水沉井施工流程见下图1所示。
大海低处少冲吸土,调整井内刃脚踏面的土反力分布状况,使沉井改变倾斜状态,逐步过渡到垂直方向。
初沉阶段测量要求每隔2小时测一次,平面位移每24小时测一次,当测量报单反映沉井偏差超限时,应及时向挖土人员发出指令,调整冲吸土部位。
但要控制好井内的冲吸土深度,一般冲吸土底面高差不宜大于50cm,当测量报单四角高差较好时,则对称取土继续保持正常状态下沉,但要限制挖土锅底的深度不宜超过1.0m,以防沉井发生突沉事故,应做到勤取、勤测、勤纠、取土均匀,控制好高差,确保沉井在初沉阶段能够进入正确的平面位置。
5.2正常下沉阶段在初沉阶段末期,沉井的技术指标良好,便可进入正常下沉阶段。
此时适当增加沉井锅底深度,加快冲吸土的深度和数量,减少土反力来降低下沉的阻力,提高施工进度。
初沉阶段末期,由于沉井下沉已形成一定的土塞,侧向阻力较大,纠偏因难,所以四角控制点的高差大于100mm,即要求纠偏。
纠偏时井内挖土高差小于1m为宜,不得过大。
刃脚下的土塞一定要控制好,特别是外侧6.1水力机械设施安装好后应进行负荷试运转,要保证设备正常运转,吸泥泵及水枪均应经过水压检验,检验压力为工作压力的1.5倍。
6.2为保证水力破土效果和吸泥泵的正常工作,及时将井底杂物垃圾清除干净。
沉井下沉方案

沉井下沉方案引言沉井下沉是一种土木工程技术,用于解决建筑物或其他结构物在地下水位下沉的问题。
通过将结构物沉入地下,可以有效地提高其稳定性和抗浮力能力。
本文将介绍沉井下沉的原理、施工过程和注意事项。
原理沉井下沉的原理基于物体在液体中浮力原理的反向应用。
当一个物体浸入液体中时,液体会对其表面产生一个向上的浮力。
利用这一原理,我们可以通过在结构物下方挖掘一个沉井,再将结构物沉入沉井中,来增加其自重,从而有效降低结构物的浮力。
施工过程以下是沉井下沉的一般施工过程:1.勘测和设计:在施工前,需要进行详细的勘测和设计工作。
这包括确定沉井的位置、形状和尺寸,以及评估结构物对地基的负荷。
2.挖掘沉井:根据设计要求,在结构物下方挖掘一个合适尺寸的沉井。
挖掘时需要注意保持沉井的垂直度和平整度,并及时排水以防止积水。
3.加固沉井:挖掘完成后,需要对沉井进行加固,以提高其稳定性和承载能力。
常用的加固方法包括注浆、加设钢筋和搭设支撑框架等。
4.沉井下沉:将结构物沉入沉井中,通常利用起重机进行操控。
在下沉过程中需要注意保持结构物的平衡和稳定,防止损坏或倾斜。
5.填充与固定:结构物下沉后,在沉井周围填充土壤,并进行固定,以确保结构物的稳定性和密封性。
填充过程中需要逐步加固和压实土壤,并及时进行测量以监测沉降情况。
6.后续处理:施工完成后,需要进行后续处理工作,包括对沉井进行修补和保养,以及清理施工现场。
注意事项在进行沉井下沉时,需要注意以下事项:•安全问题:施工过程中需要严格遵守安全操作规程,确保工人的安全。
特别是在下沉过程中,要保证结构物和起重机的平衡,防止发生事故。
•环境保护:施工过程中需要采取相应措施,防止污染地下水和周围环境。
这包括合理处理废水和废土,并采取措施防止土壤侵蚀。
•监测与调整:在沉井下沉过程中,应及时进行沉降监测,以便及时调整施工方案。
若出现异常情况,应及时采取措施调整或停止施工,以避免产生不可控的风险。
沉井下沉的方法

沉井下沉的方法
1. 排水下沉法呀,这就好比是给沉井来个“放水减肥”!比如说修建地铁的时候,要是遇到比较浅的地下土层,就可以用这种方法,把里面的水排掉,让沉井自己乖乖往下沉。
哇塞,这多神奇!
2. 不排水下沉法呢,就像是让沉井在“水中漫步”!想象一下在水里作业,直接这么下沉,多有意思!像那种地质条件比较复杂,不能随便排水的时候就用它,比如在河边修码头。
3. 还有人工挖土下沉法哦,就像是你小心翼翼地给沉井“挖宝”一样!工人们一点点地挖,真的很需要耐心呢!像那种小型的沉井,用这种方法就很合适,看着它慢慢下沉,是不是很有成就感呀!
4. 机械挖土下沉法呀,嘿,这可真是个得力小助手呢!就如同有个大力士在帮着挖呀挖,效率可高啦!大型的沉井,用机械设备来挖,那速度杠杠的呀!
5. 水冲法下沉,哎呀,这就像是用水的力量给沉井来个“助推”!当遇到松软的土层,水一冲,那沉井就“唰”地往下走啦!
6. 沉井吸泥下沉,这感觉就像是沉井在大口“吸食”泥土呢!通过特殊的设备把泥土吸走,让沉井能顺利下沉,是不是很新奇呀!
7. 压重下沉法,就好像给沉井背上了“重重的行囊”让它往下沉呀!遇到需要增加重量来帮忙下沉的时候,就靠它啦。
8. 触变泥浆套下沉法,如同给沉井穿上了一层“滑溜溜的外衣”,让它能更轻松地往下走呢!在一些特殊情况下,它可是大功臣呢!
我觉得呀,沉井下沉的这些方法各有各的奇妙之处,都为我们的建筑工程提供了可靠的手段呢!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6.组织安排专人负责沉井下沉观察和下沉速度的控制,并做好文字记录。
7.沉井下沉由专人负责指挥,绝对防止多人指挥。
8.井内挖土的操作人员,下井前必须进行安全生产教育,定编定岗定位。
Ⅱ.井外观测:
可以从设置在井壁四周的水平标尺测定,为使水平标尺读数
不受到井筒下沉引起的沉井四周土壤不均匀沉降的影响,应将水平标尺设置于距井3~3.5米的位置(如图所示),各水平标尺尺寸上线标高值均应相同,并在水平标尺相对应的的井筒外壁上划定统一的竖直标尺数字,这样根据各处水平标尺指的竖直标尺读数就可得出沉井轴线的倾斜角度,也可按两次的读数差,得知沉井下沉距离,水平标尺应用水平仪测放并经常进行复核,井外观测可每隔1小时进行一次并做好读数记录。
(四)降水挖土操作方法:
本次沉井采用水力挖土下沉施工工艺在泵站北侧开挖一只(18m×24m×3.0m)泥浆沉淀池。(详见附图)具体做法为从现场自然土向下开挖1.50m其上筑土围沿1.0m高。此沉淀池北侧绿化带原有河塘留一道2.0m左右的土坝,并预留2根DN400管道,标高为自然土向下0.5m。此沉淀池容积约为1045m3。
川沙污水支线六团泵站工程
沉井下沉施ຫໍສະໝຸດ 工方案上海润田市政工程有限公司
2006年9月23日
(一)工程概况
(二)沉井下沉前准备工作
(三)降水挖土操作方法
(四)沉井下沉的质量控制
(五)沉井封底——本工程采用排水干封底的方法
沉井下沉施工方案
(一)工程概况
川沙六团污水支线工程位于浦东新区川沙路与川大路交界处,泵站沉井内净尺寸为8.5*12.0米。沉井刃脚踏面标高为-7.58米,井顶标高为4.7米,沉井制作高度为11.08米。沉井采用分节制作一次下沉的施工方法,沉井分三次浇筑,第一次刃脚浇筑高度为2.4米,沉井刃脚采用C25、S6抗渗商品砼,已于9月2日浇捣完成。第二次井壁浇筑高度为沉井井身高度4.5米,采用C25、S6抗渗商品砼,已经于9月16日浇捣完成。第三次井壁浇筑高度3.20米,采用C25、S6抗渗商品砼,预计于9月26日浇捣完成。沉井井壁厚为80厘米,沉井挖土量约为975立方米。沉井下沉时第一节砼强度达到100%,其余各节达到70%时方可开始下沉。沉井下沉采用不排水下沉工艺,采用吊车将冲水设备吊入井内,刃脚及底撑梁下部的刃脚砖模和砼垫层采用人工或风镐开挖,将挖出的杂物铲到中间,由吊车集中吊运。
2.根据现场地形条件,泵房北侧靠外环线绿化带南侧有一处河塘。泵站内有一开阔场地和充足的水源,宜采用水力挖土排水下沉法。其施工特点为:通过特制的钻吸机组,在水中对土体进行切削破碎并同时完成排泥工作,使沉井顺利下沉到设计标高。此方法具有排泥效率高、下层速度快、安全可靠,对邻近建筑物的沉降影响较小
(三)沉井下沉前准备工作:
(二)现场环境及拟采用的下沉方法:
1.现场主沉井距东侧厂房距离为21.70m距南侧围墙为33.80m。
沉井下沉起始标高2.10m,沉井下沉过程中要求对3t土层(层底平均标高为-2.18m)降低地下水位。刃脚设计标高-7.58m即下层高度为9.68m采用排水下沉法施工。施工时若采用井点降水,降低坑底地下水位。根据井点降水对周围环境的影响以及造成周边的地面沉降。影响半径按公式估算为R=3000×S×√K式中R:半径;S:降水深度;K:土的渗透系数从地质报告查询得K=4.21×10-7,S=11.10m,R=3000×11.10×√4.21×10-7=21.6m。由此可见,井点降水势必造成周边建筑物的沉降。
1.底板四周与井壁连接处及其整个底板不得有漏水、渗水的现象。
2.底板砼表面平整。
3.底板四周及中央标高,应符合设计高程要求,允许误差不得超过正负4厘米。
(七)施工监测及拟取措施:
沉井在下沉过程中及时做好监测工作十分重要,因本沉井距周边建筑物距离较近,在施工过程中可能带来负面影响,因此,在下沉前必须在周边建筑物外墙设置沉降观察点,施工前测出记录原始数据(见附图)。施工中每天测量不少于二次,及时掌握测量数据。《上海市地基基础设计规范》(DBJ08-11-89)规定:单层厂房建筑物允许沉降量20mm,当接近此数值时,可采用地基灌浆法对房层基础进行加固,确保建筑物结构安全。
3.突沉
在沉井下沉到最后阶段应采取措施阻止沉井的自沉,在沉井的四壁采用灌砂夯实,增加井壁与土壤的摩阻力,并向沉井内注水,使井内自重增大,减缓其下沉的速度。
4.沉井裂缝
沉井在下沉过程中,由于偏差过大,两侧的侧压力不一,可能产生环向裂缝和纵向裂缝,其主要原因是由于井筒在下沉过程中,上层土壤的摩擦力过大,而下层土的摩擦力又很小,下端因自重下沉,而使沉井井壁发生环向裂缝。纵向裂缝主要是由于在下沉过程中,刃脚下遇到块石或其他障碍物,使沉井仅支承于少数点上,而产生裂缝。防止的方法是保证井筒的设计强度,下沉时一定要使沉井的砼达到必要的强度,施工要防止井筒上端的摩擦力过大,遇到障碍物要及时清除,如已经发生裂缝,应尽量清除产生裂缝的外因,防止裂缝继续发怔,并在下沉完毕后对发生裂缝的井壁进行加强及防渗措施。
2.下沉过快
由于沉井井壁与土壤间摩擦力过小,而刃脚下的土壤承载力又过低,以至于沉井下沉速度过快,甚至发生不挖土也自行下沉的现象,为此必须采取措施,增加摩擦力以降低下沉速度,一般常在井壁外四周填土夯实,增加井壁与土壤的摩擦力,但应注意沉井有被自重拉断的可能。特别是沉井下沉到接近设计标高前仍发现有继续下沉的趋势,可沿刃脚底部分段均匀地放置预制砼块,作支墩,支墩标高应略高于刃脚踏面的设计标高10~15厘米,使支墩在受井筒荷载后,有一定的沉降余地,而不使沉井低于设计标高。
载,同时在其刃脚下挖空,以利于克服摩擦力,另外也可在沉慢的一边安装振动器振动,促使其加快下沉速度。
1.下沉困难
沉井在下沉的后阶段,可能会出现下沉困难的现象,产生这样的现象的原因有两种:
1井筒外壁与土壤之间的摩擦力过大,超过了井筒自重,或是刃脚下土壤的承载力大,因而造成下沉困难。
2刃脚下方遇到障碍物,如块石、树根等,若遇到第一种情况,可采用在沉井上增加荷载、射水法,或触壁泥浆等方法解决下沉困难。若遇到第二种情况,则应采取措施,将障碍物进行清理,然后再继续下沉。
9.沉井冲水设备施工前,组织人工拆除刃脚和底梁砖内模和砼垫层:对刃脚垫层砼时应贯彻先凿除外层砼再凿除内层砼,凿除刃脚时先凿除中间底撑梁位置,由中间向两边对称进行,先短边后长边,砼垫层凿除同样采用先短边后长边的方法对称进行的原则。凿除的材料翻到井中间,便于挖土机械吊运到井外堆放。
10.下沉前做好刃脚底标高测量工作,并作好记录作好下沉前的原始数据。
水平标尺
水平标尺
沉井
水平标尺
水平标尺
矩形沉井水位标尺平面布置
固定尺槽竖
井壁
直
可移动标尺
标
尺
3米
水平标尺示意图
Ⅲ.井内观测法可采用垂球观测法,就是在井筒内壁四个对称点上在沉井下沉前先划好四条垂直线,下沉时在垂直线位置上悬挂垂球,在下沉正常情况下垂球线应于井壁上所划垂直线重合,当沉井发生倾斜时,此二线便成一个角度,此法较简便、方便,可随时发现井筒倾斜的方向。
(五)沉井下沉的质量控制:
当沉井下沉过程中,经常可能发生沉井倾斜,偏离中心位置、不沉、下沉过快或突沉的现象。发生这些情况后必须及时采取措施加以纠正。
Ⅰ.下沉观测:
井筒下沉过程中可能出现倾斜、位移等现象,为了及时发现问题,并随时加以纠正,必须在下沉过程中严密地进行观测检查,以防偏斜过大而造成纠偏困难。对沉井观测可分井内观测和井外观测两种。
B.用高压水冲射下沉慢的一侧井筒的外侧土壤,使这部分土壤松
动变为泥浆,同时泥浆又起了润滑的作用,也可同时在其相应刃脚下进行挖土,使该侧井筒与土壤间的摩擦力减小,这样就加快了沉降速度,当纠偏到接近正常位置时,即应停止冲射,使井筒自沉到正常位置。
C.增加外部荷载法:在井筒较高一边,即下沉慢的一侧,增加荷
质量标准:
1沉井下沉后,井壁四周不得有渗水漏水的现象。
2沉井最大倾斜偏差不得超过沉井下沉深度的7‰。
3沉井轴线位置的水平偏差不得超过沉井下沉深度的1%。
4高程偏差正负10厘米。
5为保证沉井下沉稳定后满足设计和规范要求,沉井下沉予抛高15m。
(六)沉井封底:
沉井封底使沉井施工的重要关键之一,对于沉井方法施工的构筑物,要求沉井封底后不发生渗水漏水现象,以确保构筑物的使用效果。沉井最后8小时的累计下沉不大于10mm,方能开始封底工作。当井筒下沉将近设计高度前,就要做好必要的封底准备工作,如机具设备、砾石砂、水泥、钢筋使垫层封底时间紧凑,防止沉井因自重继续下沉。本工程采用排水封底。排水封底应保证井内降水效果,浇筑底板前,使用井点系统降水,在封底过程中必须确保井点降水效果,浇筑底板前,可在井内设二个集水井集中降水。四周应用砂石作过滤层,设置盲沟同集水井相连以减少底板向上的浮力作用。封底应按设计要求,在铺筑碎石或砾石砂垫层整平排实后,再在其上铺筑砼垫层。浇筑砼应从井壁四周开始逐步向中间进行,中间设置二个集水井,以便于及时用抽水机排除,避免地下水压力破坏未到强度的砼。为提高封底质量和有利于抗渗漏,砼垫层应一次浇筑完成,避免发生施工缝,垫层表面要作到平整,以保证底板的质量。当砼垫层强度达到1.2MPa,可开始在其上面帮扎钢筋,钢筋加工应事先准备好,钢筋帮扎完成后,经过监理验收合格后,才允许浇筑钢筋砼底板,在浇筑砼过程中,要注意保持钢筋的正确位置和保护层。在底板与井壁的交接部分,应预先凿毛,洗净,浇水湿润,以使底板与井壁更好地紧密结合成一个整体,防止渗漏。待底板强度达到设计强度70%以上时,沉井抗渗满足要求,可封堵集水井,封堵前先抽干净集水井中的水,再用高标号速凝砼填入,力求作到密实,防止渗漏。底板质量标准:
冲土:沉井冲土采用水力机械,在操作过程中是运用高压水泵将高压水流通过进水管分别送进沉井内的高压水枪和水力吸泥机,利用高压水枪射出的高压水流冲刷土层,使其形成一定的稠度的泥浆汇流到集泥坑,然后用水力吸泥机或泥浆泵将泥浆吸出,从排泥管排出井外。(排入泥浆经沉淀后,采用专用泥浆车将泥浆运出。根据本次沉井总挖土方量为970m3,下沉过程中拟运出泥浆量为2100m3,其余待沉淀池疏干后再外运)冲浆施工时应先中心后四周,并沿刃脚留出土台,最后对称分层冲挖,不得冲空刃脚踏面下的土层。施工时,应使高压水枪冲入井底的泥浆量和渗入的水量与水力吸泥机吸出的泥浆量保持平衡。挖土人员安排三班制连续施工,每班机械、指挥、监察3人,施工人员8-10人,经过计算需挖土970立方米,每班挖土约100立方米,预计挖土约要10天左右。最后在冲土沉井接近设计高程1.5米时应放慢下沉速度,应将井底冲成反锅底状,中间留有一定高度的土栓,沿刃脚四周冲成槽状下沉,每层分层冲浆厚度不大于0.3米。
