高速公路工程项目造价控制管理

合集下载

高速公路建设项目的造价管理问题与优化措施分析

高速公路建设项目的造价管理问题与优化措施分析

高速公路建设项目的造价管理问题与优化措施分析发布时间:2022-08-05T03:01:59.722Z 来源:《工程建设标准化》2022年第3月6期作者:陈雯[导读] 在高速公路项目的建设中,做好项目管理需要引起重视,尤其是针对造价做好管理,这是相当重要的。

陈雯四川沿江宜金高速公路有限公司四川省凉山州 616550摘要:在高速公路项目的建设中,做好项目管理需要引起重视,尤其是针对造价做好管理,这是相当重要的。

然而从实际来说,高速公路项目建设会面临很多不同的情况,给造价管理带来影响。

本文结合实际案例,探讨了造价管理所面临的具体问题,然后提出优化造价管理的相应策略,以供参考。

关键词:高速公路;建设项目;造价管理;问题;优化高速公路是我国公路体系建设中的重要组成部分,能够提供更高速度的通行服务,大大提升交通通行体验和效率。

高速公路的造价较高,每公里造价数千万元到上亿元不等,这和具体的工程建设要求、地质水文环境等存在关系。

由于高速公路造价不菲,因此需要特别注意加强造价管理,这需要结合工程实际情况,采取针对性措施,来加强对造价的控制。

一、工程简介汶马高速公路起于汶川县城以南,与映汶高速相接,止于马尔康县城以东,路线全长172.319公里。

项目主线设置桥梁51.144公里/111座、隧道96.588公里/33座。

全线共设置10处互通式立交,4处服务区、3处停车区、3处管理分中心和4处养护工区、1处主线收费站。

项目控制性工程为鹧鸪山隧道、狮子坪隧道群。

交通运输部批复总工期6年。

概算总投资金额约287.0857亿元,项目资金来源主要为国家补助、省自有资金、国内银行贷款,其中资本金约244亿元,占比85%,由交通运输部安排112亿元,省级财政安排15亿元,省交投集团代表省政府自筹资本金117亿元构成,其余15%由银行贷款43亿元解决。

从本工程可以看出,项目造价较高,平均每公里造价高达1,666亿元。

究其原因,就是本工程建设难度较大,桥梁和隧道众多,桥隧总长度达到了147.732公里,占到项目全长的85.73%,桥隧占比太大,这也直接增大了工程造价。

高速公路工程造价控制案例

高速公路工程造价控制案例

高速公路工程造价控制案例高速公路是现代交通中不可或缺的一部分,其建设对国家经济的发展和人民生活的改善起着至关重要的作用。

然而,由于高速公路建设项目规模庞大、工程复杂,造价控制成为一个亟待解决的问题。

本文将通过一个高速公路工程造价控制的实际案例,介绍如何有效控制工程造价,提高项目的经济效益。

一、项目背景某市位于中国东部,作为交通枢纽,高速公路的建设对于推动当地经济发展具有重要意义。

因此,市政府决定投入资金兴建一条连接主要城市的高速公路。

该项目计划总投资额为10亿元,工期为3年。

二、造价预算在高速公路工程建设之前,需要对项目进行造价预算,确保项目的可行性和经济效益。

根据项目要求和相关数据,建设单位编制了详细的造价预算,包括土地购置、道路建设、桥梁和隧道、环保设施等各项费用。

三、造价控制策略为了确保项目按计划顺利进行并控制造价,采取了以下几项措施:1.合理确定设计方案:在项目早期阶段,组织专业团队进行勘察和设计,充分考虑工程规模、地形地貌、交通流量等因素,制定出合理的设计方案,避免重复设计和不必要的工程量。

2.强化供应商管理:对于大批量或重要的材料和设备采购,建设单位与供应商签署长期合作协议,确保供应的质量和价格的合理性。

同时,建设单位加强对供货过程的监督,及时解决供应商、运输商等可能导致延期和增加成本的问题。

3.严格施工管理:建设单位配备专业化的工程管理团队,强化现场施工的监督和管理。

严格按照施工图纸和规范要求进行施工,防止工程量的浪费和质量问题的出现。

同时,加强与承包商的沟通和协作,及时解决施工中遇到的问题。

4.优化资源利用:根据项目实际需求,合理利用现有资源,避免不必要的资源浪费。

比如,对土地和绿化的利用,选择适宜的植物种类和种植密度,降低成本并提高绿化效果。

五、成本控制效果经过上述措施的落实和执行,该高速公路工程的造价得到了有效控制,取得了显著的成效:1.项目总造价效益明显:在预算的基础上,经过合理的控制措施,最终的建设成本为9.5亿元,比原计划节省了5000万元的资金。

高速公路工程造价管理控制

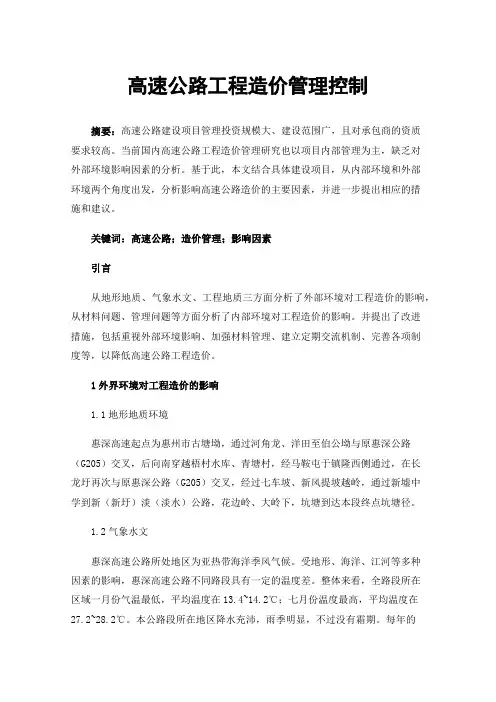

高速公路工程造价管理控制

高速公路工程造价管理控制摘要:高速公路建设项目管理投资规模大、建设范围广,且对承包商的资质要求较高。

当前国内高速公路工程造价管理研究也以项目内部管理为主,缺乏对外部环境影响因素的分析。

基于此,本文结合具体建设项目,从内部环境和外部环境两个角度出发,分析影响高速公路造价的主要因素,并进一步提出相应的措施和建议。

关键词:高速公路;造价管理;影响因素引言从地形地质、气象水文、工程地质三方面分析了外部环境对工程造价的影响,从材料问题、管理问题等方面分析了内部环境对工程造价的影响。

并提出了改进措施,包括重视外部环境影响、加强材料管理、建立定期交流机制、完善各项制度等,以降低高速公路工程造价。

1外界环境对工程造价的影响1.1地形地质环境惠深高速起点为惠州市古塘坳,通过河角龙、洋田至伯公坳与原惠深公路(G205)交叉,后向南穿越梧村水库、青塘村,经马鞍屯于镇隆西侧通过,在长龙圩再次与原惠深公路(G205)交叉,经过七车坡、新风提坡越岭,通过新墟中学到新(新圩)淡(淡水)公路,花边岭、大岭下,坑塘到达本段终点坑塘径。

1.2气象水文惠深高速公路所处地区为亚热带海洋季风气候。

受地形、海洋、江河等多种因素的影响,惠深高速公路不同路段具有一定的温度差。

整体来看,全路段所在区域一月份气温最低,平均温度在13.4~14.2℃;七月份温度最高,平均温度在27.2~28.2℃。

本公路段所在地区降水充沛,雨季明显,不过没有霜期。

每年的4~9月是雨季,降雨较多,夏季时间长,冬季时间短。

本高速公路段所在地区地表水发育较差,河流分布较少,在高速公路段附近有潼湖的细小支流与淡水河支流。

汇入潼湖的细小支流自南向西北流,线路在镇隆镇至惠环街道办附近多次跨越该小溪。

淡水河小支流横岭河自北西向东流最终汇入淡水河,线路在新圩镇附近跨越该小溪。

小河溪水面普遍宽在5~10m间,河水主要受大气降水补给,水量受洪水影响,勘探期间适逢少雨季节,水深约0.30~2.10m。

浅谈高速公路工程造价管理

浅谈高速公路工程造价管理

浅谈高速公路工程造价管理摘要:随着社会经济的发展,我国建筑工程发展迅速,但在发展过程中项目的质量要求等方面面临诸多问题。

高速公路也在不断变化。

基于此,国家的公路要不断提高质量和效率,确保公路建设的可靠性和效率,以适应社会的发展。

本文探讨了公路成本管理中存在的问题,并提出了公路建设项目的成本管理举措,为未来工程建设提供适当的研究背景。

关键词:高速公路;建设工程;造价管理为保障公路建设项目各方的财务权益,公路建设项目的造价管理必须遵循目的一致的原则,各方参与人员都各司其职。

根据法律目标和法律应用成本管理方法和组织建设活动。

由于高速公路建设具有项目投资大、建设周期长、合作领域多的特点,影响成本控制的因素很多。

本文提供了解决方案。

一、加强高速公路建设工程造价管理的必要性分析作为新时代道路建设成本管理者,需要认真研究现代道路建设项目的成本特征,假设为公路建设提供动态成本管理,必须加强成本控制。

就我国公路建设项目的成本管理特点而言,公路成本管理直接关系到项目建设规模、投资强度、项目区地质条件、施工技术和设备、原材料成本等。

成本管理的特点是管理复杂,影响因素多。

显然,需要管控建设公路项目的成本。

二、高速公路建设工程造价管理过程中存在的问题1.高速公路施工规模与人才比例不相匹配随着社会的发展和经济的发展,我国的交通运输业得到了快速的发展,导致对高速公路的投入增加。

但是对于我国的高速公路建设来说,建设人才和技能仍然不够。

这导致了公路建设几乎在原地踏步,技术优势不明显。

在公路建设项目的开发过程中,相关人员在管理项目成本方面的专业技能是非常重要的。

目前大多数公路建设项目的施工过程都需要项目造价管理人员的专业发展,但,造价人员经验相对有限。

在开发高速公路建设项目时,这些经验相对有限的成本控制代理人无法保持公路建设运营顺畅。

2.设计阶段造价控制管理的深度不足目前,我国公路建设项目的发展主要以造价管控为主。

选择合适的建设单位来管理整个公路建设成本过程。

高速公路工程造价管理

高速公路工程造价管理

高速公路工程造价管理1.1.1 总则一、为加强项目建设造价管理,规范工程造价计价行为,合理确定投资,有效控制工程造价,提高投资效益,根据《公路工程基本建设项目投资估算编制措施》、《公路工程基本建设项目概算预算编制措施》、《交通基本建设项目竣工决算汇报编制措施》、《广东省公路工程造价管理措施》以及总集团、市企业旳有关规定,结合项目旳实际状况,制定本措施。

二、凡从事本项目旳建设、设计、施工、监理、技术服务等单位在编制和确定工程造价计价业务工作时,均应遵守本措施。

三、工程造价指本建设项目从筹建到竣工验收交付使用所需所有费用,包括建筑安装工程费、设备及工器具购置费、工程建设其他费用、预留费用以及建设期贷款利息。

四、工程造价管理是指项目管理处、设计单位、施工单位、监理单位及其他服务单位在工程建设过程中,合理确定工程造价,并对工程造价全过程进行动态控制旳管理活动。

五、工程造价管理措施应结合本手册旳《协议管理措施》、《计量支付管理措施》、《工程变更管理措施》、《工程财务管理措施》、《征地拆迁管理措施》、《工程结算管理措施》及其他有关管理措施规定执行。

六、工程量清单是工程计量、结算工作旳根据和最终成果,对工程造价有决定性影响,本手册将清单管理纳入本节撰述。

1.1.2 工程造价旳编制一、工程造价根据交通运送部颁发现行旳《公路工程基本建设项目投资估算编制措施》及《公路工程基本建设项目概算预算编制措施》、《交通基本建设项目竣工决算汇报编制措施》和广东省交通运送厅《广东省高速公路建设原则化管理指南(试行)(工程造价原则化管理)》及其他有关补充规定进行编制。

工程计价根据中未包括旳其他专业项目,应执行有关专业定额及与之配套旳计价措施。

二、工程造价管理贯穿于本项目旳可行性研究汇报、设计、施工直至工程竣工、交付使用旳全过程,采用分阶段计价与控制旳措施。

三、应抓住设计这个关键阶段,在满足公路建设项目设计方案应有旳公路技术等级原则及使用功能规定旳前提下,对路线确定、桥型确定、设备选型等对工程造价影响较大旳方面进行多方案比较、推行限额设计、原则化设计等措施,积极、合理采用新技术、新工艺、新材料,优化设计方案,以抵达控制和减少工程造价。

高速公路工程造价控制及管理要点

高速公路工程造价控制及管理要点

高速公路工程造价控制及管理要点摘要:“十四五”期间,国家对公路建设提出了更高的要求,提出了加快建设交通强国的纲要。

高速公路工程项目具有投资高、建设周期长、施工条件复杂等特点,在项目建设过程当中,工程造价的影响因素众多,合理管控工程造价应贯穿于高速公路建设始终。

本文主要针对高速公路工程造价控制及管理要点展开论述,旨在提高建设过程中的造价管理效率。

关键词:高速公路;造价控制;管理要点引言高速公路项目建设规模大、投资高、技术复杂,如果造价控制不合理,将可能造成项目投资失控。

不同建设阶段的造价管理,对高速公路项目的投资影响不同,传统的公路造价管理往往只针对某一环节,缺乏全局意识。

目前越来越多的造价人员开始关注公路工程的全过程造价控制,并取得了一些有价值的成果。

目前高速公路建设决策阶段、设计阶段、施工阶段、工程结算阶段造价管理的延续性较差,因此,研究高速公路工程项目各阶段的造价控制具有重要的工程意义。

1高速公路工程造价管理特点分析造价管理作为一项专业的系统管理工作,需要掌握造价管理各阶段的特点。

首先,高速公路工程造价管理具备全过程的特点。

在公路工程项目建设过程中,需要将造价管理工作融入到工程建设的各个阶段中,加强对公路工程的设计、施工等阶段的造价控制,提高公路工程造价管理的效率。

其次,高速公路工程造价管理具备一定的动态化特点。

在公路工程实际的建设过程中,从工程决策到工程竣工等环节,要经过一个较长的周期,在这个过程中,可能会受到诸多因素的影响,从而对工程造价造成不同程度的影响。

这将会使得工程造价处于不确定状态中,直到工程竣工决算后才能够确定最终造价。

同时,在项目的建设过程中,工程造价管理需要兼顾项目的质量控制和进度控制,并要将各项工作贯穿于整个公路工程中,因此公路工程的造价管理具备相对动态化的特点。

2高速公路工程造价控制及管理要点2.1投资决策阶段投资决策阶段影响工程造价的因素包括项目的建设规模、建设标准、项目建设地点等。

高速公路工程造价管理存在的问题及控制措施

高速公路工程造价管理存在的问题及控制措施
收稿 日期:2 1 - 3 1 修 回 日期:2 1 - 4 0 000 —3 0O 0—7
12 工程造价 管理 的基本 内容 .
工程造 价管理 的基本 内容就是 合理地 确定和有 效地控
概 、设 计 变更 、 索赔 等 使得 工 程造 价 也 得不 到有 效 的控
制 ,为 投资超标 留下 了隐患 。因此在项 目实施阶段 必须避 免工程造 价控制侧 重于 目标值与 实际值 的 比较 、纠偏 、再 比较 、再纠偏 ,缺 乏预 防发生偏 差 的主 动控制措 施,缺少 技术与经济相结合的控制手段。
初 步 设 计 阶 段 工 程 造 价 管 理 最 有 效 的方 法 就 是 进 行 设
2 1投资估算对工程造价的指导作用 .
目前 ,高速公路 工程项 目投资 大、建设 周期长 、协作 部门多 。同时投 资估 算受 市场 因素 、建设 区域 、技 术方案 等的影 响,特别是近 几年 经济发展 较快 、技 术方案层 ቤተ መጻሕፍቲ ባይዱ不
制工程造 价 。也就 是按照全 过程控 制和动态 控制管 理的思
路 ,依 照 工 程 造价 一体 化 的管 理 制 度 ,推 行 “ ”、 量 “ ”分 离的工程 量清单 计价模 式在不 同阶段有针 对性 的 价 展开对 工程造价 的合理确 定和有 效控制 。通过对拟 建项 目
3 高速公路工程造价管理的控制 要点
以下 几个 方 面 。
3 1投 资估算及设计 阶段 工程造价 的控制 .
项 目的详细可 行性研 究阶段 的投资估 算又称 之为控制 估 算,其投 资估算精度 的要求为误差控制在 1% 0 以内。控制 估 算控制 着设计概 算 ,及 拟建项 目工程造价 的最 高限额 , 间接 的控 制 着 施 工 陶预算 。针对 高速 公路 工 程项 目投 资 大 、建设 周期长 、跨区域 多的特 点,控制估 算因结合 市场 因素、 建设区域 、技术方 案 、投 资基准年进 行估算修 正 , 并以此作 为设计 阶段 设计概算 的评估方法之一 。

高速公路造价控制措施研究

高速公路造价控制措施研究
技术经济比较,选择最优设计 方案,降低工程成本。
推广标准化设计
采用标准化的构件和材料,减少定 制和特殊需求,降低工程成本。
施工阶段造价控制措施
控制材料成本
通过集中采购、合理库存、限额领料等措施,降低材 料成本。
优化施工组织设计
合理安排施工进度,提高劳动效率,降低人工成本。
加强合同管理
通过加强合同管理,可以有效地避免 因合同纠纷而导致的成本增加。
引入信息化管理手段
通过引入信息化管理手段,可以提高 高速公路造价控制的效率和准确性。
提高人员素质
提高参与高速公路建设各方人员的素 质,可以更好地实现造价控制目标。
02
高速公路造价控制措施
设计阶段造价控制措施
推行限额设计
根据项目可行性研究报告的投资 估算,在满足技术要求的前提下 ,对各专业进行设计,合理分配
03
高速公路造价控制案例分析
案例一:某高速公路项目设计阶段造价控制
总结词
设计优化、限额设计
详细描述
在设计阶段,通过对设计方案进行多方案比选,采用价值工程分析法对设计方案进行优化,同时采用限额设计, 按照批准的投资估算控制初步设计,确保设计阶段不突破总投资限额。
案例二:某高速公路项目施工阶段造价控制
科学决策原则
在高速公路建设的各个阶 段,应科学地进行决策, 避免因决策失误而导致的 成本增加。
动态控制原则
高速公路建设过程中,造 价控制应是一个动态的过 程,需要根据实际情况进 行调整和优化。
高速公路造价控制的方法
制定合理的预算和概算
在高速公路建设前期,应根据工程实 际情况制定合理的预算和概算,作为 造价控制的基础。
提高从业人员素质
加强专业培训
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

主管、专家审查后被确认为优秀设计的应给设计单位以特殊荣誉,对设计人员实施适当奖励。

对评审结果严重不良的设计处以市场惩罚及适当的经济制裁。

制订限额设计标准限额设计是工程建设过程中行之有效的控制方法,也是控制投资规模的有效措施之一,因此,应尽快组织有关部门,按建设项目的不同类型和规模,制订出适宜的限额设计标准。

推广新成果在工程设计中的应用采用新技术、新材料、新工艺、新设备,优化工程设计的技术经济指标,提高科技含量,提高综合效益。

招投标阶段工程造价的控制坚持公开、公平、公正的原则,加强对招投标的监督。

提高招标文件的编制质量,增强评标人员的业务素质,切实防止压标或低价抢标。

中标单位的确定原则上应使招投标双方都有利可图,达到双赢的目的。

评标过程中,在合理低价中标的基础上,充分考虑投标单位的社会信誉、资质情况、施工能力、设备状况、业绩等,切实选择一个既能降低工程造价成本,又能保证工程按质、按时完成的中标单位。

施工阶段工程造价的控制制定科学合理的工程造价控制目标,定期进行工程造价实际值与目标值的比较,找出偏差,分析原因,采取有效措施加以控制。

材料价格是影响建设产品成本的重要因素,严格控制材料价格是降低造价的有效手段。

在保证材料质量的基础上,严把材料价格关、质量关,力争在确保质量的前提下把材料价格控制在最低水平上。

在保证质量的前提下,对各种施工方案进行技术、经济的对比分析,从中选出相对最合理的方案,促进资源的最佳配置,从而降低工程造价。

竣工结算阶段工程造价的控制在竣工阶段,按有关规定编制竣工结算,计算确定整个项目从筹建到全部竣工的实际费用。

较先进的结算方法是在结算中按照国际惯例,采用调值公式,即在合同条款中写明双方商定的调整因素,同时明确哪几种物价可以波动,且波动到什么程度才同意调整。

一般控制在合同价的正负5%左右,在该范围内变动时由承包方自己承担;在5%~20%之间,由承包方负责10%,发包方负责90%;超过20%以上时应另签合同条款。

这样可以充分发挥承包方的积极性,使之最大限度的在施工中节约材料,降低成本,控制工程造价。

作者单位:唐山市丰润区交通运输局工程造价管理的现状工程造价管理是指遵循工程造价变化的客观规律和特点,运用技术、经济及法律等手段解决工程建设活动各阶段中的工程造价确定与控制、技术与经济、经营与管理等实际问题,从而达到提高投资效益和经济效益的组织活动。

20世纪90年代初至今,随着社会主义市场经济体制的发展与完善,投资主体向多元化发展,工程造价管理正在从计划经济体制下的定额制,逐步向市场经济条件下的清单制过渡。

工程造价管理中的主要问题项目建设全过程造价控制意识薄弱,前期阶段造价管理缺位工程造价的控制是一个投资决策、勘察设计、项目招投标、项目实施及竣工决算等建设程序各个阶段全过程的控制,各阶段的造价控制环环相扣。

多年来,对建设项目投资决策阶段的工程造价控制的意识不够到位,一提到工程造价,首先想到的是项目实施阶段的管理与控制,而忽略了最关键的前期控制,加上缺乏相应的、科学的、可靠的投资决策指标管理系统,决策咨询机构往往根据自身掌握的资料及经验进行分析研究,随意性很大,最终导致决策出现偏差。

所以我们必须更新观念,重新认识,总结出一套完整的工程造价控制与管理方法。

工程造价控制应贯穿于建设项目的全过程,但控制重点则应转移到项目建设的前期,即转移到项目决策和设计阶段,而一旦投资决策后,控制的重点应放在设计阶段。

工程造价信息缺乏,计价模式落后工程造价计价模式是指根据计价依据计算工程造价的程序和方法。

目前,高速公路工程的工程造价计算模式名义上是采用工程量清单计价为主的模式,但工程量清单计价最终还是以定额为标准进行计算,其特点可以归纳为一个“套”字,即套定额,未能做到真正意义上的市场定价。

定额顾名思义就是将完成单位工程转化成固定额度的实物消耗。

随着市场经济的发展,不同的地域条件、劳动力组成以及企业的技术管理水平等元素均左右着企业的人力、物力实际消耗。

政府对工程造价的控制和干预在一定程度上限制了企业参与完全市场竞争,压抑了企业的创造力和活高速公路工程项目造价控制管理文 / 赵敏1452012年第18期《交通世界》(9月下)力,从而制约了企业在市场经济条件下的快速发展和壮大。

为了适应市场经济发展和满足进一步开放市场的需要,工程造价计价模式应向“量价分离”模式转变,做到真正意义上的市场定价。

公路工程造价控制管理的主要措施完善工程造价信息化系统建设随着信息技术的发展,工程造价管理的信息化系统建设已成必然趋势。

目前虽然我国的造价管理机构也定期发布工程造价信息,但大多数是以为配套定额的编制公布的各种人工、材料、机械台班单个价格信息为主,由于造价信息的公布机构都是各行业的行政造价主管部门,其资源渠道处于相互封闭状态,导致造价信息区分性较强,造价信息的采集加工和传播缺乏统一规划,统一编码和系统分类。

结合项目建设的不同阶段建立相关造价信息体系,如项目前期“投资估算指标”和“概算指标”等综合造价指数体系,以及贯穿项目建设全过程的“价格信息”体系等等。

围绕着工程造价信息化系统的建设,应改变观念,彻底打破政府确定的思路,将信息化系统建设的职能赋予专业造价咨询机构,政府可对其进行行政监督。

专业造价咨询机构应跳出只会套定额的“套”,发挥其庞大的信息资源对相关工程数据资料进行积累、分析、研究并建立相关数据库,价格信息的收集、加工、处理以及后续的定期公布,公布造价信息真正做到及时、准确、公正和规范。

由此达到工程造价信息化建设的目的,以造价信息为基础进行项目全过程的工程造价控制。

建立定额循环系统通过完善工程造价信息化系统促使“量价分离”中的“价”逐步走向市场价格。

目前高速公路建设正在积极推进标准化建设,如工艺标准化、结构标准化等等,这在一定程度上调整了工程实体消耗中人工和机械的比重,导致工程实际消耗与定额消耗的偏差进一步加大。

因此颁布实施的定额应该在工程的实际运用中及时补充完善,以便再汇编、再运用,形成一个定额“更新—运用”循环系统。

重视项目前期的造价控制公路工程决策阶段的造价管理是实施全过程造价管理的基础,客观影响到整体工程造价全过程控制是否科学、合理等,也关系到参与各方经济效益的实现。

要作到科学、合理的决策必须做好以下几个关键环节:①委托专业咨询单位进行决策咨询,以保证决策的科学化;②决策咨询单位必须有足够的时间、足够的人员,以确保相关资料的收集及调查分析的全面性;③避免为了通过决策批复而过多干预决策咨询单位,但须加强对工程可行性研究的过程监督与结果论证,使工程项目决策做到深入、科学、合理。

工程设计是建设项目进行全面规划和具体描述实施意图的过程,是工程建设的灵魂,也是实现经济管理的关键性环节,更是确定控制工程造价的重点阶段,设计质量对管理整个工程建设的效益至关重要。

监理机构全面介入在项目实施阶段实行监理制度后,不但在工程质量、进度方面都取得令人满意的经济效益和社会效益,同时也促使项目实施阶段的造价控制进入有序的良性循环阶段,因此在勘察设计阶段也引进监理制度是势在必行的。

开展限额设计,科学控制工程造价限额设计是按照批准的投资估算控制初步设计,按照批准的初步设计概算控制施工图设计,在保证工程项目使用功能的前提下,按结构部位或功能的不同,将资金划分为若干单元,设计人员则根据限制的额度进行设计。

限额设计彻底改变了设计过程不算账的状况,将设计由“画了算”变为“算着画”。

实施“限额设计”可配套制定对设计人员的激励和约束机制,充分调动设计人员的积极性,能够有效地控制整个项目的投资及造价,同时还可以确保重点项目的重点分项的资金投入。

重视多方案经济比较目前,设计过程中的多方案比选多倾向于技术性和安全性。

因此在设计阶段提出方案经济比较,就要求工程造价人员须与设计人员密切配合,及时对项目投资进行分析对比,反馈造价信息,从而完善设计,提高设计质量,做到技术与经济统一,保证有效地控制投资。

改变设计费用的计取方法我国现行的设计取费按标准投资额的百分比计算,使得工程造价越高,收费也越多,这种取费方法难以使设计单位主动地降低造价,节约投资,不利于工程造价的控制。

因此应把造价控制与设计单位的经济效益挂钩,并设立奖惩制度,把设计的责、权、利结合起来,在原设计取费的基础上,对节约投资的设计予以奖励,对增加投资的设计扣除相关设计费,实行优质优价的计费方法。

在经济效益方面,应激励设计人员精益求精,加强设计人员的经济意识,把控制工程造价观念渗透到各项设计和施工技术措施中。

结语建设工程造价管理的核心在于项目合理确定和有效控制工程造价,目标在于提高工程效益。

合理确定是有效控制的基础,有效控制是合理确定的保证,两者相辅相成,缺一不可,只有二者达到了有效的搭配与补充,才能够抵达最终的造价控制目标。

因此要勇于探索,敢于开拓,主动转变观念,积极创造条件,促进工程造价行业的发展,为开创适应社会主义市场经济体制的建设工程造价管理的新局面做出应有的贡献。

作者单位:贵州省公路工程集团有限公司B USINESS STRATEGY经营方略TRANSPOWORLD 2012 No.18 (Sep) 146。
