钻孔桩施工培训考核试卷

合集下载

人工挖孔桩作业安全培训考核试卷

人工挖孔桩作业安全培训考核试卷

项目部人工挖孔桩作业安全培训考核试卷姓名:单位:得分:一、单项选择题(每题3分,共60分)1、进行人工挖孔桩作业时,孔深大于 m以及腐殖质土层较厚时,应有专门送风设备风量不应小于25L/s,向桩孔内作业面送入新鲜空气。

()A.10 B.15 C.202、桩孔下爆破后,下面那个做法是错误的。

()A.向桩孔内送风 B.桩孔内均匀洒水 C.直接下去作业3、桩孔口应设置高于地面 m的锁口,防止地面石子或其他杂物等被踢入桩孔中。

()A.0.1 B.0.2 C.0.34、孔下开挖过程中,每次开挖深度不得超过 m,应加强对孔壁的支撑、围护,避免塌方。

( )A.1 B.2 C.35、桩孔下照明时,下面哪项是是不符合要求的的。

( )A.普通电灯 B.安全矿灯 C.12V低电压安全灯6、由桩孔中排出的土渣,应及时运走,不得堆在孔口周围,如须临时堆放,应距孔口 m以外,且不得堆积过多,以防塌孔。

()A. 3B.4 C.57、爆破后间歇时间不得小于分钟,经检查后,方可入口作业。

()A.25 B.35 C.458、爆破后,下面哪项做法是错误的。

( )A. 确认桩孔壁无松动石块、土块B.确认桩孔护壁完好C. 发现问题未经确认直接下去作业9、浇灌桩身砼,桩孔上口必须密封(仅留漏斗口),其最大间隙不得超过 cm,密封板及方木应有足够的强度,以确保下部作业人员的安全。

()A.2 B.3 C.410、下面哪种做法是错误的。

()A. 拉动电线时避免与硬物发生摩檫B.桩孔内操作平台方木必须放在实处C.脚踩凸缘上下桩孔l1、下面哪项不属于人工挖孔桩内作业时发生的主要安全事故类型。

( ) A.人、坠物落掉入桩孔造成事故B.孔内有害气体含量超标造成事故C.机械设备造成事故12、根据《建筑桩基技术规范》(JGJ94—94)规定,井孔周边必须设置安全防护围栏,高度不低于 m,围栏须采用钢筋焊接牢靠。

( )A.1.1 B.1.2 C.1.313、人工挖孔桩深度超过 m时,每天开工前应进行有毒气体的检测。

钻孔灌注桩考试题-(改)

钻孔灌注桩考试题-(改)

一、填空题(每空 2 分,共 80 分)1.根据设计桩位坐标对桩位进行放样,保证桩位准确并在纵横向设置护桩。

护桩起和在的作用。

2.护筒内径应适当大于设计桩径,一般为。

3 埋设护筒时护筒的顶面中心与设计桩位允许偏差不得大于,倾斜度不得大于。

4.反循环旋挖钻进、旋挖钻机入孔泥浆比重可为5.钻孔前先用水准仪确定,并以此作为基点,按设计孔底标高计算,以确定钻机的钻孔深度。

6.钻机就位前,底架应垫平,保持稳定,不得产生和沉陷。

7.钻机的就位要准确、垂直,将钻头的中心与事先拉设的桩位十字线对中,钻头和钻杆的中心与护筒中心的偏差不得大于。

8.开孔的孔位必须准确,孔位偏差不得大于,应使初成孔壁竖直、圆顺、坚实。

9.钻孔时,孔内水位宜高于护筒底脚以上或地下水位以上。

在钻进过程中取渣时和停钻后,应及时向孔内补水或泥浆(平衡孔内压力,防止塌孔),保持水头高度和泥浆比重及黏度。

10.当钻孔深度达到设计要求时,应对、孔径、和孔形等进行检查,满足设计要求后,方可进行和浇筑混凝土的准备工作。

11.清孔时严禁采用的方法代替清孔。

清孔时应及时向孔内注入清水或新鲜泥浆保持孔内水位。

12.清完孔的泥浆比重不大于。

13.桩底沉渣厚度特殊结构柱桩不应大于,一般墩台摩擦桩不应大于。

14.制作钢筋笼时主筋的接头应错开,同一截面内的接头根数不多于主筋总根数的,并保证轴线在一条直线上。

15.钢筋笼的保护层厚度可用与桩同强度等级混凝土钻转垫块支撑保证。

设置密度按竖向每隔设一道,每一道沿圆周布置个。

16.钢筋笼入孔后的笼顶标高主要用来控制,可以根据和笼顶标高来计算。

17.导管内壁应光滑,内径一致,。

使用前应试拼试压,。

导管组装后轴线偏差不宜大于孔深的,亦不宜大于18.吊装钢筋笼时,要预埋,并根据设计图纸要求预埋。

19.混凝土的初存量应满足首批混凝土入孔后,导管埋入混凝土中的深度不得小于 m 并不宜大于m20.在浇筑过程中,导管的埋深要保持在,最小埋深不得小于,当浇筑速度较快、导管较坚固并有足够的起重能力时,可适当加大埋深,但不宜超过。

钻孔桩基础施工试卷

钻孔桩基础施工试卷

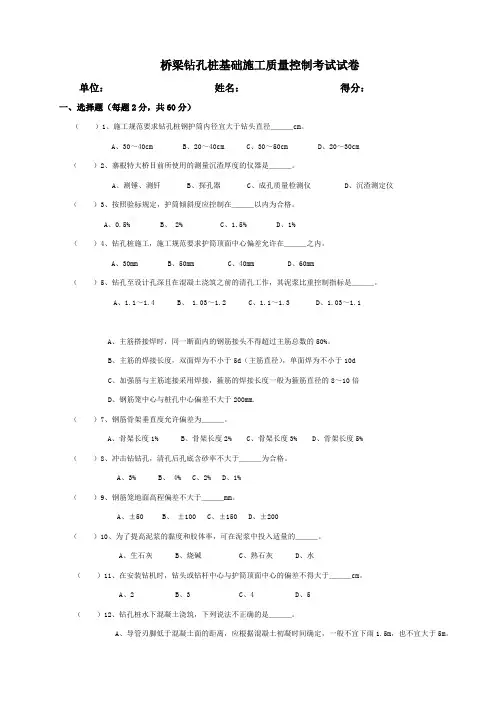

桥梁钻孔桩基础施工质量控制考试试卷单位:姓名:得分:一、选择题(每题2分,共60分)()1、施工规范要求钻孔桩钢护筒内径宜大于钻头直径___cm。

A、30~40cmB、20~40cmC、30~50cmD、20~30cm()2、寨根特大桥目前所使用的测量沉渣厚度的仪器是___。

A、测锤、测钎B、探孔器C、成孔质量检测仪D、沉渣测定仪()3、按照验标规定,护筒倾斜度应控制在___以内为合格。

A、0.5%B、 2%C、1.5%D、1%()4、钻孔桩施工,施工规范要求护筒顶面中心偏差允许在___之内。

A、30mmB、50mmC、40mmD、60mm()5、钻孔至设计孔深且在混凝土浇筑之前的清孔工作,其泥浆比重控制指标是___。

A、1.1~1.4B、 1.03~1.2C、1.1~1.3D、1.03~1.1A、主筋搭接焊时,同一断面内的钢筋接头不得超过主筋总数的50%。

B、主筋的焊接长度,双面焊为不小于5d(主筋直径),单面焊为不小于10dC、加强筋与主筋连接采用焊接,箍筋的焊接长度一般为箍筋直径的8~10倍D、钢筋笼中心与桩孔中心偏差不大于200mm.()7、钢筋骨架垂直度允许偏差为___。

A、骨架长度1%B、骨架长度2%C、骨架长度3%D、骨架长度5%()8、冲击钻钻孔,清孔后孔底含砂率不大于___为合格。

A、3%B、 4%C、2%D、1%()9、钢筋笼地面高程偏差不大于___mm。

A、±50B、±100C、±150D、±200()10、为了提高泥浆的黏度和胶体率,可在泥浆中投入适量的___。

A、生石灰B、烧碱C、熟石灰D、水()11、在安装钻机时,钻头或钻杆中心与护筒顶面中心的偏差不得大于___cm。

A、2B、3C、4D、5()12、钻孔桩水下混凝土浇筑,下列说法不正确的是___。

A、导管刃脚低于混凝土面的距离,应根据混凝土初凝时间确定,一般不宜下雨1.5m,也不宜大于5m。

最新钻孔桩考试试题

最新钻孔桩考试试题

桥梁钻孔桩技术知识考试试卷单位:_________________ 姓名:__________________ 分数:_____________一、填空题(每空2分,共60分)1使用冲击钻机钻孔时,护筒内径应比钻头大约20 cm ,护筒顶面宜高出施工水位或地下水位2 m ,还应满足孔内泥浆面的高度要求,在旱地或筑岛时还应高出施工地面0.3 M 。

2、进行护筒埋设时,护筒顶面中心与设计桩位偏差不得大于 5 cm ,倾斜度不得大于 1 % 。

3、灌注桩钢筋骨架制作主筋间距允许偏差土10mm,箍筋间距允许偏差土20mm ,外径允许偏差土10mm,倾斜度0.5% 。

4、制备的优质泥浆指标,泥浆比重为 1.03-1.1 _______ ,黏度为18-22S ,含砂率小于2% , 胶体率大于98% ,酸碱度为8-10 。

5、灌注桩钢筋安装质量标准,保护层厚度允许偏差土20mm ,中心平面位置20mm ,顶端高程土20mm ,地面高程土50mm 。

6、采用冲击钻钻孔时,孔内水位宜高于护筒底脚0.5 m 以上或地下水位以上_2_m。

7、钻孔桩施工时,检查发现钻孔钻头直径磨耗超过15 mm时应及时更换修补。

&钻孔桩施工时,为防止由于冲击振动导致邻孔孔壁坍塌或影响邻孔已浇筑混凝土强度,应待邻孔混凝土抗压强度达到 5 MPa 后方可开钻。

9、灌注水下混凝土导管在使用前应进行试拼和试压,按自下而上顺序编号和标示尺度。

导管组装后轴线偏差,不宜超过钻孔深的0.5 % 并不宜大于10cn,连接时连接螺栓的螺帽宜在上;试压压力宜为孔底静水压力的 1.5 _____ 倍。

10、灌注水下混凝土时首批混凝土入孔后,导管埋入混凝土的深度不得小于 1 m ,并不宜大于 3 m ;当桩身较长时,导管埋入混凝土中的深度可适当加大。

11在进行钻孔桩清孔时,必须达到以下标准方可合格:孔内排出或抽出的泥浆手摸无23 m颗粒,泥浆比重不大于丄1_,含砂率小于空,粘度17-20 s。

钻孔桩安全教育培训试卷及答案

钻孔桩安全教育培训试卷及答案

钻孔桩安全教育培训考试题单位姓名成绩一、填空题1、作业人员进入施工现场穿戴相应,作业前按设备的进行检查,作业中严格遵守,,不得或作业,严格执行相应操作规程和有关的安全规章制度。

2、发现安全隐患和发生安全事故后,作业人员必须立即向报告,并及时采取相应的。

3、特种作业人员必须经过专门的培训,考试合格并取得后,方可。

4、自备发电机组电源应与外电线路电源。

严禁供电。

发电机组应设置和。

5、配电箱、开关箱应装设在、、的场所,其周围应有足够同时工作的空间和通道。

6、夜间施工,应配置足够的照明,照明灯高度,其金属外壳必须有可靠。

7、吊装作业前,应对起重机械的、、和进行检查,发现性能不正常时,应在操作前排除。

8、吊车装卸时,停留起吊设备的场地应、,避开沟渠、坑洞或松土质。

吊车撑脚的支垫应保证起吊时,吊车前后轮应。

9、吊装作业中,当重物吊起、转向、走行、接近人员、重物下落时,必须。

吊装物上。

遇强风时必须停止露天吊装作业。

10、泥浆池周围必须用钢管搭设,上杆离下平面高度为,下杆离下平面高度为,横杆长度大于时必须加设栏杆立柱,防护栏杆立柱应,并保证防护栏杆与泥浆池边的距离不小于。

桩孔成孔后,暂时不进行下道工序的孔也必须设有盖住。

11、旋挖钻机场内转移前,应预先对进行检查,根据转移路线状况,采取相应的,转移时应有。

12、钢筋笼吊装前,应采取措施防止其产生。

钢筋笼孔口连接时,孔内钢筋笼应,钢筋连接人员与起重操作人员应。

13、钻孔过程中时刻注意孔内的;水位上下波动太大将会诱发,坍孔最容易造成灌注桩安全事故,严重时将危及操作人员的自身安全及周边管线或建筑物的安全。

因此,必须采取切实措施,严格执行,从每根桩开钻至混凝土浇筑完成必须,禁止中间停顿。

在河道中钻孔时必须有专人随时观测记录情况,及时调整护筒内的水位。

14、桩孔成孔后,应灌注混凝土,若因故不能灌注混凝土时,应在护筒上,以免掉土和发生人员坠落事故。

15、导管在对接时必须位置,防止手被导管夹伤。

(完整版)钻孔桩试卷

(完整版)钻孔桩试卷

桥梁钻孔桩试题姓名:部门:成绩:一、填空题(每空2分,共50分)1、桥梁钻孔桩施工可选用、、以及套管钻机等钻孔设备。

2、钻孔桩桩位中心测设完成后,应及时在纵横向测放,以备对桩位进行复核。

钻孔桩钻孔孔位允许偏差单排桩为50mm,群桩为mm。

3、护筒顶面宜高出施工水位或地下水位2m,并高出施工地面m,其高度尚应满足孔内泥浆面高度的要求。

4、采用泥浆护壁进行钻孔施工时应设置泥浆循环系统。

泥浆循环系统应包括:贮浆池、、循环槽、等。

5、正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重可为;冲击钻使用实心钻头时,孔底泥浆比重不宜大于:黏土、粉土;大漂石、卵石层 1.4;岩石1.2。

6、泥浆制备完成后应使用泥浆专用检测仪器进行泥浆性能检测,检测指标应包括、、、pH值、胶体率等。

7、钻孔成孔后应进行成孔检查,检查内容应包括:孔位中心、、、倾斜度等。

8、清孔后泥浆性能指标应符合的标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒;泥浆比重不大于;含砂率小于;黏度为17~20s;沉渣厚度柱桩不大于cm,摩擦桩不大于cm。

否则应进行二次清孔。

9、采用换浆法清孔向孔内注入的新鲜泥浆比重应为。

10、我标段桩长大于40m的桩基采用检测,桩长40m以下的桩基采用检测。

11、我标段某特大桥一钻孔桩护筒顶(钢筋笼吊点位置)标高4.500,设计桩顶标高2.230,则该钻孔桩钢筋笼吊筋净长为m。

12、现有1根桩径D=1.0m,孔内泥浆面至桩底高度H=45.5的钻孔桩需要灌注,要求导管初次埋置深度H2不小于1m,则首批混凝土浇筑量不应小于m³。

(其他条件:导管底至桩底间距H1=0.5m,导管内径d=0.3m,孔内泥浆比重γw=1.1,混凝土比重γc=2.4。

)二、单项选择题(每题2分,共30分)1、下列关于护筒埋置深度的表述,错误的是()。

A、旱地或浅水埋设护筒时,对于不透水底层,埋深宜为护筒外径的1.5~2.0倍,但不得少于1.0m。

钻孔桩作业人员考试试题(含钢筋加工、吊装)(答案)

钻孔桩作业人员考试试题(含钢筋加工、吊装)(答案)

2014年瑞九二标四分部既有线钻孔桩施工岗前安全培训试题姓名:成绩:一、选择题(请把答案写在题号前面)1、进入施工现场必须正确佩带()A、安全防护用具B、安全帽C、防护服2、施工所用各种机具设备和劳动保护品应定期进行检查和必要的试验,保证其经常处于良好状态。

不合格的机具设备和劳动保护用品()使用。

A、可以B、严禁C、视情况3、电气焊的弧花与氧气瓶、电石桶、乙炔瓶、木料、油类等危险物品的距离必须不少于()米。

A、12mB、11mC、10m4、4、所有临近既有线的施工机械必须()防护。

A、一机一人B、一机二人C、二机一人D、三机二人5、在城市市区内的建设工程,施工单位应当对施工现场()A、划分明显界限B、实行封闭围挡C、设置围栏6、钢丝绳在破断前一般有()预兆,容易检查、便于预防事故。

A、表面光亮B、生锈C、断丝、断股7、对于电气设备着火,首先切断火源,可用()灭火。

A、泡沫灭火机B、干式灭火机C、水8、施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处加设()装置。

遇到跳闸时,应查明原因,排除故障后再行合闸。

A、两级漏电保护B、接地C、开关9、施工场内的一切电源电线的安装和拆除,必须由持证电工专管,电气设备必须严格()和使用漏电保护器,桩孔用电必须分闸,严禁一闸多孔和一闸多用。

A、接地B、接地、接零C、接零10、各种机械操作人员,必须取得操作合格证,不准操作与上岗证不相符的机械,()将机械设备交给无本机操作证的人员操作。

A、但可以B、经负责人同意后可以C、不准11、施工机械放置牢稳,对高空作业机械、大型模板支架设()四角拉缆绳,缆绳采用不低于12毫米钢缆加工,防止施工机械设备倾覆。

A、防护B、钢管C、地锚12、施工过程中,若出现机械设备等倾覆侵限情况,现场防护员要立即采取果断()并通知两端车站值班室。

A、发出减速信号B、拦停列车C、清理现场13、挖掘机、吊机等施工机械在作业时,其走行方向应设置为()既有线的方向,从而使其易倾覆方向为非既有线位置。

钻孔桩施工试卷

钻孔桩施工试卷

钻孔桩作业试题姓名:分数:一、填空题(每空3分,共60分)1、一般钻孔桩施工钢护筒宜采用6-12mm厚卷钢制成。

2、泥浆性能指标:冲击钻机使用实心钻头时,孔底泥浆比重不宜大于:粘土、粉土 1.3;大漂石、卵石层1.4;岩石1.2。

入孔泥浆黏度,一般地层为16-22 s,松散易坍塌地层为19-28s。

新制泥浆含砂率不大于4% 。

3、采用泥浆护壁进行钻孔施工时应设置泥浆循环系统。

泥浆循环系统应包括:制浆池、贮浆池、沉淀池、循环槽、泥浆分离器等。

4、钻孔成孔后应进行成孔检查,检查内容包括:孔位中心、孔径、孔深、倾斜度等。

5、成孔检查确认钻孔合格后,应立即进行清孔。

浇筑水下混凝土前必须再次检查孔底沉渣厚度,当检查指标未达到要求时应进行二次清孔。

6、水下混凝土浇筑用储料斗容量应满足封底混凝土储存量要求。

7、桩顶混凝土浇筑面高程应高出设计桩顶高程0.5-1.0 m。

8、首批水下混凝土浇筑完成后,导管埋置深度不得小于1 m,并不宜大于3 m。

9、混凝土浇筑过程中应经常测探孔内混凝土面高程,及时调整导管埋深。

导管埋深宜控制在2-6 m,最小埋深任何时候不得小于1.0m。

二、问答题(每题40分,共40分)1、简述钻孔桩施工流程。

场地准备-桩位放样-埋设护筒-钻机就位-泥浆制备、钻进-成孔检测-清孔-安放钢筋笼-安放导管-混凝土施工-桩头处理-桩基检测。

钻孔桩作业试题姓名:分数:一、填空题(每空3分,共60分)1、一般钻孔桩施工钢护筒宜采用mm厚卷钢制成。

2、泥浆性能指标:冲击钻机使用实心钻头时,孔底泥浆比重不宜大于:粘土、粉土;大漂石、卵石层1.4;岩石1.2。

入孔泥浆黏度,一般地层为s,松散易坍塌地层为19-28s。

新制泥浆含砂率不大于。

3、采用泥浆护壁进行钻孔施工时应设置泥浆循环系统。

泥浆循环系统应包括:、、、、等。

4、钻孔成孔后应进行成孔检查,检查内容包括:、、、等。

5、成孔检查确认钻孔合格后,应立即进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔桩施工培训考核试卷
工程名称:第六工程有限公司····项目部
单位(作业队)名称:姓名:分数:
一、填空题(30分,每空2分)
1、泥浆的主要性能有:相对密度、粘度、静切力、含砂率、胶体率、失水率、酸碱度、泥皮厚。

2、钻孔原材料:膨润土、纯碱、羟甲基纤维素钠盐、聚丙烯酰胺等造浆材料。

3、钻孔施工程序为:钻孔平台搭设;钢护筒插打;钻机等设备安装;泥浆调制;钻进施工;泥浆循环处理及清孔;成孔检测等。

4、护筒在埋设定位时,护筒中心与桩中心的平面位置偏差不大于5 0 m m ,护筒在竖直方向的倾斜度应不大于1% 。

5、钻机安装要求为:底架垫平、保证稳定,不得产生位移和沉陷,安装完毕应根据需要在钻机顶端用揽风绳将其对称拉紧;钻头或钻杆中心与桩位偏差不得大于5 cm 。

6、钻头在开始钻进或穿过软硬层交界处时采用低速钻进,以保证孔位不产生偏差。

钻孔过程中根据地质情况控制进尺速度:由硬地层钻到软地层时,可适当加快钻进速度;当软地层变为硬地层时,要减速慢进;在易缩径的地层中,应适当增加扫孔次数,防止缩径。

二、判断题(20分,每题2分)
1、正循环旋转钻成孔施工中减压钻进时,孔底承受的钻压不超出钻锥重力和压力块重力之和扣除浮力后的70%。

(×)
2、反循环旋转钻成孔施工中,反循环方式只有气举式。

(×)
3、钻孔过程中,泥浆质量制备的好坏,将直接影响钻孔质量。

(√)
4、钻头在开始钻进或穿过软硬层交界处时采用高速钻进。

(×)
5、钻进施工过程中,必须控制好钻进速度和钻压。

(√)
6、一次清孔泥浆指标满足要求后,再将钻头提出,用超声波检孔仪检孔,检查合格后,即可下钢筋笼和混凝土灌注导管。

(√)
7、钻孔的垂直度偏差控制在1%之内,发现孔斜后进行修孔。

(√)
8、在施工过程中,根据不同的地层情况,选择合理的钻进参数。

同时注意观察孔内泥浆液面的变化情况,孔内泥浆液面应始终高于水面3.0m~4.0m,并适时往孔内补充新制备泥浆。

(×)
9、桩基终孔和清孔后,应进行孔位、孔深、孔形检验。

孔形采用超声波检孔仪检测。

孔深采用
钢丝测绳测量,测绳使用前采用钢卷尺校定。

(√)
10、制浆及每班开始工作时,依次检测泥浆的全套指标,以后钻进过程中每隔四小时检测一次进浆口和排浆口处泥浆的比重、粘度、含砂率、PH值四项指标。

(√)
三、选择题(30分,每题3分)
1、清孔后泥浆指标参数为( B )。

A、16~19s
B、17~20s
C、18~21s
D、19~22s
2、钻孔桩基进行水下混凝土灌注时导管初次埋深为( A )。

A、≥1.0m
B、≥0.5m
C、≥1.5m
D、≥2.0m
3、钻孔时减压钻进,钻压不得超过钻具重力之和扣除浮力的( C ),并保持重锤导向作用,保证成孔垂直度和孔形。

A、60%
B、70%
C、80%
D、90%
4、钢筋笼安装后,应利用导管进行二次清孔,直至泥浆指标和沉渣厚度( A )满足要求为止。

A、≯5cm
B、≥5cm
C、≤10cm
5、钢筋接头拧紧后应用力矩扳手检查,钢筋直径为36~40mm拧紧力矩值为( C )。

A、320N·m
B、340N·m
C、360N·m D380N·m
6、钢筋笼保护层采用采用混凝土垫块形式, 垫块沿桩身高度不超过2.0米设置一道,环向不少于( C )个垫块。

A、4
B、6
C、8
D、10
7、钢筋笼制作过程中须严格控制钢筋笼接头安装质量,且钢筋接头必须错开布置,接头数不超过该断面钢筋总根数的( C )。

A、30%
B、40%
C、50%
D、60%
8、安装导管,混凝土灌注导管根据试压时的编号顺序安装,计算记录导管的实际长度以便与孔深、混凝土埋深互相复核,导管安装完毕,底口离孔底( B )。

A、15~30cm
B、25~40cm
C、35~50cm
D、45~60cm
9、在混凝土浇注过程中,应测量孔内混凝土顶面标高,导管埋深控制在( D )范围内。

A、1~3m
B、2~4m
C、3~5m
D、4~6m
10、为确保桩顶质量,φ4.0m、φ4.5m桩基在设计顶高程以上应加灌一定高度,超灌高度为( D )。

A、0.5m
B、1m
C、1.5m
D、2.0m
四、简答题(20分,每题10分)
1、钻孔过程中,泥浆所起的作用。

钻孔过程中,泥浆起着极其重要作用:①在静水压力作用下,泥浆作用于孔壁形成一层泥皮,阻隔孔内外渗流,保护孔壁免于坍塌;②泥浆还起着润滑钻头的作用。

2、钻孔过程中,发生塌孔现象时的处理措施。

一旦发现塌孔现象,应立即停钻。

①坍孔不严重时,采取改善泥浆性能、加高水头后进行钻孔;
②当护筒底口发生坍孔时应采取护筒跟进、下内护筒等办法进行施工;③当坍孔严重时,应尽快回填,采用粘土并加入适量的碱和水泥,回填高度应高于坍孔处2~3m,待其固化后,提高泥浆比重快速穿过该地层。

相关文档
最新文档
