临时接地电阻测试:8.5.7
接地电阻测试方法(带图)

接地电阻测试方法(带图)一、接地电阻测试要求:a. 交流工作接地,接地电阻不应大于4Ω;b. 安全工作接地,接地电阻不应大于4Ω;c。
直流工作接地,接地电阻应按计算机系统具体要求确定;d。
防雷保护地的接地电阻不应大于10Ω;e。
对于屏蔽系统如果采用联合接地时,接地电阻不应大于1Ω。
二、接地电阻测试仪ZC-8型接地电阻测试仪适用于测量各种电力系统,电气设备,避雷针等接地装置的电阻值。
亦可测量低电阻导体的电阻值和土壤电阻率。

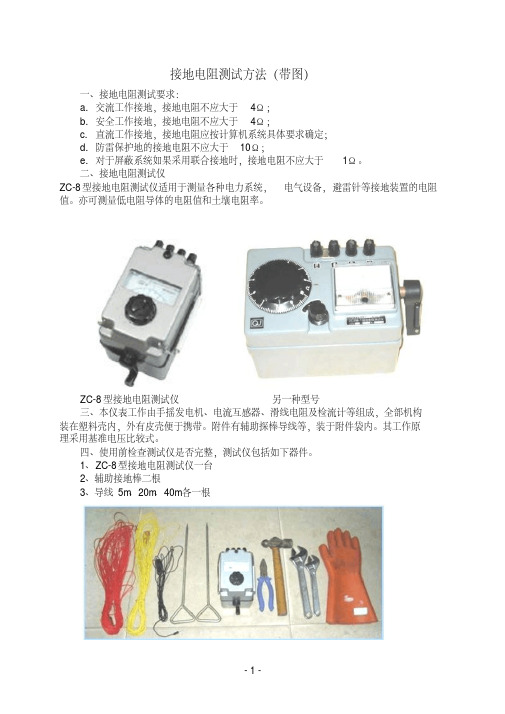

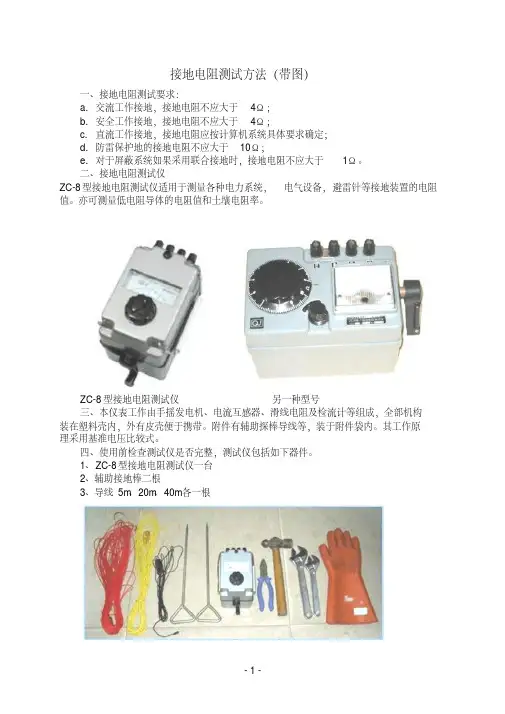

ZC-8型接地电阻测试仪另一种型号三、本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等组成,全部机构装在塑料壳内,外有皮壳便于携带。
附件有辅助探棒导线等,装于附件袋内。
其工作原理采用基准电压比较式。

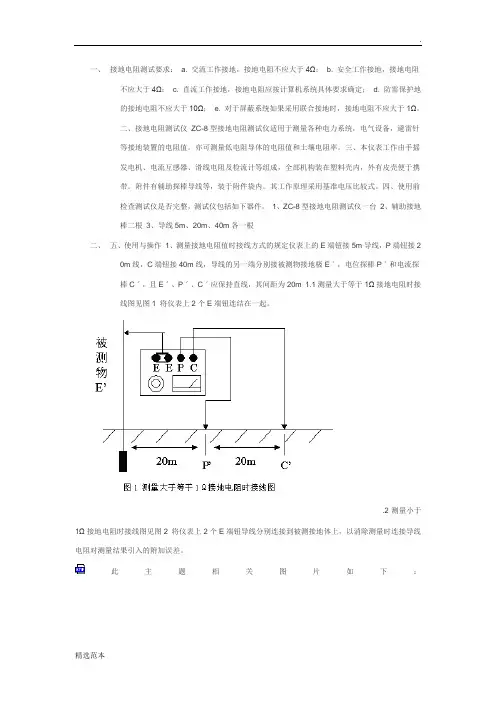

四、使用前检查测试仪是否完整,测试仪包括如下器件.1、ZC-8型接地电阻测试仪一台2、辅助接地棒二根3、导线5m、20m、40m各一根常用工器具五、使用与操作1、测量接地电阻值时接线方式的规定仪表上的E端钮接5m导线,P端钮接20m线,C端钮接40m线,导线的另一端分别接被测物接地极Eˊ,电位探棒Pˊ和电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应保持直线,其间距为20m1.1测量大于等于1Ω接地电阻时接线图见图1将仪表上2个E端钮连结在一起。
1.2测量小于1Ω接地电阻时接线图见图2将仪表上2个E端钮导线分别连接到被测接地体上,以消除测量时连接导线电阻对测量结果引入的附加误差。
2、操作步骤2。
1、仪表端所有接线应正确无误。
2。
2、仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。
2。
3、仪表放置水平后,调整检流计的机械零位,归零.2.4、将“倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min。
当检流计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“0"点。
此时刻度盘上读数乘上倍率档即为被测电阻值.2。
5、如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置于小一档的倍率,直至调节到完全平衡为止。
接地电阻测试要求

一、接地电阻测试要求: a. 交流工作接地,接地电阻不应大于4Ω; b. 安全工作接地,接地电阻不应大于4Ω;c. 直流工作接地,接地电阻应按计算机系统具体要求确定;d. 防雷保护地的接地电阻不应大于10Ω; e. 对于屏蔽系统如果采用联合接地时,接地电阻不应大于1Ω。
二、接地电阻测试仪ZC-8型接地电阻测试仪适用于测量各种电力系统,电气设备,避雷针等接地装置的电阻值。
亦可测量低电阻导体的电阻值和土壤电阻率。
三、本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等组成,全部机构装在塑料壳内,外有皮壳便于携带。
附件有辅助探棒导线等,装于附件袋内。
其工作原理采用基准电压比较式。
四、使用前检查测试仪是否完整,测试仪包括如下器件。
1、ZC-8型接地电阻测试仪一台2、辅助接地棒二根3、导线5m、20m、40m各一根二、五、使用与操作1、测量接地电阻值时接线方式的规定仪表上的E端钮接5m导线,P端钮接20m线,C端钮接40m线,导线的另一端分别接被测物接地极Eˊ,电位探棒Pˊ和电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应保持直线,其间距为20m 1.1测量大于等于1Ω接地电阻时接线图见图1 将仪表上2个E端钮连结在一起。
.2测量小于1Ω接地电阻时接线图见图2 将仪表上2个E端钮导线分别连接到被测接地体上,以消除测量时连接导线电阻对测量结果引入的附加误差。

此主题相关图片如下:、操作步骤 2.1、仪表端所有接线应正确无误。
2.2、仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。
2.3、仪表放置水平后,调整检流计的机械零位,归零。
2.4、将“ 倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min。
当检流计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“0”点。
此时刻度盘上读数乘上倍率档即为被测电阻值。
2.5、如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置于小一档的倍率,直至调节到完全平衡为止。
接地电阻测试标准

接地电阻测试标准(总5页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--接地要求和接地电阻标准:交流电气装置的接地应符合下列规定:1 当配电变压器高压侧工作于小电阻接地系统时,保护接地网的接地电阻应符合下式要求:R≤2000/I (12.4. 1-1)式中R――考虑到季节变化的最大接地电阻(Ω);I――计算用的流经接地网的人地短路电流(A)。
2 当配电变压器高压侧工作于不接地系统时,电气装置的接地电阻应符合下列要求:1)高压与低压电气装置共用的接地网的接地电阻应符合下式要求,且不宜超过4Ω:R≤120/I (12.4.1-2)2)仅用于高压电气装置的接地网的接地电阻应符合下式要求,且不宜超过100,:尺≤250/I (12.4.1-3)式中R――考虑到季节变化的最大接地电阻(Ω);I―计算用的接地故障电流(A)。
3 在中性点经消弧线圈接地的电力网中,当接地网的接地电阻按本规范公式<12.4.1―2)、(12.4.1―3)计算时,接地故障电流应按下列规定取值:1)对装有消弧线圈的变电所或电气装置的接地网,其计算电流应为接在同一接地网中同一电力网各消弧线圈额定电流总和的1.25倍;2)对不装消弧线圈的变电所或电气装置,计算电流应为电力网中断开最大一台消弧线圈时最大可能残余电流,并不得小于30A。
4 在高土壤电阻率地区,当接地网的接地电阻达到上述规定值,技术经济不合理时,电气装置的接地电阻可提高到30Ω,变电所接地网的接地电阻可提高到15Ω,但应符合本规范第12.6.1条的要求。
低压系统中,配电变压器中性点的接地电阻不宜超过4Ω。
高土壤电阻率地区,当达到上述接地电阻值困难时,可采用网格式接地网,但应满足本规范第12.6.1条的要求。
配电装置的接地电阻应符合下列规定:1 当向建筑物供电的配电变压器安装在该建筑物外时,应符合下列规定:1)对于配电变压器高压侧工作于不接地、消弧线圈接地和高电阻接地系统,当该变压器的保护接地接地网的接地电阻符合公式(12.4.3)要求且不超过4Ω时,低压系统电源接地点可与该变压器保护接地共用接地网。
接地电阻测试方法

接地电阻测试方法(带图)一、接地电阻测试要求:a. 交流工作接地,接地电阻不应大于4Ω;b. 安全工作接地,接地电阻不应大于4Ω;c. 直流工作接地,接地电阻应按计算机系统具体要求确定;d. 防雷保护地的接地电阻不应大于10Ω;e. 对于屏蔽系统如果采用联合接地时,接地电阻不应大于1Ω。
二、接地电阻测试仪ZC-8型接地电阻测试仪适用于测量各种电力系统,电气设备,避雷针等接地装置的电阻值。
亦可测量低电阻导体的电阻值和土壤电阻率。
ZC-8型接地电阻测试仪另一种型号三、本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等组成,全部机构装在塑料壳内,外有皮壳便于携带。
附件有辅助探棒导线等,装于附件袋内。
其工作原理采用基准电压比较式。
四、使用前检查测试仪是否完整,测试仪包括如下器件。
1、ZC-8型接地电阻测试仪一台2、辅助接地棒二根3、导线5m、20m、40m各一根常用工器具五、使用与操作1、测量接地电阻值时接线方式的规定仪表上的E端钮接5m导线,P端钮接20m线,C端钮接40m线,导线的另一端分别接被测物接地极Eˊ,电位探棒Pˊ和电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应保持直线,其间距为20m1.1测量大于等于1Ω接地电阻时接线图见图 1将仪表上2个E端钮连结在一起。
1.2测量小于1Ω接地电阻时接线图见图2将仪表上2个E端钮导线分别连接到被测接地体上,以消除测量时连接导线电阻对测量结果引入的附加误差。
2、操作步骤2.1、仪表端所有接线应正确无误。
2.2、仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。
2.3、仪表放置水平后,调整检流计的机械零位,归零。
2.4、将“倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min。
当检流计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“0”点。
此时刻度盘上读数乘上倍率档即为被测电阻值。
2.5、如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置于小一档的倍率,直至调节到完全平衡为止。
现场临时用电接地电阻测试记录8.5.

表8.5.7 建筑施工现场临时用电接地电阻测试记录
注:接地电阻值由建筑电工测试,每月复测一次。
表8.5.7 建筑施工现场临时用电接地电阻测试记录
注:接地电阻值由建筑电工测试,每月复测一次。
工程名称:南京高淳碧桂园一期A标段
注:接地电阻值由建筑电工测试,每月复测一次。
工程名称:南京高淳碧桂园一期A标段
注:接地电阻值由建筑电工测试,每月复测一次。
表8.5.7 建筑施工现场临时用电接地电阻测试记录
注:接地电阻值由建筑电工测试,每月复测一次。
表8.5.7 建筑施工现场临时用电接地电阻测试记录工程名称:南京高淳碧桂园一期A标段
注:接地电阻值由建筑电工测试,每月复测一次。
接地电阻测试方法(图解)

接地电阻测试方法(图解)一、接地电阻测试要求:a. 交流工作接地,接地电阻不应大于4Ω;b. 安全工作接地,接地电阻不应大于4Ω;c. 直流工作接地,接地电阻应按计算机系统具体要求确定;d. 防雷保护地的接地电阻不应大于10Ω;e. 对于屏蔽系统如果采用联合接地时,接地电阻不应大于1Ω。
二、接地电阻测试仪ZC-8型接地电阻测试仪适用于测量各种电力系统,电气设备,避雷针等接地装置的电阻值。
亦可测量低电阻导体的电阻值和土壤电阻率。
三、本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等组成,全部机构装在塑料壳内,外有皮壳便于携带。
附件有辅助探棒导线等,装于附件袋内。
其工作原理采用基准电压比较式。
四、使用前检查测试仪是否完整,测试仪包括如下器件。
1、ZC-8型接地电阻测试仪一台2、辅助接地棒二根3、导线5m、20m、40m各一根五、使用与操作1、测量接地电阻值时接线方式的规定仪表上的E端钮接5m导线,P端钮接20m线,C端钮接40m线,导线的另一端分别接被测物接地极Eˊ,电位探棒Pˊ和电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应保持直线,其间距为20m测量大于等于1Ω接地电阻时接线图见图1将仪表上2个E端钮连结在一起。
此主题相关图片如下:测量小于1Ω接地电阻时接线图测量小于1Ω接地电阻时接线图见图2将仪表上2个E端钮导线分别连接到被测接地体上,以消除测量时连接导线电阻对测量结果引入的附加误差。
2、操作步骤、仪表端所有接线应正确无误。
、仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。
、仪表放置水平后,调整检流计的机械零位,归零。
、将“ 倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min。
当检流计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“0”点。
此时刻度盘上读数乘上倍率档即为被测电阻值。
、如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置于小一档的倍率,直至调节到完全平衡为止。
接地电阻测试标准值
接地电阻测试标准值
接地电阻的测试标准值主要依据不同的接地类型来设定。
以下是常见的几种接地类型的电阻标准值:
1.独立的防雷保护接地电阻应小于等于10欧。
2.独立的安全保护接地电阻应小于等于4欧。
3.独立的交流工作接地电阻应小于等于4欧。
4.独立的直流工作接地电阻应小于等于4欧。
5.防静电接地电阻一般要求小于等于100欧。
6.共用接地体(联合接地)的接地电阻应不大于1欧。
需要注意的是,接地电阻的阻值要求可能会因具体的应用场景和设备要求而有所不同。
在实际应用中,应根据具体情况来确定接地电阻的测试标准值,并采取相应的措施来确保接地电阻符合要求,以保障设备和人身安全。
接地电阻测试
.2测量小于1 接地电阻时接线图见图2 将仪表上2个E端钮导线分别连接到被测接地体上, 以消除测量时连接导线电阻对测量结果引入的附加误差。 此主题相关图片如下:
2、操作步骤 2.1、 仪表端所有接线应正确无误。 2.2、 仪表连线与接地极Eˊ、电位探棒Pˊ和电流探棒Cˊ应牢固接触。 2.3、 仪表放置水平后,调整检流计的机械零位,归零。
2.4、 将“ 倍率开关”置于最大倍率,逐渐加快摇柄转速,使其达到150r/min。当检流 计指针向某一方向偏转时,旋动刻度盘,使检流计指针恢复到“0”点。此时刻度盘上读 数乘上倍率档即为被测电阻值。 2.5、 如果刻度盘读数小于1时,检流计指针仍未取得平衡,可将倍率开关置于小一档的 倍率,直至调节到完全平衡为止。 2.6、 如果发现仪表检流计指项 1、禁止在有雷电或被测物带电时进行测量。 2、仪表携带、使用时须小 心轻放,避免剧烈震动。 .
四、使用前检查测试仪是否完整,测试仪包括如下器件。 1、ZC-8型接地电阻测试仪一台 2、辅助接地棒二根 3、导线5m、20m、40m各一根 五、使用与操作 1、测量接地电阻值时接线方式的规定仪表上的E端钮接5m导线,P端 钮接20m线,C端钮接40m线,导线的另一端分别接被测物接地极Eˊ,电位探棒Pˊ和 电流探棒Cˊ,且Eˊ、Pˊ、Cˊ应保持直线,其间距为20m 1.1测量大于等于1 接地 电阻时接线图见图1 将仪表上2个E端钮连结在一起。 此主题相关图片如下:
一、接地电阻测试要求: a. 交流工作接地,接地电阻不应大于4 ; b. 安全工作接地,接地电阻不应大于4 ; c. 直流工作接地,接地电阻应按计算机系统具体要求确定; d. 防雷保护地的接地电阻不应大于10 ; e. 对于屏蔽系统如果采用联合接地时,接地电阻不应大于1 。 ZC-8 二、接地电阻测试仪 ZC-8型接地电阻测试仪适用于测量各种电力系统,电气设备,避 雷针等接地装置的电阻值。亦可测量低电阻导体的电阻值和土壤电阻率。 三、本仪表工作由手摇发电机、电流互感器、滑线电阻及检流计等组成,全部机构装在 塑料壳内,外有皮壳便于携带。附件有辅助探棒导线等,装于附件袋内。其工作原理采 用基准电压比较式。
接地电阻测试操作规程
行业资料:________ 接地电阻测试操作规程单位:______________________部门:______________________日期:______年_____月_____日第1 页共8 页接地电阻测试操作规程1.0接地电阻测试部位避雷系统重点部位(写字楼天面圆钢避雷带、高层3、4号楼天面避雷带、中高层1、2号楼避雷带、5F避雷带)、大型机电设备(高压环网柜、变压器、低压配电柜、发电机组等)的接地系统。
2.0接地电阻测试时间/人员2.1每年雷雨季节来临前(每年四月下旬)对接地电阻测试部位进行一次测试。
2.2测试由工程部组织实施。
3.0接地电阻测量方法:3.1接线图:(略)3.2电流极到接地网的距离(d13)一般取接地网最大对角线(D)的4~5倍,电压极到接地网的距离(d12)约为电流极到接地网距离的50—60%。
3.3测量时电压极沿接地网和电流极的连线移动三次,每次移动距离为d13的5%左右,测三次R接近即可。
3.4如d13取4~5倍D有困难,在土壤电阻率均匀地区,可取2D,d12取D,土壤不均匀d13取3D,d12取1.7D。
3.5电压极、电流极也可采用三角形布置方法(如下图),一般取d12=d13≥2D,Q≈30o。
3.6接地电阻测试仪的使用3.6.1将2.5mm2的电线裸露端固定在测试点的避雷带或接地带上,保持二者接触良好。
第 2 页共 8 页3.6.2将电线的另一端连接在接地电阻测试仪的接地极接线柱上(E接线柱)。
3.6.3将两条接地棒(A、B)按3.1接线图打入土壤里约15cm。
3.6.4将一条测试线的一端固定在接地电阻测试仪的电流极接线柱上(C接线柱),另一端用鳄鱼夹固定在接地棒上。
3.6.5将另一条测试线的一端固定在接地电阻测试仪的电压极接线柱上(P接线柱),另一端用鳄鱼夹固定在接地棒上.3.6.6一测试者以约120转/分的速度匀速摇动测试仪摇把,另一测试者缓慢调节电阻调节旋钮,直到微电流计的指示为零,此时的电阻值就是测试点的接地电阻值。
