第9节计划评审方法和关键路径法案例
注意:1.
2.
总开工、总完工事项都是唯一的;
编号:总开工事项1,各事项编号不重复,任一工序完工事 项编号大于开工事项编号,总完工事项为n.
第14页
网络图的建立
0 1 8 8 2 10 18 4
i
a
b
4
c
7 15 3
d
22 5
第16页
0
8
1 b
10
a
10
6
3
c
16
4
8
l
24
6
e 24
16
10
2
d
40
4
5
f
44
7
24
24
6
48
m
4
44
g
4
9
10
j
12
16
76 11
4
n
80 12
k
7
h
60 10
i
48
8
网络图的时间参数
2) 最迟(必须)结束时刻----L
事项 j 的最迟(必须)结束时刻:在此之后, 事项j 不结束,就会造成工程拖期。
Байду номын сангаас
三种时间确定法:初次执行,无资料可循。 a=最乐观时间、b=最保守时间、m=最可能时间
估计
利用公式 期望时间=
a 4m b 6
第13页
网络图的建立
对承担的工程经过工序分解、工时确定,根据生产工艺、 生产组织的制约确定出各工序间的逻辑关系后,可以用一张网 络图把上述各点统一反映出来,借以形象地表达工程计划方案 的编制。
第 9节 计划评审方法和关键路径法
第 1页
网络图
工程计划的网络图
工序与事项
网络图
事项的参数
• 网络图的时间参数
工序的参数
参数计算一览
网络计划的参数汇总表
• 网络图的分析
关键工序与关键路线 网络分析
第 2页
引例
建造一座汽车库及引道的工程项目,从施工开始到全部结 束需要多少时间? 1. 把整个工程分解成若干个环节-----工序; 2. 估算出每个环节所需要的时间-----工时; 3. 确定各个环节之间的相互联系,先做什么,后做什么, 哪些可以同时施工------紧前、紧后、平行关系; 4. 汇总上述各点予以具体分析,计算,得总工期。
a b
c
d e
第10页
网络图的基本概念
(2)工序a有紧后工序c与d,工序d有紧前工序b与a。
a
c
b
d
(3)工序a有紧后工序b与c,工序d有紧前工序b与c。
b
a c
d
第11页
网络图的基本概念
(4)工序a有紧后工序b与d,工序c有紧后工序d与e。
b a
d
c e
第12页
网络图的基本概念
5. 工时确定 单一时间确定法:以前多次执行过的、有可靠的生产定额值的,可以一个 确定的时间作为它的工时。
第 5页
网络计划
再例 建立网络图
工序代号 a b c d e f g h k 所需时间 紧后工序 60 b,c,d,e 45 l 10 20 40 18 30 15 25 35 f g,h h 工序 产品设计与工艺设计 外购配套件 下料、锻件 工装制造1 木模、铸件 机械加工1 工装制造2 机械加工2 机械加工3 装配调试
双代号法(箭杆式):
8(天)
清理现场
或
8(天) a
i
tij j (i ,j )
i <j
工序需要人力、物力投入,经过一定时间才能完成。 实工序:需要时间的工序。
可能不需要人力、物力。
第 8页
网络图的基本概念
虚工序:工时为0 的工序。 不需要人力、物力,不存在。 表明工序间的逻辑关系。
2. 事项
工序都有两个事项----开工事项、完工事项,也称为事件。
将工序及所需要时间、各工序之间的关系整理 成表----工序清单。 这是应用网络技术的第一步。
第 3页
代号 a b c d e f g h i j k l m n
工序名称 清理现场 备料 车库地面施工 预制墙及房顶的桁架 车库混凝土地面保养 立墙架 立房顶桁架 装窗及边墙 装门 装天花板 油漆 引道混凝土施工 引道混凝土保养 清理现场,交工验收
前表对应的网络图。
1
8
a
3
6
c
4
8
l
6 4
24 9
m j 12
16
11
4
n
12
b
10
2 16
e 24 d
5 4
g
4
k
f
7
10
h
8
10
i
第15页
网络图的时间参数
1 事项的参数
E L
1) 事项的最早(可能)开始时刻----E 事项 i 的最早(可能)开始时刻:在此之前, 事项i 不可能开始。 总开工事项,最早可能开始时刻=0,即E1=0。 计算:从总 开工事项起。 从左至右 地对其余事 项予以计算。
总完工事项,最迟(必须)结束时刻L n=En=总工期
24 24
6
48
4
m g
4
E L
i
9
44
10
j
12
76 1 16 1
4
n
k
80 1 2
7
h
i
60 1 0
第18页
48
网络图的时间参数
0 0 8
1 b
10
a
10 10
6
3
c
16 16
4
8
l
24 52
6
e 24
16
10 10
2
d
24
40 40
4
5
f
44 44
工序(i , j)的完 工事项
工序(i , j)的开 工事项
i
tij j (i ,j )
任一工序有且仅有两个事项;直接连结两个事项的箭杆只能有一根。
a i
b
i j
× b
a
j
i’
第 9页
网络图的基本概念
3. 工序间的基本逻辑关系 对工序(i, j):紧前工序、紧后工序、平行工序。
紧前
i
平行
j
紧后
4 . 举例 (1)工序c,d,e是平行工序,它 们的紧前工序都是a与b。
工时(天) 8 10 6 16 24 4 4 10 4 12 16 8 24 4
紧前工序 -----a,b b c d,e f f f g h,i,j c l k ,m
引例
具体问题: 1. 总工期多少天? 2. 必须在75天内完成,要不要采取措施?应从哪些 方面采取措施? 3. 施工过程中,工序 c 拖后5天完成,工程会拖期? 4. 施工过程中,工序 d 提早2天完成,工程会提早? 5. 整个施工过程中,为确保工程如期完成,应把关 注的重心放在那几道工序上?
7
24 52
6
m
4
48 48 44 44
g
4
9
10
j
12
16
76 76 11
4
n
80 80 12
k
7
h
60 60 10
第19页
i
48 60
8
网络图的时间参数
2. 工序的参数
工序的最早可能开工时刻、最迟必须完工时刻、总时差
l
k
l l
--第 6页
l
网络计划
B外购配套件
C下料
10
45 3
F加工1
60
1
a设计
60
2
D工造1
20
4
G工造2
30
6
K加工3
25
7
L装试
35
8
E木模、铸件 40
5
H加工2 15
第 7页
网络图的基本概念
一、工序与事项 1. 工序 工时 工程的组成部分称为工序,也称为作业。 完成工序所需要的持续时间

关键路径法——精选推荐
关键路径法定义关键路径法(Critical Path Method,CPM)是一种基于数学计算的项目计划管理方法,是网络图计划方法的一种,属于肯定型的网络图。
关键路径法将项目分解成为多个独立的活动并确定每个活动的工期,然后用逻辑关系(结束-开始、结束-结束、开始-开始和开始结束)将活动连接,从而能够计算项目的工期、各个活动时间特点(最早最晚时间、时差)等。
在关键路径法的活动上加载资源后,还能够对项目的资源需求和分配进行分析。
关键路径法是现代项目管理中最重要的一种分析工具。
关键路径法的分类根据绘制方法的不同,关键路径法可以分为两种,即箭线图(ADM)和前导图(PDM)。
箭线图(ADM)法又称为双代号网络图法,它是以横线表示活动而以带编号的节点连接活动,活动间可以有一种逻辑关系,结束-开始型逻辑关系。
在箭线图中,有一些实际的逻辑关系无法表示,所以在箭线图中需要引入虚工作的概念。
绘制箭线图时主要有以下一些规则:1.在箭线图(ADM)中不能出现回路。
如上文所述,回路是逻辑上的错误,不符合实际的情况,而且会导致计算的死循环,所以这条规则是必须的要求。
2.箭线图(ADM)一般要求从左向右绘制。
这虽然不是必须的要求,但是符合人们阅读习惯,可以增加箭线图(ADM)的可读性。
3.每一个节点都要编号,号码不一定要连续,但是不能重复,且按照前后顺序不断增大。
这条规则有多方面的考虑,在手工绘图时,它能够增加图形的可读性和清晰性,另外,在使用计算机运行箭线图(ADM)这一条就非常重要,因为在计算机中一般通过计算节点的时间来确定各个活动的时间,所以节点编号不重复是必须的。
4.一般编号不能连续,并且要预留一定的间隔。
主要是为了在完成的箭线图(ADM)中可能需要增加活动,如果编号连续,新增加活动就不能满足编号由小到大的要求。
5.表示活动的线条不一定要带箭头,但是为了表示的方便,一般推荐使用箭头。
这一条主要是绘制箭线图(ADM)时可以增加箭线图(ADM)的可读性。
计划评审技术
工序 紧前工序 乐观时间 最可能时间 悲观时间
A
7
10
11
B
A
20
35
42
C
A
10
15
20
D
B
5
5
5
E
B,C
20
30
42
F
C8Biblioteka 1012GF
10
10
10
H
F
12
15
18
I
G, H
12
15
18
J
E
5
5
5
K
D,E,I
15
20
30
M
J, K
12
15
20
N
M
8
10
20
33
21
p() p() p() p()
-0.0 0.50 -1.4 0.08 0.0 0.50 1.4 0.92
-0.1 0.46 -1.5 0.07 0.1 0.54 1.5 0.93
-0.2 0.42 -1.6 0.05 0.2 0.58 1.6 0.95
-0.3 0.38 -1.7 0.04 0.3 0.62 1.7 0.96
-0.9 0.18 -2.3 0.01 0.9 0.82 2.3 0.99
-1.0 0.16 -2.4 0.01 1.0 0.84 2.4 0.99
-1.1 0.14 -2.5 0.01 1.1 0.86 2.5 0.99
-1.2 0.12
1.2 0.88
-1.3 0.10
1.3 0.90
22
Z= D Te
5
8
16
第10章《项目质量管理》选择练习题(含答案)
第10章《项目质量管理》1、()将质量控制扩展到产品生命周期全过程。
A.检验技术B.统计质量控制C.抽验检验方法D.全面质量管理【答案】D2、某电池生产厂商为了保证产品的质量,在每一块电池出厂前做破坏性测试所产生的成本属于()。
A.项目开发成本,不属于质量成本B.质量成本中的非一致性成本C.质量成本中的评价成本D.质量生产中的内部失败成本【答案】C3、某制造商面临大量产品退货,产品经理怀疑是采购和货物分类流程存在问题,此时应该采用()进行分析。
A.流程图B.质量控制图C.直方图D.鱼骨图【答案】D【解析】P360,将问题陈述作为起点,用来追溯问题来源,回推到可行动的根本原因。
4、质量管理通过质量体系中的质量规划、质量保证、质量控制和()来实现。
A.质量分析B.质量改进C.质量检验D.质量管理【答案】B5、质量管理工具或技术中,()用图形方式显示变更的推力和阻力。
A.头脑风暴B.实验设计C.力场分析D.标杆对照【答案】C【解析】规划质量管理的工具和技术包括:(1)成本效益分析法:比较可能的成本与预期的效益;(2)质量成本法:指产品生命周期中发生的所有成本;(3)七种基本质量工具;(4)标杆对照:实际或计划的项目实践与可比项目的实践对照,识别最佳实践;(5)实验设计:识别哪些因素会对正在生产的产品或正在开发的流程的特定变量产生影响;(6)统计抽样:从目标总体中选取部分样本用于检查;(7)其他质量管理工具:①头脑风暴:用于产生创意;②力场分析:显示变更的推力和阻力的图形;③名义小组技术:先进行头脑风暴提出创意,在进行评审;(8)会议。
6、关于质量管理七种工具的描述,不正确的是()。
A.帕累托图用于识别造成大多数问题的少数重要原因B.控制图展示了项目进展信息,用于判断某一过程是否失控C.直方图用于指数集中趋势程度和统计分布,反映了时间对分化的影响D.过程决策程序图用于理解一个目标与达成此目标的步骤之间的关系【答案】C【解析】直方图不考虑时间对分布内的变化影响。

数据、模型与决策第9章项目安排:计划评审法关键路径法
表9-2 最早开 始 时间( ES) 0 0 5 5 5 6 10 9 24
西山购物中心项目活动安排 最晚开 始 时间( LS) 0 6 8 7 5 6 10 12 24 最早完 成 时间( EF) 5 6 9 8 6 10 24 21 26 最晚完 成 时间( LF) 5 12 12 10 6 10 24 24 26 松弛 (LSES)
例如,图9-2中的节点序列A—E—F—G—I 就可以被定义为该网络中的一条路径。观察一 下,我们还可以找出其他一些可行的路径,如 A—D—G—I、A—C—H—I和B—H—I。为了 完成整个项目,网络中的所有路径都必须相互 横越,因此我们需要找出其中的最长路径。由 于其他路径持续时间都相对较短,因而最长路 径就决定了完成项目所需的全部时间。如果最 长路径上的活动被延误,那么整个活动完成的 时间就会被延误,因此这条最长路径就是我们 要找的关键路径。关键路径上的活动称做项目 的关键活动。接下来,我们将讨论如何在项目 网络中找到关键路径。
计划评审法和关键路径法的第一步就 是要为项目的所有活动列出清单,表9-1给出 了西山购物中心扩张项目的活动清单.为了 便于以后参考,表9-1对9项活动进行了描述, 并注明了各项活动的紧前活动和活动时间 (周)。
活动 A B C D E F G H I
活动描述 画出建筑图 识别潜在新客户 为客户写计划书 选承包商 准备建筑许可 获得建筑许可 施工 招商 客户进住
紧前活动 — — A A A E D,F B,C G,H 总计
活动时间 5 6 4 3 1 4 14 12 2 51
表9-1的最后一栏列出了完成每项活动 需要的时间。例如,活动A需要5周,活动B 需要6周,等等。完成所有活动共需51周, 因此,你可能会认为完成项目的时间就是 51周。但是,我们知道,由于存在两项或 多项活动可以同时进行,因此可以缩短整 个项目的完成时间。计划评审法和关键路 径法将为我们提供一份详细的活动安排, 使得项目能够在可能的最短时间内完成。
项目时间管理案例九
项目时间管理案例九TPMK standardization office【 TPMK5AB- TPMK08- TPMK2C- TPMK18】高等教育自学考试《项目时间管理》实践报告题目:考生姓名:准考证号:考核号:考核教师:目录案例九:电信模块局建设项目时间管理 (3)问题1:在进行准备阶段进度控制时关键要做好哪些工作? (3)问题2:准备阶段引起工期变更的原因 (3)问题3:施工阶段引起工期变更的原因 (4)参考文献 (4)案例三:项目经理的困扰 (1)问题1:小李应该为此项目产生的问题负责吗? (1)问题2: 试分析小李被撤换及失败的原因有哪些? (1)问题3:如果你是小李,面对这样的问题你应该怎么制定切实可行的项目计划? (2)参考文献.........................................................案例九:电信模块局建设项目时间管理问题1:在进行准备阶段进度控制时关键要做好哪些工作?答:在进行准备阶段进度控制时关键要做好:各个阶段完全按照过程化的思想,有严格的输出产物。
在活动定义阶段,主要是按照工作分解结构和项目范围说明书,把项目分解成更小的活动单元,并且确定里程碑。
里程碑是项目中的重大事件,通常指一个主要的可支付成果的完成。
项目的里程碑是项目的各个关键点,形成了整个项目的骨架,是表示项目外部工作的接口。
项目经理通过里程碑可以宏观的了解整个项目的完成情况,并根据实际情况做相应的决策调整。
活动排序阶段主要是明确各个活动之间的依赖关系。
依赖关系包含硬逻辑关系、软逻辑关系与外部逻辑关系。
硬逻辑关系是指工作、活动之间固有的、不可改变的关系;软逻辑关系是各活动之间由项目组确定的,可随项目情况做适当调整的关系。
外部逻辑关系一般指项目外部的各种约束关系。
活动资源估算主要是决定需要用什么资源,用多少资源。
结合本组织内部个资源情况以及各种临界资源的需求情况来合理的调配各种资源。

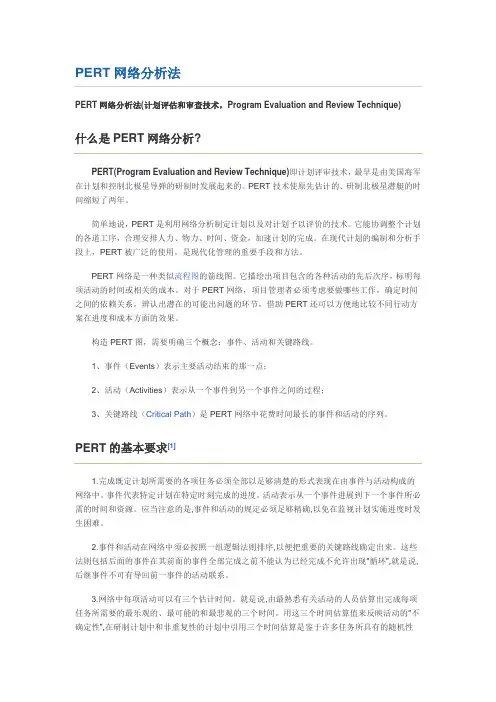

三点估算(PERT)、关键路径(CPM)、蒙特卡洛(软考计算题)
PERT网络分析法PERT网络分析法(计划评估和审查技术,Program Evaluation and Review Technique)什么是PERT网络分析?PERT(Program Evaluation and Review Technique)即计划评审技术,最早是由美国海军在计划和控制北极星导弹的研制时发展起来的。
PERT技术使原先估计的、研制北极星潜艇的时间缩短了两年。
简单地说,PERT是利用网络分析制定计划以及对计划予以评价的技术。
它能协调整个计划的各道工序,合理安排人力、物力、时间、资金,加速计划的完成。
在现代计划的编制和分析手段上,PERT被广泛的使用,是现代化管理的重要手段和方法。
PERT网络是一种类似流程图的箭线图。
它描绘出项目包含的各种活动的先后次序,标明每项活动的时间或相关的成本。
对于PERT网络,项目管理者必须考虑要做哪些工作,确定时间之间的依赖关系,辨认出潜在的可能出问题的环节,借助PERT还可以方便地比较不同行动方案在进度和成本方面的效果。
构造PERT图,需要明确三个概念:事件、活动和关键路线。
1、事件(Events)表示主要活动结束的那一点;2、活动(Activities)表示从一个事件到另一个事件之间的过程;3、关键路线(Critical Path)是PERT网络中花费时间最长的事件和活动的序列。
PERT的基本要求[1]1.完成既定计划所需要的各项任务必须全部以足够清楚的形式表现在由事件与活动构成的网络中。
事件代表特定计划在特定时刻完成的进度。
活动表示从一个事件进展到下一个事件所必需的时间和资源。
应当注意的是,事件和活动的规定必须足够精确,以免在监视计划实施进度时发生困难。
2.事件和活动在网络中须必按照一组逻辑法则排序,以便把重要的关键路线确定出来。
这些法则包括后面的事件在其前面的事件全部完成之前不能认为已经完成不允许出现“循环”,就是说,后继事件不可有导回前一事件的活动联系。
关键路线法(CPM)
起源:1957年美国杜邦公司和蓝德公司提出, 1958年3月首先用于建造化工厂,使计划提前 两个月完成。
适用于已有实际经验的项目,各活动所需作业 时间属于确定的。
确定关键路径的目的在于找出项目的总工期, 根据项目具体情况确定每个活动的ES、EF、 LS、LF
1
CHENLI
关键路径(critical path)
48 113 邮寄问卷并 获得反馈
9 Steve 65 40 105
50 55 测试软件 10 Andy 5 100 105
113 120
输入反馈 数据
11 Jim 7
105 112
120 128 128 138
分析结果
准备报告
12 Jim 8 13 Jim 10 112 120 120 130
要求完工时间: 130个工作日
8 Susan 2 14 98 100
38 40 准备邮寄 标签
5 Steve 2 38 40 38 48
打印问卷 调查表
6 Steve 10 30 40 38 50
开发数据 分析软件
7 Andy 12 88 100 38 40 设计软件 测试数据 8 Susan 2
98 100
市场调研项目网络图
1 写报告
2 6/16 6/17 6/16 6/17
2 审批
1 6/20 6/20 6/20 6/20
3 借款
3 6/21 6/23 6/21 6/23
4 借运输工具 1 6/21 6/21 6/23 6/23
5 采购
3 6/24 6/26 6/24 6/26
总时差
0 0 0 2 0
6
注:18、1C9H是EN休LI 息日
计划评审方法和关键路径法
机h动时(5间,6),从12最早35开始时47间起,35拖延开47工 0
时间i 只(7要,10不) 超8过F4(7 i,j5)5 ,就不47 会影响55 紧 0
后工j 序(1的0,1开1) 工17和项55目的完72工时间55。 72 0
0
是
0
0
是
23
0
是
14
0
0
是
0
是
0
是
k (9,11) 20 47
T E(iF ,j) T E(iS ,j) t(i,j)
1、时间参数公式及其含义
(3) 工序(i,j)的最迟必须开始时间(latest start time for an
activity)TLS(i,j)。是指为了不影响紧后工序如期开工,工序最迟 必须开工的时间,计算公式为
TLS(i, j)im ji{T nLS(j,)t(i, j)} im ji{T nLS(j,)}t(i, j)
是工序(i,j)的最迟开始(结束)时间与最早开始(结束)时间之差,计 算公式为
S(i, j)TLS(i, j)TES(i, j) TLF(i, j)TEF(i, j) TLF(i, j)TES(i, j)t(i, j)
