关于隧道与地铁工程支护的技术方法与研究现状的读书报告DOC

关于隧道与地铁工程支护的技术方法与研究现状的读书报告一、支护技术的基本理论1.1支护理论的演变过去从支护角度考虑认为:隧道失稳是由于支护本身的强度不够,因此确定支护力的大小是问题的关键。

早期的太沙基理论假设围岩为有一定凝聚力的松散介质,隧道开挖后,介质在围岩垂直应力作用下下沉,同时在侧压力作用下产生摩阻力,限制了介质的下沉,隧道支护力为介质上垂直的压力减去摩阻力;而普氏理论则认为:隧道开挖后,在隧道上方形成平衡拱,平衡拱内隧道上方围岩在重力的作用下下沉,隧道的支护力为塌落拱的重量。

新奥法的出现改变了人们的支护观念,新奥法与支护有关的基本原则是:充分利用围岩自身强度来支撑自己,及时用薄层喷射混凝土封闭围岩,进行柔性支护,用现场监测的信息指导施工;[1]1.2支护结构应满足的要求(1)与周围围岩大面积牢固接触,即保证支护与围岩体系作为一个统一的整体进行工作。

(2)重视早期支护的作用,它是永久支护的第一步。

(3)要允许坑道与支护体系产生有限制的变形,以充分发挥两者的共同作用。

(4)必须保证支护结构架设及时。

(5)作为支护结构要根据坑道围岩的动态(位移、应力等),及时地进行调整和修改,以适应不断变化的围岩状态。

[2]1.3支护衬砌的类型隧道支护衬砌的类型主要可以划分为整体式衬砌、复合式衬砌和锚喷衬砌三种。

整体式衬砌是一种成熟而被广泛采用的衬砌方式,适合在隧道洞口段,浅埋段及围岩条件很差的软弱围岩中实施。

复合式衬砌由初期支护和二次衬砌组成,且初期支护和二次衬砌之间有防水层。

复合式衬砌能充分发挥围岩的自承能力,我国的高等级公路普遍采用这种支护手段。

锚喷衬砌作为隧道初期支护的主要手段,也构成了永久衬砌的重要组成部分。

它变被动支护为主动支护,在工程上应用广泛,并且“内实外美”锚喷衬砌主要有四种组合类型:(1)喷混凝土支护;(2)喷混凝土加锚杆支护;(3)喷混凝土加锚杆加钢筋网支护;(4)喷混凝土加锚杆加钢筋网加钢架支护。

喷锚衬砌是一种加固围岩、充分利用围岩自承能力的一种支护衬砌形式,并且快速及时,可以节约劳动力及成本。

[2]1.4支护方法概述1.4.1超前支护对于超前支护,常用的有管棚支护、超前小管棚及小导管注浆、超前锚杆预支护等方法。

管棚可以有效地起到将隧道掘进临空面传下来的荷载和土体自身荷载,向掘进掌子面前后转移,起到抑制地面和土体竖向位移以及防止掘进过程中土体坍塌的作用,能较好地在不稳定地层中进行超前支护。

虽然管棚效果和可靠性都很高,而且施工实例也多,但由于大管棚有一定仰角,随着向前施工,管棚与拱顶间悬土将越来越厚,常采用小管棚辅助支撑;当管棚打入后会出现末端下沉量过大问题,经常要在初期支护拱顶背后注浆,保证大管棚和初期支护之间不形成空洞;因此,这种支护方法费工、费时、费料。

,一般只在洞口部作加强用,洞内部分则采用超前小管棚及小导管注浆等方法。

1.4.2初期支护初期支护通常采用钢支撑、锚杆和喷射混凝土、钢筋网的组合支护工艺,有时也用到钢纤维喷射混凝土。

喷射混凝土是隧道施工中最基本的支护形式和方法之一,因其在隧道岩壁上立即喷射一层混凝土,实现对开挖后的围岩快速封闭,与围岩表层岩石共同作用,且能渗入围岩裂隙,封闭节理,加固结构面,从而提高围岩整体性和自承、自稳能力,在隧道施工中被广泛使用。

但是,喷射混凝土工艺具有其自身的局限性,它工艺繁琐,工程质量不稳定和施工进度慢效率较低,特别是采用干式喷混凝土时,这些缺点更为突出。

产生这些缺陷的主要原因在于: (1)喷射混凝土作业环境恶劣,人工喷混凝土无法按喷混凝土的工艺原则进行;(2)由于回弹物中大部分是骨料,故回弹多也降低了混凝土的强度;(3)大断面隧道施工中,人工喷混凝土需要辅助措施,不仅影响施工质量,也影响了施工进度。

对于湿喷法,还存在以下问题:(1)混凝土堵管后处理费时较多。

(2)有水地段湿喷混凝土效果差。

钢拱架在工程中的作用主要是在短时间内给予围岩强有力的支护,约束围岩的位移,控制围岩塑性区的发展。

但是,钢支撑的耐久性、刚性和整体性,以及与围岩接触性能均较混凝土差。

从设计上看,国外较多地应用钢拱架支撑,而国内则钢拱架支撑和钢筋格栅拱架都有。

从施工上来看,施工中钢拱架与围岩的接触点应尽可能多一些,并且施作时间越短越好。

锚杆方面,WTD锚杆工艺先进,较好地解决了砂浆锚杆浆液不饱满和注浆无压力的问题,提高了锚杆的锚固力,水泥砂浆将锚杆包裹住,锚杆没有裸露部分,同时也解决了锚杆体的腐蚀问题,达到永久支护的目的;这种锚杆长度可接长,使用方便。

它与等载面的实心锚杆相比,有更大的抗剪和粘结能力,并配有垫板和螺母,可施加预应力。

水泥基药卷式锚杆具有锚固强度高、施工简便快捷、受干扰小、对施工环境适应性广、成本低廉等优点,并可设垫板,施加预应力。

而迈氏锚杆则集钻、注、锚于一体,解决了常规锚杆钻孔时的塌孔问题,能够保证复杂地质条件下的锚固质量;在抗弯抗剪强度和表面粘结等方面优于截面积相同的常规锚杆,且可根据需要对之进行切割、接长、施加预应力或荷载释放。

[3]二、隧道支护的相关计算2.1分析方法目前普遍应用的地下工程围岩稳定性分析方法(解析)法、主要分为3类:理论分析法、实验分析法和数值分析法。

理论分析法,即应用弹性或弹塑性或粘弹塑性力学进行隧道围岩的稳定性分析。

实验分析法又分为现场实验和室内模拟分析2种。

数值分析是由于计算机及试验勘探技术的不断发展而诞生的,经过几十年的发展,数值分析可以对复杂岩体工程问题进行有效分析。

2.2数值分析法概述2.2.1拉格朗日元法(FLAC)。

FLAC法基本原理类同于离散单元法,但它却能像有限元那样适用于多种材料模式与边界条件的非规则区域的连续问题求解。

在求解过程中,FLAC又采用了离散元的动态松弛法,不需求解大型方程组,便于计算。

2.2.2有限差分法。

从物理现象出发引出相应微分方程,经离散化而得到差分方程再进行求解。

即将研究课题包含的区域用差分网格加以离散,用差分公式近似代替所研究课题微分方程中的导数(或微商),从而得到差分方程。

2.2.3有限单元法。

对于隧道围岩稳定性及支护研究,许多学者利用以上不同数值计算方法已作了大量的深入研究。

姚伟明等提出用近似矩形常规实体单元描述平面成空间岩体问题中的软弱结构面精度要高于简化节理单元成夹层单元,并根据结构面屈服、破坏一般沿结构面方向发生的特点提出适应于软弱结构面的广义摩尔—库仑准则。

2.2.4边界元法。

边界单元法是求解微分方程的一种有效的数值解法。

其基本思路是将所要求解的微分方程转换成相应的边界积分方程,然后采用边界积分方程的数值解法求得原问题的数值解。

这种方法的特点是通过边界上的量来确定区域内部的未知量。

边界元法具有信息准备工作少等优点,目前更多的是与其它数值方法如离散元耦合应用。

2.2.5离散元法。

离散元法是一种适合于节理岩体的应力分析法,认为岩体运动主要受控于岩体的节理系统,一般可根据牛顿第二定律建立起离散元法的基本分析方程,通过这个基本分析方程分析时步迭代进行求解。

2.2.6不连续分析法(DDA),数值流形方法(NMM)。

这两种方法都是由我国留美学者石根华受创。

DDA是并行于有限元的一种方法,可以用以计算不连续面的错位、滑移、开裂、旋转等大位移静力和动力问题;NMM是应用现代数学“流形”(Manifold)的物理覆盖和数学覆盖的有限覆盖技术所建立起来的一种新的数值方法,可以处理连续和不连续问题共存介质的各类问题。

[4]2.3支护时间优化概述为了充分发挥围岩的承载作用,要允许隧道围岩和支护结构产生在一定限度范围内的变形,即要求支护结构具有一定的柔性和可缩性。

同时必须保证支护结构架设要适时。

同样刚度的支护结构,由于施设的时间不同,最后达到的平衡状态也不同。

支护设置过早,支护结构本身所承受的围岩荷载压力大,对其强度要求也较高。

同时由于离开挖面太近,不利于施工作业。

但是支护参与工作时间太迟,就会因初始变形未加控制而导致隧道围岩迅速松弛、崩塌。

所以过早或过迟都将对围岩和支护结构的共同作用构成不利影响,从而不能有效地形成坚固的承载环。

最佳支护时间点的确定,在工程实践中是难以办到的,但在一定范围的最佳支护时段内施工,即达到优化意义。

[5]2.4支护结构极限位移计算概述为保证隧道围岩和支护结构综合体系能安全适用和经济合理,必须在施工阶段对支护系统的稳定性做出评价,以便能及时或提前提出合理的设计与工程措施。

但由于围岩的复杂性以及围岩与支护间相互作用机理不明确,全凭应力体系难以判断隧道的稳定性。

而根据隧道变形对隧道稳定性进行评价,可以直接与隧道施工现场位移监测相联系,是目前的发展趋势。

目前在现场监测中,往往量测不到支护前洞室开挖引起的位移,实测位移多以初期支护结构位移为主。

对一个结构而言,单个截面屈服并不意味着结构破坏,而是意味着该截面承受的弯矩不能再继续增加,但该截面处的弯曲变形(曲率)却可以继续增加,即铰的塑性转动。

支护结构受围岩约束,是一个多次超静定的拱形结构。

只有当荷载增加到使支护的屈服截面个数增多到使该结构变为机动结构时,支护才处于极限状态。

此时一旦被扰动,结构便会产生破坏。

定义隧道初期支护结构出现3个塑性铰或最后2个塑性铰同时出现(即出现4个塑性铰)时为结构破坏,此时隧道支护达到承载能力极限状态,即支护后隧道的稳定极限状态,此时支护结构产生的位移为在这种情况下的极限位移。

由于地铁隧道结构所处地层的复杂多变性,支护结构承受的荷载各不相同,这就决定了结构的极限位移不可能是一个定值,而是处在一个范围内。

判断结构是否达到极限状态,就以该结构的变形是否超出这个范围为准。

[6]2.5支护体时效可靠性计算概述2.5.1理论基础工程实践、实测及试验均已表明,隧道支护体在支护初期是稳定的,但是随着掌子面的推进,支护体在一定时期后,可能会出现一定程度的破坏甚至坍塌,也就是说,隧道支护体的稳定性表现出显著的“时效”特征。

目前,国内外对隧道支护体的可靠性研究,主要集中在“点”可靠性的研究上,即就是研究隧道支护体在某个时间点的可靠度,这与工程实际不相一致。

只有对隧道支护体进行“时效”可靠性的研究,才能更接近工程实际。

在隧道的初期支护中,主要的承载结构为喷射混凝土,其他支护形式,如锚杆及钢支撑等可通过变形等效法处理。

由于混凝土支护内的应力一般都比较低,通常情况下也不致产生塑性变形,所以,通常运用Kelvin-V oigt黏弹性流变模型作为隧道支护体的流变模型。

2.5.2理论计算隧道支护体的位移是在开挖和支护过程中,在众多因素的影响下,围岩整体力学性质及稳定状态最直接、最本质的客观表现。

从位移出发研究隧道支护体的可靠性是众多学者认同的途径,并且与国际隧道协会(ITA)推荐的“收敛—约束”模型思想相一致。

合集下载

地铁隧道施工中的支护结构技术

地铁隧道施工中的支护结构技术

地铁隧道施工中的支护结构技术地铁隧道的施工过程中,支护结构技术是非常重要的一环。

它主要用来保持隧道的稳定性,确保乘客的安全。

本文将从地铁隧道工程的背景、支护结构的种类和应用、施工过程中的注意事项等方面进行探讨。

一、地铁隧道工程背景地铁隧道施工作为一项重要的市政工程,旨在解决城市交通瓶颈,提升交通运输效率。

然而,地铁隧道施工面临着地下水位高、地质复杂等挑战,因此需要进行恰当的支护结构设计和施工。

二、支护结构的种类和应用1. 钢支撑:钢支撑是地铁隧道工程中常用的一种支护结构。

它具有强度高、刚度好等特点,能够有效地抵抗隧道周围的土压力和地下水压力。

2. 混凝土衬砌:混凝土衬砌是一种常见的地铁隧道支护结构。

它能够保持隧道的形状和稳定性,同时还能够提供对爆炸和火灾等外部威胁的防护。

3. 预应力锚杆:预应力锚杆支护结构适用于地层较软、地下水位较高的情况。

它能够通过预应力将软弱地层与锚杆紧密连接,提高隧道的整体稳定性和安全性。

4. 土钉墙:土钉墙是一种应用广泛的支护结构,特别适用于边坡和顶部土层薄弱的地铁隧道。

它能够通过土钉的固结作用提高土体的整体强度,保持隧道的稳定。

三、施工过程中的注意事项1. 地质勘探:在地铁隧道施工之前,必须进行详细的地质勘探工作。

通过对地质情况的了解,可以选择合适的支护结构,并采取相应的施工措施。

2. 施工材料选择:地铁隧道施工过程中,支护结构所使用的材料必须具有足够的强度和耐久性。

同时,还需要考虑环境保护和可持续发展的因素,选择环保型材料。

3. 施工工艺优化:施工过程中,应根据具体情况优化工艺流程,提高施工效率和质量。

同时,要严格按照设计要求和施工规范进行操作,以确保支护结构的稳定性和安全性。

4. 监测与管理:在地铁隧道施工中,监测和管理工作是非常重要的。

通过对隧道变形、地下水位、地应力等参数的实时监测,可以及时发现并解决问题,确保施工的顺利进行。

总结:地铁隧道施工中的支护结构技术是确保隧道稳定和乘客安全的重要一环。

国内外隧道支护研究现状

国内外隧道支护研究现状

国内外隧道支护研究现状一、引言隧道支护是隧道施工过程中至关重要的一环,它保证了隧道的安全和稳定。

随着隧道工程的不断发展,隧道支护技术也在不断创新和改进。

本文将从国内外的角度出发,探讨隧道支护研究的现状,以期为隧道施工提供参考和借鉴。

二、国内隧道支护研究概况2.1 国内隧道支护技术发展历程国内隧道支护技术的发展可以追溯到上世纪60年代。

当时的隧道支护主要依赖于人工喷射混凝土、铁筋混凝土衬砌等传统方法。

随着施工技术的先进和材料科学的发展,国内开始引进国外的隧道支护技术,并在此基础上进行创新和改进。

2.2 国内隧道支护研究重点领域在国内,隧道支护研究的重点主要包括以下几个领域:1.隧道支护结构优化研究:–优化隧道衬砌结构设计,提高施工效率和结构强度;–探索新型材料在隧道支护中的应用;–研究隧道支护结构的可持续性。

2.隧道围岩力学行为研究:–分析隧道围岩的力学性质,预测围岩失稳的风险;–研究围岩变形与结构变形的耦合机制;–探索隧道围岩支护的新方法和技术。

3.隧道开挖与地下水关系研究:–研究隧道开挖对地下水位和水流的影响;–分析隧道施工对地下水环境的影响及其防治措施;–探索隧道开挖与地下水关系的数值模拟方法。

4.隧道支护监测技术研究:–研究隧道支护结构的监测方法和技术;–分析监测数据,评估隧道支护结构的安全性;–探索集成化监测系统的应用。

三、国外隧道支护研究现状3.1 国外隧道支护技术发展概述国外隧道支护技术发展的经验对我国的隧道施工具有借鉴意义。

在国外,隧道支护技术的发展主要集中在以下几个方面:1.隧道掘进机的应用:–引进国外先进隧道掘进机技术,提高隧道施工效率;–探索隧道掘进机与隧道支护结构的配合使用。

2.新型隧道支护材料的研发:–研究新型隧道衬砌材料,提高支护结构的强度和耐久性;–开发具有自愈性能的隧道支护材料。

3.隧道施工过程的模拟与优化:–使用数值模拟方法模拟隧道施工过程,预测变形和失稳的风险;–优化施工参数,减少对围岩的破坏。

地铁隧道工程技术总结(doc 102页)

地铁隧道工程技术总结(doc 102页)

地铁隧道工程技术总结(doc 102页). 11号线南段大直径地铁隧道工程技术总结第一章工程概况1、工程概况轨道交通十一号线南段工程从浦东新区的龙阳路站至滴水湖边的临港新城站,线路走向为:浦东新区龙阳路站-沿罗山路、罗南大道-规划航三公路-人民西路-拱极路-穿川南奉公路、远东大道-折向平行浦东铁路东侧南行-跨越大治河-临港大道-至临港新城站。

线路长约58.962km,其中地下线路长约13.741Km,高架路线长约45.221km,设11座车站。

其中地下站2座,高架站9座。

最大站间距10.601km,最小站间距2.699km。

本次招标工程内容:临港明挖段~1#风井~2#风井两段区间圆形盾构推进(含管片),盾构明挖区间、盾构工作井及1#风井、2#风井土建工程。

本工程范围内的构筑物结构设计使用年限为100年,盾构工作井安全等级为二级,其余土建工程安全等级均为一级。

工程施工重点与难点:1.工程规模宏大、工期十分紧张。

本工程总工期625天,类似规模的工程工期一般三年左右,因此本工程工期十分紧张。

同时本工程涵盖了深大基坑开挖、结构施工、大直径泥水管道隧道施工等众多工程,且在盾构推进过程中结构“口”字件同步施工,工艺十分复杂2.开挖深度超超深,土体垂直运输困难,开挖进度难保证。

由于基坑开挖深度达到28.15m,支撑较密,加上井内布置较多的降水井,造成土方开挖困难。

特别是开挖最后几层土时由于深超深,基坑开挖进度受到极大的影响,如不解决开挖速度问题将引起基坑较大的变形,对基坑带来风险。

1.2、 1#风井~2#风井区间自临港大道上的2#中间风井,沿临港大道中间绿化带下方一路西行,分别下穿随塘河、沪城环路、军民河后至临港大道上的1#中间风井。

区间全长1885m,隧道覆土厚度为14.49~18.15m。

全线设置了三段平曲线,半径分别为2002.65m、1202.65m和2002.65m。

纵坡为“V”型坡,设置了三个竖曲线,半径均为10000m。

地铁施工实习报告(二)2024

地铁施工实习报告(二)2024

地铁施工实习报告(二)引言概述:本文是地铁施工实习报告的第二部分,旨在对地铁施工过程中的重要环节进行详细阐述。

本文将分为五个大点进行说明,分别是地铁隧道开挖、地铁隧道支护、地铁站台建设、地铁轨道安装和地铁系统调试。

每个大点将包含5-9个小点,以全面展示地铁施工的整体情况和各个环节的重要性。

正文:一、地铁隧道开挖1. 地铁隧道开挖的方法和技术2. 地质勘察和设计在隧道开挖中的重要性3. 地铁隧道的施工工序及施工计划4. 施工过程中可能遇到的问题及解决方案5. 地铁隧道开挖的安全措施和环保要求二、地铁隧道支护1. 地铁隧道支护的基本原理及分类2. 支护结构的选择与设计3. 支护工程的施工过程和注意事项4. 地铁隧道支护中的质量控制措施5. 支护工程施工中的安全管理与安全预防措施三、地铁站台建设1. 地铁站台的设计与规划2. 站台结构的施工过程和技术要点3. 站台设备的安装与调试4. 站台空气调节及照明系统的建设5. 站台施工中的环保措施和噪音控制措施四、地铁轨道安装1. 地铁轨道的选材和标准2. 轨道施工的工序及施工方法3. 轨道安装与固定技术要点4. 轨道调校和测量的流程和要求5. 轨道施工中的质量监控和验收标准五、地铁系统调试1. 地铁系统调试的整体规划和流程2. 各个子系统的联调测试与优化3. 车站运行模拟与验收4. 运营指挥系统的调试和测试5. 系统调试中可能出现的问题及解决方法总结:地铁施工是一个复杂而庞大的工程,包括隧道开挖、支护、站台建设、轨道安装和系统调试等多个环节。

每个环节都有其独特的重要性和挑战性。

通过实习,我深刻体会到了地铁施工背后的艰辛和困难,同时也收获了宝贵的经验和知识。

希望将来能够在地铁施工领域有所建树,为城市交通发展做出贡献。

隧道工程读书报告汇总.

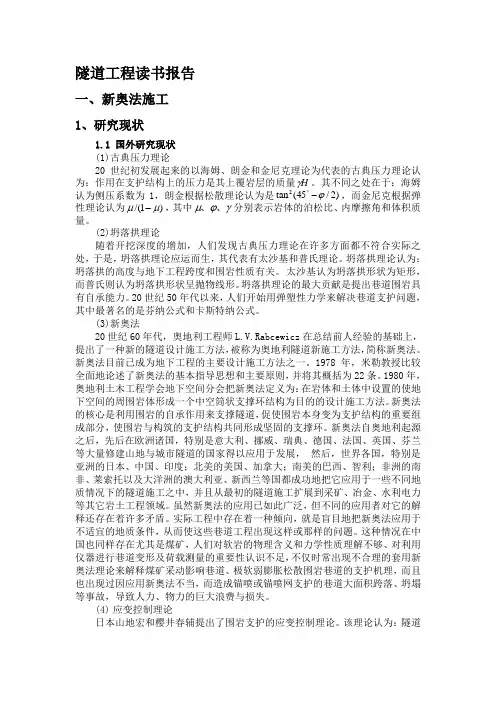

隧道工程读书报告汇总.

隧道工程读书报告一、新奥法施工1、研究现状1.1 国外研究现状(1)古典压力理论20世纪初发展起来的以海姆、朗金和金尼克理论为代表的古典压力理论认为:作用在支护结构上的压力是其上覆岩层的质量H γ。

其不同之处在于:海姆认为侧压系数为1,朗金根据松散理论认为是)2/45(tan 2ϕ-︒,而金尼克根据弹性理论认为)1/(μμ-,其中γϕμ、、分别表示岩体的泊松比、内摩擦角和体积质量。

(2)坍落拱理论随着开挖深度的增加,人们发现古典压力理论在许多方面都不符合实际之处,于是,坍落拱理论应运而生,其代表有太沙基和普氏理论。

坍落拱理论认为:坍落拱的高度与地下工程跨度和围岩性质有关。

太沙基认为坍落拱形状为矩形,而普氏则认为坍落拱形状呈抛物线形。

坍落拱理论的最大贡献是提出巷道围岩具有自承能力。

20世纪50年代以来,人们开始用弹塑性力学来解决巷道支护问题,其中最著名的是芬纳公式和卡斯特纳公式。

(3)新奥法20世纪60年代,奥地利工程师L.V.Rabcewicz 在总结前人经验的基础上,提出了一种新的隧道设计施工方法,被称为奥地利隧道新施工方法,简称新奥法。

新奥法目前已成为地下工程的主要设计施工方法之一。

1978年,米勒教授比较全面地论述了新奥法的基本指导思想和主要原则,并将其概括为22条。

1980年,奥地利土木工程学会地下空间分会把新奥法定义为:在岩体和土体中设置的使地下空间的周围岩体形成一个中空筒状支撑环结构为目的的设计施工方法。

新奥法的核心是利用围岩的自承作用来支撑隧道,促使围岩本身变为支护结构的重要组成部分,使围岩与构筑的支护结构共同形成坚固的支撑环。

新奥法自奥地利起源之后,先后在欧洲诸国,特别是意大利、挪威、瑞典、德国、法国、英国、芬兰等大量修建山地与城市隧道的国家得以应用于发展, 然后,世界各国,特别是亚洲的日本、中国、印度;北美的美国、加拿大;南美的巴西、智利;非洲的南非、莱索托以及大洋洲的澳大利亚、新西兰等国都成功地把它应用于一些不同地质情况下的隧道施工之中,并且从最初的隧道施工扩展到采矿、冶金、水利电力等其它岩土工程领域。

地铁隧道施工技术研究

地铁隧道施工技术研究

地铁隧道施工技术研究第一章介绍地铁是一种现代化的城市交通工具,具有快速、方便、安全等优势,已成为许多大中城市公共交通发展的重要组成部分,而地铁隧道是地铁建设中必不可少的一部分。

地铁隧道施工技术是保证地铁正常运营和使用的关键因素之一。

本文将从地铁隧道施工技术的相关方面进行探讨。

第二章隧道施工隧道施工是指在地下进行施工的工程活动,是地铁隧道建设的重要组成部分,直接关系到地铁工程的安全性和质量。

隧道施工一般分为开挖、支护、衬砌等几个阶段。

开挖是指采用爆破或机械开挖的方法将隧道内的土石材料移除,使隧道的空间得以形成。

支护是指在隧道内部进行结构支撑,以避免隧道坍塌,支护形式可以使用钢支撑、橡胶梁等。

衬砌是指在隧道内壁上进行砖石、混凝土等材料的固定,使隧道具有足够的承重能力。

隧道施工需要准确的测量、优化的施工布局以及设备的合理运用等多项技术。

第三章地质勘察地铁隧道施工过程中,对地基地质条件的认识至关重要,因此,在施工前需要进行全面的地质勘察。

地质勘察可通过地质探测、地质勘验以及地质勘探等多种方式来实现。

地质勘察可以准确的了解地铁隧道空间的环境和土工材料的特性,进而采用合理的隧道支护结构,确保隧道的安全、可靠。

同时,地质勘察对隧道施工阶段的控制和隧道维护及修补都有着重要的作用。

第四章施工安全地铁隧道是施工过程中风险较大的区域之一,施工安全问题是必须严格把控的环节。

隧道施工安全主要包括现场防护、安全培训、安全检查等几个方面。

现场防护是指采取措施保障现场工作人员的人身安全,例如佩戴安全帽、戴耳塞、穿防护服等。

安全培训是指为现场工作人员提供安全知识和技能的教育培训,如操作技能培训、应急处理培训等。

安全检查是指在隧道工程施工过程中对设备和现场进行安全检查,以及对可能发生的危险因素进行预防控制。

第五章智能化施工人工智能技术的快速发展,为地铁隧道施工带来了新的高效、精细、智能的解决方案。

智能化施工可以采用3D测量、机器人操作、虚拟现实等多项先进技术,提高工作效率,缩短施工周期,降低施工风险,优化隧道结构设计等。

地铁隧道施工技术研究

地铁隧道施工技术研究地铁隧道的建设是大型城市的重要交通基础设施之一,对于城市交通疏通和发展起着至关重要的作用。

地铁隧道施工技术的研究与改进一直是工程领域的热点问题。

本文将从施工工艺、施工方法与设备、软土地层处理、风险与安全等方面探讨地铁隧道施工技术的研究进展。

一、施工工艺1. 隧道掘进工艺隧道掘进工艺是地铁隧道施工的核心步骤,目前常用的方法包括盾构法和开挖法。

盾构法适用于软土地层和水下隧道的施工,操作简便、效率高;而开挖法适用于岩层地质条件,通过爆破或机械开挖实现隧道的掘进。

2. 隧道支护工艺隧道支护工艺是保证隧道稳定和安全的重要环节。

常用的支护工艺包括预应力锚杆法、钢筋混凝土仰拱法、喷射混凝土法等。

预应力锚杆法通过预应力锚杆结构提高隧道的整体承载能力;钢筋混凝土仰拱法则是在隧道拱顶设置钢筋混凝土仰拱,增强隧道的承载能力;喷射混凝土法则通过喷射高强度混凝土保护采空处的隧道结构。

二、施工方法与设备1. 盾构机盾构机是地铁隧道施工过程中不可或缺的设备。

它能够在地下同时进行掘进和支护工作,减少对地表的干扰,并提高施工效率。

盾构机的使用可以根据不同的隧道地质条件选择不同的刀盘类型,如开式刀盘、封闭刀盘和双层刀盘等。

2. 泥水平衡法泥水平衡法是盾构法的一种改进方法,适用于软土、粉土和细砂等地层。

其原理是通过控制注浆泥浆体的密度和推力的平衡,有效地减小对地表的沉降影响。

3. 液压挤密法液压挤密法是一种用于软土地层施工的方法,通过液压压实改良地基,提高地基的承载能力。

此方法不仅提高了隧道施工的安全性,还降低了地铁隧道对地下水和临近建筑物的影响。

三、软土地层处理地铁隧道施工过程中,软土地层的处理是一项重要任务。

在施工前需要进行软土地层的详细调查和分析,结合软土地层的特性,选择合适的处理方法。

常见的软土地层处理方法包括挖土加固、搅拌桩加固、预压法等。

挖土加固方法是在挖掘隧道时,通过挖土和支护同时进行,减小软土地层的沉降和变形。

修建地铁隧道实习报告

实习报告一、实习背景及目的随着我国城市化进程的不断推进,城市交通拥堵问题日益严重,地铁作为一种大容量、高效率、环保的公共交通工具,已经成为解决城市交通问题的主要途径。

为了更好地了解地铁隧道修建的过程和技术,提高自己的实践能力,我参加了为期两周的地铁隧道修建实习。

二、实习内容实习期间,我参与了地铁隧道工程的施工现场管理和技术指导,学习了隧道工程的基本概念、施工方法、工程质量控制等方面的知识。

具体内容包括:1. 隧道工程的基本概念:了解了隧道的定义、分类、结构组成及隧道工程的主要技术指标。

2. 施工方法:学习了地铁隧道的常见施工方法,如明挖法、暗挖法、盾构法等,并对各种施工方法的优缺点进行了分析。

3. 工程质量控制:掌握了隧道工程质量控制的基本原理和方法,了解了隧道工程质量检测的项目和标准。

4. 施工现场管理:学习了施工现场安全管理、进度控制、成本控制等方面的知识。

三、实习过程在实习过程中,我深入施工现场,实地观察了地铁隧道工程的施工情况。

在导师的指导下,我参与了隧道工程的测量、支护、防水等环节,了解了各个环节的操作流程和技术要求。

同时,我还与现场工人、技术人员进行了深入交流,了解了他们的工作经验和心得。

四、实习收获通过这次实习,我对地铁隧道修建有了更加深刻的认识,收获如下:1. 理论知识与实践相结合:通过实地观察和操作,我将所学的隧道工程理论知识与实际施工相结合,提高了自己的实践能力。

2. 团队协作:在实习过程中,我学会了与现场工人、技术人员密切配合,提高了团队协作能力。

3. 安全意识:实习期间,我深刻体会到安全的重要性,掌握了施工现场安全管理的基本知识,提高了自己的安全意识。

4. 工程质量控制:了解了隧道工程质量控制的方法和标准,为今后从事相关工作奠定了基础。

五、实习反思通过这次实习,我认识到理论知识与实践操作之间的联系十分紧密,今后在学习过程中,我将更加注重理论与实践相结合,提高自己的实践能力。

隧道施工技术总结3000字

隧道施工技术总结3000字1.引言隧道是一种人工开凿的地下通道,用于连接两个地点,以便交通流动。

隧道施工技术的发展对于城市交通建设和地下工程的发展起到了重要的推动作用。

本文将总结隧道施工技术的发展和应用,包括隧道施工方法、隧道支护技术、隧道掘进机械、隧道灌浆技术等方面。

2.隧道施工方法隧道施工方法主要包括盾构法、全断面法、半断面法等。

盾构法是一种利用盾构机进行隧道掘进的方法,适用于软土、黏土等地质条件。

全断面法是指在隧道施工过程中,先掘进两侧的开挖面,然后再开挖中央的主体部分,适用于岩石地质条件。

半断面法是指在隧道施工过程中,先掘进中央的主体部分,然后再开挖两侧的开挖面,适用于较硬岩石地质条件。

隧道施工方法的选择应根据地质条件、工程要求和经济效益等因素进行综合考虑。

3.隧道支护技术隧道支护技术是指在隧道施工过程中,对地下土体进行加固和支护的技术。

常用的隧道支护技术包括喷射混凝土支护、锚杆支护、钢支撑等。

喷射混凝土支护是指在地下土体上喷射一层混凝土,形成一层坚固的支护膜。

锚杆支护是指在地下土体中钻孔,并在孔内灌注混凝土,形成一根锚杆,以增强土体的稳定性。

钢支撑是指使用钢材制作的支撑体系,用于支撑地下土体。

隧道支护技术的选择应根据地质条件、工程要求和经济效益等因素进行综合考虑。

4.隧道掘进机械隧道掘进机械是指用于隧道掘进的机械设备。

常用的隧道掘进机械包括盾构机、履带式掘进机、轮式掘进机等。

盾构机是一种利用推进装置推进并掘进隧道的机械设备,适用于软土、黏土等地质条件。

履带式掘进机是一种利用履带推进并掘进隧道的机械设备,适用于较硬岩石地质条件。

轮式掘进机是一种利用轮子推进并掘进隧道的机械设备,适用于较软土、黏土地质条件。

隧道掘进机械的选择应根据地质条件、工程要求和经济效益等因素进行综合考虑。

5.隧道灌浆技术隧道灌浆技术是指在隧道施工过程中,对地下土体进行灌浆处理的技术。

常用的隧道灌浆技术包括压力灌浆、注浆灌浆等。

隧道与地下工程施工技术现状及问题对策

隧道与地下工程施工技术现状及问题对策摘要:随着隧道与地下工程技术的不断进步,我国的铁路施工效率也大大提升,而新型的沿海、沿江乃至于跨海隧道技术也得到了应用,海底公路铁路工程不断涌现,展现了相关技术正在走向成熟发展的阶段。

因此,加强对隧道与地下工程施工技术存在的问题进行探讨,并提出相应的解决方案,具有重要意义。

关键词:隧道与地下工程;施工技术;问题;对策前言随着经济的不断发展,各个地区的基础设施建设必须同步跟进才能有效促进社会进步,尽早实现十三五规划,因此,隧道与地下施工成为目前基础设施建设的重点领域。

隧道及地下工程的施工难度非常大,施工机械的要求也非常高。

随着科学技术的不断发展,施工机械设备和冶炼技术也取得了飞速发展,实现了隧道及地下挖掘的现代化。

尽管机械化程度进一步提高,但是隧道及地下工程施工的安全隐患仍然存在。

因此,加强对隧道与地下工程施工技术存在的问题进行探讨,并提出相应的解决方案,具有重要意义。

1隧道与地下工程施工特点1.1施工操作难度大由于隧道及地下施工需要不断开山填海,因此在施工的过程中需要充分考虑当地的山体岩石、人文水质状况。

需要根据山体岩石、人文水质状况进行具体勘测,不同区域的不同山体岩石构造及人文水质需要采用不同的挖掘方法,有的适用明挖法,有的适用暗挖法,根据具体情况而定,因此施工操作难度较大。

1.2施工工期长,施工细节琐碎隧道及试下施工的工期一般都非常长。

持续时间越长,施工队的整体士气就会降低,就不太容易注重细节。

隧道及地下施工需要考虑的琐碎的问题非常多,比如大量废土、碎石该如何处理,怎处理。

越多的施工细节对施工技术的要求也会越来越高。

1.3施工空间小隧道与地下工程施工的施工空间非常小。

由于受到施工空间的限制,大量现代化机械都不能利用,导致施工过程中效率低下,一些在路面普遍使用的施工方法也不能使用,也是施工技术不能顺利开展的原因之一。

2隧道及地下工程的建设理念第一,地下工程是不可逆工程,不能在事后反悔拆除重新施工,所以在施工中一定要把控好施工的规划和质量,避免对工程进行改动或者是重修。
