拆除砼施工方案

3、拆除旧混凝工程
拆除旧水泥混凝土路面及旧水泥混凝土地坪总体施工方案是采用风钻机把路面大致破裂后再用挖机或者推土机清除的方法对路面上的碎裂混凝土进行清理。

一、施工准备
机械配备为:挖掘钻机1台,PC200挖机2台,推土机1台,压路机1台,15T运输机6台,洒水车1台。

人员配备为:路基路面工程师全面负责,路基工程现场负责人负责现场指导,测量员负责施工准备前测量放样工作,挖机、铲车、车队负责弃料运输。

二、施工步骤
1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。

2、根据计算好的高差应在各桩号上标注好。

3、根据现场情况,组织施工,正常情况下,先用风钻机队老路而实施点对点的打孔成缝,使之开裂。

4、组织挖掘机,装载车对拆除后的老路而成块废渣进行集中清除,运至指定弃土场。

5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。

6、对根据设计标高形成的新路基应复测,复测后,对新路基表层3ocm
内应复松,采用路基分层填筑的碾压方案进行碾压并调平标咼。

三、安全工作措施
为保证施工路段能够安全有序地进行施工,采取半幅施工半幅通车有
力保障措施:
1.距离施工路段两头150米、50米处设置醒目交通安全警示牌,
“施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现
场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。

2.施工路段前后各一名专职安全员,中间施工员负责现场安全, 通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。

3-采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装, 弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放, 不占用通车路段。

4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。

5、加强半幅路而施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。

四、文明施工、环保措施
1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方,注意保证老路拆除后的路
而正常通行。

2、废弃物场应规整几何样式,禁止随意堆砌,有必要进行合理绿化,护砌;保证不造成任何水土流失和杜绝污染自然环境事件的发生。

3、在车辆运输过程中应使用遮盖物,配备好洒水车,运输道路经常保持湿润,避免尘土飞扬造成村民生活环境受污染;构建施工环境、自然环境、社会环境和谐一体化。

合集下载

拆除钢筋砼渡槽施工方案(3篇)

拆除钢筋砼渡槽施工方案(3篇)

第1篇一、工程概况本工程位于某地区,主要拆除一座旧的钢筋砼渡槽。

该渡槽建于上世纪80年代,由于年久失修,结构老化,存在安全隐患,需进行拆除重建。

本次拆除工程主要包括渡槽本体、支撑结构、附属设施等。

拆除工程完成后,将为新建渡槽提供施工场地。

二、拆除工程目标1. 确保拆除工程安全、顺利进行,杜绝安全事故发生。

2. 最大限度地保护周边环境和设施,减少拆除工程对环境的影响。

3. 优化拆除方案,提高施工效率,降低施工成本。

三、施工准备1. 组织机构成立拆除工程领导小组,负责工程的全面协调和管理。

下设施工技术组、安全质量组、物资保障组、环境保护组等。

2. 施工人员组织具有丰富拆除经验的施工队伍,并进行岗前培训,确保人员具备相应的技能和安全意识。

3. 施工材料根据施工方案,准备拆除工具、设备、材料等,确保满足施工需求。

4. 施工机械选用合适的拆除机械,如液压破碎机、挖掘机、吊车等,确保拆除效率。

5. 施工方案制定详细的施工方案,明确拆除步骤、安全措施、环境保护措施等。

四、施工步骤1. 初步勘察对拆除工程现场进行勘察,了解渡槽的结构、尺寸、材料等信息,为拆除方案提供依据。

2. 拆除准备(1)施工人员、机械、材料等到位;(2)制定详细的拆除方案,明确拆除步骤、安全措施、环境保护措施等;(3)做好安全防护措施,包括安全警示标志、防护栏、安全帽等;(4)检查施工机械、设备、材料等,确保满足施工需求。

3. 拆除作业(1)拆除渡槽本体:首先,对渡槽进行分段,然后使用液压破碎机进行破碎;接着,使用挖掘机将破碎后的混凝土、钢筋等废弃物清理出场;(2)拆除支撑结构:对支撑结构进行分段,使用挖掘机进行拆除,并清理现场;(3)拆除附属设施:对附属设施进行拆除,包括管道、电缆等,并清理现场。

4. 清理现场对拆除现场进行清理,确保场地平整、干净,为新建渡槽施工提供施工场地。

五、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 施工现场设置安全警示标志,明确危险区域;3. 拆除作业过程中,严格控制施工速度,防止发生意外;4. 严格执行施工方案,确保拆除作业安全、顺利进行;5. 加强现场巡查,及时发现并处理安全隐患。

砼拆除工程专项施工方案

砼拆除工程专项施工方案

砼拆除工程专项施工方案一、项目概述根据拆除工程的具体情况,本方案针对砼拆除工程的施工特点和要求,制定专项施工方案,确保施工安全、高效完成砼拆除工程。

二、工程内容和范围砼拆除工程包括但不限于以下内容:1. 混凝土结构的拆除:包括各类混凝土框架结构、墙体、柱、楼板等的拆除。

2. 混凝土构件的切割和破碎。

三、施工前准备工作1. 编制砼拆除工程的施工方案和应急预案,明确作业区域和作业范围。

2. 调查勘察:对需要拆除的混凝土结构进行详细的勘察,了解混凝土结构的材质、厚度、强度、支座等情况,并确定拆除方案。

3. 确定安全防护措施:对拆除施工现场进行安全评估,确定安全防护措施,包括设置安全警示标志、围挡等。

4. 选择和准备拆除设备:选择合适的拆除设备,如破碎机、钻孔机、切割机等,并做好设备的检修和维护工作。

5. 编制工艺流程图:根据实际情况编制砼拆除的工艺流程图,确保施工过程有序进行。

四、施工方案1. 确定施工方法:根据拆除对象的不同,采用不同的拆除方法,一般包括机械拆除和人工拆除两种方式。

2. 机械拆除:机械拆除主要是利用破碎机、切割机等专业设备进行砼拆除作业。

在进行机械拆除时,要确保设备的操作人员持证上岗,严格按照相关操作规程进行作业,确保施工安全。

3. 人工拆除:对于无法使用机械拆除的情况,可以采用人工拆除的方式,如采用锤子、凿子等手工工具进行拆除。

在进行人工拆除时,要配备足够的劳动力,严格要求操作人员操作规范、佩戴个人防护用品,确保施工安全。

4. 施工顺序:按照施工方案和工艺流程图的要求,有序进行拆除作业,确保施工的连续性和高效性。

五、安全防护措施1. 设置警示标志:在拆除作业现场周围设置明显的警示标志,告知周围人员和车辆注意安全。

2. 设置围挡:对作业区域进行围挡封闭,确保周围人员和车辆不进入拆除作业区域。

3. 作业人员安全:作业人员必须佩戴个人防护用品,包括安全帽、安全鞋、手套、护目镜等。

4. 检查设备:在进行施工前,对使用的设备进行全面检查,确保设备运行良好,严禁使用破损设备进行施工作业。

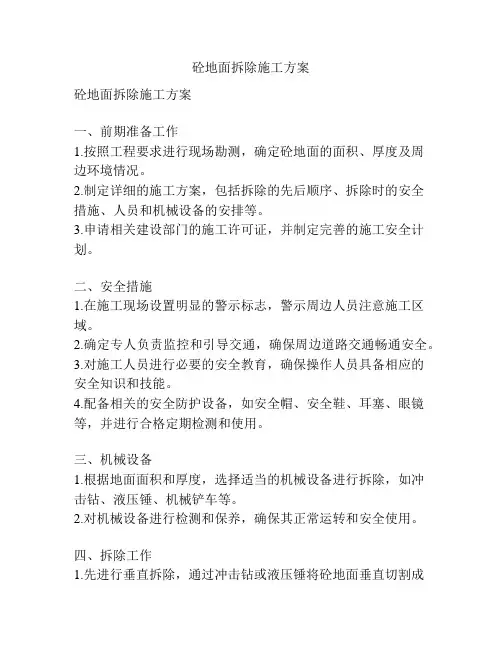

砼地面拆除施工方案

砼地面拆除施工方案

砼地面拆除施工方案砼地面拆除施工方案一、前期准备工作1.按照工程要求进行现场勘测,确定砼地面的面积、厚度及周边环境情况。

2.制定详细的施工方案,包括拆除的先后顺序、拆除时的安全措施、人员和机械设备的安排等。

3.申请相关建设部门的施工许可证,并制定完善的施工安全计划。

二、安全措施1.在施工现场设置明显的警示标志,警示周边人员注意施工区域。

2.确定专人负责监控和引导交通,确保周边道路交通畅通安全。

3.对施工人员进行必要的安全教育,确保操作人员具备相应的安全知识和技能。

4.配备相关的安全防护设备,如安全帽、安全鞋、耳塞、眼镜等,并进行合格定期检测和使用。

三、机械设备1.根据地面面积和厚度,选择适当的机械设备进行拆除,如冲击钻、液压锤、机械铲车等。

2.对机械设备进行检测和保养,确保其正常运转和安全使用。

四、拆除工作1.先进行垂直拆除,通过冲击钻或液压锤将砼地面垂直切割成块状。

2.再进行水平拆除,使用机械铲车将垂直切割的砼块进行破拆和清理,将碎片运走至指定地点。

3.将拆除过程中产生的砼碎片进行分类处理,可进行再利用或委托专业单位进行处理。

4.在拆除过程中,严禁直接使用机械设备敲击、钻破管道、电缆等地下设施,必要时应进行探测。

五、清理整理1.拆完砼地面后,对周边地面进行彻底清理,清除杂物和碎片,确保施工现场的整洁。

2.对拆除的砼碎片进行清理和运输,避免对周边环境造成污染。

3.对施工现场进行最后的检查和验收,确保工作完成质量达到预期目标。

六、安全评估和处理1.对拆除过程中的安全事故进行分析和评估,总结经验教训,制定并改进相应的安全措施和管理制度。

2.及时处理和补救拆除过程中的安全问题和事故,减少损失和影响。

通过以上的砼地面拆除施工方案,能够确保施工过程安全、顺利进行,达到高质量的施工效果。

同时,我们也要高度重视施工人员的安全意识和技能培养,加强对机械设备的维护和管理,以确保施工工作的顺利进行。

在施工结束后,要进行清理整理工作,并进行安全评估,总结经验教训,为今后的施工工作提供参考和借鉴。

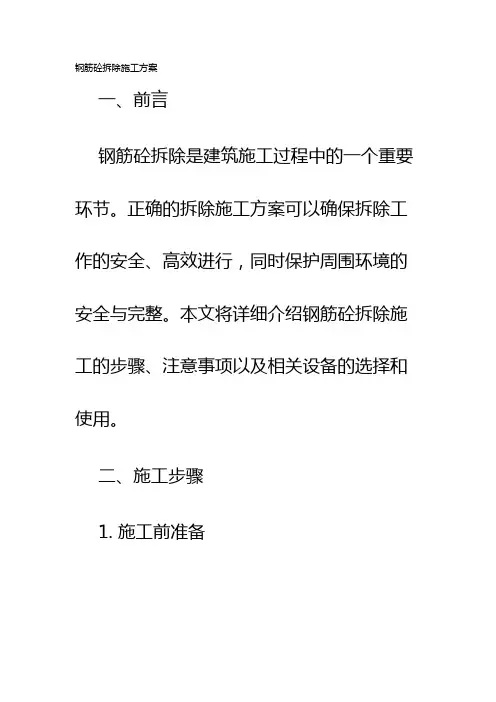

钢筋砼拆除施工方案

钢筋砼拆除施工方案

钢筋砼拆除施工方案一、前言钢筋砼拆除是建筑施工过程中的一个重要环节。

正确的拆除施工方案可以确保拆除工作的安全、高效进行,同时保护周围环境的安全与完整。

本文将详细介绍钢筋砼拆除施工的步骤、注意事项以及相关设备的选择和使用。

二、施工步骤1. 施工前准备在进行钢筋砼拆除之前,必须进行充分的施工准备工作。

包括对现场进行勘察和评估,了解结构、材料等的情况;准备必要的拆除工具和设备,如电锤、手持切割机等;清除工作现场的杂物和障碍物,确保施工安全。

2. 安全防护措施钢筋砼拆除是一个危险的工作,需要采取一系列的安全防护措施。

包括设置警示标识和安全警示线,限制人员和车辆进入施工区域;佩戴个人防护装备,如安全帽、安全鞋、耳塞等;确保施工现场通风良好,保持空气清新。

3. 钢筋切割钢筋拆除的第一步是对钢筋进行切割。

使用手持切割机或电动切割机,将钢筋切割成所需长度。

切割时要注意操作规范,确保切割平整,不损坏周围结构和设备。

同时要注意防护措施,避免切割过程中产生的火花对周围的人员和设备造成伤害。

4. 砼敲击钢筋砼拆除的主要工作是对砼进行敲击。

使用电锤或手持敲击器,对砼进行敲击,使其破碎。

在敲击砼的过程中,要注意控制力度和敲击的位置,避免损坏周围结构和设备。

同时要注意通风和防护措施,减少粉尘和噪音对施工人员的影响。

5. 清理工作砼敲击完成后,需要对拆除的砼块进行清理。

将砼碎片收集起来,妥善处理。

同时清理施工现场,确保周围环境干净整洁。

三、注意事项1. 施工人员要具备相关的拆除技能和经验,熟悉使用各种拆除工具和设备,并遵守操作规范和安全规定。

2. 在拆除过程中,要注意与周围建筑物、设备和管线的保持安全距离,避免损坏。

3. 钢筋砼拆除是一个噪音、震动和粉尘较大的工作,要做好周围环境的保护和管控,减少对周围居民的影响。

4. 施工现场要保持通风良好,尽量减少砼敲击产生的粉尘,并配备相应的防护设备,如口罩、护目镜等。

5. 在进行砼敲击时,要注意控制力度和敲击的位置,避免损坏周围结构和设备。

钢筋混凝土拆除施工方案

钢筋混凝土拆除施工方案

钢筋混凝土拆除施工方案1.工程概述2.安全措施在拆除工程中,安全是最重要的考虑因素之一、施工前需制定详细的安全管理方案,并严格实施。

必须确保所有参与施工的人员都具备相关的安全培训和防护设备。

3.工程准备3.1.施工前需要对拆除目标进行详细勘测和测量,制定拆除计划,并编制详细的拆除顺序图。

3.2.在施工现场设置警戒线和安全警示牌,制定施工规范和作业标准,明确责任分工。

3.3.准备好相关的施工机械和工具,并进行必要的检修和维护。

4.施工步骤4.1.拆除预处理首先,需要对拆除区域进行预处理,如清理拆除目标周围的杂物和障碍物,确保施工安全。

同时,对拆除目标进行涂标和编号,以便在拆除过程中进行控制。

4.2.拆除砼的切割使用切割机或徒手工具对钢筋混凝土结构进行切割,按照预定的拆除顺序进行切割。

在切割之前,需要先进行标记,避免对周围结构和管线的损坏。

4.3.钢筋的钻孔在切割的钢筋混凝土中的钢筋位置上进行钻孔,为后续钢筋拆除提供条件。

4.4.钢筋的剪切和拆除使用钢筋镐和切割机等工具,对已经钻孔的钢筋进行剪切和拆除。

在操作过程中,应注意安全,确保周围人员的安全和钢筋的完整拆除。

4.5.混凝土结构的拆除使用拆除锤、挖掘装备等机械进行混凝土的拆除,拆除过程中需要有足够的水源进行湿拆,以控制粉尘的产生。

4.6.清理和处理拆除完成后,需要清理拆除场地,清除废弃材料和碎片。

同时,对废弃物进行分类处理,合理安排运输和处置。

5.停工和恢复原状工程拆除完成后,需停工检查残留的结构和地基条件,确保没有任何安全隐患。

如发现问题,应及时安排修复和整改。

同时,需要恢复原状,使拆除施工并不对周围环境造成任何影响。

6.环保措施在施工过程中,要严格控制粉尘的产生,合理利用水资源进行湿拆。

同时,对废弃材料进行分类处理,减少对环境的污染。

并且,要按照相关法规要求进行废弃物处置。

7.总结钢筋混凝土拆除工程是对既有结构的处理过程,需要在施工前进行详细的计划和准备,并在施工过程中严格执行安全措施。

钢筋砼拆除工程施工方案

钢筋砼拆除工程施工方案

钢筋砼拆除工程施工方案一、工程概述钢筋砼拆除工程是指对建筑物或构筑物中的钢筋混凝土结构进行拆除和清理的工程。

钢筋砼拆除工程的特点是工程量大、工期紧迫、安全风险高。

本工程施工方案旨在对钢筋砼拆除工程进行合理规划和安全施工,确保施工过程中人员和设备的安全,并最大限度地减少对周围环境和建筑物的影响。

二、施工准备1、施工前,要对拆除区域进行详细测量和分析,确定拆除范围、结构特点和周围环境情况,制定相应的施工方案。

2、对需要拆除的建筑物或构筑物进行全面的结构检测和评估,确保拆除过程中不会对周围建筑物和设施造成影响。

3、针对不同结构和高度的钢筋砼进行合理的拆除工艺和方案设计,确保拆除过程中的安全和稳定。

4、准备必要的施工机械设备和工具,包括拆除机、割机、破碎机、起重机等,并对这些设备进行全面检查和测试。

5、组织专业人员进行安全教育和培训,确保施工人员具备必要的安全意识和技能。

6、编制施工计划和作业方案,明确施工过程中的工序、安全注意事项和责任分工,并提交给相关部门进行审核。

三、施工技术1、采用机械方式进行拆除。

首先对需要拆除的钢筋砼结构进行切割和破碎,然后利用起重机或吊车将拆除的碎石和构件运输到指定场地。

2、在拆除过程中,要加强对拆除区域的封闭和围挡,确保施工现场的安全和整洁。

3、对拆除现场进行全面的检查和监控,及时发现和处理可能出现的安全隐患和问题。

4、在拆除现场组织专业人员进行指导和协调,确保施工作业的顺利进行。

5、根据需要对拆除现场进行局部加固和支撑,确保在拆除过程中不会发生坍塌和崩塌。

6、在拆除完成后,对拆除区域进行清理和修复,恢复原状,并进行全面的安全评估。

四、施工安全1、在拆除现场设置警示标志和隔离设施,确保施工现场的安全和通畅。

2、加强对施工人员的安全教育和培训,提高他们的安全意识和自我保护能力。

3、严格执行各项安全操作规程,规范施工作业,避免发生安全事故。

4、对施工现场进行全面的安全检查和监控,及时发现和处理安全隐患,保障施工人员和设备的安全。

砼梁拆除施工方案

砼梁拆除施工方案砼梁拆除施工方案一、工程概述本次拆除工程是针对一座砼梁进行的,梁长20米,梁宽30厘米,梁高60厘米,拆除需求为拆除该砼梁,并保证周围建筑物的安全。

二、安全措施1.施工前进行详细的现场勘测,确定拆除范围和周围建筑物的结构特点,确保拆除工程的安全性。

2.制定详细的施工方案,明确工作流程和任务分工,并成立专业的拆除施工队伍。

3.在拆除工程现场设置明显的安全警示标志,提示周围人员注意安全,并限制人员进入拆除区域。

4.在需要拆除的梁下方设置合适的支撑结构,以确保拆除过程中的安全。

5.进行相关人员的安全培训,确保施工人员熟悉拆除工程的操作规程,掌握安全知识。

三、拆除过程1.清理拆除区域,将周围的障碍物移除,确保施工的顺利进行。

2.根据梁的结构特点和周围建筑物的情况,选择合适的拆除方法。

可选择使用切割工具进行切割,或者使用重型设备进行撞击拆除等。

3.在拆除梁的过程中,需注意梁的支撑结构,保证梁在拆除过程中的稳定。

4.进行逐步拆除,控制拆除速度,确保操作的安全性和准确性。

5.拆除完成后,及时清理现场,保持施工区域的整洁。

四、质量控制1.拆除过程中,定期检查梁的支撑结构是否稳定,避免出现支撑不足导致梁倒塌的情况。

2.控制拆除速度,避免过快导致工人操作不当或施工设备疏忽,影响工程质量。

3.根据实际情况,可以选择使用金切割盘或者钻孔来消除梁上的纵筋,确保拆除的顺利进行。

4.及时处理拆除过程中出现的问题和安全隐患,并做好记录。

五、环境保护1.拆除过程中,尽量减少噪音和粉尘对周围环境和人员的影响。

可以采用降尘措施,如覆盖拆除区域的塑料布等。

2.处理拆除产生的废物和碎块,对可回收的材料进行分类,保护环境资源。

六、现场管理1.设立项目现场专人负责施工现场的管理和安全监督,确保工地纪律的执行和施工过程的安全。

2.现场施工管理要求施工人员按照规定的施工流程和安全标准进行施工,并对施工进度进行控制和监督。

3.及时处理现场施工中出现的问题,确保施工的连续性和质量。

砼地面拆除施工方案

砼地面拆除施工方案引言砼地面拆除是建筑施工中常见的工作,它通常用于旧地面重新铺设、地下管线维修或更换等工程。

本文档将详细介绍砼地面拆除施工方案,包括施工前的准备工作、拆除工序、安全注意事项等。

一、施工前准备工作在进行砼地面拆除施工前,必须做好充分的准备工作,包括以下几个方面:1. 确定施工区域根据工程要求,确定拆除区域并做好标记,确保施工范围清晰可见。

2. 物料及设备准备准备好所需的物料和设备,包括安全帽、防尘口罩、耐酸碱手套、拆除工具(如铲子、锤子、电锤等)、倒运设备(如电动推车等)等。

3. 管线检查在进行砼地面拆除前,需要进行管线的检查,确保没有埋深地下的电力线、水管、燃气管等隐患。

如有必要,需提前请专业人员检查,并做好相应的标记。

4. 交通及人员组织根据施工区域的情况,合理安排交通路线,确保施工过程中的交通安全。

同时,要做好人员组织,确保施工人员的安全和工作效率。

二、砼地面拆除工序1. 施工区域清理在施工前,首先要将工区内的杂物、垃圾清理干净,保持施工现场整洁。

2. 喷水湿化在拆除工作前,需要对砼地面进行喷水湿化处理,以降低灰尘的产生。

喷水的方式可以使用喷洒式喷头或喷雾器,确保地面完全湿润。

3. 拆除砼地面拆除砼地面主要采用机械拆除和人工拆除相结合的方式。

具体工序如下: - 使用电锤或重型的拆除机械对地面进行冲击,将砼地面打碎; - 通过锤子、铲子等工具将打碎的砼块清理干净,铲到倒运设备上; - 将清理出来的砼块运输到指定地点进行处理或回收利用。

4. 清理垃圾、平整地面在拆除完成后,要将拆除的垃圾、废料清理干净,并确保地面平整,以便后续施工。

三、安全注意事项在进行砼地面拆除施工时,必须严格遵守以下安全注意事项:1.使用个人防护装备所有从事拆除施工的人员都必须佩戴安全帽、防尘口罩和耐酸碱手套等个人防护装备,确保自身安全。

2.防止扬尘在施工前进行地面湿化处理,并设置喷水装置,以降低灰尘扬起的可能性。

拆除砼路面施工方案三篇

拆除砼路面施工方案三篇篇一:拆除砼路面施工方案本项目路线起于XX县城,止于G106线桂东槽里,路段是利用G106线进行改造。

本合同段为其中的第六段,其中水泥混凝土旧路面拆除共计.5m2,其中K49+200-K51+000路段老路面拆除方量为953.8m3.拆除旧水泥混凝土路面总体施工方案是采用风钻机把路面大致破裂后再用挖机或者推土机清除的方法对路面上的碎裂混凝土进行清理。

一、施工准备机械配备为:挖掘钻机1台,PC200挖机2台,推土机1台,压路机1台,15T运输机6台,洒水车1台。

人员配备为:路基路面工程师XXX全面负责,路基工程现场负责人XXX负责现场指导,测量员XXX负责施工准备前测量放样工作,挖机机手XXX、XXX,铲车XXX,车队队长XXX负责弃土运输。

二、施工步骤1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。

2、根据计算好的高差应在各桩号上标注好。

3、根据现场情况,组织施工,正常情况下,先用风钻机队老路面实施点对点的打孔成缝,使之开裂。

4、构造挖掘机,装载车对撤除后的老路面成块废渣进行集中肃清,运至指定弃土场。

5、对老路面下能够用于填筑的土石料可取样送检,可用作填筑料,运至填方区填筑。

6、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。

三、平安工作措施为保证施工路段能够平安有序地进行施工,采取半幅施工半幅通车有力保障措施:1.距离施工路段两头150米、50米处设置醒目交通安全警示牌,“施工路段,车辆慢行”,场内设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。

2.施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。

3.采取紧缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场,路段两旁如有大块石头,应该集中堆放,不占用通车路段。

拆除砼路面施工方案

拆除砼路面施工方案拆除砼路面施工方案一、施工准备1.1 施工组织根据施工现场的具体情况,成立专门的拆除砼路面施工组织,明确工作任务和责任分工。

1.2 材料准备准备相应的工具设备、机械设备和劳动保护用品,包括拖挂式压路机、手动推土机、破碎锤、电锯等。

1.3 安全防护设置施工现场的安全警示标识,确保周围环境的安全。

施工人员必须配备安全帽、工作服、安全鞋等相关装备。

二、施工过程2.1 清理拆除区域首先进行现场清理,将拆除区域内的垃圾、沉积物等清理干净,确保施工区域的整洁。

2.2 挖掘拆除将挖掘机开进施工区域,使用破碎锤进行砼路面的拆除。

按照拆除路面顺序,逐段进行挖掘和拆除,确保施工进度和质量。

2.3 清理残渣拆除完的砼路面残渣清理,包括将砼残渣装入车辆运出或进行再利用处理。

2.4 补平路面将挖掘的坑洞平整,确保道路的平整。

使用手动推土机和铲车进行坑洞的填充和平整,使用压路机进行踩实。

2.5 清理施工区域清理施工区域内的残渣、垃圾等,恢复整个施工区域的干净整洁。

三、安全措施3.1 建立安全警示标示在施工现场的明显位置设置安全警示标示,提醒施工人员或过往行人注意安全。

3.2 严格操作规程施工人员必须按照相关操作规程进行施工,并严禁擅自修改施工方案。

3.3 安全培训施工人员应接受必要的安全培训,掌握施工安全知识和操作技能,提高应急处理能力。

3.4 人员防护施工人员必须配备符合安全要求的个人防护用品,包括安全帽、安全鞋、手套等。

3.5 设备维护对施工设备进行定期保养和维护,确保设备的正常运行,减少操作事故的发生。

四、环境保护4.1 垃圾分类对拆除过程中产生的垃圾按照可回收物、有害垃圾、其他垃圾进行分类处理。

4.2 砼残渣再利用对于可再利用的砼残渣,可进行破碎处理后回收利用,降低对环境的影响。

4.3 污水处理拆除过程中产生的污水,应采取合理措施进行处理,防止对周围环境造成污染。

以上为拆除砼路面的施工方案,施工过程中必须严格按照相关规范和操作规程进行,同时要做好安全和环境保护工作,确保施工质量和安全。
