技术交底记录(幕墙)

合集下载

幕墙技术交底记录

幕墙技术交底记录

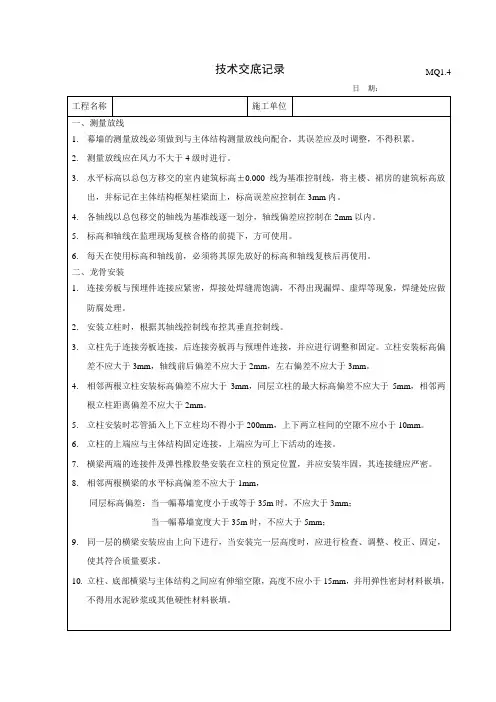

14.相邻两根立柱安装标高偏差不应大于3mm,同层立柱的最大标高偏差不应大于5mm,相邻两根立柱距离偏差不应大于2mm。
15.立柱安装时芯管插入上下立柱均不得小于200mm,上下两立柱间的空隙不应小于10mm。
16.立柱的上端应与主体结构固定连接,上端应为可上下活动的连接。
17.横梁两端的连接件及弹性橡胶垫安装在立柱的预定位置,并应安装牢固,其连接缝应严密。
当一幅幕墙宽度大于35m时,不应大于5mm;
9.同一层的横梁安装应由上向下进行,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求。
10.立柱、底部横梁与主体结构之间应有伸缩空隙,高度不应小于15mm,并用弹性密封材料嵌填,不得用水泥砂浆或其他硬性材料嵌填。
技术交底记录
日期:
工程名称
18.相邻两根横梁的水平标高偏差不应大于1mm,
同层标高偏差:当一幅幕墙宽度小于或等于35m时,不应大于3mm;
当一幅幕墙宽度大于35m时,不应大于5mm;
19.同一层的横梁安装应由上向下进行,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求。
20.立柱、底部横梁与主体结构之间应有伸缩空隙,高度不应小于15mm,并用弹性密封材料嵌填,不得用水泥砂浆或其他硬性材料嵌填。
施工单位
11.连接旁板与预埋件连接应紧密,焊接处焊缝需饱满,不得出现漏焊、虚焊等现象,焊缝处应做防腐处理。
12.安装立柱时,根据其轴线控制线布控其垂直控制线。
13.立柱先于连接旁板连接,后连接旁板再与预埋件连接,并应进行调整和固定。立柱安装标高偏差不应大于3mm,轴线前后偏差不应大于2mm,左右偏差不应大于3mm。
技术交底记录
日期:
工程名称
施工单位

铝板幕墙技术交底记录(DOC)

铝板幕墙技术交底记录(DOC)

铝板幕墙技术交底记录背景介绍在现代建筑中,幕墙系统应用越来越广泛,逐渐成为建筑结构的一个重要组成部分。

其中,铝板幕墙是一种比较常见的幕墙形式。

其通过在建筑外墙表面铺设铝板,增加了建筑的美观性和整体性。

本文将对铝板幕墙的施工技术进行交底记录。

设计要求1.根据建筑的外观和风格进行铝板幕墙的设计。

2.铝板幕墙的面积和数量应符合建筑结构和规定。

3.铝板幕墙应采用防火、防水材料。

材料选择1.铝板:使用质量和厚度稳定的3000系列或5000系列铝板。

2.支架:使用镀锌钢管或铝合金支架。

3.隔热层:根据设计要求选用恰当的隔热材料。

4.密封胶:使用硅酮密封材料或有机硅密封材料。

施工流程1.确定施工方案:根据幕墙设计图纸制定详细的施工方案,包括施工顺序、支架fixing点和钢架的位置、铝板的尺寸和厚度、密封胶的种类等。

2.加工铝板:按照尺寸要求在工厂进行铝板的切割和折弯加工,以确保铝板的精度和质量。

3.安装支架:安装钢架支架,按照设计要求和制图要求定位支架fixed点、调整水平和垂直度。

并进行安全检查。

4.安装隔热层:根据设计要求安装隔热材料,避免钢架和铝板直接接触,减少能量传递和热量流失。

5.安装铝板:按照铝板铺设图纸要求进行铝板的铺设,与钢架连接固定。

检查安装位置和精度,保证铝板与钢架之间的距离均匀6.进行胶条密封:在铝板与钢架的连接处添加并压缩密封胶条,确保幕墙的密封性能和防水性能。

7.完成施工:检查铝板和支架间是否有螺丝露出,将铝板的表面进行整理和清洁,以保证铝板幕墙施工质量的整体性。

安全注意事项1.施工过程中要确保人员安全,个人防护措施要到位,如穿戴好安全鞋,佩戴安全帽等。

2.在施工现场建立明显警示标志,禁止未经过培训和没有证明的人员接近施工现场。

3.检查钢架、铝板等材料是否有锋利边角,如有要进行处理,保证安全施工。

4.在进行铝板幕墙安装时,严格执行规范要求,对于构件与铝板的连接等,要确保固定牢固。

本文针对铝板幕墙的技术交底进行了详细的介绍。

幕墙技术交底记录

幕墙技术交底记录
幕墙中的悬吊钢结构的强度要满足要求,倾斜度要小于或等于5㎜;土建结构与吊顶之间要留出400㎜高的空间,以满足悬吊钢结构的空间要求。
土建结构中,在设计有全玻璃幕墙的地方应设置预埋件,预埋件要与吊挂钢结构连接可靠。如土建漏设预埋件,应采取其他可靠措施(如包梁、穿梁、穿楼板等),不能单靠膨胀螺栓受力。
悬吊用的一般吊具均由青铜或优质碳素钢制作,类型分单夹和双夹。单夹允许荷载200㎏/个,双夹允许荷载400㎏/个。
技术交底人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。 共3页 第2页
技术交底记录
编号
MQ
03
工程名称
玻璃幕墙
全玻幕墙
马自达中转、展示、维修服务中心办公楼幕墙工程
施工单位
山东雄狮
交 底 日 期
2006年1月5日
交底内容:
21.安装肋玻璃饰板另一边的钢结构。
22.全面检查第一块墙玻璃及肋玻璃的中心线、垂直度、水平度。
分项工程名称
全玻幕墙
施工单位
山东雄狮
交 底 日 期
2006年1月5日
交底内容:
槽间距允许偏差±㎜,上下支撑的间距允许偏差±㎜。
具体安装步骤:
1.清理预埋件基准轴线的测定及边线的测定。
2.按:中-边-中-边的循环测量方法,测定各支持点中心线位置。
3.各中心线间距的全面校准并定位。
4.如果没有预埋件,定位及安装预埋件,预埋件标高允许误差±㎜,水平度允许偏差1/1000。
23.第一块墙玻璃与肋玻璃各部位的打胶连接。
24.重复12至23安装第二片墙玻璃与肋玻璃.
25.重复以上步骤直至玻璃安装完毕.
26.检查所有吊夹的紧固度、垂直度、粘连度。

框架式玻璃幕墙安装施工技术交底记录

框架式玻璃幕墙安装施工技术交底记录

框架式玻璃幕墙安装施工技术交底记录框架式玻璃幕墙是一种常见的玻璃幕墙类型,具有美观、透明、采光好等优点。

在进行安装施工之前,需要做好技术交底记录,以确保施工过程的顺利进行。

以下是一份1200字以上的框架式玻璃幕墙安装施工技术交底记录。

一、项目背景本次施工项目大厦外立面改造工程,包括框架式玻璃幕墙安装等工作。

本次施工的目的是提升大厦外观形象,改善室内采光状况,并提高建筑的节能性能。

二、施工范围本次施工的范围包括大厦所有立面墙面的玻璃幕墙安装工作,共计5000平方米。

三、施工步骤1.施工准备:指定专人负责安装施工,搭建安全围栏,准备施工所需的工具、设备和材料,确保施工现场的安全。

2.玻璃幕墙设计:按照设计图纸进行玻璃幕墙的造型设计和尺寸细化,确保安装的玻璃幕墙符合设计要求。

3.框架安装:安装框架结构,包括主梁、次梁、立柱等,按照设计要求进行布置和连接,确保结构稳固。

4.玻璃安装:根据设计图纸和玻璃尺寸要求,安装玻璃到相应位置上,采用专业的吊装设备,确保玻璃的安装质量和稳定性。

5.密封胶施工:在玻璃与框架之间进行密封施工,使用合适的密封胶填充缝隙,确保玻璃与框架之间的粘合牢固,并达到防水、防风、保温的效果。

6.清洁保养:施工完毕后,进行玻璃幕墙的清洁和保养工作,包括清洗玻璃表面、修复破损等,确保玻璃幕墙的外观整洁。

四、安全注意事项1.施工现场必须设置安全围栏,保持施工区域的通行畅通。

2.施工人员必须佩戴好安全帽、安全鞋等个人防护用品,避免高处坠落等事故。

3.进行高空作业时,必须使用合格的吊篮、吊装设备等,确保人员和工具的安全。

4.施工设备和材料必须符合国家标准,定期检查和维护,保证其安全性能。

五、质量控制1.施工前必须检查材料的质量和尺寸,确保符合设计要求。

2.施工过程中,必须按照设计图纸的要求进行施工,避免出现尺寸、位置等方面的错误。

3.玻璃安装时,必须注意防止玻璃破损和划伤,保证玻璃表面的完整性。

玻璃幕墙施工技术交底记录

玻璃幕墙施工技术交底记录

玻璃幕墙施工技术交底记录
背景
本次施工是在某高层商业建筑中对幕墙进行改造升级,原幕墙存在一些老化和渗漏问题。

本次施工目的是为了使幕墙更稳定、更安全、更美观。

施工内容
1. 原幕墙的拆除工作:首先需要对原有的幕墙进行拆除,包括外墙的玻璃、铝板、角码等。

2. 工艺处理工作:在幕墙的处理中,需要有工艺工作处理。

对于隔热、隔音、防水等工作都需要进行处理,以保证施工后的幕墙稳定且不会出现渗漏问题。

3. 新幕墙的安装:拆除了原有幕墙之后,需要安装新的幕墙。

在这个过程中需要使用钢结构来支撑幕墙,然后再进行铝板和玻璃的安装工作。

难点
1. 钢结构的处理:钢结构需要按照幕墙的尺寸和形状进行制作和安装,且需要注意焊接的质量。

2. 玻璃的安装:玻璃的安装是整个幕墙施工的难点。

在这个过程中,需要对玻璃的尺寸和规格进行精确测量,并根据所量出的尺寸和规格来行安装玻璃。

安全措施
1. 施工期间需要进行高空作业,因此需要穿戴防护装备,包括安全带、安全帽、安全绳、防滑鞋等。

2. 需要对施工现场进行严格的警示标识,防止行人误入危险区域。

3. 对于施工人员需要定期的进行安全教育和培训,保障安全施工。

以上为玻璃幕墙施工技术交底记录。

在施工过程中,我们会按照所制定的施工方案进行施工,并严格按照要求进行监督和检验,确保幕墙的安全、稳定和美观。

幕墙技术安全交底记录范本模板

幕墙技术安全交底记录范本模板

一、工程名称:[请填写工程名称]二、记录编号:[请填写记录编号]三、交底类别:[请填写交底类别,如:施工图纸交底、施工组织设计交底、分部工程施工(施工方案)技术交底等]四、交底时间:[请填写交底时间]五、交底地点:[请填写交底地点]六、交底人:[请填写交底人姓名及职务]七、接受交底人:[请填写接受交底人姓名及职务]八、交底内容:1. 工程概况及施工要求- [简要介绍工程概况,包括工程规模、结构类型、幕墙类型等]- [明确施工要求,如质量标准、进度要求、安全要求等]2. 安全技术措施- 人员安全- 作业人员入场前必须经过入场教育考试合格后方可上岗作业。

- 作业人员进入施工现场必须佩戴合格的安全帽,系好下额带,锁好带扣。

- 严禁赤背、穿拖鞋、酒后作业,严禁吸烟、追逐打闹。

- 设备安全- 施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电安全技术规范》JGJ46--2005的规定。

- 电动工具应定期检查,确保安全可靠。

- 材料安全- 所有材料应按照规定存放,不得超高码放,堆放区域应保持通风、干燥。

- 搬运强制幕墙构件时,应检查索具和吊运机械设备,吊料下方严禁站人。

- 施工环境安全- 每班作业前应对脚手架、操作平台、吊装机具的可靠性进行检查,发现问题及时解决。

- 高空作业时,必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内。

- 高空焊接作业时,应严格执行现场用火管理制度,下方应设防火斗,并配备灭火器材,设专人旁站,防止发生火灾。

- 雨雪天和四级以上大风天气,严禁进行幕墙安装施工及吊运材料作业。

3. 应急措施- 制定应急预案,包括火灾、触电、高空坠落等事故的应急处理措施。

- 定期进行应急演练,提高作业人员应对突发事件的能力。

4. 交底要求- 接受交底人员应认真听取交底内容,确保理解并掌握安全技术措施。

- 接受交底人员应在交底记录上签字确认。

九、交底记录[请接受交底人员在此处签字确认]十、备注[如有其他事项,请在此处填写]交底人:__________________ 接受交底人:__________________日期:__________________。

玻璃幕墙技术交底记录(全部)

玻璃幕墙技术交底记录(全部)

一玻璃幕墙技术交底记录一、施工工艺(幕墙)1 、加工制作:A、(1)、幕墙在加工前应对设计施工图进行认真的校核,并对已建建筑物的主体结构进行复测,按实际尺寸调整幕墙并经设计单位同意后方可加工组装。

(2)、用于加工的幕墙构件的设备、机具应使产品达到幕墙构件加工要求,量具定期进行检测。

(3)、严禁使用过期的耐侯硅酮密封胶。

B、加工精度(1)、幕墙结构杆件截料前应进行校直调整。

(2)、幕墙结构杆件截料长度尺寸的允许偏差,竖杆±1。

0mm,横杆±0。

5mm。

(3)、截料端头不应有明显加工变形,毛刺不大于0。

2mm。

(4)、孔位允许偏差为±0。

5mm;孔距允许偏差为±0.5mm;累计偏差不大于±1。

0mm。

(5)、螺纹孔的加工应符合设计要求。

(6)、各种构配件尺寸应符合规范要求。

二、幕墙安装A、安装施工准备(1)、构件搬运、吊装时不得碰撞和损伤。

(2)、构件应按品种和规格堆放在特种架子或垫子上;在室外堆放时,应采用保护措施。

(3)、构件安装前应进行检验与校正;构件应平直、规方,不得有变形和刮痕,不合格的构件不得使用. (4)、构件进行钻空、装配接头芯管,安装连接附件等辅助加工时,其加工位置尺寸应正确。

(5)、玻璃幕墙与主体结构连接的锚固件,应在主体结构施工完成,混凝土其强度达到要求后方可进行。

锚固件应牢固、位置准确,锚固件的标高偏差不应大于10mm,锚固件的位置与设计偏差不应大于20mm。

B、施工工序(1)工艺流程检验、分类堆放构件-——测量放线———楼层紧固件安装———安装固定支座(竖杆)并抄平、调整-——安装固定支座(横杆)一——安装玻璃密封条、卡———安装玻璃———打耐候胶密封———清扫———验收、交工(2)测量放线主龙骨(竖杆)由于与主体结构锚固,所以位置必须准确,次龙骨(横杆)以竖杆为依托,在竖杆布置完毕后再安装,所以对横杆的弹线可以推后进行。

在工作层上放出x、y轴线,用经纬仪定出轴线。

玻璃幕墙技术交底记录(全部)

玻璃幕墙技术交底记录(全部)

一【2 】玻璃幕墙技巧交底记载一. 施工工艺(幕墙)1. 加工制造:A. (1).幕墙在加工前应对设计施工图进行卖力的校核,并对已建建筑物的主体构造进行复测,按现实尺寸调剂幕墙并经设计单位赞成后方可加工组装.(2).用于加工的幕墙构件的装备.机具应使产品达到幕墙构件加工请求,量具按期进行检测.(3).严禁运用过时的耐侯硅酮密封胶.B.加工精度(1).幕墙构造杆件截料前应进行校直调剂.(2).幕墙构造杆件截料长度尺寸的许可误差,竖杆±1.0mm,横杆±0.5mm.(3).截料端头不应有显著加工变形,毛刺不大于0.2mm.(4).孔位许可误差为±0.5mm;孔距许可误差为±0.5mm;累计误差不大于±1.0mm.(5).螺纹孔的加工应相符设计请求.(6).各类构配件尺寸应相符规范请求.二.幕墙安装A. 安装施工预备(1).构件搬运.吊装时不得碰撞和毁伤.(2).构件应按品种和规格堆放在特种架子或垫子上;在室外堆放时,应采用破坏措施.(3).构件安装前应进行磨练与校订;构件应平直.规方,不得有变形和刮痕,不及格的构件不得运用.(4).构件进行钻空.装配接头芯管,安装衔接附件等帮助加工时,其加工地位尺寸应精确.(5).玻璃幕墙与主体构造衔接的锚固件,应在主体构造施工完成,混凝土其强度达到请求后方可进行.锚固件应稳固.地位精确,锚固件的标高误差不应大于10mm,锚固件的地位与设计误差不应大于20mm.B. 施工工序(1)工艺流程磨练.分类堆放构件———测量放线———楼层紧固件安装———安装固定支座(竖杆)并抄平.调剂———安装固定支座(横杆)一——安装玻璃密封条.卡———安装玻璃———打耐候胶密封———清扫———验收.交工(2)测量放线主龙骨(竖杆)因为与主体构造锚固,所以地位必须精确,次龙骨(横杆)以竖杆为依托,在竖杆布置完毕后再安装,所以对横杆的弹线可以推落后行.在工作层上放出x.y轴线,用经纬仪定出轴线.再根据各层轴线定出预埋件的地位,并用经纬仪垂直逐层校核,再定各层衔接件的外边线,以便于与主龙骨衔接.放线停止,必须树立自检.互检与专业人员复验轨制.(3).安装主.次龙骨固定办法为将骨架竖杆型钢衔接件与预埋铁件依弹线地位焊牢,在焊接时要留意焊缝的高度.长度及焊条型号必须相符焊接规范请求.主龙骨安装完毕一根后,必须用程度仪进行调平.固定.将横杆穿插在一穿插件上,后将横杆两头与穿插件固定,并保证反正杆间有一渺小间隙便于温度变化伸缩.穿插件用螺栓与竖杆固定.横.竖杆安装必须相符以下请求:a.立柱与衔接件衔接,衔接件与主体构造与预埋件衔接,应按立轴轴线前后误差不大于2mm.阁下误差不大于3mm.立杆衔接件标高误差不大于3mm调剂.固定. 相临两根立杆衔接件标高误差不大于3mm,同层立柱衔接件标高误差不大于5mm,相临两根立柱距离误差不大于2mm. 立柱安装就位应实时调剂.固定,暂时固定螺栓在紧固后应实时拆除.b.横杆(次龙骨)两头的衔接件以及弹性橡胶垫,应安装稳固接缝周密,应精确安装在立杆的预定地位.相临两根立杆的程度标高误差不大于1mm.同层程度标高误差:当一副幕墙宽度≤35m时,不应大于5 mm;当宽度≥35m时,不应大于7mm.横杆的程度标高应与立柱的嵌玻璃凹槽一致,其表面高下差不大于1mm.统一层横杆应由下而上安装,安装完一层应实时检讨.调剂.固定.c.玻璃幕墙其他重要附件安装应相符以下请求:Ⅰ.有热工请求的幕墙,保温部分宜从内向外安装.当采用内衬板时,周围应套弹性橡胶密封条,内衬板与构件接缝应周密;内衬板就位后,应进行密封处理.Ⅱ.固定防火保温材料用铆钉固定,防火保温层应平整,拼接处不留裂痕.Ⅲ.要做好避雷措施,留意与避雷网的衔接.Ⅳ.现场焊接或高强螺栓紧固的构件固定后,应实时进行防锈处理.玻璃幕墙中与铝合金接触的螺栓及金属配件应采用不锈钢及轻金属成品.(4).安装玻璃因在临盆成型时已将玻璃固定的凹槽同全部截面一次积存成型,故玻璃安装同铝合金窗安装.立柱安装玻璃时,先在内侧按上铝合金压条,然后将玻璃放入凹槽内,再用密封材料密封.横杆装配玻璃与立柱在构造上不同,横杆支持玻璃的部分成竖直,要清除因密封不严流入凹槽内的积水,外侧需用一条盖板封住.安装时需鄙人框塞垫两块橡胶定位块,其宽度与槽口宽度雷同,长度不小于100mm.然后嵌入内胶条,安装玻璃嵌入外胶条.玻璃幕墙周围与主体构造之间的裂痕,运用防火.保温材料堵塞,表里表面用密封胶中断封闭,保证接缝周密不透水三.质量请求1. 玻璃幕墙与铝合金门窗及其附件应相符设计请求及有关标准划定.2. 玻璃幕墙与铝合金门窗安装必须稳固,预埋件的数目.地位.衔接办法及防腐处理必须相符划定.3. 玻璃幕墙的焊缝高度.长度应经由过程盘算磨练(本工程焊缝高度为6mm).4. 玻璃幕墙及铝合金门窗与墙体的裂痕应嵌填饱满密实,表面平整滑腻.无裂痕,且要相符设计及有关规范请求.5. 表面应干净.无划痕.碰伤.锈蚀;涂胶表面滑腻平整.厚度平均,无气孔.6. 铝合金安装许可误差项次项目许可误差(mm)1 门窗框对角线长度差≤2000mm 2 mm>2000mm 3 mm2 平开窗窗扇与框搭接宽度差 1 mm3 同樘门窗相邻扇的横端角高度差 2 mm4 门窗框正.侧面的垂直度 2 mm5 门窗框的程度度 1.5 mm6 门窗横框标高 5 mm7. 幕墙全体外露金属件,从任何角度看均应外表平整,不许可有任何小的变形.波浪.紧固件的凹进或凸起.8. 玻璃安装时,其边缘与龙骨必须保持间隙,使高低.阁下各边闲暇均有保证.同时要防止污染玻璃,特别是镀锌一面. 安装好的玻璃表面应平整,不得消失翘曲现象.9. 在与砌体.混凝土表面接触的金属件,必须做防护处理.10. 幕墙安装许可误差项次项目许可误差mm1 幕墙垂直度幕墙高度小于30m 10 mm幕墙高度大于30m 15 mm2 竖向构件直线度 3 mm3 横向构件程度度小于2000mm 2 mm大于2000mm 3 mm4 同高度相临两根横向构件高度差 1 mm5 幕墙横向构件程度度幅度不大于35m 5 mm幅度大于35m 7 mm6 分隔框对角线差对角线长小于2000mm 3 mm对角线大于2000mm 3.5 mm11.各分项工程施工时必须做样板,经各方验收达到请求后方可大面积施工.四.安全方面安装幕墙的施工对象运用前应进行严厉的检讨,及格后方可运用;施工人员要佩带安全帽.安全带等防护对象;现场焊接时,在焊件下方设接火斗;不准消失乱接电.闸箱无破坏措施.拖地线.一闸多用现象;留意高空坠落,经常检讨电线.电动对象有无漏电现象. 施工技巧负责人交底人接收人日期二质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(预埋.龙骨安装)交底内容:1. 立柱应先与衔接件衔接,然后衔接件再与主体预埋件衔接,并进行调剂和实时固定.2. 立柱安装误差不得积聚,且开启窗处为正公役.3. 立柱与衔接件(支座)接触面之间必须加防腐隔离柔性垫片.4. 上.下立柱之间应留有不小于15mm的裂痕,闭口型材可采用长度不小于250mm的芯柱衔接,芯柱与立柱应慎密合营.5. 立柱先辈行预装,立柱按误差请求初步定位后,应进行自检;对不及格的应进行调校修改.自检及格后,需报质检人员进行抽检,抽检及格后才能将衔接件正式焊接稳固,焊缝地位及请求按设计图纸,焊缝高度不小于7mm,焊接质量应相符现行国度标准《钢构造工程施工质量验收规范》.6. 焊接完毕后应进行二次复核.相邻两根立柱安装标高误差不应大于3mm,同层立柱的最大标高误差不应大于5mm;相邻两根立柱固定点的距离误差不应大于2mm.7. 立柱安装稳固后,必须取掉落上.下两根立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶.8. 横梁安装必须在土建功课完成及立柱安装落后行,自上而下进行安装;同层自下而上安装,当安装完一层高度时,应进行检讨.调剂.校订.固定,使其相符质量请求.9. 应按设计请求安装横梁,横梁与立柱接缝处打与立柱.横梁色彩邻近的密封胶.10. 横梁两头与立柱衔接处应加弹性橡胶垫,弹性橡胶垫应有20%—35%的紧缩性,以顺应和清除横向温度变形的请求.11. 统一根横梁两头或相邻两根横梁的程度标高误差不应大于1mm.同层标高误差,当一幅幕墙宽度不大于35m时,不应大于5mm;当一幅幕墙宽度大于35m时,不应大于7mm.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(玻璃板块.面板的加工.制造及安装)交底内容:1. 钢化和夹丝玻璃都不许可在现场切割,而应按设计尺寸在工场进行;玻璃切割.钻孔.磨边等加工工序应在钢化进步行.2. 玻璃切割后,边缘不应有显著的缺点,经切割后的玻璃,应进行边缘处理(倒棱.倒角.磨边),以防止应力分散而产生决裂.3. 中空玻璃.圆弧玻璃等特别玻璃应由专业厂家进行加工.玻璃面板的品种.规格与色彩应与设计请求相符,整幅玻璃的光彩应平均,有较大出入或镀膜脱落的应实时更新.4. 玻璃加工应在专用的工作平台长进行,工作台表面应平整,并有玻璃破坏装配;加工后的玻璃要合理堆放,并做好标记,注明所用工程名称.尺寸.数目等.5. 玻璃组件在安装前应对玻璃及周围的铝框进行干净,保证耐候胶的打胶质量;安装前玻璃的镀膜面应粘贴破坏膜,完工验收前揭去.热反射玻璃安装应将镀膜面朝向室内.非镀膜面朝向室外.6. 面板在安装时应留意破坏,避免碰撞.毁伤或跌落;当面板面积过大或重量较重时,可采用机械安装.7. 幕墙镶嵌时,插入槽口的合营尺寸应按《玻璃幕墙工程技巧规范》(JGJ102-2003)中的有关划定进行校核.隐框.半隐框玻璃幕墙组装许可误差及检讨办法也应相符《玻璃幕墙工程技巧规范》(JGJ102-2003)中的有关划定.8. 玻璃与构件不得直接接触,玻璃周围与构件槽口应保持必定间隙,玻璃的下面边缘必须按设计请求加装必定命量的硬橡胶垫块,垫块厚度不应小于5mm,长度不小于100mm,并用胶条或密封胶密封玻璃与槽口两侧之间的间隙.9. 用于固定面板的勾块.压块或其他衔接件应严厉按设计请求或有关划定履行,严禁少装或不装.10. 面板朋分拼缝应横平竖直.缝宽平均,并相符设计及误差请求.11. 面板安装完毕后,应做好成品破坏.12. 面板干净应采用中性干净剂,对幕墙材料应无任何腐化感化.13.玻璃安装后应先自检,及格后报质检人员进行抽检,抽检量应为总数的5%以上,且不少于5件.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(点式玻璃幕墙安装)交底内容:1. 朋分轴线的测量应与主体构造的测量合营,其误差应实时调剂,不得积聚.2. 安装前,应根据土建构造的基本验收材料相符各项数据,并标注在检测材料上,预埋件.支座面和地脚螺栓的地位标高的尺寸误差应相符相干的技巧划定及验收规范,钢柱脚下的支持预埋件应相符设计请求.3. 钢构造在装卸.运输.堆放的进程中,应防止破坏和变形.钢构造输送到安装地点的次序,应知足安装程序的须要.4. 钢构造的复审定位应运用轴线掌握点和测量标高的基准点,保证幕墙重要竖向构件及重要横向构件的尺寸许可误差相符有关规范及行业标准.5. 构件安装应按现场现实情形及构造型式采用整体或分解拼装.安装的办法施工.6. 肯定几何地位的重要构件,如柱.桁架等应吊装在设计地位上,在松开吊挂装备后应做初步校订,构件的衔接接头必须经由检讨及格后,方可紧固和焊接.7. 对焊缝要进行打磨,清除棱角和尖角,达到滑腻过渡的请求钢构造表面应根据设计请求喷涂防锈.防火漆.8. 对于拉杆驳接构造体系,应保证驳接件地位的精确,紧固拉杆或调剂尺寸误差时宜采用先左后右.由上自下的次序,慢慢固定驳接件地位,以单元掌握的办法调剂校核.9. 不锈钢爪的安装地位要精确.10. 所有在固定孔.点和玻璃衔接的驳接螺栓都运用测力扳手拧紧,其力矩的大小应相符设筹划定值.11. 固定孔.点和驳接爪间的连策应斟酌可调剂的余量.12. 所有的驳接螺栓都运用自锁螺栓固定.13. 玻璃安装前,应检讨校订钢构造主支持的垂直度.标高.横梁的高度和程度度等是否相符设计请求,特别要留意安装孔位的复查.14. 安装玻璃前应干净钢件表面杂物,驳接玻璃底部“U”形槽应装入橡胶垫块,对应于玻璃支持面的宽度边缘处应放置垫块.15. 玻璃安装前应除去玻璃及吸盘上的尘土,根据玻璃重量及吸盘规格肯定吸盘个数.16. 玻璃安装前应先检讨驳接爪的安装地位是否精确,确保无误后,方可安装玻璃.17. 安装玻璃时,应先将驳接头与玻璃在安装平台上装配好,然后再与驳接爪进行安装.为确保对驳接头处的气密性.水密性,必须运用扭矩扳手,根据驳接体系的具体规格尺寸来肯定扭矩大小.18. 玻璃现场初装后,应调剂玻璃高低阁下的地位,保证玻璃程度误差在许可规模内.19. 玻璃全体调剂好后,应进行立面平整度的检讨,确认无误后,才能打密封胶.20. 打胶前应进行干净.21. 打胶前在需打胶的部位粘贴破坏胶纸,留意胶纸与胶缝要平直.22. 打胶时要中断平均,操作次序一般为:先打横向缝,后打竖向缝;竖向胶缝宜自上而下进行,胶注满后,应检讨里面是否有气泡.空心.断缝.搀杂,如有应实时处理.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(吊挂式全玻璃幕墙.采光顶安装)交底内容:1. 幕墙定位轴线的测量放线必须与主体构造的测量合营,其误差应实时调剂,不得积聚.以免幕墙施工与室表里装潢施工产生抵触,造成阴阳角不朴直和装潢面不平行等缺点.2. 上部承重钢构造安装时,锚拴地位不宜接近钢筋混凝土构件的边缘,钻孔孔径和深度要相符锚拴厂家的技巧规范.3. 每个构件安装地位和高度都应严厉按照放线定位和设计图纸请求进行.承重钢横梁的中间线必须与幕墙中间线相一致,椭圆螺孔中间与幕墙的吊杆螺栓地位一致.4. 内金属扣夹安装必须通顺平直,对焊接造成的偏位要进行调直,表里金属扣夹的间距应平均一致,尺寸相符设计请求.5. 所有钢构造焊接完毕后,应进行隐藏工程质量验收,验收及格后应进行防腐处理.6. 幕墙下部和侧边边框的安装要严厉按照放线定位和设计标高施工,所有钢构造表面和焊缝应进行防腐处理.7. 吊装玻璃前,每个工位的人员必须到位,各类机具.对象必须齐备.正常,安全措施必须靠得住.8. 安装前应检讨玻璃的质量,玻璃不得有裂纹和崩边等缺点.9. 安装玻璃时应进行试起吊.定位后应先将玻璃试起吊2~3cm,以检讨各个吸盘是否稳固;同时,应在玻璃恰当地位安装手动吸盘.绳子和侧边破坏胶套.10. 安装玻璃的高低边框内侧应粘贴低发泡距离胶条,胶条的宽度与设计的胶缝雷同.粘贴胶条时要留出足够的注胶厚度.11. 吊运安装玻璃时,应防止玻璃在起落移位时碰撞钢架和金属槽口.12. 玻璃定位后应重复调剂,使玻璃精确就位.第一块玻璃就位后,检讨玻璃侧边的垂直度,确保今后就位的玻璃高低裂痕相符设计请求.13. 对注胶部位的玻璃和金属表面清洗干净,注胶部位表面必须湿润.14. 注胶工作不能在风雨天进行,防止雨水和风沙侵入胶缝;注胶不宜在低于5℃的低温前提下进行,温度太低胶液会产生流淌,延缓固化时光,甚至会影响强度.15. 采光项一般采用元件式安装,杆件加工好后运往工地.16. 杆件与主支承体系预埋件以焊接或螺栓衔接.17. 玻璃板块与杆件的衔接,明框采用镶嵌法;隐框.全玻采用注胶工艺.18. 镶嵌玻璃时,安装前应在玻璃镶嵌槽底划定部位嵌上密封条,安装时应在玻璃底部加橡胶垫块,安装定位后固定玻璃并打耐候密封胶.19. 采光顶的注胶工艺与玻璃幕墙的注胶工艺雷同.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:金属幕墙.石材幕墙交底内容:1. 安装前,应检讨放线是否精确,并用经纬仪对峙柱.横梁进行贯通测量.尤其是对建筑转角.变形缝.沉降缝等部位进行具体地测量放线.2. 安装衔接件必须按设计图加工,表面处理按现有国度标准的有关划定进行.3. 衔接件焊接时,应采用对接焊,以掌握因焊接产生的变形.焊缝不得有加渣和蔼孔.敲掉落焊渣后,对焊缝应进行防腐处理.4. 立柱与衔接件的连策应采用不锈钢螺栓.在立柱与衔接件的接触面应防止金属电解腐化,所有不同金属接触面上都应防止金属电解腐化.5. 横梁与立柱衔接后,用密封胶密封间隙.6. 防锈处理不能在干燥.多雾及阳光直接暴晒下进行,不能在尚未完整湿润或蒙尘的表面长进行.涂第二层防锈漆或今后涂防锈漆时,应肯定之前的涂层已经固化,其表面经砂纸打磨滑腻.涂漆应表面平均,勿使角部及接口处涂漆过量.7. 金属板表面应平整.滑腻,无肉眼可见的变形.波浪和凹凸不平,金属板无轻微表不雅缺点和色差.8. 金属面板安装前,应检讨对角线及平整度,并用干净剂将金属板靠内面一侧及框表面干净干净.9. 金属板与板之间的间隙应相符设计请求.注耐候密封胶时,需将注胶部位基材表面用干净剂清洗干净.密封胶须注满,不能有闲暇或气泡.10. 防火.保温材料安装在每层楼板与石板幕墙之间不能有闲暇,运用镀锌钢板和防火材料形成防火带.在北方严寒地区,窗框周围嵌缝处运用保温材料防护,防止形成冷桥.11. 石材面板应严厉按编号分类,并留意摆放靠得住.直接衔接式石材幕墙应留意安放每层金属挂件的标高,金属挂件应紧托上层石材面板,而与基层石材面板之间留有间隙.安装时要在石材面板的销钉孔或切槽口内注入大理石胶,以保证石材面板与挂件的靠得住衔接.12. 安装石材面板时宜先完成窗口周围的石材.13. 安装到每一楼层标高时,要留意调剂垂直误差.14. 在托运石材时要有安全防护措施,摆放时下面要垫木方.15. 要按设计请求选用及格和未过时的耐候密封胶注胶.16. 应采用专用干净剂擦洗裂痕处和石材表面.17. 施工中要留意不能有漏胶污染墙面.18.施工完毕后,除去石材表面的胶带纸,用清水和干净剂将石材表面擦洗干净,按请求进行打蜡或刷破坏剂.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙.金属幕墙.石材幕墙(防火.保温.防雷.封口)交底内容:1. 幕墙防火.保温施工的请求1)幕墙与每层楼板.隔墙处的裂痕应采用不燃材料填充,防火材料要用镀锌铁板固定,镀锌铁板的厚度应不低于1.5mm;不得用铝板.2)有保温请求的幕墙,保温部分宜从内向外安装.3)防火.保温材料应铺设平整且靠得住固定,拼装处不应留裂痕.4)防火.保温材料应采用铝箔或塑料薄膜包扎,避免防火.保温材料受潮掉效.2. 幕墙防雷节点的安装及请求1)安装防雷体系的不锈钢衔接片时,必须把衔接处立柱的破坏胶纸撕去,不锈钢衔接片必定要与立柱直接接触.2)程度避雷圆钢与钢支座向焊接时,应避免形成虚焊而下降导电机能.3)程度避雷圆钢在衔接时,要严厉按图纸请求保证搭接长度和焊缝的高度.3. 幕墙封口的安装及请求1)建筑女儿墙上的幕墙上封口,其安装应相符设计请求.2)制造钢龙骨时,以女儿墙厚度的最大值肯定钢龙骨架的外轮廓.3)安装钢龙骨应从转角处或两头开端.4)钢龙骨制造完毕后应进行尺寸复核,无误后对其进行二次防腐处理.5)二次防腐处理后应实时通知监理进行隐藏验收,并做好隐藏验收记载.6)安装压顶铝板的次序应与钢龙骨的安装次序雷同;铝板分格应与幕墙分格相一致.7)封口铝板打胶前先把胶缝处的破坏膜撕开,干净胶缝后打胶;封口铝板其他地位的破坏膜,待工程验收前方可撕去.8)幕墙边缘部位的封口,采用金属板或成型板封盖.9)幕墙下端,封口处应设置挡水板,防止雨水渗入室内.三第11页,-共11页。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

交底内容:
一、工程量:
1、厦门海上城写字楼幕墙各种形式的幕墙工作量如下:
(1)南北立面竖明横隐玻璃幕墙:13457.21㎡
(2)全隐框玻璃幕墙:3360.49㎡
(3)铝单板幕墙:7342.46㎡(含4804.66㎡竖向600MM装饰条)
(4)格栅幕墙:2115.87㎡
(5)玻璃栏板:187.83㎡
(6)铝合金百叶、铝合金门:92.9㎡
(7)屋顶钢结构、西面飞翼钢结构、雨棚钢结构:40吨
(6)外墙涂料:10947.38㎡
二、工程概况:
结构形式:框架-剪力墙结构;建筑防火分类:耐火等级一级;建筑抗震设防类别:七度;建筑合理使用年限:50年;幕墙设计使用年限:25年;气候分区:夏热冬暖地区;
三、设计取值:
(1)基本风压:0.8KN/M2(50年一遇)
(2)基本雪压:基本无雪压
(3)地表粗糙度:A类
(4)抗震设防:7度
(5)防雷设计:二类
四、各类型幕墙说明
(1)A、竖明横隐半隐框玻璃幕墙(铝合金龙骨、外置进深600m m装饰条)
此类型幕墙位于办公塔楼南北立面
系统结构形式:框架式
铝材:办公塔楼立柱采用210系列铝合金隔热型材,顶底横梁采用140系列铝合金普通型材,开启扇下横梁采用采用80系列铝合金普通型材;室内型材可视部分表面粉末喷涂,室外型材可视部位为氟碳喷涂,不可视部分阳极氧化,铝合金状态6063A-T5。

办公塔楼非开启扇处落地玻璃采用10LOW-E+12+10mm钢化中空玻璃,开启扇下方落地玻璃及开启扇玻璃均采用6LOW-E+12A+6mm钢化中空玻璃,层间采用采用8mm镀膜钢化玻璃1.5mm背衬镀锌钢板(表面粉末喷涂处理);
装饰条:钢龙骨组成钢桁架(截面尺寸详见大样节点),外包3mm铝单板(颜色同铝合金型材室外颜色,氟碳喷涂);
其它:层间玻璃面板后面背衬1.5mm背衬镀锌钢板(表面粉末喷涂处理),铝单板背部为高度大于800mm的防火裙墙,防火裙墙下方采用1.5mm厚镀锌钢板包裹100mm厚防火岩棉,上方采用1mm厚镀锌钢板包裹100mm厚隔音棉,钢板与结构以及钢板拼接之间缝隙处采用防火密封胶密封。

B、竖明横隐半隐框玻璃幕墙(钢铝结合立柱体系)
此类型幕墙位于办公屋顶、办公塔楼东南、东北边角、办公20层东、南、北面悬挑部位。

系统结构形式:框架式(钢铝结合)
铝材:办公20层东、南、北面悬挑部位同系统1 A幕墙,办公屋顶、塔楼西南、西北边角、办公塔楼东南、东北边角幕墙立柱同系统1 A幕墙,办公屋顶横梁采用140系列铝合金普通型材,办公塔楼东南、东北边角横梁80x120x5mm焊接钢方管,(表面粉末喷涂成室内铝材颜色)。

钢材:办公屋顶和20层悬挑幕墙内插80x160x5mm钢方管(热镀锌),办公塔楼东南、东北边角立柱内插80x160x5mm(热镀锌)钢方管。

面材:除办公20层悬挑玻璃幕墙上下两开启扇直接玻璃分格为1500x1500mm的玻璃配置为8LOW-E+12+6钢化中空玻璃,屋顶处大面玻璃采用12mm钢化镀膜玻璃,层间采用8mm 钢化镀膜玻璃,办公塔楼东南、东北边角大面玻璃采10LOW-E+12+10钢化中空玻璃,层间采用8mm镀膜玻璃(背衬1.5mm镀锌钢板,表面粉末喷涂处理)。

C、竖明横隐半隐框玻璃幕墙(钢桁架支撑)
此幕墙为架空幕墙,位于酒店塔楼东南、东北两翼和办公塔楼西南、西北两翼。

系统结构形式:框架式(钢桁架支撑)
铝材:办公塔楼立柱采用210系列铝合金隔热型材,系统A塔楼。

钢材:详见大样图
面材:办公塔楼大面玻璃均采用12mm钢化镀膜玻璃,层间采用采用8mm钢化镀膜玻璃;
其它:横向钢桁架支撑体系外包2.5mm铝板,表面氟碳喷涂。

系统2、全隐框玻璃幕墙
全隐框玻璃幕墙(铝合金龙骨,部分层间为2.5m m铝板)
此类型幕墙位于办公塔楼东、西立面。

系统结构形式:框架式
铝材:办公塔楼立柱采用190系列铝合金隔热型材,横梁采用140系列铝合金普通型材;室内型材可视部分表面粉末喷涂,室外型材可视部位为氟碳喷涂,不可视部分阳极氧化,铝合金状态6063A-T5。

面材:办公塔楼落地玻璃采用10LOW-E+12+10mm钢化中空玻璃,东立面层间采用采用8mm镀膜钢化玻璃+1.5mm背衬镀锌钢板(表面粉末喷涂),西立面层间采用2.5mm铝板(表面氟碳喷涂);
结构胶:玻璃副框与内侧玻璃及玻璃中空层之间结构胶厚度均为12mm,宽度均为
24mm;
其它:层间玻璃面板后面背衬1.5mm镀锌钢板(表面粉末喷涂),背部为高度大于800mm 的防火裙墙,防火裙墙下方采用1.5mm厚镀锌钢板包裹100mm厚防火岩棉,上方采用1mm厚镀锌钢板包裹100mm厚隔音棉,钢板与结构以及钢板拼接之间缝隙处采用防火密封胶密封。

系统3、铝合金格栅
铝合金格栅(铝合金立柱体系)
此类型幕墙位于办公塔楼东立面。

系统结构形式:框架式
铝材:办公塔楼立柱采用190系列普通铝合金型材,格栅采用铝合金矩形管
200x50x2.5mm;
其它:转接件采用14#槽钢,外包2.5mm铝板,表面氟碳喷涂;
系统5、铝板雨篷(H型钢支撑、拉杆拉结、矩形铝板)
此铝板雨篷位于办公首层南立面大堂入口。

钢材:悬挑主梁采用H型钢250x125x6x9mm,拉结用钢梁为H型钢350x175x7x11mm,拉杆为钢圆管121x5mm,钢梁表面均热镀锌处理,拉杆表面氟碳喷涂处理。

面材:采用3mm铝板,表面氟碳喷涂处理上;
系统7、玻璃栏板
玻璃栏板位于办公塔楼西立面露台及裙楼屋顶南、西立面。

钢材:立柱采用16mm厚不锈钢板,扶手采用14mm及8mm厚不锈钢板。

面材:采用10+1.52PVB+10mm钢化夹胶玻璃;
五、需注意的事项说明
(1)竖明横隐玻璃幕墙系统玻璃面到立柱内皮为250MM,全隐框玻璃幕墙与东立面格栅,
