级配砂石回填施工技术交底

级配砂石回填施工技术交底

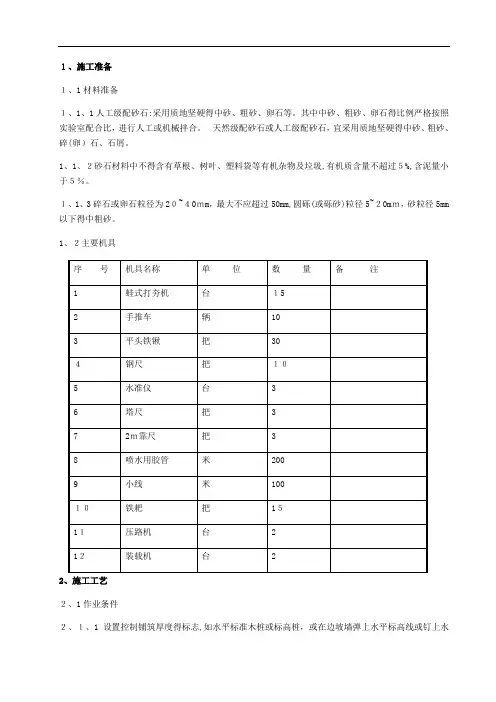

1、施工准备1、1材料准备1、1、1人工级配砂石:采用质地坚硬得中砂、粗砂、卵石等。

其中中砂、粗砂、卵石得比例严格按照实验室配合比,进行人工或机械拌合。

天然级配砂石或人工级配砂石,宜采用质地坚硬得中砂、粗砂、碎(卵)石、石屑。

1、1、2砂石材料中不得含有草根、树叶、塑料袋等有机杂物及垃圾,有机质含量不超过5%,含泥量小于5%。

1、1、3碎石或卵石粒径为20~40mm,最大不应超过50mm,圆砾(或砾砂)粒径5~20mm,砂粒径5mm 以下得中粗砂。

1、2主要机具2、施工工艺2、1作业条件2、1、1设置控制铺筑厚度得标志,如水平标准木桩或标高桩,或在边坡墙弹上水平标高线或钉上水平标高木橛。

2、1、2在地下水位低于基坑底面得情况下施工。

2、1、3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。

应在未做地基前处理完毕并办理隐检手续。

2、1、4检查基坑得边坡就是否稳定,并清除基底上得浮土与积水。

2、2级配砂石施工工艺流程施工工艺流程为:检验砂石质量→铺筑砂石→洒水→夯实→找平验收。

2、2、1本工程砂石采用机械铲运、机械压实、人工配合得施工方法施工。

2、2、2砂石级配及土方运输与回填:(1)根据设计相关规范得要求,选定材料进场,在施工场地内平整、宽阔位置,将其堆放。

(2)对进场拌合后得级配砂石进行技术鉴定,其质量与配比均应达到设计要求或规范得规定。

(3)砂石回填时,采用装载机将已拌合均匀得砂石料运输到基坑内,根据已经超测好得标高点控制铺筑厚度,采用平行倒退法进行铺筑。

从而确保分层回填厚度。

2、2、3铺筑砂石(1)根据要求,分层回填厚度不大于300mm,压实系数不小于0、94。

(2)分段施工时,接槎处应做成斜坡,每层接岔处得水平距离应错开0、5~1、0m,并应充分压实。

(3)铺筑得砂石应级配均匀。

回填时如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好得砂石。

级配砂石回填安全技术交底

级配砂石回填安全技术交底

安全技术交底表C2-1编号
工程名称交底日期年月日施工单位分项工程名称级配砂石回填
交底提要安全
交底内容:
认真贯彻国家法规及公司各项制度,树立“安全第一,预防为主,综合治理”的思想。

进入施工现场人员必须正确代号合格的安全帽,系好帽带。

作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场。

新进场的施工人员,必须首先参加入场安全教育培训,经考试合格后方可上岗,未经教育培训者不得上岗作业。

回填砂石时,应注意不要破坏边坡,距边坡200mm范围内采用人工夯压密实,应保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。

夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止砂石级配不准或铺筑超厚。

施工中必须保证边坡稳定,防止边坡坍塌。

审核人交底人接受交底人
接受交底人:
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分布、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。

级配砂石回填技术交底

级配砂石回填技术交底

编号
表C2-1

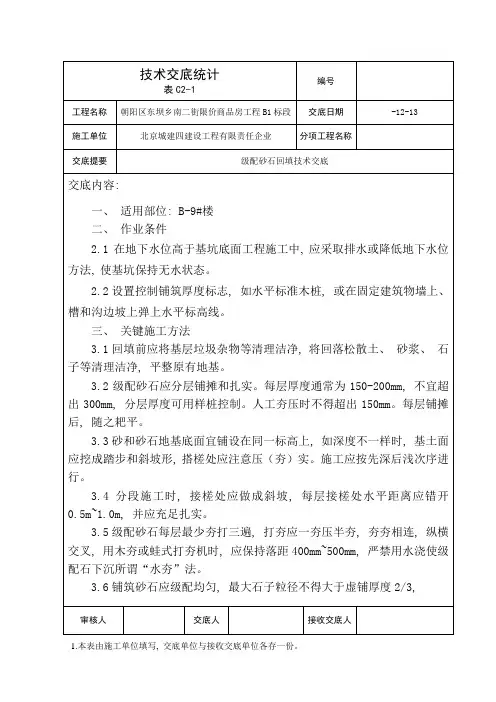

工程名称朝阳区东坝乡南二街限价商品房工程B1标段交底日期-12-13
施工单位北京城建四建设工程有限责任企业分项工程名称
交底提要级配砂石回填技术交底
交底内容:
且不宜大于50mm。

如发觉砂窝或石子成堆现象, 应将该处砂子或石子挖出, 分别填入级配好砂石。

3.7独立柱基础采取平面振捣器大面振捣, 距基坑边200mm范围内采取人工夯压密实。

3.8最终一层扎实完成后, 表面应拉线找平, 而且要符合设计要求标高。

四、质量标准
五、成品保护方法
5.1回填砂石时, 应注意不要破坏边坡, 距边坡200mm范围内采取人工夯压密实, 应保护好现场轴线桩、标准高程桩, 预防碰撞位移, 并应常常复测。

5.2夜间施工时, 应合理安排施工次序, 设有足够照明设施, 预防砂石级配不准或铺筑超厚。

5.3施工中必需确保边坡稳定, 预防边坡坍塌。

审核人交底人接收交底人。

级配砂石技术交底

级配砂石技术交底
一般机具:吊斗、水管、铁锹(尖、平头两种)、羊镐、小白线、钢卷尺等。
2、作业条件:
(1)地基处理基坑开挖完成后基坑无积水,报监理单位验收,同意进行下道工序施工后,方可进行砂石的回填。
(2)选用级配好的砂石材料(中砂,石子3-4cm),级配砂石回填前报试验单位进行检测(4:6),测定砂石的含水率、含泥量、最大粒径、有机质含量等指标,合格后再进行级配、回填。
(3)标号32.5普通水泥,进场水泥必须要有合格证和检测报告,现场取样并报试验单位进行水泥强度、安定性、凝结时间等指标检测,合格后方可掺入级配进行回填。
(3)根据现场实际情况,每层铺设砂石时设置6米见方的,控制铺筑厚度的临时标志,待铺筑完成后撤除,进行碾压,直至完成。
(4)夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排回填、碾压顺序,防止漏压、少压。
二、操作工艺
1、工艺流程:
检验砂石、水泥质量→现场掺入5%标号32.5水泥搅拌→分层铺筑级配砂石→(洒水)夯实或碾压→找平→浅层平板载荷试验检测→合格收。
将基础表面的垃圾、杂物等清除干净无积水,按照试验室出具的配合比要求,进行现场拌制,级配砂石拌制中,施工员必须严格控制其配比。用50装载机及钩机进行充分翻挖,搅拌均匀后再进行级配砂石铺设作业。
2、施工方法:
(1)采用级配砂石进行换填,换填深度不小于1.5m,铺筑砂石的每层虚铺厚度为25cm左右,不得超过30cm,压实系数不小于0.97,分层厚度控制按照标高桩的分档标志进行控制。视不同条件,可选用夯实或压实的方法,施工应按先深后浅的顺序进行。
(2)分段施工时,接槎处应做成斜坡,每层接茬处的水平距离应错开0.5~1.0m,并应充分压(夯)实。对于积水坑等重要部位,先回填至槽底标高部位后再重新开挖至要求尺寸。

级配砂石回填安全技术交底

级配砂石回填安全技术交底

级配砂石回填安全技术交底1. 引言级配砂石回填是一种常见的土木工程施工技术,用于填补空洞或强化地基。

在进行级配砂石回填施工前,需要进行安全技术交底,以确保施工人员的安全和工程质量的保证。

本文将对级配砂石回填安全技术进行详细介绍。

2. 确定施工环境在进行级配砂石回填施工前,首先需要对施工环境进行评估和确定。

施工环境包括地质条件、地下设施和现场周围环境等。

需要考虑的因素包括探明地下管线、电缆以及地质条件的稳定性等。

在确定施工环境后,施工队伍可以有针对性地制定安全措施和计划。

3. 施工前准备在进行级配砂石回填施工前,需要进行充分的施工前准备工作。

包括但不限于以下几个方面:•人员培训:施工队伍成员应接受相关安全培训,了解施工过程中的潜在风险和应急处理措施。

•施工设备检查:对施工所需的设备进行全面检查,确保其工作状态良好、操作安全可靠。

•施工材料采购:根据工程需要,提前采购好符合质量要求的级配砂石。

•施工计划制定:制定详细的施工计划,包括施工步骤、工期、队伍组织和交通路线等,并与相关部门进行协调。

4. 安全措施在级配砂石回填施工中,需要采取一系列安全措施,以确保施工人员的安全。

以下是一些常用的安全措施:•安全帽:施工人员必须佩戴符合安全标准的安全帽,以防止头部受伤。

•防护服:施工人员应穿戴适当的防护服,包括鞋子、手套和工作服等,以防止受到砂石等物料的伤害。

•通风设施:对于较深的回填区域,应设置通风设施,确保施工人员的安全。

•人员疏散:制定疏散计划,并设置明确的疏散通道,以应对突发事件。

•施工区域限制:将施工区域划定清晰,并设置明显的警示标志,以限制非施工人员进入施工区域。

•工作现场安全巡查:定期对工作现场进行安全巡查,确保施工过程中符合安全要求。

5. 施工步骤级配砂石回填施工包括以下几个主要步骤:•准备工作:包括施工环境评估、施工前准备和安全措施落实等。

•土壤准备:对土壤进行处理,包括清理杂物、挖掘坑槽等。

级配砂石换填技术交底

级配砂石换填技术交底
4.泵送砼浇注时,输送管道头应紧固可靠,不漏浆,安全阀完好,管道支架要牢固,检修时必须卸压;
5.浇注框架梁、柱、墙时,应搭设操作平台,铺满绑牢跳板,严禁直接站在模板或支架上操作;
6.使用溜槽、串桶时必须固定牢固,操作部位应设护身栏,严禁站在溜槽上操作;
7.用料斗吊运砼时,要与信号工密切配合,缓慢升降,防止料斗碰撞伤人;
2、施工工艺及方案要点
2.1铺设垫层前应先验槽,将基地表面浮土、淤泥、杂物清除干净,基槽验收合格后,才能砂石回填
2.2垫层标高不同时应挖成台阶式搭接,错台平面应小于1000mm,立面小于1000mm。回填时并按先深后浅的顺序施工,搭接处应碾压密实。
2.3分层铺设时分层厚度控制在每层300mm,采用6mX6m网格标桩,用水准仪检查厚度与平整度。施工时,下层的密实度应检验合格后,方可进行上层施工。
且不能多于2个弯,振捣棒自然插入、拔出,不能硬插拔或推,不要蛮碰钢筋或模板等硬物,不能用
棒体拔钢筋等;
交底人
接受交底人
2.2.4每层垫层铺设碾压完毕后,应立即进行下道工序,严禁小车及人在砂石垫层上扰动,必要时应在垫层上铺板行走。
二、文明施工措施
1.施工人员入现场必须进行入场安全教育,经考核合格后方可进入施工现场;
2.作业人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;
3.施工人员要严格遵守操作规程,振捣设备安全可靠;
技 术 交 底 记 录
工程名称
朝阳市海里污水处理厂工程—回用水提升泵房
交底时间
年 月 日
交底部位
基础
交底提要
级法
1、材料选择
砂石回填宜采用级配良好的天然级配砂石、质地坚硬的石屑、中砂、粗砂、砾砂、圆砾、角砾、卵石、碎石等材料,不含植物残体、垃圾等杂质。且含泥量不超过5%。

砂石回填技术交底

砂石回填技术交底

砂石回填技术交底
1. 背景信息
为了确保施工安全和地质稳定性,砂石回填技术在工程建设中
起到至关重要的作用。

本文档旨在对砂石回填技术进行交底,确保
施工人员了解并正确实施相关技术。

2. 砂石回填技术的目的
砂石回填技术的主要目的在于填充土地或其他工程空间,以提
供坚实的基础和支撑。

通过合理的砂石回填,可以增加土地稳定性,防止地质滑坡和土壤沉降等问题的发生。

3. 砂石回填的操作步骤
- 确定回填区域:首先需要确定需要进行砂石回填的区域,根
据项目要求和设计图纸进行选择。

- 土地准备:在进行回填之前,需要彻底清理回填区域,确保
土地表面没有残留物、杂草等。

- 砂石选择:根据项目要求和地质条件,选择合适的砂石进行
回填。

砂石应符合相应的标准和规范。

- 填充和压实:将选择好的砂石逐层填充到回填区域,并使用相应的工具和设备进行压实,确保填充物紧密并具有足够的承载能力。

- 检查和修正:在回填完成后,对回填区域进行仔细的检查,确保填充物的均匀性和稳定性。

如有需要,进行修正和调整。

4. 安全注意事项
在进行砂石回填过程中,必须注意以下安全事项:
- 施工人员必须戴好安全帽、安全鞋等个人防护装备。

- 在进行回填操作时,应保持工作区域清洁,防止杂物或工具堆积导致的安全隐患。

- 严禁在回填区域内吸烟或进行其他火源操作,以防引发火灾事故。

请施工人员在实施砂石回填技术时,严格按照以上操作步骤和安全注意事项进行,确保施工安全和工程质量。

级配砂石回填施工技术交底

级配砂石回填施工技术交底
4.2垫层铺设完毕,应即进行下道工序施工,严禁手推车及人在砂石垫层上行走,必要时应在垫层上铺脚手板作通行道。
4.2施工中必须保证边坡稳定,防止边坡坍塌。
5、安全要求
5.1、施工中应使边坡有一定坡度,保持稳定,不得直接在坡用汽车卸料,以防失稳。
5.2向基坑内填砂石前,应检查电线绝缘是否良好,机械是否装置漏电开关保护,按一机一开关安装,机械不得带病运转。
分项工程名称
地基工程
交底提要
II:
3.2碎石的质量必须符合设计要求及施工规范规定。
3.3碾压的密实度必须符合设计要求。
3.4允许偏差项目
项次
项目
允许偏差(mm)
检验方法
1
顶面标高
15
用水准仪拉线尺量检查
2
表面平整度
20
用2M靠尺和楔形塞尺尺量检查
4、成品保护
4.1碎石垫层铺筑时,应注意保护好槽边的轴线控制桩、标高控制桩,防止碰撞位移,测量员应跟踪检查。
1.2主要机具:平板振动器、平头铁锹、手推车、2m靠尺、钢卷尺、小线、钢尺等。
1.3作业条件
1.3.1冻土及软弱土层全部清理完毕,通过有关单位共同验槽,并办完地基验槽手续。
1.3.2沿槽边每隔4m设置控制标高的木桩,木桩上弹上级配砂石垫层上口水平标高控制线,以控制碎石垫层的铺筑厚度。
1.3.3检查基槽的边坡是否稳定,并清除基底上的积水、浮土和杂物。
2、施工工艺
2.1工艺流程:
检验级配砂石质量→分层铺筑筑碎石→碾压密实→找平验收
2.2级配砂石进场后,先检验级配砂石的质量,不得含有杂草、树根等有机杂质。含泥量不得超过5%。
2.3分层铺筑碎石:
2.3.1级配砂石铺筑III段由西向东,IV-1段由南向北铺筑。采用溜槽溜到基坑内后,用手推车铺筑。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
接受单位
交底人
接受人
施工技术交底施管表5
2003年8月28日
工程名称
青山湖污水处理厂
分部工程
综合楼
分项工程
基槽级配砂石回填
交底内容:
综合楼局部超挖部分按设计要求用级配砂石换填,其最大回填厚度约50cm。
一、材料要求
砂石料符合设计及规范要求,并经监理工程师签字认可。
二、主要机具设备
翻斗车、平板震动器、平锨、直尺、小线等。
五、质量标准
1、保证项目
1)基底处理必须符合设计要求及施工规范规定。
2)回填的土料,必须符合设计要求及施工规范规定。
2、允许偏差项目
标高:+0 -50
六、安全措施
1、进入施工现场必须佩戴安全帽,系好安全帽带。
2、夜间施工,必须有足够的照明。
3、非机电设备操作人员不得擅自动用机电设备。操作夯机人员,必须戴胶皮手套,以防触电。
5、填土前应检验砂石料的含水量是否在其最佳含水量的±2%范围之内且拌和均匀。
四、施工操作工艺
1、摊铺及夯实:回填土应分层摊铺和夯实,每层虚铺厚度(一般为200~250mm)和夯压遍数(一般为3~4遍)应根据现场做的灌砂试验确定,保证压实度≥97%。
2、摊铺时,砂石料摊铺范围向基础边线外延伸40cm,并设专职测量员随时检测,严禁超厚;平板振动器震动前应将填土初步整平。
4、夯打时,操作人员应随时注意边坡稳定,如有意外,随时通知人员疏散。
七、注意事项
1)雨天不宜进行回填。
2)试验员应随时监测级配砂石含水率,控制回填用级配砂石含水率在其最佳含水率的±2%范围之内。
3)每层回填的级配砂石都应取样做灌砂试验,控制其压实度≥97%,不能够满足要求的则应重新夯压。
交底单位
北京城建三南昌公司施工二队
三、施工条件
1、原水塘底淤泥必须清理干净,基槽经地质勘工程量已经甲方、监理方计量认证。
2、用于级配砂石回填的机械设备、配合机械回填的人力已组织落实到位。
3、回填用级配砂石货源已备足,其质量符合设计及规范要求并经现场监理工程师认可。
4、在基槽四周已测设好水平控制桩,并用红漆做出标识。
