绿化养护的补植施工方案

合集下载

补植绿化带内施工方案

补植绿化带内施工方案

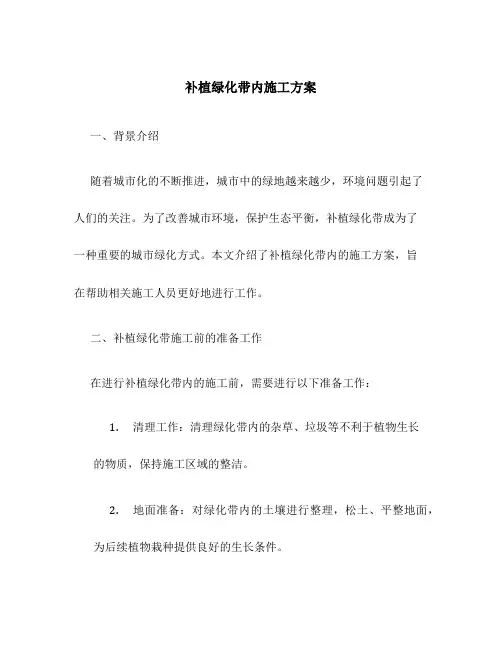

补植绿化带内施工方案一、背景介绍随着城市化的不断推进,城市中的绿地越来越少,环境问题引起了人们的关注。

为了改善城市环境,保护生态平衡,补植绿化带成为了一种重要的城市绿化方式。

本文介绍了补植绿化带内的施工方案,旨在帮助相关施工人员更好地进行工作。

二、补植绿化带施工前的准备工作在进行补植绿化带内的施工前,需要进行以下准备工作:1.清理工作:清理绿化带内的杂草、垃圾等不利于植物生长的物质,保持施工区域的整洁。

2.地面准备:对绿化带内的土壤进行整理,松土、平整地面,为后续植物栽种提供良好的生长条件。

3.水源准备:确保施工区域有充足的水源,以满足植物生长的需求。

4.施工材料准备:准备好所需的植物苗木、种子、土壤改良剂等,确保施工顺利进行。

三、补植绿化带内施工步骤1.根据绿化带的设计方案,确定要种植的植物种类和数量。

2.根据设计方案进行植物栽种布局,合理安排不同种类植物的位置,形成多层次、多种类的绿化效果。

3.使用适当的工具(如铲子、铁锹等)开挖植物栽种孔,根据植物的根系大小确定栽植孔的深度和宽度。

4.将植物苗木或种子放入栽植孔中,并用土壤轻轻填埋,注意确保每株植物的根部都被土壤完全覆盖。

5.完成植物栽种后,及时浇水以确保植物根系与周围的土壤紧密结合。

6.根据植物的生长习性和养护要求,进行适时的浇水、施肥、修剪等养护工作。

四、补植绿化带内施工注意事项在补植绿化带内的施工过程中,需要注意以下事项:1.种植前对植物进行分拣和鉴定,确保选择适应当地气候和土壤条件的植物品种。

2.在种植孔中恰当地施加土壤改良剂,优化土壤结构,增加土壤肥力。

3.在补植过程中,应注意植物栽种的深度和间距,避免植物之间相互竞争。

4.施工过程中注意环保,避免污染水源和破坏周围环境。

5.定期对已种植的植物进行养护,及时修剪干枯或过密的枝叶,保持绿化带的整洁和美观。

五、总结通过上述的补植绿化带内施工方案,可以帮助施工人员在进行补植绿化带的工作时更加有条不紊。

绿化补植方案范文

绿化补植方案范文

绿化补植方案范文绿化补植是一种保护和增加城市植被覆盖的方法,可以改善城市环境质量,提高居民的生活质量。

本文将提出一套绿化补植方案,以改善城市的生态环境。

1.选择合适的植物:在绿化补植中,首先应该选择适合当地气候和土壤条件的植物。

这些植物应该具有良好的适应性,能够抵御气候变化和抵抗病虫害。

根据城市的特点,可以选择耐旱、耐寒、耐污染等阳性植物。

此外,还可以选择一些花木和果树,以增加城市的观赏性和经济价值。

2.创造适合植物生长的环境:植物的生长需要充足的阳光、水分和养分。

因此,在绿化补植中,需要创造一个适合植物生长的环境。

可以通过选取合适的种植区域,修剪周围的高大建筑物,增加阳光的照射时间;修建雨水收集系统,节约用水并为植物提供足够的水源;通过施肥和土壤改良措施,提供充足的养分。

3.合理规划绿地空间:在城市中,合理规划绿地空间对增加城市的植被覆盖非常重要。

可以将绿地分布在城市的不同区域,以确保市民都能够享受到绿地的好处。

同时,可以设置多个不同功能的绿地,如公园、花坛、森林公园等,满足不同人群的需求。

还可以在绿地中设置一些休闲设施,如健身器材、儿童游乐设施等,增加绿地的利用率。

4.关注绿化管理:绿化补植不仅包括植物的种植,还要注意绿化的后期管理。

城市可以设立专门的绿化管理团队,负责植物的养护工作,包括修剪、浇水、施肥等。

同时,可以加强对植物病虫害的防治工作,保证绿化的质量。

此外,可以通过开展绿化宣传教育活动,提高市民对绿化的重视,增加绿化的保护意识。

5.加大绿化投入:绿化补植需要一定的投入,包括人力、物力和财力。

因此,城市应该加大对绿化工作的投入,提供足够的资源支持绿化补植的顺利进行。

可以通过增加绿化经费、招聘专业人员等方式来提高绿化工作的效果。

总结:通过实施上述绿化补植方案,可以有效改善城市的生态环境,增加城市的植被覆盖,提高居民的生活质量。

同时,还可以提升城市的形象、带动经济发展,具有重要的社会和经济意义。

补植工程施工组织设计

补植工程施工组织设计

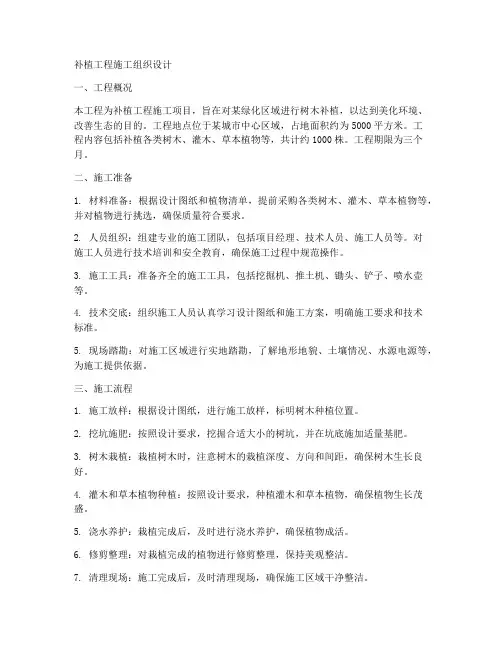

补植工程施工组织设计一、工程概况本工程为补植工程施工项目,旨在对某绿化区域进行树木补植,以达到美化环境、改善生态的目的。

工程地点位于某城市中心区域,占地面积约为5000平方米。

工程内容包括补植各类树木、灌木、草本植物等,共计约1000株。

工程期限为三个月。

二、施工准备1. 材料准备:根据设计图纸和植物清单,提前采购各类树木、灌木、草本植物等,并对植物进行挑选,确保质量符合要求。

2. 人员组织:组建专业的施工团队,包括项目经理、技术人员、施工人员等。

对施工人员进行技术培训和安全教育,确保施工过程中规范操作。

3. 施工工具:准备齐全的施工工具,包括挖掘机、推土机、锄头、铲子、喷水壶等。

4. 技术交底:组织施工人员认真学习设计图纸和施工方案,明确施工要求和技术标准。

5. 现场踏勘:对施工区域进行实地踏勘,了解地形地貌、土壤情况、水源电源等,为施工提供依据。

三、施工流程1. 施工放样:根据设计图纸,进行施工放样,标明树木种植位置。

2. 挖坑施肥:按照设计要求,挖掘合适大小的树坑,并在坑底施加适量基肥。

3. 树木栽植:栽植树木时,注意树木的栽植深度、方向和间距,确保树木生长良好。

4. 灌木和草本植物种植:按照设计要求,种植灌木和草本植物,确保植物生长茂盛。

5. 浇水养护:栽植完成后,及时进行浇水养护,确保植物成活。

6. 修剪整理:对栽植完成的植物进行修剪整理,保持美观整洁。

7. 清理现场:施工完成后,及时清理现场,确保施工区域干净整洁。

四、施工措施1. 质量控制:严格按照设计要求和施工标准进行施工,确保工程质量。

2. 进度管理:制定合理的施工计划,确保工程按时完成。

3. 安全管理:加强施工现场安全管理,防止安全事故发生。

4. 环境保护:施工过程中,注意保护环境,减少对周边环境的影响。

5. 沟通协调:与相关部门和单位保持良好沟通,协调解决施工过程中遇到的问题。

五、工程验收工程完成后,组织相关单位进行验收。

验收内容包括植物成活率、景观效果、施工质量等。

绿化养护工程的补植施工方案

绿化养护工程的补植施工方案

绿化养护工程的补植施工方案为了保证绿化工程的质量,我们需要制定一份补植施工方案,以确保工程施工质量和设计意图的实现。

在此方案中,我们将重点关注以下四个方面:1.选用优良的苗木进行补栽在绿化工程中,植物种植是非常重要的一部分。

为了确保绿化工程的质量,我们必须选用优良、符合设计要求的树苗进行补栽。

特别是补栽树种,必须规格达标,才能体现出绿化设计的景观效果。

我们会将起苗时间和栽苗时间紧密配合,以做到随起随栽。

对于常绿苗,应当带有完整的根团土球,以提高成活率。

对于大型乔木,土球直径不低于乔木胸径的10倍,而落叶树苗也多带有土球。

裸根苗木在外包塑料薄膜保湿,以免根系失水过多,影响栽植成活率。

为了减少树苗水分蒸腾,我们会进行粗略修剪。

2.整理绿化地在进行种植前,我们需要对边坡、中分带、服务区、互通区等绿化种植区内的地表进行准备。

由于已建成的高速公路边坡、边沟及互通区、停车区经过长时间雨水冲刷,地势高低不平,因此需要先进行粗略平整,在80cm以内没有杂物和白灰。

当土壤质地较差或缺土时,要采取借土换土措施为将来植物生长打下基础。

种植地段应修整到符合设计和监理工程师指示的线形和坡度,并具有舒顺的外型。

在种植中所有的大石块、土块、硬土及其他杂物和不适于种树的材料,均应移走。

处理好的表土和底土应分开,并得到监理工程师的认可。

3.合理运输苗木在运输苗木时,需要将树冠向着汽车尾部,土球靠近司机室,树干包上柔软材料放在木架或竹架上,用软绳扎紧,土球下垫一块木衬垫,然后用木板将土球夹住或用绳子将土球缚紧于车厢两侧。

在运输前,应先进行行车道路的调查,了解其路面宽度、路面重量、横架空线、桥梁及其负荷情况、人流量等等,以免中途遇故障无法通过。

押运员应站在车厢尾一面检查运输途中土球绑扎是否松动、树冠是否扫地、左右是否影响其它车辆及行人,同时要手持长竿,不时挑开横架空线,以免发生危险。

4.进行苗木假植若苗木不能按时栽种,或是栽种后苗木有剩余的,都需要进行假植。

绿化养护和补植实施方案

绿化养护和补植实施方案

绿化养护和补植实施方案
一、背景
城市绿化是城市建设的重要组成部分,它不仅美化了城市环境,还能改善空气质量,提高居民生活质量。

然而,由于各种原因,城市绿化中难免会出现植物枯萎、病虫害等问题,因此需要制定科学的绿化养护和补植实施方案,以保障城市绿化的健康发展。

二、绿化养护措施
1. 定期浇水:根据植物的生长需要,制定合理的浇水计划,保持土壤湿润,但避免积水。

2. 施肥养护:根据植物的品种和生长季节,选择合适的肥料进行施肥,促进植物生长,增强抗病能力。

3. 剪枝修剪:定期对植物进行修剪,保持植物的形态美观,促进新梢生长,防止病虫害的滋生。

4. 病虫害防治:定期对植物进行检查,及时发现并处理病虫害,采取科学的防治措施,避免病虫害的扩散。

5. 土壤改良:定期对土壤进行施肥、翻耕等措施,保持土壤的肥力
和透气性,为植物提供良好的生长环境。

三、补植实施方案
1. 补植时机:根据植物的生长习性和季节特点,选择适宜的补植时机,一般在春季和秋季为宜。

2. 补植数量:根据绿化区域的实际情况和需要,确定补植的数量和
种类,保证绿化效果。

3. 补植方法:选择合适的补植方法,包括定植、移植、播种等方式,确保植物的成活率。

4. 补植管理:对新补植的植物进行精心管理,包括浇水、施肥、修
剪等工作,促进新植物的生长。

四、总结
绿化养护和补植是城市绿化工作中的重要环节,通过科学的养护和
补植实施方案,可以保证城市绿化的健康发展,提升城市的环境质
量。

因此,各相关部门应加强对绿化养护和补植工作的管理和监督,确保绿化工作的顺利进行,为城市居民营造一个美丽、宜居的环境。

绿化补种工程措施方案

绿化补种工程措施方案

绿化补种工程措施方案1. 引言绿化补种工程是指在已有绿化植被的基础上,通过补植适宜的植物,提高绿化环境的质量和景观效果的一项工程措施。

绿化补种工程不仅可以美化环境,还可以改善空气质量、调节气温、净化水源等多方面的功能。

本文提出了一套绿化补种工程的措施方案,以指导绿化工作的实施和管理。

2. 背景随着城市化进程的加快,绿地面积不断减少,绿化植被的破坏日益严重。

为了改善城市环境,提高居民的生活品质,绿化补种工程势在必行。

合理的绿化补种工程措施可以有效地解决绿地植被缺失的问题,重建城市绿色生态系统。

3. 主要措施绿化补种工程的措施需要综合考虑植物的适应性、生长周期和景观效果等因素。

以下是一些主要的绿化补种工程措施:3.1 选择适宜的植物品种在绿化补种工程中,应选择适应当地气候和土壤环境的植物品种。

优先选择生长迅速、抗逆性强的植物,以确保补种工作的效果和成功率。

3.2 考虑生长周期和景观效果根据绿化补种的需求和目标,选择生长周期适中的植物进行补种。

同时,要考虑植物的景观效果,选择具有观赏价值的植物,增加绿化环境的美观程度。

3.3 合理的植株密度在进行绿化补种时,应根据绿地面积和功能需求,确定合理的植株密度。

密度过大容易造成资源竞争,导致植物生长不良;密度过小则会影响绿化效果。

因此,根据植物的生长特性和目标景观效果,制定合理的植株密度。

3.4 合理的补植时间绿化补种的时间通常选择在春季和秋季,这是植物生长旺盛的时期,有利于根系生长和植物的存活率提高。

同时,应避开极端天气,尽量选择晴朗、温暖、湿润的天气进行补植工作。

3.5 充分施肥和浇水在进行绿化补种工作时,应充分施肥和浇水。

根据不同植物的需求,选择适宜的肥料和水量,促进植物的生长和发育,提高植物的适应能力和抗逆能力。

3.6 定期养护和管理完成绿化补种工作后,需要进行定期的养护和管理。

包括修剪、除草、病虫害防治等工作,以保持绿化环境的整洁和美观。

4. 结论绿化补种工程是提高城市绿地环境质量和景观效果的重要手段。

补植补造实施方案

补植补造实施方案补植补造实施方案一、背景补植补造是指在城市建设过程中,对已有绿地进行补植或补造,以增加城市绿化面积、改善生态环境的一种行为。

由于城市发展的快速和人口增长的不断,很多城市绿地面积不足以满足市民对绿化环境的需求。

制定和实施补植补造实施方案,对于改善城市生态环境、提高居民生活质量具有重要意义。

二、目标制定补植补造实施方案的目标如下:1. 增加城市绿地面积,提高城市绿化覆盖率;2. 改善城市空气质量,降低污染物浓度;3. 提供优美的自然环境,提高市民的居住和活动舒适度;4. 促进城市生态平衡,保护生态系统。

三、实施步骤根据目标,制定补植补造实施方案的步骤如下:1. 绿地调查和评估对城市已有的绿地进行调查和评估,包括面积、类型、状况等方面的信息。

评估绿地的生态功能和市民利用程度,寻找潜在的改造和补植需求。

2. 制定补植补造计划根据绿地调查和评估结果,制定补植补造计划。

确定补植补造的具体区域和规模,确定绿化种类和植物品种。

考虑到生态环境的可持续发展,选择适应当地气候和土壤条件的植物,并兼顾景观效果和生态价值。

3. 执行补植补造计划根据补植补造计划,组织力量进行实施。

包括清理原有绿地、破坏植物、土地改造等工作。

进行新的植物补植和建设,确保补植补造计划的顺利进行。

4. 管理和维护补植补造完成后,需要进行定期的管理和维护工作。

包括定期修剪、除草和施肥等措施,保证植物的良好生长。

进行养护设施的维修和改善,确保绿地的功能发挥。

5. 宣传和推广补植补造实施方案完成后,需要进行宣传和推广工作。

通过媒体、网站等渠道,向市民宣传补植补造的目的和成果,提高市民对绿化环境的认识和重视程度。

鼓励市民参与绿化活动,共同建设美丽的城市。

四、预期效果通过补植补造实施方案的实施,预期可以达到以下效果:1. 增加城市绿地面积,提高城市绿化覆盖率;2. 改善城市空气质量,减少空气污染物浓度;3. 提供良好的生态环境,提高市民的居住和活动舒适度;4. 促进城市生态平衡,保护生态系统;5. 增强市民对绿化环境的认识和重视程度,形成重视绿化的良好氛围。

绿化补植方案范文

绿化补植方案范文一、背景和意义近年来,随着城市化进程的加快和环境污染的日益突出,城市绿化成为我们重要的任务之一、然而,由于种种原因,一些城市地区的绿地遭到破坏,需要进行绿化的补植工作。

本文将介绍一种绿化补植方案,旨在提供有效的措施,并解释方案实施的意义。

二、方案内容1.植树选种:根据地区气候条件和土壤环境,选择适合生长的树种。

应尽量选择具有高抗逆性、耐污染和适应性强的树种。

2.土壤准备:对植树区域进行土壤检测,了解土壤性质,然后根据检测结果进行土壤改良。

可以添加有机肥料或土壤调理剂,改善土壤肥力和保持土壤湿润。

3.植树规划:根据城市绿化的需要和绿化要求,确定植树的数量、位置和间距。

要确保每棵树有足够的生长空间,减少竞争。

4.植树施工:按照规划好的位置和间距进行植树工作。

在植树季节,注重植树的技术要求,设置培土圈,保证树木的生长。

5.养护管理:定期对新植的树木进行浇水、修剪、施肥等养护措施,帮助树木尽快适应新环境。

同时,保持植树区域的清洁,防止杂草生长。

三、方案的意义1.改善空气质量:绿化补植能够为城市提供更多的氧气,吸收空气中的有害物质,净化空气,改善空气质量,为居民提供更好的生活环境。

2.降低温度:树木具有很好的遮荫作用,能够阻挡阳光直射地表,减少地表温度,起到降温的作用。

通过绿化补植,可以有效降低城市的温度。

3.提高景观价值:绿化补植能够使城市变得更加美丽,增加城市的景观价值。

树木的绿色和花草的绚丽使人们感到愉悦,提高居民的生活质量。

4.保护生态环境:树木具有保护土壤和水源的作用,能够有效防止水土流失,并且吸收并净化水源中的污染物。

通过绿化补植,可以保护城市的生态环境。

5.增加生物多样性:通过绿化补植,可以提供更多的栖息地和食物,吸引更多的鸟类、昆虫和其他生物栖息,增加城市的生物多样性。

四、方案的考虑因素1.技术性因素:在选择树种和执行植树施工时,需要考虑当地的气候、土壤和环境情况。

确保树木能够适应生长环境,有利于树木的生长。

2024年绿化补栽施工方案

2024年绿化补栽施工方案一、引言2024年是我们城市绿化建设的重要时刻,为了美化城市环境、改善居民生活质量,我们制定了一系列绿化补栽施工方案。

以下将详细介绍我们的具体计划。

二、项目范围本次绿化补栽施工方案主要包括城市主要街道、公园和居民小区的绿化修复和植树工作。

为了提高整体效果和视觉感受,我们计划在这些地区采取各种绿化措施。

三、绿化种类选择我们将根据不同地区的气候、土壤条件和景观要求,选择适宜的绿化种类进行补栽。

下面是我们计划使用的一些常见绿化植物:1. 花卉类:玫瑰、郁金香、非洲菊等花卉种植在公园和街头,为城市增添色彩和美丽。

2. 灌木类:银杏、法桐、紫叶李等灌木种植在居民小区和公园,给人们提供清新的空气。

3. 果树类:柠檬树、苹果树、桃树等果树种植在公园和街头,为居民提供食物和乐趣。

四、绿化补栽施工步骤1. 土壤改良:根据不同地区的土壤状况,进行适量的土壤改良工作,保证植物的生长条件。

2. 林业育苗:与当地林业部门合作,进行绿化所需植物的育苗工作,确保植株的质量和生长情况。

3. 施工规划:根据绿化设计图纸和实际情况,制定绿化补栽的具体位置和数量,以确保施工效果。

4. 植树工作:在街头、公园和居民小区选择合适的地点进行植树工作,确保植株的生长和成活。

5. 养护管理:植株种植后,加强养护管理工作,包括浇水、施肥、修剪等,提高植物的存活率和生长情况。

五、绿化补栽施工方案的可持续性为了保持绿化补栽工作的长期效果,我们需要采取一些可持续的措施:1. 引导市民参与:组织志愿者参与绿化补栽工作,并提倡市民种植绿化植物,形成全民共建绿色城市的氛围。

2. 绿化科普宣传:开展绿化科普宣传活动,提高市民对绿化的认识和重视,增强绿化补栽工作的可持续性。

3. 绿色管理:建立绿化补栽施工的监管和管理机制,确保工作的顺利进行和长期有效。

4. 循环利用:回收利用绿化废弃物,并进行合理处理,以减少对环境的影响。

六、项目成果及效益通过本次绿化补栽施工方案,我们预计达到以下成果和效益:1. 提高城市景观质量:通过植树工作,增加城市的绿色面积和植被覆盖,提升城市的整体美观度和景观质量。

绿化补植施工方案

绿化补植施工方案绿化补植施工方案一、施工内容1. 绿化补植范围:根据现有绿化景观规划图纸,确定需要进行补植的区域。

包括行道树、花坛、草坪等绿化景观范围。

2. 施工数量:根据实际情况确定需要补植的树木数量、花卉数量及种类。

3. 施工材料:选用符合标准的树木苗木、花卉种子、土壤改良剂等。

4. 施工时间:根据天气状况和项目计划,确定施工的时间安排。

二、施工步骤1. 土壤准备:对需要补植的区域进行土壤改良处理,包括翻耕、松土、施加有机肥料等,以提高土壤的肥力和透气性。

2. 树木补植:根据设计图纸和现场实际情况,选用适合生态环境的树木进行补植。

确保树木的品种、规格和数量符合设计要求。

2.1 在补植点挖掘树坑,树坑深度和宽度根据树木品种和规格进行调整。

同时,在树坑底部铺设透水性良好的树脂2.2 将树苗整齐地放入树坑中,并将树苗根系与周围的土壤完全接触。

2.3 用土壤填充树坑,逐层压实,确保树苗稳定生长。

2.4 对补植的树木进行浇水,确保根系湿润。

3. 花卉种植:在需要补植的花坛等地方进行种植。

根据设计要求,选用适合季节和场地环境的花卉进行种植。

3.1 在花卉种植区域挖掘植株孔洞,孔洞宽度和深度根据花卉品种和规格进行调整。

同时,在孔洞底部铺设透水性良好的树脂。

3.2 将花卉从容器中取出,将根系展开后放入孔洞中,并用土壤填充,逐层压实。

3.3 在种植后对花卉进行浇水,确保根系湿润。

三、施工要求1. 施工期间,工地应设立警示标志,确保施工区域的安全。

2. 施工前需要进行现场勘测,了解施工区域的地理环境和土壤状况。

3. 施工过程中,要保证材料的质量,确保选用的树木、花卉健康、无病虫害。

4. 施工时要注意树木与建筑物、管道等设施之间的距离,防止根系对设施造成破坏。

5. 施工完成后,要对植株进行养护管理,包括浇水、施肥、修剪等,以确保植物的健康生长。

四、安全措施1. 施工人员必须具备相关的施工经验和技能,并经过相关培训,了解施工安全知识。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

绿化养护的补植施工方案绿化养护的补植施工方案提要:大部分的小苗与草皮还是不得不将在晴天种植,种植小苗草皮时必须将当天运到的苗木载植完毕。

若条件许可,必要时应选择夜间种植绿化养护的补植施工方案植物种植是绿化工程中十分重要的部分,其施工质量的好差,将直接影响到景观、环境及绿化的效果,为保证工程施工质量,充分体现设计意图,结合环境景观工程的要求,我们拟定以下施工方案,以达到保障工程施工质量,体现设计意图目标。

1、补栽树种的苗木准备要确保绿化工程质量,首先要选用优良,符合设计要求的树苗,尤其是补栽树种,必须要规格达标,才能体现出绿化设计的景观效果。

为了做到随起随栽,我们会将起苗时间和栽苗时间紧密配合。

起苗时,常绿苗应当带有完整的根团土球,因为土球散落的苗木成活率会降低。

大型乔木土球直径不低于乔木胸径的10倍,对于特别难成活的树种要考虑加大土球,土球高度一般可比宽度少5-10㎝,一般的落叶树苗也多带有土球,但在秋季和早春起苗移栽时,也可裸根起苗,裸根苗木在外包塑料薄膜保湿,以免根系失水过多,影响栽植成活率。

为了减少树苗水分蒸腾,提高栽植成活率,掘苗后,装车前应进行粗略修剪。

2、整理绿化地种植前应对边坡、中分带、服务区、互通区等的绿化种植区内进行地表准备,因为已建成的高速公路边坡、边沟及互通区、停车区经过长时间雨水冲刷造成地势高低不平,所以要先进行粗略平整,进行翻耕,在80cm以内没有杂物和白灰。

当土壤质地较差或缺土时,要采取借土换土措施为将来植物生长打下基础。

种植地段应修整到符合设计和监理工程师指示的线形和坡度,并具有舒顺的外型。

在种植中所有的大石块、土块、硬土及其他杂物和不适于种树的材料,均应移走。

处理好的表土和底土应分开,并得到监理工程师的认可。

3、苗木运输树木装进汽车时,使树冠向着汽车尾部,土球靠近司机室,树干包上柔软材料放在木架或竹架上,用软绳扎紧,土球下垫一块木衬垫,然后用木板将土球夹住或用绳子将土球缚紧于车厢两侧。

在运输前,应先进行行车道路的调查,了解其路面宽度、路面重量、横架空线、桥梁及其负荷情况、人流量等等,以免中途遇故障无法通过,行车过程中押运员应站在车厢尾一面检查运输途中土球绑扎是否松动、树冠是否扫地、左右是否影响其它车辆及行人,同时要手持长竿,不时挑开横架空线,以免发生危险。

4、苗木假植凡是苗木运到后在几天以内不能按时栽种,或是栽种后苗木有剩余的,都要进行假植。

所谓假植,就是暂时进行的栽植。

假植有带土球栽植与裸根栽植两种情况。

●带土球的苗木假植:栽植时,可将苗木的树冠捆扎收缩起来,使每一棵树苗都是土球挨土球,树冠靠树冠,密集地挤在一起。

然后,在土球层上面盖一层壤土,填满土球间的缝隙;再对树冠及土球均匀地洒水,使上面湿透,以后仅保持湿润就可以了,或者,把带着土球的苗木临时性地栽到一块绿化用地上,土球埋入土中1/3~1/2深,株距则视苗木假植时间长短和土球、树冠的大小而定。

一般土球与土球之间相距15~30cm即可。

苗木成行列式栽好后,浇水保持一定湿度即可。

●裸根苗木假植:对裸根苗木,一般采取挖掘假植方式。

先要在地面挖浅沟,沟深40~60cm。

然后将裸根苗木一棵棵紧靠着呈30°斜栽到沟中,使树梢朝向西边或朝向南边。

如树稍向西,开沟的方向为东西向;若树稍向南,则沟的方向为南北向。

苗木密集斜栽好以后,在根蔸上分层覆土,层层插实。

以后经常对枝叶喷水,保持湿润。

不同的苗木假植时,最好按苗木种类规格分区假植,以方便绿化施工。

假植区的土质不宜太泥泞,地面不能积水,在周围边沿地带要挖沟排水。

假植区内要留出起运苗木的通道。

在太阳特别强烈的日子里,假植苗木上面应该设置遮光网,减弱光照强度。

5、树坑开挖、在栽苗木之前应以所定的灰点为中心沿四周向下挖穴,种植穴的大小依土球规格及根系情况而定。

带土球的应比土球大16~20cm,栽裸根苗的穴应保证根系充分舒展,穴的深度一般比土球高度稍深些(10~20cm),穴的形状一般为圆形,但必须保证上下口径大小一致。

刨坑时应以所定位置为中心按规定划一圆圈作为刨坑的范围。

刨坑、刨槽位置要准确,坑径应根据根系、土球大小及土质情况而定,刨坑、刨槽要直上直下成桶型,不得上大下小或上小下大,以免造成窝根或填土不实。

挖坑时应把表土和底土分别置放,不同的土质也分开堆放。

堆放位置以不影响栽植为宜。

刨坑到规定深度后在坑底填底土。

、种植穴挖好后,可在穴中填些表土,如果坑内土质差或瓦砾多,则要求清除瓦砾垃圾,最好是更换新土。

如果种植土太瘠瘦,就先要在穴底垫后层基肥。

基肥一定要经过充分腐熟的有机肥,如堆肥、厩肥等。

基肥上还应当铺一层壤土,厚度5cm以上。

6、定植(1)、定植前的修剪在定植前,苗木必须经过修剪,其主要目的是减少水分的散发,保证树势平衡以保证树木成活。

修剪时其修剪量依不同树种要求而有所不同,一般对常绿针叶树及用于植篱的灌木不多剪,只剪去枯病枝、受伤枝即可。

对于较大的落叶乔木,尤其是生长势较强,容易抽出新枝的树木可进行强修剪,树冠可剪去1/2以上。

这样可减轻根系负担,维持树木体内水分平衡,也使得树木栽后稳定,不致招风摇动。

对于花灌木及生长较慢的树木可进行疏枝,短截去全部叶或部分叶,去除枯病枝、过密枝,对于过长的枝条可剪1/3~1/2。

修剪时要注意分枝点的高度。

灌木的修剪要保持其自然树形,短截时应保持外低内高。

树木定植之前,还应对根系进行适当修剪,主要是将断根、劈裂根、病虫根和过长的根剪去。

修剪时剪口应平而光滑,并及时涂抹防腐剂以防过分蒸发、干旱、冻伤及病虫危害。

(2)、定植方法苗木修剪后即可定植,定植的位置应符合设计要求。

定植施工的方法是:将苗木的土球或根蔸放入种植穴内,使其居中;再将树干立起,扶正,使其保持垂直;然后分层回填种植土,填土后将树根稍向上一提,使根群舒展开,每填一层土就要用锄把将土插紧实,直到填满穴坑,并使土面能够盖住树木的根颈部位,初步栽好后还应检查一下树干是否仍保持垂直,树冠有无偏斜;若有所偏斜,就要再加扶正。

最后,把余下的穴土绕根颈一周进行培土,做成环形的拦水围堰。

其围堰的直径应略大于种植穴的直径。

堰土要拍压紧实,不能松散。

大树种植需要用吊车等机械栽植,需专人负责指挥,且注意施工安全。

将大树轻轻地斜吊放置到早已准备好的种植穴内,撤除缠扎树冠的绳子,并以人工配合机械,将树干立起扶正,初步支撑。

树木立起后,要仔细审视树形和环境的关系,转动和绿化养护的补植施工方案提要:大部分的小苗与草皮还是不得不将在晴天种植,种植小苗草皮时必须将当天运到的苗木载植完毕。

若条件许可,必要时应选择夜间种植调整树冠的方向,使树姿和周围环境相配合,并应尽量地符合原来的朝向。

然后,撤除土球外包扎的绳包或箱板,分层填土分层筑实,把土球全埋入地下。

在树干周围的地面上,要做出拦水围堰。

最后,要灌一次透水。

栽植完后,必须用木棍支撑大枝条,以稳定树木的原有树姿。

在高温反季节栽植时,必须做好准备,合理安排程序,务必做到随起挖、随运、随栽植。

环环紧扣,尽可能缩短施工时间,栽植后及时淋水,并经常进行叶面喷水。

高温强阳时要采取防日灼措施,提高苗木成活率。

(3)、护树桩、支架新栽树木,由于回填的种植土疏松,容易歪斜,倒伏,因此行道树必须设立护树桩保护。

护树桩一般以露出地面米为适宜。

护树桩统一靠非机动车道方向绑扎。

其它护树支架用竹子、木桩等,一搬采用三角支撑方法。

栽植较大的乔木时,在定植后应支撑,以防浇水后大风吹倒苗木,树木定植后24小时内必须浇水第一遍水,并且浇透,使泥土充分吸收水分,根系与土紧密结合,以利根系发育,树根定植后,每株每次浇水量按国家有关规范实施。

树木栽植后时常注意树干四周泥土是否下沉或下裂,如有这种情况发生及时加土填平踩实。

此外,还应进行及时的中耕,扶植歪斜树木,并进行封堰,封堰时要使泥土略高于地面,注意防寒,其措施按树木的耐寒性及气候而定。

7、养护管理1)扶正在栽植后,由于浇水、刮风等原因使树木歪倒的要及时扶正,并同时填上踏实。

较大的树(景点用的大树)一定要有支撑以防树木歪斜。

进行修剪整形,特别是景点用的较大树木一定要疏枝,去掉死枝和病枝,提高树木促成活率,美化株形。

2)浇水树木栽植完毕后,必须浇透水并踩实,使土壤与树木根系紧密结合。

如发现有缺水现象应及时浇水,每次必须浇透,使之在生长期无缺水现象。

为浇透水可将树盘内的表土锄松。

在干旱的季节,树木需要浇水时,听从监理工程师的抗旱指令及时灌水。

另外,夏季植树时,对树冠每天喷水。

3)春灌、冬灌在第一年栽植后的初冬(通常在11月中旬)必须进行冬灌。

在第二年的春天(通常在4月初)进行冬灌。

4)松土除草在树木的周围松土,有利于浇水和施肥工作。

及时铲除树下周围的杂草,特别是藤蔓植物会影响树木的生长,除草深度为3-5cm为宜,并把树坑内的硬土即板结的土锄松即可。

在干旱季要及时清除绿地内杂草,以减少水分蒸发,保证树木水分供应。

5)剥芽修改树木萌发后,树干树枝上会萌发出许多芽、幼枝,影响树冠形状,并消耗大量的养分,必须把这些萌孽芽、幼枝及时除掉。

树枝丛生分叉影响树冠的长高、长大。

特别是花灌木的修剪更为必要,要控制好修剪长度,使整体树形、大小一致。

以美化株形、高整平衡、增加长枝、提高栽植成活率。

修剪树木的工具必须锋利,使剪口平滑,剪口边缘应尽量靠近干节,否则会使枝上留下死结。

但也不能太深,太深常会在树干形成树孔,应以剪口切面与树干保持平行并接近在同一平面上为好。

大的树枝锯去后,最好在剪口上涂抹油漆或防腐剂。

6)病虫害防治“以防为主”“防治结合”,春季使用波美石硫合剂的处理后,接着进行农药的喷洒。

每月安排病虫防治计划。

高温、高湿天气是病虫害的易发期。

在此时期要对易发生病虫害的植物进行喷药预防。

要注意观察树木的变化,在发现病虫害时要及时对症下药。

8、反季节苗木栽植措施①、在不影响整体工期条件下的苗木栽植应选在该季节的雨季突击施工,这样会大大增加苗木成活率。

②、大部分的小苗与草皮还是不得不将在晴天种植,种植小苗草皮时必须将当天运到的苗木载植完毕。

若条件许可,必要时应选择夜间种植,种植完毕及时浇水,随即对苗木进行修剪。

采用毛竹杆支撑遮盖遮阳网,新栽苗木必须每天浇水一次,保持土壤水分。

③、夏季栽植大树时应带好足够的土球,并在原来的基础上适当加大土球,在保留规定冠幅的条件下,适当对次要的枝条进行强行修剪,并剪去枯枝、病虫枝和不整齐的枝条,摘除所有的叶子,给树干的主要枝条卷上稻草绳,以减少水分蒸发。

同时树杆做好支撑,外围做好支架盖以遮阳网,每天浇水至少一次,同时经常性的对树干进行喷水。

④、项目部做到高度重视,配备足够的机械、管理人员和施工一线的工人,尽量减少苗木的停留时间,控制好苗木的起挖和栽植质量及后期养护工作。

尤其要关注天气变化动态,抓住雨季大力栽植苗木。
