特殊路基处理施工方案
特殊路基处理施工方案

特殊路基处理施工方案一、概况1、A8标段整体土质良好,仅在局部地表存在素填土,在沟塘底部存在0.2m-0.6m厚的淤泥,在局部存在弱膨胀土。
针对不同的地质条件和构造物的设置情况以及路基施工工期,特殊路基处理分别采用加铺碎石垫层、掺灰等处理方法;对于桥头高填地段采用碎石桩处理。
2、全线平均路基填土高度2.15m;特殊路基处理长度为593m;其中特殊路基处理碎石桩107208延米,冲击夯实4061m2。
特殊路基的处理方法有:碎石垫层处理、预压、强夯处理和冲击夯实等处理方法。
本标段在施工时应尽量安排特殊路基处理地段先期开工,以保证施工期及预压期,确保特殊路基的处理效果。
二、特殊路基处理原那么(1)软弱地基处理原那么软弱地基处理从稳定、沉降两个方面进展分析。
路堤稳定计算采用有效固结应力法。
地基沉降量采用分层总和法计算主固结沉降,并采用经历系数对其进展修正。
地基的固结度采用太沙基一维固结理论计算。
根据沉降及稳定的需要对桥头高填土路段、涵洞、通道分别采用不同的方法处理。
(2)膨胀土处理原那么对于弱膨胀土填料,在试验的根底上,提高掺石灰剂量处理;对于低填路段为膨胀土的,采用超挖后回填石灰土处理。
三、特殊路基设计方案(1)膨胀土路基处理对于弱膨胀土填筑路基根据路基填土高度,对路基填料作以下几种情况处理:①当路基高度为H<1.53m时,路床上部40cm采用6%石灰土处治,路床下部40cm采用5%石灰土处治,压实度均N96%,路床底面下超挖40cm掺4%石灰土,压实度均N94%。
②当路基高度H N1.53m,去除15cm耕植土后,进展原地面碾压,压实度N90%,压实补偿按10cm计,然后回填4%石灰土至清表前地面标高〔回填厚度为压实补偿10cm+去除耕植土15cm〕,然后铺筑路堤及路床。
下路床采用5%石灰土处治,上路床采用6% 石灰土处治,压实度均大于^96%,路基中部填筑素土。
(2)构造物基底处理①盖板涵、通道根底落在素填土、饱和软粘土、膨胀性土等不良地质岩土上时,采用换填一定厚度的碎石垫层处理;假设构造物落在一般性粘土上,但地基承载力或沉降不能满足构造物对地基的要求时,也采用换填一定厚度的碎石垫层处理。
特殊路基处理施工方案

特殊路基处理施工方案一、工程概况:该工程位于XX市XX区,路基处理的总长度为X公里。
路基处理的特殊之处在于路段经过一片湿地区域,需要采取特殊的措施来保护和处理湿地环境。
二、施工目标:1.保护湿地环境,减少施工对湿地的影响;2.提高路基的稳定性和承载能力;3.确保施工进度和质量。
三、施工方案:1.路基处理前的调查和设计:在施工前,进行湿地区域的详细调查和设计,确定湿地的范围和类型,并做出合理的处理方案。
2.施工前的环境保护准备:在施工前,建立临时设施,包括施工道路和施工区域的标识和隔离措施,以确保施工不对周边环境造成污染。
3.路基处理:在湿地区域进行路基处理时,需采取以下特殊措施:(1)湿地保护:根据湿地类型确定相应的保护措施,如建设湿地保护围栏,禁止施工车辆和人员进入湿地区域。
(2)土壤改良:根据湿地的土壤类型和水分状况,进行土壤改良工作。
例如,对于湿度较高的区域,可采取排水措施,如开挖排水沟或设置排水管道。
(3)路基加固:对于较为软弱的湿地土壤,可以采用加固措施,如加厚路基,填充石方填料等,以提高路基的稳定性和承载能力。
(4)保护植被:在施工完毕后,对湿地区域的植被进行保护和恢复,可以进行绿化工作,种植适应湿地环境的植被,以促进湿地的生态恢复。
四、施工措施:1.施工车辆限制:在湿地区域设置临时标志和警示牌,禁止施工车辆进入湿地区域,仅允许必要的施工车辆和设备进入。
2.施工时间安排:在湿地区域的施工时间应相对较短,尽量选择封闭湿地区域较少的时间段进行施工,以减少对湿地环境的影响。
3、环境监测:在施工过程中,设置环境监测点,定期进行施工环境变化的监测,如土壤含水量、水质、噪音等,及时采取调整措施,以确保施工不对环境造成破坏。
五、施工安全措施:1.施工人员安全教育:在施工前,进行相关的施工安全教育,告知施工人员湿地区域的特殊性及施工过程中的安全注意事项。
2.安全设施设置:在湿地区域设置安全警示牌和围栏,以确保施工人员的安全。
特殊路基施工方案

特殊路基施工方案在道路建设领域,路基施工是至关重要的一环。
不同地区的地理环境以及道路用途的不同,需要采用不同的路基施工方案来满足工程需要。
特殊地段的路基施工更需要精心设计和施工,以确保道路的稳定性和耐久性。
地貌复杂地区路基施工方案地貌复杂地区指的是地势崎岖、地形多变的地区,如山区、丘陵地带等。
在这些地区进行路基施工需要考虑地质条件、坡度、水土流失等因素。
针对地貌复杂地区的路基施工方案包括以下几点:1.地质勘察:在进行路基施工前,必须进行详细的地质勘察,了解地质构造、土壤类型、地下水位等信息,为后续的施工提供依据。
2.路基加固:对于地势较陡的地区,需要采取加固措施,如设置挡土墙、加设支撑桩等,以增加路基的稳定性。
3.排水设计:地形多变的地区容易发生水土流失问题,需要设计排水系统,及时将积水排除,防止对路基造成损坏。
4.防护工程:在山区或丘陵地带施工时,需要考虑山体滑坡和坡面塌方的风险,采取相应的防护措施,如设置护坡网、灌浆加固等。
水域跨越路基施工方案在水域跨越的道路施工中,对道路路基的设计和施工需要考虑到水体对路基的影响,以确保路基的安全稳定。
水域跨越路基施工方案包括以下几点:1.桥梁设计:对于较宽水域的道路,需要进行桥梁设计,选择适当的桥梁类型和跨度,确保桥梁结构牢固耐用。
2.桥台桥墩施工:桥台桥墩是桥梁的支撑结构,在施工时需要考虑水体流速和涨落,采取合适的施工方法和防护措施。
3.水下施工:对于部分水域跨越路基的施工需要在水下进行,施工人员需具备水下作业技能,采取合适的封闭施工方式,确保施工质量。
特殊地质区路基施工方案特殊地质区指的是地下水位高、土质松软或者有坍塌危险的地区,在这样的地质条件下进行路基施工需要采取特殊的施工方案,以确保施工质量和道路的使用安全。
特殊地质区路基施工方案包括以下几点:1.处理地下水:对于地下水位高的地区,需要进行降水处理,保证施工现场的干燥,避免地基液化和塌陷的风险。
特殊路基处置施工方案

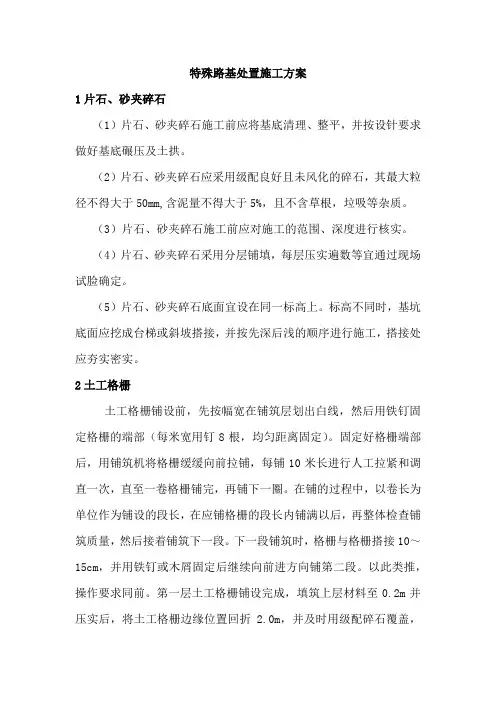

特殊路基处置施工方案1片石、砂夹碎石(1)片石、砂夹碎石施工前应将基底清理、整平,并按设针要求做好基底碾压及土拱。
(2)片石、砂夹碎石应采用级配良好且未风化的碎石,其最大粒径不得大于50mm,含泥量不得大于5%,且不含草根,垃吸等杂质。
(3)片石、砂夹碎石施工前应对施工的范围、深度进行核实。
(4)片石、砂夹碎石采用分层铺填,每层压实遍数等宜通过现场试脸确定。
(5)片石、砂夹碎石底面宜设在同一标高上。
标高不同时,基坑底面应挖成台梯或斜坡搭接,并按先深后浅的顺序进行施工,搭接处应夯实密实。
2土工格栅土工格栅铺设前,先按幅宽在铺筑层划出白线,然后用铁钉固定格栅的端部(每米宽用钉8根,均匀距离固定)。
固定好格栅端部后,用铺筑机将格栅缓缓向前拉铺,每铺10米长进行人工拉紧和调直一次,直至一卷格栅铺完,再铺下一圈。
在铺的过程中,以卷长为单位作为铺设的段长,在应铺格栅的段长内铺满以后,再整体检查铺筑质量,然后接着铺筑下一段。
下一段铺筑时,格栅与格栅搭接10~15cm,并用铁钉或木屑固定后继续向前进方向铺第二段。
以此类推,操作要求同前。
第一层土工格栅铺设完成,填筑上层材料至0.2m并压实后,将土工格栅边缘位置回折 2.0m,并及时用级配碎石覆盖,用同样的方法再施工第二层土工格栅。
土工格栅铺设完成后,应尽快铺筑上层材料,以免日光暴晒老化。
3碎石土(1)在碎石土施工前,首先对下层进行复验、量测修整,其质量不符合技术技术要求之处应整修到规定要求,并应检查排水设施是否完好,检查修整运输道路,补钉遗失或松动的测桩;在结构层两侧设置指示桩,用红漆标出垫层边缘的设计高程。
(2)碎石应用质地紧韧、耐磨、具有一定级配的透水性良好的材料,软硬不同的材料不得掺合使用,不允许使用同粒径碎石、山皮石、风化石子及不稳定矿渣。
碎石应为多棱角块体、清洁无土、不合石粉及风化杂质。
(3)下层复验合格后要及时摊铺,运到工地的碎石排平后,大小颗粒应分布均匀,虚铺厚度一致,按虚铺厚度一次铺平,不得多次找补。
特殊路基处理专项施工方案

特殊路基处理专项施工方案一、背景随着城市交通不断发展,人们对道路品质的要求也越来越高,因此特殊路基处理成为交通建设中的重要环节。
本文旨在探讨特殊路基处理的专项施工方案,为交通建设提供切实可行的指导。
二、问题分析特殊路基处理包括高速公路、桥梁、隧道等工程,在施工过程中常常面临地形复杂、环境恶劣等挑战。
如何有效处理这些问题,提高工程质量,是当前亟需解决的问题。
三、施工方案1. 路基设计根据具体情况确定合适的路基设计方案,包括路基宽度、坡度等参数,确保路基稳定性和承载能力。
同时,考虑到特殊地形和环境因素,调整设计方案,减少对自然环境的影响。
2. 施工工艺采用先进的施工工艺,如机械化施工、自动化施工等,提高施工效率,减少人力成本,保证施工质量。
同时,加强对施工人员的培训,确保施工安全。
3. 材料选用选择优质的材料,如优质混凝土、耐磨路面材料等,提高路基的耐久性和抗压能力。
同时,根据特殊环境条件选择合适的材料,确保路基在恶劣环境下的稳定性。
4. 质量监控建立严格的质量监控体系,对施工过程中的每一个环节进行监控和检测,及时发现和解决问题,确保施工质量达到标准要求。
5. 环境保护在施工过程中,做好环境保护工作,减少对周围环境的影响。
合理处理施工废弃物,减少污染排放,保护当地生态环境。
四、总结特殊路基处理是城市交通建设工程中的重要环节,需要制定科学合理的施工方案。
本文提出了基于路基设计、施工工艺、材料选用、质量监控和环境保护等方面的施工方案,以期为特殊路基处理提供有效指导。
只有不断完善施工方案,才能保证交通建设工程的质量和可持续发展。
希望这份文档对您有所帮助,谢谢阅读!。
路基施工技术方案(3篇)

路基施工技术方案永丰至得莫利段是同三公路佳哈段的一部分,是___年已建成部分封闭,部分立交的汽车专用二级公路。
现采用左侧加宽至___m,将其改扩建成四车道、全封闭、全立交的高速公路。
我单位现负责永丰至得莫利段第十四合同段中K370+500-K378+500段计___km的路基施工任务,该段地处松花江流域,地形多变,沟谷交错,起伏连绵,地质构造复杂,但地质稳定性较好,填挖工程量较大。
一.特殊路基处理施工技术方案1、恢复定线施工恢复定线测量及施工放样是施工准备阶段的主要技术工作,首先___本单位工程测量人员对路线的主要导线点、路基中线点、水准点等施工控制点使用比较先进的测量仪器进行恢复、复测,放出路基用地界桩、弃土堆位置。
对全线左幅原地面进行定点测量,重新绘制横断图对全线工程量进行复核。
同时与两侧施工单位___进行联测,建立公用水准点、导线点,避免路基错位或竣工后的台阶现象的发生。
2、人员、机械设备的准备在我单位接到哈同公路改扩建指挥部下达的施工任务后,我们马上根据工程实际情况,___相关人员进场,目前技术人员进场:___人,后勤人员进场:___人,管理人员:___人;随着人员的进场,我单位又积极从其他项目调遣机械设备,目前完全满足施工生产的需要。
3、清基挖槽针对本段路线地处山岭重丘区鸡爪岗较多的特点,在清基挖槽前首先对沿线的地形进行详细调查,选择小的鸡爪岗较多的沟底进行开挖,这样小的不良地段处理和路槽处理可以连成片,有利于作业面的展开。
开挖时根据设计图纸首先进行挖台阶,然后根据测工放样尺寸,进行清基挖槽,在开挖过程中适当配备民工做清边处理,清基的原则是挖掘机挖到原地面以下承重层为止。
4、路槽清基验收路槽清基结束后对槽底进行碾压,然后___测量人员进行自检,自检合格后报高监办进行路槽验收,抽检合格后方可进行煤矸石回填。
5、路槽回填路槽回填时需按照正常路基填筑程序分层填筑,分层碾压。
正式回填前要做进行试验段铺筑,以便确定适宜的松铺厚度和相应的碾压遍数,最佳的机械配备和施工___,松铺厚按30cm试验。
特殊路基处理施工方案

特殊路基处理施工方案清晨的阳光透过窗帘的缝隙,洒在我的笔记本上,我开始构思这个特殊的路基处理施工方案。
这个方案对我来说并不陌生,十年的方案写作经验让我对这个领域有着深刻的理解。
一、项目背景与目标这是一条穿越复杂地形的道路,路基的稳定性是施工的关键。
我们的目标是确保路基的坚固稳定,同时考虑到环境保护和施工安全。
1.项目背景这条路位于多山地区,地形复杂,地质条件多样。
路基需要穿越多个山谷和河流,这就要求我们在施工过程中对路基进行特殊处理。
2.施工目标确保路基的稳定性和承载能力,满足长期使用需求;同时,施工过程要符合环保要求,确保施工安全。
二、路基处理方案1.路基加固(1)换填处理:对于软土地基,采用换填处理,替换掉软土,填充以砂石等材料,提高地基承载能力。
(2)注浆加固:对于岩石地基,采用注浆加固,将水泥浆注入岩石裂缝中,提高岩石的整体稳定性。
(3)预压处理:对于软弱地基,采用预压处理,提前施加荷载,使地基提前固结,提高承载能力。
2.路基排水(1)设置排水沟:在路基两侧设置排水沟,及时排除路面和路基的积水。
(2)设置盲沟:在路基底部设置盲沟,增加排水通道,减少地下水位对路基的影响。
(3)路面排水:采用合理的路面横坡和纵坡,使路面水迅速排出。
3.路基防护(1)坡面防护:对于路基边坡,采用植被防护、喷浆防护等手段,防止坡面侵蚀。
(2)坡脚防护:对于路基坡脚,采用重力式挡墙、抗滑桩等结构,防止坡脚位移。
(3)桥梁防护:对于跨越河流的桥梁,采用桥梁防护措施,如设置防撞栏、防护网等。
三、施工工艺与流程1.施工准备在施工前,对路基进行处理,包括清理场地、测量放样、施工材料准备等。
2.施工工艺(1)路基加固:根据地质条件,选择合适的加固方法,进行施工。
(2)路基排水:按照设计要求,设置排水设施,确保排水畅通。
(3)路基防护:采用相应的防护措施,确保路基稳定。
3.施工流程(1)路基加固:施工顺序为换填处理→注浆加固→预压处理。
特殊路基处理施工方案

特殊路基处理施工方案一、工程概况本标段填方穿越水田地段较多,为高液限非适用性材料软基;亦有经过水塘地段,为淤泥软基。
软土地基主要位于沟谷内或水塘,上部为水田,积水,表层多为耕植土,分布非适用性材料、淤泥。
根据设计本标段共需处理软土及淤泥88052m³。
根据设计要求,非适用性材料软基和淤泥层必须挖除后,选择最佳的机械设备组合清运淤泥、排干积水,再从基底按要求换填适合路基填筑的材料。
二、编制依据和编制原则1、编制依据⑴、《公路工程质量检验评定标准》(JTG F80/1-2004)⑵、《公路路基施工技术规范》(JTG F10-2006)⑶、《公路施工手册》⑷、设计图纸⑸、交通运输部《公路水运工程安全施工标准化指南》2、编制原则⑴、认真响应招标文件的要求,确保本合同段工期、质量、安全、环保、文明施工等各方面目标的实现;⑵、严格执行设计文件和设计标准;严格执行与本工程有关的国家、行业及业主制定颁布的规范、规程、技术标准和法规文件等;⑶、认真、充分研究施工环境,妥善解决施工生产与各方面关系协调,应用新技术,制定技术先进、安全可靠、经济合理的施工程序和施工方案;⑷、施工方案编制尽量做到与总体施工部署相结合,重点项目和一般项目相结合,特殊技术与普通技术相结合,内容全面、重点突出、思路清楚;⑸、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;⑹、实施项目法管理,应用动态网络控制技术,实施施工全过程严密监控,优化配置施工所需各项资源,做到统筹安排,均衡生产,降低工程成本;⑺、坚持文明施工,规范化管理,减少植被破坏,控制水土流失和污染,切实做好保护环境工作。
三、施工准备(一)准备工作1、组建施工作业队伍,建立质量管理体系,明确施工任务,制定相应的规章制度,促使工程运转始终处于受控状态。
2、施工前,在路基两侧开挖纵向排水深沟,主排水沟深约1.5米、次排水沟深于1.2米,并在路线一侧红线外挖一条排水沟将水排出路基以外,降低软基路段纵横路基地下水位和排走地面积水,对软基地段进行晾晒;在路基另侧修建纵向施工便道,淤泥挖除时运输车从施工便道行驶,淤泥层挖除后将便道一并挖除。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
特殊路基处理施工方案
概况
1、A8 标段整体土质良好,仅在局部地表存在素填土,在沟塘底部存在0.2m-0.6m 厚的淤泥,在局部存在弱膨胀土。
针对不同的地质条件和构造物的设置情况以及路基施工工期,特殊路基处理分别采用加铺碎石垫层、掺灰等处理方法;对于桥头高填地段采用碎石桩处理。
2、全线平均路基填土高度2.15m;特殊路基处理长度为593m; 其中特殊路基处理碎石桩107208延米,冲击夯实4061m2。
特殊路基的处理方法有:碎石垫层处理、预压、强夯处理和冲击夯实等处理方法。
本标段在施工时应尽量安排特殊路基处理地段先期开工,以保证施工期及预压期,确保特殊路基的处理效果。
二、特殊路基处理原则
(1)软弱地基处理原则
软弱地基处理从稳定、沉降两个方面进行分析。
路堤稳定计算采用有效固结应力法。
地基沉降量采用分层总和法计算主固结沉降,并采用经验系数对其进行修正。
地基的固结度采用太沙基一维固结理论计算。
根据沉降及稳定的需要对桥头高填土路段、涵洞、通道分别采用不同的方法处理。
(2)膨胀土处理原则对于弱膨胀土填料,在试验的基础上,提高掺石灰剂量处理;对
于低填路段为膨胀土的,采用超挖后回填石灰土处理。
三、特殊路基设计方案
(1)膨胀土路基处理
对于弱膨胀土填筑路基根据路基填土高度,对路基填料作以下几种情况处理:
① 当路基高度为H<1.53m 时,路床上部40cm 采用6%石灰土处治,路床
下部40cm采用5%石灰土处治,压实度均》96%,路床底面下超挖40cm 掺4%石灰土,压实度均》94%。
②当路基高度H > 1.53m,清除15cm耕植土后,进行原地面碾压,
压实度》90%,压实补偿按10cm计,然后回填4%石灰土至清表前地面标高(回填厚度为压实补偿10cm+清除耕植土15cm),然后铺筑路堤及路床。
下路床采用5%石灰土处治,上路床采用6% 石灰土处治,压实度均大于》96%,路基中部填筑素土。
(2)构造物基底处理
① 盖板涵、通道基础落在素填土、饱和软粘土、膨胀性土等不良地质岩土
上时,采用换填一定厚度的碎石垫层处理;若构造物落在一般性粘土上,但地基承载力或沉降不能满足构造物对地基的要求时,也采用换填一定厚度的碎石垫层处理。
基坑开挖时应避免垫层底部受扰动,保留200mm厚的土层暂不挖去,等换铺前再挖至设计标高。
换填时应注意基坑排水,不得在浸水条件下施工,必要时应采取降低水位的措施。
垫层底面应在同一标高线上,如深度不同,应挖成搭接面并按先浅后深的顺序进行垫层施工,搭接处应夯压密实。
垫层在验收合格后,应及时进行基础施工与基坑回填。
② 圆管涵基底承载力达不到要求或为膨胀土的,换填5%石灰土处
理;基底为饱和软粘土及淤泥土的,换填碎石处理。
具体根据每一处构
造物对地基在载力、沉降的要求、该处地基土的物理力学性能视不同情况给出处理的范围及厚度。
(3)桥头及其过渡段基底处理
根据桥头段填土高度、桥头对沉降及稳定标准的要求、地基土的埋藏条件及物理力学指标等选择碎石桩、强夯、冲击夯实等不同办法对桥头段地基进行处理。
① 碎石桩处理:处理长度为沿线路方向5H+30 米,其中H 为路基填土高
度。
桥头段碎石桩桩径采用0.5 米,桩间距采用1.3 米;桥头过渡段桩径采用0.5 米,桩间距采用1.5米,桩长根据计算确定。
梅花状布置。
② 冲击夯实处理:处理长度为沿线路方向5H+30 米,其中H 为路基填土
高度;冲击夯实功采用15KJ,冲击夯实遍数根据现场试验确定,设计计算按20 遍考虑。
夯沉补土设计按20cm 厚计入路基土石方汇总表,施工时按实际工程量计算。
(4)桥台台背填料处理对于桥台台背填料从路基原地面至下路床均采用掺5%石灰处
理,上路床采用6%石灰土处理并适当提高压实度。
台背处从原地面至路床底部都进行掺灰处理,并适当提高压实度,压路机压不到的地方,采用小型机械夯实。
四、特殊路基施工方案
1、河塘段边沟外侧土堤与路基主体同时填筑。
施工时必须避免高堆快填,应薄层摊铺,分层充分碾压。
填筑时加强观测,控制施工速率。
2、地基处理、施工是一个动态管理的过程,施工过程中,必须加强沉降和稳定观测,要严格控制填土速率,每填一层土应进行一次监测,并应控制地面沉降w 10mm/d,边桩水平位移w 5mm/d,超过时应暂停填筑,待沉降及位移量小于规定值后再继续施工。
为了确保路堤填土的安全,防止路基失稳,加载填土的施工速率由施工单位根据地质条件和地基强度增长情况,以及观测路堤坡脚变形,分析地基土的塑性变形产生失稳的状态等综合考虑确定,设计考虑为1m/月。
1 、碎石桩施工
挤密碎石桩采用振动沉管,人工填料的方法进行制桩。
在正式施工时,应作试桩,作现场荷载试验,并做好记录,同时根据试桩结果,确定正式打桩采用的技术参数,确定成桩工艺。
施工要求如下:
①清理平整场地,清除高空和地面障碍物;
②测量放线,测量地面整平后的标高;
③布设桩位,桩间距允许偏差为士10cm;在灌注桩两侧布设桩位时,应预
留钻孔灌注桩的施工位置,预留净距为140cm;
④机械设备:ZL-60 振动履带式挤密碎石沉桩机5 台,容积相等的小推
车4 台;
⑤碎石桩施工
a)施工顺序从四周向中心靠拢,相邻两根桩必须跳跃间打;
b)桩机就位,校正桩管垂直度应w 1.5%;校正桩管长度及投料口位
置,使之符合设计桩长;在桩位处铺设少量碎石;
c)边振动边下沉到设计深度;
d)稍提升桩管使桩尖打开;
e)停止振动、灌料、直至灌满;
f)启动拔管,拔管前留振一分钟,以后边振动边拔管,拔管速度需均匀且
每拔管1 米留振一分钟。
g)根据单桩设计碎石量确定第一次投料的成桩长度(约为桩管长度50%),进
行数次反插直至桩管内碎石全部投出;
h)提升桩管,开启第二次投料口并停止振动,进行第二次投料直至灌满;
i)启动拔管,边振动边上拔,并进行数次反插,至管内碎石全部投出,反
插深度应小于桩管长度的一半;
j)提升桩管高于地面,停止振动,进行孔口投料(第三次投料)直至地表; k)启动反插,并及时进行孔口补料至该桩碎石桩用量全部投完为止;
l)碎石灌入量按每延米不少于0 . 224立计算;
m)提升和反插速度必须均匀。
反插深度由深到浅,每根桩在保证桩长和碎石灌入量的前提下,总反插次数不少于12 次;
n)施工过程中应及时挖出桩管带出泥土,孔口泥土不得掉入孔中;
o)施工过程中应记录沉桩深度,制桩时间,每次碎石灌入量,反插次数等; p)施工过程中如发现土层有较大变化,投料量或沉桩速度异常应立即停止施工,并报监理;
q)施工完毕,整平场地,测量标高,整理施工记录。
五、测量放线
1、按路基测量地面整平后的标高及桩号断面图坡度放样,并增加
50cm宽放线,确定碎石桩纵向桩位轮廓线。
2、按桥位与横断面的夹角,确定碎石桩横向桩轮廓线:桥头段为5H (H为原地面至桥头设计地面高度),伸入桥台前的长度按坡度1: n
放线;桥头过渡段处理长度为3000cm。
3、放控制桩:控制木桩只控制四角,以便拉线,另加延长线至5m
外,以便对四角控制桩进行校正。
4、放线:按图纸设计的桩距打灰线,桩位与路线成90度。
5、测量详细方案见下图,如有不明请参照图纸施工图第二册S4-8或及时与项目工程部联系。
