LNG 撬装加注装置安全操作规程LNG filling device with pry safetyoperation procedures2014-6-6 发布 2014-7-1实施青岛绿科汽车燃气开发有限公司发布目录1. LNG撬装加注装置 (1)2. 加气设备操作规程 (1)2.1 LNG槽车卸车 (1)2.2 LNG储罐操作 (3)2.3 低温泵性能指标 (5)2.3.1 低温泵安装 (6)2.3.3 安装过程中可能存在的错误 (6)2.4 低温泵操作注意事项 (7)2.5 低温泵故障分析 (7)2.6 LNG加气机性能指标 (8)2.6.1 加气机操作模式 (8)2.6.2 加气机操作步骤 (9)2.6.3 加液异常情况处理 (9)2.6.5 常见故障及排除方法 (11)2.6.6 加气机维护 (11)2.7 汽化器操作 (11)2.8 冷冻式干燥机操作 (12)3. 管路系统技术要求 (12)3.1 强度试验、泄漏试验和管道吹扫 (13)4. 管路系统故障处理 (13)5.静电接地 (14)6.工艺流程 (14)7.设备检查规定 (15)8.装卸 (16)8.1 起吊 (16)8.2 移动 (16)9.安全防护 (16)9.1 安全警告 (16)10.应急处理方案 (17)10.1 应急着装要求 (17)10.2 火灾应急处理 (17)LNG撬装加注装置安全操作规程1.LNG撬装加注装置LNG撬装加注装置:是将压力P≤1.2MPa、温度T≈-162℃的液化天然气,通过低温泵抽出,经真空阀箱管路进入LNG加气机,调压计量后加注汽车车载瓶的专用设备。

主要设备:LNG储罐、真空阀箱管路(含潜液泵)、LNG加气机、PLC控制系统(仪表风系统)。

主要技术指标:1)储罐几何容积:V=60m³2)储罐设计压力:P=1.44MPa3)管道设计温度:-196℃~+60℃4)蒸发率:≤ 0.3%5)噪音:≤55dB6)无故障工作时间:≥5000h7)加注计量误差:≤±1.0%8)真空管路的真空度:≤5×10-³Pa注:储罐容积、设计压力可根据客户需求定制。

撬装式lng加气站审批 (2)

撬装式lng加气站审批 (2)

撬装式LNG加气站审批摘要随着能源需求的增加和环保意识的提高,液化天然气(LNG)加气站逐渐成为替代传统石油加油站的新能源选择。

撬装式LNG加气站以其便捷、低成本的特点,被广泛应用于城市、公路和港口等区域。

本文旨在介绍撬装式LNG加气站的审批流程及相关要求,为相关申请单位提供指导。

1. 引言随着我国经济的快速发展和交通运输量的大幅增加,传统的石油加油站已经无法满足需求。

相比之下,液化天然气(LNG)作为一种清洁、高效、环保的能源,逐渐受到重视。

而撬装式LNG加气站作为LNG加气站的一种新型形式,具有不可忽视的优势,因此,越来越多的地区开始审批撬装式LNG加气站的建设。

2. 撬装式LNG加气站的定义撬装式LNG加气站是一种以设备撬装和模块化设计的方式建设的LNG加气站。

它将液化天然气储罐、气体处理设备、加气设备等主要设备安装在集装箱或机房内,然后使用集装箱运输到具体的加气站点进行安装和调试。

相比传统的LNG加气站,撬装式LNG加气站具有施工周期短、成本低、移动性强等优势。

3. 撬装式LNG加气站的审批流程3.1 前期准备在申请撬装式LNG加气站建设之前,申请单位需要进行相应的前期准备工作。

首先,申请单位需要确定加气站的具体位置,并获得土地使用权;其次,申请单位需要进行项目可行性研究,包括市场调研、环境评估、技术可行性等方面;最后,申请单位需要与当地政府相关部门进行初步沟通,了解审批流程和相关要求。

3.2 提交申请材料申请单位在完成前期准备工作后,需要向相关部门递交撬装式LNG加气站建设申请材料。

申请材料通常包括但不限于以下内容:•项目建议书:包括加气站的建设规模、技术路线、投资预算等;•土地使用证明:包括土地使用权证、土地规划许可证等;•环评报告:包括环境影响评价报告、环境保护措施等;•安全技术说明书:包括撬装式LNG加气站的安全设计、应急预案等;•影响评价报告:包括对周边环境、交通等方面的影响评价;•其他需要的申请材料。

LNG橇装式加气站操作手册

LNG橇装式加气站操作手册

XXXXXXXXXXLNG橇装式加气站操作手册编写:单保胜联系电话:186******** 山东淄博前言本操作手册是操作人员正确操作的指导性文件,在进行橇装站的操作之前,要认真阅读掌握,并经过相关培训,方可上岗操作设备。

操作人员还应符合当地相关部门的规定,取得相关资质后上岗操作。

本操作手册介绍了相关功能操作,泵的操作、加注机的操作、槽车操作,按照其有关操作手册执行。

本操作手册为内部资料,严禁对外传播,对侵权者必究其法律责任。

特别注意:储罐投用后,安全阀之根阀必须常开,严禁关闭。

工艺管道上的安全阀之根阀必须处于常开状态。

1.特性参数1。

1设计采用规范GB50156—2012《汽车加油加气站设计与施工规范》1.2适用介质LNG(液化天然气);1.3LNG物性参数1。

3.1介质特性:易爆;1。

3.2平均分子量:17.3;1.3。

3主要成分:甲烷(CH4)~93。

6%,乙烷(C2H6)~4.12%;1。

3.4气化温度:—162。

3℃(常压);1.3.5液相密度:~422.53kg/m3;1。

3。

6气相密度:0。

772kg/Nm3(15.5℃);1.3。

7气态/液态体积比:~612。

5:1(15。

5℃);1.3.8燃点:650℃。

1.4管口用途及规格1.5几何尺寸、重量外形几何尺寸:5500mm×2438mm×2250mm(长×宽×高)重量:3344Kg。

1.6工艺管道1.6.1工作压力(MPa ):1。

5; 1。

6.2设计压力(MPa ):2.5; 1.6.3工作温度(℃):—162; 1。

6。

4设计温度(℃):—196; 1。

6。

5安全阀整定压力(MPa ):1。

6;(储罐:1.26) 1。

6。

6夹层封口真空度(Pa ):≤2X10-2; 1.6.7主要管道元件材料:S30408;1.6.8真空夹层漏率(Pa ·m 3/s)≤6X10—7; 1。

6.9漏放气速率(Pa ·m 3/s )≤6X10—6;1。

LNG加气站撬装设备现场安装流程

LNG加气站撬装设备现场安装流程

LNG加气站撬装设备现场安装流程公司多个LNG加气站项目的成功建成并安全投入使用,应客户要求及公司发展需要,为合理安排工程进度、及时调整设备的安装顺序,帮助提前发现安装过程中的潜在问题,提高工作效率,合理的安排人力物力资源,结合现场施工情况及存在的诸多问题,现对LNG 加气站撬装设备的安装流程作统一规范说明,具体的安装步骤如下文所示:一、设备安装前的准备工作1.甲乙双方在合同签署后,要求加气站土建方根据乙方设计的加气站平面布置图各参数,在规定的工期内完成相应的前期土建施工,尺寸必须严格按照项目施工图上标注的进行,(施工图纸如有更改,乙方需及时与土建方沟通,并有相应的书面说明),如果土建施工方为方便自己施工而私自改动图纸,导致设备安装完调试运行中出现相关技术问题,全由甲方自己承担,土建前期混凝土施工项目主要包括:加注机安装平台、真空管道掩埋地沟、储灌围沿及防撞墙、预留真空管道及卸车管道出口、储灌安装地基、泵撬安装地基、围沿内积水池、进出围沿台阶、控制室及办公室建设、加气机雨篷、供电系统。

2.设备到达施工现场后,由甲乙双方代表对照乙方发货时的发货清单,逐一清点LNG 加气站设备及相关配件,检查内容包括:设备数量清点、设备有无损坏及损坏程度(对运输中设备损坏情况用相机记录,并传回公司理赔)等确认无误后由双方代表签字,根据现场情况统计还缺少的设备、工具清单、损坏设备等。

由本工程的负责人填写详细清单报表,并第一时间上报公司安排发货,以免耽误工程进度。

经验收后的到场设备交由乙方负责人组织电气安装人员进行设备的安装调试工作。

3.要求负责人根据现场施工情况,如实填写电子版本的工程施工情况表及时间进度表,详细记录工程进度及相关问题的处理、当天任务完成情况、当天工程总结,及时发送到公司分管项目领导,以便公司实时了解现场安装情况,拟定相应的整改措施,对整个工程的竣工将会起到重要的作用(具体表格样式及内容请参照《施工情况报表》)。

lng一体撬工作流程

lng一体撬工作流程

lng一体撬工作流程
1. 准备工作:确定需要使用的lng一体撬型号和规格,检查设备是否完好,确认工作区域安全无障碍。

2. 安装lng一体撬:将lng一体撬移动到工作位置,根据设备说明书和操作规程进行安装和调整,确保lng一体撬稳固并且能够顺利操作。

3. 准备工件:将需要撬动的工件放置在lng一体撬下方,确保工件位置合适并且稳固。

4. 调整lng一体撬:根据工件的重量和位置,调整lng一体撬的撬头和撬杆,确保能够有效撬动工件。

5. 操作lng一体撬:根据操作规程,使用lng一体撬进行撬动工件,注意操作过程中的安全和稳定性。

6. 完成工作:当工件成功撬动到需要的位置后,停止lng一体撬的操作,将工件固定好并且撤离lng一体撬。

7. 清理和维护:清理工作区域和lng一体撬,对lng一体撬进行日常维护和保养,确保设备的正常使用和安全性。

8. 故障排除:如果在工作过程中出现任何故障或问题,及时停止操作并且进行故障排除,确保lng一体撬的正常使用。

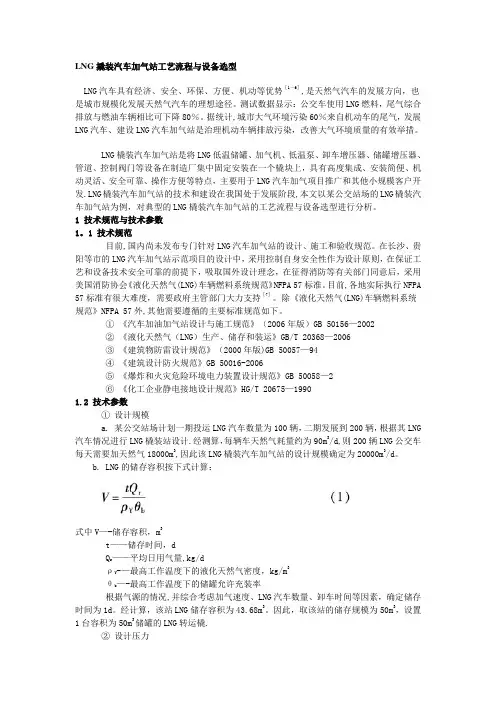

LNG撬装汽车加气站工艺流程与设备选型

LNG撬装汽车加气站工艺流程与设备选型

LNG撬装汽车加气站工艺流程与设备选型LNG汽车具有经济、安全、环保、方便、机动等优势[1~6],是天然气汽车的发展方向,也是城市规模化发展天然气汽车的理想途径。

测试数据显示:公交车使用LNG燃料,尾气综合排放与燃油车辆相比可下降80%。

据统计,城市大气环境污染60%来自机动车的尾气,发展LNG汽车、建设LNG汽车加气站是治理机动车辆排放污染,改善大气环境质量的有效举措。

LNG橇装汽车加气站是将LNG低温储罐、加气机、低温泵、卸车增压器、储罐增压器、管道、控制阀门等设备在制造厂集中固定安装在一个橇块上,具有高度集成、安装简便、机动灵活、安全可靠、操作方便等特点,主要用于LNG汽车加气项目推广和其他小规模客户开发.LNG橇装汽车加气站的技术和建设在我国处于发展阶段,本文以某公交站场的LNG橇装汽车加气站为例,对典型的LNG橇装汽车加气站的工艺流程与设备选型进行分析。

1 技术规范与技术参数1。

1 技术规范目前,国内尚未发布专门针对LNG汽车加气站的设计、施工和验收规范。

在长沙、贵阳等市的LNG汽车加气站示范项目的设计中,采用控制自身安全性作为设计原则,在保证工艺和设备技术安全可靠的前提下,吸取国外设计理念,在征得消防等有关部门同意后,采用美国消防协会《液化天然气(LNG)车辆燃料系统规范》NFPA 57标准。

目前,各地实际执行NFPA 57标准有很大难度,需要政府主管部门大力支持[7]。

除《液化天然气(LNG)车辆燃料系统规范》NFPA 57外,其他需要遵循的主要标准规范如下。

① 《汽车加油加气站设计与施工规范》(2006年版)GB 50156—2002② 《液化天然气(LNG)生产、储存和装运》GB/T 20368—2006③ 《建筑物防雷设计规范》(2000年版)GB 50057—94④ 《建筑设计防火规范》GB 50016-2006⑤ 《爆炸和火灾危险环境电力装置设计规范》GB 50058—2⑥ 《化工企业静电接地设计规范》HG/T 20675—19901.2 技术参数① 设计规模a. 某公交站场计划一期投运LNG汽车数量为100辆,二期发展到200辆,根据其LNG 汽车情况进行LNG橇装站设计.经测算,每辆车天然气耗量约为90m3/d,则200辆LNG公交车每天需要加天然气18000m3,因此该LNG橇装汽车加气站的设计规模确定为20000m3/d。

L-CNG撬装站操作规程【50页】

L-CNG撬装站操作规程【50页】

➢ LNG的物性参数:(某一种) ➢ 平均分子量: 17.3 ➢ 主要成分: 甲烷 (CH4)~ 93.6 % , 乙烷
(C2H6)~4.12 % ➢ 气化温度: -162.3 0C ( 常压 ) ➢ 液相密度: ~447 kg/m3 ➢ 气相密度: 0.772 kg/Nm3 (15.5 ℃) ➢ 气态/液态体积比: ~612.5:1(15.5 ℃) ➢ 燃点: 650 ℃
加气操作过程
➢ (一)佩戴好安全手套,并指挥驾驶员把汽车驶入加注机前指定的位 置停车并熄火,等待驾驶员下车打开加气接口窗,并交出钥匙交给加 气人员暂时保管,等待加气结束时还给司机锁好加气接口窗,才能上 车启动发动机,防止拉断加气枪的事故发生。
➢ (二)因为本机暂时还没有使用IC卡刷卡业务,请使用记录本抄写车 牌号和钢瓶编号,以备作为档案资料查询使用,确认无误后并要求驾 驶员签字,加气站现在采用的是制定了表格,由加气人员填写加气各 参数后由司机签字后,加气结束统一交给BUS公司换钱。
➢ LCNG加气站工艺流程的选择
➢ LNG加气站工艺流程的选择与LNG加气 站的建站方式有关,LNG加气站的工艺主 要包括3部分流程:卸车流程、储罐调压流 程、加气流程。
➢ 1 卸车流程
➢ LNG的卸车工艺是将集装箱或槽车内的 LNG转移至LNG储罐内的操作,LNG的卸 车流程主要有两种方式可供选择:潜液泵 卸车方式、自增压卸车方式.
➢ 3加气流程
➢ 在加气流程中由于潜液泵的加气速度快、 压力高、充装时间短,成为LNG加气站加 气流程的首选方式。
LCNG加气站的操作规范
➢ 卸车流程:LNG槽车→密闭接头→LNG泵→LNG贮罐 ➢ 1.从LNG液化厂用低温运输槽车将LNG运至汽车加气站,
通过加气站卸车接口、真空管道、潜液泵、阀门等将LNG 灌注到加气站的低温贮罐中。

撬装式LNG加气站

撬装式LNG加气站

橇装式LNG汽车加气站的应用1 概论近年来,为响应国家科技部推广应用清洁燃料汽车的号召,天然气汽车在我国很多城市得到迅猛发展,主要以压缩天然气(CNG)汽车为主,多数用于单次加气行驶里程较短的城市出租车和公交车上。

在国外,液化天然气(LNG)汽车以其污染小、安全性能高、经济效益显著且适用于大型长途运输车辆等优点而得到大力推广。

美国有3000辆LNG汽车和约100座L NG汽车加气站,在该方面技术上处于领先地位[1、2]。

在我国,北京、乌鲁木齐、长沙、贵阳、杭州等地正在积极推广LNG汽车及加气站,并已建成多座LNG加气站。

这些加气站中,除了常规的各设备在现场安装组成完整系统的加气站外,还有事先将加气站各种设备在工厂集成安装在一个或多个橇块上运往现场的橇装式LNG加气站。

橇装式LNG加气站具有安全、环保、能耗低、占地面积小、现场安装方便、建设期短、可灵活移动等突出优点,成为一种具备良好发展前景的加气站类型[3~5]。

2 橇装式LNG加气站的优势橇装式LNG加气站将LNG通过低温泵向LNG汽车加气。

如有需要,也可同时经高压液体泵加压、经气化器气化后向CNG汽车加气,并且比同样容量CNG加气站的造价和运行费用低。

另外,橇装式LNG加气站还有以下优势:①机动灵活,占地少.不依赖天然气管网,只需用LNG槽车来运载LNG作为气源。

站内所有工艺设备都安装在一个橇块上,整体尺寸较小(外形尺寸长×宽×高为12m×2.5m×3.31m);控制系统安装在一个改装的标准集装箱内(外形尺寸长×宽×高为6m×2。

5m×3m);充装LN G前加气站整体总质量只有21.8t,非常适于用汽车搬运。

可根据市场需求随时改变加气站地点,在城市尤为适宜。

②安全、环保,能耗低。

LNG已经经过了净化处理,无须压缩、冷却、脱水、脱硫等电力消耗较大的装置,整个生产工艺中省去了天然气净化设备和空气压缩机,大大减少了配套设施,不仅节约了设备造价,而且缩短了建设期.③自动化程度高,易操作.配有自动控制系统,数据采集、可燃气体监测、超压停泵及低压开泵等过程都自动完成,简单易操作。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

LNG越来越接近于百姓的生活,但LNG设备的使用还存在很多的细节问题,这些细节直接影响设备的效果,使用寿命以及总生产效益,希望此文档能给您带来帮助
撬装LNG加注站操作说明
一,卸车流程(在正常加气工作状态下)
1:将三根低温不锈钢软管按照接口依次对应的连接到LNG罐车上。

2:关闭低温泵回气阀打开撬装卸车口处管路阀门。

3:打开LNG罐车上的增压气相阀和增压器出气口的根部截止阀和卸车增压气相出口阀,待罐车上的压力与储槽的压力平衡后关闭储槽气相阀,打开罐车增压液相阀,对罐车增压。

4:当槽车压力高于储罐0.2-0.3MPa时可打开槽车出液阀,开始卸液,此时(也可晚至半小时后)关闭储槽出液阀,打开真空箱上的进出液联通阀,继续卸液。

5:当罐车内的液体卸完后(罐车液位计表针到0处,并且罐车压力与储槽压力平衡后,可视为罐车内液体已卸完),应及时关闭撬装上的增压液相阀、增压气相根部阀、增压气相出口阀、液相卸车阀和进出液联通阀,打开储槽上的出液阀、气相阀和低温泵的回气阀。

恢复到正常的加气状态,操作完毕后关闭罐车上的出液阀,增压液相阀和增压气相阀,打开出口排污(或放空)阀,将软管拆下并包扎或封闭各连接口,将软管归位。

此卸液过程结束。

6:此卸液过程不影响正常的加气工作,可同时进行,如在卸车过程发现泵池温度高报警,可打开泵池上的放空阀排气,待温度降下来后关闭放空阀,可继续加气工作。

7:如需泵卸车时可在以上操作的基础上将撬装真空箱上的泵卸车阀打开,将进出液联通阀关闭,将控制系统改为手动,然后启动低温泵即可(注意用泵卸车时不能同时进行加气工作),其它同以上工作流程。

二,加气流程
1:先检查撬装设备上的各放空阀,增压液相阀增压气相根部阀是否关闭,各安全阀下的根部:l 阀是否处于打开状态,然后检查仪表风压力是否正常,各紧急切断阀操控是否受控。

2:打开储槽的气相根
部手动阀、储槽气相紧急切断阀和泵池气相紧急切断阀,检查泵池压力情况和各连接法兰及阀门的密封状态,是否有漏气现象,如有应及时排除。

3:打开储槽的出液根部手动阀、储槽出液紧急切断阀和泵池进液紧急切断阀。

4:打开储槽上进液的根部手动阀和紧急切断阀,对泵进行预冷,并
随时关注各阀门压冒和连接法兰,不能出现漏气现象,一经发现应立刻维修排除。

并观察泵池的温度变化。

5:泵池预冷时检查撬装真空箱上泵卸车阀和进出液联通阀是否关闭,加气出口阀和加气回流阀是否打开,加气机管路进口的各截止阀是否打开,加气机真空箱上的两个气动紧急切断阀手轮是否处于自由状态,站控系统是否转到自动模式下,各仪表参数是否正常。

6:当泵预冷完毕后,即可对加液机上电进行预冷操作,预冷操作完成后即可等待为LNG燃料货车加气工作,此部分操作详见LNG加气机操作说明书。

7气机的枪座上,否则液体不能正常循环可能影响到正常的工作显示状态。

三,储槽增压和排压
1:LNG低温储槽正常运行状态下应保持在0.4-0.6MPa压力下,此压力既能保证正常加气压力又不影响卸车工作。

工作人员应时刻关注储槽的压力情况,当超出此范围后应当及时调节。

2:当储槽压力低于0.4-0.6MPa时应当对储槽增压,增压时打开储槽的出液根部手动截止阀、气动紧急切断阀和气相的根部手动截止阀和气动紧急切断阀,然后打开撬装上的增压液相阀、增压根部气相阀和回气管路总截止阀。

即可对储槽增压,当储槽压力达到需要的压力值后关闭相应的各阀门并打开增压器放空阀,储槽增压工作即完成。

3:当储槽压力超过正常的工作压力时,应当及时对储槽进行泄压操作,储槽本身配备了超压自泄压装置即双安全阀组,此安全阀组处于长期开启状态,当储槽压力到达储槽额定工作压力上限时此安全阀自动打开泄压,用于保障压力安全。

一般情况下我们不要等压力高到额定工作压力上限就要手动打开放空截止阀排压,排到我们所需要的理想压力段。

4:当储槽压力高时我们尽可能的提前用手动放空截止阀排放,因为低温安全阀经常排放会影响安全阀下次的排放压力值和精度,再者安全阀一般在储槽额定工作压力上限时才会排放,尔我们需
要的正常工作压力和储槽的额定最高工作压力是有一定差距的,比如储槽的额定工作压力为1.2MPa,儿我们正常的工作压力在
0.4-0.6MPa,当储槽的压力超过此数值时,往储槽内卸液就会受到影响甚至无法卸液,只能排放压力造成浪费。

为此我们的工作人员应时刻关注储槽的压力变化,及时对储槽进行增压或排放措施以保证其它设备的正常运行。

四,加气工作注意事项
1:各设备的阀门状态是否正确。

2:各设备内的压力温度参数是否在正常工作范围内。

3:站控系统是否处于运行状态并转换到自动模式下。

4:站控系统各参数和燃气泄漏检测系统没有报警状态,
5:加气机上各进口阀门处于打开状态,
6:加气机真空箱上的气动紧急切断阀手轮处于自由状态。

7:加气车上的两个液体罐压力不超过规定充装压力,并且加气口上无尘土、油泥、水珠冰霜等污染杂物等。

8:加气机处于冷态,如不在冷态需先进行预冷操作。

9:加气过程中,储槽压力低于正常工作压力时应及时增压补充。

10:加气时不可将充装软管强力扭曲绕弯,应顺其自然的连接固定加注枪,以保证加气操作工人身安全和低温不锈钢简易撬装LNG加注站操作流程_文档下载
/b-f010cbb1dd36a32d7275813a-2.h tml 软管的使用寿命。

11:连接固定加注枪时应将枪头正直插到枪口上,待插到底后柔和快速的将枪扣上,卸枪时应正直的往外柔和快速的扒开枪扣,轻轻的将加注枪放到固定的专用枪架上。

正确的操作有利于操作人员的安全和延长加注枪的使用寿命。

12:加气前应强制加气车辆熄火,并连接静电导线。

加气区内严禁使用烟火,并禁止拨打手机。

13:加气工作人员应配备相应的劳保用品(如防冻上手套,保护面罩,防静电工作服等)。

14:加气站应严格管理,落实责任人,保证各项安全措施到位,除专业工作人员外应禁止其他一切人员进入设备区,避免影响设备正常运转和不必要的误操作损失。

15:加气区应设置明显的禁烟、禁火、勿动、闲杂人员不得入内等专用标志。

五,加气站各设备的一般设置参数值
1:加气机上的密度保护值为380至400,可根据管道保温效果和加气量做适当调整。

加气机上的压力保护值应在1.6MPa以内,可根据加气车辆压力情况适当调整。

加气机上的预冷温度值一般设置在零下100—零下120度范围内,
加气机上的流量上限一般不超过100Kg/min,流量下限一般在
8Kg/min以上,可根据当地加气环境和加气车辆的实际情况做适当调整。

2:站控系统储槽压力上限在0.75MPa以内,储槽容积上限设置数值不超过储槽总容积的90%以内,容积下限为立式储槽一般为1-3米,卧式储槽为0.5至1米为合适,泵池温度上限一般设置为零下110-120度为合适,仪表风工作压力为0.45-0.8MPa之间,泵后压力上限一般设置不超过1.6MPa,燃气泄漏报警低报值为20%,高报值为50%。
