工程结算案例汇总
工程结算法律实务案例(3篇)

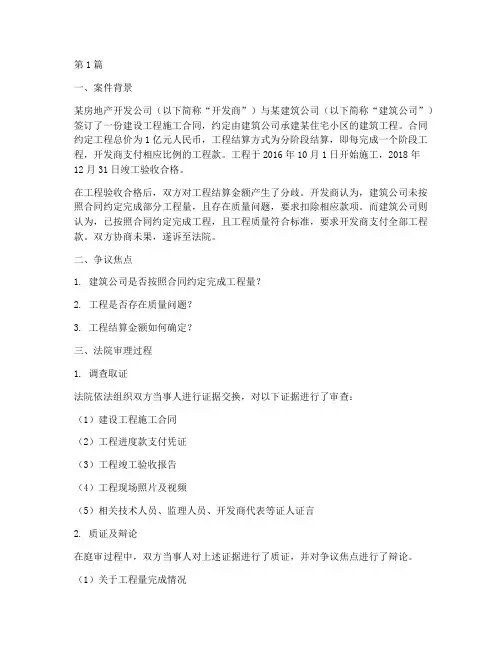

第1篇一、案件背景某房地产开发公司(以下简称“开发商”)与某建筑公司(以下简称“建筑公司”)签订了一份建设工程施工合同,约定由建筑公司承建某住宅小区的建筑工程。
合同约定工程总价为1亿元人民币,工程结算方式为分阶段结算,即每完成一个阶段工程,开发商支付相应比例的工程款。
工程于2016年10月1日开始施工,2018年12月31日竣工验收合格。
在工程验收合格后,双方对工程结算金额产生了分歧。
开发商认为,建筑公司未按照合同约定完成部分工程量,且存在质量问题,要求扣除相应款项。
而建筑公司则认为,已按照合同约定完成工程,且工程质量符合标准,要求开发商支付全部工程款。
双方协商未果,遂诉至法院。
二、争议焦点1. 建筑公司是否按照合同约定完成工程量?2. 工程是否存在质量问题?3. 工程结算金额如何确定?三、法院审理过程1. 调查取证法院依法组织双方当事人进行证据交换,对以下证据进行了审查:(1)建设工程施工合同(2)工程进度款支付凭证(3)工程竣工验收报告(4)工程现场照片及视频(5)相关技术人员、监理人员、开发商代表等证人证言2. 质证及辩论在庭审过程中,双方当事人对上述证据进行了质证,并对争议焦点进行了辩论。
(1)关于工程量完成情况开发商认为,建筑公司未按照合同约定完成部分工程量,如绿化工程、地下室防水工程等。
建筑公司则认为,已按照合同约定完成工程量,并提供了相关证据予以证明。
(2)关于工程质量问题开发商认为,工程存在质量问题,如墙体裂缝、地面不平整等。
建筑公司则认为,工程质量符合标准,并提供了相关质量检测报告予以证明。
(3)关于工程结算金额开发商认为,应扣除未完成工程量及质量问题的款项。
建筑公司则认为,应按照合同约定支付全部工程款。
3. 法院判决法院经审理认为:(1)关于工程量完成情况,根据双方提供的证据,法院认定建筑公司已按照合同约定完成工程量。
(2)关于工程质量问题,法院认为,部分质量问题属于施工过程中的正常现象,不属于严重质量问题。
16个结算典型争议案例

16个结算典型争议案例导语关于工程结算,实操时问题颇多。
这里以16个实际案例,展示工程结算争议的处理方法,希望能为大家带来一些参考和启发。
案例1结算计价方式引发的分歧工程完工后,乙方依据后来变化的施工图做了结算,结算采用清单计价方式,结算价是1200万元,另外还有200万元的洽商变更(此工程未办理竣工图和竣工验收报告,不少材料和作法变更也无签字)。
咨询公司在对此工程审计时依据乙方结算报价与合同价格不符,且结算的综合单价和作法与投标也不尽一致,另外施工图与投标时图纸变化很大,已经不符合招标文件规定的条件了。
因此决定以定额计价结算的方式进行审计,将结算施工图全部重算,措施费用也重新计算。
得出的审定价格大大低于乙方的结算价。
而乙方以有清单中标价为由,坚持以清单方式结算,不同意调整综合单价费用和措施费。
双方争执不下,谈判陷入僵局。
这种分歧应如何判定?答:首先此工程未办理竣工图和竣工验收报告,不符合结算条件,应在办理竣工图和竣工验收报告后再明确结算的方式,根据双方签订承包合同规定的结算方式进行结算。
本工程招标时按照清单报价的方式招标,并且甲乙双方合同约定按照清单单价进行结算,合同约定具有法律效力,那么在工程结算时就应该遵守双方合同的约定,咨询公司作为中介机构是无权改变工程的结算计价方式的。
材料和作法变更无签字不能作为工程结算的依据,应该以事实为依据:如隐蔽工程验收记录、分部分项工程质量检验批、影像资料、双方的工作联系单、会议纪要等资料文件。
如果乙方又不能提供这些事实依据,甲方有权拒结相应项目的变更费用。
工程在施工过程中出现变更时,甲乙双方应该及时办理相应手续,避免工程以后给结算时带来的扯皮。
在工程施工过程中出现变更,合同中应该有约定出现变更时变更部分工程价款的调整方式和办法:如采用定额计价方式、参考近似的清单单价、双方现场综合单价签证等。
再是工程量清单报价中有一张表格《分部分项工程量清单综合单价分析表》,在出现变更时,可以参照这个表格看一下清单综合单价的组成,相应的增减变更的分项工程子目,重新组价,组成工程变更后新的清单单价,但管理费率和利润率不能修改。

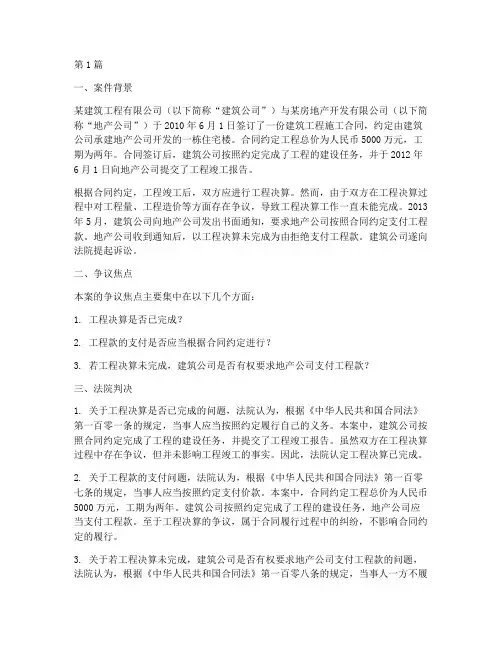

工程决算法律案例(3篇)

第1篇一、案件背景某建筑工程有限公司(以下简称“建筑公司”)与某房地产开发有限公司(以下简称“地产公司”)于2010年6月1日签订了一份建筑工程施工合同,约定由建筑公司承建地产公司开发的一栋住宅楼。
合同约定工程总价为人民币5000万元,工期为两年。
合同签订后,建筑公司按照约定完成了工程的建设任务,并于2012年6月1日向地产公司提交了工程竣工报告。
根据合同约定,工程竣工后,双方应进行工程决算。
然而,由于双方在工程决算过程中对工程量、工程造价等方面存在争议,导致工程决算工作一直未能完成。
2013年5月,建筑公司向地产公司发出书面通知,要求地产公司按照合同约定支付工程款。
地产公司收到通知后,以工程决算未完成为由拒绝支付工程款。
建筑公司遂向法院提起诉讼。
二、争议焦点本案的争议焦点主要集中在以下几个方面:1. 工程决算是否已完成?2. 工程款的支付是否应当根据合同约定进行?3. 若工程决算未完成,建筑公司是否有权要求地产公司支付工程款?三、法院判决1. 关于工程决算是否已完成的问题,法院认为,根据《中华人民共和国合同法》第一百零一条的规定,当事人应当按照约定履行自己的义务。
本案中,建筑公司按照合同约定完成了工程的建设任务,并提交了工程竣工报告。
虽然双方在工程决算过程中存在争议,但并未影响工程竣工的事实。
因此,法院认定工程决算已完成。
2. 关于工程款的支付问题,法院认为,根据《中华人民共和国合同法》第一百零七条的规定,当事人应当按照约定支付价款。
本案中,合同约定工程总价为人民币5000万元,工期为两年。
建筑公司按照约定完成了工程的建设任务,地产公司应当支付工程款。
至于工程决算的争议,属于合同履行过程中的纠纷,不影响合同约定的履行。
3. 关于若工程决算未完成,建筑公司是否有权要求地产公司支付工程款的问题,法院认为,根据《中华人民共和国合同法》第一百零八条的规定,当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担违约责任。

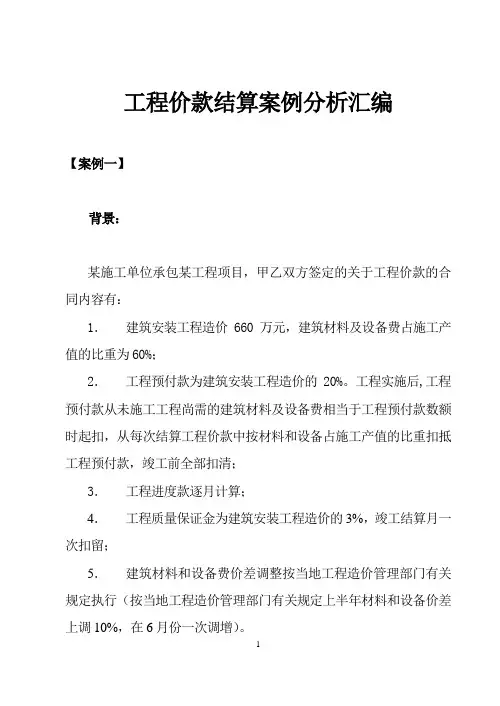

工程价款结算案例分析汇编

工程价款结算案例分析汇编【案例一】背景:某施工单位承包某工程项目,甲乙双方签定的关于工程价款的合同内容有:1.建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%;2.工程预付款为建筑安装工程造价的20%。
工程实施后,工程预付款从未施工工程尚需的建筑材料及设备费相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清;3.工程进度款逐月计算;4.工程质量保证金为建筑安装工程造价的3%,竣工结算月一次扣留;5.建筑材料和设备费价差调整按当地工程造价管理部门有关规定执行(按当地工程造价管理部门有关规定上半年材料和设备价差上调10%,在6月份一次调增)。
工程各月实际完成产值如表6-1。
表6-1 各月实际完成产值单位:万元问题:1.通常工程竣工结算的前提是什么?2.工程价款结算的方式有哪几种?3.该工程的工程预付款、起扣点为多少?4.该工程2月至5月每月拨付工程款为多少?累计工程款为多少?5.6月份办理工程竣工结算,该工程结算造价为多少?甲方应付工程结算款为多少?6.该工程在保修期间发生屋面漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?答案:问题1:答:工程竣工结算的前提条件是承包商按照合同规定的内容全部完成所承包的工程,并符合合同要求, 经相关部门联合验收质量合格。
问题2:答:工程价款的结算方式主要分为按月结算、分段结算、竣工后一次结算和双方约定的其他结算方式。
问题3:工程预付款:660万元×20%=132万元起扣点:660万元—132万元/60%=440万元问题4:答: 各月拨付工程款为:2月:工程款55万元, 累计工程款55万元3月:工程款110万元, 累计工程款=55+110=165万元4月:工程款165万元, 累计工程款=165+165=330万元5月:工程款220万元—(220万元+330万元—440万元)×60%=154万元累计工程款=330+154=484万元问题5:答: 工程结算总造价为:660万元+660万元×0.6×10%=699.6万元甲方应付工程结算款:699.6万元—484万元—(699.6万元×3%)—132万元=62. 612万元问题6:答:1.5万元维修费应从乙方(承包方)的质量保证金中扣除。
工程决算法律案例(3篇)

第1篇一、案情简介原告:XX房地产开发有限公司(以下简称“甲方”)被告:XX建筑工程有限公司(以下简称“乙方”)被告:XX建筑工程有限公司项目经理部(以下简称“项目经理部”)被告:XX建筑工程有限公司项目经理(以下简称“项目经理”)本案涉及XX房地产开发有限公司(甲方)与XX建筑工程有限公司(乙方)及其实际施工单位XX建筑工程有限公司项目经理部(项目经理部)和项目经理(项目经理)之间的工程款纠纷。
甲方因乙方及其实际施工单位在施工过程中存在质量问题,导致工程延期交付,故要求乙方及其实际施工单位支付工程款及违约金。
乙方及其实际施工单位则认为工程款已经支付完毕,且工程质量符合合同约定,拒绝支付。
二、争议焦点1. 工程款支付是否完毕?2. 工程质量是否符合合同约定?3. 乙方及其实际施工单位是否应承担违约责任?三、案件事实2015年3月,甲方与乙方签订《建设工程施工合同》,约定由乙方承包甲方开发的XX项目建筑工程施工。
合同约定工程总造价为人民币2000万元,付款方式为分阶段支付。
合同签订后,乙方及其实际施工单位项目经理部进场施工。
在施工过程中,甲方发现乙方及其实际施工单位存在以下问题:1. 部分工程部位存在质量问题,如墙体裂缝、地面不平整等;2. 工程进度严重滞后,未按合同约定的时间节点完成施工;3. 部分施工材料不符合合同约定,存在质量问题。
甲方多次与乙方及其实际施工单位沟通,要求其整改质量问题,加快工程进度。
但乙方及其实际施工单位均未采取有效措施,工程问题没有得到解决。
2017年12月,工程竣工。
经甲方验收,工程质量仍存在诸多问题。
甲方遂要求乙方及其实际施工单位支付剩余工程款及违约金。
乙方及其实际施工单位则认为工程款已经支付完毕,且工程质量符合合同约定,拒绝支付。
四、法律分析1. 工程款支付是否完毕根据《建设工程施工合同》的约定,工程款应分阶段支付。
甲方已按照合同约定支付了部分工程款,但乙方及其实际施工单位在施工过程中存在质量问题,导致工程延期交付。
工程结算纠纷判例案例

工程结算纠纷判例案例工程结算纠纷是在工程项目完成后,由于双方在工程结算方面的意见不一致而产生的纠纷。
下面列举了十个工程结算纠纷的判例案例,以不同的角度展示了这类纠纷的具体情况和解决方式。
案例一:工程款迟迟未结算某工程项目竣工后,承包商一直未能收到业主支付的工程款,导致承包商资金周转困难。
经法院调解,业主最终支付了相应的款项,并赔偿承包商因此产生的利息损失。
案例二:工程变更引发的纠纷在工程施工过程中,业主要求对部分工程进行变更,但没有与承包商协商一致,直接进行施工。
承包商认为业主未经协商擅自变更工程,要求支付额外费用。
法院判决业主支付承包商变更工程所需的费用。
案例三:工程质量问题引发的纠纷某小区的绿化工程竣工后不久,植树的部分出现大面积死亡现象,业主要求承包商返工修复。
承包商认为死亡现象与天气等因素有关,拒绝返工。
法院通过检测证明死亡现象与施工质量有关,判决承包商进行返工修复。
案例四:工程量纠纷引发的纠纷在工程结算过程中,业主与承包商对工程量存在争议,双方无法达成一致。
法院通过现场勘查和证据鉴定,最终判决业主支付承包商按照实际工程量进行结算。
案例五:工期延误引发的纠纷承包商在工程施工期间由于各种原因导致工期延误,业主要求承包商支付相应的违约金。
承包商认为工期延误是由于业主提供的资料不齐全所致,拒绝支付。
法院判决承包商支付一定金额的违约金。
案例六:工程设计问题引发的纠纷工程施工过程中,承包商发现工程设计存在问题,并及时向业主提出更改意见。
业主不予采纳,导致施工困难。
法院判决业主支付承包商因设计问题导致的额外费用。
案例七:工程变更引发的纠纷在工程施工过程中,业主要求对工程进行变更,但未与承包商协商,直接进行施工。
承包商认为业主未经协商擅自变更工程,要求支付额外费用。
法院判决业主支付承包商变更工程所需的费用。
案例八:工程验收问题引发的纠纷工程竣工后,业主认为工程质量不符合合同约定,要求承包商进行整改。
承包商认为工程已按照合同约定完成,不需要进行整改。
工程价款结算案例

工程价款结算案例 案例一〖背景〗某综合楼工程承包合同规定,工程预付款按当建筑安装工程产值的26%支付,该工程当年预计产值325万元。
〖问题〗该工程预付款应为多少? 〖答案〗工程预付款=325万元×26%=84.5万元 案例二 [背景]某建筑工程的合同承包价为489万元,工期为8个月,工程预付款占合同承包价的20%,主要材料及预制构件价值占工程总价的65%,保留金占工程总费的5%。
该工程每月实际完成的产值及合同价款调整增加额见表9-1。
[问题]1.该工程应支付多少工程预付款? 2.该工程预付款起扣点为多少?3.该工程每月应结算的工程进度款及累计拨款分别为多少? 4.该工程应付竣工结算价款为多少? 5.该工程保留金为多少?6.该工程8月份实付竣工结算价款为多少? [答案] 问题1工程预付款=489万元×20%=97.8万元 问题2工程预付款起扣点 = 万元万元54338%658.97489⋅=⎪⎭⎫⎝⎛-问题3每月应结算的工程进度款及累计拨款如下:1月份应结算工程进度款25万,累计拨款25万。
2月份应结算工程进度款36万,累计拨款61万。
3月份应结算工程进度款89万,累计拨款150万。
4月份应结算工程进度款110万,累计拨款260万。
5月份应结算工程进度款85万,累计拨款345万。
因5月份累计拨款已超过338.54万元的起扣点,所以,应从5月份的85万 进度款中扣除一定数额的预付款。
超过部分=(345-338.54)万元=6.46万元5月份结算进度款=(85-6.46)万元+6.46万元×(1一65%)=80.80万元 5月份累计拨款=(260+80.80)万元=340.80万元6月份应结算工程进度款=76万元×(1一65%)=26.6万元6月份累计拨款367.40万元7月份应结算工程进度款=40万元×(1-65%)=14万元 7月份累计拨款381.40万元8月份应结算工程进度款=28万元×(1-65%)=9.80万元8月份累计拨款391.2万元,加上预付款97.8万元,共拨付工程款489万元 问题4竣工结算价款=合同总价+合同价调整增加额=()万元万元=55667489+问题5保留金=556万元×5%=27.80万元 问题68月份实付竣工结算价款=(9.80+67-27.80)万元=49万元 案例三[背景]某框架结构工程在年内已竣工,合同承包价为820万元。
2023工程结算经典案例

2023工程结算经典案例工程结算就像是一场工程建设的“结账”过程,可有意思了。
咱先说说啥是工程结算哈。
简单来讲,工程结算是指施工企业按照承包合同和已完工程量向建设单位(业主)办理工程价清算的经济文件。
这就好比你去商店买东西,最后得算一算一共花了多少钱,该找多少零钱一样。
1. 案例一:某大楼建设工程结算这个大楼建设工程那可真是个大项目啊。
从一开始的打地基,到一层一层地盖起来,每一步都涉及到钱的事儿。
在结算的时候,就出了个小插曲。
施工方和建设方对于一些材料的单价有分歧。
施工方觉得当时购买材料的时候,市场价格波动比较大,应该按照实际购买的较高价格来计算。
可是建设方呢,觉得合同里约定了一个大概的价格范围,应该按照合同来。
这就好比两个人在拔河,谁也不让谁。
最后啊,经过双方重新核对市场调研报告,查看了当时签订合同的附加条款,发现如果遇到市场价格波动超过一定比例,是可以协商调整的。
于是,他们重新计算了材料费用,这个问题才得到解决。
这告诉咱们啊,在工程结算的时候,合同条款一定要仔细看,每一个小细节都可能影响到最后的结果。
2. 案例二:道路修建工程结算有个道路修建工程,那工程队可辛苦了,大太阳地下天天干活儿。
在结算的时候,关于土方工程的量算得不太对。
施工方计算的土方量比建设方计算的要多不少。
这是为啥呢?原来啊,施工方在计算的时候,考虑到了土方挖掘过程中的一些损耗和坡度的影响,而建设方只按照图纸上的标准尺寸计算。
这就像咱们分蛋糕,一个人按照蛋糕盒子的大小算,另一个人觉得切的时候会有边角料损失,得算多点。
后来啊,双方请了专业的测量团队重新测量,把各种因素都考虑进去,才确定了最终的土方量。
这个案例就提醒我们,工程结算里的工程量计算,不能只看一方面,得综合各种实际情况。
3. 案例三:桥梁建设工程结算桥梁建设那可是个技术活,工程结算也不简单。
这个工程里,关于工程变更的费用计算是个大难题。
在建设过程中,因为地质条件比预期的要复杂,所以增加了一些加固工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程结算案例1.某施工单位承包某工程项目,甲乙双方签订的关于工程价款的合同内容有:1)建筑安装工程造价660万元,建筑材料及设备费占施工产值的比重为60%;2)工程预付款为建筑安装工程造价的20%。
工程实施后,工程预付款从未施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次结算工程价款中按材料和设备占施工产值的比重扣抵工程预付款,竣工前全部扣清;3)工程进度款逐月计算;4)工程保修金为建筑安装工程造价的3%,竣工结算月一次扣留;5)材料和设备价差调整按规定进行(按有关规定上半年材料和设备价差上调10%,在6月份一次调增)。
工程各月实际完成产值见下表。
各月实际完成产值单位:万元问题:1)通常工程竣工结算的前提是什么?2)工程价款结算的方式有哪几种?3)该工程的工程预付款、起扣点为多少?月每月拨付工程款为多少?累计工程款为多少?2-5该工程4).5)6月份办理工程竣工结算,该工程结算造价为多少?甲方应付工程结算款为多少?6)该工程在保修期间发生屋面漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位修理,修理费1.5万元,该项费用如何处理?分析要点:本案例主要考核工程结算方式,按月结算工程款的计算方法,工程预付款和起扣点的计算等;要求针对本案例对工程结算方式、工程预付款和起扣点的计算、按月结算工程款的计算方法和工程竣工结算等内容进行全面、系统地学习掌握。
答案:问题1):工程竣工结算的前提条件是承包商按照合同规定的内容全部完成所承包的工程,并符合合同要求,经验收质量合格。
问题2):工程价款的结算方式主要分为按月结算、竣工后一次结算、分段结算、目标结算和双方约定的其他结算方式。
问题3):工程预付款:660万元×20%=132万元起扣点:660万元-132万元/60%=440万元问题4):各月拨付工程款为:2月:工程款55万元,累计工程款55万元3月:工程款110万元,累计工程款165万元万元330万元,累计工程款165月:工程款4.5月:工程款220万元-﹙220万元+330万元-440万元)×60%=154万元累计工程款484万元问题5):工程结算总造价为:660万元+660万元×0.6×10%=699.6万元甲方应付工程结算款:699.6万元-484万元-(699.6万元×3%)-132万元=62.612万元问题6):1.5万元维修费应从乙方(承包方)的保修金中扣除。
2.某业主与承包商签订了某建筑安装工程项目总包施工合同。
承包范围包括土建工程和水、电、通风建筑设备安装工程,合同总价为4800万元。
工期为2年,第1年已完成2600万元,第2年应完成2200万元。
承包合同规定:l)业主应向承包商支付当年合同价25%的工程预付款;2)工程预付款应从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。
主要材料及设备费比重按62.5%考虑;3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留。
在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分、退还给承包商;4)当承包商每月实际完成的建安工作量少于计划完成建安工作量的%的比例扣留工程款,在工程竣工5)时,业主可按10%%以上(含10.结算时将扣留工程款退还给承包商;5)除设计变更和其他不可抗力因素外,合同总价不作调整;6)由业主直接提供的材料和设备应在发生当月的工程款中扣回其费用。
经业主的工程师代表签认的承命在第2年各月计划和实际完成的建安工作量以及业主直接提供的材料和设备价值见下表工程结算数据表单位:万元问题: 1)工程预付款是多少?工程预付款从几月份开始起扣?2)3)1~6月以及其他各月工程师代表应签证的工程款是多少?应签发付款凭证金额是多少?4)竣工结算时,工程师代表应签发付款凭证金额是多少?分析要点:本案例除考核的工程预付款、起扣点、按月结算款等知识点与案例一基本相同外,还增加了对业主提供材料的费用、工程质量保修金扣留方法、对承包商未按计划完成每月工作量的惩罚性处理方法,以及应签证工程款和应签发付款凭证金额的关系等。
答案:问题1):工程预付款金额为:2200×25%=550万元问题2):工程预付款的起扣点为:2200-550/62.5%=2200-880=1320万元开始起扣工程预付款的时间为8月份,因为8月份累计实际完成的建安工作量为:1110+180+210=1500万元>1320万元问题3):①1~6月份:1~6月份应签证的工程款为:1110×(1-3%)=1076.7万元1~6月份应签发付款凭证金额为:1076.7-90.56=986.14万元②7月份:7月份建安工作量实际值与计划值比较,未达到计划值,相差(200-180)/200=10%7月份应签证的工程款为:180-180(3%+5%)=180-14.4=165.6万元7月份应签发付款凭证金额为:165.6-35.5=130.1万元月份:8③.8月份应签证的工程款为:210×(1-3%)=203.7万元8月份应扣工程预付款金额为:(1500-1320)×62.5%=112.5万元8月份应签发付款凭证金额为:203.7-112.5-24.4=66.8万元④9月份:9月份应签证的工程款为:205×(1-3%)=198.85万元9月份应扣工程预付款金额为:205×62.5%=128.125万元9月份应签发付款凭证金额为:198.85-128.125-10.5=60.225万元⑤10月份:10月份应签证的工程款金额为:195×(1-3%)=189.15万元10月份应扣工程预付款金额为:195×62.5%=121.875万元10月份应签发付款凭证金额为:189.15-121.875-21=46.275万元⑥11月份:11月份建安工程量实际值与计划值比较,未达到计划值,相差:(190-180)/190=5.26%<10%,工程款不扣。
11月份应签证的工程款为:180×(l-3%)=174.6万元11月份应扣工程预付款金额为:180×62.5%=112.5万元11月份应签发付款凭证金额为:174.6-112.5-10.5=51.6万元⑦12月份:12月份应签证的工程款金额为:120×(1-3%)=116.4万元12月份应扣工程预付款金额为:120×62.5%=75万元12月份应签发付款凭证金额为:116.4-75-5.5=35.9万元问题4:竣工结算时,工程师代表应签发付款凭证金额为:180×5%=9万元3.某项工程项目业主与承包商签订了工程施工承包合同。
合同中估算工程量为5300m3,单价为180元/m3。
合同工期为6个月。
有关付款条款如下:l)开工前业主应向承包商支付估算合同总价20%的工程预付款;2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留保修金;3)当累计实际完成工程量超过(或低于)估算工程量的10%时,可进行调价,调价系数为0.9(或1.1);4)每月签发付款最低金额为15万元;5)工程预付款从乙方获得累计工程款超过估算合同价的30%以后的下一个月起,至第5个月均匀扣除。
承包商每月实际完成并经签证确认的工程量见下表。
每月实际完成工程量单位:万元问题:1)估算合同总价为多少?2)工程预付款为多少?工程预付款从哪个月起扣留?每月应扣工程预付款为多少?3)每月工程量价款为多少?应签证的工程款为多少?应签发的付款凭证金额为多少?分析要点:本案例除与前几个案例相同外,主要增加了根据建设部《招标文件范本》的精神,处理工程预付款的预付与扣留方法,以及采用估计工程量单价合同情况下,合同单价的调整方法等。
答案:问题1):估算合同总价为:5300×180=95.4万元问题2):工程预付款金额为:95.4×20%=19.08万元工程预付款应从第3个月起扣留,因为第1、2两个月累计工程款为:1800×l80=32.4万元>95.4×30%=28.62万元每月应扣工程预付款为:19.08÷3=6.36万元问题3):①第1个月工程量价款为:800×180=14.40万元应签证的工程款为:14.40×0.95=13.68万元<15万元第1个月不予付款。
万元180=18.00×1000个月工程量价款为:2②第应签证的工程款为:18.00×0.95=17.10万元13.68+17.1=30.78万元应签发的付款凭证金额为30.78万元③第3个月工程量价款为:1200×180=21.60万元应签证的工程款为:21.60×0.95=20.52万元应扣工程预付款为:6.36万元20.52-6.36=14.16万元<15万元第3个月不予签发付款凭证。
④第4个月工程量价款为:1200×180=21.60万元应签证的工程款为:20.52万元应扣工程预付款为:6.36万元应签发的付款凭证金额为14.16+20.52-6.36=28.32万元⑤第5个月累计完成工程量为5400m3,比原估算工程量超出100m3,但未超出估算工程量的10%,所以仍按原单价结算。
第5个月工程量价款为:1200×180=21.60万元应签证的工程款为:20.52万元应扣工程预付款为:6.36万元20.52-6.36=14.16万元<15万元第5个月不予签发付款凭证。
⑥第6个月累计完成工程量为5900m3,比原估算工程量超出600m3,已超出估算工程量的10%,对超出的部分应调整单价。
3=70m)(1+10%×5900-5300应按调整后的单价结算的工程量为:第6个月工程量价款为:70×180×0.9+(500-70)×180=8.874万元应签证的工程款为:8.874×0.95=8.43万元应签发的付款凭证金额为14.16十8.43=22.59万元4.某承包商于某年承包某外资工程项目施工。
与业主签订的承包合同的部分内容有:1)工程合同价2000万元,工程价款采用调值公式动态结算。
该工程的人工费占工程价款的35%,材料费占50%,不调值费用占15%。
具体的调值公式为:P=Po×(0.15+0.35A/A十0.23B/B十0.12C/C十0.08D/D+0,07E/E)00000式中:A﹑B﹑C﹑D﹑E―基期价格指数;000OO A、B、C、D、E―工程结算日期的价格指数;2)开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清。
