工程项目审计管理办法工程项目审计管理办法提要:项目审计原则上在工程竣工验收后一个月内进行。

在项目执行期间的审计,可视具体情况酌情决定;工程项目审计应以国家审计法规和财经政策为依据,以项目责任书为主要内容,对工程项目的财务收支、经济效益和项目责任书规定工程项目审计管理办法第一条为规范公司实施工程项目的预算审计程序和管理,提高审计工作质量,健全公司约束机制,保证和监督工程项目的健康运行,根据有关审计法律法规,结合公司的实际情况,特制定本办法。

第二条适用范围除尘工程事业部负责执行的设计、采购、施工及现场管理的工程项目;由总裁办公会确定的其他工程项目。

第三条审计时间项目审计原则上在工程竣工验收后一个月内进行。

在项目执行期间的审计,可视具体情况酌情决定。

第四条工程项目审计应以国家审计法规和财经政策为依据,以项目责任书为主要内容,对工程项目的财务收支、经济效益和项目责任书规定的工作范围、实施方式、工作内容、奖罚办法等内容进行监督,并作出客观、公正的评价。

第五条被审计项目应提供的资料项目批准的有关文件:如工程设计、预算的审批文件等。

工程项目总承包合同、分包合同、设备采购及主要材料的订货合同;招标投标文件;工程设计文件;主要设备、材料清单;施工分包商提供的注册证明和资质等级;有关质保文件和技术资料;工程的概预算及决算,工程价款结算情况的资料;相关来往帐目;工程项目建设缴纳有关税、费的规定;工程设计变更签证资料;设计修改鉴证和技术审核文件以及设计变更记录;材料、设备等调差价记录;初步竣工验收报告;自项目建设之日起的工程进度报表和财务报表、帐簿及凭证,工程竣工决算的财务资料,以及其他影响工程造价的有关资料;项目经理的述职报告;项目审计所要求的其他资料。

第六条主要审计内容工程项目对公司财务会计制度的执行情况、公司其他有关制度的遵守情况、财产物资的管理情况;、工程项目在审批、设计、招投标、合同等工程项目施工前的各项手续是否完备、合法,工程分包是否规范合理,是否符合公司的经营管理制度;2、项目部在实施期间的内部控制制度的健全性和有效性;3、项目成本核算制和成本管理的建立和执行情况,成本分析的执行情况和效果;4、项目目标成本、计划成本的执行情况,成本报表的编制情况;5、审查各阶段资金到位情况是否落实,资金的支出、成本、效益是否合理,债权债务是否及时清理;6、审查设计变更的内容是否符合手续齐全、资料完整的规定,工程材料和设备价格的变化情况是否合理;7、审查与分包单位的工程款结算情况,往来帐项的核对情况;8、审查材料物资采购的合规性;9、审查是否严格执行财务会计制度,各项票据是否真实、准确;0、对项目税、费计缴情况进行审计;1、审查工程竣工资料和各项原始资料及记录,竣工决算报表的完整性和准确性;2、审查建设项目节余资金,库存物资实际存量以及往来帐款,核实债权债务;项目责任书各项指标的完成情况:、工程实际成本、费用和营业外收支情况;2、所有往来单位经济业务清算情工程项目审计管理办法提要:项目审计原则上在工程竣工验收后一个月内进行。

(内部审计)工程审计管理办法

(内部审计)工程审计管理办法

(内部审计)工程审计管理办法第一章总则第一条为加强公司基本建设工程与维修工程审计工作,强化公司工程项目的监督与管理,合理确定工程造价,确保工程质量,提高投资效益,实现工程审计工作的规范化、制度化,结合公司实际情况,制定本办法。

第二条公司本部、各事业部及控股子公司依照本规定接受审计监督。

第二章审计机构、范围和要求第三条总公司审计稽核部依照国家有关基本建设管理的法规及有关财务规定在总经理直接领导下,独立行使内部审计监督职能.第四条审计要求审计人员办理审计事项,应当科学严谨、客观公正、实事求是,依法审计审计工作做到四项坚持:坚持对工程立项到工程竣工的全过程审计,监督检查各项基建程序是否合规合法。

坚持对工程立项、工程设计、工程招标、合同签订、工程施工、工程付款、工程预结算、设备材料采购等实行全方位审计。

坚持以自审、委托审计相结合的多方式审计.坚持规范各工作环节,完善工作组织体系与工作机制,从严要求、从严管理、依法审计的审计工作方针.基本建设工程项目实施单位及工作人员要严格执行审计内容及工作职责的规定,认真遵守审计工作程序,完善工作组织体系与工作机制。

第五条审计范围列入公司年度基本建设计划的基本建设工程项目。

公司统一规划或所属事业部进行的新建、改建、扩建、维修(含大中修、装修等)工程项目。

按有关规定由公司确定的其他相关项目。

第三章工程前期审计第六条工程的立项审计工程立项审计的基本要求工程项目开工前的各项审批手续需完备、合法,并纳入公司的年度预算计划。

开工前要办理的相关手续(用地许可证、规划许可证、施工许可证等)必须齐全。

工程项目的规划设计要科学、合理,以满足公司的总体发展的需要。

工程立项审计程序及方法凡公司新建工程,在进行立项时,应有审计人员参加。

负责工程项目建设的事业部(公司)应将经上级及总公司批准的本年度基建计划和改扩建、大中修工程项目计划抄送总公司审计稽核部。

临时调整或补充的工程项目,也应由所属项目主管事业部将计划变动情况及时报总公司审计稽核部。

【管理-制度】建筑行业-项目审计管理办法

【管理-制度】建筑行业-项目审计管理办法

项目审计管理办法第一章总则第一条为了适应企业经营机制的转换,促进国有资产的保值、增值,提高企业的管理水平和经济效益,健全企业的自我约束机制,制定本办法。

第二条凡实行全额承包的工程项目,必须在竣工结算后,经过审计认定,方可按项目全额承包责任书兑现。

对于停工达一年以上的项目,可进行事中审计,根据中间结算情况和成本控制情况进行预兑现。

第三条工程项目审计应以国家审计法规和财经政策为依据,以项目全额承包责任书为主要内容,对工程项目的财务收支、经济效益和项目全额承包责任书规定的承包范围、承包方式、承包内容、奖罚办法等内容进行监督和作出客观、公正的评价。

第四条本办法适用于局属各单位所有实行全额承包的工程项目。

第二章审计的组织与实施第五条工程项目审计实行局、公司和分公司三级管理、三级审计的办法。

局重点工程项目、单位造价在一亿元以上的项目以及局直管项目,由局内部审计机构组织审计或委托公司进行审计,其他项目由公司、分公司内审机构依照本办法自行审计,局内审机构视情况抽查。

第六条审计项目由各单位分管项目全额承包或审计工作的行政领导确定,由各单位内审机构或审计人员(含专职和兼职)负责会同有关业务部门完成。

第七条工程项目审计根据需要可以采取事中、事后两种方式。

事中审计应在工程项目达到某一控制点后进行,其目的在于及时总结经验,发现问题,纠正偏差,以利后期改善管理和不断提高经济效益。

事后审计一般应在工程办完竣工结算后,对整个工程的全额责任承包书的签订及执行情况作出审计认定,提出承包兑现奖罚意见。

第三章审计的主要内容第八条工程项目全额承包责任书的签订情况(一)项目全额承包责任书必须经承发包双方签字,未经双方签字的视为无效;(二)标价是否分离,确定的承包基数是否科学、合理,上交比例是否明确;(三)项目承包负责人是否明确,是否符合全额承包管理要求;(四)承发包双方是否按工程项目全额承包责任书的规定享受权利和履行义务。

第九条工程项目管理与核算的执行情况(一)企业财务制度和企业会计制度的执行情况;(二)国家财经法纪和企业有关制度的遵守情况、财产物资管理情况;(三)内部控制制度的建立和执行情况;(四)项目成本核算责任制和成本管理制的建立和执行情况;(五)项目责任成本表的编制情况及计划成本的执行情况;(六)项目劳务队伍的选用是否按照规定执行,工程分包是否签订分包合同,合同条款内容及分包工程款的决算是否合规,与分包单位的工程款清算情况和往来帐项的核对情况;(七)材料物资的采购是否按规定执行;(八)成本分析制度的健全性和执行情况及其效果。

工程项目审计管理办法

工程项目审计管理办法

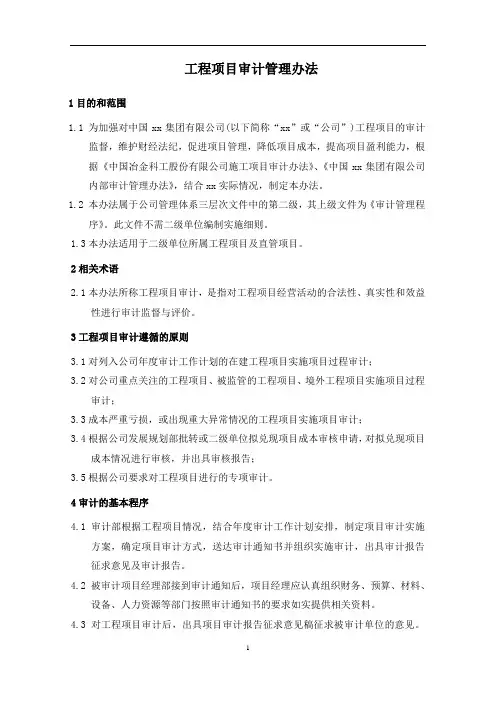

工程项目审计管理办法1目的和范围1.1为加强对中国xx集团有限公司(以下简称“xx”或“公司”)工程项目的审计监督,维护财经法纪,促进项目管理,降低项目成本,提高项目盈利能力,根据《中国冶金科工股份有限公司施工项目审计办法》、《中国xx集团有限公司内部审计管理办法》,结合xx实际情况,制定本办法。

1.2本办法属于公司管理体系三层次文件中的第二级,其上级文件为《审计管理程序》。

此文件不需二级单位编制实施细则。

1.3本办法适用于二级单位所属工程项目及直管项目。

2相关术语2.1本办法所称工程项目审计,是指对工程项目经营活动的合法性、真实性和效益性进行审计监督与评价。

3工程项目审计遵循的原则3.1对列入公司年度审计工作计划的在建工程项目实施项目过程审计;3.2对公司重点关注的工程项目、被监管的工程项目、境外工程项目实施项目过程审计;3.3成本严重亏损,或出现重大异常情况的工程项目实施项目审计;3.4根据公司发展规划部批转或二级单位拟兑现项目成本审核申请,对拟兑现项目成本情况进行审核,并出具审核报告;3.5根据公司要求对工程项目进行的专项审计。

4审计的基本程序4.1 审计部根据工程项目情况,结合年度审计工作计划安排,制定项目审计实施方案,确定项目审计方式,送达审计通知书并组织实施审计,出具审计报告征求意见及审计报告。

4.2 被审计项目经理部接到审计通知后,项目经理应认真组织财务、预算、材料、设备、人力资源等部门按照审计通知书的要求如实提供相关资料。

4.3 对工程项目审计后,出具项目审计报告征求意见稿征求被审计单位的意见。

被审计单位应于收到审计报告征求意见稿之日起5个工作日内核对审计事项,书面反馈意见。

4.4根据审计报告征求意见稿和被审计单位反馈的意见,出具“审计报告”,提交公司主管领导签批后送达被审计单位。

5 工程项目审计的主要内容5.1 工程项目审计主要是对下列事项进行审计监督:5.1.1项目经济责任制执行情况;5.1.2项目的施工管理、财务管理、成本管理、预结算管理、分包管理、物资管理、设备管理、人力资源管理等内部控制情况;5.1.3项目的经济效益及各项指标实现情况;5.1.4违反财经法规,损害国家及公司利益的情况;5.1.5项目施工过程中的其他情况。

集团公司工程项目内部审计管理办法)

集团公司工程项目内部审计管理办法)

集团公司工程项目内部审计管理办法)集团公司建设工程项目内部审计管理办法第1章总则第1条为了加强集团公司建设项目、改造、维修等工程的管理,规范内部审计的内容、程序与方法,根据《集团公司内部审计制度》和有关法律、法规,结合集团内部控制管理制度及实际情况,制定本办法。

第2条本办法所称建设项目是指:集团各单位(包括集团公司总部及所属全资、控股和具有实际控制权的子公司)新建、改扩建、技术改造等建设项目。

第3条建设项目内部审计的内容包括对建设项目的投资立项、工程管理、工程造价、竣工验收等审计。

改造、维修及零星工程审计以开展工程造价审计为主。

第4条建设项目内部审计在工作中应遵循以下原则及方法:1、技术经济审查、项目过程管理审查与财务审计相结合;2、事前审计、事中审计和事后审计相结合;3、注意与项目各专业管理部门密切协调、合作参与。

第2章建设项目开工审计第5条建设项目开工审计是指对建设项目投资程序执行情况、建设资金的筹措与保障情况等开工前的准备情况进行审查和评价。

第6条建设项目开工前审计的依据:审计署《固定资产投资项目开工前审计暂行办法》及集团公司有关规定。

第7条审计内容:1、审查项目投资程序执行情况(1)检查项目是否具备经批准的项目建议书,项目调查报告是否经过充分论证;(2)项目建议书、可行性研究报告、初步设计等有关文件的编制、审批是否按照规定程序进行,是否符合集团公司关于建设项目的有关规定。

(3)可行性研究报告内容是否真实、完整、科学。

(4)项目法人的组织机构、人员配备、内控制度等是否建立健全。

(5)设计、监理、施工、物资(含设备)供应等承建单位的资质等级、资信能力、技术服务是否符合建设项目的要求,财务状况是否良好。

(6)土建项目的征地拆迁、施工现场“四通一平”等前期准备工作是否已准备就绪。

2、审查建设资金的筹措与保障情况(1)资金筹措方式是否科学,资金来源是否安全,资金成本是否经济,前期资金是否到位。

(2)建设资金来源为自筹的部分,审查建设单位的财务报表和建设期间的财务预算,根据经营和积累情况,测算建设期间可能筹集到的建设资金是否可以满足投资需要。

工程项目审计管理办法

工程项目审计管理办法

工程项目审计管理办法工程项目审计管理办法第一章总则第一条为加强×××××公司(简称公司)工程建设项目的审计工作,实现工程审计工作的规范化、制度化,根据有关政策法规,结合公司实际情况,制定本办法。

第二条工程建设项目审计的目的在于强化公司工程建设项目的监督与管理,合理控制工程造价,确保工程质量,提高公司效益。

第二章审计机构、范围和要求第三条审计机构稽核审计部为公司工程建设项目审计的责任部门,在公司分管领导下独立行使内部审计职能,配合集团公司稽核审计部报送资料。

第四条审计范围以公司项目为主体的所有在建、新建、扩建工程建设项目;公司接管资产的维修、装修工程。

第五条审计要求1、审计工作应独立、客观的完成。

坚持实事求是、依法审计的原则;持警惕、审慎的工作态度;规范各项工作环节,完善审计工作组织体系和工作机制,遵守审计工作程序。

2、审计人员应具备相应的专业知识,建立良好的审计人事关系;恪守职业道德准则要求。

3、被审计工程建设项目部门及相关部门应按照本办法和公司相关规定的要求,积极配合审计部门的工作,及时提供有关材料和文件。

第三章审计程序和审计方式第六条审计程序工程项目审计流程:被审计单位提交(预)结算监理预审公司工程部审查公司稽查审计部审核报公司总经理办公会通过上报集团公司工程管理中心。

稽核审计部审计程序:1、准备阶段:按照本办法所拟定的审计范围,确定被审计项目;由稽核审计部确定审计人员(或组建审计小组);制定审计计划和方案;收集相关信息2、实施阶段:接公司工程部上报资料后;熟悉工程现场及现场勘察、取证;进行计算、分析、比较、测量和复核,得出初步审计结果,报公司总经理办公会通过,整理汇总审计资料,上报集团公司工程管理中心。

3、整理已完成的审计项目资料并存档。

第七条审计时间规定一般的审计工作在三个月内完成,如遇较大或复杂的项目可考虑延长审计时间,但必须报主管领导批准。

工程项目全过程审计管理办法(4.25定稿)—华润雪花

工程项目全过程审计管理办法(4.25定稿)—华润雪花

Our Ref No 编号:华啤川[2012]27号文件标题:华润雪花啤酒四川区域公司工程项目全过程审计管理办法拟文部门/负责人:区域公司审计监察部/陈丽区域公司工程部/王胜主送:区域所属各公司抄送:区域公司各部、区域公司管理层秘密等级:绝密( ) 机密 ( ) 秘密 ( √ )关于:工程项目全过程审计管理办法(试行)区域公司所属各公司:为了加强四川区域公司资本性支出项目的管理,规范工程项目审计的内容、程序与方法,根据《四川公司内部审计制度》和建设项目相关法律、法规,结合华润雪花啤酒工程管理制度及四川区域公司工程管理实际情况,制定本办法。

本办法自发布之日起执行。

附件:工程项目全过程审计管理办法(试行)四川区域公司总经理:拟文部门:张量副总经理:何天伟总经理助理:雷霆四川区域公司:工程部四川区域公司:审计监察部华润雪花啤酒四川区域公司标准工程项目全过程审计管理办法(试行)2012-4-30发布 2012-4-30实施工程项目全过程审计管理办法(试行)第一章总则第一条为了加强四川区域公司资本性支出项目的管理,规范工程项目全过程审计的内容、程序与方法,根据《四川公司内部审计制度》和建设项目相关法律、法规,结合华润雪花啤酒工程管理制度及四川区域公司工程管理实际情况,制定本办法。

第二条本办法所称工程项目全过程审计,是指四川区域公司组织内部审计及工程管理人员对工程项目实施全过程或工程项目某一具体实施环节所进行的独立监督、检查和评价;工程项目全过程审计的内容包括对工程项目投资立项、设计(勘察)管理、招投标、合同管理、设备和材料采购、施工管理、工程造价、竣工验收、财务管理以及档案管理等全过程的检查和评价。

第三条本办法适用范围:四川区域各公司资本性支出项目。

第四条在开展工程项目内部审计时,结合四川公司内部审计资源和实际情况,可以进行项目全过程的审计,也可以进行项目实施环节的阶段性审计;其中A类资本性支出项目以开展全过程审计为主,常规资本性支出项目以开展阶段性审计为主。

集团公司工程项目内部审计事项管理办法

集团公司工程项目内部审计事项管理办法

集团公司工程项目内部审计事项管理办法
一、背景
为规范集团公司工程项目审计工作,做到审计全过程全覆盖全记录,特制定本管理办法。

二、适用范围
本管理办法适用于集团公司所属全部工程项目的内部审计事项管理。

三、管理程序
1. 审计计划编制
审核部门每年起草审计计划并报批,审计计划应包括审计的项目范围、审计时限、审计程序和方法、审计人员等。

2. 审计实施
审核部门应按照审计计划及有关规定,对指定审计对象进行审计。

3. 审计结果处理
审核部门应及时将审计意见和建议送交审计委员会,并复函被
审计单位;审计委员会应及时处理审核结果,制定意见、要求或下
达任务,并督促落实。

四、审计要求
1. 审计时限以审计计划为准,如有变更,应及时通知审计部门。

2. 审计人员应具有相关专业知识,审计委员会应从审核部门和
单位内部抽调专业人员组成。

3. 审计填报的各种文件应真实准确,合理完整,无遗漏、乱填、谎报等情形。

五、附则
本管理办法自印发之日起实施,如有补充、修改,另行制定或修改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Our Ref No 编号:华啤川[2012]27号关于:工程项目全过程审计管理办法(试行)区域公司所属各公司:为了加强四川区域公司资本性支出项目的管理,规范工程项目审计的内容、程序与方法,根据《四川公司内部审计制度》和建设项目相关法律、法规,结合华润雪花啤酒工程管理制度及四川区域公司工程管理实际情况,制定本办法。

本办法自发布之日起执行。

附件: 工程项目全过程审计管理办法(试行)四川区域公司总经理: 拟文部门:张量 副总经理:何天伟总经理助理:雷霆四川区域公司:工程部四川区域公司:审计监察部文件标题:华润雪花啤酒四川区域公司 工程项目全过程审计管理办法 拟文部门/负责人:区域公司审计监察部/陈丽 区域公司工程部/王胜 主 送:区域所属各公司 抄 送: 区域公司各部、区域公司管理层秘密等级: 绝密( ) 机密 ( ) 秘密 ( √ )华润雪花啤酒四川区域公司标准工程项目全过程审计管理办法(试行)2012-4-30发布 2012-4-30实施工程项目全过程审计管理办法(试行)第一章总则第一条为了加强四川区域公司资本性支出项目的管理,规范工程项目全过程审计的内容、程序与方法,根据《四川公司内部审计制度》和建设项目相关法律、法规,结合华润雪花啤酒工程管理制度及四川区域公司工程管理实际情况,制定本办法。

第二条本办法所称工程项目全过程审计,是指四川区域公司组织内部审计及工程管理人员对工程项目实施全过程或工程项目某一具体实施环节所进行的独立监督、检查和评价;工程项目全过程审计的内容包括对工程项目投资立项、设计(勘察)管理、招投标、合同管理、设备和材料采购、施工管理、工程造价、竣工验收、财务管理以及档案管理等全过程的检查和评价。

第三条本办法适用范围:四川区域各公司资本性支出项目。

第四条在开展工程项目内部审计时,结合四川公司内部审计资源和实际情况,可以进行项目全过程的审计,也可以进行项目实施环节的阶段性审计;其中A类资本性支出项目以开展全过程审计为主,常规资本性支出项目以开展阶段性审计为主。

第五条工程项目内部审计的目的1)检查工程项目是否合规、合法、真实、受控等,以及存在的风险;2)完善和改进工程管理的制度、流程,提升四川区域公司工程项目管理的水平;3)提升区域审计监察人员、工程管理人员工作技能。

第二章项目准备阶段审计第六条项目准备阶段审计是指对工程项目前期准备阶段工作进行的检查和评价。

第七条项目准备阶段审计的主要内容1)检查区域公司是否根据《CRB经济合同管理制度》及实施细则的要求,成立评标委员会并及时调整;2)检查资本开支方案是否经过销售人员、生产人员、财务人员、法律人员充分讨论;3)检查资本开支方案审批流程是否符合华润雪花啤酒《资本开支方案申报与审批流程》;4)检查区域公司是否成立经批准的项目组织架构,并明确约定各岗位的职责;5)检查区域公司是否建立完善的安全管理制度,项目组是否设置安全管理专职岗位;6)检查项目工厂是否根据总部及区域内的流程制度,制定适合于本次项目的专项制度,用于约定项目实施过程具体操作流程、相关岗位职责、要求等。

第三章设计(勘察)管理审计第八条设计(勘察)管理审计是指对工程项目勘察、设计环节各项管理活动的检查和评价。

第九条设计(勘察)管理审计的主要内容1)检查设计(勘察)单位确定方式是否合理,单位资质是否符合要求;2)检查项目管理部门(工程部)是否及时组织项目工厂和投标单位进行技术交流,项目工厂提供的基础资料是否准确、及时;3)检查设计(勘察)单位是否按合同约定期限按时提供成果文件,项目工厂是否对成果文件进行验收,有无验收记录;4)检查设计(勘察)单位提供的现场服务是否全面、及时,是否存在影响工程进度和质量的情况;5)检查勘察文件、设计文件、施工图和其他设计(勘察)成果资料的归档是否规范、完整。

第四章招投标管理审计第十条招投标管理审计是指对工程项目招投标活动的检查和评价。

第十一条招投标准备工作审计的主要内容1)检查是否根据项目内容与特点组织成立招标小组,招标小组是否进过审批;2)检查招标方案是否与总部审批通过的项目实施方案一致,招标范围、程序和方式是否符合管理制度;3)检查招标方案是否包含具体技术方案、招标入围标准、标底测算、商务条款、评标办法、开标时间与地点等信息,招标方案的编制是否经过项目组成员进行讨论;4)检查招标方案中评标办法是否符合平等竞争的原则,是否存在对某一投标人有利而对其他投标人不利的条款;5)检查项目管理人员是否对拟发放标书单位的资质进行了预审,当符合要求的邀请单位数量少于5家时是否有经过审批的《邀标单位少于五家说明报告》;6)检查招标文件中对标段的划分是否适当,是否符合专业要求和施工界面衔接需要,是否存在标段划分过细,增加工程成本和管理成本的问题;7)检查招标方案是否存在人为肢解工程项目、规避招投标等违规操作问题;8)检查招标方案的审批是否符合管理制度。

第十二条招标文件审计的主要内容1)检查招标文件的招标范围和要求是否与实施方案一致,是否全面、准确地表述招标项目的实际状况;2)检查招标文件是否全面、准确的表述招标人的实质性要求;3)检查招标文件中给予投标单位进行投标的时间是否恰当;4)检查招投标方案中约定的工程范围和技术要求是否详尽、明确,能否保障各应标单位均能在统一的平台上进行投标,标书的编制是否带有倾向性;5)检查招标文件中商务条款(如发票要求、付款条件、付款方式等)、工程结算条款(结算方式、计价方式、材料单价等)是否明确;6)检查招标文件的审批是否符合制度规定。

第十三条开标、评标、定标审计的主要内容1)检查是否有招投标文件的发放与回收登记记录,是否存在泄漏邀标对象的风险;2)检查投标文件的送达时间是否符合招标文件的规定、法人代表签章是否齐全,是否存在将废标(超过投标截止日送达的标书或不符合邀标文件要求的标书)作为有效标的问题;3)检查是否有专人进行投标单位资质文件及投标文件真实性、符合性的审查;4)检查投标企业是否依法在其资质等级许可的业务范围内投标、承揽工程,有无投标企业超越本企业资质或借用其他企业的资质进行投标、承揽工程,或者允许其他单位或者个人以本企业的名义投标、承揽工程业务;5)检查开标程序是否符合《资本性支出项目招投标管理流程》,评价标准是否符合公平竞争的原则,评标过程是否合理公正;6)检查投标文件是否齐全、有效,检查有无发生串标或围标可能、有无发生泄漏标底的情况;7)检查中标价格组成是否与投标价格组成一致,是否给予所有投标单位相同报价机会,投标单位最终报价是否为有效报价(签字盖章原件);8)检查对于投标价较低的标书是否进行答辩和澄清,以及答辩和澄清的内容是否真实、合理;9)检查定标的程序和结果是否合规、合理,有无夹带计划外项目,是否存在倾向性评标或人为控制中标的问题;10)检查对实际投标单位(有效标)少于三家的项目,是否组织了重新招标或有经过审批的报告;11)检查综合得分不是最高单位中标,评标过程文件是否报总部工程部、审计监察部、法律部备案。

第十四条评标报告审计的主要内容1)检查评标报告内容是否与邀标文件内容一致,技术条款、商务条款及其他合同主要条款是否有存在与邀标文件或中标单位投标文件不一致的情况,出现不一致时是否进过定性定量分析并对投标报价进行了修订;2)检查评标、定标的过程及结果是否合理,评标结论是否清晰;检查评标报告对中标或不中标理由的阐述是否有定量分析或定性依据;3)检查评标会议纪要、报价分析等过程记录是否齐全,是否经全体评标人员签字;检查评标报告签字人员是否与签到表及开标记录签字人员一致;4)检查若报价较高单位中标,理由是否充分、评标报告中是否有详细说明。

第五章合同管理审计第十五条合同管理审计是指对项目建设过程中工程施工合同的签订、履行、变更、终止以及施工合同内容进行的检查和评价;第十六条工程施工合同审计的主要内容1)检查合同条款是否全面、合理,合同模板的选择是否正确;2)检查合同对方名称是否准确,是否与营业执照、税务登记证一致;3)检查合同的内容是否与招标文件的要求相符合,技术条款、商务条款及其他合同主要条款是否与评标报告一致;4)检查合同的标的是否明确,工程范围是否清晰(包括与上下游的衔接、预留接口等);5)检查技术质量标准、竣工验收标准是否量化、可操作;6)检查合同中是否有详细的费用组成清单,包括各单项内容的规格、型号、技术要求、数量或工程量、单价、总价合计等;7)检查建筑与安装合同中是否有工程质量保修书和安全协议书,质量保证期是否量化、安全责任是否明确;8)检查合同是否明确规定工期,设备供货期与工程工期的约定是否合理;9)检查合同是否明确规定设备和材料的进场验收及其质量标准、检验方法;10)检查合同是否明确约定竣工结算方式或合同价调整方式以及计价取费、材料单价计取依据等;第十七条勘察设计合同审计的主要内容1)检查合同是否明确规定项目方提供勘察或设计基础资料的内容、文件及其提供期限;2)检查勘察设计合同是否明确规定勘察设计的工作范围、进度、质量和提供勘察设计文件的份数、期限;3)检查勘察设计计费依据、收费标准及支付方式是否合理;4)检查勘察设计合同的内容是否全面,是否明确规定双方权利和义务以及针对勘察设计承包商的激励条款(如提前交付、限额设计等);5)检查合同是否明确规定协作条款和违约责任条款。

第十八条委托监理合同审计的主要内容1)检查监理公司的监理资质与建设项目的建设规模是否相符;2)检查监理的业务范围和监理责任、违约责任是否明确;3)检查合同约定的服务期、责任期是否明确;4)检查合同是否约定监理部人员组成,对监理规划、监理实施细则以及监理报表、总结等成果文件的约定是否明确;5)检查监理报酬的支付方式是否明确,延期附加费的计算方式是否合理。

第十九条合同审批及合同变更(补充协议)审计的主要内容1)检查合同审批程序是否符合制度规定、双方印鉴是否齐全,生效(签字)日期是否明确,是否存在先履行后审批的情况;2)检查合同变更(补充协议)的依据是否充分,有无不属于主合同约定范围内的事项进入了合同变更(补充协议);3)检查合同变更(补充协议)的内容是否会对主合同形成实质性变更,是否影响质量、造价、工期、安全;4)检查合同变更(补充协议)是否履行与主合同相同的审批程序。

第六章施工管理审计第二十条工程施工管理审计是指对工程项目实施过程中的工程进度、施工过程质量控制、现场管理、安全管理所进行的检查和评价。

第二十一条施工准备工作审计的主要内容1)检查项目组成员是否及时到位、合同及现场施工资料是否有专人收集、整理;2)检查项目组成员是否经过总部工程部及审计监察部培训,是否进行系统的制度学习;3)检查对合同乙方提交的施工组织方案是否进行审核,包括施工措施、安全管理、人员组织等;4)检查是否向施工单位或供应商发出开工通知书或发货通知单;5)检查施工前各项手续是否齐备,是否完成了项目外部立项审批、环评、报建、质量监管等工作;6)检查是否对现场施工人员进行安全培训及宣讲施工注意事项;7)检查项目组是否组织各相关的施工单位进行集中交流,确定合理的现场交叉施工方案;8)检查特种设备、压力管道等需要办理政府相关手续的工程是否在施工前到政府相关部门进行了备案。
