防洪闸施工方案

合集下载

防洪闸栈桥施工方案

防洪闸栈桥施工方案

防洪闸栈桥施工方案一、工程背景与目的本防洪闸栈桥工程位于[具体地点],是为了应对该地区频繁发生的洪水灾害,提升防洪能力,保障人民生命财产安全而设立的。

该栈桥的建设将有效减轻洪水对周边地区的影响,确保在洪水期间交通的顺畅与物资运输的安全。

二、施工方案总述本施工方案旨在详细规划并描述防洪闸栈桥从设计到施工的全过程,包括前期准备、设计与结构分析、施工方法与步骤、安全与质量控制、环境保护措施以及工程验收与维护等内容。

三、设计与结构分析栈桥设计需综合考虑地质、气候、交通等因素。

结构分析将采用有限元分析等方法,确保栈桥在各种极端条件下均能保持稳定和安全。

四、施工准备工作4.1 现场勘查对施工现场进行详细勘查,了解地质、气象、交通等情况,为后续施工提供基础数据。

4.2 材料准备根据设计要求,提前采购并检验合格的施工材料,如钢筋、水泥、砂石等。

4.3 施工设备准备配置必要的施工设备,如挖掘机、吊车、混凝土搅拌车等,确保施工进度和质量。

五、施工方法与步骤5.1 基础施工首先进行基础施工,包括地基处理、桩基施工等。

5.2 主体结构施工在完成基础施工后,进行栈桥的主体结构施工,包括钢筋骨架搭建、模板搭设、混凝土浇筑等。

5.3 桥面施工主体结构完成后,进行桥面施工,包括铺设桥面铺装、安装护栏等。

5.4 防洪闸施工在栈桥合适位置建设防洪闸,确保在洪水期间能够有效控制水流。

六、安全与质量控制施工过程中,严格遵守安全生产规范,加强施工现场管理,确保施工质量符合设计要求和相关标准。

七、环境保护措施施工期间,采取有效的环境保护措施,减少噪声、扬尘等对周边环境的影响,保护生态环境。

八、工程验收与维护8.1 工程验收工程完工后,按照相关标准和要求进行验收,确保工程质量符合要求。

8.2 工程维护制定详细的维护计划,定期对栈桥进行检查和维护,确保其长期稳定运行。

以上是防洪闸栈桥施工方案的完整内容,施工过程中需根据实际情况进行灵活调整,确保工程顺利进行。

防洪闸工程施工组织设计方案

防洪闸工程施工组织设计方案

防洪闸工程施工组织设计方案防洪闸工程是一项重要的水利工程,它在防止洪水灾害、调节河流水位、保护周边土地安全等方面起到了至关重要的作用。

在进行防洪闸工程施工时,必须制定合理的工程施工组织设计方案,以确保施工的顺利进行和工程质量的安全可靠。

下面是一个防洪闸工程施工组织设计方案的范例,也可以根据实际情况进行适当的调整。

一、工程概况二、施工目标1. 完成xx座防洪闸的建设工作,确保工程质量符合设计要求。

2.在施工期间,确保安全生产,预防事故发生。

3.合理安排施工进度,确保按时完成工程。

4.做好环境保护工作,减少对周边环境的影响。

三、施工组织设计1.项目经理部负责整个工程的组织、协调和管理工作。

2.设立施工指挥部,负责具体的施工指导和安全管理工作,下设工程部、安全部、技术部等相关部门。

3.制定详细的施工方案,包括各个施工阶段的工序、措施和要求。

4.招聘具有丰富施工经验的技术人员,确保施工过程的顺利进行。

5.调配足够的劳动力和施工设备,满足施工需求。

6.确定施工组织布置图和施工平面图,规划好施工场地和设备摆放位置。

7.制定安全生产措施,包括使用安全防护设备、定期组织安全教育培训、建立安全生产责任制等。

8.制定施工进度计划,按照工期合理安排施工进度。

9.加强环境保护工作,合理利用资源,控制噪音和粉尘污染。

四、施工方案1.桩基础施工:按照设计要求,采用打桩机进行桩基础施工,确保桩的深度和精度。

2.主体结构施工:按照施工图纸要求,按工序进行主体结构施工,包括浇筑混凝土和安装闸门等工作。

3.电气设备安装:安装闸门控制系统和电气设备,确保防洪闸的正常使用。

4.清理和整理场地:施工完成后,对施工场地进行清理和整理,保持周边环境整洁。

五、安全措施1.制定《安全生产管理规定》,明确各部门的安全职责和安全操作规程。

2.安排专职人员负责安全监督,定期检查和评估施工现场的安全状况。

3.建立安全教育培训制度,对所有参与施工的人员进行安全教育和培训。

防洪工程水闸施工方案范本

防洪工程水闸施工方案范本

防洪工程水闸施工方案范本一、施工前准备1.1确定施工方案根据设计要求和实地条件,确定水闸施工方案,并制定详细的施工计划和施工方案。

1.2采购材料根据施工方案和计划,采购所需的材料和设备,确保施工的顺利进行。

1.3施工人员培训组织施工人员进行相关技术培训,确保他们具备必要的技能和知识。

1.4施工准备清理施工区域,排除危险因素,确保施工安全。

1.5安全措施制定施工安全措施,做好安全隐患排查和整改工作,确保施工期间的安全。

二、施工工艺2.1测量布线在施工现场进行测量和布线,确保施工的准确性和精度。

2.2地基处理对水闸基础进行处理,确保其承载能力和稳定性。

2.3建筑施工根据设计要求进行水闸建筑的施工,包括混凝土浇筑、砌体砌筑等工艺。

2.4机械设备安装对水闸的机械设备进行安装调试,确保其正常运转。

2.5电气设备安装对水闸的电气设备进行安装调试,确保其正常使用。

2.6涂装工艺对水闸的涂装进行施工,确保其美观和防腐性能。

2.7试验调试对水闸进行试验调试,确保其工作性能符合设计要求。

三、施工质量控制3.1施工质量计划制定水闸施工质量计划,包括检查验收标准、工艺流程、施工方案等内容。

3.2施工过程检查在施工过程中,通过检查来控制和保证水闸施工质量。

3.3施工检验对水闸施工进行全面的检验,确保其质量合格。

3.4施工验收在施工完成后进行水闸的质量验收,确保其符合设计要求。

四、施工安全措施4.1施工安全制度制定水闸施工安全制度,明确责任、任务和安全要求。

4.2安全教育对施工人员进行安全教育和培训,提高他们的安全意识和技能。

4.3安全防护采取必要的安全防护措施,包括安全帽、安全绳等设施。

4.4安全管理加强施工现场的安全管理,及时发现和处理安全隐患。

4.5应急预案制定水闸施工的应急预案,预防和应对各类突发事件。

五、环境保护措施5.1环境影响评价对水闸施工过程中的环境影响进行评价和分析,采取相应的环保措施。

5.2建筑垃圾处理及时清理施工现场的建筑垃圾,确保环境的整洁。

水闸防护工程施工方案

水闸防护工程施工方案

一、工程概述本工程位于XX地区,主要针对XX水闸进行防护施工。

水闸是保障当地防洪、排涝、灌溉、供水等民生需求的重要设施,因此,对其进行有效的防护施工至关重要。

本方案旨在通过科学合理的施工技术,确保水闸的安全稳定运行。

二、施工范围及内容1. 施工范围:水闸主体结构、上下游翼墙、闸门、启闭机等设施。

2. 施工内容:- 上游翼墙防护施工;- 下游翼墙防护施工;- 闸门及启闭机防护施工;- 水闸基础加固施工;- 水闸排水系统改造施工。

三、施工工艺及技术要求1. 上游翼墙防护施工:- 采用C20混凝土现浇,厚度不小于30cm;- 混凝土强度等级不低于C25;- 钢筋采用HRB400,直径不小于10mm;- 钢筋保护层厚度不小于30mm。

2. 下游翼墙防护施工:- 采用预制混凝土板,板厚不小于20cm;- 预制板采用C25混凝土,钢筋采用HRB400,直径不小于8mm;- 预制板与基础采用现浇混凝土连接,连接处厚度不小于30cm。

3. 闸门及启闭机防护施工:- 闸门采用钢制闸门,表面进行防腐处理;- 启闭机采用电动或液压式,安装牢固,运行平稳。

4. 水闸基础加固施工:- 采用钻孔灌注桩基础加固,桩径不小于0.8m,间距不大于2m; - 桩身混凝土强度等级不低于C25;- 桩顶嵌入基础不小于0.5m。

5. 水闸排水系统改造施工:- 采用新型排水管材,如PE管、PVC管等;- 排水管材直径不小于200mm;- 排水系统设计流量满足水闸正常排水需求。

四、施工进度安排1. 施工准备阶段:1个月;2. 上游翼墙防护施工:2个月;3. 下游翼墙防护施工:2个月;4. 闸门及启闭机防护施工:1个月;5. 水闸基础加固施工:2个月;6. 水闸排水系统改造施工:1个月;7. 工程验收:1个月。

五、质量保证措施1. 严格按照设计文件和施工规范进行施工;2. 对施工人员进行专业培训,确保施工技能;3. 对施工材料进行严格检验,确保质量合格;4. 定期对施工过程进行监督检查,发现问题及时整改;5. 工程完成后进行验收,确保工程质量达到设计要求。

防洪闸工程施工工艺

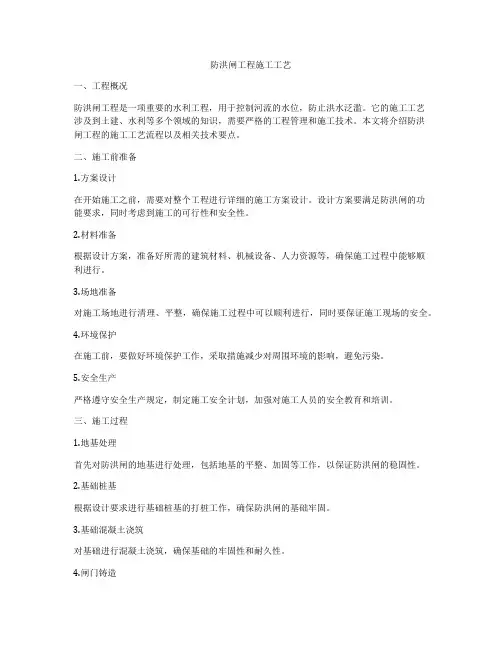

防洪闸工程施工工艺

防洪闸工程施工工艺一、工程概况防洪闸工程是一项重要的水利工程,用于控制河流的水位,防止洪水泛滥。

它的施工工艺涉及到土建、水利等多个领域的知识,需要严格的工程管理和施工技术。

本文将介绍防洪闸工程的施工工艺流程以及相关技术要点。

二、施工前准备1.方案设计在开始施工之前,需要对整个工程进行详细的施工方案设计。

设计方案要满足防洪闸的功能要求,同时考虑到施工的可行性和安全性。

2.材料准备根据设计方案,准备好所需的建筑材料、机械设备、人力资源等,确保施工过程中能够顺利进行。

3.场地准备对施工场地进行清理、平整,确保施工过程中可以顺利进行,同时要保证施工现场的安全。

4.环境保护在施工前,要做好环境保护工作,采取措施减少对周围环境的影响,避免污染。

5.安全生产严格遵守安全生产规定,制定施工安全计划,加强对施工人员的安全教育和培训。

三、施工过程1.地基处理首先对防洪闸的地基进行处理,包括地基的平整、加固等工作,以保证防洪闸的稳固性。

2.基础桩基根据设计要求进行基础桩基的打桩工作,确保防洪闸的基础牢固。

3.基础混凝土浇筑对基础进行混凝土浇筑,确保基础的牢固性和耐久性。

4.闸门铸造对防洪闸的闸门进行铸造,要求闸门具有一定的强度和密实性。

5.闸槽施工对闸槽进行加固和铺设,确保闸门的运行畅顺。

6.闸橡胶垫更换对防洪闸的橡胶垫进行更换,确保闸门的密封性。

7.水封结构施工对防洪闸的水封结构进行施工,确保防洪闸的密闭性。

8.设备安装对防洪闸的控制设备、传动装置等进行安装,确保其正常运行。

9.竣工验收在施工完成后进行竣工验收,对工程质量进行检查和评定。

四、施工技术要点1.安全施工确保施工现场的安全,加强对施工人员的安全教育和培训,严格遵守安全生产规定。

2.质量控制加强工程质量的监控和控制,确保施工工程符合设计要求。

3.环境保护减少对周围环境的影响,采取措施做好环境保护工作。

4.施工管理做好施工组织与管理工作,确保施工进度和质量。

防洪闸工程脚手架方案

防洪闸工程脚手架方案

防洪闸工程脚手架方案防洪闸工程概述防洪闸是一座为保障河流港口安全和防洪抗旱的基础设施工程。

它能够控制河流水位,调节流量,保障下游地区的正常安全生产。

并且在施工过程中,由于工程所处地点一般都在河流两岸,需要大量的脚手架作业,以保证施工的安全性和有效性。

防洪闸工程脚手架需求脚手架是保证施工的重要设备,针对防洪闸工程,以下是对脚手架的需求:1.安全性要求高。

由于闸门的高度较大,需要有足够的高度以保障施工的顺利进行,但同时也需要保障操作的安全,防止发生意外事故。

2.承载能力要强。

由于将来闸门需要承载河水的压力,因此脚手架的承载力需要足够强大,保障施工和使用的安全。

3.建造速度要迅速。

由于整个工程周期比较长,需要及时的完成建造,以保证工程的整个进度不会因为脚手架建造而拖慢。

4.成本要相对较低。

整个工程的投资较为庞大,为了降低施工成本,需要选择经济实用的脚手架。

防洪闸工程脚手架方案根据对防洪闸工程脚手架的需求,选取以下脚手架组件:1.立杆。

立杆是整个脚手架的重要承载部分,其质量直接影响到整个脚手架的稳定性和安全性。

根据承载能力要求,选取直径为48毫米的钢管作为立杆,并且根据现场情况,选取合适长度的钢管进行拼装组合。

2.横担。

横担是连接脚手架立杆的重要部分,其平衡立杆力的作用非常明显。

根据施工现场情况,选取剖面积相对较大的横杆作为横担,并且在横担加固线配备斜杆,以进一步增强横担强度,增加承载能力。

3.斜支杆。

斜支杆的作用是稳定脚手架架体,防止整个脚手架因为立杆受力过大而产生倾斜变形。

根据施工现场的高度和横跨的距离选取不同的长度,同时需要根据铺设的地形选择不同的角度,以满足施工的需要。

4.平台。

平台是脚手架中施工人员赖以作业的重要部分,其平稳性和承载能力直接关系到施工的安全和质量。

根据施工现场的水平和垂直距离,选取不同规格的钢板进行拼装,同时需要在钢板下方设立一定数量的横版,以增加承载力。

5.附加组件。

防洪闸工程施工现场一般条件相对复杂,需要根据情况加配一些附加组件,如防风网,防护栏杆等,以保障现场人员的安全和施工的高效进行。

施工防洪施工方案(3篇)

施工防洪施工方案(3篇)

第1篇一、工程概况本工程位于我国某地区,工程总投资XX亿元,建设内容包括防洪堤、泵站、涵闸等。

工程总长度XX公里,其中防洪堤XX公里,泵站XX座,涵闸XX座。

工程地处平原地区,属雨量充沛、汛期洪水频繁的地区。

为确保工程顺利进行,特制定本施工防洪施工方案。

二、施工防洪原则1. 预防为主,防治结合。

以预防为主,防治结合,做好汛前、汛中、汛后各项防洪工作。

2. 集中力量,重点突破。

在施工过程中,集中力量,重点突破,确保施工安全。

3. 严格管理,落实责任。

加强施工防洪管理,落实各级责任人,确保防洪措施落实到位。

4. 突出重点,分步实施。

针对施工过程中的重点部位,分步实施防洪措施,确保施工安全。

三、施工防洪组织机构及职责1. 成立施工防洪领导小组,负责全面协调、指挥施工防洪工作。

2. 施工单位成立防洪办公室,负责具体实施防洪措施。

3. 各施工项目部设立防洪组长,负责项目部防洪工作的组织、协调和落实。

4. 各施工班组设立防洪员,负责本班组防洪工作的组织实施。

四、施工防洪措施1. 汛前准备(1)全面检查施工场地,清除障碍物,确保排水畅通。

(2)对施工设备、材料进行检查,确保其完好。

(3)制定汛期施工方案,明确各施工环节的防洪措施。

(4)对施工人员进行防洪知识培训,提高防洪意识。

2. 汛中措施(1)加强施工现场巡查,发现险情及时报告,并采取应急措施。

(2)对施工设备、材料进行加固,确保其在洪水中的安全。

(3)加强泵站、涵闸等关键设施的运行管理,确保其正常运行。

(4)对施工人员进行应急演练,提高其应对突发洪水的能力。

3. 汛后措施(1)全面检查施工现场,清除洪水留下的痕迹。

(2)对受损的设施进行修复,确保其恢复正常运行。

(3)总结汛期施工经验,完善施工防洪方案。

五、施工防洪保障措施1. 人员保障(1)成立施工防洪队伍,配备足够的防洪物资和设备。

(2)加强施工人员培训,提高其防洪意识和技能。

2. 物资保障(1)储备足够的防洪物资,如沙袋、编织袋、石块等。

水闸的专项施工方案

水闸的专项施工方案

水闸的专项施工方案一、工程概况与目标本工程为水闸建设项目,旨在通过建设高效、稳定的水闸,实现水流调控、防洪排涝等多重功能,以保障下游区域的安全和农业生产的顺利进行。

工程地点位于XX河流的下游,设计流量为XXXX立方米/秒,闸孔数量为XX孔,闸门形式为XXXX。

二、施工组织与管理为确保工程顺利进行,我们将组建由项目经理、技术负责人、质量安全监督员等组成的项目管理团队,并实行严格的施工组织与管理。

我们将制定详细的施工进度计划,明确各阶段的任务目标,确保工程按时按质完成。

三、施工技术与方法本工程将采用先进的施工技术与方法,包括但不限于:基础开挖采用挖掘机和人工配合进行,基础处理采用混凝土灌注桩和钢筋混凝土底板,闸门安装采用大型起重机械等。

我们将严格按照施工图纸和规范要求进行施工,确保工程质量。

四、施工材料与设备施工材料将选择符合国家标准的优质材料,如水泥、钢筋、砂石料等。

施工设备将采用先进的挖掘机、起重机、混凝土搅拌站等大型机械设备,以提高施工效率和质量。

我们将建立健全的材料和设备管理制度,确保材料供应充足、设备运行正常。

五、安全措施与预案为确保施工安全,我们将制定详细的安全管理制度和应急预案。

施工现场将设置明显的安全警示标志,并配备专职安全管理人员。

同时,我们将定期对施工人员进行安全教育和培训,提高他们的安全意识和应对突发事件的能力。

六、质量保证与控制我们将建立完善的质量保证体系,实行严格的质量控制措施。

施工过程中,我们将定期进行质量检测和评估,确保各项质量指标符合国家标准和设计要求。

对于不符合要求的工序和产品,我们将及时整改和处理,确保工程质量。

七、工期安排与进度本工程计划总工期为XX个月。

我们将根据施工进度计划和实际情况,合理安排施工工序和进度。

同时,我们将加强与其他单位的协调配合,确保工程按期完成。

八、环境保护与治理在施工过程中,我们将严格遵守环境保护法律法规,采取有效措施减少对周边环境的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

河道综合治理工程施工防洪闸施工方案编制:审核:批准:项目经理部2019 年 10月目录第一章工程概述 (4)1、工程概况 (4)2、工程地质和水文地质情况 (4)3、水文气象情况 (6)4、主要工程量表 (7)第二章编制依据 (9)第三章施工平面布置 (10)1、生活营地 (10)2、施工临时便道 (10)3、施工用水、电 (11)4、混凝土和砂浆的来源及运输 (11)5、水泥稳定碎石来源 (11)6、综合加工厂 (11)7、弃土场 (11)8、施工车辆冲洗系统 (11)9、施工照明 (11)10、其它设施 (11)11、施工总平面布置 (12)第四章施工导流 (13)1、施工导流和度汛标准 (13)2、围堰的导流设计规划 (13)3、围堰主要工程量表 (13)4、围堰施工 (13)5、基坑一次性排水及经常性排水 (13)6、导流建筑物的拆除 (14)7、设备配置 (14)第五章土方工程施工方法 (16)1、概述 (16)2、施工程序 (16)3、土方开挖施工方法 (17)4、土方开挖质量要求 (18)5、土方开挖质量标准 (19)6、淤泥清运 (19)7、清淤的质量要求 (19)8、渣土运输及临时堆土场管理 (20)9、一般土方、水泥稳定碎石填筑施工 (21)10、建筑物围边回填 (22)11、砂砾料回填 (23)第六章高压旋喷桩施工 (24)1、概述 (24)2、施工设备 (24)3、施工工序 (25)4、施工方法 (27)5、施工注意事项 (28)6、特殊情况处理 (29)7、质量检查及验收 (30)第六章混凝土工程施工方法 (31)1、概述 (31)2、小场沟防洪闸各部位混凝土工程分仓 (32)3、混凝土一般规定 (32)4、混凝土配比试验 (34)5、模板施工 (34)6、钢筋制作、安装 (36)7、橡胶止水带安装 (36)8、遇水膨胀止水条安装 (36)9、混凝土浇筑、养护 (37)第七章其他工程施工方法 (39)1、概述 (39)2、土工布的铺设 (39)3、铅丝石笼施工 (40)4、砌石工程 (42)5、排水管及反滤料铺设 (42)第八章工期计划及资源配置计划 (44)1、小汤沟防洪闸计划工期安排 (44)2、主要资源配置计划 (44)3、主要项目施工强度分析 (46)第九章质量保证措施 (48)1、施工质量管理措施 (48)2、质量情况信息管理 (48)3、技术工艺保证措施 (49)4、机械设备质量保证措施 (49)5、施工质量保证措施 (49)6、人员素质的质量保证 (50)7、主要工程的质量控制措施 (50)第十一章冬季、雨季施工措施 (53)1、冬季施工前技术准备 (53)2、冬季施工现场准备 (53)3、桩膜围堰、排水施工 (54)4、河道清淤、土方工程冬季施工措施 (54)5、冬季的施工的安全保证措施 (55)6、雨季施工措施 (55)7、土方雨季施工措施 (57)8、混凝土雨季施工措施 (57)第十二章安全保证措施 (58)1、管理方面的保证措施 (58)2、基坑开挖安全保证措施 (58)3、混凝土施工安全措施 (59)4、施工用电安全措施 (59)5、高处作业安全措施 (60)6、施工机械安全措施 (61)第十三章文明施工措施 (62)第十四章环保水保措施 (63)第一章工程概述1、工程概况小场沟防洪闸位于温榆河右堤桩号 11+550 处,该处堤防为 1 级堤防,水闸为穿堤涵闸,水闸级别为 1 级。

为防止温榆河洪水倒灌入小场沟,在小场沟出口建小场沟防洪闸,该闸为涵洞式水闸,三孔,单孔净宽 5.0m,总净宽 15.0m。

闸门采用双吊点铸铁闸门,闸门尺寸为5.0m×5.0m(宽×高),采用手电两用螺杆式启闭机。

当小场沟发生 20 年一遇洪水(水位 20.58m),对应温榆河 10 年一遇洪水(20.53m)时,闸门全开;当小场沟发生 50 年一遇洪水(水位 21.45m),对应温榆河 20 年一遇洪水(水位 21.42m),且水位继续上涨时,关闸防止倒灌,待温榆河水位消落,开闸排水。

防洪闸由上游连接段、箱涵段、闸室段、消力池段、下游连接段五部分组成。

上游连接段:长 25.0m,现状为梯形断面,底宽 15.0m,边坡系数 2.0,河底和边坡均为浆砌石护砌。

本次设计拆除将现状浆砌石护底 25m,重新铺设 15.0m 浆砌石护底,厚0.5m,下设 0.3m 厚碎石垫层,浆砌石护底采用 MU40 块石,M10 砂浆砌筑,采用 M12.5 砂浆勾缝,勾缝为平缝,水闸为双向挡水,浆砌石护底设 4 排φ100mmPVC排水孔,梅花型布置,纵横间距均为 1.5m,下设 3 层反滤。

浆砌石护底后接 10.0m长钢筋混凝土护底,厚度 0.5m,下铺 0.1m 厚 C15 垫层,混凝土强度等级为 C30W4F150。

现状两岸浆砌石护坡进行修复,为满足防冲要求,重新对浆砌石进行勾缝,剔除风化的浆砌石勾缝,剔除深度不小于 0.4m,采用 M12.5 砂浆重新勾缝,勾缝为平缝。

闸室及箱涵段:闸室段为钢筋混凝土结构,闸室长 3.5m,为 3 孔一联,单孔净宽5.0m,总净宽 15.0m,接 8.5m 长 3 孔钢筋混凝土箱涵,总长 12.5m。

闸室底板高程17.03m,闸墩顶高程 25.35m,底板厚 1.2m,边墩厚 1.2m,中墩厚 1.0m。

上部结构为0.6×0.6m钢筋混凝土排架,设工作平台宽 3.4m,长 19.2m,平台高程 31.45m。

操作间位于闸室左侧,面积为 74.52m2,为二层框架结构。

闸门为 5.0m×5.0m(宽×高)双吊点铸铁闸门,启闭机采用手电两用 QLS-2×400-SD 螺杆式启闭机。

箱涵段为钢筋混凝土结构,单节长 12.5m,底板高程 17.03m,3 孔,单孔结构净尺寸5.4m×5.0m(宽×高),箱涵底板厚 1.0m,边(中)墙厚 0.8(0.6)m,顶板厚0.6m。

混凝土强度等级为 C30W4F150。

涵顶填土厚度 1.72m。

为保证水流平顺进入箱涵,在箱涵进口两侧均设长 14.0m 钢筋混凝土挡墙,墙高3.7m~8.32m,混凝土强度等级为 C30W4F150。

箱涵两侧均设 2 道刺墙延长渗径长度,为钢筋混凝土结构,高 6.6m,长 2.8m、3.0m,厚 0.5m,混凝土强度等级为 C30W4F150。

消力池段:消力池为钢筋混凝土结构,消力池长 18.5m,宽17.0m,底高程15.23m,深0.5m,底部厚 0.8m,设 4 排φ100PVC 排水孔,梅花型布置,纵横间距均为 1.5m,下设 3层反滤,混凝土强度等级为 C30W4F150。

侧墙为钢筋混凝土悬臂式挡土墙,墙高 7.3m,两侧挡墙均设 2 排φ75mmPVC 排水孔,纵横间距 2.0m,第一排排水孔距墙底1.5m,墙后设高 0.3m、宽 0.3m 反滤料,侧墙混凝土强度等级为 C30W4F150。

消力池水平段上部设人行桥,连接上下游现状园路,桥宽 4.5m,长 17.0m,桥面高程22.17m,为预应力钢筋混凝土简支空心板梁结构。

上下游园路结构按现状结构恢复,上游长 36.2m,下游长 28.2m。

下游连接段:长 18.8m,宽 17.0m~23.1m,底高程 15.73m,侧墙为八字形斜降墙,为钢筋混凝土悬臂式挡土墙,墙高 1.6m~7.3m,两侧侧墙均设 2 排φ75mmPVC 排水孔,纵横间距 2.0m,第一排排水孔距墙底 1.5m,墙后设高 0.3m、宽 0.3m 反滤料,侧墙混凝土强度等级 C30W4F150;底为浆砌石护底,厚 0.5m,下设 0.3m 厚碎石垫层,采用 MU40 块石,M10 砂浆砌筑,M12.5 砂浆勾缝,勾缝为平缝。

连接段出口防护为长40.0m、宽 48.2m、0.5m 厚铅丝石笼护底,铅丝石笼下铺设 0.3m 厚碎石垫层。

闸室防浪墙(防洪墙):小场沟闸室位于温榆河右侧滩地,闸室出口两侧均设钢筋混凝土防浪墙,长 49.64m,墙高 4.42m~5.8m,混凝土强度等级为 C30W4F150。

闸室平台设计:小场沟闸室段位于温榆河右侧滩地,闸室段平台长 80.0m,27.0m,平台顶高程为 24.35m;防浪墙为钢筋混凝土挡墙结构,长 49.64m,墙高4.42m~5.8m;巡河路长 84.0m、宽 4.0m,为沥青混凝土路面;挡土墙为混凝土结构,高0.3m~1.0m。

闸室平台应采用黏性土填筑,黏粒含量为 10%~30%,塑性指数为 7~10 的黏性土,黏性土和回填开挖土且不得含有根类植茎,砖瓦垃圾,淤泥类土,冻土块,杂填土等杂质,压实系数不低于 0.98。

止水及结构缝设计:穿堤箱涵分节处设双层橡胶止水带,箱涵内侧采用 2cm 厚聚硫密封胶填缝;闸室与消力池段设单层橡胶止水,顶面采用 2cm 厚聚硫密封胶填缝;闸室防浪墙(防洪墙)止水材料为遇水膨胀止水条;其它结构分缝处隔缝材料采用2cm 厚聚乙烯闭孔泡沫板。

本方案仅限于小场沟防洪闸(土建部分)施工方案,金属结构制安、机电设备安装待设计方案确定后再编写方案上报。

2、工程地质和水文地质情况(1)区域地质概况工程区属永定河、潮白河洪积冲积平原,西距太行山脉约 50km,北距燕山山脉约 50km,东南距渤海湾约 100km,地理位置处于“北京湾”下方。

境内地势平坦,自西北略向东南顷斜,海拨高程在 28.5m~8.2m 之间,地面坡降0.3‰~0.6‰。

受古河道变迁的切割,北部有起伏的坡岗地块。

东部北运河与潮白河之间地区,由于近代河流泛滥堆积作用,其地势表现为近河床高,远河床低,形成顺河延伸的条形洼地。

南部及西南部为永定河作用地区,地势在西北高东南低的基础上,呈现由东北至西南向上的波状起伏之势。

工程区属洪积冲积扇末端,表层均为第四纪松散沉积物覆盖,境内覆盖厚度80m~300m 之间。

土壤以轻质壤土为主,砂壤土、壤土次之,重壤土以上的黏质土较少。

场区主要含水层为第四系全新统粉细砂层及中粗砂层,地下水类型为孔隙潜水,含水层厚度1.0m~10m。

主要补给来源为大气降水及河道渗流补给,排泄方式主要为人工开采和地下径流。

地下水流向由西北向东南,和河流流向一致,向下游平原排泄,水力坡度较为平缓。

年变化幅度一般为 2m~3m,多者 3m~5m,多年动态变化主要受大气降水控制。

本区标准冻结深度为 0.8m。

(2)底层岩性按照各地基土层的岩土工程特性,将地层分为 5 大层:①层为人工填土层;②层为新近沉积土层,③—⑤层为一般第四纪沉积土层。

地层岩性自上而下描述为:1)人工填土层:a.粘质粉土填土①:黄褐色,稍湿,中密,含少量灰渣、砖渣、角砾、碎石。
