2路缘石施工方案

2路缘石施工方案

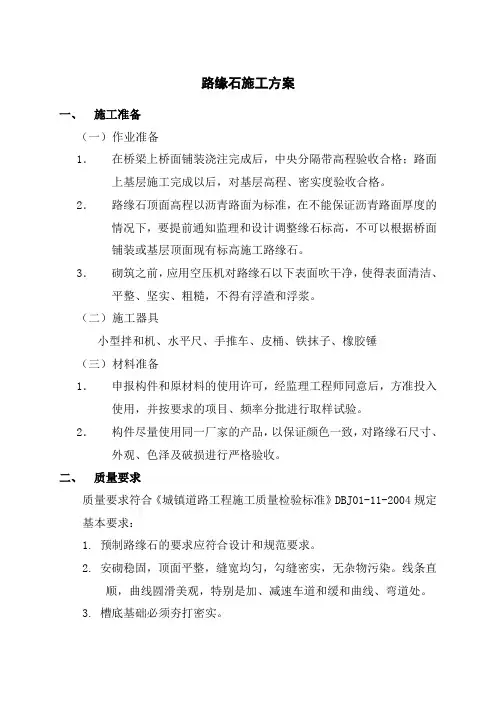

路缘石施工方案一、施工准备(一)作业准备1.在桥梁上桥面铺装浇注完成后,中央分隔带高程验收合格;路面上基层施工完成以后,对基层高程、密实度验收合格。

2.路缘石顶面高程以沥青路面为标准,在不能保证沥青路面厚度的情况下,要提前通知监理和设计调整缘石标高,不可以根据桥面铺装或基层顶面现有标高施工路缘石。

3.砌筑之前,应用空压机对路缘石以下表面吹干净,使得表面清洁、平整、坚实、粗糙,不得有浮渣和浮浆。

(二)施工器具小型拌和机、水平尺、手推车、皮桶、铁抹子、橡胶锤(三)材料准备1.申报构件和原材料的使用许可,经监理工程师同意后,方准投入使用,并按要求的项目、频率分批进行取样试验。

2.构件尽量使用同一厂家的产品,以保证颜色一致,对路缘石尺寸、外观、色泽及破损进行严格验收。

二、质量要求质量要求符合《城镇道路工程施工质量检验标准》DBJ01-11-2004规定基本要求:1. 预制路缘石的要求应符合设计和规范要求。

2. 安砌稳固,顶面平整,缝宽均匀,勾缝密实,无杂物污染。

线条直顺,曲线圆滑美观,特别是加、减速车道和缓和曲线、弯道处。

3. 槽底基础必须夯打密实。

三、操作工艺1.由测量人员放出边线,钉立边桩。

在直线部分桩距为10m,在弯道上为5m,并在对应位置测出缘石顶面高程标志,标高采取沥青路面厚度和顶面标高双控。

2.路基上路缘石分L型混凝土缘石(中央隔离带)和混凝土平缘石(边缘部),在铺筑路基上路缘石时,除匝道路面边缘部先浇筑6cmC15混凝土,其余的均直接卧2cm的1:3水泥砂浆。

匝道路面边缘部浇筑6cmC15混凝土前将路面基层清理干净,并用水润湿,弹出模板线进行支模,模板内侧拉线严格控制高程,并保证厚度要求,浇筑过程中振捣密实,直至表面泛浆并无气泡,表面拉毛,随后覆盖、洒水养生。

待混凝土达到一定强度后即可开始砌筑,在直线部分用小线挂线,曲线部分用白灰粉划线,在边桩上挂线,线高以缘石设计高程为准,位置为缘石的内侧线,以挂线为标准进行安砌。

2024年市政道路路缘石安装工程专项施工方案

2024年市政道路路缘石安装工程专项施工方案

2024年市政道路路缘石安装工程专项施工方案如下:一、工程概况市政道路路缘石安装工程是为了提高道路交通安全性和美观性而进行的专项施工工程。

本工程计划在市区内的主要道路和交通要道进行施工,总计安装路缘石长度达到XXX公里。

二、施工准备1. 设计方案确定后,及时组织采购材料和设备,并进行人员培训和技术交流。

2. 检查施工现场,确保施工场地平整、清洁,并做好安全设施的设置。

3. 制定详细的施工计划,确保施工进度和质量。

三、施工流程1. 路缘石的设计和布置:根据道路情况和设计要求,确定路缘石的形态和布置方式。

2. 基础工程施工:首先进行路基开挖、压实和基础砌筑等工序。

3. 路缘石安装:根据设计要求,采用适当的机械设备将路缘石按照设计要求一一安装。

4. 路缘石调整和固定:在安装完成后,对路缘石进行调整和固定,确保整体水平和稳固。

四、施工质量控制1. 严格执行施工图纸和设计要求,确保路缘石的安装位置和尺寸准确无误。

2. 施工过程中定期进行质量检查和自检,并及时处理发现的问题。

3. 完工验收前进行整体检查,确保施工质量符合规定标准。

五、施工安全保障1. 严格执行安全作业规程,做好施工现场的安全警示标识和隔离措施。

2. 工人需穿着符合要求的安全防护装备,严格遵守施工作业安全规定。

3. 定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。

六、施工后期维护1. 完工后进行清洁整理,保持施工场地的整洁和安全。

2. 定期对路缘石进行检查和维护,确保其使用寿命和外观效果。

七、经费管理1. 严格按照预算编制指南进行经费管理,做好费用预算和结算工作。

2. 做好经费监管和审计工作,确保经费使用合理、规范。

以上为2024年市政道路路缘石安装工程专项施工方案。

道路中央分隔带开口工程施工方案

道路中央分隔带开口工程施工方案

道路中央分隔带开口工程施工方案施工前需对已建道路中央分隔带两侧进行打围施工。

拆除挖去路缘石平石及中央绿化带的废土后建渣清理汽车运输至弃土场,挖去部分作为道路基层填筑,基层为砂砾石及铺筑水稳基层。

待养护期到后铺筑沥青混凝土基层及面层,随后开放交通1、天然砂砾石下基层施工本工程车道下基层为50cm厚的天然砂砾石基层。

(1)工前准备充分做好施工前的准备工作,是路面基层顺利进展的重要条件。

主要进行原材料检验、设备调试、技术准备等各项工作。

(2)级配砂砾填筑施工确定适于路基填筑的材料,选择合适的碾压机械确定不同填料松铺厚度,最佳含水量、静压及振压遍数、碾压速度等。

A、填料铺筑将选用适于路基填筑的填料,运到准备好的场地,填料倒行倒卸后按照压实工运料图:碾压图:艺规则要求,用机械进行摊铺,在填料按照要求铺填完毕后,用选定的碾压机械进行碾压,机械行走速度控制在2.0-3km/h ,在前四遍中,每压完一遍使进行一次相对密度和含水量的检测,并作好记录;在第五遍至第八遍时,每两遍进行一次测试。

经检测后,如果相对密度不再增长和地基系数达到设计要求,则停止该层的碾压。

2、水稳碎石上基层施工:(1)工前准备 各种集料准备 下基层工程验收下基层测量放样 YZ20T 静压一遍 混合料集中机械拌和、运输 摊 铺 YZ20T 静压一遍质 量 检 测 整 形 YZ20T 震动压3-5遍 洒 水 养 护 取样检验充分做好施工前的准备工作,是路面基层顺利进展的重要条件。

主要进行原材料检验、设备调试、技术准备等各项工作。

(2)本工程道路的上基层是水稳碎石基层,其厚度为30cm,采用分幅一次成型铺筑碾压。

(3)施工方法:水稳碎石基层拟采用在拌场水稳碎石搅拌机拌合。

自卸车运至铺筑现场,平地机摊铺,人工辅助整平,压路机碾压密实的施工方法操作。

水稳碎石基层按一层铺筑碾压成型。

(4)选取具有代表性的碎石、石灰、粉煤灰送试验室,根据设计提供配合比进行配合比设计。

【桥梁方案】高速公路大桥中央分隔带施工方案

【桥梁方案】高速公路大桥中央分隔带施工方案

X X高速X X公路大桥项目中央分隔带施工方案二0XX年XX月XX日目录一、编制依据 (1)二、编制范围 (1)三、工程概况及特点 (1)四、施工技术准备 (2)1.主要施工人员 (2)2.主要施工机械及设备 (3)3.材料准备 (3)五、施工方法及工艺 (3)1. 中央分隔带施工工艺流程 (3)2. 各施工工序施工方法 (3)六、质量保证措施 (6)七、安全、环保水保措施 (7)一、编制依据1.《福州至银川高速公路九江长江公路大桥(江西段)土建主体工程土建工程招标文件第七章技术规范》。

2.国家、交通部颁发现行的技术规范及技术规程、质量检验评定标准。

3.福州至银川高速公路九江长江公路大桥(江西段)土建主体工程P1标段施工设计文件。

4.国家的法律、法规及地方有关施工安全、工地安保、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。

5.我公司现有的机械设备、技术实力、施工能力和从事类似工程施工实践过程中积累的施工经验。

6. 《江西省高速公路项目标准化管理指南》。

二、编制范围本方案编制的范围为福州至银川高速公路九江长江公路大桥(江西段)土建主体工程路面P1合同段(K7+840~K24+844)中央分隔带施工方案,若经过项目办、总监办、驻地办批准,则适用于本合同段所有级配碎石中央分隔带施工。

三、工程概况及特点九江长江公路大桥(江西段)项目全长17.004公里,由南岸引道工程及跨江大桥工程组成。

跨江大桥工程全长8501m(桥长8462m,路基长39m),由南往北依次由南引桥(赛湖桥、九瑞大道桥、城西港区桥)、主桥、副孔、北引桥(黄广大堤桥、分路高架桥、105国道跨线桥)组成:南引桥长3591m;主桥为主跨818m的双塔双索面斜拉桥;副孔长1300m;北引桥长2166m。

南岸引道工程长8503m,主要包括七里湖特大(2936.8m)、九江京九跨线桥(1100.5m)。

项目建设工期48个月,自2009年9月27日开工建设,计划于2013年9月建成通车。

路缘石预制、安装施工方案

路缘石预制、安装施工方案

青岛前湾港区疏港高速公路管家楼收费站迁移工程C25混凝土路缘石预制、安装施工方案一、工程概况本合同段位于胶东半岛南端的青岛市西南部黄岛区内,路线呈东西走向,其地形为东高西低,中间凹陷,低山丘陵区地形起伏较大。

地形地貌条件较复杂,降水时间和空间分布不均匀,本工程为黄岛主线收费站工程,中心桩号为K7+070(1号疏港高速)。

本收费站设5入口车道,10出口车道,其中最内侧设一对ETC车道,车道宽度为3.5米;最外侧设一对超宽车道,宽度为4.5米;其他车道宽度均为3.2米。

收费广场左侧路基宽度55.25米、右侧路基宽度28.25米,采用不对称布置,广场等宽段左侧长150米,右侧长125米,出口岛渐段长220米,入口岛渐变段长90米,主线设计时速100Km/h,路基宽度23m,本合同段路基全长1350m,本工程预制路缘石:凸缘石Ⅰ型:1410m, 凸缘石Ⅱ型:2042m,平缘石:1326m,缘石全部采用C25混凝土预制,缘石基座采用C20混凝土,采用M7.5水泥砂浆砌筑并勾缝。

二、材料准备及质量控制:1.材料准备:1)集料采用黄岛产粒径为5-20mm单级粒石子。

2)水泥采用青岛山水创新水泥有限公司P.C32.5复合水泥。

3)河砂采用胶南柏乡河砂。

2.质量控制:1)集料质量控制:根据检测频率要求分别对集料各项指标进行检测,确保各指标达到设计要求,如果有不合格应及时调整和补救。

2)水泥质量的控制:首先,水泥生产厂商必须有每批水泥的品质试验报告单;其次水泥进场后试验室根据生产厂商提供的水泥品质试验报告单及证明文件,按其出厂时间和批号不同分批抽样检验,禁止使用不合格水泥。

当更换水泥品牌或厂家时,应重新检定。

普通水泥进场后注意防潮,存放期不得大于三个月。

3.施工现场不堆放不合格材料,废弃的材料及时清理出场。

三、施工方法及施工工艺施工顺序:路缘石预制 覆盖洒水养生 现场测量放样 运输 铺设砂浆或C20混凝土基座(Ⅱ型凸缘石安装前采用C20混凝土基座铺底,厚度为3cm ) 安装 校正 勾缝养生路缘石、纵向排水沟预制与安装工艺流程图(一)、路缘石预制: 1.开工时间:2012年5月10日2.完工日期:2012年6月20日2. 预制场的确定:预制场位置设在管家洼西北角的空地,能够满足预制件预制条件及施工需求。

中央分隔带部分施工方案

中央分隔带部分施工方案

中央分隔带部分
中央分隔带部分在路基和雨污水工程完后进行施工。

1、其工艺流程为:
沟槽开挖→安装纵横向透水软管→铺设PE防渗布→回填中粗砂→分层碾压→回填土方→分层整平碾压→安砌路缘石→绿化栽种
2、施工方法
(1)沟槽开挖:先以路中线为中心线,沿路线方向开挖宽60cm、高50cm的沟槽。

沟槽采用人工开挖的方法。

然后回填不透水性的粘土,整平槽底,待分层碾压密实后重新挖宽30cm高30cm的沟槽,沟槽底部及槽壁铺设PE防渗布,以防止水渗入粘土层和路基,对其造成稳定性影响。

(2)安装纵横向透水软管:纵向透水软管的坡度与道路纵坡度一致,横向透水软管以1.5%的坡度就近接入雨水检查井。

(3)回填:安管完后,回填中粗砂至设计标高,用小型振动器碾压密实到设计要求,中粗砂中均匀布设透水土工布,使来自上面的水更好的排入透水软管中。

(4)土方回填:中粗砂顶部至设计路中心标高回填种植土,分层整平碾压,使其标高及横坡与设计一致。

(5)安砌路缘石与绿化栽种:进场路缘石要严格把守质量关,不合格着严禁使用。

路缘石安装技术要求与人行道相同。

路缘石安砌完后进行绿化栽种。

中央分隔带填土规范

中央分隔带填土规范

竭诚为您提供优质文档/双击可除中央分隔带填土规范篇一:中分带回填土、路缘石安装及培土路肩施工方案修改后中分带回填土、路缘石安装及培土路肩施工方案我合同段附属工程施工的各项工作已准备就绪,施工人员及机械设备全部到位,我部已具备附属工程的施工条件,现根据相关技术规范及和业主、监理工程师要求,我部特编制附属工程施工方案如下。

一、编制依据1、抚通高速公路第二合同段路面工程招标文件;2、抚通高速公路第二合同段路面施工图设计;3、《公路工程质量检验评定标准》(jtgF80/1-20xx);4、抚通高速公路第二合同段路面施工总工期安排;5、《公路工程国内招标文件范本》(20xx年版)。

6、目前工程进展状况及我单位现有的机械设备、人员配臵所具有的综合施工能力。

二、附属工程施工里程及时间:里程k90+665~k123+185计划于20xx年06月01日开始中分带回填土、工程施工三、附属工程施工方案(一)中央分割带回填土1、主要材料:素土2、劳动力组合(一个作业班组)人员:仪器、机械设备:3、施工方案施工前先将两侧路缘石底端之间的底基层和基层外露面用1厘米水泥砂浆抹面并喷涂两遍热沥青。

施工时分2次(第一次压实度95%,第二次压实度85%)、4层(20cm,20cm,10cm,8.5cm)填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、填土用填筑路基的素土。

中央分隔带回填土在施工过程中,严格控制土的质量、分层填筑的压实度、各层面的平整度及文明施工,做到每填土一次中央分隔带,达到线型的美观。

(1)施工工艺流程图(2)主要施工方法1)中央分隔带回填土在施工前,对用于素土的土质进行调查,做到填土的土质符合规范要求。

2)中央分隔带排水系统施工完并经监理工程师验收合格后,进行中央分隔带回填土放样,每20m放一控制桩,暂定1.8的松铺系数进行施工放样,按照设计宽度及高度要求进行分层施工。

3)按要求放样完毕后,用三轮车运土至现场进行第一次填土夯实至95%(压实度),分二层填筑:第一层20cm厚、第二层20cm厚。

路缘石安砌施工方案

路缘石安砌施工方案

路缘石安砌施工方案施工工序:水泥砼拌和(试验室取样)→路沿石预制→养生→施工放样→准备下承层(下基层)→路沿石安装一、水泥砼拌和1、采用滚筒式混凝土搅拌机拌和,拌和前测定碎石、砂的含水量,并根据天气变化调整施工配合比。

2、各种材料的用量严格按照监理工程师批复的配合比进行控制,用磅秤称量,确保用量准确,按质量计的允许误差严格控制在规范规定的范围以内:水泥±1%,碎石±3%,砂±3%,水±1%.3、在正式拌和之前,先用适量的砂浆搅拌,拌后排弃,然后再按规定的配合比进行搅拌。

4、搅拌机装料顺序为:砂,水泥,碎石,进料后,边搅拌边加水。

5、严格控制每盘混凝土的搅拌时间,其最短搅拌时间(自材料全部进入搅拌鼓起,至混凝土开始出料止的连续搅拌时间符合规范要求,并且最长搅拌时间不超过最短时间的三倍。

6、搅拌过程中安排试验室技术员专门负责监督拌料,确保水泥砼的质量,试验室取样制取试件,进行抗压强度等试验。

7、每天作业完毕后,将搅拌机内残留的混合料清洗干净,不得留有残渣。

二、养生路沿石预制完毕后,立即进行覆盖,并洒水养生七天。

三、施工放样在下基层铺筑并养生完后,进行路沿石施工放样,根据中央分隔带宽度放出路沿石安装控制点(每10米一个点)。

四、清理下承层放样结束后,对下基层表面进行清理,清除表面的碎石、砂、土等杂物,使表面干净整洁,并在路沿石安装之前对其洒水润湿。

五、安装1、首先沿路沿石安装控制线在下基层表面铺一层砂浆,以确保路沿石平面位置和高程准确。

2、砂浆抹平后安放路沿石并进行勾缝,勾缝前对安放好的路沿石进行检查,检查其侧面、顶面是否平顺以及缝宽是否达到要求,不合格的重新调整,然后再勾缝。

3、路沿石铺设完毕后,质检小组对直顺度、缝宽、相邻两块高差及顶面高程等指标进行检测(检测频率及结果符合下表要求),不合格路段重新铺设。

二、六边形砼嵌草砖施工技术墨绿色六边形砼嵌草砖铺地市通过质感对比的手法,将嵌草砖的坚硬、粗矿和青草的柔软、细腻形成鲜明的对比,从而营造出刚柔相济、和谐统一的自然美。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4)路缘石安装
根据放样结果,凿出水泥稳定碎石基层1-2cm,然后用1-2cm水泥砂浆做垫层作为找平层,以确保路缘石平面位置和高程准确,开始安装路缘石;
按控制桩及路缘石顶面测量标高拉线安装路缘石,砌完的路缘石顶面应
平整,线条直顺,曲线处路缘石应注意外形圆滑。路缘石铺砌长度不
能用整数除尽时,剩余部分可用调整缝宽的办法解决,但缝宽不大于
检查方法和频率
权值
1
混凝土强度(MPa)
在合格标准内
按附录D检查
3
2
断面尺寸
≤80(mm)
±5
尺量2处
2
﹥80(mm)
±10
尺量2处
1
3
长度(mm)
+5,-10
尺量
1
路缘石安装施工质量检验标准参照JTG F80/1-2004 公路工程质量检验评定标准第7.14.2部分;
路缘石铺设实测项目如下:(表格2)
3)Excavated foundation pitshouldbe coveredby security belt.
1)No outsidersand animalswill be allowed to enter the working area,and warning signs shall be set ,eg.“No Trespassing”etc.
2)Workers will not be permitted to work in any place where they could be stuck by machineries.
4
顶面高程(mm)
±10
检查结论
质量保证经理
日 期
质量工程师
日 期
施工负责人
日 期
现场工程师
日 期
Sri Lanka Colombo- Katunayake Expressway (CKE) Project
Field Quality Inspection Report Sheet ofCurbPavingWorks
SM:监督和落实各项施工环保措施和督促对存在问题进行整改,确保项目各分项工程的施工严格按照项目环境管理计划执行。
5.0 详细的方法陈述
5.1 施工组织
中央分隔带处路缘石施工采用预制路缘石块安装的施工工艺。型号为50cm×50cm×18cm的C30预制路缘石块在营地内完成预制加工,运输至现场进行铺砌施工。
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
直顺度(mm)
10
20m拉线:每200m测4处
3
2
预制
铺设
相邻两块高差(mm)
3
水平尺:每200m测4处
2
相邻两块缝宽(mm)
±3
尺量:每200m测4处
1
3
顶面高程(mm)
±10
水准仪:每200m测4处
2
2)路缘石安装施工质量见证点(W)和保持点(H)设置
2.0 适用范围
该方法陈述适用于本项目部合同范围内全线中央分隔带处路缘石安装施工。
3.0 参考的文件
ER审批通过的中央分隔带处路缘石安装施工设计图及随后审批的施工设计图;
JTG F80/1-2004公路工程质量检验评定标准第8.12.9部分;
项目质量计划CKE/PQP/01;
项目检试验计划CKE/ITP/01
7)砂浆试块留设
对于砂浆按不同强度等级、不同配合比每工作班留1组标准养护试块。
5.2.3 质量标准、质量保持点及见证点
1)施工质量控制标准
路缘石预制施工质量检验标准参照JTG F80/1-2004 公路工程质量检验评定标准第8.12.9部分;
路缘石预制实测项目如下:(表格1)
项次
检查项目
规定值或允许偏差
8.0 格式

9.0附件
附录:安全技术交底
斯里兰卡机场高速公路(CKE)项目
路缘石铺设工程现场质量检验报告单
资料编号:表号:QR025
工程名称
施工日期
桩号、部位
检验日期




项 次
要 求 内 容
检查意见
1
JTG F80/1-2004第7.14.1.1条 预制缘石的质量
2
JTG F80/1-2004第7.14.1.2条 安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺,曲线圆滑美观
5)Accidents that may occur whentruck transport the stones.
6)Head, hand and foot injuries whileworker isworking.
7)Electric shock、fire accident
1)没有个人安全装备且没有现场安全知晓的外人访问现场;
2)可能发生在现场工作人员身上的事故;
3)人或动物可能跌落到开挖的坑里;
4)当搬运路缘石时,可能发生的事故;
5)材料运输车运输时可能发生交通事故;
6)工作时,工人头、手和脚的伤害。
7)触电伤害、火灾
2、Precautionary safety actions to be taken to prevent from the above hazards
QI:监督路缘石安装施工过程及质量控制,完成施工过程中的质量检查和自检工作。
QE/QI:监督路缘石安装施工过程及质量控制,负责对质量保持点(H)进行检查和验收。
QAM:审核、批准方法陈述,负责对质量保持点进行检查验收并释放质量保持点,确保施工工序质量符合规范要求,过程控制符合项目质量计划。
EM:监督和落实各项施工安全措施和督促对存在问题进行整改,确保项目各分项工程的施工严格按照项目安全管理计划执行。
1cm。不得已必须断路缘石时,必须将断头磨平;
中央分隔带开口端口由于半径太小,弧形路缘石很难预制时,可在现场就地支模,现场浇制,水泥混凝土标号同预制路缘石所用混凝土标号相同,并洒水养护不少于5天。
路缘石安装要求用水平尺及时检测其顶面横向是否水平,便于随时调整垂直度,以保证其上下方向不致倾斜,路缘石铺设完毕后,QI/QE对直顺度、相邻两块高差及顶面高程等指标进行检测。
6
洒水车
1辆
2)中央分隔带处路缘石安装施工作业队配备劳动力计划如下:
劳动力配置计划一览表 表2
序号
工种名称
工种人数
备注
1
砌筑工
4人
2
砂浆工
3人
3
搬运工
8人
4
司机
2人
5
其他
2人
5.2 详细施工方法
5.2.1 施工工艺
中央分隔带处路缘石安装施工工艺流程详见如下流程图所示。
预制路缘石安装施工流程图
5
5.2.2.1预制路缘石安装施工
5)勾缝
在已经安装好的路缘石之间的接触面用M10的水泥砂浆进行勾缝,勾缝为凹缝,勾缝过程中对路缘石安装不合格的,重新调整垂直度以及相邻高差和顶面高程,然后再勾缝,砂浆初凝后,清扫多余砂浆,并适当洒水养护。
6)培土夯实植草、种树
路缘石铺砌完毕后,在路缘石背后培土,培土宽度为15cm,高度为18cm,压实后植草、种树。
●砂浆的制备(W)
●路缘石的铺砌(W)
●整体验收(H)
3)对见证点(W)和保持点(H)的检查
由QI对施工过程进行检查,由QE进行见证检查,保证路缘石安装施工质量满足图纸和规范的要求。
6.0安全及环境管理
1)安全管理参照安全管理计划执行;
2)环境管理参照环境管理计划执行。
7.0质量记录文件
路缘石铺设工程现场质量检验报告单QR025
斯里兰卡(CKE)高速公路项目
Sri Lanka Colombo-Katunayake Expressway (CKE) Project
中央分隔带路缘石安装施工方法陈述
CKE/CST/MS-607
中国冶金科工集团公司
CHINA METALLURGICAL GROUP CORPORATION
ISSUE
2)Accidents that may happen to workers by site operation.
3)Persons or animals may fall into excavated pits.
4)Accidents that may occur whendeliver thecurbstones.
REVISION
DATE
PREPARED BY
APPROVED
QAM
PCE
CR
A
Draft
3hMay,2011
Wang Lei
L.A.Gunawardhana
Zhang Qi
Dong He Ping
路缘石安装施工方法陈述
CKE/CST/MS-607
1.0 目的
为如何对中央分隔带处路缘石安装施工提供一个较详细的施工方法,确保中央分隔带处路缘石安装施工能够系统的、正确的和有效的完成。
Construction Principal
Date
Field
Engineer
Date
附录:安全技术交底
一、安全 Safety
1、Potential Hazards associated with the above work
1、潜在危险
1)Visiting outsiders without personal protective equipments and awareness of safety.
