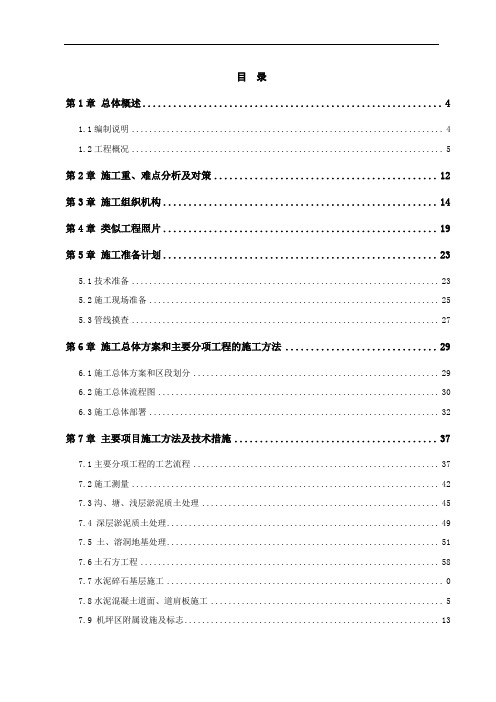

目录第1章总体概述 (4)1.1编制说明 (4)1.2工程概况 (5)第2章施工重、难点分析及对策 (12)第3章施工组织机构 (14)第4章类似工程照片 (19)第5章施工准备计划 (23)5.1技术准备 (23)5.2施工现场准备 (25)5.3管线摸查 (27)第6章施工总体方案和主要分项工程的施工方法 (29)6.1施工总体方案和区段划分 (29)6.2施工总体流程图 (30)6.3施工总体部署 (32)第7章主要项目施工方法及技术措施 (37)7.1主要分项工程的工艺流程 (37)7.2施工测量 (42)7.3沟、塘、浅层淤泥质土处理 (45)7.4 深层淤泥质土处理 (49)7.5 土、溶洞地基处理 (51)7.6土石方工程 (58)7.7水泥碎石基层施工 07.8水泥混凝土道面、道肩板施工 (5)7.9 机坪区附属设施及标志 (13)7.10服务车道沥青混凝土施工 (14)7.11排水工程 (20)7.11石砌挡土墙施工方案 (24)第8章施工总进度网络计划 (29)8.1施工计划网络图编制依据及原则 (29)8.2工期计算指标及控制点时间 (30)8.3施工进度计划横道图、网络图 (32)第9章施工资源供应计划 (33)9.1劳动力计划 (33)9.2主要材料使用计划 (35)9.3主要施工机械及检测设备使用计划 (37)第10章施工总平面布置 (41)10.1施工总平面布置的原则 (41)10.2施工规划及总平面布置 (41)10.3施工总平面布置图 (45)第11章控制工程质量的检测与保证措施 (46)11.1质量保证体系 (47)11.2保证进场原材料质量合格、确保施工配合比 (50)11.3主要分项、分部工程质量控制保证措施 (52)11.4雨季施工技术措施 (59)11.5高温施工技术措施 (60)11.6成品保护措施 (61)11.7工程创优体系管理 (63)11.8施工协调与配合措施 (64)第12章工期保证措施 (66)第13章安全施工措施和不停航施工措施 (68)13.1施工安全保证措施 (68)13.2不停航施工措施 (75)第14章临时生产、生活设施情况 (84)14.1临时生产、生活设施布置 (84)14.2施工用水布置方案及用量计算 (86)14.3施工用电布置方案及用量计算 (87)第15章文明施工、环境保护措施 (89)15.1文明施工保证体系及措施 (89)15.2环境保护措施 (94)第16章工程保修承诺和措施 (98)16.1工程竣工资料 (98)16.2工程保修及回访 (98)附图一:本标段(机坪区)地理位置图附图二:场区现状图附图三:施工区块划分图附图四:浅层淤泥质土分布示意图附图五:土、溶洞位置分布示意图附图六:施工总平面布置图附图七:临时设施布置示意图附图八:施工进度计划横道图附图九:施工进度计划网络图第1章总体概述1.1编制说明本施工组织设计方案编写的内容积极响应招标文件中的各项要求。

新机场道路工程施工设计方案(doc 96页)

新机场道路工程施工设计方案(doc 96页)

新机场道路工程施工设计方案(doc 96页)新机场南进场道路工程施工组织设计目录第一章编写依据 (5)第二章工程概况 (6)第一节概述 (6)第二节主要工程数量 (7)第三节工程施工条件 (7)第三章工程三大目标 (8)第一节质量目标 (8)第二节工期目标 (8)第三节安全目标 (13)第四章施工部署 (13)第一节项目组织机构及人员及职责 (13)第二节施工组织安排及施工配合的程序 (17)第三节交通组织方案 (22)第四节施工总体布置 (23)第五节施工准备工作 (24)第五章施工技术措施 (28)第一节环保与水土保持施工措施 (90)第二节管线保护措施 (94)第三节成品保护措施 (95)第十章工程保修承诺和措施 ............................... 错误!未定义书签。

第一节工程保修承诺.................. 错误!未定义书签。

第二节工程保修措施.................. 错误!未定义书签。

第一章编写依据本施工组织设计编写依据如下:《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标文件》《广州市新机场周边道路配套南进场道路第一标段道路工程施工设计图》图纸《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标答疑》《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标文件》《城市道路路基工程施工及验收规范》CJJ44-91;《市政道路工程质量检验评定标准》CJJ1-90;《市政排水管渠工程质量检验评定标准》CJJ3-90。

《公路桥涵施工技术规范》《广东省市政工程单位估价表》《广州市市政工程主要项目补充换算表》第二章工程概况第一节概述广州市新国际机场南进场道路与106国道成T形交叉,南进场道路起,沿人和镇规划“白云六线”的走向,途径安置区,至与方华公路相交后以左偏67023’18’ ’的角度折向北东与既有方华公路并行一段,在DK3+314处以左偏9026’20’’角度转向北东与机场规划道路纬八路连接,本道路设计终点为新机场征地边界,道路全长3416.22m,征地红线宽60m。

广州白云国际机场道路工程施工组织设计

广州白云国际机场道路工程施工组织设计

第1章工程概况及施工组织机构1.1 工程概况1.1.1 工程位置广州白云国际机场迁建工程南、北场区道路工程位于花都区华东镇与白云区人和镇交界处,距广州市中心大约28公里,西面有京广铁路、107国道和106国道,东侧有105国道,交通便利。

1.1.2 项目概况本工程由中国民航机场规划设计研究总院负责设计。

本工程为广州白云国际机场场内道路工程的组成部分,工程位于新机场的南、北两工作区,场内现已平整完毕,并建有临时道路。

本道路工程的机动车道部分路基已按设计要求做完土基及混石层,部分道路已完成水泥碎石稳定层,具体为经八、经九、经十路(西)和纬九路、。

场区道路沿线设立雨水口,埋设雨水管与全场雨水管网工程施工时预留的雨水管连接。

本工程道路总长度约为16100m,包括路基、稳定层、路面、排水管、雨水口、人行道等工程的施工。

排水管为承插混凝土排水管,有DN200、DN300、DN400三种,其中DN200有6113m、DN300有2252m、DN400有726m。

砖砌雨水进水井共1367座。

稳定层为200mm 厚6%水泥碎石稳定层,路面为4.5MPa抗折强度水泥混凝土路面,机动车道厚度为240mm,非机动车道厚度为200mm。

人行道工程包括路缘石和人行道板的铺设,路缘石有25×30×75、10×30×50、10×20×50三种,人行道板为25×25×4彩色板。

1.1.3 施工场地周围环境(1). 南场区的机动车道路基已按设计要求完成土基和混石层,北场区机动车道路已按设计要求完成6%水泥石屑稳定层。

(2). 现有道路两侧分别有临时排水沟,基本为人行道的位置,按照设计图纸要求的沟塘回填方法进行处理。

(3). 施工排水可以通过临时排水沟和我司正在施工的雨污水管网进行合理组织,因此施工时要与雨污水管网施工进行协调配合,做好场区排水工作。

(4). 进入本工程施工场地的主临时施工道路已修筑。

公路道路施工组织设计方案范本(完整版)

公路道路施工组织设计方案范本(完整版)

公路道路施工组织设计方案范本(完整版)1.编制依据1.1 编制说明本文档是南湖新城市政配套工程六标段的施工组织设计。

在现场勘察和综合考虑各种因素后,我们进行了全面的部署,旨在确保安全和质量的前提下保持施工进度,并按照程序执行,协调各方面工作。

我们一直遵循“重质量,保安全,建设一流工程”的宗旨,为业主和市民提供优质的市政工程项目。

1.2 编制依据本文档的编制依据包括《南湖新城市政配套工程施工图设计》,《南湖新城市政配套工程招标文件》,《南湖新城市政配套工程招标答疑文件》以及类似工程的实际施工经验。

2.工程概况2.1 工程概况南湖新城位于南湖旁边,占地114公顷,北至机场三路,南抵南湖新城路,西起丁字桥路,东临珞狮南路。

根据城市总体规划,南湖新城将成为一个环境优美、交通便利的居住新区。

珞狮南路和丁字桥路是城市快速路和主干道,穿过场地的东西两侧,与南北向和东西向的次干道一起形成了新城的棋盘式路网。

路网内道口间距为350~650米,路网密度为5.42km/km2.场地范围内现状为大片的鱼塘和藕塘,尚未开发建设。

本工程的道路软弱地基处理起点为0+035,与南湖新城路相连,止点为1+247,与机场三路相连。

由于次路段沿线地质差异较大,我们采用了不同的地质处理方法,包括抛石挤淤、粉喷桩和清淤换填。

2.2 主要工程项目工程量本工程的主要工程项目包括填方 M3,车行道 M2,人行道 M2,钢筋砼圆管d500 398 M,钢筋砼圆管d1000 114 M。

3.施工总体部署及安排3.1 施工组织管理及目标我们的施工目标是确保安全和质量的前提下保持施工进度,并按照程序执行,协调各方面工作。

我们将贯彻“重质量,保安全,建设一流工程”的宗旨,为业主和市民提供优质的市政工程项目。

3.2 施工总平面布置我们将根据实际情况进行总平面布置,确保施工进度和安全。

3.3 临时设施我们将根据需要提供必要的临时设施,确保施工顺利进行。

3.4 施工进度计划安排我们将制定详细的施工进度计划,确保施工进度和质量。

道路工程施工组织设计方案模板

道路工程施工组织设计方案模板

道路及管网施工组织设计编制单位:******有限责任公司编制时间:***年 ** 月 ** 日目录第一章编制依据及编制说明第一节编制依据第二节编制说明第二章工程概况第一节工程概况第二节主要工程量第三节工期要求第四节质量要求第三章施工准备第一节技术准备第二节生产准备第四章施工组织机构及总体部署第一节施工组织机构第二节施工部署原则第三节施工组织安排第四节施工部署第五章主要分部分项工程的施工方案和施工方法第一节污、雨水管道工程施工方案第二节沿线小三线工程施工方案第三节路基工程施工方案第四节路面工程施工方案第六节人行道路面铺筑及道路附属工程施工方案第七节桥涵护岸工程施工方案第八节弃方处理第六章工程质量保证措施第一节目标第二节质量保证体系及质量保证控制流程第三节工程质量保证措施第四节分部分项工程质量保证措施第七章施工现场平面布置第一节施工总平面布置原则第二节施工总平面布置第八章施工进度计划及工期保证措施第一节施工进度安排第二节工期保证措施第九章劳动力安排计划第十章施工机具配置第十一章主要材料供应计划第十二章安全生产、文明施工、减少环境污染和噪音污染的措施第一节安全生产保证措施第二节文明施工保证措施第三节减少环境污染和噪音污染的措施第十三章冬、雨季施工和夜间施工措施第十四章地下管线、地上地下设施保护措施第十五章交通配合协调安全措施第十六章合理化建议第十七章民工工资支付保证措施附件:附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图施工进度计划表(横道图)附表五:施工总平面图附表六:临时用地表附表七:主要材料供应计划表第一章编制依据及编制说明第一节编制依据本工程施工组织设计的编制经投标人对施工现场进行踏勘和调查,认真审阅招标文件和招标图纸,结合本工程的实际特点及以下资料进行编制。

1、、x号路、、x号路道路及南区市政道路及管网施工招标文件(招标编号:);2、综合市政工程道路和桥梁工程施工图设计文件(中国xxxx设计研究院);3、综合市政工程x号路道路和桥梁工程施工图设计文件(中国xxxx 设计研究院);4、综合市政工程新建道路工程施工图设计文件(中国xxxx设计研究院);5、综合市政工程x号路道路工程施工图设计文件(中国xxxx设计研究院);6、南区市政管网工程施工图设计文件(中国xxxx设计研究院);7、、x号路、、x号路道路及南区市政道路及管网工程量清单;8、国家现行技术标准、施工规范、规程及验收标准:表1施工技术规范、规程第二节编制说明1、根据本公司目前的技术实力、管理制度及公司质量体系的程序文件、作业文件、质量手册等有关内容。

飞行区道面工程施工组织设计

飞行区道面工程施工组织设计

飞行区道面工程施工组织设计第一章编制依据及说明本施工组织设计依据广州白云国际机场迁建工程飞行区道面工程招标文件、图纸、补充图纸、投标文件、施工合同、《民航机场场道工程施工技术要求》、《补充施工技术要求》、《公路路面基层施工技术规范》(JTJ034-2000)、《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)、现场踏勘情况和业主确定的临设场地、拌合站位置、我单位的类似工程施工经验和施工能力编制。

在编制实施性施工组织设计中,我们立足于专业化、机械化、标准化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一个优良工程。

第二章工程概况一、工程位置及工程主要内容广州白云国际机场迁建工程位于花都区华东镇与白云区人和镇交界处,距广州市中心约25公里。

本标段为飞行区道面工程,位于西飞行区北部,设跑道一条,宽45米,道肩宽7.5米;平行滑行道一条,宽23米,道肩宽10.5米;快速出口滑行道三条;主跑道联络滑行道一条;跑道端垂直联络滑行道及其它垂直联系滑行道、回转滑行道若干条。

1、本标段工程内容包括:1.1跑道、联络道、滑行道的基层和道面(包括道面切缝)、灯坑道面补强、道面钢筋网补强、道面平缝加筋补强。

1.2灯光穿越道面的预埋水泥排管施工。

1.3防吹坪的水泥碎石基层及其与跑道端部相接处的水泥砼施工。

1.4预制混凝土块道肩。

二、主要工程数量主要工程数量表三、地形地貌及地质情况由于飞行区前期土石方及排水工程现已完成,现道面区是一片平坦的开阔地,地表高程正好是道面基层底部高程。

土质有残坡积土、无炭土、含炭土和经过爆破后硬质岩石(石英砂岩、灰岩、砂岩、泥岩、页岩、煤岩)等的混石、混碴。

四、工程所在地气象、水文情况场区属亚热带季风型气候区,年平均气温21.5℃,极端最高气温38.1℃,极端最低气温0.6℃,无霜期长达342d。

雨量丰富,年降雨量1739.1mm,每年4-9月为雨季,且常有暴雨,降雨量为全年雨量的81.47%,最大降雨强度为185.3-284.9mm,10月至次年3月为旱季,降雨量仅为全年雨量的18.53%。

新机场南进场道路工程

新机场南进场道路工程第一章编写依据..................................................... 3・第二章工程概况...................................................... 4.第一节概述.. (4)第二节主要工程数量 (5)第三节工程施工条件 (6)第三章工程三大目标................................................. 6.第一节质量目标.. (6)第二节工期目标 (6)第三节安全目标 (9)第四章施工部署 (10)第一节项目组织机构及人员及职责 (10)第二节施工组织安排及施工配合的程序 (13)第三节交通组织方案 (18)第四节施工总体布置 (19)第五节施工准备工作 (20)第五章施工技术措施 (24)第一节UPVC排水管工程 (24)第二节边沟工程 (28)第三节涵洞及挡墙工程 (32)第四节喷播植草工程 (37)第五节道路工程 (40)第六节测量监控 (49)第六章施工计划 (51)第一节施工进度计戈V (51)第二节劳动力计划 (52)第三节材料计戈V (52)第四节资金计戈V (52)第五节机械设备计戈V (52)第七章质量目标及质量保证措施 (53)第一节质量目标 (53)第二节质量保证措施 (54)第三节质量管理体系 (58)第八章安全生产和文明施工措施 (58)第一节安全生产和劳动保护 (58)第二节文明施工措施 (61)第三节冬雨季施工措施 (64)第四节施工节约技术措施 (65)第九章环保、水土保持和保证当地群众的安全......................... 6 669第一节环保与水土保持施工措施 (66)第二节管线保护措施 (68)第二节成品保护措施 ...................................... 第十章工程保修承诺和措施 .......................... 错误!未定义书签。

民航机场周边配套市政道路及管网工程施工组织设计

版本号:A 修订号:0民航机场周边配套市政道路及管网工程施工组织设计文件编号:ABC-RQ-20××编制:审核:校订:批准:发布日期: 20××年1月1日生效日期:20××年1月1日分发部门■总经理■常务副总■财务副总■工程副总■××××部■××××部■××××部■××××部■××××部■××××部■××××部■××××部目录第一章编制依据及编制说明 (1)第一节编制依据 (1)第二节编制说明 (2)第二章工程概况 (3)第一节工程概况 (3)第二节工程范围 (3)第三节工期要求 (4)第四节质量要求 (4)第三章施工准备 (4)第一节技术准备 (4)第二节生产准备 (4)第四章施工组织机构及总体部署 (6)第一节施工组织机构 (6)一、组建项目经理部 (6)二、人员配备 (7)三、项目部人员职责 (7)(一)项目经理 (7)(二)项目技术负责人 (7)(三)项目副经理 (7)(四)施工员 (8)(五)材料员 (8)(六)预算员 (8)(七)质安员 (8)第二节施工部署原则 (9)一、坚持集中力量保重点、保工期 (9)二、坚持施工队配合、互创施工条件、流水施工 (9)三、坚持质量第一,以样板带路,抓好工序质量,确保工程整体质量 (10)四、坚持以机械化提高作业水平 (10)1第三节施工组织安排 (10)第四节施工部署 (10)第五章主要分部分项工程的施工方案和施工方法 (11)第一节污、雨水管道工程施工方案 (11)一、污、雨水管道开槽施工工艺流程 (12)二、施工准备 (12)(一)技术准备 (12)(二)机具设备 (13)(三)作业条件 (13)三、施工方法 (13)(一)沟槽 (13)1、探沟 (13)2、地表水 (13)3、沟槽断面的选择 (13)4、沟槽开挖 (14)(二)管道基础施工 (15)1、砂石基础 (15)2、混凝土基础 (15)(三)管道安装 (16)(四)闭水试验 (16)(五)回填 (16)四、顶管施工 (17)(一)施工准备 (18)(二)测量放线 (18)(三)工作坑施工 (19)1、工作坑位置的选择 (19)2、工作坑尺寸的确定 (19)3、基坑测量放样 (20)4、工作坑周边防水处理 (20)5、工作坑的开挖及支护 (20)6、顶管后背安装 (20)7、构筑物 (21)第二节沿线小三线工程施工方案 (21)一、施工顺序 (22)二、施工方法 (22)(一)沟槽开挖 (22)(二)小三线管道施工 (22)(三)小三线井室施工 (22)(四)沟槽回填 (23)2(五)施工注意事项 (23)第三节路基工程施工方案 (23)一、清理与掘除 (23)二、路基挖方 (23)三、路基填筑 (24)四、弃方的处理 (24)五、路基整修 (25)第四节路面工程施工方案 (25)一、级配砂砾石底基层施工 (26)(一)级配砂砾石底基层施工工艺:(详见后附图) (26)(二)施工方法 (26)1、摊铺 (26)2、稳压 (27)3、碾压 (27)4、养护 (27)二、水泥稳定碎石上基层施工 (27)(一)施工工艺流程 (27)(二)施工方法 (28)1、测量 (28)2、备料 (28)3、拌合与摊铺 (28)4、碾压 (28)5、养生 (29)三、沥青砼面层施工 (29)(一)施工工艺流程 (29)(二)施工准备 (29)(三)沥青混合料的拌和 (30)(四)混合料的运输 (30)(五)混合料的摊铺 (30)(六)混合料的压实 (31)(七)接缝处理 (32)(八)检查试验 (32)第六节人行道路面铺筑及道路附属工程施工方案 (32)一、人行道路面铺筑 (32)二、路缘石、平石、嵌边石安装 (33)第七节桥涵护岸工程施工方案 (33)一、施工顺序 (33)二、测量放线 (33)3三、围堰施工 (34)四、桩基础施工 (34)(一)钻孔灌注桩施工 (34)1、工艺流程 (34)2、施工方法 (34)3、成桩检测 (37)4、凿除桩头 (37)(二)承台施工 (37)1、开挖基坑 (37)2、模板及钢筋 (37)3、混凝土的浇注 (38)4、混凝土养生和拆模 (38)五、下部结构施工 (38)六、上部结构施工 (38)(一)桥板预制 (38)(二)桥板吊装 (39)七、桥面及附属工程施工 (39)(一)桥面铺装 (39)(二)桥面伸缩缝 (39)(三)桥台回填 (39)(四)河堤施工 (40)1、沟槽开挖 (40)2、河堤基础施工 (40)3、河堤施工 (40)4、沟槽回填 (41)5、施工注意事项 (41)第八节弃方处理 (41)第九节雨季深沟槽开挖技术措施 (41)一、物资保证措施 (41)二、技术保证措施 (41)三、人员保证措施 (42)第六章工程质量保证措施 (42)第一节目标 (42)第二节质量保证体系及质量保证控制流程 (42)一、质量保证体系框图及工程质量控制图 (42)第三节工程质量保证措施 (45)一、成立质量管理领导小组 (45)4二、建立质量保证体系 (45)三、组建强干的工地自检试验室和测量队伍,配足人员及仪器设备 (45)四、施工过程中的质量管理制度 (45)(一)技术交底 (45)(二)建立“五不施工”、“三不交接”制度 (46)(三)对工序实行严格的“三检” (46)(四)建立严格的隐蔽工程检查签证制度 (46)(五)建立严格的“跟踪检测”制度 (46)(六)建立严格的原材料、成品和半成品进场验收制度 (46)(七)建立健全原材料、成品和半成品的管理制度 (46)(八)建立仪器设备的检定年制度 (47)(九)建立原始资料的积累和保存制度 (47)1、文件记录 (47)2、质量监控 (47)第四节分部分项工程质量保证措施 (48)一、沟槽 (48)(一)开挖 (48)(二)验收 (48)二、管道安装 (49)(一)管材 (49)(二)安管 (49)(三)接口 (49)(四)检查井 (49)(五)闭水试验 (49)三、沟槽回填 (50)四、路基路面工程 (50)(一)土方路基工程 (50)(二)路面基层 (50)(三)沥青路面 (51)五、桥涵护岸工程 (51)(一)桩基础 (51)(二)下部结构 (51)(三)上部结构 (51)第七章施工现场平面布置 (52)第一节施工总平面布置原则 (52)第二节施工总平面布置 (52)第八章施工进度计划及工期保证措施 (52)5第一节施工进度安排 (52)一、工期要求 (52)二、工期安排 (52)(一)施工准备阶段:5天 (53)(二)施工阶段:170天 (53)(三)收尾阶段:5天 (53)三、施工进度计划 (54)第二节工期保证措施 (55)第九章劳动力安排计划 (56)第十章施工机具配置 (57)第十一章主要材料供应计划 (59)第十二章安全生产、文明施工、减少环境污染和噪音污染的措施 (60)第一节安全生产保证措施 (60)一、安全目标 (60)二、安全生产保证措施 (60)三、安全生产技术保证措施 (61)(一)夜间作业 (61)(二)安全用电 (61)(三)机械设备施工安全措施 (61)四、消防措施 (61)五、安全保证体系 (62)第二节文明施工保证措施 (63)一、文明施工目标 (63)二、场容场貌管理措施 (63)三、文明施工措施 (63)第三节减少环境污染和噪音污染的措施 (63)一、扬尘控制措施 (64)二、水处理措施 (64)三、施工噪音控制措施 (64)第十三章冬、雨季施工和夜间施工措施 (65)一、雨季施工 (65)6二、冬季施工 (65)三、夜间施工 (65)第十四章地下管线、地上地下设施保护措施 (66)第十五章交通配合协调安全措施 (66)第十六章合理化建议 (67)第十七章民工工资支付保证措施 (67)7第一章编制依据及编制说明第一节编制依据本工程施工组织设计的编制经投标人对施工现场进行踏勘和调查,认真审阅招标文件和招标图纸,结合本工程的实际特点及以下资料进行编制。

广州白云国际机场迁建工程飞行区道面工程施工组织设计

实施性施工组织设计第一章编制依据及说明本施工组织设计依据广州白云国际机场迁建工程飞行区道面工程招标文件、图纸、补充图纸、投标文件、施工合同、《民航机场场道工程施工技术要求》、《补充施工技术要求》、《公路路面基层施工技术规范》(JTJ034-2000)、《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)、现场踏勘情况和业主确定的临设场地、拌合站位置、我单位的类似工程施工经验和施工能力编制。

在编制实施性施工组织设计中,我们立足于专业化、机械化、标准化施工,重点工程重点安排,尽量做到方案切实可行、经济合理,精心组织施工,向业主交一个优良工程。

第二章工程概况一、工程位置及工程主要内容广州白云国际机场迁建工程位于花都区华东镇与白云区人和镇交界处,距广州市中心约25公里。

本标段为飞行区道面工程,位于西飞行区北部,设跑道一条,宽45米,道肩宽7.5米;平行滑行道一条,宽23米,道肩宽10.5米;快速出口滑行道三条;主跑道联络滑行道一条;跑道端垂直联络滑行道及其它垂直联系滑行道、回转滑行道若干条。

1、本标段工程内容包括:1.1跑道、联络道、滑行道的基层和道面(包括道面切缝)、灯坑道面补强、道面钢筋网补强、道面平缝加筋补强。

1.2灯光穿越道面的预埋水泥排管施工。

1.3防吹坪的水泥碎石基层及其与跑道端部相接处的水泥砼施工。

1.4预制混凝土块道肩。

二、主要工程数量主要工程数量表三、地形地貌及地质情况由于飞行区前期土石方及排水工程现已完成,现道面区是一片平坦的开阔地,地表高程正好是道面基层底部高程。

土质有残坡积土、无炭土、含炭土和经过爆破后硬质岩石(石英砂岩、灰岩、砂岩、泥岩、页岩、煤岩)等的混石、混碴。

四、工程所在地气象、水文情况场区属亚热带季风型气候区,年平均气温21.5℃,极端最高气温38.1℃,极端最低气温0.6℃,无霜期长达342d。

雨量丰富,年降雨量1739.1mm,每年4-9月为雨季,且常有暴雨,降雨量为全年雨量的81.47%,最大降雨强度为185.3-284.9mm,10月至次年3月为旱季,降雨量仅为全年雨量的18.53%。

机场飞行区改造工程场道工程施工组织设计方案

机场飞行区改造工程场道工程施工组织设计方案第一章施工总体部署编制依据第一节编制依据1.**机场飞行区改造工程场道工程《**机场飞行区改造工程场道工程招标文件》。

2.中国民航机场规划设计研究总院《**机场飞行区改造工程场道工程施工图设计》。

3.我单位对本工程的现场考察、情况调研和同类工程的施工经验。

第二节工程执行的技术规范及施工与验收规范本工程执行以下技术规范及施工与验收规范。

在工程实施过程中,所引用的标准或规范如有局部修订或新颁,应由雇主决定是否应用新标准或新规范。

1.《硅酸盐水泥、普通硅酸盐水泥》GB175-852.《低碳镀锌冷拉钢丝》GB343-823.《建筑石油沥青》GB494-754.《碳素结构钢》GB700-885.《矿碴硅酸盐水泥、火山灰硅酸盐水泥及粉煤灰硅酸盐水泥》GB1344-856.《钢筋混凝土用热轧带肋钢筋》GB1499-917.《建筑石灰》GB1594-798.《钢筋混凝土用热轧光圆钢筋》GB13013-919.《工程测量规范》GB50026-9310.《沥青路面施工及验收规范》GB50092-9611.《普通砼长期性能和耐久性能试验方法》GBJ82-8512.《水泥混凝土路面施工及验收规范》GB50092-9613.《道路工程术语标准》GBJ124-8814.《土工试验方法标准》GBJ123-8815.《公路工程技术标准》JTJ001-9716.《公路工程名词术语》JTJ002-8717.《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTJ023-8518.《公路桥涵地基与基础设计规范》JTJ024-8519.《公路路基施工技术规范》JTJ033-9520.《公路路面基层施工技术规范》JTJ034-9321.《公路改性沥青路面施工技术规范》JTJ036-9822.《公路水泥混凝土路面设计规范》JTJ040-200223.《公路水泥混凝土路面施工技术规范》JTG F30-200324.《公路桥涵施工技术规范》JTJ041-8925.《公路土工试验规程》JTJ051-9326.《公路工程沥青及沥青混合料试验规范》JTJ052-9327.《公路工程水泥混凝土试验规范》JTJ053-9428.《公路工程石料试验规范》JTJ054-9429.《无机结合料稳定材料试验规范》JTJ057-9430.《公路工程质量检验评定标准》JTJ071-9831.《公路工程施工安全技术规范》JTJ076-9532.《民用航空运输机场安全保卫设施建设标准》MH7003-199533.《民用机场飞行区排水工程施工技术规范》MH5005-200234.《民用机场飞行区水泥混凝土道面面层施工技术规范》MH5006-200235.《民用机场沥青混凝土道面设计规范》MH5010-199936.《民用机场沥青混凝土道面施工技术规范》MH5011-199937.《民用机场飞行区土(石)方与道面基础施工技术规范》MH5014-200238.《民用机场飞行区工程竣工验收质量检验评定标准》MH5007-200039.《民用机场飞行区技术标准》MH5001-200040.民航总局令第69号《民用航空运输机场及民用航空其他建设工程竣工验收规定》41.民航总局第97号令《民用机场不停航施工管理规定》42.其它未列出的有关建设设计、施工、验收规范。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章编写依据 (4)第二章工程概况 (4)第一节概述 (4)第二节主要工程数量 (6)第三节工程施工条件 (6)第三章工程三大目标 (7)第一节质量目标 (7)第二节工期目标 (7)第三节安全目标 (10)第四章施工部署 (10)第一节项目组织机构及人员及职责 (10)第二节施工组织安排及施工配合的程序 (14)第三节交通组织方案 (19)第四节施工总体布置 (20)第五节施工准备工作 (21)第五章施工技术措施 (25)第一节UPVC排水管工程 (25)第二节边沟工程 (30)第三节涵洞及挡墙工程 (34)第五节道路工程 (43)第六节测量监控 (54)第六章施工计划 (56)第一节施工进度计划 (56)第二节劳动力计划 (56)第三节材料计划 (57)第四节资金计划 (57)第五节机械设备计划 (57)第七章质量目标及质量保证措施 (58)第一节质量目标 (58)第二节质量保证措施 (59)第三节质量管理体系 (62)第八章安全生产和文明施工措施 (67)第一节安全生产和劳动保护 (67)第二节文明施工措施 (70)第三节冬雨季施工措施 (73)第四节施工节约技术措施 (74)第九章环保、水土保持和保证当地群众的安全 (75)第一节环保与水土保持施工措施 (75)第二节管线保护措施 (77)第十章工程保修承诺和措施 (78)第一节工程保修承诺 (78)第二节工程保修措施 (79)第一章编写依据本施工组织设计编写依据如下:《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标文件》《广州市新机场周边道路配套南进场道路第一标段道路工程施工设计图》图纸《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标答疑》《广州市新机场周边道路配套南进场道路第一标段道路工程施工招标文件》《城市道路路基工程施工及验收规范》CJJ44-91;《市政道路工程质量检验评定标准》CJJ1-90;《市政排水管渠工程质量检验评定标准》CJJ3-90。

《公路桥涵施工技术规范》《广东省市政工程单位估价表》《广州市市政工程主要项目补充换算表》第二章工程概况第一节概述广州市新国际机场南进场道路与106国道成T形交叉,南进场道路起,沿人和镇规划“白云六线”的走向,途径安置区,至与方华公路相交后以左偏67023’18’ ’的角度折向北东与既有方华公路并行一段,在DK3+314处以左偏9026’20’’角度转向北东与机场规划道路纬八路连接,本道路设计终点为新机场征地边界,道路全长3416.22m,征地红线宽60m。

我单位承建的广州市新机场周边道路配套南进场道路第一标段道路工程是自106国道沿白云区人和镇规划的“白云六线”,道路全长1公里,宽为60米。

道路纵断面因不受水文条件控制,主要结合人和镇安置区及方化路标高情况,在满足道路排水要求情况下,尽量少填方。

本标段工程包括道路、排水和涵洞及挡土墙工程。

施工范围为DK0+000-DK1+000所有的道路、排水和涵洞及挡土墙工程。

机动车道道路结构为面层C35水泥混凝土25CM,基层采用6%水泥稳定石屑20cm,底基层4%水泥稳定石屑20cm,总厚度65cm。

非机动车道道路结构为面层C30钢纤维水泥混凝土25CM,基层采用6%水泥稳定石屑15cm,底基层4%水泥稳定石屑15cm,总厚度55cm。

涵洞为浆砌片石,截面为bxh= 1x1.5米,1种截面,本标段总长度为1000米;本工程为新白云国际机场南进场道路工程,工程建成后,将保证机场的南面交通系统的畅通。

工程优质、高速的完成将对该机场的建设发挥重要作用。

工程工期要求为120日历天,质量要求为合格以上。

第二节主要工程数量本工程内容包括道路、排水管和涵洞及挡土墙。

1、土石方工程:清理草皮及表土7950平方米,路基土方开挖1194立方米,换土500立方米,路基利用土回填2000立方米,路基借土回填49397立方米,管沟涵洞土开挖5597立方米,管沟涵洞回填4868立方米,石屑回填500立方米。

2、道路工程:路床检平碾压35307平方米,4%水泥稳定石屑20cm 厚22575平方米,6%水泥稳定石屑20cm厚22575平方米,4%水泥稳定石屑15cm厚9600平方米,6%水泥稳定石屑15cm厚9600平方米,现捣C30钢纤维水泥混凝土路面25cm厚30575平方米,c25平石7048米,c25高侧石5162米,c25低侧石1886米,人行道6696平方米,石灰浅层路基处理10332t,路基中粗沙垫层8250立方米,土工格栅27500平方米,地基变形观测断面10个,干砌片石384立方米。

3、排水工程:D300UPVC排水管880米,D250UPVC排水管1028米,D150多孔朔料管1200米,检查井28座,小方形雨水检查井49个,雨水口118个。

4、箱涵为浆石片砌单孔箱涵,本标段总长度为133米,截面为bxh= 1.5x1.0米、泄水管50米。

5、防护工程:喷播植草3497平方米第三节工程施工条件本工程位置位于广州市白云区人和镇,原地势东北高西南低,地区北部为缓坡状垅状丘陵区,中南部为冲积平原,场地土为中软土。

施工范围部分路面,可以用来运输施工材料设备,部分路段要修建施工便道,保证正常交通。

工程范围地表水丰富,区内沟渠贯通,常年流水。

地下水丰富.第三章工程三大目标第一节质量目标1、质量目标优良工程,质量保修按国家有关政策保修一年。

2、质量保证措施(请见第七章)。

第二节工期目标1、工期目标拟定本工程总工期为120日历天,开工日期为2001年12月31日。

2、保证工期的措施工程开工后,立即根据施工进度计划进行各项工作的落实,使工程一开始施工就有组织、有步骤地进行。

2.1从机构组织、人员配备,管理上保证我单位组织高级技术人才组成精干的项目经理部。

详见组织机构与人员配备表。

按部门、单位、岗位为主体制订严格的责任制度,做到人人有责可负。

制定严密的规章制度,任何人都须毫无例外地遵守。

2.2从计划安排上保证按照施工进度总计划的工期要求,精心制定分项施工计划和各项实施方案,重要工序做好施工组织专项设计,合理安排各分项工程的施工顺序、全面履盖施工的全过程和所有方面。

确保关键线路上的各工序按时完成,充分利用有利条件和时间,缩短作业流程,从各个环节上加快施工进度。

计划按月按周进行细分,计划的执行和检查落实到人。

预先解决后续工作中可能会出现的问题,为后续工作顺利进厅创造有利条件。

2.3从材料管理和机械设备管理上保证材料进行分层管理,明确材料管理制度,使整个施工过程的材料周转顺利。

其中钢板桩、钢模板等支护材料的投入是关键,为确保施工进度,我司的支护材料均按周转2次的数量投入。

编制详细的施工项目材料计划与材料供应计划,合理指导与组织施工项目材料的管理,确保材料的及时供应,在材料供应计划的执行过程中,定期或不定期地检查。

坚决杜绝停工待料的现象发生。

本工程的土方施工机械和土方运输车辆是控制施工进度的关键设备,因此施工期间必须保证按施工机械设备表中的机械及时进场施工。

机械设备管理中,做到人机固定,实行机械使用、保养责任制,将机械设备的使用效益与个人经济利益联系起来,进而提高机械的生产效率,确保各工序按时完成。

组织好机械设备的流水施工,搞好机械设备的综合利用,为机械设备的施工创造良好的条件,大力提高其使用率,缩短作业时间。

2.4从技术上保证本标段项目技术负责人全面负责该标段的施工技术管理,与各级技术人员建立技术管理小组,负责各项专利技术问题的解决,施工方案的编制与监督执行。

建立技术责任制,对各级技术人员建立明确的职责和范围,以达到各负其责,各司其职,充分调动各级技术人员的的积极性和创造性,及时解决施工中的技术问题,以方案指导施工,防止出现返工现象而影响工期。

各技术管理小组及时总结施工中出现的问题与经验,把易于施工、保证质量、加快进度的各项措施加以推广,以更好地指导后续作业。

2.5从施工组织与管理上保证在施工生产过程中,合理安排各工序的交接与搭接,确保每道工序的施工顺利进行。

各工序施工前均进行详细的施工技术交底,统一施工工艺,加强过程控制,出专职质检员负责施工全过程的工序质量检查。

确保各工序达到规定的质量目标,防止出现不合格工序返工而影响工期的现象。

在施工时如果因客观原因而延误工期时,经监理工程师同意后,利用多加夜班,集中人力物力抢回关键线路工期。

2.6从安全生产上保证加强职工法规、安全制度的学习与教育,增强安全生产观念。

对于新工人进行岗位教育,对于特种操作人员,除接受一般性的安全教育外,还进行专门的安全操作技术教育训练。

在施工生产过程中,进行经常性在施工生产中,对安全生产进行监督检查。

并结合季节的特点,做好防水、防触电、防坠落、防坍塌、防火等各项措施和制度。

项目经理部成立安全小组,设专职人员负责日常的安全检查、监督,保证施工顺利进行。

2.7从后勤供应上保证加强机械设备和车辆保养、维修,保障施工正常运转。

搞好职工食堂,防病治病,保障职工身体健康,保证正常的出勤率,以确保工期。

2.8从工作关系及其协调上保证根据不同工作关系的客观性采取不同的处理方法。

比如企业内的经济协作关系通过企业内部分工、分责、分权、分利来解决。

1、加强与工作各方的联系,做好与当地农民的协调工作,取得他们的支持与配合,使工程得以顺利进行。

第三节安全目标1、安全目标:无重大安全事故,发生小事故的频率小于2.4‰。

2、安全保证措施(请见第八章)。

第四章施工部署第一节项目组织机构及人员及职责为了直接、有效地组织施工,保证安全、优质、高效地完成本工程,特别成立“广州白云国际机场迁建工程室外雨污水管网工程项目经理部”,实行项目经理责任制,全面负责工程的施工组织及各方面协调工作。

1、项目机构2、主要职责2.1项目经理职责①精心组织、科学管理、全面负责本项目的组织实施,全面负责工程进度、质量安全、投资控制等方面工作。

②负责对外联系,协调各方关系,解决生产过程中的计划进度安排、交通组织等工作。

③负责对内协调项目各小组工作,协调各施工队伍之间的关系,确保工程顺利进行。

④主持生产调度会,全面掌握生产情况,采取有力措施解决施工中有关问题,确保工程按质按期完成。

2.2技术负责人职责①全面负责本项目的技术工作,正确执行有关的技术法规、标准和规范。

②主持图纸会审,主持编写施工组织设计,审查施工技术方案及文明施工措施。

③监督指导各有关人员,严格按施工组织设计提出的施工方案、施工规程进行施工,及时处理提出的有关技术问题。

④参加生产调度会,对生产中存在的技术问题提出解决方法,对质量安全问题提出改进意见。

⑤审核、签署本工程有关技术文件。

2.3工程施工组职责①熟悉图纸和合同文件,掌握相关的工程技术要求和质量标准,认真组织好施工。
