抱箍施工方案
抱箍施工方案
集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]
施工方案盖梁施工采用无支架工艺(抱箍)施工,具体施工方法如下:
1、抱箍制作
抱箍采用1.2cm厚钢板制作,由两个半圆形组成,其内径略小于墩柱直径。
耳部支承板采用2cm厚钢板制作,角落处缀板加固。
抱箍通过Φ25螺栓固定在墩柱上,同时可在抱箍和墩柱之间加摩擦片以加大摩擦力。
抱箍制作完成后,固定在墩柱上用千斤顶做抱箍支承力试验,确定螺栓的扭矩与摩擦力之间的关系,推算出盖梁施工时螺栓的最小扭矩。
杜绝施工时抱箍下,滑造成质量和安全事故。
(抱箍布置详见附图)
2、模板加工及安装
抱箍安装完成后,在支承板上安装I50工字钢纵梁(根据经验选用,强度及挠度计算书附后)。
纵梁与支承板之间安放钢砂箱,以便于调整纵梁的高度和盖梁完成后底模的拆卸;纵梁之间用拉杆连接形成整体;并在纵梁上铺设20×20cm方木,方木铺设间矩30cm;然后进行盖梁底模的铺设和侧模的安装。
盖梁的底模和侧模均采用大块定型钢模板与异型钢模板现场组合拼装而成。
底模的调整通过在纵梁与方木之间加塞木楔进行,确保底模大面积平整度及底模与方木的密贴;底模完成后,进行盖梁钢筋笼的吊装,然后安装侧模;侧模用拉杆加固,通过内支承调整模板的线形及大面积平整度,缆风绳定位。
3、钢筋加工及安装
钢筋在加工厂进行下料制作,现场绑扎焊接成型,盖梁底模铺设完成后用大吨位吊机吊装到位。
钢筋的保护层用高强度塑料垫块形成,垫块要绑扎牢固,确保保护层厚度。
预埋支座钢筋及其他预埋件的定位要准确。
4、混凝土浇筑
待模板及钢筋检测完毕后浇筑砼。
混凝土在拌和场拌混凝土,混凝土搅拌运输车运输,混凝土泵车泵送入模。
用插入式振捣器振捣。
浇筑时分层连续浇筑,每层厚度不得大于30cm,浇筑一次性完成。
振捣时应尽可能避免振捣棒与模板、钢筋及预埋件相接触,振捣充分,一般以振动到混凝土不再下沉,不出现大量气泡,表面摊平且开始泛浆为度,防止漏振、欠振和过振,务必使混凝土表面无蜂窝、麻面,混凝土达到内实外美的标准。
5、拆模、养生
混凝土浇注完成,用草袋覆盖养生;混凝土凝固后拆除侧模,覆盖洒水养生;当盖梁强度达到设计强度的70%后,拆除盖梁底模,并用塑料薄膜覆盖养生。
盖梁施工流程。
盖梁首件工程施工方案(抱箍)
盖梁首件工程施工方案(抱箍)模板一:正式风格施工方案一:盖梁首件工程施工方案(抱箍)一:工程概述1.1 工程名称:盖梁首件工程(抱箍)1.2 工程地点:XXX市XXX区XXX路XXX号1.3 工程规模:长度XXXm,宽度XXXm,高度XXXm 二:工程准备2.1 设备准备2.1.1 起重设备:XXX吨吊机X台,带手臂长度XXXm 2.1.2 施工机械:抱箍机X台,抱箍头X个2.1.3 其他设备:XXX设备X台2.2 材料准备2.2.1 梁体材料:混凝土X方X支,钢筋X根2.2.2 抱箍材料:钢筋X根,抱箍X个2.2.3 其他材料:XXX材料X个三:施工流程3.1 准备工作3.1.1 搭设施工平台3.1.2 布置起重设备3.1.3 运送材料至现场3.2 抱箍操作3.2.1 确定抱箍的位置和数量3.2.2 使用抱箍机进行抱箍作业3.2.3 进行抱箍的调整和检查3.3 梁体安装3.3.1 配合起重设备进行梁体吊装3.3.2 进行梁体的准确定位3.3.3 进行梁体的固定和连接四:施工安全措施4.1 施工现场的封闭与警示4.2 施工人员的安全防护4.3 施工装备的维护和保养4.4 其他安全措施:XXX附件:1. 工程平面图2. 抱箍操作示意图3. 设备操作手册法律名词及注释:1. 抱箍:用于固定梁体的钢筋构件。
2. 强制性标准:根据法律法规或行业规范的规定,必须严格遵守的标准。
模板二:简洁风格施工方案二:盖梁首件工程施工方案(抱箍)一:工程概述本工程的施工目标是完成盖梁首件工程,采用抱箍进行梁体固定,以保证工程的安全和质量。
二:工程准备2.1 设备准备起重设备:XXX吨吊机X台,带手臂长度XXXm施工机械:抱箍机X台,抱箍头X个其他设备:XXX设备X台2.2 材料准备梁体材料:混凝土X方X支,钢筋X根抱箍材料:钢筋X根,抱箍X个其他材料:XXX材料X个三:施工流程3.1 准备工作搭设施工平台布置起重设备运送材料至现场3.2 抱箍操作确定抱箍的位置和数量使用抱箍机进行抱箍作业进行抱箍的调整和检查3.3 梁体安装配合起重设备进行梁体吊装进行梁体的准确定位进行梁体的固定和连接四:施工安全措施施工现场的封闭与警示施工人员的安全防护施工装备的维护和保养其他安全措施:XXX附件:1. 工程平面图2. 抱箍操作示意图3. 设备操作手册法律名词及注释:1. 抱箍:用于固定梁体的钢筋构件。
盖梁抱箍施工方案
盖梁抱箍施工方案盖梁抱箍施工方案一、施工材料准备1.钢筋:采用规格为φ12mm的钢筋。
2.盖梁用模板:采用厚度为18mm的优质胶合板。
3.抱箍:采用高强度钢管制作。
二、施工工艺及流程1.施工前准备(1)清理施工现场,确保施工区域清洁整齐。
(2)检查模板及抱箍的质量,确保无损坏和变形。
2.浇筑混凝土基座(1)按设计要求搭建好模板支架,确保水平度和稳定性。
(2)铺设适当厚度的防渗透膜,防止水分渗透。
(3)布置好钢筋,根据设计要求设置钢筋的受力位置和间距。
(4)设置好盖梁浇筑口,用塑料布覆盖好。
3.安装抱箍(1)根据设计要求,确定抱箍的位置和数量。
(2)将抱箍按照设计要求制作成合适长度,并用钢丝绑扎好。
(3)将抱箍安装在盖梁浇筑口的位置上,确保抱箍与钢筋之间的间距均匀。
4.浇筑混凝土盖梁(1)在盖梁浇筑口上方设置挂钩,将混凝土灌入模板。
(2)振捣混凝土,使其紧密填充模板中的空隙。
(3)用专用工具将混凝土表面抹平,并确保表面光滑。
(4)检查施工现场,确保无漏浆和其他质量问题。
5.养护(1)浇筑完混凝土后,及时进行养护工作。
(2)根据混凝土的养护要求,进行湿润保护,防止裂缝和表面变色。
三、注意事项1.施工期间注意工人的安全,佩戴好安全防护用具。
2.严格按照设计图纸要求进行施工,确保施工质量。
3.施工现场保持整洁,确保施工质量。
4.及时处理施工过程中的质量问题,并做好记录。
5.严格执行施工计划,按时完成施工任务。
以上是盖梁抱箍施工方案,希望能对您有所帮助。
盖梁抱箍法专项施工方案(DOC)
盖梁抱箍法专项施工方案一、前言盖梁抱箍法是建筑工程中常用的一种施工方法,其施工质量直接关系到工程的安全稳定性。
本文将介绍盖梁抱箍法的具体操作流程和注意事项,帮助施工人员掌握正确的施工技术。
二、施工准备1. 材料准备•钢筋:根据设计要求准备相应规格的钢筋,确保数量充足。
•混凝土:准备好符合设计标准的混凝土原料,并进行质量检查。
•抱箍工具:准备好合适的抱箍工具,确保施工效率和质量。
2. 施工人员分工•设计人员:负责提供设计图纸和说明,指导施工流程。
•施工人员:负责具体操作,包括切割钢筋、搭设模板、浇筑混凝土等。
三、施工流程1. 钢筋加工根据设计图纸要求,对钢筋进行切割和折弯处理,保证钢筋形状符合设计要求。
2. 搭设模板按照设计要求,在梁体的支座位置搭设合适的模板,确保模板结构稳定、尺寸准确。
3. 钢筋安装将加工好的钢筋按照设计要求放置在模板内部,并用绑扎工具将钢筋连接固定在一起。
4. 抱箍操作根据梁体的设计要求,在钢筋上安装抱箍,确保抱箍位置准确、间距均匀。
5. 混凝土浇筑在完成钢筋安装和抱箍操作后,进行混凝土的浇筑,确保混凝土充分填满模板并振实。
6. 后续处理等待混凝土达到初始硬化后,及时拆除模板并进行相关后续工序,保证梁体的结构完整。
四、注意事项1. 施工安全在施工过程中,严格遵守安全操作规程,保证施工人员的安全。
2. 质量把控对材料和施工工艺进行严格把控,确保梁体的施工质量符合设计要求。
3. 正确使用工具使用合适的工具进行施工操作,避免因工具不当导致施工质量问题。
五、总结盖梁抱箍法是一种常见的施工方法,在建筑工程中应用广泛。
正确掌握盖梁抱箍法的施工技术,对保证工程质量具有重要意义。
希望本文能够帮助施工人员更好地理解和掌握盖梁抱箍法的专项施工方案。

方柱加固抱箍施工方案及措施
方柱加固抱箍施工方案及措施一、方柱加固抱箍施工方案。
方柱在建筑结构中起着承重的作用,因此其加固工作显得尤为重要。
抱箍是一种常用的加固方式,通过在方柱外部设置抱箍,可以有效提高其受力性能,增强抗震和抗弯能力。
以下是方柱加固抱箍施工方案及措施的详细介绍。
1. 施工前准备工作。
在进行方柱加固抱箍施工前,首先需要进行施工前准备工作。
包括对方柱进行详细的检测和评估,确定加固的具体位置和方式。
同时,还需要准备好所需的材料和设备,如钢筋、抱箍、混凝土搅拌机、振捣器等。
2. 方柱加固抱箍施工方案。
(1)清理方柱表面,施工前需要清理方柱表面的灰尘、油污等杂物,保证抱箍的粘结牢固。
(2)设置抱箍位置,根据设计要求,确定抱箍的设置位置和间距,并进行标线。
(3)加固抱箍安装,将预制好的抱箍放置在标线位置上,通过焊接或绑扎的方式固定在方柱上。
(4)混凝土浇筑,在抱箍安装完成后,进行混凝土的浇筑工作,填充到抱箍之间,确保抱箍与方柱之间没有空隙。
(5)养护,在混凝土浇筑完成后,需要对其进行养护,保持一定的湿润度,以确保混凝土的强度和粘结性能。
3. 施工注意事项。
在进行方柱加固抱箍施工时,需要特别注意以下几点:(1)严格按照设计要求进行施工,确保抱箍的设置位置和间距符合标准。
(2)抱箍的安装要牢固可靠,焊接或绑扎的方式要符合相关规范要求。
(3)混凝土的浇筑要均匀、充实,确保抱箍与方柱之间没有空隙。
(4)施工过程中要做好安全防护措施,保证施工人员的安全。
二、方柱加固抱箍施工措施。
1. 严格按照设计要求进行施工。
在进行方柱加固抱箍施工时,施工人员需严格按照设计要求进行施工,包括抱箍的设置位置、间距、数量等。
同时,还需要根据具体的方柱情况进行施工方案的调整,确保加固效果符合设计要求。
2. 抱箍材料的选择。
在进行方柱加固抱箍施工时,需要选择质量可靠的抱箍材料,包括钢筋、混凝土等。
抱箍材料的选择直接影响加固效果,因此施工人员需严格把关,确保材料的质量符合要求。

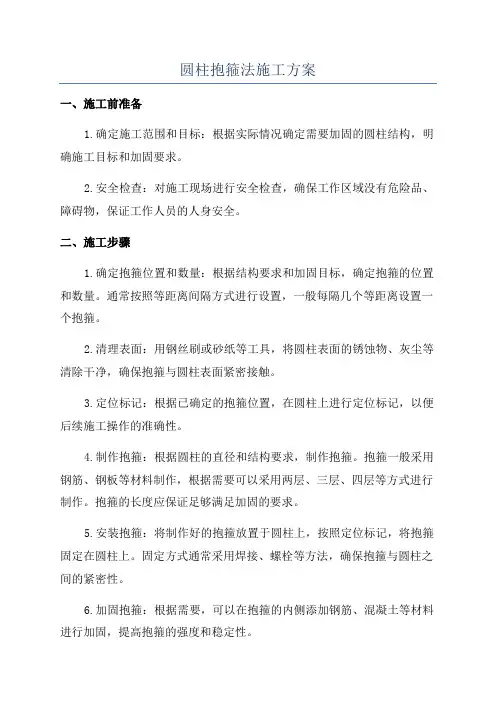

圆柱抱箍法施工方案
圆柱抱箍法施工方案一、施工前准备1.确定施工范围和目标:根据实际情况确定需要加固的圆柱结构,明确施工目标和加固要求。
2.安全检查:对施工现场进行安全检查,确保工作区域没有危险品、障碍物,保证工作人员的人身安全。
二、施工步骤1.确定抱箍位置和数量:根据结构要求和加固目标,确定抱箍的位置和数量。
通常按照等距离间隔方式进行设置,一般每隔几个等距离设置一个抱箍。
2.清理表面:用钢丝刷或砂纸等工具,将圆柱表面的锈蚀物、灰尘等清除干净,确保抱箍与圆柱表面紧密接触。
3.定位标记:根据已确定的抱箍位置,在圆柱上进行定位标记,以便后续施工操作的准确性。
4.制作抱箍:根据圆柱的直径和结构要求,制作抱箍。
抱箍一般采用钢筋、钢板等材料制作,根据需要可以采用两层、三层、四层等方式进行制作。
抱箍的长度应保证足够满足加固的要求。
5.安装抱箍:将制作好的抱箍放置于圆柱上,按照定位标记,将抱箍固定在圆柱上。
固定方式通常采用焊接、螺栓等方法,确保抱箍与圆柱之间的紧密性。
6.加固抱箍:根据需要,可以在抱箍的内侧添加钢筋、混凝土等材料进行加固,提高抱箍的强度和稳定性。
7.检查工作:在施工完成后,对抱箍的固定情况进行检查,确保抱箍与圆柱之间的紧密结合和平整度。
8.做好记录:施工结束后,做好相关记录,包括施工单位、施工人员、施工时间、抱箍位置和数量等,以备日后查阅和维护。
三、安全注意事项1.施工前要对现场进行充分的安全检查,确保施工区域没有危险品、障碍物等。
2.在施工过程中,工作人员要佩戴好安全防护用具,如安全帽、手套、工作服等。
3.施工过程中要注意防止抱箍的滑动或松动,保证抱箍与圆柱的紧密结合。
4.操作时要注意动作规范、平稳,避免因操作不当而产生意外事故。
5.施工结束后要做好记录和归档,以备日后查阅和维护。
四、施工质量控制1.施工前要对施工工艺和要求进行充分的了解和培训,确保施工人员具备相应的操作技能和施工能力。
2.施工过程中要严格按照设计要求和技术标准进行操作,确保加固效果和施工质量。
盖梁抱箍法专项施工方案
盖梁抱箍法专项施工方案一、前言在建筑施工过程中,盖梁抱箍法是一种常用的施工方法,用于加固梁柱之间的连接,提高建筑结构的承载能力和抗震能力。
本文将详细介绍盖梁抱箍法的施工流程和注意事项,以帮助施工人员正确进行施工,确保施工质量。
二、施工准备1. 施工人员•确保施工人员经过相关培训,具备相关作业证书;•指定专人负责监督整个施工过程,确保施工安全可靠。
2. 施工设备•准备好所需的施工设备,如钢筋切割机、打磨机等;•检查设备的运行状况,确保设备正常使用。
三、施工流程1. 准备工作•检查梁柱连接处的钢筋排布情况,确保连接处干净整洁;•确保梁柱连接处没有渗漏,必要时进行修补。
2. 安装抱箍•根据设计要求,选择合适规格的抱箍;•将抱箍正确安装在梁柱连接处,注意保持抱箍与梁柱平行。
3. 固定抱箍•使用适当的工具将抱箍固定在梁柱连接处,确保抱箍牢固可靠。
4. 整理工作•清理施工现场,将多余的材料和设备及时清除;•对施工过程进行检查,确保施工质量符合要求。
四、施工注意事项1. 安全第一在进行盖梁抱箍法施工时,施工人员要严格遵守安全操作规程,穿戴好安全防护装备,确保施工安全;2. 注意细节在安装抱箍时,要注意细节,确保抱箍安装位置准确,固定牢固,避免造成施工质量问题;3. 严格按规范施工在进行盖梁抱箍法施工时,要严格按照设计规范进行施工,确保施工质量符合要求。
五、总结通过本文的介绍,相信读者对盖梁抱箍法的专项施工方案有了更深入的了解。
在施工过程中,一定要严格按照规范操作,确保施工质量和安全。
希望本文能为大家提供一些帮助,谢谢!以上就是盖梁抱箍法专项施工方案的相关内容。
盖梁抱箍施工方案(3篇)
第1篇一、工程概况本工程为某高速公路桥梁工程,桥梁全长为XX米,跨径组合为XX米。
盖梁采用预应力混凝土结构,截面形式为矩形,尺寸为XX米×XX米。
本次施工的盖梁数量为XX根,单根盖梁重约XX吨。
为了保证盖梁的安装质量和桥梁的整体稳定性,特制定本盖梁抱箍施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,了解盖梁的设计要求、尺寸、重量等参数。
(2)学习相关规范和标准,掌握盖梁抱箍施工的技术要求。
(3)编制施工方案,明确施工流程、质量标准和安全措施。
2. 材料准备(1)抱箍:根据盖梁尺寸和设计要求,选用合适的抱箍,并进行检查。
(2)锚具:选用符合规范的锚具,并进行检查。
(3)钢筋:检查钢筋的质量,确保符合设计要求。
(4)混凝土:检查混凝土的原材料,确保符合设计强度等级。
3. 机械设备准备(1)吊车:根据盖梁重量,选择合适的吊车,并进行检查。
(2)卷扬机:用于起吊和调整抱箍位置。
(3)测量仪器:全站仪、水准仪等,用于测量和控制盖梁位置。
(4)其他工具:扳手、螺丝刀、钢丝绳等。
4. 人员准备(1)组织施工队伍,明确各工种人员的职责。
(2)进行技术交底,确保施工人员了解施工方案和质量要求。
(3)进行安全教育培训,提高施工人员的安全意识。
三、施工工艺1. 施工流程(1)测量定位:根据设计图纸,确定盖梁的位置,并做好标记。
(2)安装抱箍:将抱箍安装在盖梁上,确保抱箍与盖梁的接触面平整。
(3)绑扎钢筋:按照设计要求,绑扎盖梁钢筋。
(4)浇筑混凝土:浇筑混凝土,确保混凝土密实、均匀。
(5)养护:按照规范要求,进行混凝土养护。
(6)拆除抱箍:混凝土达到设计强度后,拆除抱箍。
2. 施工要点(1)测量定位:使用全站仪和水准仪进行测量,确保盖梁位置准确。
(2)安装抱箍:抱箍安装时,要确保其与盖梁的接触面平整,无间隙。
(3)绑扎钢筋:绑扎钢筋时,要严格按照设计要求,确保钢筋间距和位置准确。
(4)浇筑混凝土:浇筑混凝土时,要确保混凝土密实、均匀,无蜂窝、麻面等缺陷。
盖梁抱箍法专项施工方案
盖梁抱箍法专项施工方案一、施工准备工作1.根据设计图纸和施工方案,确定施工现场。
2.清理施工现场,移除障碍物,确保施工现场平整清洁。
3.检查抱箍的数量和规格是否符合设计要求,准备充足数量的抱箍。
4.检查施工所需的设备和工具是否完好,并进行必要的维护和检修。
二、梁的预制和安装1.根据设计要求和预制梁的尺寸,制定梁预制方案。
2.在预制场地,按照梁预制方案进行梁的加固和加工,并进行质量检测。
3.将预制好的梁运输至施工现场,并按照设计要求进行安装。
4.在梁安装完成后,进行梁的验收和记录,确保梁的质量和安装效果。
三、抱箍的安装1.根据梁的设计要求和规格,确定抱箍的尺寸和数量。
2.在梁两侧预留出抱箍的安装位置,并进行必要的清理和处理。
3.使用专用工具将抱箍安装在梁上,确保抱箍与梁之间的间距和位置符合设计要求。
4.安装完成后,检查抱箍的固定情况,并进行必要的调整和处理。
四、焊缝的施工1.根据设计要求和规范,进行焊缝的布置和施工。
2.清理焊接部位,移除杂物和污垢。
3.进行预热和热处理,确保焊接部位的温度和强度符合要求。
4.进行焊接,采用合适的焊接方法和设备,确保焊接质量和焊缝的完整性。
5.完成焊接后,进行焊缝的质量检验和评估,确保焊接质量符合要求。
五、试验和验收1.根据设计要求和规范,进行梁抱箍的试验。
2.进行梁的荷载试验,通过对梁的加载和变形进行测量和记录,评估梁的承载能力和变形性能。
3.进行梁的抗震试验,通过对梁的振动和抗震性能进行测量和记录,评估梁的抗震性能和稳定性能。
4.完成试验后,对试验结果进行评估和分析,确定梁的性能是否符合设计要求。
5.进行梁的验收,对梁的质量和施工效果进行评估和记录。
六、施工安全与环保1.在施工现场周围设置安全警示标志,指示施工作业区域。
2.确保施工现场的通风和照明条件良好,提供必要的防护设施和安全设备。
3.在施工过程中,按照相关规定和标准进行操作和管理,确保施工作业的安全性和环境保护。
桥梁抱箍施工方案
桥梁抱箍施工方案桥梁抱箍施工方案一、施工前的准备工作1. 确定施工现场:根据设计要求和实际情况,通过现场勘察确定施工场地。
2. 制定施工计划:根据项目进度和施工场地条件,制定详细的施工计划,包括施工时间、施工过程和施工人员安排。
3. 安排人员:根据项目需求,安排合适的施工人员,包括抱箍施工人员和相关工程技术人员。
4. 准备施工材料和工具:根据设计要求和施工计划,准备好所需的抱箍材料、焊接设备、起重设备等工具和设备。
二、施工过程1. 确定抱箍位置:根据设计要求和施工图纸,确定抱箍的具体位置。
2. 准备施工现场:清理施工现场,确保施工现场干净、整洁,移除可能影响施工的障碍物。
3. 搭设脚手架:根据抱箍施工区域的高度和尺寸,搭设起适当高度的脚手架,为施工人员提供工作平台。
4. 安装抱箍支座:将抱箍支座按照设计要求的位置固定在梁体上,确保支座安全可靠。
5. 安装抱箍:根据设计要求,将抱箍固定在抱箍支座上,确保抱箍安装牢固。
6. 焊接抱箍:使用焊接设备,对抱箍进行焊接,确保焊接质量符合要求。
7. 检查抱箍:在施工过程中,及时对抱箍进行检查,确保抱箍安装和焊接质量符合要求。
8. 清理施工现场:施工完成后,清理施工现场,移除所有垃圾和废料,恢复场地的整洁和安全。
三、施工注意事项1. 施工现场安全:在施工过程中,严格按照安全操作规程,保证施工现场安全。
2. 施工质量控制:严格按照设计要求和相关标准进行施工,确保抱箍安装和焊接质量符合要求。
3. 施工进度控制:根据施工计划,严格监控施工进度,确保按时完成施工任务。
4. 施工队伍配备:根据项目需求,配备具有相关施工经验的施工人员和技术人员,确保施工质量。
通过以上施工方案的实施,可以保证桥梁抱箍施工的质量和进度,确保桥梁的安全和稳定。
在施工过程中要注意安全,并严格按照设计图纸和施工规范进行施工,确保抱箍的安装和焊接质量符合要求。
同时还要根据施工进度和施工现场的实际情况,进行适时的调整和改进,确保施工按计划进行,保证桥梁工程的顺利推进。
抱箍安装施工方案
本工程为某桥梁工程,施工内容包括桥梁盖梁的抱箍安装。
本方案针对桥梁盖梁的抱箍安装进行详细说明,确保施工质量及安全。
二、施工准备1. 技术准备:熟悉施工图纸、规范要求,了解抱箍安装施工工艺,掌握相关设备性能。
2. 材料准备:抱箍、高强螺栓、砂筒、工字钢(或贝雷片)、方木、模板、钢筋、钢管、混凝土、塑料薄膜等。
3. 工具准备:吊车、振捣棒、切割机、扭力扳手、铁抹子等。
4. 人员准备:施工人员、技术人员、质检人员等。
三、施工工艺1. 抱箍安装:(1)根据设计要求,确定抱箍安装位置,并进行标记。
(2)凿除柱顶浮浆,确保墩柱表面平整。
(3)安装承重抱箍,将半圆形钢带抱紧墩柱,两端焊接牛腿。
(4)在抱箍与墩柱之间加一层10mm厚的白色橡胶垫,增大摩擦系数。
2. 盖梁安装:(1)在抱箍两侧牛腿上设置砂筒,填充抗压强度好的干沙。
(2)在砂筒上部安装工字钢(或贝雷片),立柱每侧各一根。
(3)工字钢之间设置对拉螺栓,提高侧向抗倾覆稳定性。
(4)在工字钢或贝雷片上铺设方木横梁,与工字钢绑扎牢固。
(5)方木上铺设模板(可采用定型钢模板),两端斜角段设三角支撑架。
(6)绑扎钢筋,安装侧模板,采用对拉螺栓和钢管加固模板,内设支撑,两侧设斜撑。
3. 混凝土浇筑:(1)混凝土浇筑前,检查抱箍体系的稳定性。
(2)从中间向两端对称浇筑混凝土,分层浇筑振捣。
(3)盖梁顶进行两次抹面压光,及时覆盖养护。
4. 养护与拆除:(1)混凝土强度达到2.5MPa后,拆除侧模,覆盖洒水养护。
(2)底模待混凝土达到设计强度后方可拆除。
(3)拆除抱箍时,注意保护墩柱表面,避免损坏。
四、施工质量控制1. 抱箍安装:确保抱箍安装位置准确,摩擦系数符合要求。
2. 盖梁安装:确保盖梁安装牢固,模板支撑体系稳定。
3. 混凝土浇筑:确保混凝土浇筑密实,表面平整。
4. 养护与拆除:确保混凝土强度达到设计要求,拆除过程安全。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
