关键链项目管理分析
【项目管理知识】风险管理:基于关键链的项目风险管理

风险管理:基于关键链的项目风险管理基于关键链的项目管理不仅仅是关键链的进度安排及缓冲管理,还为进度安排及控制提供了有效的风险管理方式,也对项目管理起始环节的范围管理和计划管理、有效的资源配置行为以及减少项目间的相互影响等方面的风险管理发挥作用。
1关键链技术介绍____年,Goldratt出版了《关键链》一书,将约束集理论(TheoryofConstraints,TOC)应用于项目管理领域,提出了项目管理的全新方法。
Goldratt定义关键链是既考虑工作间的依赖关系又考虑资源间依赖关系的长的工作序列。
关键链项目管理方法自提出以来,就引起了广泛的反响,被认为是项目管理领域自发明关键路线法(CPM)和计划评审技术(PERT)以来重要的进展之一。
关键链方法在实际应用中已取得了巨大成功,许多国际知名公司纷纷采用关键链方法提高项目管理绩效。
例如,希捷科技公司减少一半的新产品开发时间;埃尔比特系统公司能够在两小时内完成全部40件高层管理团队的项目检查;洛德公司的IT团队从100%的项目延迟完成率,变成85%提早或准时完成;美国海军陆战队军舰补给站使用同样的资源,却可完成比原来多出3倍的工作量;宇航系统公司的部门减少2~4个月的项目时间(节约20~40%),项目收入增加3700万美元。
2关键链的确定不管项目进度如何完善或者在项目进度中各种资源如何很好地在任务执行中发挥作用,但是,如果与项目有关的各关键依赖因素没有被考虑在内,那么这些因素将会对项目的交付造成很大风险。
采用关键链进行项目风险管理的步是被称为网络建设的过程,即项目的依赖网络的建设过程。
这个过程通过一种多途径的方式,可以确保项目所依赖的所有关键因素都不会被遗漏。
关键链环境下的依赖网络的建设重点在识别支持项目可交付成果所需的输入上,正如所有有效的项目管理计划过程一样,在项目开始时我们就已知道它的终点在哪里。
这种逆向的网络建设方法能够确保在定义项目输入之前就已对项目输出有了良好的理解。
关键链法资料讲解

关键链法1.为什么要考虑人的因素和工作习惯所有的项目工作都是通过人来实施的。
如果不考虑人的因素,目标很难实现。
也就是说成功的项目管理或者提高项目的绩效,需要考虑人的一些内在因素,以及人们的工作习惯、人们的一些自然属性或者天性,同时采用一些创新的管理思维方法来开展项目管理。
这种新的方法,一方面要考虑人的因素,另外也要考虑便于管理和便于跟踪。
图1-1 提高项目管理考虑人的因素2.造成项目工期拖延的原因2.1学生综合症在学生时代,经常会碰到这样一种现象,老师在课堂上布置一个作业,比如要提交一份学习报告,通常一周时间可以完成报告,但往往学生要求两周再交作业,也就是说在时间估算的时候通常会增加一个隐藏的裕量,或者是安全裕量。
本来是一周可以完成的工作,但学生请求老师允许两周完成作业。
如果老师同意学生的要求,答应学生们在两周之后再交报告,结果会什么样呢?表2-1 估算中的隐藏裕量在多数情况下,学生可能选在第二周开始的时候开始写这份报告。
也就是说第一周他把空闲时间安排去做其他工作,从第二周才开始写。
可能还有部分同学在第一周时间过去之后,并没有及时地开展自己的工作,而是又拖延一天,两天,甚至三天,这样一来,他的报告就不可能如期完成,即使靠加班加点如期完成也严重影响了报告质量。
表2-2 学生综合症(StudentSyndrome)假设这个报告的完成要花5天时间,如果在第二周的星期三才开始这个工作的话,那么整个工作就要往后拖延。
我们把这种情况称之为学生综合症。
有些人又把这种习惯带到现在的工作当中。
有统计表明,学生综合症在很多项目、很多工作当中都得到了普遍的反映。
因此这里总结出一条帕肯森定律。
2.2帕肯森定律(Parkinson’sLaw)工作总是拖延到它所能够允许最迟完成的那一天(Work expands to fit the allotted time.)。
也就是说如果工作允许它拖延、推迟完成的话,往往这个工作总是推迟到它能够最迟完成的那一天,很少有提前完成的。
基于关键链法的项目进度管理模型研究

沈阳建筑大学学报(社会科学版)Journal of Shenyang Jianzhu University ( Social Science )2020年12月第22卷第6期Dec. 2220VuO22,Nu.6文章编号:1673 -1387(2020)06 -0585 -05dot : 10.11717/j. issa. 1673 -1387.2020.06.07基于关键链法的项目进度管理模型研究孔凡文3,姜美月3,苏永玲2((•沈阳建筑大学管理学院,辽宁沈阳110168;2.中共辽宁省委党校工商管理教研部,辽宁沈阳110004)摘要:在充分考虑约束条件对工程进度的影响的条件下,构建了基于关键链法的 项目进度管理模型(包括工期估计、关键链识别、缓冲区设置等步骤),通过控制关键链、避免资源并行分配等措施,实现了资源的合理应用,进而在有限的资源条件 下保证项目顺利完成。
在缓冲区设置过程中,选择主成分分析法来设置汇入缓冲, 使缓冲区的设置更加科学合理、贴合项目实际;并通过算例分析证明,运用关键链法管理项目进度可以更好地完善实际的进度计划安排、缩减工期、合理利用资源。
关键词:关键链;进度管理;启发式算法;主成分分析法中图分类号:TU12 文献标志码:A项目进度管理是现代项目管理的核心目 标之一,而关键链法是由物理学家Goldratt 提出,在实际项目中结合约束理论的一种进度管理方法[1]0笔者将目前国内外学者针 对关键链法的研究成果作为理论支撑,结合具体算例,考虑项目中可能出现的工期紧张 和资源约束等具有不确定性的问题,并以此为前提进行分析探讨,通过控制关键链、设置缓 冲区、避免资源并行分配等措施,在有限的资源条件下保证项目建设顺利完成,降低不确定 因素对项目的影响,使项目在实际的施工过程中减少工期拖延的风险,按时完成目标。
一、基于关键链法的项目进度管理模型构建关键链法证明了影响项目工期的是关键链,通过在关键链与非关键链上设置不同的 缓冲区,处理项目实际施工过程中可能遇到 的不确定性问题,既能保证施工工期,又能合理利用资源。
关键链法项目管理 50%完工概率法

关键链法项目管理 (Critical Ch本人n Project Management, CCPM) 是一种项目管理方法,属于整体项目管理的范畴。
关键链法强调资源管理和时间管理之间的关系,强调项目完成的可控性,具有很高的可操作性和实用性。
而50完工概率法则则是项目管理中的一种计划活动网络分析法则,用于估算项目完成时间。
本文将分别就关键链法项目管理和50完工概率法则进行介绍和探讨。
一、关键链法项目管理1. 关键链法的概念关键链法项目管理是由以色列物理学家伊莫·戈尔德拉特(Eliyahu M. Goldratt)在20世纪90年代初提出的一种项目管理方法。
关键链法强调资源管理和时间管理之间的关系,通过将项目的关键路径延长,以适应资源限制,避免了传统项目管理中资源的过度消耗和多样化。
关键链法强调通过合理安排资源、优秀规划和执行来实现项目的快速、高效完成。
关键链法强调整体项目的可控性,使项目管理更具有预见性和可操作性,可以最大限度地降低项目的风险和提高项目的成功率。
2. 关键链法的优点关键链法强调整体项目的可控性,使项目管理更具有预见性和可操作性,可以最大限度地降低项目的风险和提高项目的成功率。
关键链法强调资源管理和时间管理之间的关系,通过将项目的关键路径延长,以适应资源限制,避免了传统项目管理中资源的过度消耗和多样化。
3. 关键链法的实施步骤关键链法的实施步骤主要包括:制定项目计划、检查资源约束、识别项目关键链、设置项目关键链、管理和保护项目关键链的长度、克服“项目自卫反应”、实行富裕管理、跟踪和控制项目进度。
这些步骤是实施关键链法项目管理的关键环节,只有做好这些步骤的实施,才能够最大限度地发挥关键链法的优势和效果。
4. 关键链法的案例关键链法项目管理方法的应用成功案例有很多。
某公司在进行新产品研发时,采用了关键链法项目管理方法。
在实施关键链法后,项目的周期明显缩短,成本大幅度下降,甚至为公司节约了大量的资金。
关键链项目管理分析

关键链项目管理分析关键链项目管理是一种目标导向的项目管理方法,其核心原理是通过识别和管理项目中的关键路径来降低风险、提高效率和完成项目的及时交付。
关键链项目管理主要集中在解决项目中的资源限制和人为因素对项目进度的影响,帮助项目团队更好地规划和管理项目。
首先,关键链项目管理通过识别项目中的关键路径来避免资源浪费。
传统的项目管理方法通常会忽略项目中资源的不足和限制,导致资源的浪费和项目进度的延迟。
关键链项目管理则通过分析项目中的关键路径,识别出资源瓶颈,将资源集中在关键任务上,避免了资源的浪费和项目进度的延迟。
其次,关键链项目管理通过管理人为因素来提高项目的效率。
传统项目管理方法中,人为因素往往是影响项目进度和效率的重要因素之一、关键链项目管理通过识别并管理人为因素,如人员倾向于缓冲任务时间、多任务和时间估算的不准确等,从而提高项目的效率和准确度。
关键链项目管理也强调项目团队的合作和沟通。
传统项目管理方法中,各个团队成员往往各自为政,缺乏有效的沟通和协作。
关键链项目管理通过建立共享的项目目标和奖惩机制,鼓励团队成员之间的合作和协作,从而提高项目的整体效率和完成质量。
此外,关键链项目管理还强调项目风险的管理。
通过对关键任务和关键路径的管理,关键链项目管理可以减少项目进度的风险,并及时做出调整来应对不可预见的风险。
同时,关键链项目管理还可以提供更可靠的项目交付时间估算,从而减少项目风险。
综上所述,关键链项目管理是一种有效的项目管理方法,可以帮助项目团队降低风险、提高效率和及时完成项目交付。
通过识别和管理项目中的关键路径,关键链项目管理可以避免资源浪费,提高项目效率,强调团队的合作和沟通,并有效管理项目风险。
基于关键链技术的项目进度管理研究综述_徐哲

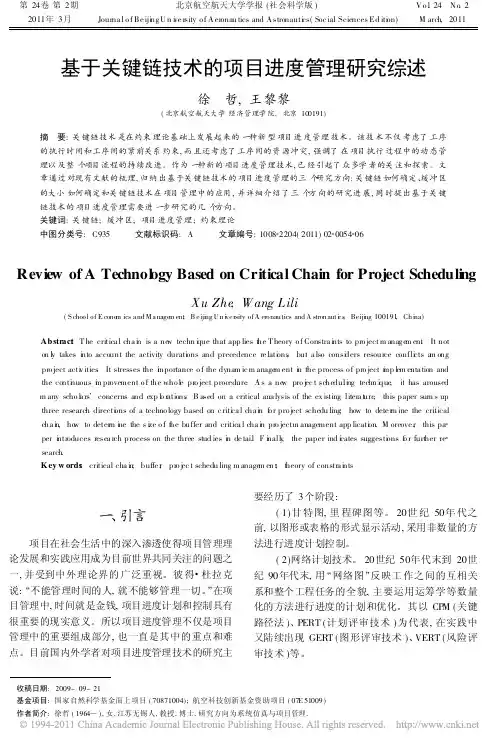

第24卷第2期2011年3月北京航空航天大学学报(社会科学版)Journa l o f Be iji ng U n i ve rsity o f A eronau tics and A stronauti cs(Soc ial Sciences Ed iti on)V o.l 24 N o .2M arch ,2011基于关键链技术的项目进度管理研究综述徐 哲,王黎黎(北京航空航天大学经济管理学院,北京100191)摘 要:关键链技术是在约束理论基础上发展起来的一种新型项目进度管理技术。
该技术不仅考虑了工序的执行时间和工序间的紧前关系约束,而且还考虑了工序间的资源冲突,强调了在项目执行过程中的动态管理以及整个项目流程的持续改进。
作为一种新的项目进度管理技术,已经引起了众多学者的关注和探索。
文章通过对现有文献的梳理,归纳出基于关键链技术的项目进度管理的三个研究方向:关键链如何确定、缓冲区的大小如何确定和关键链技术在项目管理中的应用,并详细介绍了三个方向的研究进展,同时提出基于关键链技术的项目进度管理需要进一步研究的几个方向。
关键词:关键链;缓冲区;项目进度管理;约束理论中图分类号:C935 文献标识码:A 文章编号:1008 2204(2011)02 0054 06收稿日期:2009-09-21基金项目:国家自然科学基金面上项目(70871004);航空科技创新基金资助项目(07E 51009) 作者简介:徐哲(1964 ),女,江苏无锡人,教授,博士,研究方向为系统仿真与项目管理.Revie w of A Technol ogy Based on Critical Chain for Project Scheduli ngXu Zhe ,W ang L ili(S chool of E cono m ics and M anage m ent ,B eiji ng Un i versity ofA eronau tics and A stron auti cs ,Beiji ng 100191,Ch i na)Ab stract :T he critica l cha i n is a ne w techn i que that app lies t he T heory o f Constra i nts to pro ject m anag e m ent .It not on l y takes i nto account the activity durati ons and precedence re lati ons ,but a lso consi ders resource confli cts a m ong pro ject acti v ities .It stresses the i m portance o f the dynam ic m anage m ent i n the process o f pro ject i m p l em enta tion and the conti nuous i m provement o f the who l e pro ject procedure .A s a ne w pro j ec t scheduli ng techn i que ,it has arousedm any scho l a rs concerns and exp l o rations .B ased on a critical ana lysis of the ex isting litera t ure ,this paper sum s up three research directi ons of a techno logy based on c riti ca l cha i n f o r pro j ect schedu ling :how to dete r m ine the critical cha i n ,ho w to deter m i ne the s i ze o f t he buffer and critica l cha i n pro jectm anagement app licati on .M oreove r ,this pa per i ntroduces resea rch process on the three stud ies i n de tai.l F i nall y ,the paper ind i cates suggesti ons f o r furt her re search .K ey w ords :critical cha i n ;buffe r ;pro j ec t schedu ling m anage m en t ;t heory of constra i nts一、引言项目在社会生活中的深入渗透使得项目管理理论发展和实践应用成为目前世界共同关注的问题之一,并受到中外理论界的广泛重视。
基于关键链的项目进度管理方法研究共3篇

基于关键链的项目进度管理方法研究共3篇基于关键链的项目进度管理方法研究1随着社会的不断发展和科技的不断进步,项目管理越来越成为企业成功的关键。
一个优秀的项目管理方法能够提高项目的效率、质量和成果,使项目能够达到预期目标。
本文将讨论一种基于关键链的项目进度管理方法。
1.关键链方法概述关键链方法起源于对传统项目进度管理方法的反思。
在传统方法中,进度安排往往是基于最长作业时间和最长路径来进行的,这往往导致资源浪费和进度延误。
因此,关键链方法强调任务之间的依赖性和资源的限制,将资源和时间优化相结合,从而提高项目效率。
2.关键链方法的应用关键链方法的应用包括两个基本步骤:确定任务依赖关系和优化资源管理。
首先,在项目启动阶段,项目经理需要对项目中的各项任务进行分析,并确定各个任务之间的依赖关系。
这些任务将被分为“必须完成”的任务和“可选完成”的任务。
第二步是通过资源优化将关键链的长度最小化。
例如,如果项目中存在瓶颈资料或资源,可以采取缓冲池和散布计划等技术来增加预留时间。
这样,就能够考虑资源稀缺和任务的优先级,以减少任务延误的可能性。
3.基于关键链的项目进度管理方法的优点相对于传统的项目进度管理方法,基于关键链的方法具有以下几个优点:(1)能够有效消除资源浪费。
由于关键链方法考虑到资源的限制性,因此能够避免做一些漫长且无价值的任务。
(2)能够提高项目的准时交付率。
通过对关键链进行资源优化,项目的总体交付时间可以被减少,因此能够保证项目的准时交付。
(3)能够加强沟通。
基于关键链的方法强调任务之间的依赖性,因此项目团队成员之间的沟通和合作得到加强。
4.基于关键链的项目进度管理方法的应用在实际项目中,如果我们想要使用基于关键链的项目进度管理方法,我们需要关注以下几个方面:(1)确定项目目标。
项目经理需要明确项目目标并将其与团队进行共享。
在确定关键链时,需确定项目目标是什么,以及如何为项目目标制定时间表。
(2)建立并维护项目计划。
关键链法在建筑工程项目进度管理中的应用研究

关键链法在建筑工程项目进度管理中的应用研究摘要:社会经济的飞速发展推动着建筑工程行业的进步,各种先进技术与生产管理方式被应用到建筑工程行业带来了巨大的经济效益与社会效益。
建筑工程项目进度管理中引入关键链法,有利于全面提高管理效率与管理水平。
本文围绕关键链法在建筑工程项目进度管理中的应用展开了探究。
关键词:关键链法;建筑工程项目;进度管理对于现代建筑工程项目而言,生产质量以及项目进度的管控是至关重要的,展开进度管理,有利于优化整个项目进行流程,保证项目整体目标的顺利实现。
在传统的项目管理方法基础上进行分析研究,进一步加强关键链技术的融合应用,有利于推动建筑工程项目进度管理的优化变革,使其更加高效、科学。
一、关键链法概述关键链技术是立足于项目管理提出来的一种新颖管理方案,可以理解为通过利用关键链,优化调整涉及项目管理各个生产环节,确保整个项目工序的稳定性和科学性,从而实现整个项目的管理目标。
借助关键链法实施项目进度控制,必须明确“关键链”与“缓冲区域”这两个核心区域,“关键链”是指进行约束因素调整的最长路径,缓冲区则是指项目计划延伸出来的不确定因素造成的“空余时间”,进行缓冲区域设置时,需尽可能提高科学合理性,只有如此,才能实现整个项目进度控制的最优化管理目标[1]。
从现阶段建筑工程项目进度管理中关键链法的实体运用来看,它主要被应用于存在“工序冲突”的环节,以合理供应为前提,缩短施工周期,从而减缓因工序冲突而造成的压力。
目前,关键链法的应用,使得项目生产工序调整优化更为合理,各个工序之间的关系搭建也有了更加清晰的逻辑,设置合理的缓冲区域和自由时间,是提高生产稳定性的重要保障。
总之,关键链法在建筑工程项目进度管理中的应用,能够有效减轻传统项目管理中管理人员的工作压力,进一步缩短施工周期,为建筑施工企业带来可观的经济效益。
依托关键链法建立的新型项目管控体系,能够对各个生产工序进行合理化运输,同时也提高了资源利用的效率,,对于工程中的各种预算超值问题,能够进行妥善处理,从而有效降低生产成本。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
缓冲管理方法值得研究的问题
• 与传统资源受限项目管理方法不同,CCPM引 入了缓冲的概念,通过插入缓冲来吸收项目中 的不确定性以保护关键链,保持项目基准计划 的稳定。同时,通过对缓冲的管理来监控和管 理项目的执行。 • 在一个项目中,特别是在具有高度不确定性的 项目环境中,缓冲的估计、设置和控制对于成 功应用 CCPM,确保项目按时完工和提高项目 管理绩效,都至关重要。因此,缓冲管理成为 CCPM最核心的内容之一 。
• 只考虑项目活动的紧前关系,构建网络图,得 到的最长路径----关键路径; • 既考虑项目活动的紧前关系,又考虑资源冲突, 构建网络图,得到的最长路径--关键链; • 关键链决定了项目工期。
• 例如:某项目有6个活动,要用到5种设备,每 种设备只有一台,估计的每个活动的时间及活 动之间的紧前关系如下图所示。
看来,项目管理要有新思路。
2、关键链
• Goldratt 将约束理论应用于项目管理领域,于 1997年出版了著作《关键链》,提出了关键链 项目管理(Critical Chain Project Management, CCPM)方法。 • 与已有的项目管理方法相比,它强调在制定项 目计划时考虑资源的约பைடு நூலகம்,在项目执行过程中 进行动态管理。 • 关键链与缓冲是其二个重要的概念。
G10 W16
B10 M16
M16
C20
关键链
G10 W16 G10 W16
B10 M16
M16
C20
PB 插入缓冲, 项目重排
B10
FB
M16
C20
PB
M16
• 确定缓冲大小与项目计划:
– 把有50%可能性完成的活动执行时间作为该活动的 估计时间(即取原估计的活动执行时间的1/2), 同时考虑活动的紧前关系和资源约束,构建网络图, 将最长的路径作为关键链; – 将关键链长度的1/2作为项目缓冲的大小,放在关 键链后面; – 将非关键链到关键链入口处的长度的1/2作为汇入 缓冲的大小,放在非关键链与关键链的交汇处。
5、相关的研究问题
• 缓冲大小的确定:项目缓冲、汇入缓冲、资源缓冲、 成本缓冲、“鼓”缓冲、能力约束缓冲等; • 关键链项目管理项目调度算法:找到关键链、设定缓 冲、调度各个任务; • 多项目关键链研究; • 缓冲管理,保证项目按计划执行:根据缓冲的消耗情 况,设定各个任务的优先级; • 设计、开发相关联的关键链项目管理系统 。
4、基于TOC的项目调度方法
• 识别瓶颈资源,设定各个项目的优先级; • 消除多任务,以项目工期最短、在制品最小为目标; • 针对每一个项目:
– 以50%可能完成的概率,重新估计活动执行时间。 – 同时考虑活动的紧前关系和资源约束,构建网络图,按活 动最晚开始时间制定项目基准计划(Baseline Schedule), 将最长的路径作为关键链。关键链制约了整个项目的工期。 – 估计缓冲大小,在网络图中插入缓冲,通过缓冲来应对项 目执行环境的不确定性,保持项目基准计划的稳定。
G10
B10 W16 M16
C20
M16
56天
• 则关键路径的长度为56天,也就是项目工期估 计为56天。
• 考虑活动相依和资源冲突后:
G10 W16
B10 M16
M16
C20
68天
• 则关键链的长度为68天,它决定项目工期。
3、缓冲与计划调度
• TOC 认为,由于在项目实际执行过程中,存在 学生症候状、提早完工不报告等情况,人们在 估计活动时间时,通常包含了大量的安全时间。 • 而存在于每个活动中的安全时间,并不能很好 地保护整个项目工期。
10
甲 甲&乙 10
甲 实际执行情况: 7
13 乙
idle 6天
乙 idle 5天 6 11 甲
•甲乙二位工程师的效率很好,30天的工作分别在28天与29天做完; •但甲乙二位工程师仍然损失11天的时间;
•项目延迟4天完工。
关于作业时间的估计:
概率
50%
80%
ABP
HP
时间
• 如果完成某一作业时,存在有不确定性因素,你会对作业时 间给出怎样的估计? ABP还是HP?或是HP+? • 我们在估计作业时间时,会加入相当程度的安全时间?
G10 W16
B10 M16
M16
C20
关键链
G5 W8
B5 M8
M8
C10
关键链
G5 W8
B5
FB 5
M8
C10
M8
PB 17 插入缓冲, 项目重排
多项目环境中的CCB
G5
W8
B5
FB 5
M8
C10
PB 17
M8
CCB
G5 W8 B5
FB 5
M8
C10
PB 17
M8
多项目关键链排程模拟游戏
• 关键链管理方法将存在于各活动中的安全时间 取出来,汇总到各种时间缓冲中,来保证整个 项目而非个别活动的如期完成,体现了重点关 注全局而非局部的思想。通过设定和插入缓冲 来消除不确定因素对项目计划执行的影响。
• 如果是多项目,则依据瓶颈资源,错开各个项目的开 工时间。 • 在项目执行过程中,建立基于缓冲消耗的预警机制, 实施项目控制,以保证整个项目按期完工。
关键链中的缓冲管理
项目经理:负责整个项目的工期,监控缓冲 工程是: 工作做完立即传给下一道工序 有任务就加紧做,无任务就停 经常报告项目进度
G5 W8
• 应用CPM的步骤:
– – – – – – – – 分解任务(Work Breakdown Structure—WBS); 确定作业之间的关系,编制作业清单; 估计作业时间; 绘制网络图; 计算网络参数,确定关键路线; 网络优化; 执行、监控; 调整。
• 作业时间估计方法:
– 单一时间估计法:每项作业仅确定一个具体的时 间值; – 三种时间估计法:最乐观时间( a )、最可能时 间(m)、最悲观时间(b)。
平均时间:tij=(a+4m+b)/6 方差:2=[(b-a)/6] 2
• 项目管理普遍存在的问题:
–太多的变动性(设计改动、预算变更、计划变动、 环境因素的不确定性); –资源不够; –争夺优先级; –不能按期完工; –超过预算。
为什么?
一个例子:
计划情况:
甲 10 10 乙
乙 10 甲&乙 10
B5
FB5 M8
M8
C10
PB 17 PROJECT BUFFER
G5 W11
B5
FB5 M8
M8
C10
PB 17 G Y R
% Project Buffer Consumed
100
120
20
40
60
80
0
02/08/1999 02/09/1999 02/10/1999 02/11/1999 02/12/1999 02/01/2000 02/02/2000 02/03/2000 02/04/2000 02/05/2000 02/06/2000 02/07/2000 02/08/2000 02/09/2000 02/10/2000 02/11/2000 02/12/2000 02/01/2001 02/02/2001 02/03/2001 02/04/2001 02/05/2001
• 单件生产的交期控制 。 • 新产品开发。 • 等等。
– 关键链活动中断:关键链上的活动可能出现并行甚至次序调 换,而不再是由于紧前关系或资源约束关系而形成串行的链。 – 插入缓冲区后,非关键链起始时间早于关键链的起始时间。
• 因此,需要对基准计划进行重排 。
3)缓冲控制方法研究
• 监控指标研究。 • 动态缓冲控制方法研究。 • 预警模型研究。
4)缓冲管理的应用研究
• TOC认为,应当去掉存在于每个活动中的安全 时间,而将安全时间放在能最有效地保护项目 工期的地方。 • TOC提出了缓冲的概念,用来应付项目执行环 境的不确定性:
– 项目缓冲(Project Buffer):放在关键链后面; – 汇入缓冲( Feeding Buffer ):放在非关键链与关键链的交 汇处。
1)缓冲大小计算方法研究
• 缓冲大小表示了管理者对项目执行环境不确定 性大小的估计。 • 所以,缓冲大小的计算应综合考虑项目网络复 杂性、所需资源的使用程度、人的行为因素和 影响项目执行的外部不确定性因素等情况。
2)关键链计划重排方法研究
• 关键链是由项目活动紧前关系和资源约束关系共同决 定的网络图中最长的路径,它是制约整个项目工期的 一个任务集。 • 插入输入缓冲后有可能重新引起资源约束关系和活动 紧前关系的冲突,并可能出现以下情况:
• 假如大部分工程师会给出HP的估计时间,那么, 应当有足够的时间可以应对不确定性因素的影响。 但是,由于项目参与人员的如下行为:
– 学生症候状(Student Syndrome); – 帕金森定律(Parkinson’s Law ):提早完成不报告 。
• 会将应对不确定性的安全时间浪费掉,使得工程项 目仍然不能按期完工。
这些因素对项目的执行与控制有什么影响呢? 通过项目的执行与控制模拟游戏来验证。
所以:
• 参与项目的人认为,各个作业准时完成是整个项目 准时完工的前提。为了保证各个作业准时完成,在 预估作业时间时会加入安全时间。但是,由于帕金 森定律和学生症候状,造成安全时间浪费掉,项目 延迟。 • 在多项目环境下,项目经理为了确保其负责的项目 尽早完成,产生项目间的竞争,导致争抢资源,造 成不良的多任务行为,造成项目延误。
• 常用的项目管理方法----计划方法:
– 甘特图:用线条表示各项作业的延续时间和起止 时间。它不能表示活动间的相互关系。 – 网络计划技术:用网络图表示各项作业间的先后 次序和相互关系,通过计算,找出影响全局的关 键活动和关键路线,对工程项目进行统筹安排和 调 度 。 有 关 键 路 线 法 ( CPM ) 和 计 划 评 审 术 (PERT)。
